生产临建供电方案C版
- 格式:doc
- 大小:275.50 KB
- 文档页数:19
工程现场临时用电方案1. 项目概况本工程是一处新建厂房建筑工程,总建筑面积约2000平方米,主要包括生产车间、办公室、仓库等。
在建设过程中,需要临时用电来支持施工和设备安装,并在建成后用作临时供电。
2. 临时用电需求2.1 施工用电:包括工地照明、电动工具、施工机械等。
2.2 设备安装用电:包括设备调试、电气设备安装等。
2.3 建成后临时供电:用于办公室、仓库等临时用电。
3. 临时用电方案设计3.1 施工用电方案在施工期间,需要提供稳定、可靠的用电支持施工的进行。
主要包括以下几个方面:(1)临时配电箱布设:根据工地实际情况,将临时配电箱布设在方便使用、安全可靠的位置,同时与施工区域合理连接。
(2)施工照明:根据施工现场的实际情况,在主要施工区域进行照明布设,确保施工人员的安全和施工质量。
(3)电动工具和施工机械供电:根据电动工具和施工机械的需求,提供相应的电源插座和电源输出接口,确保设备正常使用和安全。
3.2 设备安装用电方案在设备安装阶段,需要提供电气设备的供电支持。
主要包括以下几个方面:(1)设备调试用电:在设备安装调试阶段,提供可靠的电源供应,保证设备的正常运行和调试。
(2)电气设备安装用电:在设备安装阶段,提供相应的用电支持,保证设备安装顺利进行。
3.3 建成后临时供电方案在建成后需要提供临时供电,用于办公室、仓库等临时用电。
主要包括以下几个方面:(1)临时配电箱布设:根据建成后的布局情况,将临时配电箱布设在方便使用、安全可靠的位置,同时与用电区域合理连接。
(2)临时用电支持:提供办公室、仓库等临时用电支持,确保正常办公和业务进行。
4. 安全保障措施在临时用电的设计和使用过程中,需要严格遵守相关的安全规定和标准,确保用电过程中的安全。
主要包括以下几个方面:(1)配电箱防护:在临时配电箱周围设置明确的防护措施,保证安全使用。
(2)用电线路保护:对用电线路进行地线、零线和火线的正确连接,确保用电安全。
建筑工程施工临时用电专项方案一、项目概述为了保障建筑工程施工期间的临时用电需求,有效防范用电安全隐患,现制定本施工临时用电专项方案。
二、施工临时用电原则1.安全第一:严格遵守安全操作规程,确保用电过程中人员和设备的安全。
2.环保节能:选用高效、节能的电气设备,减少能源消耗和环境污染。
3.合理布置:根据施工进度和用电需求,合理布置电缆线路和电源箱位置。
4.规范管理:建立用电台账,记录每日的用电情况和维护记录,做好预防和及时维修。
三、施工临时用电方案1.电源选择:优先选择正规的供电单位供电,合理选择电源类型和容量,确保供电质量和安全可靠。
2.电力线路布置:根据施工需求和用电负荷,合理布置电缆线路,保证电力供应的畅通无阻。
3.电缆敷设:电缆敷设应符合相关规范要求,避免与其他设备、管线产生干扰和冲突,保护电缆的安全。
4.电源箱设置:电源箱设置数量、位置及电缆接头的接地等应符合电力安全规范,确保电源箱正常运行和操作的便利。
5.设备安装:各种电气设备的安装要按规范操作,保证装置牢固可靠,防止设备跑冒滴漏、电气短路等情况发生。
6.用电管理:建立用电台账,每天记录用电量、用电负荷、用电设备等信息,做到及时查阅和跟踪。
四、用电设备安全1.用电设备选用:使用正规厂家生产的合格电气设备,并具备相应的产品合格证书和使用说明书。
2.用电设备负荷:合理安排用电设备的负荷,不得超过其额定容量,以免造成设备过热、电压不稳等问题。
3.用电设备检查:定期对用电设备进行检查和维护,包括电源开关、保险丝、接线端子等,及时排除潜在隐患。
4.用电设备故障:一旦发现用电设备有异常,应立即停止使用,标明故障原因,及时修复后方可恢复使用。
五、安全防护措施1.用电设备防护:临时用电设备应设置可靠的防护措施,防止人员触电、物体掉落等事故的发生。
2.电气设施防护:临时用电设施应符合电气安全规范,设置漏电保护器、接地措施等,确保用电安全。
3.防雷接地:对施工场地进行雷电防护和接地系统的布置,减少雷电对设备和人员的危害。
临建工程临时用电方案临建工程使用临时用电是为了保障工程的正常施工和人员生活所必须的。
临时用电的合理规划和施工是确保工程安全,提高工程效率的重要保障措施。
本文将从临建工程临时用电的必要性、规划原则、电气设计、用电设备、用电安全等方面进行详细介绍。
二、临时用电的必要性临建工程在施工期间需要大量的电力支持,包括施工现场的照明、施工机械设备的供电、人员生活用电等。
临时用电的设置对保障工程安全、提高施工效率、保障工程质量和工人生活安全至关重要。
1. 保障工程安全:临建工程施工现场需要大量的照明设备和施工机械设备的电力供给,临时用电的设置可以保障施工现场的照明充足,提供良好的工作环境,保障施工人员的生命安全。
2. 提高施工效率:临时用电的设置可以保障施工设备和工具的正常使用,提高施工效率,减少施工周期,节约施工成本。
3. 保障工程质量:临时用电可以保障施工现场的正常施工,避免因为电力不足而导致的施工中断,保障工程质量。
4. 工人生活安全:施工现场的工人需要生活用电,包括食堂用电、宿舍用电等,临时用电的设置可以保障工人的生活需要,提高工人的生活质量。
综上所述,临建工程使用临时用电是非常必要的,对保障工程安全、提高施工效率、保障工程质量和工人生活安全都具有重要意义。
三、临时用电的规划原则在设置临时用电时,需要遵循以下原则:1. 合理布局:根据施工现场的情况,对临时用电进行合理布局,确保用电点分布合理,用电线路布置清晰,方便施工现场的管理和维护。
2. 安全建设:临时用电的施工应符合当地的电气安全标准,保障施工现场的电气安全,避免因电气事故导致的安全问题。
3. 经济合理:在满足施工需要的前提下,应尽可能节约用电成本,选择合适的用电设备和线路布置方式,确保临时用电施工的经济合理。
四、临时用电的电气设计临时用电的电气设计需要考虑以下几个方面:1. 用电负荷计算:根据施工现场的实际需要,确定临时用电的总负荷,包括照明负荷、机械设备负荷、生活用电负荷等,进行详细的负荷计算。
建筑工程专项临时用电方案一、项目概况本项目是一座大型商业综合体建筑工程,位于市中心繁华地段,总建筑面积约10万平方米,包括商业广场、写字楼、酒店等功能。
工程预计总工期为24个月,总投资额约10亿元人民币。
为保证施工工地临时用电安全可靠,特制定本临时用电方案。
二、方案目的1. 为保证施工工地临时用电安全可靠,避免因用电过载、短路、漏电等问题引发的安全事故。
2. 为保证施工工地用电满足施工需要,提高工程施工进度,保证施工工地能正常进行施工作业。
三、临时用电设计1. 临时用电总负荷计算根据工程施工需要,以及相关国家标准和规范要求,计算出临时用电总负荷。
考虑到该工程施工规模较大,临时用电总负荷应该能够满足多个施工现场的需要,因此需要对总负荷进行适当的保留和扩大。
2. 临时用电总平面布置图根据工程施工的实际需要,设计出临时用电总平面布置图,包括主配电房位置、临时用电配电柜位置、临时用电箱位置等。
保证施工现场各个区域能够得到充分的用电支持,避免用电不足或者过载的情况。
3. 临时用电系统组成根据临时用电总负荷以及施工现场实际需要,确定临时用电系统的组成,包括主配电房、临时用电配电柜、临时用电箱、临时用电线路等。
4. 临时用电线路布置根据施工现场的具体情况,设计出临时用电线路布置方案,满足临时用电系统的整体需要。
在线路布置过程中,要注意线路的敷设方式、线路的安全间距、线路的绝缘和保护等。
5. 临时用电安全保护措施在临时用电系统中,需设置保护措施,保护各种电气设备免受短路、过载、漏电等危险。
保证工地用电的安全可靠,避免因用电问题引发的安全事故。
四、临时用电施工管理1. 施工过程中的用电规划和监测在施工开始前,要对临时用电系统进行规划,并进行施工过程中的用电监测。
及时发现并解决用电问题,保障施工工地的正常用电。
2. 用电设备的维护和保养用电设备的日常维护和保养非常重要,及时清理设备的灰尘、杂物等,保证设备的正常运行。
一、编制依据1. 《施工现场临时用电安全技术规范》(JGJ46-2013)2. 《建筑工程施工现场供电安全规范》(GB50194-93)3. 《通用用电设备配电设计规范》(GB50055-93)4. 《供配电系统设计规范》(GB50052-95)二、编制原则1. 安全第一,预防为主;2. 符合国家相关法律法规和行业标准;3. 确保施工现场用电安全、可靠、经济、合理。
三、方案内容1. 施工现场用电管理(1)临时用电必须按照《施工现场临时用电安全技术规范》编制用电施工组织设计,制定安全用电技术措施和电气防火措施。
(2)临时用电工程图纸必须单独由电气工程技术人员绘制,经技术负责人审批后作为临时施工的依据。
2. 施工现场用电布置(1)现场勘探,确定电源进线、变电所或配电室、配电装置、用电设备位置及线路走向。
(2)进行负荷计算,选择导线截面和电器的类型、规格。
(3)绘制电气平面图、立面图和接线系统图。
3. 施工现场用电设备(1)选用符合国家标准和行业标准的用电设备,确保设备安全可靠。
(2)用电设备应安装接地线,确保设备安全运行。
4. 施工现场用电安全措施(1)保护接地:对用电设备进行接地保护,降低触电风险。
(2)保护接零:对用电设备进行接零保护,防止设备漏电。
(3)设置漏电保护器:在配电箱、开关箱等位置设置漏电保护器,及时发现并切断故障电路。
(4)安全电压:对施工现场照明、插座等用电设备,采用安全电压,降低触电风险。
(5)电气设备的设置应符合下列要求:1)设备安装牢固,防止因振动、碰撞等原因导致设备损坏;2)设备外观整洁,无明显损伤;3)设备安装位置合理,便于操作和维护。
5. 施工现场用电组织措施(1)建立临时用电施工组织设计和安全用电技术措施的编制、审批制度,并建立相应的技术档案。
(2)建立技术交底制度,对施工现场电工和用电人员进行技术交底。
(3)建立安全检测制度,定期对施工现场用电设备进行检查、试验。

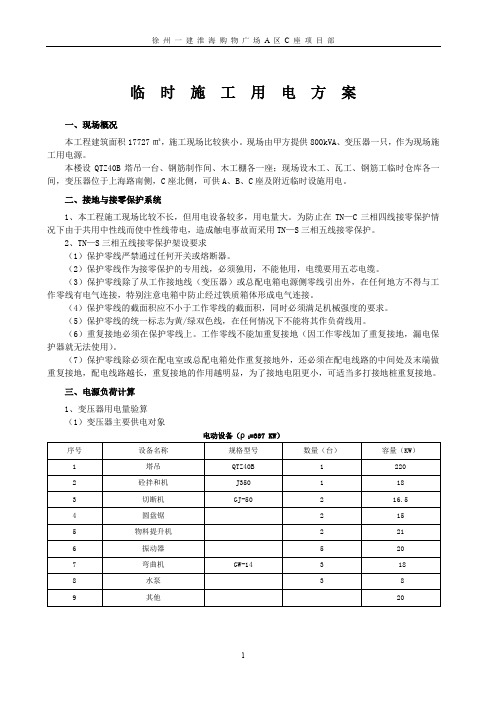

临时施工用电方案一、现场概况本工程建筑面积17727㎡,施工现场比较狭小。
现场由甲方提供800kVA、变压器一只,作为现场施工用电源。
本楼设QTZ40B塔吊一台、钢筋制作间、木工棚各一座;现场设木工、瓦工、钢筋工临时仓库各一间,变压器位于上海路南侧,C座北侧,可供A、B、C座及附近临时设施用电。
二、接地与接零保护系统1、本工程施工现场比较不长,但用电设备较多,用电量大。
为防止在TN—C三相四线接零保护情况下由于共用中性线而使中性线带电,造成触电事故而采用TN—S三相五线接零保护。
2、TN—S三相五线接零保护架设要求(1)保护零线严禁通过任何开关或熔断器。
(2)保护零线作为接零保护的专用线,必须独用,不能他用,电缆要用五芯电缆。
(3)保护零线除了从工作接地线(变压器)或总配电箱电源侧零线引出外,在任何地方不得与工作零线有电气连接,特别注意电箱中防止经过铁质箱体形成电气连接。
(4)保护零线的截面积应不小于工作零线的截面积,同时必须满足机械强度的要求。
(5)保护零线的统一标志为黄/绿双色线,在任何情况下不能将其作负荷线用。
(6)重复接地必须在保护零线上。
工作零线不能加重复接地(因工作零线加了重复接地,漏电保护器就无法使用)。
(7)保护零线除必须在配电室或总配电箱处作重复接地外,还必须在配电线路的中间处及末端做重复接地,配电线路越长,重复接地的作用越明显,为了接地电阻更小,可适当多打接地桩重复接地。
三、电源负荷计算1、变压器用电量验算(1)变压器主要供电对象电动设备(ρ1=337 KW)焊接设备(2=306 KW)表2-1-1-6 室内照明(3=125 KW)(1)施工用电用计算P=1.1×(K1hP1+K2hP2)计=1.1×(0.6×642+0.8×125)=533.72 KW(2)变压器容量验算P=1.05P计/cosα变=1.05×533.72/0.75=747.21 KVA请建设单位提供800KVA,来满足施工用电的要求。
建筑工程临时用电专项方案为保证施工过程中的临时用电安全和效率,制定以下临时用电专项方案:一、项目背景该临时用电方案适用于建筑工程施工阶段,旨在合理规划和安排施工期间的临时用电设备和电力供应,确保施工过程中的电力需求得到满足,同时保证用电安全和节约能源。
二、施工现场电力准备1. 联络电力供应单位,确保施工期间临时用电能够得到稳定供应。
2. 安装临时用电设备前,进行场地勘察,查明电源接入点位置和线路走向。
3. 确保施工现场电源接地良好,并与电力供应单位进行联系核实。
三、临时用电设备选择与安装1. 根据施工现场的电力需求,选择合适的临时用电设备,包括发电机组、配电箱、电缆等。
2. 在施工现场设置合理布局,确保每个施工区域都有足够的电力供应。
3. 对发电机组进行定期检查和维护,确保其正常工作,并且保持在安全距离范围内。
四、用电安全管理1. 规定施工现场用电的操作规程,明确用电操作人员的职责和权限。
2. 定期检查电缆线路和配电设备的接头是否松动,保持连接良好。
3. 对施工现场用电设备进行定期巡视和维护,发现问题及时解决,防止事故发生。
4. 加强用电安全教育,定期组织用电安全培训,提高施工人员的用电意识和安全防范意识。
五、节约能源措施1. 根据施工需求合理安排用电计划,避免大功率设备同时使用,减少峰值负荷。
2. 对不必要的临时用电设备及时停用,避免能源浪费。
3. 使用高效节能的电器设备,减少用电消耗。
4. 定期对用电设备进行维护保养,确保设备的高效运行,减少能源浪费。
六、应急措施1. 制定应急预案,包括火灾、电器故障、电击等情况的处理方法和紧急联系方式。
2. 在施工现场设置灭火器、灭火器具和急救箱等应急设备,以备不时之需。
临时用电专项方案按照上述内容制定,以确保施工过程中的临时用电安全、高效和节约能源。
生产临建供电方案C版阳江核电工程核岛安装承包商生产临建文件编号:阳江核电站核岛安装工程工作区生产临建临时供电总平面规划(Rev.C)批准:审核:编制:中国核工业第二三建设公司阳江项目部2021年3月4日中国核工业第二三建设公司阳江项目部共11页第1页阳江核电工程核岛安装承包商生产临建目录1概述............................................................................ .3 2. 编制依据........................................................................3 3. 施工组织机构....................................................................3 3. 具体布置 (3)4.1生产临建区域临时供电网络的布置.................................................3 4.1.1负荷统计及负荷计算...........................................................3 4.1.1.1负荷统计...................................................................3 4.1.1.2负荷计算 (3)4.2 变压器的布置...................................................................4 4.3 配电线路布置 (5)4.3.1 电缆、导线类型及芯线截面积的选择.............................................5 4.3.2 电缆种类的选择...............................................................5 4.3.3 电缆敷设.....................................................................6 4.4 配电箱的选择及布置.............................................................6 4.4.1 配电箱的选择.................................................................6 4.4.2 各级配电箱内开关设置要求.. (6)5.附表及附图......................................................................6 附表一:各办公楼、车间主要用电设备负荷统计.........................................7 附表二:阳江核电核岛安装承包商生产临建临时供电设备安装负荷清单.....................9 附图:核岛安装承包商生产临建临时供电总平面规划 (11)中国核工业第二三建设公司阳江项目部共11页第2页阳江核电工程核岛安装承包商生产临建1.概述阳江核电核岛安装工程现场生产临建(工作区)包括主库、综合办公楼、各生产车间、试验办公楼、露天场地、停车场等,它分别分布于阳江核电施工准备区的D7A、D9和D10等区域。
建筑工程临时用电方案建筑工程临时用电方案一、概述随着建筑工程的发展,临时用电成为必不可少的一部分。
临时用电方案是规划和安排临时用电设备和用电模式的一套解决方案,确保建筑工程顺利进行,保障工作人员和设备的安全。
二、临时用电设备选择1. 临时用电箱:选择适当容量的临时用电箱,确保能满足工地的用电需求。
临时用电箱应当具备过载保护、漏电保护等安全功能。
2. 电缆:选择耐压、耐磨、耐腐蚀的电缆,并根据实际需要选择适当规格和截面积。
3. 升压设备:根据建筑工地的用电需求,选择适当容量的升压设备,在用电过程中保证电压稳定。
三、用电模式1. 设备分类用电:根据工地的用电需求,将各类设备进行分类用电,合理划分电源,保证电流平衡。
2. 时间分段用电:将工地的用电需求分段进行,避免同时大量用电,防止过载和电源不足的情况发生。
3. 定期检查:定期对临时用电设备进行检查,确保设备的安全可靠,避免电线老化、绝缘损坏等问题。
四、安全措施1. 地线接地:临时用电设备需要进行地线接地,确保设备的安全使用。
2. 漏电保护:使用漏电保护器,定期检查漏电保护器的工作状态,确保及时切断电源以避免漏电造成的安全事故。
3. 路线标示:将临时用电线路进行标示,避免人员误碰造成安全事故。
4. 禁止私拉乱接电缆:禁止私拉乱接电缆,防止因电缆安装不当造成的火灾、触电等事故发生。
五、问题排查和解决1. 安全隐患排查:定期对临时用电设备进行安全隐患排查,发现问题及时处理并记录。
2. 漏电、过载处理:一旦发生漏电、过载等问题,应立即切断电源,查找并排除故障。
3. 应急预案:制定临时用电的应急预案,一旦发生事故,能够迅速处置和疏散安全。
六、环保节能1. 合理用电:避免浪费电能,提倡合理用电习惯,减少用电负荷。
2. 能效设备:选择能效设备,减少能耗,保护环境。
3. 定期维护:定期检查和维护临时用电设备,确保设备的正常工作和高效性能。
七、总结临时用电方案是建筑工程中重要的一环,在工地施工中起到保证用电安全的作用。
建筑工地临时用电方案建筑工地临时用电方案一、方案概述在建筑工地施工期间,为了满足各项施工工艺的用电需要,必须有一个合理可行的临时用电方案。
本方案将从工地用电负荷、用电设备布置、安全保障等方面进行详细说明。
二、工地用电负荷1. 施工期间工地用电负荷主要包括施工机械设备、照明设备和办公设备等。
2. 根据工地需求及设备规格,测算用电负荷,确保用电能够满足施工需要。
三、用电设备布置1. 根据用电负荷,合理布置临时用电设备,确保电源供应充足且便于检修维护。
2. 用电设备布置应合理考虑用电设备间的间距和通风散热条件,防止设备过热引发安全事故。
3. 合理设置配电箱、开关箱等配电设备,进行分段供电,方便管理和用电控制。
四、电缆敷设1. 电缆敷设应遵循相关安全规定,并按照设计要求进行敷设。
2. 电缆敷设过程中应注意保护电缆绝缘层,防止损坏。
3. 电缆应安全可靠地接地,防止电流泄漏和触电风险。
五、安全保障1. 临时用电设备应具备过载保护、漏电保护等安全装置。
2. 用电设备定期检查,确保安全可靠,预防潜在的电气火灾风险。
3. 临时用电设备的安装和拆除应由具备相应资质的专业人员进行,确保施工安全。
4. 在用电设备周围设置合适的警示标志,提醒施工人员注意电器安全。
5. 定期进行现场安全巡查,纠正用电设备的异常情况。
六、应急预案1. 制定详细的应急预案,包括用电设备故障处理、断电事故应急处理等。
2. 指定专人负责应急事故处理,确保能够迅速有效地应对各类电气事故。
七、用电能效管理1. 优化用电设备布置,降低功率消耗,提高用电能效。
2. 整合用电设备,合理安排用电时间,避免用电负荷过大,浪费资源。
3. 定期对用电设备进行能效评估,优化用电模式,减少能源浪费。
以上是建筑工地临时用电方案的关键内容,通过合理布置用电设备、确保安全可靠、优化能效管理等措施,能够为工地施工提供稳定可靠的电源,保障施工进度和施工质量。
文件编号:阳江核电站核岛安装工程工作区生产临建临时供电总平面规划(Rev.C)批准:审核:编制:中国核工业第二三建设公司阳江项目部2008年3月4日目录1概述 (3)2. 编制依据 (3)3.施工组织机构 (3)3. 具体布置 (3)4.1生产临建区域临时供电网络的布置 (3)4.1.1负荷统计及负荷计算 (3)4.1.1.1负荷统计 (3)4.1.1.2负荷计算 (3)4.2 变压器的布置 (4)4.3 配电线路布置 (5)4.3.1 电缆、导线类型及芯线截面积的选择 (5)4.3.2 电缆种类的选择 (5)4.3.3 电缆敷设 (6)4.4 配电箱的选择及布置 (6)4.4.1 配电箱的选择 (6)4.4.2 各级配电箱内开关设置要求 (6)5.附表及附图 (6)附表一:各办公楼、车间主要用电设备负荷统计 (7)附表二:阳江核电核岛安装承包商生产临建临时供电设备安装负荷清单 (9)附图:核岛安装承包商生产临建临时供电总平面规划 (11)1.概述阳江核电核岛安装工程现场生产临建(工作区)包括主库、综合办公楼、各生产车间、试验办公楼、露天场地、停车场等,它分别分布于阳江核电施工准备区的D7A、D9和D10等区域。
根据各建筑物用电负荷和现场10KV环网的路径分布情况,拟将核岛安装工程工作区按各变压器的供电区域和范围划分为五个供电区域。
即增设2台800KV A、1台1600KV A箱式移动变压器(业主提供)及与华兴公司共用一台箱式移动变压器(需要容量为600KV A),其总容量为3800K VA,详细分布如附图《生产临建临时电气总平面》所示。
2.编制依据—《供配电系统设计规范》GB50052-95—《电力建设安全工作规程:第一部分火力发电厂》DL5009.1-2002—《施工现场临时用电安全技术规范》JGJ46-88—《建筑电气安装工程图集》(第3册)—《新编工厂电气设备手册》(上册、下册)—阳江核电核岛安装工程工作区生产临建总平面布置图—阳江核电核岛安装工程工作区生产临建设计任务书3、施工组织机构临时供电系统的安装维护工作由二三公司综合管理部下设的动力队直接负责。
动力队组织机构结构详见下图,其中核岛安装及核岛外围维护班将执行具体的安装维护任务。
动力队DCS临时供电系统的安装维护主要人员组成如下:队长:副队长:电气技术员:安装班长:维护班长:综合管理部安全员:4.具体布置4.1 生产临建区域临时供电网络的布置临建区域临时供电网络主要为办公楼、主库及车间的动力、照明设备提供电源。
采用380/220V三相五线制系统供电,以树干式和放射式相结合的供电方式,分多级逐级分布供电点,并按照“三级配电两级漏电保护”原则对生产临建的临时供电网络进行布置。
4.1.1 负荷统计及负荷计算4.1.1.1 负荷统计办公楼、车间主要用电设备负荷统计4.1.1.2 负荷计算本次计算以供电支干线总负荷及变压器配电母线的计算负荷为主,采用需要系数法计算。
各支干线用电设备组的负荷计算:P j1=K dΣPeQ j1=P j1•tgΦS j1=(P j1²+Q j1²)1/2I j1=S j1/(3•Un)P j1—用电设备组的有功计算负荷(kW);Q j1—用电设备组的无功计算负荷(kVarR);S j1—用电设备组的视在计算负荷(kVar);I j1—用电设备组的计算电流(A);K d —用电设备组的同期需要系数;tgΦ—用电设备组的功率因数角正切值;ΣPe —用电设备组的容量和(kW)。
SZ15\800KV A变压器:1)A级库及主库区办公室Pe=88kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=88*0.7=61.6 kW Q j1= P j1* tgΦ=61.6*0.75=46.2kVar S j1=(P j1²+Q j1²)1/2=(61.62+46.22) 1/2=76.97 kV∙AI j1=S j1/(3•Un)=76.97/(3•380)=117A选用电缆:VV22-3×70+2×352)B1~B3库和B4~B6库B1~B3库:Pe=85.4kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=85.4*0.8=68.3 kW Q j1= P j1* tgΦ=68.3*0.75=51.2 kVar S j1=(P j1²+Q j1²)1/2=(68.32+51.22)1/2=85.36 kV∙AI j1=S j1/(3•Un)= 85.36/(3•380)=129.8AB4~B6库:Pe=150kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=150*0.8=120 kW Q j1= P j1* tgΦ=120*0.75=90 kVarS j1=(P j1²+Q j1²)1/2=(1202+902)1/2=150kV∙AI j1=S j1/(3•Un)= 150/(3•380)=227AB1-B3仓库选用电缆:VV22-3×70+2×35;B4-B6仓库选用电缆:VV22-3×120+2×35;3)B7库Pe=24.3kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=24.3*0.8=19.4 kW Q j1= P j1* tgΦ=19.4*0.75=14.6 kVar S j1=(P j1²+Q j1²)1/2=(19.42+14.62) 1/2=24.28 kV∙AI j1=S j1/(3•Un)=24.28/(3•380)=36.9A选用电缆:VV22-5×16;4)不锈钢成品库Pe=40.5kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d= 40.5*0.8=32.4kW Q j1= P j1* tgΦ=32.4*0.75=24.3 kVar S j1=(P j1²+Q j1²)1/2=(32.42+24.32) 1/2=40.5 kV∙AI j1=S j1/(3•Un)= 40.5/(3•380)=61.5A选用电缆:VV22-3×25+2×16;5)汽修间/电气维修间Pe=98.6kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=98.6*0.7=69kW Q j1= P j1* tgΦ=69*0.75=51.8kVarS j1=(P j1²+Q j1²)1/2=(692+51.82) 1/2= 86.28kV∙AI j1=S j1/(3•Un)= 86.28/(3•380)=131.1A选用电缆:VV22-3×70+2×356)停车场Pe=6kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=6*0.7=4.2kW Q j1= P j1* tgΦ=4.2*0.75=3.2 kVarS j1=(P j1²+Q j1²)1/2=(4.22+3.22) 1/2= 5.28kV∙AI j1=S j1/(3•Un)= 5.28/(3•380)=8A7)材料堆场Pe=10kW K d=0.5 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=10*0.5=5kW Q j1= P j1* tgΦ=5*0.75=3.75kVarS j1=(P j1²+Q j1²)1/2=(52+3.752) 1/2= 6.25kV∙AI j1=S j1/(3•Un)= 6.25/(3•380)=9.5A选用电缆:VV22-5×168) 风管中间储存库Pe=22.8kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=22.8*0.8=18.2kW Q j1= P j1* tgΦ=18.2*0.75=13.7kVar S j1=(P j1²+Q j1²)1/2=(18.22+13.72) 1/2= 22.78kV∙AI j1=S j1/(3•Un)= 22.78/(3•380)=34.6A选用电缆:VV22-5×16SZ06\1600KV A变压器:1)自购物资库房Pe=24kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d= 24*0.8=19.2kW Q j1= P j1* tgΦ=19.2*0.75=14.4 kVar S j1=(P j1²+Q j1²)1/2=(19.22+14.42)1/2=24 kV∙AI j1=S j1/(3•Un)= 24/(3•380)=36.5A选用电缆:VV22-5×162)阀门车间Pe=73.89kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=73.89*0.8=59.1kW Q j1= P j1* tgΦ=59.1*0.75=44.3kVar S j1=(P j1²+Q j1²)1/2=(59.12+44.32)1/2=73.86 kV∙AI j1=S j1/(3•Un)= 73.86/(3•380)=112.3A选用电缆:VV22-3×50+2×253)机加工车间Pe=204.08kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=204.08*0.8=163.3kW Q j1= P j1* tgΦ=163.3*0.75=122.4kVar S j1=(P j1²+Q j1²)1/2=(163.32+122.42)1/2= 204.08kV∙AI j1=S j1/(3•Un)= 204.08/(3•380)=310.1A选用电缆:VV22-3×185+2×954)实验室/现场车间办公室1Pe=25.2kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=25.2*0.7=17.6kW Q j1= P j1* tgΦ=17.6*0.75=13.2kVarS j1=(P j1²+Q j1²)1/2=(17.62+13.22) 1/2=22 kV∙AI j1=S j1/(3•Un)= 22/(3•380)=33.5A选用电缆:VV22-5×165)实验室/现场车间办公室2Pe=24.5kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=24.5*0.8=19.6 kW Q j1= P j1* tgΦ=19.6*0.75=14.7kVarS j1=(P j1²+Q j1²)1/2=(19.62+14.72) 1/2=24.5 kV∙AI j1=S j1/(3•Un)= 24.5/(3•380)=37.2A选用电缆:VV22-5×166)小管预制车间1Pe=117.9kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=117.9*0.7=82.5 kW Q j1= P j1* tgΦ=82.5*0.75=61.9kVar S j1=(P j1²+Q j1²)1/2=(82.52+61.92) 1/2= 103.14kV∙AI j1=S j1/(3•Un)= 103.14/(3•380)=156.7A选用电缆:VV22-3×95+2×507)通风保温预制间Pe=385.5kW K d=0.5 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=385.5*0.5=192.8kW Q j1= P j1* tgΦ=192.8*0.75=144.6kVar S j1=(P j1²+Q j1²)1/2=(192.82+144.62) 1/2= 241kV∙AI j1=S j1/(3•Un)= 241/(3•380)=366.1A选用电缆:VV22-3×185+2×958)综合预制车间Pe=208.97kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=208.97*0.7=146.3kW Q j1= P j1* tgΦ=146.3*0.75=109.7kVarS j1=(P j1²+Q j1²)1/2=(146.32+109.72) 1/2= 182.86kV∙AI j1=S j1/(3•Un)= 182.86/(3•380)=277.8A选用电缆:VV22-3×240+2×1209)RT间Pe=8.5kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=8.5*0.8=6.8kW Q j1= P j1* tgΦ=6.8*0.75=5.1kVarS j1=(P j1²+Q j1²)1/2=(6.82+5.12) 1/2= 8.5kV∙AI j1=S j1/(3•Un)= 8.5/(3•380)=12.9A选用电缆:VV22-5×1610) 电气培训车间Pe=90.7kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=90.7*0.7=63.5kW Q j1= P j1* tgΦ=63,5*0.75=47.6kVar S j1=(P j1²+Q j1²)1/2=(63.52+47.62) 1/2= 79.36kV∙AI j1=S j1/(3•Un)= 79.36/(3•380)=120.6A选用电缆:VV22-3×50+2×2511)焊接车间Pe=226.8kW K d=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=226.8*0.8=181.4kW Q j1= P j1* tgΦ=181.4*0.75=136.1kVar S j1=(P j1²+Q j1²)1/2=(181.42+136.12) 1/2= 226.78kV∙AI j1=S j1/(3•Un)= 226.78/(3•380)=344.6A选用电缆:VV22-3×240+2×120SZ05\800KV A变压器:1)现场办公楼1Pe=250kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=250*0.7=175kW Q j1= P j1* tgΦ=175*0.75=131.3kVar S j1=(P j1²+Q j1²)1/2=(1752+131.32) 1/2=218.78 kV∙AI j1=S j1/(3•Un)=218.78 /(3•380)=332.4A选用电缆:VV22-3×185+2×952)现场办公室2Pe=200kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=200*0.7=140 kW Q j1= P j1* tgΦ=140*0.75=105kVar S j1=(P j1²+Q j1²)1/2=(1402+1052) 1/2= 175kV∙AI j1=S j1/(3•Un)= 175/(3•380)= 266A选用电缆:VV22-3×150+2×703)现场办公室3Pe=200kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=200*0.7=140 kW Q j1= P j1* tgΦ=140*0.75=105kVar S j1=(P j1²+Q j1²)1/2=(1402+1052) 1/2= 175kV∙AI j1=S j1/(3•Un)= 175/(3•380)= 266A选用电缆:VV22-3×150+2×704)办公室双回路备用电源Pe=50kW K d=1 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=50*1=50kW Q j1= P j1* tgΦ=50*0.75=37.5kVarS j1=(P j1²+Q j1²)1/2=(502+37.52) 1/2= 62.5kV∙AI j1=S j1/(3•Un)= 62.5/(3•380)=95A选用电缆:VV22-5×16SZ04\800KV A变压器:1)喷砂、油漆车间Pe=400kW K d=0.5 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=400*0.5=200 kW Q j1= P j1* tgΦ=200*0.75=150kVar S j1=(P j1²+Q j1²)1/2=(2002+1502) 1/2= 250kV∙AI j1=S j1/(3•Un)= 250/(3•380)=379.8A选用电缆:VV22-3×185+2×952)小管预制车间2Pe=200kW K d=0.7 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=200*0.7=140kW Q j1= P j1* tgΦ=140*0.75=105kVarS j1=(P j1²+Q j1²)1/2=(1402+1052) 1/2= 175kV∙AI j1=S j1/(3•Un)= 175/(3•380)=266A选用电缆:VV22-3×120+2×703) D7库区Pe=20KW Kd=0.8 cosΦ=0.8 tgΦ=0.75P j1= Pe* K d=20*0.8=16kW Q j1= P j1* tgΦ=16*0.75=12kVarS j1=(P j1²+Q j1²)1/2=(162+122) 1/2= 20kV∙AI j1=S j1/(3•Un)= 20/(3•380)=30.1A选用电缆:VV22-5×164.2 变压器的布置变压器容量选择的原则:(1) 应满足用电负荷对供电可靠性的要求;(2) 变压器的布置应在负荷中心;(3) 变压器的容量应≥Sj,并应留有一定的余量;(4) 经济合理。
