2011 年全国一级建造师水利水电工程管理与实务真题一、单项选择题(共20 题,每题1 分。
每题的备选项中,只有1 个最符合题意)1.水利水电工程大(1)型水库总库容的最小标准是()亿立方米。
A.10 B.15 C.1 D.0.12.坝底扬压力包括浮托力和渗透压力两部分,其中()。
A.浮托力是由上游水深形成的,渗透压力是由上下游水位差形成的B.浮托力是由下游水深形成的,渗透压力是由上下游水位差形成的C.浮托力是由上下游水位差形成的,渗透压力是由上游水深形成的D.浮托力是由上下游水位差形成的,渗透压力是由下游水深形成的3.在工程实践中采用最多的导流方式是()。
A.两段两期B.三段两期C.三段三期D.四段三期4.在坝址处于峡谷地区,岩石坚硬、岸坡陡峻、交通不便时,可采用()。
A.投块料截流B.水力冲填法截流C.定向爆破截流D.下闸截流5.具有足够的强度、整体性、均一性、()、耐久性是各类水工建筑物对地基基础的基本要求。
A.稳定性B.抗渗性C.抗冻性D.可塑性6.适用于开挖有黏性的土壤,集开挖、运输和铺填三项工序于一身的施工机械是()。
A.铲运机B.正向挖掘机C.拉铲挖掘机D.装载机7.在面板堆石坝堆石体的填筑工艺中,后退法的主要优点是()。
A.施工速度快B.摊平工作量小C.无物料分离现象D.轮胎磨损轻8.面板堆石坝面板混凝土浇筑施工中应控制入槽混凝土的坍落度在()CmA.1~4 B.2~5 C.3~6 D.4~79.天然骨料开采,在河漫滩多采用()。
A.正铲B.反铲C.索铲D.推土机10.碾压混凝土坝施工时应采用()。
A.通仓薄层浇筑B.竖缝分块C.斜缝分块D.错缝分块11.在受地形条件或已建建筑物限制的重要堤段,常采用()。
A.坡式护岸B.坝式护岸C.墙式护岸D.平顺护岸12.按水闸承担的任务分类,用于拦洪、调节水位的水闸称为()。
A.进水闸B.分洪闸C.节制闸D.挡潮闸13.无压引水道中采用的平水建筑物是()。

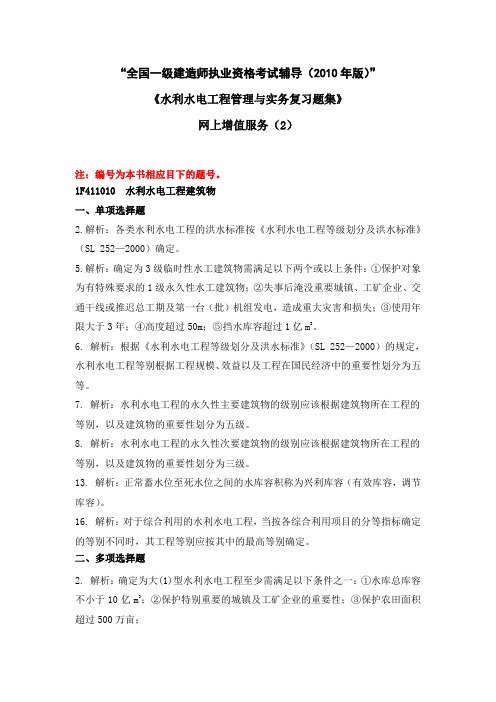

2011年全国一级建造师考试真题-水利水电(共140分) 【试题部分】一、单选题(20分) -- 选项当中只有一个是正确的答案二、多选题(20分) -- 每题的备选项中,有2个或2个以上符合题意,至少有1个错项,错选,本题不得分;少选,所选的每个选项得0.5分三、案例解析题(100分) -- 用户在提交试卷后,根据该题的答案和解析进行自我评分某项工程业主与承包商签订了工程承包合同,估算工程量为3500m3,经协商单价为300元/m3.承包合同规定:(1)开工前业主应向承包商支付合同价20%的预付款;(2)业主自第一个月起,从承包商的工程款中,按5%的比例扣留滞留金;(3)当子项工程实际工程量超过估算工程量±10%时,可进行调价,调价系数为0.9(1.1);(4)造价工程师每月签发付款最低金额为20万元;(5)预付款在最后两个月平均扣除。
承包商每月实际完成并经签证确认的工程量如表6.1所示问题:1、预付款是多少?2、每月工程量价款是多少?造价工程师应签证的工程款是多少?实际签发的付款凭证金额是多少?某工程项目的合同工期为38周。
经总监理工程师批准的施工总进度计划如图所示(时间单位:周),各工作可以缩短的时间及其增加的赶工费和表所示,其中H、L分别为施工临时道路的路基、路面工程。
1、开工1周后,建设单位要求将总工期缩短2周,故请工程师帮助拟定一个合理赶工方案以便与施工单位洽商,请问如何调整计划才能既实现建设单位的要求又能使支付施工单的赶工费用最少?说明步骤和理由。
2、建设单位依据调整后的方案与施工单位协商,并按此方案签订了补充协议,施工单位修改了施工总进度计划。
在H、L工作施工前,建设单位通过设计单位将此600m的道路延长至900m.请问该道路延长后H、L工作的持续时间为多少周(设工程量按单位时间均值增加)?对修改后的施工总进度计划的工期是否有影响?为什么?3、在第13天,施工单位书面通知现场工程师、业主:由于工作需要,现任项目经理需在第18天工作施工完后离任,到新的岗位,并书面提交了新的项目经理相关情况。
“全国一级建造师执业资格考试辅导(2010年版)”《水利水电工程管理与实务复习题集》网上增值服务(2)注:编号为本书相应目下的题号。
1F411010 水利水电工程建筑物一、单项选择题2.解析:各类水利水电工程的洪水标准按《水利水电工程等级划分及洪水标准》(SL 252—2000)确定。
5.解析:确定为3级临时性水工建筑物需满足以下两个或以上条件:①保护对象为有特殊要求的1级永久性水工建筑物;②失事后淹没重要城镇、工矿企业、交通干线或推迟总工期及第一台(批)机组发电,造成重大灾害和损失;③使用年限大于3年;④高度超过50m;⑤挡水库容超过1亿m3。
6. 解析:根据《水利水电工程等级划分及洪水标准》(SL 252—2000)的规定,水利水电工程等别根据工程规模、效益以及工程在国民经济中的重要性划分为五等。
7. 解析:水利水电工程的永久性主要建筑物的级别应该根据建筑物所在工程的等别,以及建筑物的重要性划分为五级。
8. 解析:水利水电工程的永久性次要建筑物的级别应该根据建筑物所在工程的等别,以及建筑物的重要性划分为三级。
13. 解析:正常蓄水位至死水位之间的水库容积称为兴利库容(有效库容,调节库容)。
16. 解析:对于综合利用的水利水电工程,当按各综合利用项目的分等指标确定的等别不同时,其工程等别应按其中的最高等别确定。
二、多项选择题2. 解析:确定为大(1)型水利水电工程至少需满足以下条件之一:①水库总库容不小于10亿m3;②保护特别重要的城镇及工矿企业的重要性;③保护农田面积超过500万亩;④治涝面积不小于200万亩;⑤灌溉面积不小于150万亩;⑥供水对象特别重要;⑦装机容量不小于120万kW 。
4. 解析:对于水利水电工程施工期使用的临时性挡水和泄水建筑物的级别,应根据保护对象的重要性、失事造成的后果、使用年限和临时建筑物的规模,按规定确定。
6. 解析:主要水工建筑物是指失事后造成下游灾害或严重影响工程效益的水工建筑物。
“全国一级建造师执业资格考试辅导(2011年版)”《建设工程经济复习题集》网上增值服务(第二期)第一部分 解析补充1Z101000 工程经济1Z101050 设备更新分析一、单项选择题1.答案:D解析:由于科学技术的进步,不断创新出结构更先进、性能更完善、效率更高、耗费原材料和能源更少的新型设备,使原有设备相对陈旧落后,其经济效益相对降低而发生贬值,这种磨损属于第二种无形磨损。
故选项D 正确。
2.答案:A解析:设备在使用过程中,在外力的作用下实体产生的磨损、变形和损坏,称为第一种有形磨损。
故选项A 正确。
3.答案:C解析:第一种无形磨损的后果只是现有设备原始价值部分贬值,设备本身的技术特性和功能即使用价值并未发生变化,故不会影响现有设备的使用。
因此,不产生提前更换现有设备的问题。
故错误的说法是选项C 。
5.答案:B解析:由于机器设备遭受磨损的形式不同,补偿磨损的方式也不一样。
补偿分局部补偿和完全补偿。
设备有形磨损的局部补偿是修理。
故选项B 正确。
6.答案:D解析:由于机器设备遭受磨损的形式不同,补偿磨损的方式也不一样。
补偿分局部补偿和完全补偿。
设备无形磨损的局部补偿是现代化改装。
故选项D 正确。
7.答案:B解析:现代化改造是对设备的结构作局部的改进和技术上的革新,如增添新的、必需的零部件,以增加设备的生产功能和效率为主。
故选项B 正确。
9.答案:C解析:在进行设备更新方案比选时,原设备的价值应按目前实际价值计算,而不考虑其沉没成本。
故选项C 正确。
12.答案:C 解析:设备的经济寿命4100)0800(2)(20=-⨯=-=λN L P N 年,故选项C 正确。
13.答案:D解析:随着设备使用时间的延长,设备不断老化,维修所支出的费用也逐渐增加,从而出现恶性使用阶段,即经济上不合理的使用阶段,因此,设备的自然寿命不能成为设备更新的估算依据,选项A 错误。
技术寿命主要是由设备的无形磨损所决定的,它一般比自然寿命要短,而且科学技术进步越快,技术寿命越短,故选项B 、C 错误,选项D 正确。

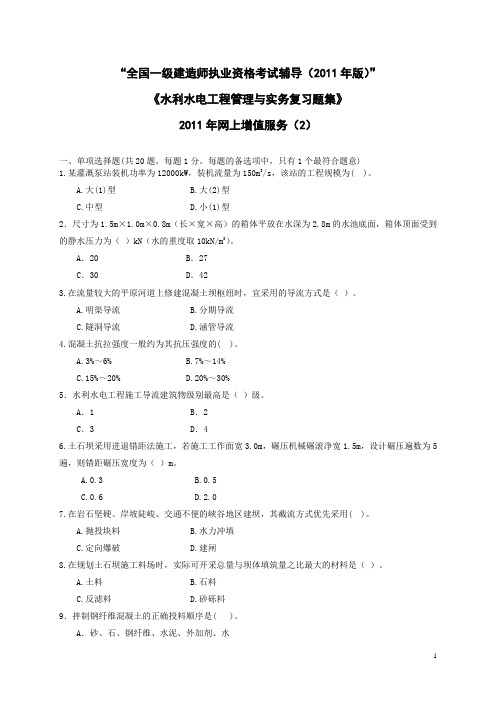

“全国一级建造师执业资格考试辅导(2011年版)”《水利水电工程管理与实务复习题集》2011年网上增值服务(2)一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.某灌溉泵站装机功率为12000kW,装机流量为150m3/s,该站的工程规模为( )。
A.大(1)型B.大(2)型C.中型D.小(1)型2.尺寸为1.5m×1.0m×0.8m(长×宽×高)的箱体平放在水深为2.8m的水池底面,箱体顶面受到的静水压力为()kN(水的重度取10kN/m3)。
A.20 B.27C.30 D.423.在流量较大的平原河道上修建混凝土坝枢纽时,宜采用的导流方式是()。
A.明渠导流B.分期导流C.隧洞导流D.涵管导流4.混凝土抗拉强度一般约为其抗压强度的( )。
A.3%~6%B.7%~14%C.15%~20%D.20%~30%5.水利水电工程施工导流建筑物级别最高是()级。
A.1 B.2C.3 D.46.土石坝采用进退错距法施工,若施工工作面宽3.0m,碾压机械碾滚净宽1.5m,设计碾压遍数为5 遍,则错距碾压宽度为()m。
A.0.3B.0.5C.0.6D.2.07.在岩石坚硬、岸坡陡峻、交通不便的峡谷地区建坝,其截流方式优先采用( )。
A.抛投块料B.水力冲填C.定向爆破D.建闸8.在规划土石坝施工料场时,实际可开采总量与坝体填筑量之比最大的材料是()。
A.土料B.石料C.反滤料D.砂砾料9.拌制钢纤维混凝土的正确投料顺序是( )。
A.砂、石、钢纤维、水泥、外加剂、水B.砂、石、水泥、钢纤维、外加剂、水C.砂、石、水泥、外加剂、钢纤维、水D. 砂、石、水、水泥、外加剂、钢纤维10.用浆液灌入岩体裂隙中以提高岩体的整体性和抗变形能力的灌浆称为()灌浆。
A.接缝 B.固结C.接触 D.回填11.绞吸式挖泥船的基本施工方法是( )。
A.斜挖法B.底挖法C.纵挖法D.横挖法12.招标设计属于水利工程建设程序中( )阶段的工作。
“全国一级建造师执业资格考试辅导(2011年版)”《建设工程项目管理复习题集》网上增值服务(第一期)第一部分《建设工程项目管理复习题集》解析补充1Z202000 建设工程项目施工成本控制1Z202010 施工成本管理的任务与措施【答案与解析】一、单项选择题11. 答案C:形象进度、产值统计、实际成本归集三同步,是指形象进度表达的工程量、统计施工产值的工程量和实际成本归集所依据的工程量均应是相同的数值,即非计划量、产值量或成本量,所以选项C 正确。
16. 答案D:提出多个钢结构吊装方案为技术措施,故选项D正确。
钢结构工程管理班子的任务分工属组织措施;钢结构吊装成本目标分析属管理措施;修订钢结构吊装施工合同条款是合同措施,所以选项A、B、C均不恰当。
二、多项选择题1. 答案A、B、D:施工成本计划一般有如下三类指标:成本计划的数量指标、成本计划的质量指标和成本计划的效益指标。
因此正确答案是A、B、D。
5. 答案A、C:合同文件和成本计划是成本控制的目标,进度报告和工程变更与索赔资料是成本控制过程中的动态资料。
施工成本预测是施工项目成本决策与计划的依据。
因此,本题正确答案是A、C。
1Z202020 施工成本计划【答案与解析】一、单项选择题4. 答案C:施工成本计划的编制以成本预测为基础,关键是确定目标成本。
一般情况下,施工成本计划总额应控制在目标成本的范围内,并使成本计划建立在切实可行的基础上。
6. 答案B:指导性成本计划是选派项目经理阶段的预算成本计划,是项目经理的责任成本目标,故选项B 正确。
竞争性成本计划是工程项目投标及签订合同阶段的估算成本计划;实施性成本计划是项目施工准备阶段的施工预算成本计划;实际管理中,一般无考核性成本计划,所以选项A、C、D不恰当。
13. 答案A:按项目组成编制施工成本计划时,项目总施工成本按单项工程、单位工程、分部工程、分项工程逐层分解,因此A项正确。
17. 答案B:在编制按工程进度的施工成本计划时,将工程项目分解为既能方便地表示时间,又能方便地表示施工成本支出计划的工作是不容易的,通常如果项目分解程度对时间控制合适的话,则对施工成本支出计划可能分解过细,以至于不可能对每项工作确定其施工成本支出计划,反之如果项目分解程度对施工成本支出计划分解合适,则有可能对时间的分解过粗。
2011年一级建造师水利水电考试真题2011年全国注册一级建造师考试水利水电工程管理与实务二、多项选择题(共10题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选,所选的每个选项得0.5分)21.关于爆破作业的说法,正确的有()。
A.装药、堵塞严禁使用金属棍棒B.可使用香点燃导火索C.电力起爆网路中导线应绝缘D.导爆索宜使用锋利的剪刀切断E.连接导爆索中间允许出现打结现象22.下列建设工程中,需办理水工程建设规划同意书的有()。
A.水库B.码头C.河道堤防D.跨河桥梁E.拦河水闸23.施工单位在堤防施工过程中的质量检验工作制度包括()。
A.班组初检B.作业队复检C.项目部终检D.单位抽检E.质检员平行检验24.水工建筑物要求地基有足够的()。
A.强度B.刚度C.整体性D.抗渗性E.耐久性25.水工混凝土施工中,减少混凝土发热量的措施有()。
A.增加水泥用量B.采用薄层浇筑C.掺加高效减水剂D.合理安排浇筑时间E.掺加粉煤灰26.关于新筑堤防作业的说法,正确的有()。
A.作业面应水平分层,不得顺坡铺填B.机械施工时,分段作业面长度不应小于100mC.分段作业面上、下层不得在同一位置分段D.碾压机具行走方向,不得平行于堤轴线E.土料铺填与压实工序应连续进行27.水利工程质量监督机构对承建其监督项目的施工企业进行核查的内容包括()等。
A.经营范围B.质量认证证书C.资质等级D.资信证明E.质量检查体系28.水利工程开工前,监理工程师应对由发包人准备的()等施工条件进行检查。
A.质量保证体系建立情况B.施工图纸和文件的供应情况C.测量基准点的移交情况D.施工用地提供情况E.预付款支付情况29.根据《水法》,1级堤防工程的护堤地属于()。
A.工程管理范围B.工程保护范围C.堤防设施组成部分D.限制生产建设活动范围E.可耕地范围30.根据《水土保持法》,生产建设项目中的水土保持设施应当与主体工程同时()。
“全国一级建造师执业资格考试辅导(2011年版)”《水利水电工程管理与实务复习题集》2011年网上增值服务(2)一、单项选择题(共20题,每题1分。
每题的备选项中,只有1个最符合题意)1.某灌溉泵站装机功率为12000kW,装机流量为150m3/s,该站的工程规模为( )。
A.大(1)型B.大(2)型C.中型D.小(1)型2.尺寸为1.5m×1.0m×0.8m(长×宽×高)的箱体平放在水深为2.8m的水池底面,箱体顶面受到的静水压力为()kN(水的重度取10kN/m3)。
A.20 B.27C.30 D.423.在流量较大的平原河道上修建混凝土坝枢纽时,宜采用的导流方式是()。
A.明渠导流B.分期导流C.隧洞导流D.涵管导流4.混凝土抗拉强度一般约为其抗压强度的( )。
A.3%~6%B.7%~14%C.15%~20%D.20%~30%5.水利水电工程施工导流建筑物级别最高是()级。
A.1 B.2C.3 D.46.土石坝采用进退错距法施工,若施工工作面宽3.0m,碾压机械碾滚净宽1.5m,设计碾压遍数为5 遍,则错距碾压宽度为()m。
A.0.3B.0.5C.0.6D.2.07.在岩石坚硬、岸坡陡峻、交通不便的峡谷地区建坝,其截流方式优先采用( )。
A.抛投块料B.水力冲填C.定向爆破D.建闸8.在规划土石坝施工料场时,实际可开采总量与坝体填筑量之比最大的材料是()。
A.土料B.石料C.反滤料D.砂砾料9.拌制钢纤维混凝土的正确投料顺序是( )。
A.砂、石、钢纤维、水泥、外加剂、水B.砂、石、水泥、钢纤维、外加剂、水C.砂、石、水泥、外加剂、钢纤维、水D. 砂、石、水、水泥、外加剂、钢纤维10.用浆液灌入岩体裂隙中以提高岩体的整体性和抗变形能力的灌浆称为()灌浆。
A.接缝 B.固结C.接触 D.回填11.绞吸式挖泥船的基本施工方法是( )。
A.斜挖法B.底挖法C.纵挖法D.横挖法12.招标设计属于水利工程建设程序中( )阶段的工作。
A.初步设计B.施工图设计C.生产准备D.施工准备13.除合同另有约定外,解释顺序优先于投标报价书的是()。
A.专用合同条款B.已标价工程量清单C.技术条款D.中标通知书14.在工程建设实施阶段,依审批权限向主管部门提出主体工程开工申请报告的是()。
A.项目法人 B.监理单位C.施工单位 D.质量监督机构15.水电工程施工过程中的工程变更指令可由()发出。
A.项目法人B.质量监督机构C.项目主管部门D.设计单位16.某水库除险加固工程建设工地拟申报水利系统文明建设工地。
根据申报条件,其已完工程量至少应达全部建安工程量的()以上。
A.20% B.30%C.50% D.70%17.水库工程验收前应对工程进行( )鉴定。
A.蓄水水位B.蓄水安全C.蓄水库容D.蓄水流量18.根据《水法》规定,堤防工程护堤地属于( )。
A.工程效益范围B.工程管理范围C.工程保护范围D.工程行洪范围19.水利水电工程土基开挖施工中,当开挖临近设计高程时,应预留厚度为( )m的保护层,待上部结构施工时再人工挖除。
A.0.1~0.2 B.0.2~0.3C.0.3~0.5 D.0.5~0.720.固定式启闭机安装时,机架与电动机之间的衬垫数量在一个部位最多只能有( )个。
A.4 B.3C. 2 D.1二.多项选择题(共10题,每题2分。
每题的备选项中,有2个或2个以上符合题意,至少有1个错项。
错选,本题不得分;少选的每个选项得0.5分)21.在大体积混凝土施工中,掺入粉煤灰的目的是()。
A.减少混凝土后期发热量B.减少混凝土初期发热量C.增加混凝土的前期强度D.增加混凝土的后期强度E.简化混凝土的温控措施22.水电站平水建筑物包括()。
A.溢洪道B.泄洪隧洞C.调压室D.放水底孔E.压力前池23.混凝土坝常用的辅助运输浇筑方案有( )。
A.汽车运输浇筑方案B.缆机运输浇筑方案C.履带式起重机浇筑方案D.门机运输浇筑方案E.皮带运输机浇筑方案24.河道护岸工程的主要形式包括()。
A.平顺护岸B.顺向护岸C.逆向护岸D.丁坝护岸E.矶头护岸25.防止土石坝产生渗透变形的工程措施有()等。
A.设置水平与垂直防渗体 B.设置上游堆石戗堤C.设置排水沟或减压井 D.在有可能发生管涌的地段铺设反滤层E.在有可能产生流土的地段增加渗流出口处的盖重26.水利工程建设应急指挥部的应急救援基本队伍包括( )。
A.工程设施抢险队伍B.专家咨询队伍C.应急管理队伍D.应急调度队伍E.应急通信队伍27.根据《水利工程建设安全生产管理规定》,设计单位安全责任主要落实在()等万面。
A.资质等级 B.设计标准C.设计文件D.设计人员E.安全生产条件28根据《水利工程建设项目管理规定》,水利工程建设项目按其功能和作用可分为()等类型。
A.社会性B.公益性C.准公益性D.准经营性E.经营性29.根据《水利工程设计概(估)算编制规定》,建筑及安装工程费用中的税金包括()。
A.增值税B.耕地占用税C.城市维护建设税D.教育费附加E.营业税30.根据《水土保持法》的规定,建设项目实施过程中,为防治水土流失而采取的水土保持措施包括( )等措施。
A.防冲 B.防淤C.储存 D.利用E.植物三、案例分析题(共5题,前3题各20分,后2题各30分)(一)背景资料:某新建水闸工程的部分工程经监理单位批准的施工进度计划如下图(单位:天)。
合同约定:工期提前奖金标准为20000元/天,逾期完工违约金标准为20000元/天。
施工中发生如下事件:事件1:A工作过程中发现局部地质条件与发包人提供的勘察报告不符,需进行处理,A工作的实际工作时间为34天。
事件2:在B工作中,部分钢筋安装质量不合格,承包人按监理人要求进行返工处理,B工作实际工作时间为26天。
事件3:在C工作中,承包人采取赶工措施,进度曲线如下图。
事件4:由于发包人未能及时提供设计图纸,导致闸门在开工后第153天末才运抵现场。
问题:1.计算计划总工期,指出关键线路。
2.指出事件1、事件2、事件4的责任方,并分别分析对计划总工期有何影响。
3.根据事件3,指出C工作的实际工作持续时间;说明第100天末时C工作实际比计划提前(或拖延)的累计工程量;指出第100天末完成了多少天的赶工任务。
4.综合上述事件,计算实际总工期和承包人可获得的工期补偿天数;计算施工单位因工期提前得到的奖金或因逾期支付的违约金金额。
1.计算第5个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款(单位:万元,有小数点的,保留小数点后两位,下同)。
2.计算第10个月的工程进度款、预付款扣回额、保留金扣留额、发包人当月应支付的工程款。
(三)背景材料:某水利工程项目由政府投资建设,招标人委托某招标代理公司代理施工招标。
行政监督部门确定该项目采用公开招标方式招标。
招标文件规定:投标担保可采用投标保证金或投标保函方式担保。
评标方法采用经评审的最低投标价法。
投标有效期为60天。
招标人对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。
项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。
招标人认为报名参加投标的人数太多,为减少评标工作量,要求招标代理公司仅对报名的潜在投标人的资质条件、业绩进行资格审查。
开标、评标后发现:(1)A投标人的投标报价为8000万元,为最低投标价。
(2)B投标人在开标后又提交了一份补充说明,提出可以降价5%。
(3)C投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。
(4)D投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。
(5)E投标人的投标报价最高,故E投标人在开标后第二天撤回了其投标文件。
经过对投标书的评审,A投标人被确定为第一中标候选人。
发出中标通知书后,招标人和A投标人进行合同谈判。
招标人要求A投标人降价3%,否则不予签订合同。
问题:1.发包人对招标代理公司提出的要求是否正确?说明理由。
2.分析A、B、C、D投标人的投标文件是否有效?说明理由。
3.E撤回投标文件的行为应如何处理?4.合同谈判中,招标人的要求是否合理,说明理由。
该项目施工合同应在何时签订?签约合同价应是多少?(四)背景资料:某水利水电工程施工企业在对公司各项目经理部进行安全生产检查时发现如下情况:情况一:公司第一项目经理部承建的某泵站工地,在夜间进行泵房模板安装作业时,由于部分照明灯损坏,安全员又不在现场,一木工身体状况不佳,不慎从12m高的脚手架上踩空直接坠地死亡。
情况二:公司第二项目经理部承建的某引水渠道工程,该工程施工需进行浅孔爆破。
现场一仓库内存放有炸药、柴油、劳保用品和零星建筑材料,门上设有“仓库重地、闲人免进”的警示标志。
情况三:公司第三项目经理部承建的是某小型水闸工程,由于工程规模不大,项目部未设立安全生产管理机构,仅由各生产班组组长兼任安全生产管理员,具体负责施工现场的安全生产管理工作。
问题:1.根据施工安全生产管理的有关规定,该企业安全生产检查的主要内容应有哪些?2.情况一中施工作业环境存在哪些安全隐患?3.根据《水利工程建设重大质量与安全事故应急预案》的规定,指出情况一中的安全事故等级;根据《水利工程建设安全生产管理规定》,说明该事故调查处理的主要要求。
4.指出情况二中炸药、柴油存放的不妥之处,并说明理由。
5.改正情况三在安全生产管理方面不妥之处。
(五)背景材料:某水利枢纽工程由电站、溢洪道和土坝组成。
土坝的结构形式为均质土坝,上游设干砌石护坡,下游设草皮护坡和堆石排水体,坝顶设碎石路,工程实施过程中发生下述事件:事件1:项目法人要求该工程质量监督机构对于大坝填筑按《水利水电基本建设工程单元工程质量评定标准》规定的检验数量进行质量检查。
工程质量监督机构受项目法人委托,承担了该工程质量检测任务。
事件2:土坝承包人将坝体碾压分包给具有良好碾压设备和经验的乙公司承担。
为明确质量责任,单元工程的划分标准是:以50m坝长、30cm铺料厚度为单元工程的计算单位,铺料为一个单元工程,碾压为另一个单元工程。
事件3:该工程监理人给承包人“监理通知”如下:经你单位申请并提出设计变更,我单位复核同意将坝下游排水棱体改为浆砌石,边坡由1∶3改为1∶2。
事件4:土坝单位工程完工验收结论为:本单位工程划分为20个分部工程,其中质量合格6个,质量优良14个,优良率为70%,主要分部工程(坝顶碎石路)质量优良,且施工中未发生较大质量事故;中间产品质量全部合格,其中混凝土拌合物质量达到优良;原材料质量、金属结构及启闭机制造质量合格;外观质量得分率为82%。
