铁路工程施工学习一、施工前期准备铁路工程施工前期准备工作是指在铁路工程实际施工阶段之前所进行的一系列准备工作。
这一阶段的工作是非常重要的,它直接关系到后期的施工工作的顺利进行和质量的保证。
1、项目论证项目论证是铁路工程施工前期准备的第一步。
这一步骤的主要目的是对工程项目进行一次全面的论证,确定工程项目的可行性和实施意义。
项目论证需要考虑到工程项目的技术、经济、环境和社会方面的因素,以及项目的建设规模和工期等。
只有通过了项目论证的工程项目,才可以进行后续的准备工作。
2、勘察设计勘察设计是铁路工程施工前期准备的第二步。
这一步骤的主要目的是对工程项目的建设地点进行勘察和设计工作,制定出施工方案和施工图纸。
勘察设计工作需要对工程项目的地质、水文、交通、气象和生态等方面的情况进行详细的调查和研究,以确定施工方案和施工图纸。
3、施工准备施工准备是铁路工程施工前期准备的第三步。
这一步骤的主要目的是对工程项目的施工条件和施工环境进行评估和准备工作。
施工准备工作需要对施工现场的地形、地貌、地物、土质、水源等进行调查和认识,确定施工条件和施工环境。
4、物资设备物资设备是铁路工程施工前期准备的第四步。
这一步骤的主要目的是对工程项目的物资和设备进行统一采购和管理。
物资设备工作需要对施工所需要的物资和设备进行统一的采购和储备,保证施工期间的物资供应和设备调配。
二、施工过程铁路工程施工过程是指在铁路工程实际施工阶段所进行的一系列施工工作。
这一阶段的工作是非常繁重和复杂的,需要有高效的组织管理和协同配合。
1、地基处理地基处理是铁路工程施工过程的第一步。
地基处理的主要目的是对铁路工程的地基进行处理,保证铁路轨道的平整度和光滑度。
地基处理工作需要对工程施工现场的地质情况进行认识和分析,确定地基处理方案和施工方法。
2、铺轨施工铺轨施工是铁路工程施工过程的第二步。
铺轨施工的主要目的是对铁路轨道进行铺设和调整,保证铁路轨道的平整和稳定。
“施工进度计划编制培训”教案讲义教案讲义:施工进度计划编制培训一、教学目标1.了解施工进度计划的基本概念和重要性;2.掌握施工进度计划编制的基本步骤和方法;3.能够运用相关工具软件进行施工进度计划的编制。
二、教学内容1.理论知识讲解(1)施工进度计划的定义和作用;(2)施工进度计划编制的基本步骤;(3)施工进度计划编制的方法和技巧。
2.实例分析与讨论(1)分析典型施工项目的进度计划编制过程;(2)提供实际项目案例,让学员进行实践操作;(3)学员之间进行交流讨论,分享经验和问题解决方法。
3.软件操作示范(1)介绍常用的施工进度计划编制工具软件;(2)进行软件操作演示,让学员熟悉软件界面和功能;(3)给予学员实际案例,让学员进行软件操作实践。
1.讲授法:通过讲解理论知识,介绍施工进度计划的基本概念和编制方法。
2.分组讨论法:设置小组,进行案例分析和问题探讨,提高学员的互动和参与度。
3.演示法:通过软件操作演示,让学员亲自体验软件的使用方法。
四、教学过程1.导入:引导学员回顾施工进度计划的重要性,为后续的讲解做铺垫。
2.理论知识讲解:讲解施工进度计划的基本概念、作用以及编制的基本步骤和方法。
3.实例分析与讨论:通过分析典型施工项目的进度计划编制过程,引导学员思考和讨论。
4.软件操作示范:介绍常用的施工进度计划编制工具软件,进行软件操作演示。
5.学员实践操作:分发实际案例,让学员进行软件操作实践,同时进行小组讨论和互动交流。
6.总结与评价:对本节课的内容进行总结,并对学员的表现进行评价和鼓励。
五、教学资源1.讲义资料:包括理论知识的讲义和案例分析的资料。
2.软件操作演示:准备计算机及相关软件,进行实际的软件操作演示。
1.学员表现评估:通过观察学员的学习态度、参与度和互动交流,进行综合评价。
2.软件操作评估:通过学员的软件操作实践,检验学员对施工进度计划编制的掌握程度。
七、教学时间安排本次教学计划预计为3至4个课时,根据实际情况进行调整。
施工进度计划培训讲义一、培训背景及目的随着建筑行业的发展,施工进度管理日益成为建设工程管理的重要组成部分。
而施工进度计划是施工管理的核心内容之一,对于保障工程质量、控制工程成本、提高施工效率都起着至关重要的作用。
因此,为了提高施工管理人员的进度控制能力,本次培训旨在系统讲解施工进度计划的编制原理、方法和注意事项,帮助参训人员全面理解施工进度管理的重要性,提高施工进度计划编制的能力和水平。
二、培训内容1. 施工进度计划的基本概念1.1 施工进度计划的定义1.2 施工进度计划的编制目的1.3 施工进度计划的主要内容2. 施工进度计划的编制原则和方法2.1 施工进度计划的编制原则2.2 施工进度计划的编制方法2.3 施工进度计划的编制步骤3. 施工进度计划的重要性3.1 对工程质量的影响3.2 对工程成本的控制3.3 对施工效率的提升4. 施工进度的监督与调整4.1 施工进度的监督4.2 施工进度的调整5. 施工进度计划的实际案例分析5.1 案例一:某建筑工程的进度计划编制5.2 案例二:某桥梁工程的进度计划实施与监督5.3 案例三:某高铁建设项目的进度调整与优化三、培训目标培训结束后,参训人员应能够具备以下能力:1. 掌握施工进度计划的编制原理、方法和注意事项;2. 具备独立编制施工进度计划的能力;3. 能够根据实际情况监督和调整施工进度计划;4. 了解施工进度计划在工程管理中的重要性,能够运用进度管理知识解决实际问题。
四、培训方式本次培训采用专业讲授、案例分析和互动讨论相结合的方式进行,具体安排如下:1. 专业讲授:邀请相关领域的专家教授,就施工进度计划的基本概念、编制原则和方法等进行系统讲解;2. 案例分析:结合实际施工工程案例,分析施工进度计划的编制与实施过程,帮助参训人员理解知识点;3. 互动讨论:设置讨论环节,参训人员就自己在实际工作中遇到的问题和困惑进行交流,互相学习。
五、培训安排培训时间:2022年10月10日-10月12日,连续三天培训地点:某大型会议室培训人员:施工管理人员、项目经理、技术负责人等相关人员六、培训资料1. 《施工进度计划编制与管理》教材2. 典型施工进度计划案例3. 培训PPT及讲义4. 案例分析材料七、培训考核培训结束后,将进行书面考核,考核内容包括对施工进度计划的理解和应用能力等。
铁路工程:铁路工程项目施工进度管理
方法
1.制定总工期和里程碑工期目标
2.编制实施性进度计划
3.明确关键线路
4.制定控制措施
5.周期性检查、分析、调控进度
工程实施中要周期性地检查施工进展,收集数据进行进度分析,及时调控。
铁路工程:铁路工程项目施工进度管理
要求
铁路工程项目施工分为站前和站后工程,站前工程又分为线下和线上工程,其施工进度应遵循先站前、后站后;先线下、后线上的施工顺序。
铁路工程项目施工进度的关键节点包括线下完工时间、线上完工时间和站后竣工时间。
1.站前工程工期
站前工程工期是以轨道工程铺通并能行车为目标的工期。
2.线下与线上工程工期
线下工程工期包括钢轨(不含)以下的桥梁(不含机架梁)、隧道、路基、道砟工程施工的工期,只有线下工程完成后才可以进行铺架工程;
线上工程工期主要是指铺架工程的工期。
1C420030 铁路工程项目施工组织进度计划的编制1C420031 铁路工程项目工期的计算工期计算都需要从最基础的工序循环时间计算开始。
一、工序分解(一)工序分解目的:是为了准确地对各单位工程的工期进行计算,同时也是工程项目组织管理的基础性工作。

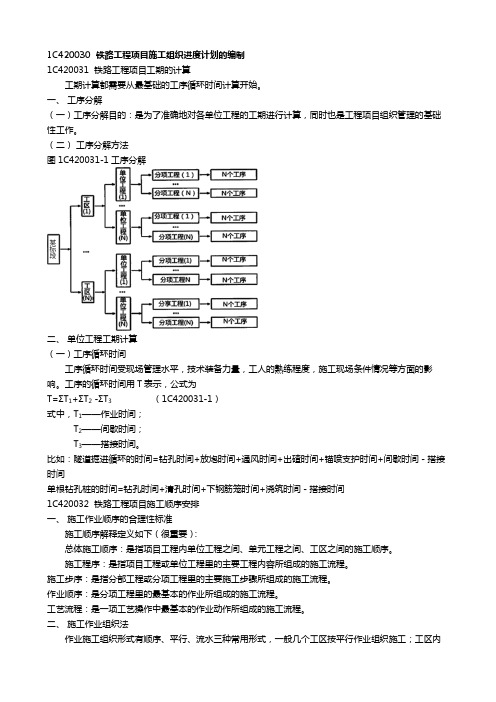

(二)工序分解方法图1C420031-1工序分解二、单位工程工期计算(一)工序循环时间工序循环时间受现场管理水平,技术装备力量,工人的熟练程度,施工现场条件情况等方面的影响。
工序的循环时间用T表示,公式为T=ΣT1+ΣT2 -ΣT3(1C420031-1)式中,T1——作业时间;T2——间歇时间;T3——搭接时间。
比如:隧道掘进循环的时间=钻孔时间+放炮时间+通风时间+出碴时间+锚喷支护时间+间歇时间-搭接时间单根钻孔桩的时间=钻孔时间+清孔时间+下钢筋笼时间+浇筑时间-搭接时间1C420032 铁路工程项目施工顺序安排一、施工作业顺序的合理性标准施工顺序解释定义如下(很重要):总体施工顺序:是指项目工程内单位工程之间、单元工程之间、工区之间的施工顺序。
施工程序:是指项目工程或单位工程里的主要工程内容所组成的施工流程。
施工步序:是指分部工程或分项工程里的主要施工步骤所组成的施工流程。
作业顺序:是分项工程里的最基本的作业所组成的施工流程。
工艺流程:是一项工艺操作中最基本的作业动作所组成的施工流程。
二、施工作业组织法作业施工组织形式有顺序、平行、流水三种常用形式,一般几个工区按平行作业组织施工;工区内同一类型的单位工程按流水作业组织施工;单位工程内一个工作面上按顺序作业组织施工。
三、确定施工作业顺序的依据(一)统筹考虑各工序之间的关系工艺关系:总是先基础后桥台、墩身,最后是架梁;组织关系:两个小桥,一个施工队来完成,只能一先一后完成。
(二)考虑施工方法和施工机械的要求(三)考虑当地气候条件和水文要求土方工程不能安排在雨期施工,而隧道工程即可。
桥梁工程应特别注意水文资料,枯水季节宜先施工位于水中的基础等。
铁路工程施工进度计划铁路工程的施工进度计划对于项目的顺利进行至关重要。
通过精确的计划,可以合理安排工期、资源和人力,确保施工进程紧密配合,提高工程的效率和质量。
本文将详细介绍铁路工程施工进度计划的编制和实施。
一、施工进度计划的编制1.项目背景介绍首先,为了让读者了解铁路工程施工的重要性以及其对交通运输发展的贡献,需要对项目背景进行简要介绍。
可以提及该铁路工程的规模、重要性和项目周期等方面的信息,以引起读者的兴趣。
2.工期计算与排程安排在编制施工进度计划时,需要进行工期计算和排程安排。
可以根据工程的规模、复杂程度和施工条件等因素,结合经验和专业知识,合理估算工期,并将工程划分为各个施工阶段,确定每个阶段的开始和结束时间。
3.资源和人力调配施工进度计划还需要考虑资源和人力的调配。
根据项目的需求,确定所需的机械设备、原材料和人力资源,并合理安排它们的投入时间和数量,以确保施工进程的顺利进行。
4.风险评估和应对措施在编制施工进度计划时,需要对可能出现的风险进行评估,并制定相应的应对措施。
例如,可能会发生不可预见的天气变化、土质问题或施工事故等,需要在计划中充分考虑这些因素,并采取相应的防范和应对措施。
二、施工进度计划的实施1.计划的有效沟通和协调一旦施工进度计划编制完成,就需要将其有效地传达给所有参与施工的相关方。
可以通过会议、文件或电子邮件等方式,向工程团队、监理单位和承包商等相关人员进行详细阐述,并确保每个人对计划的内容和要求有清晰的了解。
2.定期监控和评估在施工过程中,需要定期对计划进行监控和评估,以确保其执行情况符合预期。
可以设置检查点和里程碑,监测进度和质量,并在需要时进行调整。
同时,根据实际情况进行及时的风险评估,及时采取措施,防止延误和问题的发生。
3.与相关方的合作和沟通施工进度计划需要多方的合作和沟通。
与监理单位、供应商和承包商等相关方保持良好的合作关系,及时协调解决施工中的问题,共同推进工程进度,确保工程按计划进行。
施工现场施工工程施工进度计划编制施工进度计划是在施工现场进行工程施工的过程中最重要的管理工具之一,它能够帮助施工方合理组织施工进程,确保工程按时完成。
因此,编制施工进度计划对于确保施工工程的顺利进行具有重要意义。
本文将介绍施工现场施工工程施工进度计划的编制方法和关键要点。
一、施工进度计划的编制目的施工进度计划的编制目的在于协调施工各个环节的时间顺序、任务分配和资源调度,确保施工各项工作按计划进行。
它是施工管理的指导性文档,能够帮助施工方合理安排人力、物力和时间,提高施工效率,降低成本。
二、施工进度计划的编制步骤1. 收集项目资料:施工进度计划的编制需要依据施工图纸、设计方案、施工合同等相关文件,所以首先要收集这些项目资料。
2. 划分施工任务:根据施工图纸和设计方案,将整个施工过程划分为若干个阶段和任务,明确各个任务的前后关系和依赖性。
3. 估算任务工期:根据以往的经验和专业知识,对每个任务的工期进行估算,确定工期的合理性和可行性。
4. 编制甘特图:根据任务的前后关系和工期估算结果,使用甘特图方法进行编制,清晰展示各个任务的起止时间和重要里程碑节点。
5. 资源调度:根据项目的人力、物力和设备资源,合理安排任务的资源调度,确保每个任务有足够的资源供应。
6. 确定工程进度控制点:根据项目的具体情况,确定一些重要的进度控制点,例如关键路径和关键节点,以便及时进行进度监控和调整。
7. 编制施工进度报告:将编制好的施工进度计划整理成报告形式,包括甘特图、资源调度表和进度控制点等内容,以便施工方和相关人员进行查阅和交流。
三、施工进度计划编制的关键要点1. 合理性和可行性:施工进度计划的编制要合理、可行,不过于宽松也不过于紧张,能够充分考虑施工过程中各种不可预见的因素。
2. 任务分解和优先级划分:将整个工程划分为若干个细分的任务,并确定任务的优先级,确保施工过程的连贯性和有效性。
3. 资源调度和利用:施工进度计划的编制要考虑施工过程中所需的各种资源,包括人力、物力和设备等,合理安排资源的调度和利用。
施工进度安排和资源需要量计划施工进度支配和资源需要量计划施工进度计划是施工组织设计的中心内容,是在承包合同规定的条款下,在规定施工方案基础上对各分部分项工程的开头和结束时间作出详细的日程支配。
一般可用横道进度计划或网络进度计划表示。
一、施工进度计划的作用1.掌握装饰装修工程施工进度,保证在规定的工期内完成符合质量要求的工程任2.根据装饰装修工程的施工顺序,确定各分部分项工程施工过程中的持续时间以及它们之间的协作关系;3.确定施工所必需的各类资源(人力、材料、机械设备、水电等)的需要量;4.为施工预备、编制月旬作业计划供应依据。
二、施工进度计划编制的依据1.经过审批后的装饰装修工程全部施工图纸、标准图集、有关技术资料、现场地形图等;2.现场有关的水文、地质、气象和其它技术经济资料;3.合同规定的开工、竣工日期及工期;4.装饰装修工程的施工方案;5.施工图预算;6.劳动定额及机械台班定额;7.施工资源条件(劳动力、机械材料)的供应能力,专业单位(如设备安装等)协作装饰装修施工的能力;8.其它有关要求和资料。
三、施工进度计划目标1.工期应满意规定的要求;2.施工现场各种临时设施的规模,在合理范围内尽可能最小;3.施工机械、设备、工具、模具、周转材料等在合理的范围内最少,并尽可能重复利用;4.尽可能组织连续均衡施工,在整个工程施工期间,施工现场的劳动人数在满意工程需要的状况下尽可能保持最小数目;5.尽可能削减因组织支配不善、停工待料所引起的时间损失。
四、施工进度计划的表示方法施工进度计划一般采用水平图表(横道图)、垂直图表和网络图的形式。
本节主要阐述用横道图编制施工进度计划的方法和步骤。
五、编制步骤编制装饰装修工程施工进度计划的步骤如下1.熟识图纸和有关资料,调查施工条件;2.确定分项工程项目,划分施工过程;3.计算工程量(分施工段计算工程量);4.确定劳动量和机械台班数;5.确定各分项工程施工的天数;6.设计支配施工进度计划;7.依据施工进度计划,分别绘出劳动力(一)确定分项工程项目,划分施工过程施工进度表中所列项目是指直接完成单位工程的各分部分项工程的施工过程。
