一、工程概况本工程为某矿山反井竖井施工项目,设计井深为500m,井筒直径为4.0m,采用井口中心偏移式施工方法。
井筒内布置有通风、排水、提升、运输等设施。
为确保施工安全、质量、进度,特制定本施工方案。
二、施工工艺1. 工程地质条件根据地质勘察报告,本工程地质条件较为复杂,主要地层有:第四系松散沉积层、侏罗系砂岩、泥岩、灰岩等。
地下水丰富,对施工有一定影响。
2. 施工工艺(1)钻孔工艺:采用反井钻机进行钻孔施工,钻机具备垂直和斜孔钻孔功能。
(2)支护工艺:采用锚杆、钢筋网、喷射混凝土等材料进行支护。
(3)爆破工艺:采用乳化炸药进行爆破,严格控制爆破震动和飞石。
(4)排水工艺:采用排水泵、排水管等设施进行排水。
(5)提升工艺:采用提升机、提升钢丝绳等设施进行提升。
三、施工组织1. 施工队伍成立反井竖井工程施工项目部,下设施工、技术、安全、质量、物资等小组,明确各小组职责。
2. 施工进度根据工程地质条件和施工方案,制定施工进度计划,确保工程按期完成。
3. 施工质量控制(1)严格把好原材料进场关,确保原材料质量符合设计要求。
(2)加强施工过程中的质量控制,确保施工质量达到设计标准。
(3)做好施工记录,及时总结经验教训,提高施工水平。
4. 施工安全管理(1)加强施工现场安全管理,严格执行安全操作规程。
(2)定期开展安全教育培训,提高施工人员安全意识。
(3)做好应急救援预案,确保施工安全。
四、施工措施1. 钻孔施工(1)根据地质条件,合理选择钻孔参数。
(2)严格控制钻孔垂直度,确保井筒精度。
(3)做好钻孔施工过程中的排水、降尘工作。
2. 支护施工(1)根据地质条件和井筒直径,合理选择锚杆、钢筋网、喷射混凝土等支护材料。
(2)严格按照施工工艺进行支护施工,确保支护质量。
3. 爆破施工(1)制定爆破方案,合理控制爆破震动和飞石。
(2)做好爆破前的安全检查,确保爆破安全。
4. 排水施工(1)合理布置排水设施,确保排水顺畅。
2023年竖井开挖安全措施及扩挖堵井处理预案一、竖井开挖安全措施竖井开挖是一个涉及到地下空间的复杂工程,需要采取一系列安全措施来确保工作人员的安全和工程的顺利进行。
以下是2023年竖井开挖的安全措施:1. 监测井点选与布置 - 在竖井开挖前,对周边环境进行全面的调查和勘测,确定井点的选址与布置。
在选址和布置过程中考虑到地下水位、土质状况、地下管线等因素,确保井点选址合理,并避免对周边环境造成不可逆的影响。
2. 安全通风系统 - 针对竖井开挖作业中产生的有害气体,配置有效的通风系统。
通风系统要能够及时排除井内的有害气体,保证工作人员的健康与安全。
3. 排水系统 - 在竖井开挖过程中,需要配置有效的排水系统,确保井底的排水畅通,防止地下水涌入井内导致地陷等事故。
4. 安全钢筋 - 在竖井壁的施工中,需要设置适当的安全钢筋来增强井壁的承载能力,防止井壁塌陷事故的发生。
5. 安全防护措施 - 在竖井开挖过程中,对施工现场进行合理的划定,并设置安全警示标志,确保人员和设备的安全。
同时,要配备必要的安全防护设备,如安全帽、防护鞋、防护眼镜等,并对施工人员进行安全培训和操作指导,提高工作人员的安全意识和操作技能。
6. 定时巡视与维护 - 在竖井开挖过程中,要定期对竖井周边环境进行巡视,及时发现问题并处理。
对井壁、井底、排水系统等进行定期维护和检修,确保施工过程中安全措施的有效性。
7. 废土处理 - 在竖井开挖过程中产生的废土要及时清理和处理,避免废土的堆放导致地质灾害。
二、扩挖堵井处理预案扩挖堵井是指在竖井开挖过程中,因需要扩大井径或者调整井壁线形而进行的工程处理。
以下是针对2023年竖井开挖扩挖堵井的处理预案:1. 确定扩挖范围与扩挖计划 - 在进行扩挖堵井处理前,要根据实际需求和工程要求,确定扩挖的范围和扩挖计划。
确保扩挖的范围合理,并根据扩挖计划进行有序的施工。
2. 安全支护与加固 - 在进行扩挖堵井处理时,需要采取适当的安全支护和加固措施,以防止井壁失稳或塌陷造成的安全事故。
竖井开挖安全措施及扩挖堵井处理预案范本竖井开挖是土木工程中常见的施工过程,为了确保施工过程中的安全,需要严格遵守安全措施并制定扩挖堵井处理预案。
本文将介绍竖井开挖的安全措施,并提供一个扩挖堵井处理预案的范本,以指导施工人员进行安全施工。
一、竖井开挖的安全措施1. 施工前的准备工作- 进行现场勘察,了解地质情况,制定合理的施工方案。
- 安排专业人员进行现场风险评估,确定施工过程中存在的安全隐患。
- 制定详细的施工计划,明确每个施工阶段的安全要求和措施。
2. 安全防护设施的设置- 在施工现场设置明显的安全标识,包括警示牌、安全提醒牌等,提醒施工人员注意安全。
- 设置临时围挡和隔离带,确保非施工人员无法靠近施工区域。
- 建立安全通道,确保人员安全进出施工现场。
- 安装临时照明设备,保证施工现场的良好照明。
3. 施工人员的安全培训和监管- 开展必要的安全培训,包括竖井开挖的安全知识、应急预案等内容。
- 对施工人员进行专业技能培训,提高其安全操作技能。
- 设置专人监督施工现场,及时发现和处理安全隐患。
4. 施工过程中的安全要求- 确保所有设备和工具的安全性能符合国家标准,并按规定进行定期检查和维护。
- 严禁未经授权的人员进入施工现场,严禁未经许可的操作和施工行为。
- 安全操作,严禁违规操作和超负荷作业,确保施工操作符合安全规范。
- 做好现场卫生清洁,保持施工现场的整洁,防止杂物等物品堆积引发安全事故。
二、扩挖堵井处理预案范本一、处理原则根据竖井开挖过程中的具体情况,制定扩挖堵井处理预案,确保施工过程中的安全与顺利进行。
处理原则如下:1. 紧急情况下,确保人员安全和生命安全。
2. 根据地质情况和施工进展,选择合适的堵井材料和方法。
3. 与相关部门进行密切配合,确保处理措施的有效性和合理性。
4. 每一步骤都需要有专人负责监督和指导,确保操作规范和安全。
二、堵井处理的步骤1. 确定扩挖堵井的范围和大小,制定详细的施工方案。

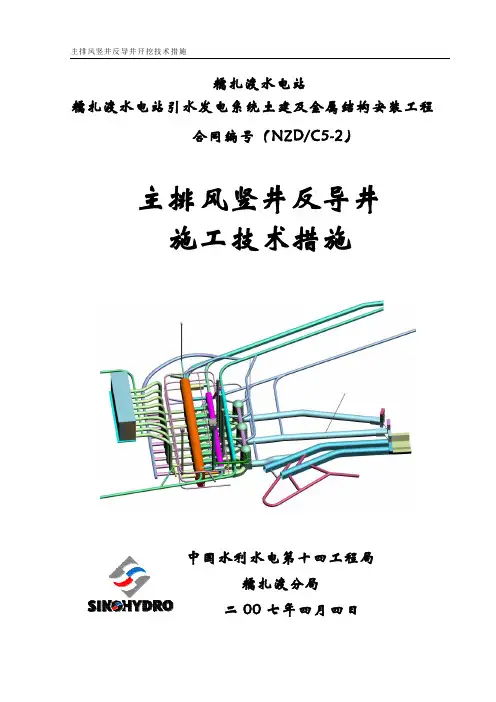

糯扎渡水电站糯扎渡水电站引水发电系统土建及金属结构安装工程合同编号(NZD/C5-2)主排风竖井反导井施工技术措施中国水利水电第十四工程局糯扎渡分局二00七年四月四日签发:审查:校核:编制:主排风竖井反导井开挖技术措施一、工程概述厂房主排风竖井位于地下主厂房右侧,及时打通导井对厂房的通风散烟,改善洞内施工环境起到重要作用。
轴线桩号为主厂纵0+014.650m,底板高程EL.622.846m,井口高程EL.821.500m,断面型式为圆型,口径φ12.3m (EL.821.500m~EL.816.500m),口径φ11.3m(EL.816.500m~EL.622.846m),反导井工程量见表1。
目前主厂房事故排烟洞已经开挖完成,已形成反导井开挖工作面,本措施主要针对反导井开挖进行编制。
表1反导井工程量表二、施工依据及程序2.1 施工编制依据按照设计图纸、设计通知及相应的规范标准进行施工方案编制,具体如下:1、水工建筑物地下开挖工程施工技术规范(DL/T 5099-1999)2、投标文件3、设计图纸2.2 施工程序及原则施工程序:先自上而下进行φ216mm的导孔钻孔,再自下而上φ1.4m 反导井开挖。
三、施工布置3.1 水、电布置施工用水:从EL.840m平台原有水池直接引用;施工用电:从EL.821.5m平台800KV A变压器引线供电。
3.2 施工道路布置出渣:660公路→3#施工支洞→主厂房事故排烟洞;钻机就位:EL821.500平台→排风竖井井口。
3.3 施工通讯设施施工管理人员配置移动电话,供现场联系及施工指挥。
3.4 渣场布置洞渣开挖料,弃、存渣堆放在左岸勘界河弃、存渣场。
四、施工进度安排4.1 施工进度表2 施工进度安排表4.2 施工强度根据反井钻机作业性能进行工期分析。
施工准备计划为30天,竖井开挖φ216mm导孔的钻进按20m/d的钻进速度计算,φ1.4m导井的钻进按10m/d的钻进速度计算最后得出主排风竖井反导井开挖所需总时间为75天(不含特殊情况的处理)。
2023年竖井开挖安全措施及扩挖堵井处理预案一、竖井开挖安全措施1. 安全评估:在竖井开挖前,应进行全面的安全评估,包括地质条件、土层情况、水文地质条件等。
根据评估结果,确定开挖方式和施工方法。
对于有较大风险的区域,应采取额外的应对措施。
2. 施工方案设计:制定详细的施工方案,包括施工期间的安全措施和管理办法。
确保人员、设备和材料的安全,并确保工程的质量和进度。
3. 周边环境保护:竖井开挖过程中,应采取措施保护周边环境。
例如,在挖掘机械操作时,应使用封闭式操作,避免粉尘污染;在施工期间,应设置降尘网,防止施工过程中的扬尘。
4. 天气监测和预警:在竖井开挖过程中,应密切关注天气变化,特别是降雨情况。
如果有暴雨、大风等极端天气,应及时采取应对措施,确保人员和设备的安全。
5. 安全技术措施:在竖井开挖过程中,要严格遵守相关的安全技术规范。
例如,在开挖过程中,应适时抽水降低地下水位;对于较深的井口,要设置护栏和报警装置,确保人员安全。
二、扩挖堵井处理预案1. 突发情况应急处理:如果在竖井开挖过程中出现突发情况,例如土层塌方、井底涌水等,要立即采取应急处理措施。
首先要确保人员的安全,迅速撤离现场,并向相关部门报告。
2. 堵井方案设计:针对不同情况,制定相应的堵井方案。
例如,在井底涌水的情况下,可以采用封堵涌水源的方法,例如设置混凝土墩或使用封堵材料进行堵漏。
对于土层塌方的情况,可以使用钢板加固,或者采取钻孔注浆的方法。
3. 联合救援:在处理过程中,可以与相关救援单位合作,共同进行堵井工作。
例如,可以寻求地质勘探单位的帮助,提供专业的技术和设备支持。
4. 安全监测和预警:在扩挖堵井的过程中,要加强安全监测和预警工作。
例如,设置自动监测装置,定时检测井口的变化,并及时报警。
5. 环境保护:堵井过程中,要注意保护周边环境。
例如,在使用混凝土进行封堵时,要避免对周围土壤和水源造成污染。
通过以上的安全措施和扩挖堵井处理预案,可以有效地保障竖井开挖的安全,并在突发情况下迅速应对并处理问题。
2023年竖井开挖安全措施及扩挖堵井处理预案一、竖井开挖安全措施1. 前期准备工作:在竖井开挖前,需要进行详细的调查和勘察工作,包括地质勘察、水文地质勘察、环境影响评价等,以确定开挖的地质情况和可能存在的危险因素。
2. 设计安全措施:根据勘察结果,编制详细的竖井开挖设计图纸,并在图纸中标明各种安全设施的设置位置和数量,包括支护结构、透水管、通风设备等。
3. 施工组织与管理:建立严格的施工组织与管理制度,明确施工人员的职责和权限,安排专职安全员负责监督施工安全,并配备必要的安全防护装备和应急救援设备。
4. 施工作业操作规程:制定详细的施工作业操作规程,包括开挖、支护、掏车、放炮、运输等各项作业的安全要求和操作步骤,并进行全员培训和演练,提高施工人员的安全意识和应急处置能力。
5. 安全设施设置:在施工现场设置临时围挡和警示标志,设置安全通道和应急疏散通道,设置专门的施工防护区域,并采取必要的防尘、防爆、防火等措施,保障施工现场的安全。
6. 定期检查和维护:定期对竖井开挖施工现场进行安全检查和维护,及时发现和处理安全隐患,同时要进行重要部位的跟踪监测,确保施工过程中的安全。
二、扩挖堵井处理预案1. 确定堵井原因:在扩挖过程中发现井筒失稳或地质条件发生变化时,应及时调查并确定堵井的原因,如地层松软、地下水涌入、井壁严重破坏等。
2. 制定堵井方案:根据堵井原因,制定相应的堵井方案,包括井内支撑加固、井外支护加固、采取注浆、注水等加固措施,同时要合理安排施工工序,确保安全顺利进行。
3. 防止次生事故发生:在堵井施工过程中,要注意防止次生事故的发生,如地面塌方、井内爆破、井外涌水等。
可采取围挡封堵、临时加固、举行安全培训、完善应急预案等措施。
4. 检查和监控:堵井施工完成后,应进行堵井质量检查,并安排专人对井筒进行定期监控,及时发现和处理存在的问题,确保堵井效果。
5. 编制堵井报告:堵井施工完成后,应编制详细的堵井报告,包括堵井的原因、方案、施工过程、堵井效果等,以供后续的参考和总结。
反井法竖井掘进施工技术要点一、施工准备在竖井掘进施工前,需要进行充分的施工准备工作。
这包括对施工现场进行勘察,了解周围环境、地质条件和水文情况;制定详细的施工方案和安全技术措施;准备所需的施工设备和材料,并对施工人员进行培训和交底。
二、钻孔定位钻孔定位是竖井掘进施工中的关键环节。
在定位时,需要确保钻孔的精度和位置的准确性。
使用全站仪等测量设备进行定位测量,控制误差在允许范围内。
同时,钻孔的深度也需要进行精确控制,以确保爆破作业的效果。
三、钻孔施工钻孔施工是竖井掘进施工中的重要环节。
在钻孔过程中,需要选择合适的钻机、钻头和钻孔参数,以保证钻孔的质量和效率。
同时,需要对钻孔进行检测和维护,及时处理孔内积水、岩屑等问题,保证钻孔的顺畅。
四、爆破作业爆破作业是竖井掘进施工中的重要环节。
在爆破前,需要进行爆破设计,选择合适的炸药、雷管和起爆器,制定详细的爆破方案和安全技术措施。
在爆破过程中,需要严格控制装药量、炮眼深度和角度等参数,确保爆破效果符合要求。
同时,需要采取措施防止飞石和振动对周围环境的影响。
五、装渣运输装渣运输是竖井掘进施工中的重要环节。
在装渣过程中,需要选择合适的装渣机具,制定合理的装渣方案,确保渣土的顺利排出。
在运输过程中,需要选择合适的运输设备和路线,确保运输安全和效率。
同时,需要对运输车辆进行维护和保养,防止机械故障的发生。
六、竖井支护竖井支护是保证竖井掘进施工安全的重要措施。
在施工过程中,需要根据地质条件、井筒直径和掘进深度等因素,选择合适的支护方式。
同时,需要定期对支护进行检查和维护,及时处理发现的问题,保证支护的可靠性。
2023年竖井开挖安全措施及扩挖堵井处理预案一、竖井开挖安全措施:1.设计阶段:(1)全面分析工程地质条件,包括土体特征、地下水位和水文地质情况等,及时调整竖井设计方案。
(2)合理确定竖井布置和尺寸,充分考虑地下设施和管线的存在,并进行必要的保护措施设计。
(3)采用合适的支护结构及施工工艺,保障竖井开挖施工的安全与稳定。
2.施工前准备:(1)组织开挖前的勘察和探测工作,确保对地下设施和管线的准确掌握,并采取相应的保护措施。
(2)制定详细的施工方案和施工计划,明确施工的顺序、方法和措施。
(3)进行必要的安全培训和技术交底,确保施工人员具备相关知识和技能。
3.施工过程中的安全措施:(1)合理选择开挖机械,确保施工机械的质量和性能符合要求。
(2)按照设计要求进行地下水的排水处理,保持施工现场干燥。
(3)采取适当的支护和加固措施,防止土体塌方和竖井变形。
(4)设置足够的安全警示标志,保障施工现场的安全。
(5)严格遵守施工安全操作规程和标准,进行施工过程中的安全巡视和检查。
4.竖井验收:(1)制定竖井验收标准和程序,进行竖井的质量和安全验收。
(2)对竖井进行全面的测量和检测,确保各项指标符合设计要求。
(3)对开挖过程中的安全记录和施工报告进行汇总,形成竖井开挖的施工总结和经验总结。
二、扩挖堵井处理预案:1.确定堵井方案:(1)根据竖井开挖的情况和堵井的原因,制定扩挖堵井的具体处理方案。
(2)选择合适的堵井材料和工艺,确保堵井效果可靠。
2.施工前准备:(1)组织堵井前的勘察和探测工作,了解井内情况和周边环境,确保堵井的安全性和可行性。
(2)准备好必要的堵井设备和工具,并进行检查和试验,确保其正常运转和使用。
3.堵井施工:(1)按照堵井方案进行施工,根据具体情况选择合适的施工方法。
(2)严格遵守施工操作规程和安全标准,确保施工的安全和质量。
4.堵井效果评估:(1)对堵井后的竖井进行全面的测量和检测,评估堵井效果。
2024年竖井开挖安全措施及扩挖堵井处理预案____年竖井开挖安全措施及扩挖堵井处理预案引言随着工业发展和城市化进程的推进,竖井的开挖和扩挖在建设领域中发挥着重要的作用。
然而,竖井开挖和扩挖过程中存在很多安全隐患,一旦发生事故将会对工程进度和工人生命安全造成严重威胁。
因此,制定科学合理的竖井开挖安全措施和扩挖堵井处理预案对于保障工程质量和保障工人安全十分重要。
一、竖井开挖的安全措施1. 环境调查和勘察。
在竖井开挖前,必须对现场环境进行详细调查和勘察,了解地质地形情况,包括地下水位、土层稳定性、存在的障碍物等。
根据调查结果,制定相应的开挖方案和安全措施。
2. 竖井开挖支护。
针对竖井开挖的不同情况,采用适当的支护措施,包括地下水抽排、地下水封堵、围护结构的设置等。
确保竖井开挖过程中土层的稳定性,防止塌方和坍塌。
3. 通风和防毒措施。
竖井开挖过程中,由于工作环境封闭,通风和防毒措施尤为重要。
要建立科学合理的通风系统,保证空气流通,排除有毒有害气体,确保工人的生命安全。
4. 安全防护设施的设置。
为了防止工人从高处坠落、物体打击等事故,必须设置安全防护设施。
例如,设置合适的围栏、脚手架等,为工人提供安全的工作环境。
5. 安全教育和培训。
在竖井开挖前,必须对工人进行充分的安全教育和培训,让他们了解竖井开挖的过程和安全注意事项,提高他们的安全意识和应对能力。
二、扩挖堵井处理预案1. 现场安全评估。
在扩挖堵井之前,必须对现场进行安全评估,了解扩挖过程中可能遇到的问题和隐患。
根据评估结果,制定合理的扩挖方案和堵井处理预案。
2. 安全防护措施。
扩挖堵井过程中,要采取适当的安全防护措施,包括设置临时防护构筑物、定期检查施工设备和保护措施等,确保工人的安全。
3. 土方平衡和物资管理。
在扩挖堵井过程中,要保持土方平衡,及时清理施工现场产生的废土和垃圾。
同时,要合理管理物资,防止因物资堆放不当引发事故。
4. 施工监控和应急处理。
竖井开挖安全措施及扩挖堵井处理预案范本竖井开挖是工程建设中常见的施工方法之一,它在地下空间的开发和利用中起到重要的作用。
然而,竖井开挖过程中安全问题的处理始终是工程施工的重点和难点。
一、竖井开挖安全措施1. 前期安全准备工作(1)制定详细的开挖方案,包括挖掘井口的位置、结构强度计算分析、降水方案、疏散逃生通道等。
(2)组织开挖前的地质勘察,在了解地质构造、土质等情况的基础上,采取适当的支护措施和预防措施。
(3)制定工程施工的安全技术措施和操作规程,对工人进行培训,确保施工人员熟悉相关操作流程。
2. 加强施工现场安全管理(1)设置与挖掘深度相适应的支撑结构,通过钢支撑、注浆等方式提高开挖井身的稳定性。
(2)严格落实施工现场安全防护制度,包括佩戴安全帽、穿着防滑鞋、使用安全绳索等。
(3)定期检查施工机械设备的运行情况,保证其正常运转和安全性能。
(4)建立安全考核制度,对施工人员的安全操作行为进行考核和奖惩,提高安全意识和责任意识。
3. 地质灾害防治(1)对可能发生的危险岩层进行强化处理,如喷浆、注浆等,增加其稳定性。
(2)根据地质勘察结果,及时进行地质灾害隐患处理工作,避免突发地质灾害的发生。
(3)按照地质灾害防治法规要求,设置合理的监测设备,及时掌握地质灾害情况,采取相应的防范措施。
二、扩挖堵井处理预案在竖井开挖过程中,如果出现无法继续开挖或发生地质灾害等情况,需要采取相应的扩挖堵井处理措施,保证人员的生命财产安全。
1. 堵井方案制定(1)根据实际情况和现场特点,制定扩挖堵井方案,包括确定堵井位置、选择堵井材料和技术措施等。
(2)确定扩挖堵井前的准备工作,包括清理井底、修复井壁等。
2. 堵井材料和技术措施选择(1)选择适当的堵井材料,如土方、混凝土、水泥等,根据井壁的材质、厚度和井身的尺寸确定使用的堵井材料。
(2)采用适当的技术措施,如注浆、垫层、打钢板等,提高堵井的稳定性和密封性。
3. 实施堵井措施(1)根据堵井方案,组织施工人员按照操作规程进行堵井工作。
糯扎渡水电站
糯扎渡水电站引水发电系统土建及金属结构安装工程
合同编号(NZD/C5-2)
主排风竖井反导井
施工技术措施
中国水利水电第十四工程局
糯扎渡分局
二00七年四月四日
签发:审查:校核:编制:
主排风竖井反导井开挖技术措施
一、工程概述
厂房主排风竖井位于地下主厂房右侧,及时打通导井对厂房的通风散烟,改善洞内施工环境起到重要作用。
轴线桩号为主厂纵0+014.650m,底板高程EL.622.846m,井口高程EL.821.500m,断面型式为圆型,口径φ12.3m (EL.821.500m~EL.816.500m),口径φ11.3m(EL.816.500m~EL.622.846m),反导井工程量见表1。
目前主厂房事故排烟洞已经开挖完成,已形成反导井开挖工作面,本措施主要针对反导井开挖进行编制。
表1反导井工程量表
二、施工依据及程序
2.1 施工编制依据
按照设计图纸、设计通知及相应的规范标准进行施工方案编制,具体如下:
1、水工建筑物地下开挖工程施工技术规范(DL/T 5099-1999)
2、投标文件
3、设计图纸
2.2 施工程序及原则
施工程序:先自上而下进行φ216mm的导孔钻孔,再自下而上φ1.4m 反导井开挖。
三、施工布置
3.1 水、电布置
施工用水:从EL.840m平台原有水池直接引用;
施工用电:从EL.821.5m平台800KV A变压器引线供电。
3.2 施工道路布置
出渣:660公路→3#施工支洞→主厂房事故排烟洞;
钻机就位:EL821.500平台→排风竖井井口。
3.3 施工通讯设施
施工管理人员配置移动电话,供现场联系及施工指挥。
3.4 渣场布置
洞渣开挖料,弃、存渣堆放在左岸勘界河弃、存渣场。
四、施工进度安排
4.1 施工进度
表2 施工进度安排表
4.2 施工强度
根据反井钻机作业性能进行工期分析。
施工准备计划为30天,竖井开挖φ216mm导孔的钻进按20m/d的钻进速度计算,φ1.4m导井的钻进按10m/d的钻进速度计算最后得出主排风竖井反导井开挖所需总时间为75天(不含特殊情况的处理)。
五、施工工艺及措施
5.1 开挖施工工艺及措施
事故排烟洞开挖结束,先采用反井钻机在竖井中心由上至下钻取一导向孔(φ216mm),再用反井钻机由下至上扩钻成φ1.4m的导井,石渣自由落体至事故排烟洞,装载机配15t自卸汽车在事故排烟洞处装渣。
(施工方法见附图1)
施工工艺及措施详见反井钻机作业指导书。
六、施工队伍安排及设备配置
6.1 劳动力配置
七、质量保证措施
质量保证措施详见反井钻机作业指导书。
八、安全保证措施
(1)加强地质监测,收集地质情况,指导和调整施工方案,确保施工安全。
(2)根据现场具体情况并结合永久排水设置排水设施,以防止渗水进入工作面。
(3)所有进入施工区的人员,必须按规定戴好安全帽,听从指挥。
(4)施工用风、水、电严格按文明施工措施布置,必要时对用电器安设漏电保护装置。
(5)运输车辆装碴时应将车辆停稳并制动,文明行驶,不抢道、不违章。
对运送土石方上路的自卸汽车,石料洒至路上时应立即清理。
(6)加强施工道路维护,确保畅通;
(7)电气设备及线路要配漏电保护器,防止因潮湿漏电和绝缘损坏引起触电及设备事故。
(8)因本工程开挖施工强度较大,为确保交通畅通和安全,应定时定点对施工道路进行维护、洒水除尘,保持路面平整,以保证工程施工运输正常。
(9)导井施工过程中,配守人对井下事故排烟井通道进行守护,防止人员误入。
