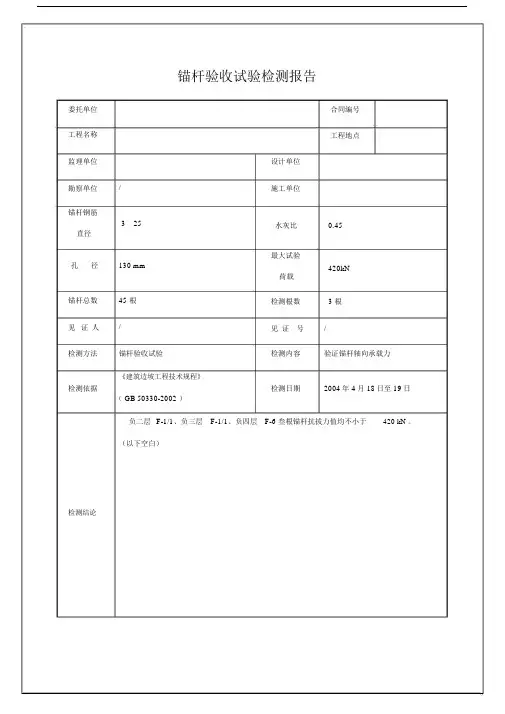

锚杆验收试验检测报告委托单位工程名称监理单位勘察单位锚杆钢筋直径孔径锚杆总数见证人检测方法检测依据/3 25130 mm45根/锚杆验收试验《建筑边坡工程技术规程》( GB 50330-2002 )合同编号工程地点设计单位施工单位水灰比0.45最大试验荷载420kN检测根数 3 根见证号/检测内容验证锚杆轴向承载力检测日期2004年 4月 18日至 19日检测结论负二层F-1/1、负三层F-1/1、负四层F-6 叁根锚杆抗拔力值均不小于420 kN 。
(以下空白)备注/批准:审核:校核:项目负责:锚杆验收试验检测报告(附录)一、工程概况拟建工程位于,试验锚杆长约18.5 m ,水灰比为0.45 ,注浆压力0.8 MPa 。
本工程由..承担工程设计;由承担工程施工;由.承担工程监理。
二、试验锚杆参数由业主、监理或设计单位指定,对施工编号为负二层F-1/1 、负三层F-1/1 、负四层F-6 叁根锚杆进行验收试验。
这 3 根锚杆的有关参数如表 1 所示。
表 1 各锚杆有关参数抗拔力锚杆计算自锚杆钻孔直径钻孔锚固段施工试验设计值直径由段长(mm) 长度 (m)编号(kN) 深度 (m) 度 (m) 日期日期(mm)负二层420 3 25 130 18.3 18.0 1.0 2004.2.6 200 F-1/1420 3 25 130 18.5 18.0 1.0 2004.2.6 200 负三层F-1/1420 3 25 130 18.3 18.0 1.0 2004.2.8 200 负四层F-6三、试验仪器试验所用主要仪器为千斤顶、压力表和百分表。
千斤顶型号为QF60 ,编号为:2# [(A)01-106] ,标定日期:2003 年 12 月,有效期半年;油压表规格为0~60 MPa ,编号为: 01-6-507 # [(A)03-002] ,标定日期2004 年 2 月,有效期壹年;百分表规格为0~50 mm ,编号为: 80949 #[(A)02-076] ,标定日期为 2003 年 12 月,有效期壹年。
锚杆拉拔试验记录表工程名称:漳平市矿产工业公司大深石灰石矿巷道开拓工程(平硐硐口0m至20m)编号:锚杆编号部位安装时间同批安装锚杆锚杆设计荷载(KN)试验结果设备检定备注位置标高编号数量直径(mm) 长度(mm)荷载(Mpa)荷载(KN)位移(mm)1# 巷道拱部 1 Φ50钢管锚杆2000 68.6 20 106 0 正常2# 巷道墙部 1 Φ50钢管锚杆2000 68.6 20 106 0 正常3# 巷道墙部 1 Φ50钢管锚杆2000 68.6 20 106 0 正常说明:1、使用的锚固剂:水泥药包锚固剂2、试验时间:3、参加人员:试验结论:符合规范要求施工单位(签字、章):技术负责人:年月日监理工程师(签字):年月日注:本表一式三份,施工单位、建设单位、监理单位各一份。
试验结果、结论由参加试验监理工程师填写。
锚杆拉拔试验记录表工程名称:漳平市矿产工业公司大深石灰石矿巷道开拓工程(平硐硐口20m至40m)编号:锚杆编号部位安装时间同批安装锚杆锚杆设计荷载(KN)试验结果设备检定备注位置标高编号数量直径(mm) 长度(mm)荷载(Mpa)荷载(KN)位移(mm)1# 巷道拱部 1 Φ50钢管锚杆2000 68.6 20 106 0 正常2# 巷道墙部 1 Φ50钢管锚杆2000 68.6 20 106 0 正常3# 巷道墙部 1 Φ50钢管锚杆2000 68.6 20 106 0 正常说明:1、使用的锚固剂:水泥药包锚固剂2、试验时间:3、参加人员:试验结论:符合规范要求施工单位(签字、章):技术负责人:年月日监理工程师(签字):年月日注:本表一式三份,施工单位、建设单位、监理单位各一份。
试验结果、结论由参加试验监理工程师填写。
锚杆拉拔试验记录表工程名称:漳平市矿产工业公司大深石灰石矿巷道开拓工程(平硐硐口40m至60m)编号:锚杆编号部位安装时间同批安装锚杆锚杆设计荷载(KN)试验结果设备检定备注位置标高编号数量直径(mm) 长度(mm)荷载(Mpa)荷载(KN)位移(mm)1# 巷道拱部 1 Φ50钢管锚杆2000 68.6 20 106 0 正常2# 巷道墙部 1 Φ50钢管锚杆2000 68.6 20 106 0 正常3# 巷道墙部 1 Φ50钢管锚杆2000 68.6 20 106 0 正常说明:1、使用的锚固剂:水泥药包锚固剂2、试验时间:3、参加人员:试验结论:符合规范要求施工单位(签字、章):技术负责人:年月日监理工程师(签字):年月日注:本表一式三份,施工单位、建设单位、监理单位各一份。
锚杆验收记录范文日期:xxxx年xx月xx日施工单位:监理单位:验收单位:一、验收目的本次锚杆验收的目的是对施工过程中安装的锚杆进行质量检查和评估,确保锚杆的安装质量符合设计要求和相关规范标准,保证工程的稳定性和安全性。
二、验收内容1.锚杆材料的检查2.锚杆的安装质量评估3.锚杆固定效果的测试4.文档资料的检查三、验收过程与结果1.锚杆材料的检查在验收过程中,首先对锚杆的材料进行了检查。
通过查看材料合格证、批次号等信息核对,验证了锚杆材料的品牌、规格、质量等是否符合设计要求和相关规范标准。
经过检查,未发现材料上的问题和疑点。
2.锚杆的安装质量评估对已安装的锚杆进行了具体的评估。
验收人员对锚杆的水平度、垂直度、曲线度等进行了检查,并对锚杆的表面质量、焊缝质量等进行了仔细观察和评估。
同时,对锚杆与混凝土界面的粘结情况进行了检查和测试。
经过评估,锚杆的安装质量良好,符合设计和施工要求。
3.锚杆固定效果的测试为了验证锚杆的固定效果,验收人员进行了锚杆拉拔试验。
通过使用相关设备和工具,施加一定的拉拔力道,检查锚杆是否会发生滑移、变形等情况。
根据试验结果,锚杆具有良好的固定效果,能够满足设计和施工要求。
4.文档资料的检查对施工单位的文档资料进行了检查。
主要包括施工记录、质量检验报告、操作规范等。
通过对文档资料的审核,确认了施工单位在锚杆安装过程中的操作规范、质量检验等相关要求的符合情况。
四、验收结论根据以上的验收过程和结果,本次锚杆的安装质量符合设计要求和施工规范,并且固定效果良好。
经评估,锚杆具备良好的承载能力和稳定性。
根据专家组的共同意见,对本次锚杆的安装工作给予通过验收的结论。
五、存在的问题与建议在本次验收中,没有发现明显的质量问题。
但是,为了进一步提高锚杆的安装质量和稳定效果,以下是一些建议:1.严格遵守施工规范和设计要求,确保锚杆的安装符合技术标准;2.在锚杆安装过程中,应加强对焊接质量的检查和控制,确保焊缝的牢固和质量;3.提高锚杆材料的质量管控,确保材料的品质和性能达到设计要求;4.加强施工人员的培训和管理,提高施工操作的技术水平和质量意识。
锚杆验收试验报告记录————————————————————————————————作者:————————————————————————————————日期:2锚杆验收试验报告目录一、前言二、工程概况三、荷载分级四、使用设备五、资料整理六、试验结果附图1:XX工程锚杆荷载-位移(Q-s)曲线图;一、前言受XX公司委托,AA公司于对XX工程的锚杆进行验收试验。
验收试验按照每种类型锚杆总数的5%,自由段位于I、Ⅱ、Ⅲ类岩石内时取总数的1.5%,且均不得少于5根的要求确定试验数量。
本次锚杆验收试验数量为1根,试验锚杆由委托方指定。
试验的目的是评定锚杆是否合格。
试验依据规范如下:GB50330-2013《建筑边坡工程技术规范》二、工程概况该工程锚杆为嵌岩锚杆,锚固岩层为中风化泥岩,为永久性锚杆。
本次验收试验锚杆基本信息,见表1。
表1:锚杆基本信息表序号编号岩质砂浆强度(MPa)钻孔直径(mm)钻孔倾角(º)锚固段长度(m)自由段长度(m)杆体材料规格试验荷载(kN)1 BBB 泥岩30 90 20 4.0 1.70 1C25 180三、荷载分级(一)荷载分级和观测时间1、前三级荷载按试验荷载值的20%施加,以后每级为10%;2、达到检验荷载后观测10min,在10min持荷时间内锚杆位移量小于1.00mm,当不能满足时持荷至60min时,锚杆位移量应小于2.00mm;3、卸荷到试验荷载的0.10倍并测出锚头位移。
荷载分级和观测时间,见表2。
表2:荷载分级和观测时间加荷次数试验荷载的百分数(%)荷载(kN)观测时间(min)备注1 20 36 52 40 72 53 60 108 54 70 126 55 80 144 56 90 162 57 100 180 10/60 在10min持荷时间内锚杆的位移量应小于1.00mm;当不能满足时持荷至60min 时,锚杆位移量应小于2.00mm。
8 10 18 5(二)破坏终止加载条件锚杆试验中出现下列情况之一时可视为破坏,应终止加载:1、锚头位移不收敛,锚固体从岩土层中拔出或锚杆从锚固体中拔出;2、锚头总位移量超过设计允许值;3、土层锚杆试验中后一级荷载产生的锚头位移增量,超过上一级荷载位移增量的2 倍。
