技术交底记录技术交底记录技术交底记录技术交底记录工程名称***施工单位***交底部位地基与基础工程工序名称1#8#塔吊格构柱基础施工4、预埋螺栓的螺母、垫圈和垫板在混凝土浇筑前,必须用塑料胶布包裹措施,以防止螺杆和螺纹等受到混凝土污染、损坏,使预埋螺栓报废。
砼浇筑完成后,拆除,涂刷黄油;5、所有钢结构的焊接均为接触面长度内满焊,质量应符合《建筑钢结构焊接技术规程》,应采取必要的措施保证格构柱各边与主撑轴线垂直或平行,焊缝厚度≥8mm。
6、混凝土施工6.1、混凝土浇筑下落高度要尽可能的低,贴近钢筋,防止砼发生离析。
浇筑速度控制好缓慢下落。
6.2、振捣棒振捣要做到“快插慢拔”,在振捣过程中振捣棒要上下略有抽动,使上下振动均匀。
每点振捣时间一般为20-30秒,但还要视混凝土表面成水平不再显著下沉、不再出现气泡、表面泛出灰浆为准,振点间距不得超过400mm。
分层浇筑时,振捣棒插入下层不得小于50m消除两层间接缝。
振捣时,禁止振动预埋节和碰撞钢筋,避免造成预埋节位置变动。
6.3、基础表面要求混凝土原浆找平压光,满足安装塔吊。
7、防雷接地塔吊基础各做一组防雷接地,接地电阻值不大于4Ω。
防雷接地做法:用—40×4mm镀锌扁钢将四根格构柱周边一圈连接,并在斜对两根立柱桩上焊接—40×4mm镀锌扁钢引出线。
焊接长度应符合要求。
避雷引下线采用35mm²铜芯线,一端与—40×4mm镀锌扁钢用M10螺栓锚固,上端与塔帽避雷针锚固。
技术负责人交底人接受交底人技术交底记录技术交底记录。
塔吊基础施工安全技术交底LJA4-2工程名称设备编号5220规格型号QTZ4207生产厂家1、进入施工现场戴好安全帽,遵守安全生产纪律。
2、钢筋切断弯曲配料等工作须在地面进行。
3、钢筋排放整齐,多人运输钢筋移动要起落一致,传送钢筋不得站在一条直线上。
4、使用机具时先要检查其是否完好、索具要牢固。
5、不得将钢筋集中堆放在砖模上,防止滑落倒塌伤人。
6、雷雨天气停止漏天作业,防止钢筋雷击伤人。
7、不准站在砖模上操作。
8、使用打夯机先检查电线绝缘是否良好,接线由电工操作,严禁夯击电线。
9、打夯机应有二人操作,一人负责电线,操作人员戴好胶皮手套。
10、运送石块应搭设专用滑模,或走专用跑道,上下联系好,并派专人看护石块,移动 3 米范围内不得站人。
11、严禁向基坑内抛掷石块。
12、设专人指挥调度和下料以保证不伤人。
13、密切注意基坑四周土质情况如有土质裂缝及时采取措施防止坍塌事故。
14、砖块运送必须搭设专用滑模,并有专人指挥。
15、一切按安全操作规程操作。
交底人:接底人:年月日年月日注:附 1 本表适用于塔吊、物料提升机塔吊安装(拆卸)安全技术交底拆装队伍:LJA4-1工程名称设备编号规格型号QTZ80生产厂家一、基础要求:严格按厂家提供的安装基础图进行施工,基础下的土质要均匀,夯实,且承载能力,钢筋配制绑扎,砼标号要符合规定。
二、安装:1、进入安装现场,必须戴好安全帽,系好帽带。
2、起重机安装架设时应按使用说明书有关规定及注意事项进行。
3、各零部件安装前严格检查,各连接件要清除污物后安装,并无裂缝、锈蚀等不安全因素。
4、安装作业时一切听从指挥,严格执行操作规程及安装顺序。
5、整体安装完毕后,应认真检查各部位,发现问题及时处理,待排除一切故障后进行试运转。
6、安装避雷装置及保护接地装置,必须符合有关标准要求,保护接地电阻不大于 1 欧姆。
7、各安全装置必须灵敏可靠。
8、塔机顶升液压表值应符合规定,如有故障要停止作业,立即排除。
一、交底目的为确保塔吊基础施工安全,提高施工人员的安全意识,预防安全事故的发生,特进行本次塔吊基础部分安全技术交底。
二、交底对象全体参与塔吊基础施工的施工人员、管理人员及监理人员。
三、交底内容1. 施工环境分析- 施工现场周围环境应进行详细调查,了解地下管线、高压线等设施的位置,确保施工安全。
- 施工现场应保持道路畅通,便于运输材料及设备。
2. 施工准备- 施工前应进行技术交底,明确施工工艺、安全措施及注意事项。
- 施工人员应熟悉塔吊基础施工图纸及规范要求。
3. 施工工艺- 基础施工前,应检查混凝土基础尺寸、标高及平整度是否符合设计要求。
- 基础模板安装应牢固,防止变形、倾覆。
- 钢筋绑扎应严格按照设计要求进行,确保钢筋位置、间距及保护层厚度符合规范。
- 混凝土浇筑前,应检查模板、钢筋及施工设备,确保施工质量。
4. 安全措施- 施工人员必须佩戴安全帽、安全带等防护用品。
- 高处作业人员应系好安全带,并采取防坠落措施。
- 施工现场应设置安全警示标志,明确警示区域。
- 施工机械应定期检查、维护,确保设备安全运行。
- 电气设备应接地,防止触电事故发生。
5. 应急处置- 发生安全事故时,应立即停止施工,启动应急预案。
- 施工人员应掌握急救知识,及时进行现场急救。
- 施工现场应配备急救箱,确保急救用品齐全。
四、注意事项1. 施工人员应严格遵守操作规程,不得违章作业。
2. 施工过程中,应密切关注施工环境变化,及时调整施工方案。
3. 施工现场应保持整洁,防止杂物堆积。
4. 施工人员应保持通讯畅通,确保信息传递及时。
五、总结塔吊基础施工安全至关重要,全体施工人员应高度重视,严格遵守安全规程,确保施工安全。
施工过程中,如有疑问,应及时向技术负责人咨询,确保施工顺利进行。
六、交底时间[填写交底时间]七、交底人[填写交底人姓名及职务]八、接收人[填写接收人姓名及职务]九、备注1. 本交底内容仅供参考,具体施工方案应根据实际情况进行调整。
塔吊基础技术交底记录日期:XXXX年XX月XX日地点:工地施工现场参与人员:-主管:XXX-塔吊操作员:XXX-班组长:XXX主管首先向施工现场的塔吊操作员和班组长介绍了本次交底的目的和重要性。
他强调了塔吊操作的安全性、准确性和高效性的重要性,并着重强调了操作员的责任和义务。
主管提醒大家必须严格遵守国家和企业相关的塔吊操作规程和安全操作规定,确保施工现场的安全。
接着,主管介绍了塔吊的基本工作原理。
他解释了塔吊的各个部分的功能和作用,包括塔身、回转机构、起重机构、限位器、安全装置等。
他强调了塔吊的结构特点和使用注意事项,包括塔吊的稳定性、塔身的高度和倾斜度、回转机构的回转速度和平稳性、起重机构的起重能力和速度等。
主管还就塔吊的安全操作规定进行了详细的说明。
他提醒塔吊操作员必须具备相关的资质和证书,严格按照规定的载荷限制进行操作,确保施工现场的安全。
他还强调了塔吊操作员必须熟悉塔吊的控制装置和操作方法,能够正确判断和应对突发情况,并具备良好的沟通和协调能力。
接下来,主管就塔吊的维护保养进行了讲解。
他提醒大家定期检查塔吊的各个部件,确保其正常运行。
他还强调了塔吊的维护保养记录的重要性,这对于保障塔吊的安全和提高其使用寿命非常重要。
在交底过程中,塔吊操作员和班组长都积极参与讨论,并提出了自己的问题和看法。
他们就具体工程中可能遇到的难题和应对措施进行了交流,并对主管的讲解和指导进行了总结和复述,确保信息的准确传达。
最后,主管强调了每个人都应该履行好自己的职责,严格遵守相关的规章制度和操作规程,确保施工现场的安全。
他要求塔吊操作员和班组长组织好队伍,合理安排作业计划,确保塔吊的正常运行和施工进度的顺利进行。
本次塔吊基础技术交底记录总结了塔吊的基本工作原理、安全操作规定和维护保养要点。
通过这次交底,塔吊操作员和班组长建立了正确的操作理念,增强了安全意识,提高了工作效率,为施工现场的安全和顺利进行奠定了坚实的基础。
塔吊基础施工技术交底一、施工前准备在进行塔吊基础施工前,需要做好以下准备工作:1.1 地理环境勘察地理环境勘察是在选定塔吊设备施工场地后,进行勘察和规划。
主要内容包括:•地形状况:主要是场地周边的高度和坡度等情况。
•地质状况:确定场地土壤的质地和状态,以及地下水位和岩石等情况。
•空间环境:确定场地周边的建筑物和配套设施等情况,以及影响施工的道路、电力、通讯等情况。
1.2 施工方案编制在地理环境勘察和场地平面布置确定后,需要编制塔吊基础的施工方案。
施工方案主要包括以下内容:•地基处理方案:包括挖掘、排水和灌注等处理方法。
•塔吊安装方案:包括塔吊吊装方法、使用的配重、操作人员要求等内容。
•安全保障方案:包括施工期间的安全措施、应急预案等。
二、塔吊基础施工2.1 土方开挖根据前期的地理环境勘察报告,确定开挖的深度和形状。
在开挖过程中,需要注意以下几点:•根据材料的不同,使用合适的工具进行开挖。
•安排相关人员对现场进行管理和疏导,防止交通事故的发生。
•保持施工过程中的通讯联系,及时处理施工现场的问题和应急情况。
2.2 灌注混凝土在挖掘完成后,需要对基础进行浇筑混凝土。
在灌注混凝土的过程中,需要注意以下几点:•灌注前,需要对模板进行检查和清理。
•控制混凝土浆比、保证浆水比适当。
•在灌注过程中加强浇注控制和检查,防止局部塌陷。
2.3 塔吊安装当混凝土固结后,就可以开始进行塔吊的安装。
在塔吊安装的过程中,需要注意以下几点:•按照厂家提供的指导书进行塔吊的吊装和租赁。
•对塔吊进行验收和检查,确保设备完好并能正常使用。
•安排专业人员进行塔吊操作,保障施工安全和塔吊操作效率。
三、施工验收在完成基础施工后,需要进行验收和整改。
在验收过程中,需要注意以下几点:•对基础的尺寸、水平、垂直和倾斜进行检查。
•检测混凝土的质量,并进行力学性能测试。
•对塔吊的操作和动作进行模拟测试。
四、施工后维护完成基础施工后,需要对基础进行维护和保养。

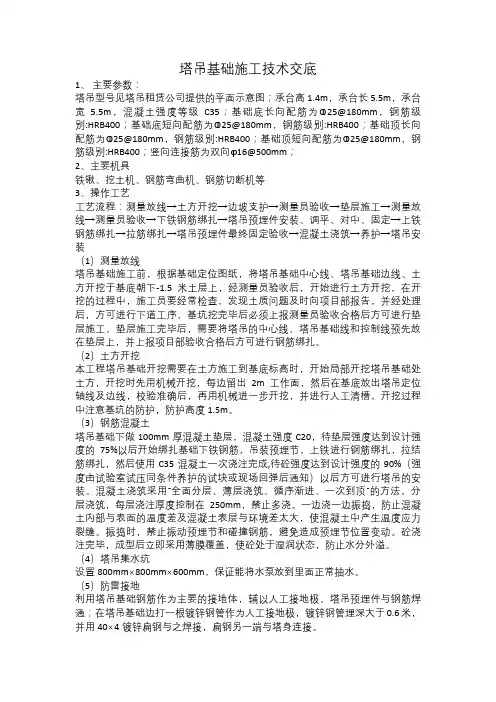

塔吊基础施工技术交底1、主要参数:塔吊型号见塔吊租赁公司提供的平面示意图;承台高1.4m,承台长5.5m,承台宽 5.5m,混凝土强度等级C35;基础底长向配筋为Φ25@180mm,钢筋级别:HRB400;基础底短向配筋为Φ25@180mm,钢筋级别:HRB400;基础顶长向配筋为Φ25@180mm,钢筋级别:HRB400;基础顶短向配筋为Φ25@180mm,钢筋级别:HRB400;竖向连接筋为双向φ16@500mm;2、主要机具铁锹、挖土机、钢筋弯曲机、钢筋切断机等3、操作工艺工艺流程:测量放线→土方开挖→边坡支护→测量员验收→垫层施工→测量放线→测量员验收→下铁钢筋绑扎→塔吊预埋件安装、调平、对中、固定→上铁钢筋绑扎→拉筋绑扎→塔吊预埋件最终固定验收→混凝土浇筑→养护→塔吊安装(1)测量放线塔吊基础施工前,根据基础定位图纸,将塔吊基础中心线、塔吊基础边线、土方开挖于基底朝下-1.5米土层上,经测量员验收后,开始进行土方开挖,在开挖的过程中,施工员要经常检查,发现土质问题及时向项目部报告,并经处理后,方可进行下道工序,基坑挖完毕后必须上报测量员验收合格后方可进行垫层施工,垫层施工完毕后,需要将塔吊的中心线、塔吊基础线和控制线预先放在垫层上,并上报项目部验收合格后方可进行钢筋绑扎。
(2)土方开挖本工程塔吊基础开挖需要在土方施工到基底标高时,开始局部开挖塔吊基础处土方,开挖时先用机械开挖,每边留出2m工作面,然后在基底放出塔吊定位轴线及边线,校验准确后,再用机械进一步开挖,并进行人工清槽,开挖过程中注意基坑的防护,防护高度1.5m。
(3)钢筋混凝土塔吊基础下做100mm厚混凝土垫层,混凝土强度C20,待垫层强度达到设计强度的75%以后开始绑扎基础下铁钢筋,吊装预埋节,上铁进行钢筋绑扎,拉结筋绑扎,然后使用C35混凝土一次浇注完成,待砼强度达到设计强度的90%(强度由试验室试压同条件养护的试块或现场回弹后通知)以后方可进行塔吊的安装。
塔吊基础技术交底一、工程概况首先,向大家介绍一下本次塔吊基础施工所在的工程项目情况。
本工程为_____,位于_____,总建筑面积为_____平方米。
塔吊的设置主要是为了满足施工现场垂直运输的需求,提高施工效率。
二、塔吊基础选型根据工程地质勘察报告、塔吊使用说明书以及现场实际情况,我们选用了_____型号的塔吊基础。
该基础类型具有稳定性好、承载能力强等优点,能够满足塔吊在施工过程中的安全运行要求。
三、塔吊基础设计要求1、基础尺寸塔吊基础的尺寸应严格按照塔吊使用说明书和相关规范进行设计。
本次塔吊基础的长、宽、高分别为_____、_____、_____。
2、基础配筋基础配筋应根据计算确定,确保基础具有足够的抗拉、抗压和抗弯能力。
主筋采用_____规格的钢筋,间距为_____;箍筋采用_____规格的钢筋,间距为_____。
3、混凝土强度等级塔吊基础混凝土强度等级为_____,在浇筑混凝土时应严格控制配合比,保证混凝土的质量。
四、施工准备1、技术准备施工前,技术人员应熟悉塔吊基础的设计图纸和相关规范,制定详细的施工方案,并向施工人员进行技术交底。
2、材料准备准备好所需的钢筋、水泥、砂、石等材料,并确保材料的质量符合要求。
钢筋应具有出厂合格证和复试报告,水泥应具有出厂合格证和检验报告。
3、机械设备准备配备好钢筋加工设备、混凝土搅拌设备、运输设备和振捣设备等,确保机械设备性能良好,能够正常运行。
4、现场准备平整施工现场,清除障碍物,设置好排水设施,确保施工现场排水畅通。
同时,根据塔吊基础的位置,放出基础的开挖线。
五、施工工艺流程1、基础开挖按照放出的开挖线,采用机械开挖和人工清底相结合的方式进行基础开挖。
开挖深度应符合设计要求,基底应平整、坚实。
在开挖过程中,应注意防止对基底土的扰动。
2、垫层施工基础开挖完成后,及时浇筑 100mm 厚的 C15 混凝土垫层,垫层应平整、光滑,表面平整度偏差不应大于 10mm。
塔吊安装施工技术交底的地基处理方法地基处理是塔吊安装施工中至关重要的一环。
只有地基处理得当,才能保证塔吊的安全和施工的顺利进行。
本文将为您介绍几种常见的塔吊安装施工技术交底的地基处理方法。
一、地基勘察与分析在进行塔吊安装施工前,必须进行地基勘察与分析,以确定地基的承载能力和稳定性。
这是保证塔吊安装施工安全的基础。
地基勘察与分析的主要内容包括:1. 地质条件的调查和分析,包括地质构造、地下水位、土层分布等;2. 地基物理力学性质的测试,如土壤密度、含水率、抗压强度等;3. 地基承载能力的计算和评估,以确定塔吊的合理位置和起重量级。
二、地基处理方法1. 疏松压实如果地基土壤密度较低,可以采用疏松压实方法进行地基处理。
具体步骤如下:(1)清理地面杂物和悬挂物,确保地面平整;(2)使用挖掘机等工具进行土地开挖,使得地基达到设计要求的深度和宽度;(3)利用振动夯、压路机等设备进行土壤的疏松和压实,提高地基的承载能力。
2. 桩基处理对于地基土质较差、承载能力不足的情况,可以采用桩基处理方法。
具体步骤如下:(1)选取合适的桩基类型,如钢筋混凝土灌注桩、预制桩等;(2)在设计位置进行桩基钻孔作业,孔径和孔深需根据设计要求确定;(3)将桩身或桩芯灌注混凝土,使其与周围土层紧密结合,提高地基的承载能力。
3. 地基加固对于地基承载能力不足、土壤松软的情况,可以采用地基加固方法。
具体步骤如下:(1)挖掘与地基同等深度的基础坑;(2)在基础坑中设置梁或加固板,以增加地基的刚度;(3)向基础坑内注入加固材料,如混凝土、砂浆等,填实均匀。
4. 地基排水在地下水位较高的地区,需要进行地基排水以保证地基稳定。
具体步骤如下:(1)进行地下水位的测量和分析,确定地下水的流向和深度;(2)开挖排水沟或设置排水管道,将地下水引导至水源区;(3)加装地基防水层,防止地下水渗入地基。
三、地基施工注意事项1. 地基处理应在施工前充分计划和论证,确保方案科学可行。
交底内容:一、施工塔吊基本参数:本工程2号楼、10号楼采用“长沙中联TC6013-6”型号的塔吊。
2号楼长沙中联TC6013-6型号的塔吊位置设置在地下室底板部位(26轴~27轴/J轴)。
塔吊安装独立高度46m,安装总高度121.6 m,初次安装高度34.8m,独立高度时塔机自重571kN;最大起重荷载6t,起重工作幅度 2.5~60m,额定起重力矩800 kN·m;塔机标准节尺寸 1.8×1.8×2.8m,塔身主弦杆截面宽度130mm。
10号楼长沙中联TC6013-6型号的塔吊位置设置在地下室底板部位(19轴/E~D轴)。
塔吊安装独立高度46 m,安装总高度132.8m,初次安装高度46m,独立高度时塔机自重580kN;最大起重荷载6t,起重工作幅度 2.5~55m,额定起重力矩800kN·m;塔机标准节尺寸 1.8×1.8×2.8m,塔身主弦杆截面宽度130mm。
二、塔吊平面布置设计本工程拟在二标段施工中采用(QTZ80)TC6013-6塔式起重机两台,分别附着于2号楼及10号楼,分别编号5#塔机及6#塔机。
5#号塔机设于轴线位置26轴~27轴/J轴,最大工作有效旋转半径60m,盖1号楼、2号楼两个个单体建筑,最大起重量为6吨;6#塔机设于轴线位置19轴/E~D轴,最大工作有效旋转半径54m,盖9号楼、10号楼两个个单体建筑,最大起重量为6吨,完全满足工程施工的要求。
塔吊基础采用预埋地脚螺栓固定式基础;塔吊基础为天然地基基础,基底标高-19.5m;5#塔机基础砼北边距2号楼主楼建筑最近基础外侧0.95m;6#塔机基础砼东南边距10号楼主楼建筑最近基础外侧0.7m,具体位置见塔吊平面布置图。
三、塔吊基础及混凝土结构设计根据说明书所提供的塔吊设计的地耐力要求,通过对工作状态及非工作状态下塔吊的基础的安全计算(采用V9.7.5.0版品茗计算软件),其基础规格和配筋,能满足防倾覆要求和地基基础承载力要求。
技术交底书工程名称技术交底塔吊基础施工交底内容:一、塔吊位置及基础设计要求1、塔吊位置根据施工现场周边的实际情况及施工图纸,在9#楼东侧、15#楼西侧、16#东侧各布置一台塔吊。
9#楼塔吊塔机中心距h23轴4400mm,距hA轴6790mm;15#楼塔吊塔机中心距p1轴4350mm,距pA轴7300mm;16#楼塔吊塔机中心距q21轴4600mm,距qA轴7000mm。
2、塔吊基础设计根据本工程实际情况,采用矩形板式天然基础进行设计,基础尺寸为6.0×6.0×1.3m,混凝土强度等级C35。
基础配筋为双层双向Ф22@200,拉筋为Ф14@400*400。
原预埋的基础标准节超过新浇基础顶面的部分,采用氧乙炔火焰割除至新浇基础顶面以下200mm,不得影响预埋件的安装。
二、塔吊基础施工方法工艺流程:工作面清理→定位放线→抄水平→原预埋基础标准节修整→模板制安→植筋拉结→钢筋制安→地脚螺栓组件预埋件安装→防雷接地安装→复核加固→混凝土浇筑→基础养护。
1、工作面清理采用0.75kw潜水泵配合φ50软胶管进行塔吊基础周边积水抽排,保证基础场地干燥。
将原结构表面的淤泥等垃圾清理干净,为后续施工准备好工作面。
2、定位放线根据塔吊平面布置图的设计位置进行定位放线,按照6.0*6.0*1.3m的尺寸进行基础边线的测设,保证新浇筑基础平面位置准确。
3、抄水平根据场区标高控制点引测基础标高,做好标记。
4、原预埋基础标准节修整根据新浇基础顶面标高往下200mm在预埋基础标准节上弹出控制线,采用氧乙炔火焰割除控制线以上的部件,确保不影响地脚螺栓组件预埋件安装施工。
5、模板制安(1)9#楼、15#楼塔吊新浇筑基础采用木模板施工采用15厚双面覆膜木胶合板、40*90木方、Φ48*3.0钢管支模施工。
木方间距@200,采用三道双钢管背楞加固,竖向间距@400,距基础底200、顶300mm各一道,中部布置一道。
塔吊基础技术交底在建筑工地上,塔吊就像是一个大力士,能轻松地吊起各种沉重的材料和构件。
但要让这个大力士稳稳地工作,就得给它打造一个坚实可靠的基础,这可容不得半点马虎。
今天,咱们就来好好聊聊塔吊基础的那些事儿。
我记得有一次去一个工地,看到一个刚刚搭建起来的塔吊。
当时工人们正在热火朝天地施工,塔吊也在忙碌地吊运着材料。
可没过多久,就听到“嘎吱”一声,塔吊竟然出现了倾斜!这可把大家吓得够呛,赶紧停工排查原因。
最后发现,就是因为塔吊基础没做好,在承受了一段时间的荷载后,出现了不均匀沉降。
从那以后,我就深知塔吊基础的重要性。
首先,咱们来说说选址。
塔吊基础的位置那可得选好,不能随便找个地方就开干。
要考虑到周围的建筑物、地下管线,还要保证塔吊在工作时能够覆盖到需要吊运的区域,同时又不能妨碍其他施工活动。
比如说,如果塔吊基础太靠近建筑物,可能会在吊运过程中碰到建筑物的外架;如果离地下管线太近,施工的时候一不小心就会把管线挖断,那麻烦可就大了。
然后是基础的设计。
这就像是给人盖房子打地基一样,得根据塔吊的型号、高度、起重能力等因素来计算和设计基础的尺寸、配筋和混凝土强度。
可别小看这些计算,差一点儿都不行。
曾经有个工地,为了节省成本,私自减小了塔吊基础的尺寸,结果在塔吊使用过程中,基础出现了裂缝,差点酿成大祸。
在施工过程中,挖土、支模、绑扎钢筋、浇筑混凝土,每一个环节都要严格按照规范和设计要求来进行。
挖土的时候,要控制好深度和坡度,不能挖得太深或者太浅,不然会影响基础的稳定性。
支模的时候,模板要牢固,不能有缝隙,不然混凝土浇筑的时候会漏浆。
绑扎钢筋就像是给基础织一件坚固的“铠甲”,钢筋的间距、规格、数量都要符合要求,不能偷工减料。
浇筑混凝土的时候,要振捣密实,不能有蜂窝麻面。
还有啊,混凝土的养护也不能忽视。
就像照顾一个刚出生的小宝宝一样,要给它足够的时间和合适的条件来成长。
在混凝土浇筑完成后,要及时覆盖塑料薄膜或者草袋,保持湿润,防止混凝土因为失水而产生裂缝。
工程名称日期交底部位塔吊基础页数垫层振捣密实,表面用2m长铝合金刮杠刮平,随打随压,一次成活,垫层表面拉毛。
垫层施工完毕后进行洒水养护,保证表面湿润。
表面平整度控制在5mm之内(用2M水平尺量测),标高控制在±5mm之内(用水准仪检查)。
混凝土垫层为100mm厚C15混凝土,垫层外边缘比基础宽340mm。
垫层施工完后,进行挡土墙的砌筑,挡土墙砌筑高度H=1375mm/1425mm,间距L=7070 mm/8070 mm。
墙厚为240mm,内侧抹15mm厚DP抹面砂浆。
如下图所示:5.4防水施工塔吊基础由于在筏板下柱墩之下,因此塔吊基础防水采用同基础筏板防水为:4+3厚聚酯胎II 型SBS改性沥青柔性防水卷材。
阴阳角增加4mm防水附加层。
铺贴前在基层面上排尺弹线,作为掌握铺贴的标准线,使其铺设平直。
将卷材用Φ30mm、长1.5m的圆心棒(圆木、或塑料管)卷好,由二人抬至铺设端头,注意用线控制,位臵要正确,粘结固定端头,然后沿弹好的标准线向另一端铺贴,操作时卷材不要拉太紧,并注意方向沿标准线进行,以保证卷材搭接宽度。
卷材短边、长边的搭接宽度均不得小于100mm,相临两幅卷材铺贴时横向接头错开不小于1500mm。
防水验收完成后,水平面浇筑5cm厚的C20细石混凝土,四周抹2cm厚水泥砂浆并拉毛。
工程名称日期交底部位塔吊基础页数(6)W6017-8E塔吊钢筋:上层主筋、下层主筋为C25,横纵各41根,均匀布置;每个塔吊预埋支腿通过长短各2根定位筋固定,定位筋为C25,共计8根;定位筋及上层主筋绑扎完成后,将上下层主筋用架立筋拉接,架立筋为C12,数量441根,间隔布置。
马凳钢筋为C25,采用通长马凳,间隔2m布置。
(1)W6017-8B塔吊基础及配筋图W6017-8B塔吊基础俯视图工程名称日期交底部位塔吊基础页数W6017-8B塔吊基础剖面图W6017-8B塔吊基础序号1、2钢筋图W6017-8B塔吊基础序号3钢筋图工程名称日期交底部位塔吊基础页数W6017-8B塔吊基础序号4钢筋图W6017-8B塔吊基础序号5钢筋图工程名称日期交底部位塔吊基础页数W6017-8B塔吊基础序号7配件图(2)W6017-8E塔吊基础及配筋图工程名称日期交底部位塔吊基础页数W6017-10E塔吊基础俯视图W6017-10E塔吊基础剖面图工程名称日期交底部位塔吊基础页数W6017-10E塔吊基础序号1、2钢筋图W6017-10E塔吊基础序号3钢筋图W6017-10E塔吊基础序号4钢筋图工程名称日期交底部位塔吊基础页数W6017-10E塔吊基础序号6配件图5.6避雷接地设施在塔机基础节西侧、东侧设两组地线,要求接地电阻不超过4Ω。
