监理表式审查意见填写规范“电力建设工程监理规范”的附录中给出了监理工作常用的三种表式:A 类表用于承包单位的报审、申请、报验、回复等;B类表用于监理单位实施施工监理时所发的通知、指令、审批等;C类表是各方通用表.为了规范监理工程师的监理过程、准确地填写附表中的审查意见,我们根据“电力建设工程监理规范”的附表及填表说明,结合本项目的实践总结出如何填写规范附表中审查意见的建议标准用语,望遵照执行,并在实践中不断修改完善.一、工程开工/复工报审表总监理工程师的审查意见为:a、“经审核承包单位开工前准备工作已完成,满足开工条件.同意于××年××月××日开工”.b、“经检查,由于以下几项条件不具备,不同意开工/竣工,请尽快落实后报审”.C、“经复查停工令所提问题已处理完毕,满足工程质量(工艺流程)要求条件.同意于××年××月××日复工”.二、单位工程开工报审表专业监理工程师的审查意见为:a、“经审核承包单位开工前准备工作已完成,本单位工程满足开工条件.b、“经检查,由于以下几项条件不具备,不同意开工条件,请尽快落实后报审”.审核的内容为:开工报审表上所列的各项内容,逐条落实.总监理工程师的审查意见:a、“同意专业监理工程师的审查意见.同意于××年××月××日开工”.b、“同意专业监理工程师的审查意见.不同意开工,请尽快落实后报审”.三、施工组织设计报审表监理人员审查的主要内容:1.施工组织设计(项目管理实施规划)应由施工承包单位项目部组织编制,公司级技术管理部门审核,公司总工批准.文件的编审批程序应符合承包单位的体系文件规定,文件封面的落款为承包单位公司名称,并加盖公司章.2.项目监理部应从文件的内容是否完整,施工总进度计划是否满足合同工期,是否能够保证施工的连续性、紧凑性、均衡性;总体施工方案在技术上是否可行,经济上是否合理,施工工艺是否先进,能否满足施工总进度计划要求,安全文明施工、环保措施是否得当;施工现场平面布置是否合理,是否符合工程安全文明施工总体策划,是否与施工总进度计划相适应、是否考虑了施工机具、材料、设备之间在空间和时间上的协调;资源供应计划是否与施工总进度计划和施工方案相一致等方面进行审查,提出监理意见.专业监理工程师审查意见:a、“经审核,你方申报的施工组织设计,满足施工要求,同意按此方案及有关规定组织施工”.b、“经审核,你方申报的施工组织设计,内容不完善,不能满足施工要求,请对以下内容进行修改,重新申报.”总监理工程师的审核意见:a、“同意专业监理工程师的审查意见.严格按照此施工组织设计实施”.b、“请对以下内容进行修改,重新申报.”四、分包单位资格报审表专业监理工程师审查意见:a、XX施工单位资质符合要求,业绩良好,可以分包;b、XX分包单位不符合分包资质要求,不可分包或XX资质证明已经过期,请重新提供有效证明.总监理工程师的审核意见:a、同意/不同意XX工程由XX分包单位分包;b、同意专业监理工程师审查意见,XX工程不可以分包等.五、单位资质报审表(试验检测单位/主要材料、配件及设备供货商)专业监理工程师审查意见:a、“经审查××材料供货商的资质证明文件齐全,符合要求,同意在工程中采用”..b、“经审查所报××材料供货尚资质材料不全,缺少××产品生产许可证、××产品质量认证证书,不同意在本工程中采用”.总监理工程师审查意见:a、“同意在工程中采用”.b、“不同意在本工程中采用”.审查的主要内容:1.资质证明文件一般包括营业执照、生产许可证、产品(典型产品)的检验报告、企业质量管理体系认证或产品质量认证证书(如果需要)等,新产品应有型式试验报告、鉴定证书等,特种设备应有安全许可证等.报审表中应在附件中详列资料名称.2.供货商资质证明文件是否齐全;3.供货商资质是否符合有关要求.4.对有复试要求的材料或构配件,施工承包单位应在材料或构配件进场,将有关质量证明文件报项目监理部审查合格后,按有关规定,在现场经监理工程师见证,进行取样送试,并在试验合格后将试验报告报项目监理部查验.六、混凝土浇灌通知单专业监理工程师审查意见:a、“同意浇筑,合理组织,确保连续施工”.七、计划(调整计划)报审表专业监理工程师审查意见:a、“施工进度计划符合总体工期计划的要求,按本计划实施”.b、“同意/不同意调整后的施工进度计划,能够符合总体工期计划的要求,按本计划实施”.总监理工程师审查意见:a、“同意,按本计划实施”.b、“同意/不同意调整后的施工进度计划,按本计划实施”.八、人员资质报审表(主要管理人员/特殊工种/特种作业人员)总监理工程师审查意见:a、经审查所报特殊工种人员资质相关证件齐全有效,满足工程施工需要”.b、“经核查参加施工主要管理人员资质相关证件齐全有效,满足工程施工需要”.九、工程控制网测量/线路复测报审表专业监理工程师审查意见:a、“所报工程控制网测量/线路复测记录符合设计和规范要求”.b、“所报工程控制网测量/线路复测记录,×××地方数据与明细表(或断面图)所标数据不符,请再次复测查明原因,再次报审”.十、主要施工机械/工器具/安全用具报审表总监理工程师审查意见:a、“拟进场主要施工机械的检验报告及安全准用证合格,能满足施工需要,同意使用.b、“所报工器具/安全用具的的检验报告及安全准用证合格,能满足施工需要,同意使用”.十一、主要测量、计量器具、试验设备具报审表专业监理工程师审查意见:a、“经审查所报测量、计量器具、试验设备满足工程施工需要,定检合格证明文件均在有效期,同意在工程中使用”.十二、施工质量验收及评定项目划分报审表专业监理工程师审查意见:a、“所报施工质量验收及评定项目划分报验申请表,项目齐全符合规范要求,严格按照本表报审”.十三、工程材料/构配件/设备进场报审表专业监理工程师审查意见:a、“××材料质量证明文件齐全,生产厂家资质符合要求,复检证件齐全,质量符合要求.同意在工程中××部位采用”.b、不同意1、“经审查所报××材料虽有产品合格证,但出厂期过长缺少进厂复检报告,不同意在本工程中××部位采用”.2、“经审查所报××材料虽有产品合格证,缺少生产厂家资质证明文件,不同意在本工程中××部位采用”.注意:1、材料质量证明文件一般包括:产品出厂合格证、检验合格证、试验报告等.缺一不可.2、检查资料是否齐全,复印件是否盖有供货单位公章且注明原件存放处,经办人是否签字且盖有单位公章.十四、主要设备开箱申请表总监理工程师审查意见:a、“同意在预定的时间、地点开箱检查”.十五、验收申请表(检验批/分项工程/分部工程/单位工程)专业监理工程师审查意见:a、“XX检验批、XX隐蔽工程、XX分项工程、XX分部工程、XX单位工程资料齐全,同意报验,可以进入下一步施工或者可以进入验收程序等等”.总监理工程师审查意见:a、“同意报验,可以进入下一步施工或者可以进入验收程序等等”.注意:根据专业监理工程师和总监的职责和权限划分,检验批和分项工程验收由专业监理工程师审查,分部工程和单位工程由总监审核.十六、中间交付验收交接表专业监理工程师审查意见:a、“工程已具备交接条件,同意交接验收“.十七、监理工程师通知回复单专业监理工程师审查意见:本表是对B表“监理工程师通知单”的回复.审查意见人应该是谁发通知谁签署.签署意见应该依据通知的不同要求和语意来答复,如提出整改的通知,可答复为:经复查,承包方已整改到位;又如要求增加技术力量的通知,可答复为:承包单位增加的人员已按要求落实到位等.十八、工期变更报审表总监理工程师审查意见:a、“经审查工程延期依据充分,证明文件齐全,同意变更申请”.b、“经审查工程延期为承包商原因,不同意变更申请”.十九、工程款支付申请表专业监理工程师审查意见:a、“经审查申请的支付项目”. “经核查支付条件已具备,付款数额符合施工承包合同规定,同意支付”)同意“申报工程量监理部已验收合格,统计数量准确同意支付”总监理工程师审查意见:同意支付二十、设备/材料缺陷处理报验表专业监理工程师审查意见:a、“经检验,设备缺陷已处理,并符合要求”.二十一、设备/材料/构配件缺陷通知单专业监理工程师审查意见:a、“经检验,情况属实,请设备供货单位/材料供应商提出处理意见”.二十二、工程初步/正式竣工验收申请单专业监理工程师审查意见:a、合格,可申请建设单位正式验收/合格,可以办理单位工程竣工移交证书.b、不合格,改正后再报.存在问题见附表.二十三、费用索赔申请表专业监理工程师审查意见:a、“依据合同条款,审核索赔费用(或费用多少属实)”.b、“依据合同条款,发生的索赔费用为承包商自身原因造成,索赔不成立”.总监理工程师审查意见:a、“同意专业监理工程师审核意见”.b、“同意专业监理工程师审核意见”.二十四、工程量签证单总监理工程师审查意见:a、“经核查,情况属实,按xx计量”.二十五、设计变更执行报验单专业监理工程师审查意见:a、“经核查验收,××号设计变更,已按设计变更的内容和工程量全部完成,同意报验结果”.二十六、方案(措施)报审表专业监理工程师审查意见:a、“经核查方案(措施)内容完整,施工方案可行,同意此方案并严格执行”.b、“应进一步补充以下方面的内容,重新报审”.总监理工程师审查意见:a、“同意专业监理工程师意见”.b、“应进一步补充以下方面的内容,重新报审”.二十七、二次灌浆申请单专业监理工程师审查意见:a、“具备条件,同意二次灌浆,相关专业到现场配合”.二十八、工程变更申请单总监理工程师审查意见:a、“变更方案可行,同意变更,请设计单位编制正式变更文件”.二十九、验评资料表式填写用语。
工序报验监理审核意见填写大全一、施工质量验收技术资料通用表1、“开工报告”审查意见填写:施工准备工作完成,同意开工。
2、“工程项目施工企业主要管理人员名单”审查意见填写:同意资格审查。
3、“施工组织设计(施工方案)报批表”监理单位审查意见填写:经审查该施工组织设计符合有关规范标准和图纸及合同要求,同意按此施工组织设计实施。
4、“施工技术交底记录”监理单位检查结论填写:符合要求。
5、“新材料、新工艺、新技术、新设备应用申报审批表”审查意见填写:同意。
6、“隐蔽工程验收记录”监理单位验收结论填写:同意隐蔽,进入下道工序。
7、工程报验单”监理单位意见填写:符合设计要求和规范规定,验收合格。
8、“工程竣工验收报验单”监理单位意见填写:经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规范、标准及施工合同要求。
本工程预验收合格。
9、“主要设备开箱检验记录”核查结论填:同意施工单位检验结果。
10、“分项、分部(子分部)工程通过验收各方会签表”结论填写:各子分部工程均符合施工质量验收规范要求;质量控制资料及安全和功能检验(检测)报告齐全,合格;观感质量好。
11、“单位(子单位)工程竣工验收参加各方对工程质量的评价书”结论填写:单位工程竣工验收合格。
12、“××工程观感质量检查记录”核查结论填写:同意施工单位检查结果,验收合格。
13、“施工现场质量管理检查记录”核查结论填写:经核查,上述项目符合要求。
14、“××分项工程质量验收记录”监理单位验收结论栏填写:合格。
验收结论栏填写:同意施工单位检查结论,验收合格。
15、“子分部工程质量验收记录”分项工程名称栏验收意见填写:各子分部工程验收合格;质量控制资料栏填验收意见填写:各子分部工程质量控制资料齐全;安全和功能检验报告栏填写:同意施工单位评定;观感质量验收栏填写:同意施工单位评定;监理单位栏填写:各子分部工程均符合规范要求,质量控制资料及安全和功能检验(检测)报告齐全,合格,观感质量良好,同意施工单位评定结果,验收合格。
工序报验监理审核意见填写大全一、施工质量验收技术资料通用表1、“开工报告”审查意见填写:施工准备工作完成,同意开工。
2、“工程项目施工企业主要管理人员名单”审查意见填写:同意资格审查。
3、“施工组织设计(施工方案)报批表”监理单位审查意见填写:经审查该施工组织设计符合有关规范标准和图纸及合同要求,同意按此施工组织设计实施。
4、“施工技术交底记录”监理单位检查结论填写:符合要求。
5、“新材料、新工艺、新技术、新设备应用申报审批表”审查意见填写:同意。
6、“隐蔽工程验收记录”监理单位验收结论填写:同意隐蔽,进入下道工序。
7、工程报验单”监理单位意见填写:符合设计要求和规范规定,验收合格。
8、“工程竣工验收报验单”监理单位意见填写:经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规范、标准及施工合同要求。
本工程预验收合格。
9、“主要设备开箱检验记录”核查结论填:同意施工单位检验结果。
10、“分项、分部(子分部)工程通过验收各方会签表”结论填写:各子分部工程均符合施工质量验收规范要求;质量控制资料及安全和功能检验(检测)报告齐全,合格;观感质量好。
11、“单位(子单位)工程竣工验收参加各方对工程质量的评价书”结论填写:单位工程竣工验收合格。
12、“××工程观感质量检查记录”核查结论填写:同意施工单位检查结果,验收合格。
13、“施工现场质量管理检查记录”核查结论填写:经核查,上述项目符合要求。
14、“××分项工程质量验收记录”监理单位验收结论栏填写:合格。
验收结论栏填写:同意施工单位检查结论,验收合格。
15、“子分部工程质量验收记录”分项工程名称栏验收意见填写:各子分部工程验收合格;质量控制资料栏填验收意见填写:各子分部工程质量控制资料齐全;安全和功能检验报告栏填写:同意施工单位评定;观感质量验收栏填写:同意施工单位评定;监理单位栏填写:各子分部工程均符合规范要求,质量控制资料及安全和功能检验(检测)报告齐全,合格,观感质量良好,同意施工单位评定结果,验收合格。
建筑施工过程资料检查意见填写一、施工质量验收技术资料通用表1、“开工报告”审查意见填写:施工准备工作完成,同意开工。
2、“工程项目施工企业主要管理人员名单”审查意见填写:同意资格审查。
3、“施工组织设计(施工方案)报批表”监理单位审查意见填写:经审查该施工组织设计符合有关规范标准和图纸及合同要求,同意按此施工组织设计实施。
4、“施工技术交底记录”监理单位检查结论填写:符合要求。
5、“新材料、新工艺、新技术、新设备应用申报审批表”审查意见填写:同意。
6、“隐蔽工程验收记录”监理单位验收结论填写:同意隐蔽,进入下道工序。
7、“工程报验单”监理单位意见填写:符合设计要求和规范规定,验收合格。
8、“工程竣工验收报验单”监理单位意见填写:经预验收,本工程符合我国现行法律、法规、设计文件和有关质量验收规范、标准及施工合同要求。
本工程预验收合格。
9、“主要设备开箱检验记录”核查结论填:同意施工单位检验结果。
10、“分项、分部(子分部)工程通过验收各方会签表”结论填写:各子分部工程均符合施工质量验收规范要求;质量控制资料及安全和功能检验(检测)报告齐全,合格;观感质量好。
11、“单位(子单位)工程竣工验收参加各方对工程质量的评价书”结论填写:单位工程竣工验收合格。
12、“××工程观感质量检查记录”核查结论填写:同意施工单位检查结果,验收合格。
13、“施工现场质量管理检查记录”核查结论填写:经核查,上述项目符合要求。
14、“××分项工程质量验收记录”监理单位验收结论栏填写:合格。
验收结论栏填写:同意施工单位检查结论,验收合格。
15、“子分部工程质量验收记录”分项工程名称栏验收意见填写:各子分部工程验收合格;质量控制资料栏填验收意见填写:各子分部工程质量控制资料齐全;安全和功能检验报告栏填写:同意施工单位评定;观感质量验收栏填写:同意施工单位评定;监理单位栏填写:各子分部工程均符合规范要求,质量控制资料及安全和功能检验(检测)报告齐全,合格,观感质量良好,同意施工单位评定结果,验收合格。
工艺变更申请审批表名称:编号:装置申请日期申请人变更起止日期变更主题:变更原因及目的:变更内容:工艺危害分析分析结果潜在的影响及控制措施安全与健康(参见变更检查表)环境影响(参见变更检查表)收率产能/ 产量质量成本/ 效益其它影响(能源、法律等)总结报告交付日期负责人注:1、以上内容由技术变更申请人填写。
2、未获得授权延期之前不得在变更截止日期后继续实施变更方案。
3、当变更方案涉及到设计草图、计算书等相关文件时应作为审批表的附件提供工艺变更申请审批表(续)变更所带来的问题陈述:变更的技术依据(预期改善的性质、实施此项变更的安全性、评审支持的实验或工艺数据等)工艺变更详细说明(包括操作程序、试验日志、关键的工艺变量值等连带变更要求)审查意见:审查成员签字 / 日期变更申请人:技术发展部:设备部:属地单位:安全环保部:变更批准人:日期:分发:变更检查表安全健康是否不适用是否存在任何可能导致安全问题的化学反应?检查化学反应矩阵模型。
是否存在任何易燃易爆化学物质或灰尘?是否存在任何有危险的原材料流流速、成分或温度条件变更?是否会因加热、冷却或精确的温度控制失控而导致安全问题?是否具有为安全操作所必需的仪表、控制、紧急制动、开关或报警?检查操作人员通道所在地并实施监控。
是否有任何出于安全考虑而必须联锁的设备?是否有任何校准与否对安全非常重要的仪表?有无会给人员及设备造成危害的腐蚀物?是否存在空气排放问题?检查通风要求。
是否存在有毒或危害性化学物品?如:石棉,放射性物质?检查通风要求。
是否可能因蒸汽、仪表气源、电力或任何其它供应的中断而导致不安全状况?阀门位置错误对于安全问题是否重要?是否要求吹扫或惰性气体保存?是否需要通风孔、安全阀、溢出、排水或冲洗连接?检查其尺寸、位置及供应商。
是否需要冷冻保护?是否存在任何压力容器?泄压需要是否受变更方案的影响?不同压力等级的容器之间是否有连接?检查泄压要求?温度是否高或低至需要通过隔离来保护人员安全?温度是否高或低至可能造成管道或设备的热膨胀?是否需要采取筑堤、围栏或其它围护措施以控制泄漏?检查尺寸。

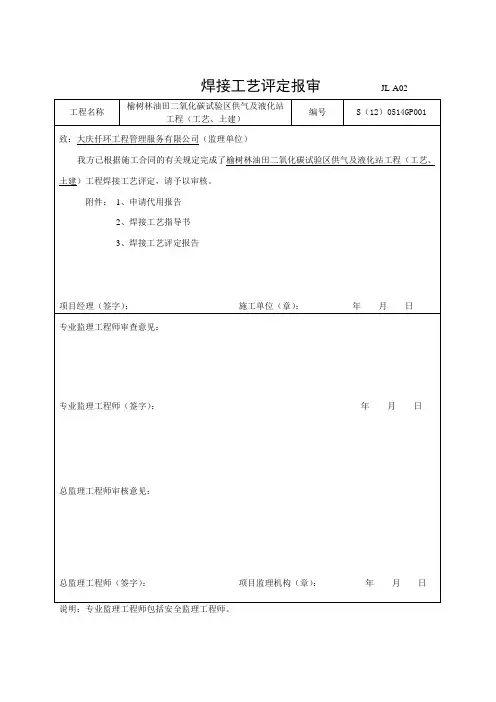

专项施工方案监理审查意见表项目名称专项方案桩基工程专项施工方案送报时间年月日审查人审查日期初审意见经审查,该专项方案编制,审批程序符合相关规定要求,方案内容较全面,符合强制条例与相关规定,基本达到指导专项施工,但相关章节还需做相关修改和补充部分内容,具体如下:1.P5第四点,环境与条件应按现状描述,没预计达到全面满足大面积作业的大致时间。
2.P10施工策划:请补充质量、安全体系架构,要求具体到相关责任人。
3.P10施工准备:补充套承台标高复核后相关设计桩项标高的具体参数。
4.P14施工用电布置:补充按冲桩工况用电的具体要求。
5.P18护筒按实编制要求,护筒标高。
6.P18第(3)点工艺不符,请修改。
7.P19第(4)点补充清孔的泥浆具体参数。
8.P19补充沉渣处理措施。
9.P19补充钢筋笼加工具体要求。
10.P19钢筋笼吊放要求不具体,请补充。
11.P18第(7)点补充浇注前检查事项。
12.P20第(8)点不符现行规范要求,请修改。
13.P20施工技术措施中,地质描述有误,请修改。
第(4)小点,是否与现今作法不相符,如是,请修改。
第(6)小点,斗容积按进场斗实际参数修改。
14.P26劳动力计划表、电工、机修工不足,请调整,另补充测量、质检、安检施工员人数。
15.P35第五中2(1)有误,请修正。
16.P36第(4)点按地方管理规定修正。
17.P39请补充计量、检验器具的具体名称、型号、数量。
18.P40工期保证措施请增加抢工办法。
19.P41第十二章请补充风险因素、对策表。
特种人员持证上岗内容、环保措施请按专项工况进行修正。
20.附图一应附桩机平面布置图,图中应能反应50台桩机布置分配区域(编号),钢筋笼加工区布置,施工用电、用水,泥浆池布置,共2页第2页。
