道路工程技术交底111大全
- 格式:doc
- 大小:82.54 KB
- 文档页数:22
年月日编号:工程名称分部名称道路工程分项工程名称路基交底内容:1、路基施工前,施工人员必须认真熟悉设计文件和图纸并对道路中线控制桩、边线桩及高程控制桩等进行复核。
2、施工过程中测量人员对平面和水准测量应准确及时,并应及时向施工人员提供测量数据并进行现场交桩。
3、施工中应做好排水、基底处理、边坡防护和土的压实工作。
压实度应达到设计要求。
填挖类型路面底面以下深度(cm)压实度(%)填方路基上路床0-30 ≥95 下路床30-80 ≥95 上路堤80-150 ≥94 下路堤150以下≥92零填及挖方路基0-30 ≥95 30-80 ≥954、路基填土经碾压夯实后不得有翻浆、弹簧等现象。
填土中不得含有淤泥、腐植土及有机物质等。
5、路基填挖方接近路床标高时,应按设计要求检测路床宽度、标高和平整度,并进行整修。
重要桩号的标高及坡度变换处应复核。
6、路床平整、坚实,不得有翻浆、弹簧、起皮、波浪、积水等现象。
用12~15t 压路机碾压后,轮迹深度不得大于5mm。
7、土路床纵断高程:-20~+10mm。
平整度≤15mm。
8、规范:城镇道路工程施工与质量验收规范 CJJ1-2008交底单位青岛城建集团有限公司接受单位交底人接受人年月日编号:工程名称分部名称道路工程分项工程名称二灰碎石层(劲松三路)交底内容:1、二灰碎石层施工前,施工人员必须认真熟悉设计文件和图纸。
2、施工过程中测量人员对平面和水准测量应准确及时,并应及时向施工人员提供测量数据并进行现场交桩。
3、认真检验混合料质量,灰土中粒径大于20mm的土块不得超过10%,但最大的土块粒径不得大于50mm。
灰土应拌和均匀,色泽调和,石灰中严禁含有未消解颗粒。
4、二灰碎石层厚36cm,灰土碎石中2:8石灰土含量为50%,碎石含量为50%。
5、摊铺时分两层施工。
摊铺接近设计标高时,应按设计要求检测宽度、标高和平整度,并进行整修。
重要桩号的标高及坡度变换处应复核。
6、用12t以上压路机碾压后,轮迹深度不得大于5mm,并不得有浮土、脱皮、松散现象,压实度应达到设计要求95%以上7、纵断高程:-15~+15mm;厚度:-10~+10mm;平整度:≤10mm。
道路工程(技术交底)道路工程(技术交底)引言概述:道路工程是城市建设中不可或缺的一环,它关系着交通运输的畅通与安全。
技术交底是道路工程中不可或缺的一部分,它确保了工程施工的准确性和质量。
本文将从道路工程的设计、施工、质量控制、安全等方面,详细阐述技术交底的重要性和具体内容。
一、设计阶段的技术交底1.1 设计方案交底在道路工程的设计阶段,技术交底的第一步是设计方案交底。
这包括将设计方案的主要内容、设计理念、工程量计算等详细说明给相关人员。
设计方案交底的目的是确保设计人员、施工人员和监理人员对于整个工程的设计思路和要求有清晰的认识,以便能够按照设计方案进行施工。
1.2 施工图纸交底在设计方案确定后,需要进行施工图纸交底。
施工图纸交底的目的是确保施工人员理解和准确执行设计方案。
交底内容包括图纸的各个部分的标注和说明,施工工艺及施工顺序等。
通过施工图纸交底,可以有效避免施工中的误解和错误,确保施工质量。
1.3 技术规范交底道路工程的设计需要遵循一系列的技术规范,包括国家标准、行业标准等。
在设计阶段,需要对这些技术规范进行交底,确保设计人员了解并准确应用这些规范。
技术规范交底的内容包括规范的适用范围、设计要求、施工要求等。
通过技术规范交底,可以确保设计符合相关标准,提高工程质量。
二、施工阶段的技术交底2.1 施工工艺交底在道路工程的施工阶段,施工工艺交底是非常重要的一环。
施工工艺交底的内容包括施工方法、施工顺序、施工工艺要求等。
通过施工工艺交底,可以确保施工人员了解并按照正确的方法进行施工,避免施工过程中的问题和事故。
2.2 施工质量交底道路工程的施工质量是关系到道路使用寿命和安全的重要因素。
在施工阶段,需要对施工质量进行交底,包括质量要求、检测方法、验收标准等。
施工质量交底的目的是确保施工人员了解并按照质量要求进行工程施工,提高道路工程的质量。
2.3 安全交底道路工程的施工过程中存在一定的安全风险,为了保障施工人员的安全,需要进行安全交底。

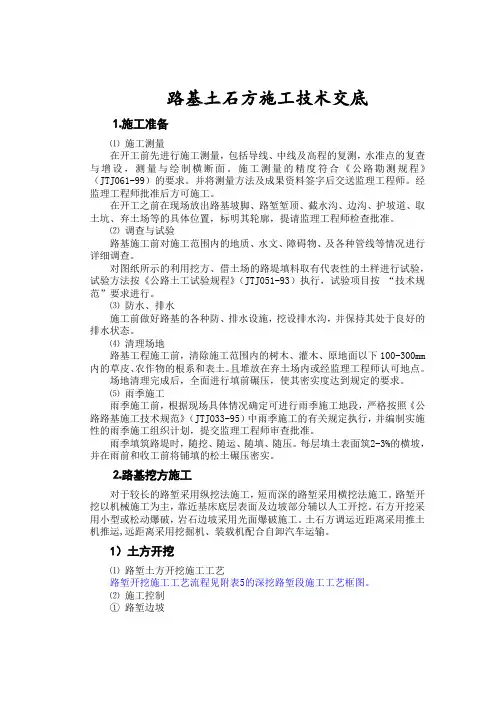

路基土石方施工技术交底⒈施工准备⑴施工测量在开工前先进行施工测量,包括导线、中线及高程的复测,水准点的复查与增设,测量与绘制横断面。
施工测量的精度符合《公路勘测规程》(JTJ061-99)的要求。
并将测量方法及成果资料签字后交送监理工程师。
经监理工程师批准后方可施工。
在开工之前在现场放出路基坡脚、路堑堑顶、截水沟、边沟、护坡道、取土坑、弃土场等的具体位置,标明其轮廓,提请监理工程师检查批准。
⑵调查与试验路基施工前对施工范围内的地质、水文、障碍物、及各种管线等情况进行详细调查。
对图纸所示的利用挖方、借土场的路堤填料取有代表性的土样进行试验,试验方法按《公路土工试验规程》(JTJ051-93)执行,试验项目按“技术规范”要求进行。
⑶防水、排水施工前做好路基的各种防、排水设施,挖设排水沟,并保持其处于良好的排水状态。
⑷清理场地路基工程施工前,清除施工范围内的树木、灌木、原地面以下100-300mm 内的草皮、农作物的根系和表土。
且堆放在弃土场内或经监理工程师认可地点。
场地清理完成后,全面进行填前碾压,使其密实度达到规定的要求。
⑸雨季施工雨季施工前,根据现场具体情况确定可进行雨季施工地段,严格按照《公路路基施工技术规范》(JTJO33-95)中雨季施工的有关规定执行,并编制实施性的雨季施工组织计划,提交监理工程师审查批准。
雨季填筑路堤时,随挖、随运、随填、随压。
每层填土表面筑2-3%的横坡,并在雨前和收工前将铺填的松土碾压密实。
⒉路基挖方施工对于较长的路堑采用纵挖法施工,短而深的路堑采用横挖法施工。
路堑开挖以机械施工为主,靠近基床底层表面及边坡部分辅以人工开挖。
石方开挖采用小型或松动爆破,岩石边坡采用光面爆破施工。
土石方调运近距离采用推土机推运,远距离采用挖掘机、装载机配合自卸汽车运输。
1)土方开挖⑴路堑土方开挖施工工艺路堑开挖施工工艺流程见附表5的深挖路堑段施工工艺框图。
⑵施工控制①路堑边坡根据测设的边桩位置,当机械开挖至靠近边坡时,改为人工修坡。

年月日施管表5年月日施管表5施工技术交底记录年月日施管表5施工技术交底记录年月日施管表5年月日施管表5年月日施管表5施工技术交底记录年月日施管表5年月日施管表5年月日施管表5施工技术交底记录年月日施管表5施工技术交底记录年月日施管表5施工技术交底记录年月日施管表5施工技术交底记录年月日施管表5年月日施管表5年月日施管表5年月日施管表5年月日施管表5年月日施管表5施工技术交底记录年月日施管表5安全施工技术交底记录年月日施管表5年月日施管表5年月日施管表5施工技术交底记录·年月日施管表5年月日施管表5交底内容:下承层准备(1)二灰土底基层顶面,应将表面的浮土,松散层及其它杂物清理干净,应尽量露出二灰土的硬面。
(2)下层二灰碎石顶面,应清除表面松散的集料,清理表面的泥块和污染物,尽量使骨料暴露出来。
在有条件时,可用空压机配合清理,能取得良好的效果。
(3)上层开铺前,下承层表面应适当洒水润湿,以增强上下层的结合。
3.2 测量放样(1)放出道路中线、基层边线,选定检测断面及观测点位置。
(2)本工程采用基准钢丝法调平,因此必须设置支撑杆,敷设基准钢丝,并用专用工具,使其张紧力不小于100kN,钢丝挠度不超过规定值。
3.3 二灰碎石混合料的拌和(1)每天上、下午各测一次原材料的含水量,调整原材料的进料数量,使混合料中含水量略大于最佳含水量2个百分点左右。
(2)混合料的检测①应经常目测二灰碎石混合料拌和的均匀性,使出厂的混合料色泽均匀,无离析、成团块现象。
②试验人员应重点进行二灰碎石混合料的级配组成、灰剂量及含水量的检测。
检测频率为每台拌和设备上、下午各一次。
当出现特殊情况(如故障等)应由试验监理工程师确定。
年月日施管表5交底内容:二灰碎石混合料的摊铺(1)开始摊铺前,先将接头处已成型的二灰碎石基层切成垂直面,或将接头处的二灰碎石混合料耙松,并有专人指挥卸料。
(2)摊铺机就位后,熨平板按开始桩号处的虚铺厚度调整好,熨平板下垫放和虚铺厚度等厚的木块,并按2%横坡将熨平板调整好,自动调平系统进入工作状态。
技术交底内容一、路基工程(一)路基土石方1、测量(1)承包人必须对工程原地面进行复测,驻地办必须独立进行复测(承包人有关人员配合)。
工程数量复测总结报告须经驻地办核实,指挥部批准作为工程计量的依据。
(2)承包人和驻地办必须对设计单位提供的工程水准点进行导线闭合测量。
2、清表碾压(1)要求保证中期范围排水畅通,排水沟深度应考虑到尽可能降低地下水高度。
(2)路基清表要彻底(包括老路拼宽交界处),清表后地表无腐植土、树根、草根、杂物等,并根据地弄情况,设必要台阶(特别是老路拼宽交界处)。
(3)在气候条件不利及后继准备工作条件尚未具备时,清表工作不宜大面积开展。
清表后应及时碾压,试验合格后尽快进行路基填筑,经免考虑第一层路基采用填石路基施工工艺(分层厚度≤50㎝)3、路基换填(1)换填要彻底,并进行标高等测量。
软基路段应进行触探,摸清下卧层地质情况,再确定处量方案。
(2)路基换填变更要以驻地办的变更通知单为准。
承包人的变更报告单应附有:(挖土前的)原地面照片、原地面水准测量表、平面示意图、有关原状地试验检测报告单、估计变量工程数量与金额;(回填前的)照片、原地面照片、水准测量表、平面示意图、纵断面图、有关新地基试验检测报告单、实际变更工程数量与金额。
照片内应有桩号和名称,并对照片及底片进行有序归档。
(3)如水塘部位,清淤后应设台阶再进行回填。
(4)回填应按路基填筑标准分层填筑;并按设计要求铺设土工格栅。
4、路基填筑(1)根据不同填料及压实度标准,分别开展试验路段工作。
试验段长度≥10㎝。
试验地点,所用材料类别,最佳含水量和松铺厚度,使用机械型号,碾压遍数及最佳机械配套等,均应具有代表性。
承包人应及时完成试验路段的总结报告,驻地办应及时予以审查、批复。
试验路段总结报告未批复之前,禁止路基填筑正式开始施工。
(2)填料粒径解小必须在路基外(料场)进行(料场用轧石机轧碎或过筛),严禁在路基摊、铺现场解小。
填料最大粒径(路基施工技术规范第15页):路提部分(>80㎝)控制在15㎝,路床部分(0~80㎝)控制在10㎝。
公路工程技术交底记录大全内容一、工程概况工程编码:A001工程地址:XX省XX市XX县建设单位:XX公司监理单位:XX公司施工单位:XX公司设计单位:XX公司交通局:XX局交工日期:XXXX年XX月XX日二、工程范围本工程位于XX省XX市XX县XX村至XX镇,全长XX公里,项目主要包括公路路基、桥梁、涵洞、隧道、路基加固、路面翻新、交通标志标线等。
三、交底人员建设单位:施工单位:3.施工班组长及技术员:XXX监理单位:四、交底内容1.总体情况1.工程目的:本工程旨在改善XX村至XX镇的交通状况,提升道路通行能力。
2.工程背景:该路段因交通量逐年增加,道路状况恶化,需要进行全面改造。
3.工程范围:总长XX公里,主要包括路基、桥梁、涵洞、隧道、路基加固、路面翻新、交通标志标线等。
4.工程施工周期:预计工期为XX个月。
2.工程地质情况1.地质调查报告:根据XX公司的地质调查报告,本工程区域地质为XX岩层,辟空层带位置深度为XX米。
2.水文地质情况:根据水文地质调查报告,本工程区域地下水位较高,需要采取相应的防水措施。
3.设计要求及方案1.设计标准:根据XX地区的设计规范,本工程采用XX标准进行设计。
2.施工方案:施工单位根据设计要求制定了详细的施工方案,包括施工序列、施工机械和材料的选择等。
3.相关技术措施:根据地质调查结果和设计要求,采取相应的技术措施,如挡土墙的设置、钢筋混凝土结构的抗震设计等。
4.施工流程及工序1.施工流程:以路基工程为例,施工流程包括岩石爆破、挖掘、填筑、压实等。
2.施工工序:岩石爆破工序包括钻孔、装药、引爆等;挖掘工序包括机械挖掘、人工挖掘等;填筑工序包括土方运输、平整等;压实工序包括夯实、摆铺等。
5.安全注意事项1.施工现场要求:施工单位要严格按照相关安全规定设置施工现场,保证施工人员的安全。
2.施工机械操作注意事项:施工人员在使用施工机械时要注意操作规程,确保机械的正常运行及人员的安全。
道路工程施工安全技术交底标题:道路工程施工安全技术交底
引言概述:
道路工程施工安全技术交底是指在道路施工工程前,施工单位向施工人员详细介绍工程施工过程中的安全注意事项和技术要求,以确保施工过程中人员的安全和施工质量的保障。
本文将从施工前的准备工作、施工现场的安全管理、施工过程中的安全防护、应急预案和交底记录等五个方面进行详细阐述。
一、施工前的准备工作
1.1 制定详细的安全技术交底计划
1.2 确认施工人员的资质和培训情况
1.3 检查施工设备和安全防护用具的完好性
二、施工现场的安全管理
2.1 设置施工现场的安全警示标识
2.2 制定施工现场的安全通道和紧急疏散预案
2.3 定期进行施工现场的安全检查和整改
三、施工过程中的安全防护
3.1 确保施工人员佩戴必要的安全防护用具
3.2 严格控制施工现场的施工区域和非施工区域
3.3 加强对施工机械设备的安全操作培训和监督
四、应急预案
4.1 制定施工现场的应急预案和应急救援方案
4.2 确保施工人员熟悉应急预案的内容和操作流程
4.3 定期组织应急演练,提高施工人员的应急处置能力
五、交底记录
5.1 对安全技术交底的内容进行详细记录
5.2 确保施工人员签字确认安全技术交底内容
5.3 定期对安全技术交底记录进行复核和更新
结论:
道路工程施工安全技术交底是保障施工安全和提高施工质量的重要环节,施工单位应严格按照像关规定进行安全技术交底,并加强对施工人员的安全教育和培训,确保施工现场的安全生产。
同时,定期进行安全技术交底的复核和更新,不断提高施工人员的安全意识和应急处置能力,为道路工程的顺利施工提供保障。
公路工程各项施工技术交底记录大全全集首先,需要明确的是,公路工程是一个综合性的项目,在施工过程中涉及到许多施工技术。
因此,下面将从施工前准备、道路基层处理、路面施工、交通安全等方面介绍一些常见的施工技术。
一、施工前准备1.确定施工计划和施工组织方案,包括人员、机械、材料的调配等。
2.针对施工区域进行勘测,并制定相应的施工图纸。
3.确定施工材料的供应计划和质量要求。
4.对施工区域进行环境评估,制定相应的环境保护措施。
二、道路基层处理1.清理施工区域的杂物,确保施工区域的干净整洁。
2.进行土地平整工作,包括填方、挖方等。
3.针对土壤的性质,进行合适的土质改良措施,确保基层的稳定。
4.如果需要,进行排水工程的施工,保证道路在雨季也能正常通行。
三、路面施工1.针对不同的路面类型,采用相应的施工方法,比如水泥路面、沥青路面等。
2.进行路面材料的选购和配制,确保材料的质量和比例的准确性。
3.进行路面的铺设工作,包括底层处理、中间层的铺设和面层的压实。
4.对路面的封层、防水、防腐等进行相应的处理。
四、交通安全1.设置施工区域的安全警示标志,确保施工区域的安全。
2.设立施工期间的交通指示标志和标线,指导车辆正常通行。
3.对施工区域进行施工现场管理,禁止无关人员进入施工区域。
4.每日对施工区域的交通状况进行监测,及时调整交通管理措施。
以上仅是公路工程施工技术交底记录的一部分内容,因为公路工程的复杂性和多样性,具体的技术交底记录还需根据具体项目的要求进行展开。
但是,通过以上的介绍,你可以初步了解公路工程的施工技术,并根据实际情况进行相应的施工计划和组织。

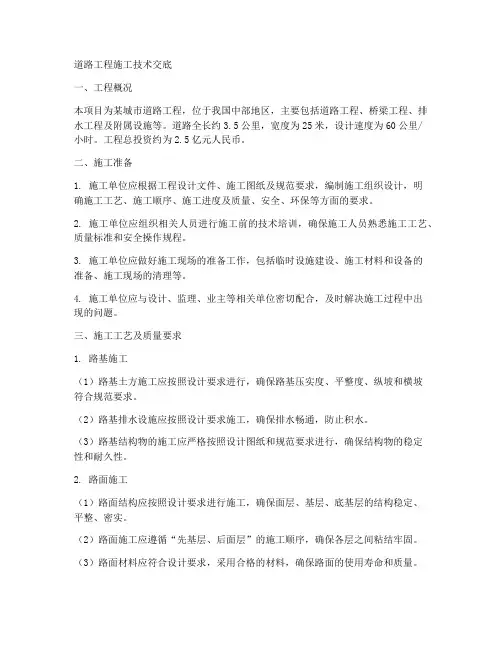

道路工程施工技术交底一、工程概况本项目为某城市道路工程,位于我国中部地区,主要包括道路工程、桥梁工程、排水工程及附属设施等。
道路全长约3.5公里,宽度为25米,设计速度为60公里/小时。
工程总投资约为2.5亿元人民币。
二、施工准备1. 施工单位应根据工程设计文件、施工图纸及规范要求,编制施工组织设计,明确施工工艺、施工顺序、施工进度及质量、安全、环保等方面的要求。
2. 施工单位应组织相关人员进行施工前的技术培训,确保施工人员熟悉施工工艺、质量标准和安全操作规程。
3. 施工单位应做好施工现场的准备工作,包括临时设施建设、施工材料和设备的准备、施工现场的清理等。
4. 施工单位应与设计、监理、业主等相关单位密切配合,及时解决施工过程中出现的问题。
三、施工工艺及质量要求1. 路基施工(1)路基土方施工应按照设计要求进行,确保路基压实度、平整度、纵坡和横坡符合规范要求。
(2)路基排水设施应按照设计要求施工,确保排水畅通,防止积水。
(3)路基结构物的施工应严格按照设计图纸和规范要求进行,确保结构物的稳定性和耐久性。
2. 路面施工(1)路面结构应按照设计要求进行施工,确保面层、基层、底基层的结构稳定、平整、密实。
(2)路面施工应遵循“先基层、后面层”的施工顺序,确保各层之间粘结牢固。
(3)路面材料应符合设计要求,采用合格的材料,确保路面的使用寿命和质量。
3. 桥梁施工(1)桥梁基础施工应按照设计要求进行,确保基础的稳定性和承载力。
(2)桥梁上部结构施工应严格按照设计图纸和规范要求进行,确保结构的稳定性和耐久性。
(3)桥梁施工中的预应力张拉、孔道压浆等关键工序应严格按照规范要求进行,确保质量。
4. 排水施工(1)排水设施应按照设计要求进行施工,确保排水系统的畅通和正常运行。
(2)排水管道施工应确保管道的平整度、纵坡和横坡符合规范要求。
(3)排水检查井施工应严格按照设计要求进行,确保检查井的结构稳定、排水畅通。
四、安全施工及环保要求1. 施工单位应制定施工现场的安全管理制度,明确安全生产责任人和安全生产管理人员。
道路工程施工技术交底1. 现场勘察:施工前需要对道路工程的现场进行全面的勘察,包括地质勘察、交通情况等,以确定施工的具体方案。
2. 材料采购:根据设计方案确定所需的材料种类和数量,提前进行材料采购工作,并对材料进行检验,确保质量符合要求。
3. 设备准备:准备好施工所需的各类设备,如挖掘机、压路机等,确保设备运转正常,可以满足施工需要。
4. 人员配备:组织好工程施工人员,包括工程师、技术人员、工人等,确保人员具备相应的技术水平和工作经验。
5. 安全保障:制定施工安全计划,确保施工现场的安全,做好安全防护工作,减少施工事故发生的可能性。
二、施工过程1. 清理现场:在施工前需要对现场进行清理,清除杂物和障碍物,确保施工的顺利进行。
2. 挖掘基坑:根据设计要求进行基坑的挖掘工作,确保基坑的形状和尺寸符合设计要求。
3. 铺设基础:对基坑进行加固处理,铺设好基础材料,确保基础的牢固性和稳定性。
4. 铺设路面:根据设计要求对路面进行铺设工作,选择合适的路面材料,并进行压实处理,确保路面平整、平整。
5. 安装排水系统:在道路工程中,排水系统是非常重要的一环,需要确保排水系统的畅通,避免积水对道路造成损坏。
6. 完善道路标识:对道路进行标线、标识等工作,确保道路的交通安全和通行顺畅。
7. 完善绿化工作:在道路两侧进行绿化工作,种植树木、草坪等,美化环境,提高道路的整体形象。
8. 收尾工作:完成道路工程后,对施工现场进行清理,清理材料和设备,确保施工现场的整洁。
三、施工质量控制1. 施工质量监督:对施工过程进行全程监督,检查施工质量,及时发现并处理施工中的问题。
2. 质量检测:对道路工程进行质量检测,包括路面平整度、厚度等指标,确保道路的质量符合设计要求。
3. 质量验收:在施工完成后进行道路工程的质量验收,确保道路工程的质量达到验收标准。
四、施工安全管理1. 工地安全:建立施工现场安全管理制度,确保施工现场安全,做好安全防护工作。
道路施工技术交底
为了保质保量的完成室外道路工程,特作如下交底
一.技术部分:
1.必须服从业主和项目负责人的指挥,按业主要求控制高程。
2.严格按照现行道路施工规范施工
3.两侧模板要平、直、牢,不得有偏移。
4.两侧模板立完后,拉线测量灰土垫层的高度,(只能去,
不能垫)确保厚度。
成品误差不得超过5mm。
5.严格控制密实度,按要求振捣。
6.后续找平、压光、扎防滑纹、温度缝的切割,要及时确保切割缝的深度,不得小于7CM,每间隔25米必须切割一道
深缝,以防断裂。
7.要有专人养护,前5天每天养护不得小于4次,后5天每天不小于2次。
养护期不得小于10天。
二.责任部分:
以上交底望施工队严格执行,否则,出现厚度不够、不密实、表面粗糙不平整、压纹不规范、路面断裂,起沙等所有质量问题返工的所有费用均有施工队承担。
签收人:交底人:
日期:2018年10月25日。
道路工程(技术交底)引言概述:道路工程是指通过规划、设计、施工和维护等一系列工作,建设和管理各类道路的过程。
技术交底是道路工程中非常重要的环节,它涉及到工程的各个方面,包括设计、施工、材料选用等等。
本文将从五个大点出发,详细阐述道路工程中技术交底的重要性和具体内容。
正文内容:1. 设计交底1.1 设计方案交底:详细介绍道路设计方案,包括路线选择、纵横断面、交叉口等设计要素。
1.2 材料选用交底:介绍道路工程中常用的材料,如路基填料、路面材料等,以及选用原则和标准。
1.3 设计标准交底:说明道路工程中的设计标准,包括强度要求、排水要求等,确保设计符合规范。
2. 施工交底2.1 施工工艺交底:详细介绍道路施工的工艺流程,包括挖掘、填土、压实、铺设等各个环节。
2.2 施工质量交底:强调施工过程中的质量要求,包括土方质量、路面平整度、排水效果等方面。
2.3 安全交底:重点强调施工过程中的安全措施,包括交通组织、施工现场管理等,确保施工安全。
3. 材料交底3.1 路基材料交底:介绍路基填料的选用和性能要求,确保路基的稳定性和承载力。
3.2 路面材料交底:详细介绍路面材料的种类、性能和施工要求,确保路面的平整度和耐久性。
3.3 排水材料交底:介绍排水材料的种类、选择和施工要求,确保道路排水畅通。
4. 设备交底4.1 施工设备交底:介绍施工过程中常用的设备,如挖掘机、压路机等,以及设备的操作要点和安全注意事项。
4.2 检测设备交底:介绍道路工程中常用的检测设备,如压力计、温度计等,以及设备的使用方法和数据处理。
5. 环境保护交底5.1 施工期环境保护交底:强调施工过程中的环境保护要求,包括噪音控制、扬尘管理等措施。
5.2 使用期环境保护交底:介绍道路工程使用期间的环境保护要求,包括排水处理、绿化建设等。
总结:技术交底是道路工程中不可或者缺的环节,通过设计交底、施工交底、材料交底、设备交底和环境保护交底等方面的工作,确保道路工程的设计、施工和维护符合相关标准和要求。
道路工程(技术交底)引言概述:道路工程是城市建设中不可或缺的一部分,它直接关系到交通运输的顺畅和人民生活的便利。
在道路工程的施工过程中,技术交底是非常重要的环节,它确保施工人员了解并掌握工程的具体要求和施工方法。
本文将从五个方面详细阐述道路工程技术交底的内容。
一、工程背景介绍1.1 工程位置和规模在技术交底的第一部分,需要介绍道路工程的具体位置和规模。
包括道路的起点和终点,道路的长度和宽度,以及道路所在的地理位置。
1.2 工程目标和要求在技术交底的第二部分,需要明确道路工程的目标和要求。
这包括道路的设计标准、承载能力要求、交通流量要求等。
同时,还需要说明道路工程的使用寿命和维护要求。
1.3 工程时间计划在技术交底的第三部分,需要制定道路工程的时间计划。
这包括道路工程的开工时间、竣工时间和各个施工阶段的时间安排。
同时,还需要考虑施工期间可能出现的不可抗力因素,如天气等。
二、施工方法和工艺2.1 施工材料选择在技术交底的第一部分,需要详细介绍道路工程中所使用的材料。
这包括道路基层材料、路面材料、排水材料等。
同时,还需要说明每种材料的性能特点和使用方法。
2.2 施工工艺流程在技术交底的第二部分,需要详细描述道路工程的施工工艺流程。
这包括道路基层的处理、路面的铺设、排水系统的建设等。
同时,还需要说明每个施工环节的具体要求和注意事项。
2.3 施工设备和机械选用在技术交底的第三部分,需要介绍道路工程中所使用的施工设备和机械。
这包括挖掘机、压路机、铣刨机等。
同时,还需要说明每种设备的使用方法和安全注意事项。
三、质量控制和验收标准3.1 施工质量控制在技术交底的第一部分,需要制定道路工程的质量控制措施。
这包括施工过程中的质量检测和质量控制点的设立。
同时,还需要说明如何解决施工中可能出现的质量问题。
3.2 施工验收标准在技术交底的第二部分,需要明确道路工程的验收标准。
这包括道路平整度、路面厚度、排水效果等方面的要求。
