图纸会审会议纪要范本与图纸会审会议纪要表格汇编
- 格式:doc
- 大小:24.00 KB
- 文档页数:8
图纸会审及技术交底会议纪要参加人员:(详会员签到表)会议议程及内容:一、设计院对重庆璧山县交投.香漫溪岸住宅小区15#、22#楼、车库进行图纸技术交底二、施工单位、监理单位对图纸提出了相关问题,设计院答复形成纪要如下施工单位:1、图中部分钢筋采用HRB335钢筋,现已经禁止使用该钢筋。
设计回复:换为三级钢(HRB400)。
2、22#X方向梁图,E--1/B交3--5轴间KL48,是否标注有误, 设计回复:标注改为KL49。
3、22#建施平面图,平面图及立面图中檐口看线位于6层和29层,结施墙身大样中位于6层和26层。
设计回复:结构做法按大样,位置以建施为准。
4、22#建施平面图,入户大堂处雨棚板标高为2.9m,边位于B轴向A轴方向3.3m,与入户大堂结施大样不符。
设计回复:补大样图。
5、22#结施18,入户大堂大样中,于悬挑板上设有吊梁500mm,上翻梁1200mm,该板是否应设置悬挑梁或端承柱,设计回复:补大样图。
6、22#一层建施平面图,1--3轴三根砖砌装饰柱在1/A轴梁内边布置,与1--17轴立面图不一样。
1设计回复:柱边平移至梁边。
7、建施立面图中108m标高处女儿墙线条是否参照97.8m处女儿墙大样线条施工。
设计回复:照女儿墙线条施工。
8、建施平面图C轴向B轴方向2.2米为3/B轴,结施图中为2/B轴,轴线标识是否有误,设计回复:以建施为准。
9、22#建施平面图,8轴-10轴间,标注有“梁仅2、5、29层有,结构图无显示,此三层是否设梁,设计回复:补梁配筋图。
10、22#建施19,D大样图中,悬挑板边下沉400mm,20mm0宽,请明确配筋大样。
设计回复:补大样图。
11、22#基础梁布置图,电梯井前室处共3条地梁缺少标注。
是否按JKL4施工,设计回复:按JKL4施工。
12、地下室外墙施工缝没有大样图,选用什么材料止水, 设计回复:补施工缝大样图。
13、车库后浇带位置不明确。
设计回复:在C44和C45轴之间设置一条后浇带。
设计交底与图纸会审会议纪要会议时间:X年月日时会议地点:X参会人员:1、设计单位代表:、2、施工单位代表:、3、监理单位代表:、4、建设单位代表:、会议议程:一、设计单位代表介绍设计意图和设计特点设计单位代表就本次设计交底进行了详细的介绍,包括工程概况、设计范围、图纸内容、施工要求以及与其他单位的协调事项。
重点强调了施工过程中需要注意的设计细节和可能出现的问题,并就相关问题提出了解决方案。
二、施工单位代表提出施工中的难点和需要解决的问题施工单位代表就施工中的难点和需要解决的问题进行了详细的阐述。
主要包括施工图纸中存在的问题、施工安全问题、材料和设备的选择以及与其他单位的协调问题。
同时,他还就如何保证施工质量提出了具体的建议。
三、监理单位代表提出监理意见和要求监理单位代表就本次图纸会审提出了具体的监理意见和要求。
主要包括加强施工现场的安全管理、确保施工质量符合规范要求、加强与其他单位的协调合作以及做好验收工作等方面。
同时,他还就如何保证工程进度提出了具体的建议。
四、建设单位代表提出建设单位意见和要求建设单位代表就本次图纸会审提出了具体的建设单位意见和要求。
主要包括加强工程进度的监控、确保施工质量的符合要求、加强与其他单位的协调合作以及做好验收工作等方面。
同时,他还就如何控制工程造价提出了具体的建议。
五、会议总结经过本次会议的讨论,各方代表就设计交底与图纸会审中存在的问题达成了一致意见。
为确保工程的顺利进行,各方代表一致同意以下几点:1、加强施工现场的安全管理,确保施工人员的安全和设备的正常运行。
2、加强与其他单位的协调合作,确保工程进度和质量符合要求。
3、加强工程进度的监控,确保按时完成工程任务。
4、做好验收工作,确保工程质量符合规范要求。
施工图图纸会审及设计技术交底会议纪要会议时间:X年月日会议地点:公司会议室参会人员:设计单位、施工单位、监理单位、建设单位等相关负责人会议纪要:一、设计单位介绍施工图设计情况设计单位对施工图设计进行了详细介绍,包括各专业施工图的平面布置、立面设计、材料选用、构造做法等。
图纸会审会议纪要表格
会议概述
本次图纸会审会议于 [日期] 在 [地点] 召开,主要围绕 [项目名称] 的 [图纸名称] 进行了讨论和审查。
会议由 [主持人姓名] 主持,[与会人员姓名和单位] 参加了会议。
会议议程
会议议程如下:
1.主持人开场介绍
2.参会人员自我介绍
3.检查图纸质量和准确性
4.检查图纸符合设计标准
5.各部门关键问题沟通和解决
6.确定下一步工作安排
7.结束会议
会议结果
经过与会人员的讨论和审查,会议达成了以下结果:
检查图纸质量和准确性
1.图纸符合规定规格大小。
2.起草规范。
3.细节修改。
检查图纸符合设计标准
1.根据设计标准进行修改。
2.审查信息完善。
各部门关键问题沟通和解决
1.[问题1]
2.[问题2]
3.[问题3]
确定下一步工作安排
1.确认图纸修改的时间节点和负责人。
2.完成所有修改后再次进行会审。
各部门意见
各部门对本次会议的讨论和审查达成了以下意见:
部门意见
设计部门图纸的设计有待改进
结构部门图纸结构需要进一步完善
施工部门图纸可以更加实际操作
安全部门图纸安全方面有问题
项目经理需要加强沟通和协作
会议总结
本次图纸会审会议中,各部门积极参与讨论和审查,对图纸质量和准确性提出宝贵意见和建议。
各部门之间的沟通和协作得到了进一步加强。
会审会议取得了圆满成功。
附件
1.图纸原稿
2.会议议程表
3.会议签到表
以上为本次图纸会审会议的纪要表格。
会议纪要安徽省恒信建设工程管理有限公司2017年2月24日安庆经开区两区共建和平东路道路及地下综合管廊工程图纸会审及设计交底会时间:2017年2月24日地点:中铁十局项目部会议室参会单位:安庆皖江高科技投资发展有限公司安徽恒信建设工程管理有限公司中铁十局集团有限公司安徽省交通规划设计总院股份有限公司(参会人员见:会议签到表)会议主持人:何庆会议议程:1、设计单位进行施工图设计交底2、施工、监理单位对施工图纸会审发现的问题进行提问3、设计单位对施工图纸中存在的遗漏或问题进行答复4、建设单位对项目开工准备工作提出要求第一议程:设计单位进行设计交底:1、介绍安庆市和平东路(站前路-皖江大道)道路及地下综合管廊工程的设计意图;2、本工程施工的重点是路基处理和地下综合管廊,难点是地下综合管廊的防水。
(具体内容见:设计交底文件);3、施工过程中要求注意的事项:(1)、对超过一定规模的危险性较大的分部分项工程安全施工专项方案,必须经专家论证,如本工程的综合管廊深基坑等;(2)、供电报装、消防部门备案、验收;(3)、管廊结构工程覆土前必须进行测量,测量资料经业主、监理、设计认可后方可回填;(4)、支架、电机等专项设备的采购提前做好准备,材料供应商需建设、监理、施工及上会协定;(5)、综合管廊的防水工程是本项目的重点,防水材料的使用及保障措施,必须严格把关。
(6)、针对施工现场的地质现状,建议施工单位尽量采用4%灰土进行回填;第二议程:施工、监理单位对施工图纸会审发现的问题及设计单位答复课件课件课件课件第四议程:建设单位对项目开工准备工作提出要求1、施工单位、监理单位提出的问题,请设计单位书面详细答复;2、主要设备和材料的采购,施工单位要提前做好准备。
关键材料的供应商选定,需上会经建设单位、设计单位和监理单位共同商定;3、施工单位抓紧做好人、材、机的筹备,项目管理人员必须提前到场,监理单位督促施工单位及时报审有关方案资料,建议下周召开第一次工地例会,确保工程早日开工,如期完工。
四川XX工程监理有限公司会议纪要第 1 期XXXXXXXXXXXXXXX工程监理部 2012年2月1日★时间:2012年2月1日地点:XXXXXXXXXXXXX工程施工项目部主持人:项目部总监工程师XXX参会人员:设计单位、建设单位、监理及施工单位(人员见附后会议签到表)。
会议议题:关于XXXX项目施工质量监督、图纸会审等相关事宜。
一、施工质量监督相关事宜:建设单位提出了下一步工程进度、安全、质量等方面的工作安排和部署,并针对目前存在的问题,提出以下几点意见和要求:1、施工、监理资料必须跟踪进行,杜绝事后补资料现象发生,做好来往文函的签收及档案管理工作。
施工资料监理单位要把好关、服好务,确保工程资料的真实性和规范化。
2、严格监理管理制度,监理单位拟派的总监、监理工程师,监理员必须常驻工地,严格实行请假制度,两天内请假报业主现场代表同意,两天以上请假报业主标段分管领导同意,方能离开工作场地。
3、请各施工单位尽快将施工组织设计、施工措施计划、防汛预案、质量保证体系、用砂计划、复测成果报送监理部审查复核后送交业主。
同时尽快完善尚未完成的施工前期准备工作。
(一)设计单位介绍本工程设计概况:1、XXX电站位于四川XXXXXXXXXXXX2、潘安一级电站为径流式电站,电站取水枢纽控制流域面积351.90km2。
电站设计引用流量9.20m3/s,设计工作水头120.366m。
装机8.90Mw(2×3.2Mw+2×1.25Mw)。
电站由首部枢纽、输水系统、厂区枢纽三大部分组成。
首部枢纽由拦河溢流坝和进水闸组成;输水系统有:隧洞和压力管道;厂区枢纽包括发电厂房、升压站、尾水渠、生活区及防护工程等。
3、大坝全长XXXXX,正常水位XXXXXm,设计洪水位XXXXm,校核洪水位XXXXm。
引水隧洞行径在汗牛河的右岸山体中,主隧洞全长XXXXXm,设洞内前池。
圆弧城门洞型断面,无压输水。
(二)各施工单位汇报目前面临的问题议定如下:1、鉴于各支洞无公路与主要交通道路相通,以前建站已修建临时道路,现已基本报废,故需重新修建临时道路,将各施工工区与对外交通相连。
设计交底及图纸会审会议纪要会议时间:20**年9月4日上午10:30会议地点:业主四楼会议室参加人员:详见附后签到表会议主持:会议内容:今日,在业主的召集下,业主、设计、承包商及监理四方主要管理人员,在业主会议室召开本工程设计交底和图纸会审。
本次设计单位移交的图纸主要是围堰直立堤、防波堤图纸及施工图设计说明,此次会议对本工程施工图内容进行会审。
经过和会代表共同审议,形成如下会议纪要:一、设计单位对此次提交图纸的设计意图和施工要求做了相关的说明,并着重强调了以下几点:1、直立堤和防波堤基础处理方式接受爆破夯实。
2、考虑到船舶性能及施工现场的外部条件,沉箱重量均改为180t之内,总数量增加到315座。
3、防波堤留一块过水涵洞,为三块预制板,一侧为简支,一侧为固接;4、直立堤、防波堤和斜坡堤连接处在浇筑胸墙时留意各位置标高的差别及踏步设置。
二、有关各方通过对围堰斜坡堤施工图纸进行阅读,提出了相关问题,设计单位进行了回复,详细内容如下:1、砂肋软体排结构图:原设计软体排排基布为230g/m2编织布和150g/m2裂膜丝土工布针刺复合,经过和厂家询问,两种土工布无法针刺复合,建议将150g/m2裂膜丝土工布改为150g/m2短纤非织造土工布后再进行针刺复合。
(回复:同意修改,详细技术指标如下:2、围堤断面图2-2和3-3之间砂肋软体排的起始端头位置不一样,是否以2-2断面为准?(回复:参考2-2断面左侧起始端头位置)3、围堤断面图中,原设计扭王字块护面底口为混凝土压脚块,因护坦块石较大,整平困难,压脚块不易安装,施工效率低,费用高;依据以往工程阅历,建议取消该部分压脚块,改为摆放两个扭王字块。
(回复:同意取消压脚块,改为水平摆放两排扭王字块,同时护坦长度向外侧加上1.35m,保证护底块石顶宽不小于5.0m,扭王字块增加2744块)4、围堤断面图中,原设计四脚空心块基层为抛理两层100—300kg块石,因块石石料偏大,人工无法整平,机械整平后无法满足四角块安装的平整度要求,建议减小块石规格,同时人工干砌。
设计交底及图纸会审会议纪要内容范文全文共3篇示例,供读者参考图纸会审和设计交底是一条纽带,它将参与到工程建设的各方紧密的联系在一起。
其主要作用是对施工单位和监理单位正确贯彻设计意图、建设要求和技术性能等。
下文是图纸交底会议纪要,欢迎阅读!设计交底及图纸会审会议纪要内容范文一会议议题:工程名称:时间:20xx年3月16日上午9:00地点:主持人:参加单位及人员:会议议程及内容:一、设计人员对鹿城区江滨西路a线道路工程东标段施工图纸的设计进行了简述;二、施工单位、监理单位人员对图纸提出了相关问题,设计人员答复形成纪要如下:1、污水、雨水管线轴线是否统一按照施工图sh-01中的断面布置施工,y18-y19段雨水管应该怎样布置。
答复:因y18前段均无污水管线,因此,设计将雨水管轴线移至污水管位,y18-y19段为过渡段。
其余均按施工图sh-01中的断面布置施工。
2、人行道结合层设计图纸上有两种表示,图纸的结构剖面和工程量清单均为3cm干拌水泥黄砂,而图纸说明为3cmm7.5砂浆。
答复:按图纸说明的3cmm7.5砂浆施工。
3、道路结构的矿渣层弯沉值未明确?答复:矿渣层弯沉值由设计单位另外给出。
4、图纸第81页污水管平面图中,w5的支管与相邻雨水管的标高标注反了,是否应该调整?答复:按管道平面高程图的标注为准。
5、w9-w10段的倒虹管深度约为6米深,施工单位提出,开挖施工难度极大,可否改为牵引法施工,w9和w10井改为沉井?答复:经协商,同意变更,由设计单位出具变更图纸。
6、工程量清单说明图纸d-8-1作废,k0+-k1+段道路结构按图纸d-6-1施工,施工单位和监理单位认为不妥。
答复:设计单位也认为不能将图纸d-8-1作废。
建设单位表示,待向工程量清单的编制单位询问原因。
7、新路与老路的高差较大,是否需要在南侧人行道增加挡土墙。
答复:不需设挡土墙,按照1:1.5放坡,坡面采用30cm厚粘土夯实,工程量以实际情况定。
设计交底与图纸会审会议纪要会议时间:_____年_____月_____日会议地点:_____参会单位及人员:建设单位:_____设计单位:_____施工单位:_____监理单位:_____会议主持人:_____会议主题:关于项目名称的设计交底与图纸会审会议内容:一、建设单位介绍工程概况及对项目的总体要求建设单位代表首先对各参会单位表示欢迎,并简要介绍了本项目的基本情况。
本项目为项目类型,总建筑面积为具体面积,主要包括主要建筑功能或结构等。
建设单位强调,本项目是一项重要的工程,对质量、进度和安全都有较高的要求,希望各参建单位能够密切配合,共同努力,确保项目顺利推进。
二、设计单位进行设计交底1、设计理念和总体思路设计单位代表详细介绍了本项目的设计理念和总体思路。
强调在设计过程中充分考虑了项目的使用功能、建筑造型、节能环保等方面的要求,力求打造一个既实用又美观的建筑。
2、建筑设计(1)建筑功能布局:对各楼层的功能分区、房间布局进行了说明,解释了设计的合理性和考虑因素。
(2)建筑外立面:介绍了外立面的设计风格、材料选用及色彩搭配,强调了与周边环境的协调性。
(3)建筑防火设计:阐述了防火分区的划分、疏散通道的设置、消防设施的配置等,满足相关规范要求。
3、结构设计(1)结构体系:介绍了本项目采用的结构形式,如框架结构、剪力墙结构等,并说明了其选择的依据。
(2)基础设计:对基础类型、地基处理方式进行了说明,解释了基础设计的安全性和可靠性。
(3)主要构件设计:对梁、柱、板等主要构件的尺寸、配筋等进行了介绍,强调了结构的稳定性和承载能力。
4、给排水设计(1)生活给水系统:介绍了水源、供水方式、管材选用等。
(2)排水系统:说明了污水、雨水的排放方式和处理方法。
(3)消防给排水系统:阐述了消防水池、消防水箱、消火栓、自动喷水灭火系统等的设计。
5、电气设计(1)供配电系统:介绍了电源来源、负荷等级、变压器容量及配置等。

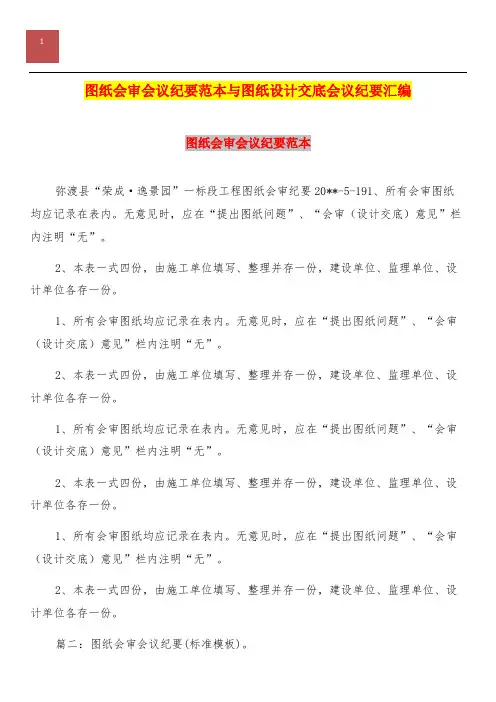

图纸会审会议纪要范本与图纸设计交底会议纪要汇编图纸会审会议纪要范本弥渡县“荣成·逸景园”一标段工程图纸会审纪要20**-5-191、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“会审(设计交底)意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,建设单位、监理单位、设计单位各存一份。
1、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“会审(设计交底)意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,建设单位、监理单位、设计单位各存一份。
1、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“会审(设计交底)意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,建设单位、监理单位、设计单位各存一份。
1、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“会审(设计交底)意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,建设单位、监理单位、设计单位各存一份。
篇二:图纸会审会议纪要(标准模板)。
深圳市龙建建设监理有限公司会议纪要工程名称:春源龙岗同乐二期厂区项目文件编码:20**-04-27-001图纸会审会议纪要会议议题:春源公司龙岗同乐厂区二期厂房K区、J区厂房图纸会审工程名称:春源公司龙岗同乐厂区二期厂房K区、J区厂房工程时间:20**年04月27日15:30地点:春源公司同乐厂区办公室主持人:仝山林整理人:陈新参加单位及人员(附表2:会议签到表):1.建设单位:深圳春源钢铁工业有限公司林三能2.监理单位:深圳市龙建建设监理有限公司仝山林、方红林3.设计单位:城市建设研究院吴日重4.施工单位:福建省九龙建设集团有限公司王治国、吴本银、郑传琛会议议程及内容:一、设计院对春源公司龙岗同乐厂区二期厂房K区、J区厂房工程进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:(详附表1)春源公司龙岗同乐厂区二期厂房K区、J区厂房项目监理部整理:签发:审核:签发日期:篇三:图纸会审会议纪要格式。

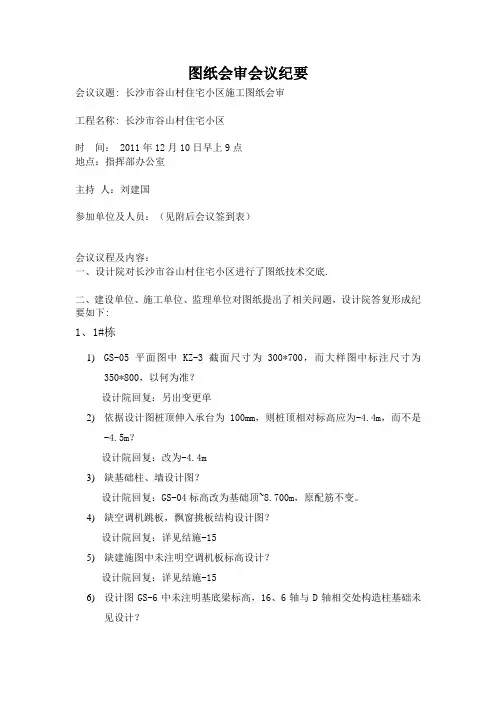

图纸会审会议纪要会议议题: 长沙市谷山村住宅小区施工图纸会审工程名称: 长沙市谷山村住宅小区时间: 2011年12月10日早上9点地点:指挥部办公室主持人:刘建国参加单位及人员:(见附后会议签到表)会议议程及内容:一、设计院对长沙市谷山村住宅小区进行了图纸技术交底.二、建设单位、施工单位、监理单位对图纸提出了相关问题,设计院答复形成纪要如下:1、1#栋1)GS-05平面图中KZ-3截面尺寸为300*700,而大样图中标注尺寸为350*800,以何为准?设计院回复:另出变更单2)依据设计图桩顶伸入承台为100mm,则桩顶相对标高应为-4.4m,而不是-4.5m?设计院回复:改为-4.4m3)缺基础柱、墙设计图?设计院回复:GS-04标高改为基础顶~8.700m,原配筋不变。
4)缺空调机跳板,飘窗挑板结构设计图?设计院回复:详见结施-155)缺建施图中未注明空调机板标高设计?设计院回复:详见结施-156)设计图GS-6中未注明基底梁标高,16、6轴与D轴相交处构造柱基础未见设计?设计院回复:GS-06为基底标高为正负零7)设计图中未注明桩端伸入什么土层作为持力层?设计院回复:详见GS-02桩基说明8)楼面混凝土强度与竖向构件混凝土强度不一致,为方便施工,可否改为同一混凝土强度?设计院回复:可行。
9)A—H立面图外墙砖是否与其它立面一样下面咖啡,上面白色、顶部褐色?标高H—76.9m处注明为褐色是否有误?无H—A立面图,外墙是否与其它各立面一致?设计院回复:A—H立面图外墙砖是否与其它立面一样。
标高H—76.9m处注明为褐色正确。
与其它栋号一致。
H—A立面图与A-H立面图对称。
10)设计院补充说明:JS-03中1-13轴通向室外的门为防盗门,尺寸为1200X2100,距轴线300。
JS-04机房门为防盗门,尺寸为1200X2100,距轴线200。
入户门FDM3尺寸为1000X2100,距轴线200。
C1a窗尺寸改为900X1400,窗台高900。

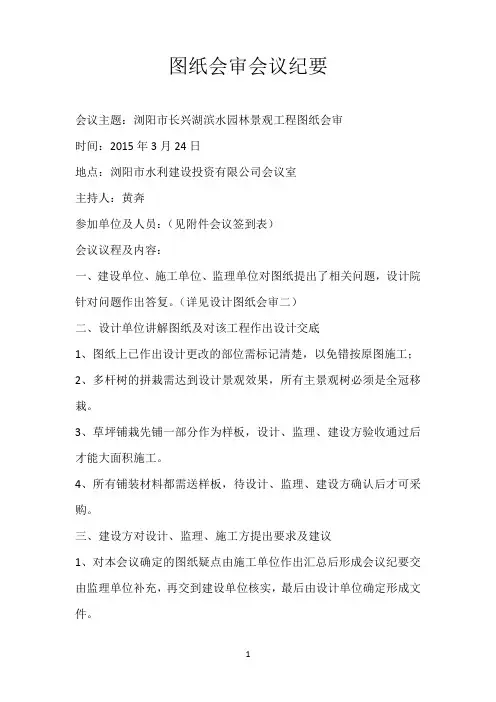

图纸会审会议纪要会议主题:浏阳市长兴湖滨水园林景观工程图纸会审时间:2015年3月24日地点:浏阳市水利建设投资有限公司会议室主持人:黄奔参加单位及人员:(见附件会议签到表)会议议程及内容:一、建设单位、施工单位、监理单位对图纸提出了相关问题,设计院针对问题作出答复。
(详见设计图纸会审二)二、设计单位讲解图纸及对该工程作出设计交底1、图纸上已作出设计更改的部位需标记清楚,以免错按原图施工;2、多杆树的拼栽需达到设计景观效果,所有主景观树必须是全冠移栽。
3、草坪铺栽先铺一部分作为样板,设计、监理、建设方验收通过后才能大面积施工。
4、所有铺装材料都需送样板,待设计、监理、建设方确认后才可采购。
三、建设方对设计、监理、施工方提出要求及建议1、对本会议确定的图纸疑点由施工单位作出汇总后形成会议纪要交由监理单位补充,再交到建设单位核实,最后由设计单位确定形成文件。
2、请设计尽快完善图纸:景观桥的详图和公厕及机房详图等。
3、建筑物的外装修颜色需和整个景观配套。
4、建议设计增加一张关于盲沟(包含道路及绿化带等)的排水布置图。
5、建议施工单位先修路,然后根据道路标高来定其它景观布置的标高,路基图纸设计清单以外的另计量。
6、因为本工程的部分项目只是暂估价,现场存在的变动大,施工单位在采购大型的、金额较大的、清单未标价的材料时,需先与建设、监理方协商定价后再购买。
7、目前施工单位应尽快将地形整理出来,建议分段施工:广场单独施工,绿化景观按100米每段进行施工验收。
8、施工场地的土方造形要严格把关,必须经过四方(建设、监理、设计、施工单位)共同验收后才能进入下一道程序施工。
9、施工单位在本周内把分部分项划分及施工组织设计报送监理单位。
10、施工单位配合需尽快完成报建手续。
11、设计是施工的主要依据,但不是一成不变。
施工单位应积极与设计单位沟通,达到设计要求的景观效果。
12、水电材料品牌需报建设方确定。
13、要形成监理例会制度,每星期二下午三点在施工项目部开施工例会。
奎阁临港片区排水干管(驴溪口至渠江污水管道)项目施工图设计文件会审会议纪要会议地点:广安经开区管委会518会议室日期:2017年02月22日9:00主持人:李济参会单位:规建局、财政局、经发局、环安局、恒源公司、重庆市政设计研究院、成都交大工程建设集团有限公司、浙江万里建设工程有限公司。
参会具体人员见会议签到表及照片。
会议议程:1、主持人介绍各单位参会人员;2、由施工单位就设计图疑问进行阐述,设计单位交底并答疑,相关单位发表意见,现就施工图设计交底及图纸会审相关问题记录如下:一、管道部分1、Y-1~Y-4段按照原设计施工回填后,覆盖层仅为-0.5m~0.5m厚。
存在问题:该段为新桥乡水磨村6组耕种农田,为不影响该段农田正常耕种,建议将两个倒虹吸处高程下调1.0m。
回复:各参会单位原则同意该处根据现场实际情况下调 1.0m,并由设计单位出具变更图。
2、原设计8#井至K1+600段管道跨越港前大道,并下穿港前大道路基及华蓥市禄市镇地段。
存在问题:我单位在前期测量放线后及业主前期征地过程中,发现8#井~27#井中因涉及港前大道及华蓥市禄市镇地块,为方便协调征地及施工,建议8#井至27#井(K1+600)段管道改线,并沿港前大道路基边线进行调整,需设计重新出图,并确定工程量。
回复:各参会单位同意改线方案,并由设计单位出具变更图,具体工程量根据变更后设计图重新计量。
3、8#井至27#井(K1+600)段按照上述第2条改线后,有310m经过港前大道深挖方段(测量出开挖深度为15m~20m),该段如果按照明挖施工,则会导致征地面积大量增加,还需开挖港前大道路基(宽约15m),且施工难度巨大。
存在问题:为减少征地面积、减小外部协调干扰、确保项目工期,建议该段变更为暗洞施工。
业主单位回复:不同意变更为暗洞施工,考虑在港前大道土石方开挖后再在道路边沟位置开挖,走道路路床下,由委领导协调交投公司解决。
4、经现场实际测量查勘发现,1#井与污水处理厂内计量器坐标对接相差约40m。
图纸会审会议纪要会议时间:具体时间会议地点:详细地点参会单位及人员:建设单位:_____、_____设计单位:_____、_____监理单位:_____、_____施工单位:_____、_____、_____会议主持人:_____会议主题:项目名称图纸会审会议内容:本次图纸会审旨在对项目名称的施工图纸进行全面审查,以确保图纸的准确性、完整性和可操作性,为项目的顺利施工提供有力保障。
各参会单位在会前对施工图纸进行了认真的熟悉和研究,会上就发现的问题进行了充分的交流和讨论,并形成了一致意见。
一、建筑专业1、关于建筑物的外立面设计,施工单位提出部分线条的处理在施工过程中可能存在难度,建议优化。
设计单位回应会进一步考虑施工工艺,在保证设计效果的前提下进行适当调整。
2、楼梯间的疏散宽度和防火门的设置,施工单位认为需要进一步明确尺寸和开启方向,以满足消防规范要求。
设计单位表示将重新核算并在图纸中予以标注。
3、建筑物的无障碍设施设计,建设单位提出要严格按照相关规范执行,确保残疾人的使用便利。
设计单位确认已按照规范进行设计,并将提供详细的无障碍设施布置图。
二、结构专业1、基础部分的桩型选择和桩长计算,施工单位希望设计单位能提供更详细的地质勘察报告和计算依据。
设计单位答复会尽快补充相关资料。
2、框架柱和梁的配筋,施工单位认为部分节点的钢筋布置过密,可能影响混凝土的浇筑质量,建议优化。
设计单位同意对配筋进行复核和调整。
3、楼板的厚度和跨度,施工单位咨询是否需要增加加强筋,设计单位根据计算结果认为暂不需要,但会在施工过程中密切关注,如有必要及时处理。
三、给排水专业1、室内给排水管道的布置,施工单位提出部分管道与电气桥架存在交叉冲突,建议调整。
设计单位表示会重新规划管道走向,避免与其他专业管线冲突。
2、消防栓的位置和数量,建设单位要求必须满足消防规范要求,并在图纸中明确标注。
设计单位确认已按照规范进行布置,并将提供详细的消防栓布置图。
图纸会审会议纪要范文大全图纸会审会议纪要写给你一个样本:诸暨市店口镇新城华府安装部分图纸会审纪要会审时间:二○一一年十一月日会审地点:诸暨市店口镇新城华府工地现场办公楼参加人员:主持人:记录人:第一部分给排水系统1、给水管有些楼立管在室外,为防止冻裂,是否采用橡塑保温;给水管室外套管为美观是否改为UPVC线槽保护;答:同意采用橡塑保温;水管外套管改为UPVC线槽整体保护;2、卫生间排水系统是废污合流,是否分开设置;废水增加DN75UPVC管;答:按图施工;3、地下室图纸说明塑料排水管(DN≥100)在穿越楼层、防火分区时设置阻火圈;而楼层图纸说明没有说明;是否包括地上所有楼层;答:全部包括的;4、图纸说明消防地下室到16层采用减压稳压型消火栓,出口压力位0.35——0.5MPa,是否改为地下室到10层采用减压稳压型消火栓(合计20层);答: 按图施工5、室内排水管立管是否考虑消音管;答: 按图施工6、地下室图纸说明消防电梯、坡道等排至集水井的排水管采用柔性铸铁排水管承插连接,考虑到混泥土浇捣震动破坏管道,是否改为柔性铸铁排水管法兰连接;答:同意;7、地下室给水总管穿越防火卷帘如何走向?答:土建预留假梁,施工完成再做防火封堵;8、泵房水泵进水口阀门建议全部采用明杆闸阀;答:同意;9、所有立管(包括雨水、污水、废水等)是否每隔六层增加缓冲装置?答: 同意,但施工单位要明确做法报设计确认;第二部分消防水系统一、14#、15#七层商住楼,且屋顶高度小于22.5米,取消设置消火栓系统。
依据:? 《建筑设计防火规范》(GB50016-xx):5.4.6 住宅与其他功能空间处于同一建筑内时,应符合下列规定:1 住宅部分与非住宅部分之间应采用不开设门窗筒口的耐火不低于1.50h的不燃烧体楼板和不低于2.00h的不燃烧体隔墙与居住部分完全分隔,且居住部分的安全出口和疏散楼梯应独立设置;2 其他功能场所和居住部分的安全疏散、消防设施等防火设计,应分别按本规范中住宅建筑和公共建筑的有关规定执行,其中居住层数确定应包括其他功能部分的层数。
设计交底及图纸会审会议纪要关键信息项:1、会议时间:____________________________2、会议地点:____________________________3、参会单位及人员:建设单位:____________________________设计单位:____________________________施工单位:____________________________监理单位:____________________________4、会议主题:设计交底及图纸会审5、会议目的:明确设计意图,解决图纸中存在的问题,确保工程顺利进行11 会议开场会议由主持人姓名主持,首先对参会单位及人员进行了介绍,并说明了本次会议的目的和议程。
111 设计单位进行设计交底设计单位代表详细介绍了项目的设计理念、设计依据、总体布局、结构形式、工艺流程、设备选型等方面的内容。
重点强调了以下几点:设计标准和规范的执行情况。
特殊施工要求和技术措施。
与其他专业的接口和配合要求。
112 施工单位提出图纸疑问施工单位结合现场施工条件和以往施工经验,对图纸中存在的问题进行了梳理和汇总,并逐一提出疑问。
主要包括以下几个方面:建筑结构方面:如梁柱节点的钢筋布置、混凝土强度等级的变化、墙体的砌筑要求等。
给排水方面:如管道的走向、管径的选择、阀门的设置等。
电气方面:如线路的敷设方式、配电箱的位置、灯具的选型等。
暖通方面:如风管的尺寸、风机的选型、空调系统的控制方式等。
113 设计单位答疑设计单位针对施工单位提出的疑问进行了耐心细致的解答。
对于能够当场解决的问题,给出了明确的答复和处理意见;对于需要进一步研究和协商的问题,记录在案,并承诺在规定的时间内给予回复。
114 各方讨论和交流参会各方就一些共性问题和关键技术难点进行了深入的讨论和交流。
监理单位从质量控制和进度管理的角度提出了建议和要求,建设单位对工程的质量、安全、进度和投资等方面进行了强调。
施工图图纸会审及设计技术交底会议纪要会议时间:具体时间会议地点:详细地点出席单位及人员:建设单位:_____、_____设计单位:_____、_____监理单位:_____、_____施工单位:_____、_____会议主持人:_____会议内容:本次会议旨在对项目名称的施工图进行会审,并由设计单位进行技术交底,以确保各参建单位对施工图纸有清晰、准确的理解,为项目的顺利推进奠定基础。
首先,设计单位对项目的设计意图、总体布局、结构形式、建筑功能等方面进行了详细的介绍。
强调了本项目在设计过程中遵循的规范标准和技术要求,以及在施工过程中需要特别注意的事项。
施工单位在认真审阅施工图后,提出了以下问题和疑问:1、在建筑平面图中,具体位置的尺寸标注不清晰,导致施工放线存在困难,请设计单位予以明确。
2、结构施工图中,某构件的配筋情况与计算书不一致,希望设计单位核实并给出准确的配筋方案。
3、建筑施工图中,某部位的防水做法未详细说明,施工单位无法确定具体的施工工艺和材料,请求设计单位补充完善。
4、给排水施工图中,某管道的走向与建筑结构存在冲突,影响施工进度和质量,建议设计单位调整优化。
5、电气施工图中,某配电箱的位置设置不合理,不利于后期的操作和维护,希望设计单位重新考虑其布置。
针对施工单位提出的问题,设计单位逐一进行了答复和解释:1、关于建筑平面图中尺寸标注不清晰的问题,设计单位表示将重新核对并在图纸中明确标注,确保施工放线的准确性。
2、对于结构施工图中配筋不一致的情况,设计单位经过复查确认是计算书有误,将按照实际情况修改配筋方案,并尽快提供给施工单位。
3、关于建筑防水做法,设计单位将补充详细的说明,包括材料的选择、施工工艺的要求等,确保防水工程的质量。
4、对于给排水管道走向与建筑结构冲突的问题,设计单位将根据现场实际情况进行调整,避免影响施工。
5、对于电气配电箱位置不合理的问题,设计单位将综合考虑操作和维护的便利性,重新确定其位置,并及时更新图纸。
图纸会审会议纪要范本与图纸会审会议纪要表格汇编图纸会审会议纪要范本弥渡县“荣成·逸景园”一标段工程图纸会审纪要20**-5-191、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“会审(设计交底)意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,建设单位、监理单位、设计单位各存一份。
1、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“会审(设计交底)意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,建设单位、监理单位、设计单位各存一份。
1、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“会审(设计交底)意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,建设单位、监理单位、设计单位各存一份。
1、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“会审(设计交底)意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,建设单位、监理单位、设计单位各存一份。
篇二:图纸会审会议纪要(标准模板)。
深圳市龙建建设监理有限公司会议纪要工程名称:春源龙岗同乐二期厂区项目文件编码:20**-04-27-001图纸会审会议纪要会议议题:春源公司龙岗同乐厂区二期厂房K区、J区厂房图纸会审工程名称:春源公司龙岗同乐厂区二期厂房K区、J区厂房工程时间:20**年04月27日15:30地点:春源公司同乐厂区办公室主持人:仝山林整理人:陈新参加单位及人员(附表2:会议签到表):1.建设单位:深圳春源钢铁工业有限公司林三能2.监理单位:深圳市龙建建设监理有限公司仝山林、方红林3.设计单位:城市建设研究院吴日重4.施工单位:福建省九龙建设集团有限公司王治国、吴本银、郑传琛会议议程及内容:一、设计院对春源公司龙岗同乐厂区二期厂房K区、J区厂房工程进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:(详附表1)春源公司龙岗同乐厂区二期厂房K区、J区厂房项目监理部整理:签发:审核:签发日期:篇三:图纸会审会议纪要格式。
图纸会审会议纪要会议名称:会议时间:20**年11月21日上午九点会议地点:组织单位:参加人员:主持人:记录人:建设单位:监理单位:设计单位:施工单位:会议主要内容:图纸会审会议纪要表格施工图纸会审记录1、所有会审图纸均应记录在表内。
无意见时,应在“提出图纸问题”、“图纸修订意见”栏内注明“无”。
2、本表一式四份,由施工单位填写、整理并存一份,与会单位会签各存一份。
篇二:图纸会审会议纪要。
图纸会审会议纪要时间:20**年4月17日下午2:00地点:深圳市荷康城房地产开发有限公司会议室工程名称:坳园路二期(KO+000~KO+435)道路施工工程主持人:邵华参加人员:吴明平、邵华、张国胜、汤国龄、赖国政、李林峰、叶振和、孙学柱、李明、陈迪会议议程及内容:由深圳市荷康城房地产开发有限公司投资建设的坳园路二期道路施工工程,工程主要坳园路二期及龙岗大道拓宽段部分,包括了路基、排水、通信管,电力管沟、给水、燃气、人行道、挡土墙、护坡、路灯照明工程;建设单位安排在20**年4月17日进行图纸会审,通过施工单位提出的问题几方协商形成以下意见:一、设计单位对坳园路二期(KO+000~KO+435)道路施工工程进行了图纸技术交底。
二、图纸会审内容:道路工程:1、面层施工技术标准:4%、5%水泥稳定层碎石的回弹模量(Mpa)数据1500、1300是否笔误。
位置:《施工图设计说明》《道路路面结构图》,是否跟参照坳牌路数据600Mpa,400Mpa。
答:2、人行道:级配碎石储水层20cm是否为3%水泥稳定碎石储水层。
位置:《施工图设计说明》是否跟参照坳牌路数据3%水泥稳定碎石储水层。
答:3、人行道的结构层级配滤水层建议变更为浇筑C15的混凝土垫层,方网式(2m*2m)预留D150的渗水孔,人行道砂砾石垫层建议采用为干水泥砂浆,更能确保铺设的平整度。
答:4、龙岗大道拓宽部分:C40新铺水泥混凝土面层厚度:1、《工程量表》为24cm厚2、《道路路面结构图》《施工图设计说明》为25cm 厚;选择哪个施工标准。
答:5、人行道面砖颜色确定。
6、路基图纸开挖土方量与现场存在误差,需重新复测。
答:7、骑行道:4cm厚细粒式沥青混凝土AC-13C的压实度、弯沉度、回弹模量值,图纸未做说明。
答:排水工程:1、雨水需开挖回填图,管底基础:垫层砂石基础厚度多少?是否为20cm厚度。
答:给水工程:1、闸阀井的数量图纸与汇总表的工程量表不符合。
缺少消防栓阀门井5座。
答:2、给水管道过路采用D325*8钢管套,工程量表无汇总。
答:3、给水检查井建议采用PVC-110排水管就近接入雨水检查井,避免阀门井遭雨水浸泡后阀门生锈给水管道的热熔接口建议采用电熔套电熔,更保证接口的弯曲性及接口的质量。
答:电力管沟工程:1、电缆井和电缆沟每隔60m左右,以及电缆沟最低处设排水井,预埋一根PVC-150管将积水就近接入雨水井,建议排水管采用C20混凝土包封,避免道路施工碾压遭到破坏。
答:2、电缆沟的排水安装铸铁格栅150*150,格距30,图纸无工程量。
答:3、建议电缆沟两侧回填石粉后灌水冲实,更确保回填两侧的密实度。
答:4、电力管沟及通信管道的地基承载力设计未作说明。
答:通信工程:1、人孔井设计图纸及人孔井口圈装置和井外盖图无设计图纸。
答:照明工程:1、铜芯铠装电缆在人行道直埋,埋深度0.7m,建议采用PVC套管敷设,避免以后在改建遭破坏及安全考虑。
答:2、过路的玻璃钢管建议采用C20砼包封,避免道路施工遭到破坏。
答:其他:砂浆预拌在施工中难以控制,工序施工中用量比较少,无法让预拌单位零散且少量的供货,建议是否采用现场搅拌。
答:附:会议签到表由:深圳市建明达建设监理有限公司整理发:深圳市荷康城房地产开发有限公司会议室深圳市银广夏建筑工程有限公司深圳市建明达建设监理有限公司荷康花园监理部记录人:20**.4.1会议签到表篇三:图纸会审会议纪要。
沙文生态科技产业园金干北路道路工程图纸会审纪要时间:20**年月日地点:高科建设会议室主持人:左明光参会人员:详见会议签到表沙文生态科技产业园金干北路道路工程图纸会审,由建设单位主持,设计、地堪、施工与监理参加,就设计图中存在问题本次图纸会审采用一问一答方式进行答疑。
具体内容如下:一、道路工程1、根据规范要求挡墙扶手栏杆安全高度不小于1.2m(DL-30),设计图纸中为1.05m,请设计单位确定栏杆的形式。
答:同意采用1.2m。
2、挡墙结构尺寸与工程量不符(图号DL-13)。
答:挡墙上面尺寸不变,1:0.25坡不变,挡墙下面尺寸修改,以最终理论值计量。
3、断面图(DL-09-7)与平面图(DL-06-3)宽度不符(如:K0+480右幅)。
答:该段以设计修改DL-09-7修改和DL-09-7修改为准。
K0+480断面图右幅宽度为23.5m4、图号DL-09-1中K2+240-K2+460段暂定为:坡高大于6米采用1:1而断面图(DL-09-31)中为1:0.75,应以哪个为准。
答:DL-09-1说明中第3条A说明有误,坡高大于6米时采用1:1.应为1:0.75,以断面图为准。
5、道路图中没有显示边坡防护具体桩号位置及边坡防护处理措施,请设计单位确定具体桩号位置及边坡防护处理措施。
答:所有边坡都要做边坡防护处理,不论是挖方段还是填方段。
6、设施带与非机动车道分界处是否需要安装C25水泥混凝土平缘石。
答:是,按DL-08和DL-10图施工。
7、人行道上的非机动车道怎么与交叉路口的快车道相接?若遇到其他道路的人行道,我们慢车道怎么与他们相接(其他道路人行道无非机动车道,如:麦沙大道)答:非机动车道仅考虑本项目,与之相交的道路不考虑,本项目在交叉路口实施范围岂止点于无障碍坡道岂止。
8、交叉路口圆弧位置的慢车道怎么处理,有无详细平面图?答:交叉口圆弧位置参考平面图9、若遇到路两边有厂区的,需要在人行道位置预留路口供厂区使用,此预留路口怎样与快车道以及人行道相接,采用什么样的结构层?答:道路施工按平面图施工,与之相交的道路已考虑开口处理。
10、图号DL-11-2中,“拱形骨架护坡”是采用浆砌片石砌筑还是混凝土现浇?坡脚与坡顶怎么处理?“实体护坡”坡脚与坡顶采用浆砌片石砌筑还是混凝土现浇?答:具体做法详见DL-11-2,采用M7.5浆砌片石砌筑。
11、1.5m设施带结构层采用哪种方式?答:采用人行道结构图形式。
二、排水工程1、为保证路基的压实度,根据规范要求,所有雨污水管道确定从路基顶反开挖管道。
答:同意。
2、设计图(PS9)中请设计单位明确K2+960处雨污水过街及延伸管道管径及长度。
答:两井位间为DN800,延伸出去的为DN1000并且坡度加大。
3、图纸PS-01-01中规定聚乙烯(PE)结构壁管采用承插接口,但现有管道DN600以上全部采用电热熔接口。
答:同意DN600以上采用热熔接口图号PS-01-01中,砂垫层厚度以地基承载力为标准计算,但在图纸PS-06图纸中规定砂垫层为100+D/4mm。
答:在地基承载力大于80KPa时垫层为100+D/4mm,地基承载力在55~80KPa时采用200mm砂垫层。
5、图号PS-01-03中规定污水预留管为DN400,而PS1中污水预留管为DN300,以哪个为准?答:交叉口处污水预留管采用DN400,一般污水预留管采用DN300。
6、因部分雨水管道埋深较浅,导致D=500的雨水预留管影响人行道的“管综”管道的开挖,能否改成D=400的管道?答:管综除检查井位置外,其余位置应该不会影响,局部根据现场位置调整,图面标示管径的位置不变。
7、图号PS-01-04中雨水耳管采用混凝土满包,04S516.7图集中不详细,请设计单位给予具体方案。
答:采用C20混凝土满包20cm。
8、图纸PS-01-03中过路段采用重型井圈井盖,非过路段采用轻型井圈井盖。
请给出具体指标。
答:重型为超汽20,轻型为汽10。
9、雨水口图纸(PS-01-04)规定沉砂20cm,但标准图集中没有具体表示。
答:按最新标准图集施工。
10、雨水口采用偏沟式和联合式,是否可以统一改为偏沟式。
答:联合式为水流集中地点,路口及低洼位置,按图施工。
11、图号PS-01-02中规定雨水检查井D=300-600,砌筑Φ1000的检查井,800≦D≦20**砌筑矩形检查井06MS20128,但在PS-09图中,d600-d800砌筑Φ1250的检查井,以哪个为准答:D≦500时,砌筑Φ1000的检查井。
D=600时,砌筑Φ1250的检查井。
800≦D≦20**砌筑矩形检查井06MS20128实施。
