预应力管桩桩头防水施工工法完成单位:xx有限公司xx分公司主要完成人:1 前言随着科学的发展,防水卷材的防水优越性越来越得到了大家的认同,快捷的施工速度,简单的操作方法,良好的防水性能等特点,使它在工程中得到了广泛的应用。
但是在底板施工中存在桩头(刚性材料)穿过防水卷材(柔性材料)的问题,造成防水薄弱点。
该工法针对此情况对桩头部位防水进行了加强处理,使卷材和桩头连成一个整体,有效的提高了桩头部位防水卷材的防水质量,为地下室防水工程的第一道设防打下了良好的基础。
2 工法特点整个地下室采用防水卷材形成一个封闭的防水环境,但预应力管桩端部(刚性材料)需要穿过防水层(柔性材料)伸入底板内10cm,这个节点如果处理不好极易造成地下室防水层损坏而出现渗漏。
本工法的特点就是要解决这个薄弱环节,通过在桩头部位增加一层防水附加层,配合专用的密封膏,方便可行,操作简单,加快了施工速度,有效提高了防水质量。
3 适用范围预应力管桩桩头需要穿过卷材的防水工程。
4 工艺原理在防水卷材(自粘性)施工时,不是直接铺贴卷材,而是先对桩头部位进行节点施工,然后再大面积施工防水卷材。
夯实土素混凝土垫层细石混凝土保护层结构混凝土底板水泥基渗透结晶预应力管桩3mm厚双面自粘卷材结构混凝土底板3mm厚双面自粘卷材水泥基渗透结晶防水涂料涂刷二遍3mm厚双面自粘卷材附加层内径500mm边长1000mm 钢筋密封膏密封膏图4 -1 预应力管桩桩头防水构造图4.1在桩头部位涂刷一层水泥基渗透结晶型防水涂料。
图4.1-1桩头节点 图4.1-2涂刷水泥基渗透结晶型防水涂料 4.2将卷材裁剪成正方形(使桩头节点卷材有足够的搭接长度)中部按照桩头尺寸裁剪以便桩头伸过卷材,然后在桩头与卷材交接处涂上一层密封膏。
此为第一道卷材保护。
图4.2-1第一道防水卷材图4.3-1第二道防水卷材4.3桩头四周15cm(其中5cm为卷材混凝土保护层厚度)高的部位再粘贴一道防水卷材,底部与下一层卷材形成搭接,如同围脖一样戴在桩头之上。

防水工程技术标准一、屋面防水工程(一)屋面防水等级和要求根据建筑物的性能、重要程度、使用功能及防水层合理使用年限等要求,国家标准《屋面工程质量验收规范》(GB 50207-2002)规定将屋面防水划分为四个等级,并规定了不同等级的设防要求及防水层厚度,见下表.屋面防水等级和设防要求防水层厚度选用规定(二)屋面防水施工流程1、屋面防水根据所用材料和使用功能的不同,划分为柔性防水和刚性防水.2、屋面防水工程的主要施工过程:(1)柔性防水屋面施工过程主要包括:找平层、保温层、防水层.找平层主要施工流程:基层清理→标高、坡度弹线→洒水润湿→贴灰饼、冲筋→铺抹找平层→压光→养护卷材防水层主要施工流程:基层清理→涂刷基层处理剂→附加层施工→定位弹线→卷材铺贴→卷材接头密封→铺设保护层(2)刚性防水屋面施工过程主要包括:细石混凝土防水层、密封材料嵌缝.细石混凝土防水层主要施工流程:基层清理→立分格缝木条→钢筋网邦扎→浇注混凝土防水层→振捣抹平→二次压光→拆分格缝木条→养护(三)卷材防水层施工1、卷材防水层的施工,关键控制点:(1)基层必须有足够的排水坡度,并且干净、干燥;(2)搭接缝必须耐久、可靠,在合理使用年限内不得脱开,这是卷材防水的要害所在;(3)施工铺贴时松紧适度,高分子卷材后期收缩大,铺时必须松而不皱,改性沥青卷材由于温感性强,必须拉紧铺贴;(4)卷材端头(包括与涂膜结合处)的固定和密封必须牢固严密;(5)立面和大坡度应有防止下坠下滑的措施.2、基层处理剂的涂刷涂刷或喷涂基层处理剂前要检查找平层的质量和干燥程度并加以清扫,符合要求后才可进行,在大面积涂布前,应用毛刷对屋面节点、周边、拐角等部位先行处理.(1)冷底子油的涂刷冷底子油作为基层处理剂主要用于热粘贴铺设沥青卷材(油毡).涂刷要薄而均匀,不得有空白、麻点、气泡,也可用机械喷涂.如果基层表面过于粗糙,宜先刷一遍慢挥发性冷底子油,待其表干后,再刷一遍快挥发性冷底子油.涂刷时间宜在铺贴油毡前1~2h进行,使油层干燥而又不沾染灰尘.(2)基层处理剂的涂刷铺贴高聚物改性沥青卷材和合成高分子卷材采用的基层处理剂的一般施工操作与冷底子油基本相同.基层处理剂的品种要视卷材而定,不可错用.基层处理剂涂刷后宜在当天铺完防水层,但也要根据情况灵活确定.如多雨季节、工期紧张的情况下,可先涂好全部基层处理剂后再铺贴卷材,这样可防止雨水渗入找平层,而且基层处理剂干燥后的表面水分蒸发较快.当喷、涂两遍基层处理剂时,第二遍喷、涂应在第一遍干燥后进行.等最后一遍基层处理剂干燥后,才能铺贴卷材.一般气候条件下基层处理剂干燥时间为1h左右.(四)排气屋面施工当屋面保温层、找平层因施工时含水率过大或遇雨水浸泡不能及时干燥,而又要立即铺设柔性防水层时,必须将屋面做成排汽屋面,以避免因防水层下部水分汽化造成防水层起鼓破坏,避免因保温层含水率过高造成保温性能降低.排汽屋面可通过在保温层中设置排汽通道实现,其施工要点如下:1、排汽道应纵横贯通,不得堵塞,并应与大气连通的排汽孔相连.排汽道间距宜为6米纵横设置,屋面面积每36米2宜设置1个排汽孔.在保温层中预留排气槽内填陶粒碎块做排汽道时,其宽度一般为75~100米米;在保温层中埋置打孔细管(PVC管或镀锌钢管)做排汽道时,管径50~75米米;排汽道应与找平层分格缝相重合.2、为避免排汽孔与基层接触处发生渗漏,应做防水处理,如图下图所示.排汽孔做法(一)排汽孔做法(二)3、排汽屋面防水层施工前,应检查排汽道是否被堵塞,并加以清扫.然后宜在排汽道上粘贴一层隔离纸或塑料薄膜,宽约200米米,在排汽道上对中贴好,完成后才可铺贴防水卷材.防水层施工时不得刺破隔离纸,以免胶粘剂流入排汽道,造成堵塞或排汽不畅.(五)卷材屋面施工的环境气候1.雨天、雪天严禁进行卷材施工,五级风及其以上时不得施工,气温低于0℃时不宜施工,如必须在负温下施工时,应采取相应措施,以保证工程质量.热熔法施工时的气温不宜低于-10℃.施工中途下雨、雪,应做好已铺卷材四周的防护工作.2.夏季施工时,屋面如有露水潮湿,应待其干燥后方可铺贴卷材,并避免在高温烈日下施工.(六)保护层1、水泥砂浆保护层水泥砂浆保护层与防水层之间也应设置隔离层,隔离层可采用石灰水等薄质低粘结力涂料.保护层用的水泥砂浆配合比一般为水泥:砂=1:2.5~3(体积比).保护层施工前,应根据结构情况每隔4~6米用木板条或泡沫条设置纵横分格缝.铺设水泥砂浆时,应随铺随拍实,并用刮尺找平,随即用直径为8~10米米的钢筋或麻绳压出表面分格缝,间距不大于1米.终凝前用铁抹子压光保护层.保护层表面应平整,不能出现抹子抹压的痕迹和凹凸不平的现象,排水坡度应符合设计要求.为了保证立面水泥砂浆保护层粘结牢固,在立面防水层施工时,预先在防水层表面粘上砂粒或小豆石.若防水层为防水涂料,应在最后1道涂料涂刷时,边涂边撒布细砂,同时用软质胶辊轻轻滚压使砂粒牢固地粘结在涂层上;若防水层为沥青或改性沥青防水卷材,可用喷灯将防水层表面烤热发软后,将细砂或豆石粘在防水层表面,再用压辊轻轻滚压,使之粘结牢固.对于高分子卷材防水层,可在其表面涂刷1层胶粘剂后粘上细砂,并轻轻压实.防水层养护完毕后,即可进行立面保护层的施工.(七)卷材屋面节点构造卷材屋面节点部位的施工十分重要,既要保证质量,又要施工方便.图1~图12提供了一些节点构造做法,供参考.1、檐口檐口2、檐沟檐沟及檐沟卷材收头3、水落口直式水落口横式水落口4、泛水收头混凝土墙卷材泛水收头砖墙卷材泛水收头5、女儿墙泛水收头与压顶女儿墙泛水收头与压顶6、变形缝变形缝高低跨变形缝7、伸出屋面管道伸出屋面管道8、出入口垂直出入口水平出入口(八)质量要求与验收1、质量要求(1)屋面不得有渗漏和积水现象.(2)所使用的材料(包括防水材料,找平层、保温层、保护层、隔气层及外加剂、配件等)必须符合设计要求和质量标准.(3)天沟、檐沟、泛水和变形缝等构造,应符合设计要求.(4)卷材铺贴方法和搭接顺序应符合设计要求,搭接宽度正确,接缝严密,无皱折、鼓泡和翘边现象.(5)卷材防水层的基层,卷材防水层搭接宽度,附加层、天沟、檐沟、泛水和变形缝等细部做法,刚性保护层与卷材防水层之间设置的隔离层,密封防水处理部位等,应作隐蔽工程验收,并有记录.2、质量验收卷材防水层的质量主要是施工质量和耐用年限内不得渗漏.所以材料质量必须符合设计要求,施工后不渗漏、不积水,极易产生渗漏的节点防水设防应严密,所以将它们列为主控项目.当然,搭接、密封、基层粘结、铺设方向、搭接宽度、保护层、排汽屋面的排气通道等项目亦应列为检验项目见下表.卷材防水层质量检验检验项目要求检验方法3、防水卷材现场抽样复验项目防水卷材及配套材料现场抽样数量和质量检验项目见下表.防水卷材现场抽样复验项目二、地下防水工程(一)施工顺序1、地下工程的防水卷材分为高聚物改性沥青类和合成高分子类防水卷材.2、施工顺序包括:基层清理→平面涂布处理剂→平面防水层涂布施工→平面部位铺贴油毡隔离层→平面部位浇筑细石混凝土保护层→钢筋混凝土结构施工→立面外侧涂布处理剂和防水层施工→立面外墙粘贴保护层→基坑回填土(二)检查要点1、地下室墙板宜配筋应细而密,钢筋间距应≤200米米,分布宜均匀;水分分布钢筋设置在竖向钢筋外侧.2、防水混凝土结构内部设置的各种钢筋或绑扎的低碳钢丝,不应接触模板.固定模板而穿过的螺栓应加焊止水环,拆模后,将留下的凹槽封堵密实,并在迎水面涂刷防水涂料.3、大体积混凝土采用分层浇筑,每层混凝土厚度宜为500~700米米,用插入式振动器分层捣固,板面应用平板振动器振捣,排除泌水,进行二次收浆压实.4、防水混凝土水平构件表面覆盖塑料薄膜或双层草袋浇水养护,竖向构件宜采用喷涂养护液进行养护,养护时间不少于14d.5、应选用耐久性和延伸性好的防水卷材或防水涂料作地下柔性防水层,且柔性防水层应设置在迎水面.柔性防水层施工前,先涂刷基层处理剂,卷材宜采用满贴法铺贴,确保铺贴严密,防水材料应薄涂多遍成活.6、地下工程在施工过程中,应保持地下水位低于防水混凝土500米米以上,并应排除地下水.7、埋入式橡胶或塑料止水带施工时,应埋设在变形缝横截面的中部.止水带接长时,其接头应锉成斜坡,毛面搭接,并用相应的胶粘剂粘结牢固.一般采用金属钢板止水带,金属止水带接头应采用相应的焊条仔细满焊.8、采用膨胀止水带嵌缝,止水带必须具有缓胀性能.表面附贴式橡胶止水带的两边,填防水油膏密封.9、墙体不应留垂直施工缝.墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙交接处,应留在高出底板不小于300米米的墙体上.10、后浇带施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,并凿到密实混凝土,再铺设水泥砂浆.浇筑混凝土时,先浇水湿润,再及时浇灌混凝土,并振捣密实.(三)混凝土的裂缝、渗水防治措施1、设计地下室墙板宜优先采用变形钢筋,配筋应细而密,钢筋间距应≤200米米,分布宜均匀;水分分布钢筋设置在竖向钢筋外侧.对水平断面较大变化处,宜增设抗裂钢筋.2、施工(1)地下工程在施工过程中,应保持地下水位低于防水混凝土500米米以上,并应排除地下水.(2)防水混凝土结构内部设置的各种钢筋或绑扎的低碳钢丝,不应接触模板.固定模板而穿过的螺栓应加焊止水环,拆模后,将留下的凹槽封堵密实,并在迎水面涂刷防水涂料.(3)混凝土采用分层浇筑,泵送混凝土每层厚度宜为500~700米米,插入式振动器分层捣固,板面应用平板振动器振捣,排除泌水,进行二次收浆压实.(4)防水混凝土水平构件表面覆盖塑料薄膜或双层草袋浇水养护,竖向构件宜采用喷涂养护液进行养护,养护时间不少于14d.(四)变形缝的渗漏、漏水防治措施1、设计(1)结构设计时,应根据平面形状、荷载、地区变化等合理设置变形缝.应有变形缝和施工缝等构造详图.(2)地下工程宜减少变形缝.当必须设置时,应根据该地下水压、水质、防水等级、地基和结构变形情况,选择合适的构造形式和材料.2、材料变形缝可采用埋入式止水带和表面附贴式橡胶止水带相结合的防水形式,变形缝内还可嵌止水条止水.3、施工(1)底板、顶板不宜留施工缝,底拱、顶拱不宜留纵向施工缝(2)墙体不应留垂直施工缝.墙体水平施工缝不应留在剪力与弯矩最大处或底板与侧墙交接处,应留在高出底板不小于300米米的墙体上.(3)金属止水带宜折边,连接接头应满焊、焊缝严密.(4)埋入式橡胶或塑料止水带施工时,严禁在止水带的中心圆圆环处穿孔,应埋设在变形缝横截面的中部,木丝板应对准圆环中心.(5)采用膨胀止水带嵌缝,止水带必须具有缓胀性能,使用时,应防止先期受水浸泡膨胀.(6)表面附贴式橡胶止水带的两边,填防水油膏密封.金属止水带压铁上下应铺垫橡胶垫条或石棉水泥布,以防渗漏.(7)用木丝板和麻丝或聚氯乙烯泡沫塑料板作填缝材料时,随砌随填,木丝板和麻丝应经沥青浸湿.(五)后浇带部位的渗漏、漏水防治措施1、设计结构设计时,应根据平面形状、荷载等合理设置后浇带.后浇带部位应采取加强防水措施,并有构造详图.2、施工(1)后浇带施工缝浇筑混凝土前,应将其表面浮浆和杂物清除,并凿到密实混凝土,再铺设去石水泥砂浆.浇筑混凝土时,先浇水湿润,再及时浇灌混凝土,并振捣密实.(2)后浇带应采用补偿收缩混凝土浇筑,其强度等级应不小于两侧混凝土.(3)后浇带应选择在气温低于主体施工时的温度或气温较低的季节施工.(4)后浇带混凝土的养护时间不得小于28天.三、卫生间渗漏防治技术标准(一)渗漏的原因1、管道穿过楼板部位的预留洞口,二次浇筑砼不密实或结合不良,造成地面积水时渗漏.2、目前大量使用的UPVC排污管由于其温度敏感性比砼显著,因温度的变化形成细小缝隙,当地面积水时就出现渗漏.3、水卫穿楼板管道预留位置不准或设计更改,造成管道安装时扩孔或移位凿打砼结构层,使砼结构层损伤产生细小裂纹,即使预留空洞的补洞砼密实良好,但当地面积水时仍会出现渗漏现象.4、堵洞拆模后,吊模用的铁丝或铅丝未从根部剪去,锈蚀后引起渗漏.5、有水房间和墙面交接处施工不细,出现裂缝以及地面空鼓、开裂导致渗漏.6、楼面隔断根部未采取措施或有水房间墙面防水高度不足,造成墙面渗水,渗透到相邻房间的内墙或外墙.7、盥洗间、卫生间楼板砼浇筑不密实,地面防水层及其面层施工质量差,防水性能不能满足要求,当地面积水时沿薄弱点渗漏.8、大便器进水口处处理不当,造成渗漏或管道安装接口连接不紧密,管件有裂纹、砂眼或其他损伤,致使管件跑水滴漏,造成暗埋给水管在墙内渗漏.9、地面排水坡度不足,甚至出现倒泛水现象或地漏过高无法排水,引起地面积水产生地面渗水.(二)施工前准备工作造成盥洗间、卫生间渗漏的原因,涉及到土建、水电施工的各个工序,同时与设计、使用方面也有着密切关系,为了彻底根治该通病,主要可以采取以下措施:1、认真组织施工图纸审查,领会设计意图,在综合考虑厨房、卫生间的使用功能要求前提下,向设计提出以下建议,加强有水房间功能.(1)盥洗间、卫生间四周墙体及管道井根部增设高200米米与隔墙同宽的同楼板强度等级砼反口挡沿,并与现浇砼楼板一次整浇,不得留设施工缝,门洞位置做好预留.(2)盥洗间卫生间地面增设一道“911”涂膜防水层沿四周墙面反起300米米高(设计未注明时).(3)绘制穿楼板管道节点施工详图.2、根据盥洗间、卫生间有关器具尺寸要求,认真对照土建与水电施工图,准确确定穿楼板管道的位置和大小,并对照施工规范和设计要求,未标明的向设计单位提出修改意见或建议.3、防水材料要有正规的出厂合格证及性能检验报告,进场后必须进行复检,合格后方可使用.4、热水及暖气管道穿楼板要使用套管,套管顶部应高出装饰地面50米米,下部应与楼板底面相平,安装前应准确计算其长度.穿过楼板的套管与管道之间缝隙应用阻燃密实材料和防水油膏填实,端面要光滑.5、防水层施工不得在雨天、大风天进行,冬期施工的环境温度应不低于5℃.(三)施工阶段1、工艺流程:管道安装→吊模→堵洞→结构自闭水→找平层→基层清理→细部处理→配制底胶→涂刷底胶(相当于冷底子油)→细部附中层施工→第一遍涂膜→第二遍涂膜→第三遍涂膜防水层施工→防水层一次试水→保护层施工→防水层二次试水→防水层验收.2、管道安装(以PVC—U管道为例,其它管道可参考执行):地漏标高由地面作法和门口至地漏坡度(坡度不小于3%)确定,施工时要严格控制.安装管道时将止水圈套在管道上(止水圈由PVC-U管道生产商配套供应).所有穿越卫生间楼板的管道安装完毕并验收合格后,必须及时堵洞,堵洞时要严格细致地进行孔洞清理,将地漏、上下水等各管道周围的木楔、砖块等用来临时固定管子的杂物彻底清除.3、支模、堵洞:堵洞用的模板可采用木模板或定型底模.支模后用水冲洗孔洞,先用表面处理剂(如:EC—1界面处理剂)满涂预留洞口四周,再分两次灌缝.第一次先把止水圈提起,用加微膨胀剂的半干硬性细石混凝土灌入并捣实,混凝土强度等级应比楼板混凝土强度提高一个标号,其厚度为楼板厚度的1/2.第二次落下止水圈,用与第一次相同的混凝土填缝,使其与楼板齐平.填缝混凝土要及时养护,一般不少于5天.4、结构自闭水:堵洞混凝土养护期过后,找平层施工前,应进行结构自闭水试验,蓄水厚度最高点不得小于5厘米.蓄水24h后组织监理、甲方有关人员进行检查、验收,对管根、通风道等渗漏严重处详细记录,并在整改后进行复验,直至合格.未发现漏水为合格,然后进行隐蔽工程检查验收,交下道施工.5、找平层施工:为使找平层和基层结合牢固,应将基层的浮灰、油污等处理干净,找平层施工时应边扫素水泥浆边浇筑,卫生间周圈墙角处抹成R=30米米的圆弧,管道周围留凹槽内嵌油膏.分两次抹压,最后压光压平,找平层要及时养护,以防找平层开裂、空鼓或起砂.6、基层清理:(1)涂刷防水层的基层表面,必须将尘土、杂物等清扫干净,表面残留的灰浆硬块和突出部分应铲平、扫净,抹灰、压不,阴阳角处应抹成圆弧或钝角.(2)涂刷防水层的基层表面应保持干燥,含水率一般不大于9%.并要平整、牢固,不得有、松动、空鼓、开裂及起砂等缺陷.(3)找平层与地漏、管根、出水口、卫生洁具交接处(边沿),要收头圆滑.坡度符合设计要求,部件必须安装牢固,嵌封严密.(4)突出地面的管根、地漏、排水口、阴阳角等细部,应先做好附加层增补处理,刷完聚氨酯底胶后,经检查并办完隐蔽工程验收.7、抓好主体结构施工质量,保证砼的密实度:(1)把盥洗间、卫生间部位楼板砼浇筑当作关键工序进行控制,要求严格控制砼配合比,防止漏振或过振,浇筑后要及时用木抹刀搓平、压实、浇水养护不小于7d.(2)施工中土建与水电安装密切配合,保证预留管道洞口位置的准确,即依照轴线确定管道预留洞位置的坐标,统一校核后,再将留洞模板牢固固定在楼板底模上,在砼终凝前再进行二次复核,避免因预留洞位置不准凿打砼现象,同时预留洞口模板不宜过早拆除,防止过早拆模破坏洞口砼.(3)结构施工时,盥洗间、卫生间地面标高控制在比其它房间低30米米(设计未注明时),保证装饰施工后盥洗间、卫生间标高符合要求,防止盥洗间、卫生间水漫到室内地面.8、抓好有水房间隔断砌筑质量关,砌筑前把墙位置下的基层清理干净,剔除松散的疙瘩,湿润基层后再铺砂浆,砌筑时认真控制灰缝饱满,保证灰缝密实.底下三皮采用1:2水泥砂浆砌筑,严格控制砂浆稠度,干砖提前一天浇水,严禁干砖上墙.9、把好补洞关:根据调查分析,盥洗间、卫生间的渗漏大部分出现在管根地漏与砼交接处,因此在施工中我们把补洞工序作为关键工序,严格把关,确保补洞质量.(1)补洞工序在主管、地漏等所有穿楼板管道安装完成,经复核位置、标高无误固定牢靠后方可进行,以避免穿楼板管道重复移位而形成渗漏隐患.(2)补洞前要先把空洞四周砼凿毛,凿去浮浆及松散砼并冲洗干净,安装好模板,防止漏浆,吊模或有管道的管子要将套管调整好位置、标高,固定牢靠并防止主管移位.套管保证底部与板底平,顶部高出地面的高度符合要求.(3)套管或管道外壁经毛化处理后用UPVC专用胶水满刷一遍,甩砂干后再刷一道再甩砂处理.预留洞壁满刷一道建筑胶水泥浆,增强新旧砼的粘结,补洞前用10~20米米厚的1:2水泥砂浆进行施工缝处理.(4)补洞采用同楼板强度等级细石砼,掺10%的UFA微膨胀剂,细心捣插密实.第一次浇筑高度为楼板厚度的2/3.24小时内不得碰动管道,并加强养护.(5)三天后,对第一次浇筑完的洞口进行试水24小时,无渗漏后进行第二次浇筑,高度略低与板面10米米左右,工艺要求同第一次.(6)拆模后应将吊模用的铁丝或铅丝从根部剪去,并用水泥砂浆细心抹平,防止铁丝或铅丝锈蚀后引水渗漏.待砼硬化后增加涂膜防水一道,以封堵因砼收缩砼与管壁间产生微小间隙,然后用1:2水泥砂浆将洞口抹平.(7)补洞完后第三天,进行蓄水试验24小时以上,经全数逐间检查不渗漏后办理移交手续交给下道工序施工,否则返工重做.10、在补洞工序施工中特别注意以下几点:(1)刷107胶水泥浆后要及时浇捣细石砼,防止107胶干后形成隔离层,对防水不利.(2)吊模后工序安排要紧凑,防止飞尘杂物,垃圾掉入,影响补洞效果.(3)住宅工程盥洗间、卫生间施工工序中节点处理要保证充足照明,检查要细心,避免马虎了事.11、做好盥洗间、卫生间的找平层.为增强盥洗间、卫生间的防水性能,卫生间找平层应用防水砂浆,施工前仔细将结构层的砂浆,泥浆清除,并用水冲干净,为增强结合效果增刷一道水灰比0.5的素水泥浆,找平层铺抹时严格控制找平层坡度和坡向,做到顺势坡向地漏,同时距地面300高范围内的墙面也用防水砂浆找平压光.12、严格把好盥洗间、卫生间防水层施工质量关.目前设计大多采用“911”涂膜防水层,要求找平层干湿均匀,基层表面无明水.墙面采用刮板施工,平面采用辊刷施工,并于墙面与地面交接处、管根等部位铺设玻纤布一道.并保证涂膜厚度不小于设计要求.为补偿砼与UPVC管的温度变形不一致产生的微小裂缝,对穿楼板管根采用参照出屋面管根处理方法,增设一道管根密封处理.13、把好水卫用管材质量关,保证水卫管材不发生砂眼、裂纹等产生的渗漏水.做好管道安装连接,确保接头严密无出现跑、冒、滴、漏等现象.特别是大部分给水管采用暗敷,因此在隐蔽前土建水卫施工人员应共同参加做好试水、试压等检验,不渗不漏后方交下道工序隐蔽.14、在盥洗间、卫生间面层施工中要特别注意防水层的保护,并于面层施工完,做24~28小时的蓄水试验,无渗漏现象后,方交付使。

防水工程施工方案及技术措施二、防水工程施工组织防水工程分地下、室内和屋面三个区组织施工,按照分区施工工序穿插施工。
1地下防水工程根据总进度计划安排,基础垫层施工报验完成后,即可插入底板防水的施工,防水材料采用塔吊吊运至坑内工作面,然后人工搬运铺贴。
地下室外墙防水在地下室结构施工完成后及时插入施工。
地下室顶板防水计划在地下外墙防水施工完成后进行施工。
三、防水工程施工方案(一)防水混凝土施工方案以混凝土自身的密实性而具有一定防水能力的钢筋混凝土结构形式称之为混凝土结构自防水。
本工程主要在地下室底板、地下室外墙、地下室顶板等部位采用现浇抗渗混凝±,保证结构自防水,与建筑柔性防水共同构成二道防线,以保证地下室的防水、防潮,满足建筑使用的要求。
本工程地下防水采用结构自防水与SBS卷材防水结合的方式。
本工程地下室结构,环境温度发生变化时,构件会受温度应力产生裂缝,而为缓解裂缝的产生,施工中应以控制混凝土裂缝及后浇带的处理做为防水工程的重点控制内容,以确保地下室的防水效果。
防水混凝土工程质量的优劣不仅取决于混凝土材质本身及其配合比,而且施工过程中的搅拌、运输、浇灌、振捣及养护等都将对混凝土质量有很大影响。
因此,施工时必须对上述各个环节严加控制,采取严密措施,以免造成渗漏水的隐患。
(二)防水卷材施工方案1、防水卷材施工工艺流程见图防水卷材施工工艺流程2、防水卷材施工要求1)基层处理:将基层清扫干净,基层应平整、清洁、干燥。
2)SBS改性沥青防水卷材施工前,先将基层与管道相连接的阴角做成均匀一致、平整、光滑的弧形。
对于基层表面突出的异物等清除干净。
3)涂刷基层处理剂时,先对阴阳角、管道根部等复杂部位涂刷改性沥青防水卷材底胶,然后进行大面积涂刷。
4)卷材铺贴前,先对阴阳角、排水口、管道等薄弱部位做加强层处理,周围在铺设附加层之前,用弹性密封膏做密封处理。
5)细部附加层施工时,采用手持式汽油喷灯将已裁剪好的卷材片适当加热,粘贴在已涂刷基层处理剂的基层上,并压实、粘牢。

后浇带图集∙后浇带模板支设新技术施工工法_下载_房建施523×464∙结构设计之变形缝与后浇带- xjxj2727@126的448×336∙地下室后浇带施工质量控制(超前止水后浇带P 791×571∙现浇混凝土结构后浇带大样图_下载_建筑结构560×480∙北京某住宅项目底板后浇带模板剖面图_下载_ 348×313∙地下室底板后浇带处防水做法示意图_下载_房479×296∙[QC成果]提高超前止水后浇带施工质量_下载_ 408×264∙地下室外墙后浇带做法详图_VIP免费下载_建筑560×364∙某梁、板后浇带大样节点构造详图(一)_下载_房771×540∙后浇带施工? - 班门大师的博文 - 筑龙论坛1200×1600∙楼板后浇带施工缝模板安装示意图_VIP免费下560×403∙论文:建筑工程后浇带施工中梁、板结构受力变460×537∙后浇带支撑的方式 - 第8页 - 质量创优 - 筑龙论560×746∙某施工后浇带做法(底板、梁)节点构造详图_下727×524∙后浇带大样_CO土木在线(原网易土木在线)560×403第 2 页∙后浇带堵漏|产品展厅1035×791∙4种地下室底板后浇带的处理做法_下载_房建施560×320∙某后浇带穿梁大样节点构造详图_下载_建筑结845×689∙高铁博格板板后浇带裂缝处理技术675×900∙后浇带模板支设新技术施工工法_建筑工程技术250×235∙重视工序细部做法,确保后浇带施工质量_下载_ 469×296∙某现浇板后浇带节点构造详图_下载_建筑结构1083×545∙某底版及外墙后浇带做法节点构造详图_下载_938×664∙基础底板、外墙后浇带超前止水施工技术_下载562×427∙后浇带_CO土木在线(原网易土木在线)436×242∙某施工后浇带做法(墙、板)节点构造详图_下载585×514∙论文:后浇带施工技术在建筑工程中的应用,论文545×299∙后浇带梁板模板施工工艺_下载_房建施工658×473第 3 页∙地下室底板后浇带处理构造图_下载_房建施工539×381∙某梁、板后浇带大样节点构造详图(二)_下载_建842×540∙某住宅BAC防水卷材外墙后浇带构造节点示意392×372∙地下室底板后浇带处理构造图_下载_房建施工541×379∙后浇带支撑的方式 - 第4页 - 质量创优 - 筑龙论560×746∙大型建筑工程后浇带加强带施工工法_下载_房463×367∙顶板后浇带止水钢板穿梁箍筋是不当设置 - 孤家560×342∙某地下室底板后浇带大样节点构造详图_下载_879×541∙地下室后浇带质量差图片 - 房建工程 - 筑龙论坛560×420∙后浇带支模图_下载_房建施工560×263∙深圳某住宅后浇带施工技术总结_下载_房建施598×469∙外墙后浇带处防水处理节点_下载_房建施工533×373∙地下室顶板后浇带施工方案_下载_室内设计494×560第 4 页∙一住宅后浇带图片 - 房建工程 - 筑龙论坛560×746∙某地下室底板后浇带处理节点构造详图_下载_941×664∙论文:后浇带施工技术在建筑工程中的应用,论文576×539∙某后浇带详细做法节点构造详图_下载_建筑结788×542∙后浇带处梁,板砼如何封堵效果最好 - 施工技术560×420∙后浇带支撑的方式 - 第8页 - 质量创优 - 筑龙论560×373∙后浇带做法图_CO土木在线(原网易土木在线)560×403∙后浇带模板支设新技术施工工法_下载_房建施415×299∙墙体后浇带模板支设施工示意图(多层板)_后浇带250×178∙后浇带做法 - 房建工程 - 筑龙论坛493×421∙某工程框架梁后浇带改加强带施工方案总结_下426×264∙青岛某商务楼后浇带支模及混凝土浇筑施工方388×409∙板后浇带详图_下载_房建施工527×286第 5 页∙后浇带施工工艺_下载_房建施工733×450∙基础底板、外墙后浇带超前止水施工技术_建筑250×189∙某机场工程变形缝、后浇带处理方案_下载_房334×203∙提高混凝土后浇带外观质量qc成果(ppt)_下载_ 517×393∙提高混凝土后浇带外观质量QC成果(ppt)_下载447×444∙填砂抹浆法水平后浇带施工技术_下载_房建施345×421∙地下室后浇带施工质量控制(超前止水后浇带P 791×550∙顶板后浇带模板支设图_下载_房建施工440×245∙提高超前止水后浇带施工质量 - QC成果 - 园林763×479∙破空心桩破支撑梁破除支护梁柱打伸缩缝打后浇带560×420∙后浇带模板支设新技术施工工法_下载_房建施536×466∙后浇带钢筋问题 - 施工技术 - 筑龙论坛560×399∙板后浇带支模图_下载_房建施工560×377第 6 页∙底板后浇带处理构造示意图_下载_房建施工560×382∙后浇带做法和现场图片 - 第3页 - 施工技术 - 筑533×866∙某梁板C30后浇带大样节点构造详图_下载_岩761×539∙后浇带做法图_下载_房建施工411×422∙施工后浇带的施工方法-中国混凝土与水泥制品347×213∙某机场工程变形缝、后浇带处理方案_下载_房370×214∙后浇带钢筋识图和在软件中输入的问题 -吧挖网648×444∙地下室外墙后浇带超前止水施工技术总结_建筑250×131∙梁板后浇带结构大样图_下载_建筑结构设计560×418∙后浇带钢支撑立面图_后浇带模板节点详图大样250×218∙某工程底板后浇带处理方法_下载_房建施工366×322∙这个后浇带与伸缩缝留置是否合理? - 混凝土结528×451∙地下室外墙后浇带处防水做法示意图_防水节点250×133∙大家一起讨论下筏板基础后浇带模板的事情~ - 560×420第 7 页∙某砌体结构后浇带节点图集_下载_建筑结构设830×592∙某地下室外墙后浇带大样节点构造详图_框架结250×201∙某工程后浇带支撑与拆除施工方案_下载_安全407×251∙地下室后浇带质量差图片 - 房建工程 - 筑龙论坛560×420∙后浇带- 搜搜百科428×343∙浅谈地下建筑工程后浇带施工质量控制_中国百467×309∙某施工后浇带做法(墙、板)节点构造详图_框架250×219∙后浇带施工支模图_后浇带模板节点详图大样图250×212∙后浇带钢筋问题 - 施工技术 - 筑龙论坛544×678∙膨胀加强带取代收缩后浇带的施工技术措施_下378×304∙南京某医院项目混凝土后浇带施工方案_下载_ 515×279∙提高混凝土后浇带外观质量qc成果(ppt)_下载_ 465×440∙重视工序细部做法,确保后浇带施工质量_下载_400×340∙某后浇带模板支撑示意节点构造详图_下载_房970×683第 8 页∙提高超前止水后浇带施工质量(ppt)_防水工程q 250×158∙后浇带支撑图_下载_房建施工560×368∙某现浇梁后浇带节点构造详图(1)_下载_建筑结1101×568∙天津某高层住宅群后浇带施工方案(争创海河杯465×376∙提高超前止水后浇带施工质量 - qc成果 - 园林人555×431∙大型建筑工程后浇带加强带施工工法_下载_房457×348∙[企业标准]后浇带施工标准_下载_房建施工376×396∙大家一起讨论下筏板基础后浇带模板的事情~ - 560×420∙后浇带施工缝防水及临时保护措施构造图_基础250×176∙某后浇带梁施工大样节点构造详图_下载_建筑766×541∙大家一起讨论下筏板基础后浇带模板的事情~ - 560×420∙某后浇带详细做法节点构造详图_下载_建筑结594×539∙底板后浇带预留图_下载_房建施工472×207第 9 页∙南京某医院项目混凝土后浇带施工方案_下载_ 560×295∙大型建筑工程后浇带加强带施工工法_下载_房428×341∙后浇带是什么意思-广联达服务新干线763×703∙青岛某商务楼后浇带支模及混凝土浇筑施工方401×465∙施工后浇带的施工方法-中国混凝土与水泥制品415×231∙广州防水补漏公司后浇带防水找邦佳 - 书生商2048×1536∙基坑和后浇带在钢筋算量了怎么画啊? -吧挖网787×466∙墙体后浇带支模示意图_下载_房建施工432×184∙某底版及外墙后浇带做法节点构造详图_人防构250×177∙某工程后浇带支撑与拆除施工方案_模板施工方250×154∙这个后浇带钢筋具体都输什么 -吧挖网求助,建筑795×513∙后浇带DWG大样同济设计院做法平台软件资料516×480∙顶板后浇带-止水钢板-土木在线论坛640×480第 10 页∙设后浇带的底板砼必须连续浇捣吗 - 施工技术560×327∙江西某机场航站楼变形缝、后浇带施工方法(工250×248∙项目地下水防水施工工艺(单组份聚氨酯涂料后浇带440×369∙底板后浇带防水节点大样图_VIP免费下载_房建560×398∙这个现浇板后浇带模板的处理是否妥当? - 施工560×420∙后浇带_土木在线专题300×246∙后浇带堵漏-后浇带补漏-138********-钱眼商600×407∙顶板后浇带支模图_下载_房建施工543×382∙某梁板C30后浇带大样节点构造详图_下载_岩753×535∙加强后浇带的建模方法_图片_互动百科395×156∙某砌体结构后浇带节点图集_下载_建筑结构设827×593∙后浇带间歇式无缝施工施工介绍_VIP免费下载427×265∙某外墙后浇带处防水处理节点构造详图_未归类250×176加载更多找到相关图片约 7300 张欢迎您的下载,资料仅供参考!致力为企业和个人提供合同协议,策划案计划书,学习资料等等打造全网一站式需求。
9 防水施工技术9.1 防水施工介绍9.1.1 防水卷材1) 定荣家轻钢别墅室内防水采用的聚乙烯丙纶防水布;2) 聚乙烯丙纶防水布是聚乙烯合成高分子材料加入抗老化剂、稳定剂、助粘剂等与高强度新型丙纶涤纶长丝无纺布,过自动化生产线一次复合而成的新型防水材料。
9.1.2 防裂钢丝网1)防裂钢丝网采用的是镀锌电焊网,墙体规格常采用直径0.5-1mm钢丝,孔距为10×10cm;地面规格常采用直径1-1.5mm钢丝,孔距为20×20cm;2)防裂钢丝网在建筑抹灰时可以有效预防混凝土龟裂,增加混凝土承受能力。
9.1.3 混凝土基层1)混凝土基层采用的是C25混凝土,具有抗压强度高,耐久性好等性能;2)混凝土基层不但可以起到隔声、减震的作用还具有高的抗渗性能,是防水最重要的一步。
9.1.4 防水涂料1)防水涂料经固化后形成的防水薄膜具有一定的延伸性、弹塑性、抗裂性、抗渗性及耐候性,能起到防水、防渗和保护作用。
防水涂料有良好的温度适应性,操作简便,易于维修与维护。
2)防水涂料用于铺贴石材、瓷砖、木地板、墙纸、硅酸钙板之前的抹底处理,可达防止潮气和盐份污染的效果。
9.2 卫生间防水专项施工9.2.1 卫生间防水施工质量目标1、卫生间防水检查标准2、卫生间防水特别要求1)丙纶布或钢丝网搭接处要错开结构板相交处;2)墙体和地面混凝土需同时施工,使之连接成一个整体;3)防水涂料采用十字交叉法涂刷次数不少于两遍;4)地面防水层应涂刷出卫生间门口以外300mm宽。
9.2.2 施工准备1、材料准备1)聚乙烯丙纶防水布2)塑料帽、38平头钉3)钢丝网:孔距30mm*30mm钢丝网4)混凝土:配比(水泥:沙=1:1)5)防水涂料:高弹树脂防水涂料、固无忧防水涂料2、工具准备钻孔器、手套、剪刀、手持电钻、码钉枪、记号笔、灰刀、抹刀、桶子、毛刷、刮刀、扬楸。
9.2.3 卫生间防水施工流程9.2.4 卫生间内防水施工工艺及注意事项 1、L 型钢板固定1) 卫生间下沉梁四周用L 型钢板(170*170)加固(每边双排钉,间距300mm )。

目录一、编制依据 (1)二、工程概况 (2)2。
1总体概况 (2)2.2设计概况 (2)2。
3防水设计要点 (2)2.4施工难点 (2)三、施工部署 (3)3。
1施工任务划分 (3)3。
2施工组织机构 (3)3。
3总体施工顺序 (3)3.4劳动力计划 (4)3.5施工组织与协调 (4)四、施工准备 (5)4.1技术准备 (5)4.2材料、设备进场计划 (5)4。
3现场准备 (6)五、主要施工方法及技术措施 (6)5。
1模板工程 (6)5.2水电专业工程 (7)5.3防水混凝土工程 (7)5.53MM+4MM SBS防水卷材工程 (7)六、主要施工管理措施 (10)6.1质量保证措施 (10)6.2成品保护措施 (11)6。
3安全保证措施 (12)6.4工期保证措施 (12)一、编制依据1。
1《牛驼极品温泉度假酒店施工组织设计》1。
2施工图纸1。
3主要施工规范、规程、标准二、工程概况2.1总体概况2.2设计概况本工程位于河北省廊坊市固安县的南端牛驼镇,总用地面积为106720㎡,总建筑面积为32978.53㎡,地上总建筑面积为24265.34㎡,地下总建筑面积为8713.19㎡,建筑占地面积为17300㎡.由酒店服务区、汤院汤屋区、中心景观区、后勤服务区和温泉水疗区等五部分组成,其中酒店中心、温泉中心和后勤服务楼为筏板基础,全现浇框架(局部剪力墙)结构,地下一层,地上三层建筑,采用框架结构体系;其他单体为汤屋汤院,独立柱基础,无地下室的地上单层建筑,根据使用功能等要求采用框架结构或异形柱框架结构。
2.3防水设计要点地下室防水采用钢筋混凝土结构自防水和3mm+4mmSBS橡胶改性沥青防水卷材相结合的防水措施,底板、地下室外墙防水混凝土抗渗等级为P6,底板后浇带采用膨胀止水条,基础导墙及地下室外墙采用止水钢板,外墙模板采用防水穿墙螺栓.2.4施工难点防水施工需要多专业穿插、配合,在总体施工顺序以及工序间的流水作业方面要求土建施工队、防水分包施工队及水电专业施工队必须做好协调配合工作,以保证总体施工进度、质量及安全;防水施工面积较大,工期紧张防水施工与回填土要穿插进行。

屋面卷材防水施工的技术流程(附施工图)作者:赵晨明屋面防水工程是房屋建筑的一项重要工程,工程质量好坏关系到建筑物的使用寿命,还会直接影响人民生产活动和生活的正常进行。
据统计,导致屋面渗漏的原因有几方面:材料占20%~22%,设计占18%~26%,施工占45%~48%,管理维护占6%~15%。
目前屋面防水出现许多新型材料,但是卷材防水层仍然占着重要的位置,因此本文重点谈谈屋面卷材防水的施工。
一、屋面卷材防水施工前要做好以下几点工作(一)施工前的技术准备工作屋面工程施工前,施工单位应组织技术管理人员会审屋面工程图纸,掌握施工图中的细部构造及有关技术要求并根据工程的实际情况编制屋面工程的施工方案或技术措施。
这样避免施工后留下缺陷,造成返工,同时工程依据施工组织有计划地展开施工,防止工作遗漏、错乱、颠倒影响工程质量。
有了施工组织,下一步施工负责人应向班组进行技术交底。
内容包括:施工的部位、施工顺序、施工工艺、构造层次、节点设防方法、增强部位及做法,工程质量标准,保证质量的技术措施,成品的保护措施和安全注意事项。
(二)对施工人员及施工程序的要求屋面工程的防水必须由防水专业队伍或防水工施工,严禁没有资质等级证书的单位和非防水专业队伍或非防水工进行屋面工程的防水施工,建设单位或监理公司应认真地检查施工人员的上岗证。
施工中施工单位应按施工工序、层次进行质量的自检、自查、自纠并且做好施工记录,监理单位做好每步工序的验收工作,验收合格后方可进行下道工序、层次的作业。
(三)对防水材料的质量要求屋面工程所采用的防水材料应有材料质量证明文件,并经指定质量检测部门认证,确保其质量符合《屋面工程技术规范》(GB50207—94)或国家有关标准的要求。
防水材料进入施工现场后应附有出厂检验报告单及出厂合格证,并注明生产日期、批号、规格、名称。
施工单位应按规定取样复检,取样复检严格按照见证取样送样制度,在建设单位代表或监理单位人员见证下,由施工人员在现场抽样,送到试验室进行试验。
金地集团东北区域公司建筑防水构造标准图集编制总说明1 编制依据1.1 依据国家及企业现有相关标准:1.1.1《屋面工程技术规范》GB50345-20041.1.2《种植屋面工程技术规程》J4J155-20071.1.3《建筑室内防水工程技术规程》CECS196:20061.1.4《建筑地面设计规范》GB50037-961.1.5《地下工程防水技术规程》GB50108-20081.1.6《金地集团北方片区防水技术标准》(北京区域公司20100510)1.1.7《金地集团西安公司防水管理标准》(2010版)1.1.8《金地集团沈阳公司防水工程质量控制作业指导书》(2007版)1.1.9《金地集团工程技术标准》(2010版);1.2 金地集团各项目实践经验总结;1.3 金地集团2006年-2009年客户满意度调查结果;1.4 参照行业内标杆企业相关做法;1.5 中建国际设计公司施工图统一技术措施;2 适用范围:金地集团东北区域公司住宅开发项目3 总则3.1管理要求:3.1.1 金地集团东北区域公司《建筑防水构造标准图集》(以下简称《标准》)为金地集团东北区域公司住宅项目施工图设计依据,由设计管理部负责纳入《初步设计/施工图设计任务书》管理要求中,明确规定各部位防水构造节点设计并应符合本《标准》中的相关技术要求,明确本《标准》中相关构造节点做法与工程做法的施工图引用关系,设计管理部应确保设计院提交的正式施工图(包括建筑施工图、结构施工图、门窗幕墙的二次深化设计等与防水相关的施工图纸)符合本《标准》的指导原则;3.1.2 各项目中心应根据项目应用情况和质量反馈评估结果提出《标准》的修正建议提交东北区域公司工程管理部,由工程管理部负责及时更新《标准》。
3.2技术说明:3.2.1 防水体系的设计与施工方案须贯彻“防排结合,以排为主”、“刚柔相济,简单高效”以及“可靠易行,落实第一”等原则;3.2.2 本《标准》中所示高档及中高档产品定位与金地集团3-5档客户定位相匹配,中档及以下产品定位与金地集团2档及以下客户定位相匹配。
三、各部位防水设计图1、地下室底板防水做法示意图地下室底板大面做法底板变形缝防水做法底板变形缝处防水做法底板后浇带防水构造做法底板后浇带防水做法高低跨连接处防水做法桩头防水处理采用水泥基渗透结晶型防水涂料 +改性沥青防水涂料 +卷材的复合防水做法。
:防水处理工序如下:1.由总承包方凿出桩头至设计标高位置,调整受力钢筋,并切割露出的定位钢筋,并由总承包方用高压水枪冲洗暴露的桩身上的泥土、浮浆、松动的碎石等,并经验收合格。
2.水泥基渗透结晶型防水材料涂刷桩顶表面、暴露的桩身及周圈250mm范围,涂刷参考用量1.2kg/㎡,成膜厚度约1.0mm ;3.在桩头部位收口卷材采用橡胶沥青防水涂料涂抹。
注意事项:1、桩头防水处理的关键是桩头的清理工序,采用高压水枪冲洗桩顶面混凝土能够有效清除混凝土的浮灰泥皮。
同时,涂料采用硬毛刷搓揉涂刷。
见下图:2、地下室侧墙防水做法 地下室底板防水交接处预留做法水泥渗透结晶型涂料需要用硬毛刷搓揉涂刷,以保证活性物质与混凝土紧密结合地下室侧墙抗渗增强处理方法:侧墙抗渗增强处理技术侧壁底板防水接头做法:地下室侧墙地面收口做法:防水系统地面收口做法穿墙管件防水处理穿墙群管的防水做法3、屋面防水做法种植屋面基本做法:种植屋面基本构造上人屋面做法出屋面管道防水做法4、厨房卫生间防水做法卫生间防水构造做法出屋面管道防水大样注明:侧墙墙体四面墙体防水高度均为1800mm。
四、改性沥青防水卷材防水成功案例在我司历年承接施工的防水工程中,所有工程的质量都得到了甲方、监理公司的一致好评,其中采用改性沥青防水卷材的成功案例不在少数,现将其节选如下:五、本设计方案所用产品简介(一)、APP 改性沥青防水卷材产品简介 【产品】“雨虹”牌塑性体(APP ) 改性沥青防水卷材是无规聚丙烯(APP )或聚烯烃类聚合物(APAO 、APO )等改性剂的沥青做浸渍和涂盖材料,上表面覆以聚乙烯膜、细砂、矿物片(粒)料或铝箔、铜箔等隔离材料所制成的可以卷曲的片状防水材料。

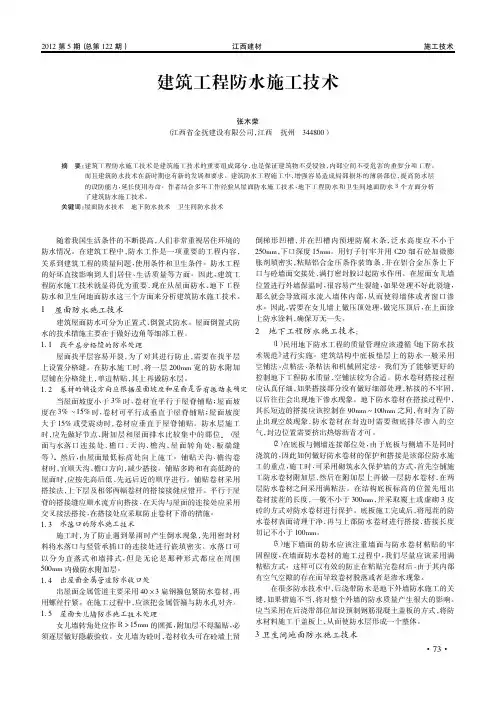

建筑工程防水施工技术张木荣(江西省金抚建设有限公司,江西抚州344800)摘要:建筑工程防水施工技术是建筑施工技术的重要组成部分,也是保证建筑物不受浸蚀,内部空间不受危害的重要分项工程。
而且建筑防水技术在新时期也有新的发展和要求。
建筑防水工程施工中,增强容易造成局部损坏的薄弱部位,提高防水层的设防能力,延长使用寿命。
作者结合多年工作经验从屋面防水施工技术、地下工程防水和卫生间地面防水3个方面分析了建筑防水施工技术。
关键词:屋面防水技术地下防水技术卫生间防水技术随着我国生活条件的不断提高,人们非常重视居住环境的防水情况。
在建筑工程中,防水工作是一项重要的工程内容,关系到建筑工程的质量问题,使用条件和卫生条件。
防水工程的好坏直接影响到人们居住、生活质量等方面。
因此,建筑工程防水施工技术就显得优为重要,现在从屋面防水、地下工程防水和卫生间地面防水这三个方面来分析建筑防水施工技术。
1屋面防水施工技术建筑屋面防水可分为正置式、倒置式防水。
屋面倒置式防水的技术措施主要在于做好边角等细部工程。
1.1找平层分格缝的防水处理屋面找平层容易开裂,为了对其进行防止,需要在找平层上设置分格缝。
在防水施工时,将一层200mm宽的防水附加层铺在分格缝上,单边粘贴,其上再做防水层。
1.2卷材的铺设方向应根据屋面坡度和屋面是否有振动来确定当屋面坡度小于3%时,卷材宜平行于屋脊铺贴;屋面坡度在3% 15%时,卷材可平行或垂直于屋脊铺贴;屋面坡度大于15%或受震动时,卷材应垂直于屋脊铺贴。
防水层施工时,应先做好节点、附加层和屋面排水比较集中的部位。
(屋面与水落口连接处、檐口、天沟、檐沟、屋面转角处、板端缝等)。
然后,由屋面最低标高处向上施工。
铺贴天沟、檐沟卷材时,宜顺天沟、檐口方向,减少搭接。
铺贴多跨和有高低跨的屋面时,应按先高后低、先远后近的顺序进行。
铺贴卷材采用搭接法,上下层及相邻两幅卷材的搭接接缝应错开。
平行于屋脊的搭接缝应顺水流方向搭接,在天沟与屋面的连接处应采用交叉接法搭接,在搭接处应采取防止卷材下滑的措施。
8防水技术8.1防水卷材机械固定施工技术(一)聚氯乙烯(PVC)、热塑性聚烯烃(TPO)防水卷材机械固定施工技术1.主要技术内容机械固定即采用专用固定件,如金属垫片、螺钉、金属压条等,将聚氯乙烯(PVC)或热塑性聚烯烃(TPO)防水卷材以及其它屋面层次的材料机械固定在屋面基层或结构层上。
机械固定包括点式固定方式和线性固定方式。
固定件的承载能力和布置,根据实验结果和相关规定严格设计。
聚氯乙烯(PVC)或热塑性聚烯烃(TPO)防水卷材的搭接是由热风焊接形成连续整体的防水层。
焊接缝是因分子链互相渗透、缠绕形成新的内聚焊接链,强度高于卷材且与卷材同寿命。
(1)点式固定点式固定即使用专用垫片和螺钉对卷材进行固定,卷材搭接时覆盖住固定件,如图8.1-1所示。
图8.1-1点式固定示意图(2)线性固定线性固定即使用专用压条和螺钉对卷材进行固定,使用防水卷材覆盖条对压条进行覆盖,如图8.1-2所示。
基层、隔汽层以及保温板等材料与点式固定相同。
图8.1-2线性固定示意图2.技术指标(1)当固定基层为混凝土结构时,其厚度应不小于60mm,强度等级不低于C25;当固定基层为钢板时,其厚度一般要求为0.8mm,不得小于0.63mm。
(2)聚氯乙烯(PVC)防水卷材的物理化学性能应满足表8.1-1要求、热塑性聚烯烃(TPO)防水卷材物理性能指标应满足表8.1-2要求。
聚氯乙烯(PVC)防水卷材物理性能表8.1-1聚氯乙烯(PVC)防水卷材、热塑性聚烯烃(TPO)防水卷材机械固定技术的应用范围广泛,可以在低坡大跨度或坡屋面的新屋面及翻新屋面中使用,特别在大跨度屋面中该技术的经济性和施工速度都有明显优势。
主要应用于厂房、仓库和体育场馆等屋面防水工程。
4.已应用的典型工程该技术已经在国内外得到大量应用。
其中国内较典型的工程包括:五棵松体育馆、上汽依维柯红岩商用车项目新建厂房一期、新中国国际展览中心、广州丰田扩能项目厂房、大连英特尔芯片工厂等屋面防水工程。
三、各部位防水设计图1、地下室底板防水做法示意图地下室底板大面做法底板变形缝防水做法底板变形缝处防水做法底板后浇带防水构造做法底板后浇带防水做法高低跨连接处防水做法高低跨连接处防水节点桩头防水处理采用水泥基渗透结晶型防水涂料 +改性沥青防水涂料 +卷材的复合防水做法。
:防水处理工序如下:1.由总承包方凿出桩头至设计标高位置,调整受力钢筋,并切割露出的定位钢筋,并由总承包方用高压水枪冲洗暴露的桩身上的泥土、浮浆、松动的碎石等,并经验收合格。
2.水泥基渗透结晶型防水材料涂刷桩顶表面、暴露的桩身及周圈250mm 范围,涂刷参考用量1.2kg/㎡,成膜厚度约1.0mm ;3.在桩头部位收口卷材采用橡胶沥青防水涂料涂抹。
注意事项:1、桩头防水处理的关键是桩头的清理工序,采用高压水枪冲洗桩顶面混凝土能够有效清除混凝土的浮灰泥皮。
同时,涂料采用硬毛刷搓揉涂刷。
见下图:水泥渗透结晶型涂料需要用硬毛刷搓揉涂刷,以保证活性物质与混凝土紧密结合2、地下室侧墙防水做法地下室底板防水交接处预留做法基础底板侧壁交接处大样地下室侧墙抗渗增强处理方法:侧壁底板防水接头做法:地下室侧墙地面收口做法:防水系统地面收口做法穿墙管件防水处理穿墙群管的防水做法3、屋面防水做法种植屋面基本做法:种植屋面基本构造上人屋面做法出屋面管道防水做法4、厨房卫生间防水做法卫生间防水构造做法注明:侧墙墙体除淋浴面的墙体防水高度为1800mm外,其余3面墙体防水高度均为300mm。
四、改性沥青防水卷材防水成功案例在我司历年承接施工的防水工程中,所有工程的质量都得到了甲方、监理公司的一致好评,其中采用改性沥青防水卷材的成功案例不在少数,现将其节选如下:五、本设计方案所用产品简介(一)、APP 改性沥青防水卷材产品简介 【产品】“雨虹”牌塑性体(APP ) 改性沥青防水卷材是无规聚丙烯(APP )或聚烯烃类聚合物(APAO 、APO )等改性剂的沥青做浸渍和涂盖材料,上表面覆以聚乙烯膜、细砂、矿物片(粒)料或铝箔、铜箔等隔离材料所制成的可以卷曲的片状防水材料。
▌一、地下室底板防水做法示意图
1、底板变形缝防水做法
2、底板后浇带防水构造做法
3、高低跨连接处防水做法
4、桩头防水处理
采用水泥基渗透结晶型防水涂料+改性沥青防水涂料+卷材的复合防水做法。
:
防水处理工序如下:
1.由总承包方凿出桩头至设计标高位置,调整受力钢筋,并切割露出的定位钢筋,并由
总承包方用高压水枪冲洗暴露的桩身上的泥土、浮浆、松动的碎石等,并经验收合格。
2.水泥基渗透结晶型防水材料涂刷桩顶表面、暴露的桩身及周圈250mm范围,涂刷参考用量1.2 kg/㎡,成膜厚度约1.0mm;
3.在桩头部位收口卷材采用橡胶沥青防水涂料涂抹。
注意事项:
1、桩头防水处理的关键是桩头的清理工序,采用高压水枪冲洗桩顶面混凝土能够有效
清除混凝土的浮灰泥皮。
同时,涂料采用硬毛刷搓揉涂刷。
见下图:
▌二、地下室侧墙防水做法
1.地下室底板防水交接处预留做法
2.地下室侧墙抗渗增强处理方法
3.侧壁底板防水接头做法
4.地下室侧墙地面收口做法
5.穿墙管件防水处理
6.穿墙群管的防水做法
▌三、屋面防水做法1.种植屋面基本做法
2.上人屋面做法
3.出屋面管道防水做法
▌四、卫生间防水构造做法。
