软土地基注浆工法
- 格式:doc
- 大小:654.00 KB
- 文档页数:5

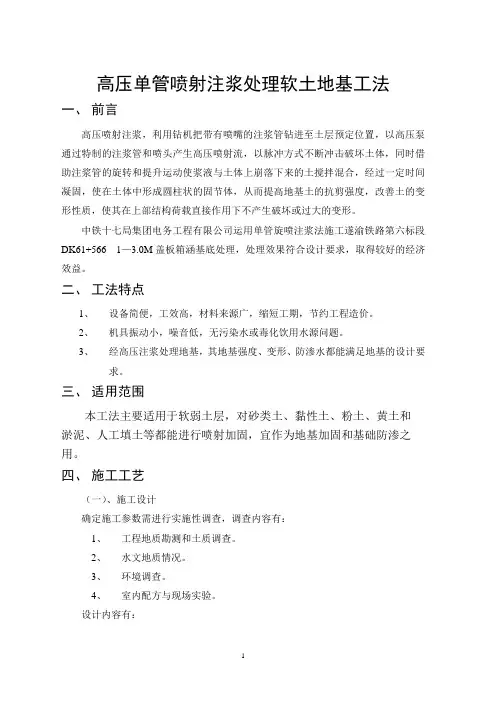

高压单管喷射注浆处理软土地基工法一、前言高压喷射注浆,利用钻机把带有喷嘴的注浆管钻进至土层预定位置,以高压泵通过特制的注浆管和喷头产生高压喷射流,以脉冲方式不断冲击破坏土体,同时借助注浆管的旋转和提升运动使浆液与土体上崩落下来的土搅拌混合,经过一定时间凝固,使在土体中形成圆柱状的固节体,从而提高地基土的抗剪强度,改善土的变形性质,使其在上部结构荷载直接作用下不产生破坏或过大的变形。
中铁十七局集团电务工程有限公司运用单管旋喷注浆法施工遂渝铁路第六标段DK61+566 1—3.0M盖板箱涵基底处理,处理效果符合设计要求,取得较好的经济效益。
二、工法特点1、设备简便,工效高,材料来源广,缩短工期,节约工程造价。
2、机具振动小,噪音低,无污染水或毒化饮用水源问题。
3、经高压注浆处理地基,其地基强度、变形、防渗水都能满足地基的设计要求。
三、适用范围本工法主要适用于软弱土层,对砂类土、黏性土、粉土、黄土和淤泥、人工填土等都能进行喷射加固,宜作为地基加固和基础防渗之用。
四、施工工艺(一)、施工设计确定施工参数需进行实施性调查,调查内容有:1、工程地质勘测和土质调查。
2、水文地质情况。
3、环境调查。
4、室内配方与现场实验。
设计内容有:1、加固范围:依基础形式而定。
2、桩位布置及间距:桩位布置及间距决定于采用何种工程。
如用于堵水防渗工程,最好按双排或三排布孔旋喷桩形成帐幕。
孔距应为0.866R(R为旋喷桩设计半径)排距为0.75R最经济。
如用于地基加固工程,旋喷桩之间的距离可适当加大,其孔距L以旋喷桩直径的2~3倍为易,部孔形式按工程需要而定。
3、注浆材料及配方:对一般无特殊要求的工程采用P.O.32.5硅酸盐水泥,不加任何外加剂,即纯水泥浆,水泥比为1:1~1.5:1,固节体28天的抗压强度达到1.0~20Mpa。
4、桩的直径:与加固地基后,复合地基所需达到的强度而定。
5、桩长:旋喷体作端桩时,钻至持力层下2~3m,作摩擦桩时不小于设计强度。
软土地基处理方法在路桥施工技术中的应用随着交通建设的不断发展,土地基质的问题逐渐成为了路桥施工中的一大难题。
软土地基是指土壤的承载力较低,容易发生沉降和变形的地基,其施工难度和危险系数较高。
针对软土地基的处理方法在路桥施工技术中得到广泛的应用,本文将重点介绍三种常用的软土地基处理方法及其在路桥施工中的应用。
一、加固灌浆法加固灌浆法是一种常用的软土地基处理方法,其原理是通过向软土地基中注入混凝土灌浆材料,提高土壤的承载力和稳定性。
灌浆材料可以选择水泥、砂浆等,注入时要注意控制注浆量和注浆压力,以避免产生过多的渗透力,造成地基沉陷。
在路桥施工中,加固灌浆法可以应用在桥墩基础、桥台基础、道路路基等软土地基的处理中。
施工人员需要对软土地基进行勘测、试验分析,确定灌浆材料和参数。
然后,利用钻孔机械在地基上钻孔,通过注浆机将灌浆材料注入钻孔中,直至充填满孔口。
对灌浆后的地基进行养护和加固处理,以提高地基的稳定性和承载能力。
二、挤密法挤密法是一种通过外力作用,将软土地基内部土颗粒重新排列,减少土壤空隙,提高土壤密实度和承载力的方法。
其原理是通过挤压土壤,使土层内部颗粒产生相互作用力,增加土体的黏聚力和内摩擦力,从而增加土壤的整体稳定性和承载能力。
在路桥施工中,挤密法常用于软土地基的处理和压实,以保证路面的稳定性和承载力。
施工时,先要对软土地基进行探测和分析,确定挤密参数和方法。
然后,使用专用的挤密设备(如加压板、沉阳挤密仪等),对软土地基进行挤压处理。
挤密设备通过施加压力,使土壤颗粒重新排列,从而提高地基的稳定性和承载能力。
三、加固悬挂法加固悬挂法是一种通过在软土地基上铺设加固材料,利用加固材料的强度和稳定性来提高土壤的承载力和稳定性的方法。
常用的加固材料有格室、格梁、钢筋网等,在铺设时要保证加固材料的牢固性和均匀性。
软土地基处理方法在路桥施工技术中有着重要的应用。
加固灌浆法、挤密法和加固悬挂法都是常用的软土地基处理方法,它们可以有效地提高软土地基的承载力和稳定性,保证路桥的安全运行。

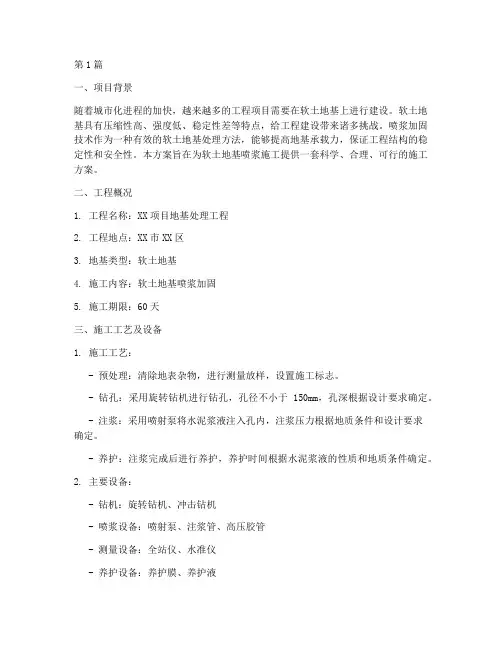

第1篇一、项目背景随着城市化进程的加快,越来越多的工程项目需要在软土地基上进行建设。
软土地基具有压缩性高、强度低、稳定性差等特点,给工程建设带来诸多挑战。
喷浆加固技术作为一种有效的软土地基处理方法,能够提高地基承载力,保证工程结构的稳定性和安全性。
本方案旨在为软土地基喷浆施工提供一套科学、合理、可行的施工方案。
二、工程概况1. 工程名称:XX项目地基处理工程2. 工程地点:XX市XX区3. 地基类型:软土地基4. 施工内容:软土地基喷浆加固5. 施工期限:60天三、施工工艺及设备1. 施工工艺:- 预处理:清除地表杂物,进行测量放样,设置施工标志。
- 钻孔:采用旋转钻机进行钻孔,孔径不小于150mm,孔深根据设计要求确定。
- 注浆:采用喷射泵将水泥浆液注入孔内,注浆压力根据地质条件和设计要求确定。
- 养护:注浆完成后进行养护,养护时间根据水泥浆液的性质和地质条件确定。
2. 主要设备:- 钻机:旋转钻机、冲击钻机- 喷浆设备:喷射泵、注浆管、高压胶管- 测量设备:全站仪、水准仪- 养护设备:养护膜、养护液四、施工流程1. 准备工作:- 搭建施工平台,确保施工安全。
- 准备施工材料,包括水泥、水、注浆泵、钻机等。
- 制定施工方案,进行技术交底。
2. 钻孔:- 根据设计图纸,确定钻孔位置和深度。
- 使用钻机进行钻孔,确保钻孔质量。
3. 注浆:- 将水泥浆液搅拌均匀,根据设计要求确定浆液配比。
- 使用喷射泵将水泥浆液注入孔内,注浆压力控制在设计范围内。
- 注浆过程中,观察注浆压力、流量和孔口冒浆情况,及时调整。
4. 养护:- 注浆完成后,覆盖养护膜,进行养护。
- 养护期间,定期检查地基稳定性,确保施工质量。
5. 验收:- 施工完成后,进行质量验收,包括地基承载力、稳定性等指标。
- 验收合格后,方可进行后续施工。
五、质量控制措施1. 材料质量控制:- 严格筛选水泥、水等原材料,确保质量符合国家标准。
- 定期检查材料存储条件,防止材料受潮、变质。

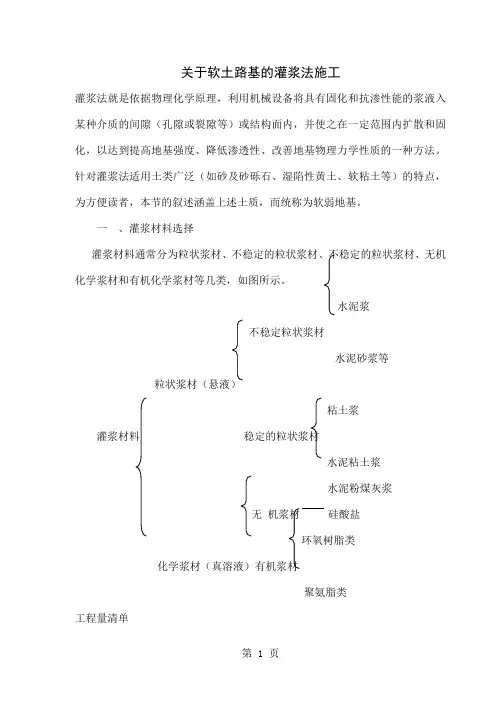

关于软土路基的灌浆法施工灌浆法就是依据物理化学原理,利用机械设备将具有固化和抗渗性能的浆液入某种介质的间隙(孔隙或裂隙等)或结构面内,并使之在一定范围内扩散和固化,以达到提高地基强度、降低渗透性、改善地基物理力学性质的一种方法。
针对灌浆法适用土类广泛(如砂及砂砾石、湿陷性黄土、软粘土等)的特点,为方便读者,本节的叙述涵盖上述土质,而统称为软弱地基。
一、灌浆材料选择灌浆材料通常分为粒状浆材、不稳定的粒状浆材、不稳定的粒状浆材、无机化学浆材和有机化学浆材等几类,如图所示。
水泥浆不稳定粒状浆材水泥砂浆等粒状浆材(悬液)粘土浆灌浆材料稳定的粒状浆材水泥粘土浆水泥粉煤灰浆无机浆材硅酸盐环氧树脂类化学浆材(真溶液)有机浆材聚氨脂类工程量清单清单第400章桥梁细目名称单位桥梁数量单价合格桥梁地质钻探汲取羊试验站定工程量灌浆材料分类两种不同种类的浆材,其性能和使用范围也有差异,粒状浆材主要以硅酸盐水泥、粘土、粉煤灰等构成,来源丰富,价格低廉,操作工艺简单,广泛用于地基加固灌浆中。
但因其粒径大,可注性差,不宜用于防渗、堵水灌浆工程中。
化学浆材一般都可注入,主要用于防渗,堵漏加固工程。
但其价格昂贵,施工困难。
高等级公路软弱地基灌浆处理一般不宜采用化学浆材,而宜采用粒状浆材,如水泥浆、水泥粉煤灰浆。
1.水泥浆水泥浆是以水泥为主加水配制成的浆液,根据工程需要加入一定的外加剂(速凝剂、早强剂、悬溶剂等)来改变浆液性能。
水泥浆所用水泥主要为硅酸盐水泥、矿渣水泥等,其来源丰富、价格低廉,浆液结实强度高、抗渗性能好,制浆工艺简单、操作方便。
但是,水泥颗粒细度较粗,可灌性差,在渗性差,在渗入灌浆时,难注入细粒粉砂层(<0.25㎜)及岩层中细小的裂缝,而且析水性大,稳定性较差.2.水泥粉煤灰浆水泥粉煤灰浆主要有水泥、粉煤灰组成.粉煤灰掺入普通水泥中作为灌浆材料使用,其主要作为在于节要水泥,降低成本.粉煤灰水泥浆材的突出优点还在于粉煤灰能使浆液中的酸性氧化物(Al2O3和SiO2)含量增加,它们能与水泥水化析出的部分氢氧化钙发生二次反应而生成水化硅酸钙和水化铝酸钙等较稳定的低钙水化物,从而使浆液结合的抗溶蚀能力和防渗帷幕的耐久性提高.一般情况下,粉煤灰中的SiO 2、Al 2O 3和CaO 等含量应大于85%~95%,烧失量不宜大于4%~8%,否则,对灌浆将产生不良后果.粉煤灰在浆液中含量过大,其结石体的强度大大降低。

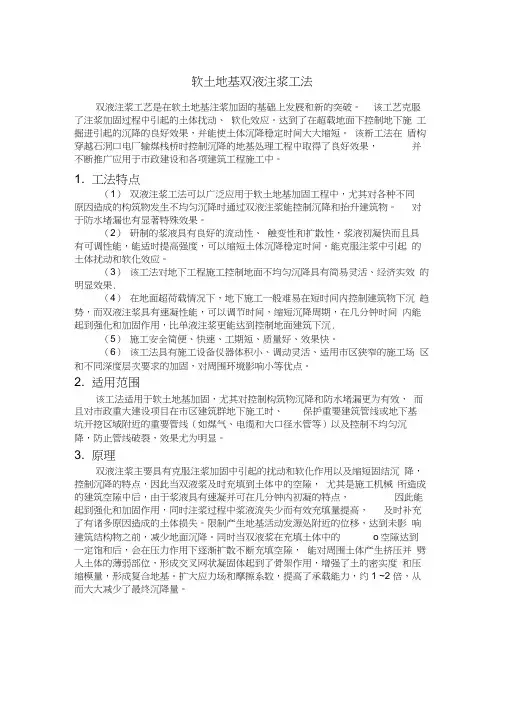

软土地基双液注浆工法双液注浆工艺是在软土地基注浆加固的基础上发展和新的突破。
该工艺克服了注浆加固过程中引起的土体扰动、软化效应。
达到了在超载地面下控制地下施工掘进引起的沉降的良好效果,并能使土体沉降稳定时间大大缩短。
该新工法在盾构穿越石洞口电厂输煤栈桥时控制沉降的地基处理工程中取得了良好效果,并不断推广应用于市政建设和各项建筑工程施工中。
1. 工法特点(1)双液注浆工法可以广泛应用于软土地基加固工程中,尤其对各种不同原因造成的构筑物发生不均匀沉降时通过双液注浆能控制沉降和抬升建筑物。
对于防水堵漏也有显著特殊效果。
(2)研制的浆液具有良好的流动性、触变性和扩散性,浆液初凝快而且具有可调性能,能适时提高强度,可以缩短土体沉降稳定时间。
能克服注浆中引起的土体扰动和软化效应。
(3)该工法对地下工程施工控制地面不均匀沉降具有简易灵活、经济实效的明显效果.(4)在地面超荷载情况下,地下施工一般难易在短时间内控制建筑物下沉趋势,而双液注浆具有速凝性能,可以调节时间,缩短沉降周期,在几分钟时间内能起到强化和加固作用,比单液注浆更能达到控制地面建筑下沉.(5)施工安全简便、快速、工期短、质量好、效果快。
(6)该工法具有施工设备仪器体积小、调动灵活、适用市区狭窄的施工场区和不同深度层次要求的加固,对周围环境影响小等优点。
2. 适用范围该工法适用于软土地基加固,尤其对控制构筑物沉降和防水堵漏更为有效,而且对市政重大建设项目在市区建筑群地下施工时、保护重要建筑管线或地下基坑开挖区域附近的重要管线(如煤气、电缆和大口径水管等)以及控制不均匀沉降,防止管线破裂,效果尤为明显。
3. 原理双液注浆主要具有克服注浆加固中引起的扰动和软化作用以及缩短固结沉降,控制沉降的特点,因此当双液浆及时充填到土体中的空隙,尤其是施工机械所造成的建筑空隙中后,由于浆液具有速凝并可在几分钟内初凝的特点,因此能起到强化和加固作用,同时注浆过程中浆液流失少而有效充填量提高,及时补充了有诸多原因造成的土体损失。

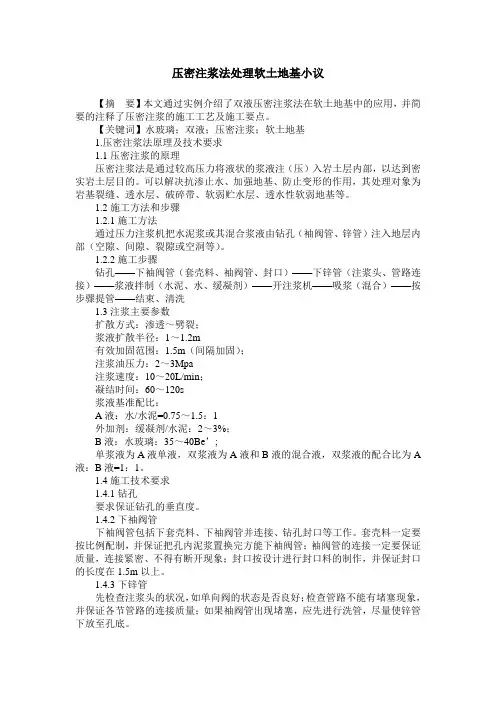

压密注浆法处理软土地基小议【摘要】本文通过实例介绍了双液压密注浆法在软土地基中的应用,并简要的注释了压密注浆的施工工艺及施工要点。
【关键词】水玻璃;双液;压密注浆;软土地基1.压密注浆法原理及技术要求1.1压密注浆的原理压密注浆法是通过较高压力将液状的浆液注(压)入岩土层内部,以达到密实岩土层目的。
可以解决抗渗止水、加强地基、防止变形的作用,其处理对象为岩基裂缝、透水层、破碎带、软弱贮水层、透水性软弱地基等。
1.2施工方法和步骤1.2.1施工方法通过压力注浆机把水泥浆或其混合浆液由钻孔(袖阀管、锌管)注入地层内部(空隙、间隙、裂隙或空洞等)。
1.2.2施工步骤钻孔——下袖阀管(套壳料、袖阀管、封口)——下锌管(注浆头、管路连接)——浆液拌制(水泥、水、缓凝剂)——开注浆机——吸浆(混合)——按步骤提管——结束、清洗1.3注浆主要参数扩散方式:渗透~劈裂;浆液扩散半径:1~1.2m有效加固范围:1.5m(间隔加固);注浆油压力:2~3Mpa注浆速度:10~20L/min;凝结时间:60~120s浆液基准配比:A液:水/水泥=0.75~1.5:1外加剂:缓凝剂/水泥:2~3%;B液:水玻璃:35~40Be’;单浆液为A液单液,双浆液为A液和B液的混合液,双浆液的配合比为A 液:B液=1:1。
1.4施工技术要求1.4.1钻孔要求保证钻孔的垂直度。
1.4.2下袖阀管下袖阀管包括下套壳料、下袖阀管并连接、钻孔封口等工作。
套壳料一定要按比例配制,并保证把孔内泥浆置换完方能下袖阀管;袖阀管的连接一定要保证质量,连接紧密、不得有断开现象;封口按设计进行封口料的制作,并保证封口的长度在1.5m以上。
1.4.3下锌管先检查注浆头的状况,如单向阀的状态是否良好;检查管路不能有堵塞现象,并保证各节管路的连接质量;如果袖阀管出现堵塞,应先进行洗管,尽量使锌管下放至孔底。
1.4.4浆液制作按设计和现场值班工程师提供的配合比拌制好浆液,浆液的比重符合要求,添加剂的按实验人员确定的参量进行添加,经保证水泥浆液的配制质量。

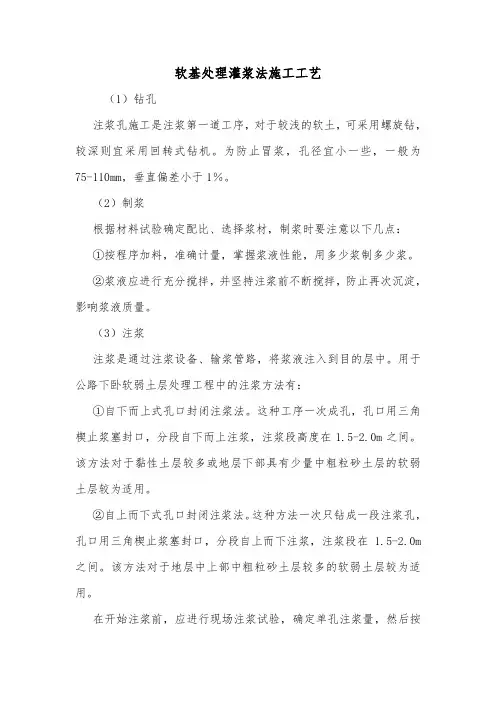

软基处理灌浆法施工工艺(1)钻孔注浆孔施工是注浆第一道工序,对于较浅的软土,可采用螺旋钻,较深则宜采用回转式钻机。
为防止冒浆,孔径宜小一些,一般为75-110mm,垂直偏差小于1%。
(2)制浆根据材料试验确定配比、选择浆材,制浆时要注意以下几点:①按程序加料,准确计量,掌握浆液性能,用多少浆制多少浆。
②浆液应进行充分搅拌,并坚持注浆前不断搅拌,防止再次沉淀,影响浆液质量。
(3)注浆注浆是通过注浆设备、输浆管路,将浆液注入到目的层中。
用于公路下卧软弱土层处理工程中的注浆方法有:①自下而上式孔口封闭注浆法。
这种工序一次成孔,孔口用三角楔止浆塞封口,分段自下而上注浆,注浆段高度在1.5-2.0m之间。
该方法对于黏性土层较多或地层下部具有少量中粗粒砂土层的软弱土层较为适用。
②自上而下式孔口封闭注浆法。
这种方法一次只钻成一段注浆孔,孔口用三角楔止浆塞封口,分段自上而下注浆,注浆段在 1.5-2.0m 之间。
该方法对于地层中上部中粗粒砂土层较多的软弱土层较为适用。
在开始注浆前,应进行现场注浆试验,确定单孔注浆量,然后按照所采用的注浆工艺施工。
先施工边缘帷幕孔,再施工加固孔,宜采用序次施工,即先注第1序次孔,再注第2序次孔,其次注第3序次孔。
当注浆量达到设计要求时可终止注浆。
边缘帷幕孔孔距应为一般注浆孔孔距的1/2,以确保注浆工程的质量。
在边缘帷幕孔施工后,应根据治理段水文地质情况来确定是否施工排水孔。
在地下水位较高地区,应在治理范围内用钻机钻成1-3个排水孔,其目的是将边缘帷幕孔所围范围内的地下水随注浆施工排出,能够更有效地保证注浆质量。
当排水孔周围注浆孔施工时,排水孔内见到注浆浆液时,可将该排水孔用注浆浆液灌实,并封孔。
在注浆过程中,当地面隆起或地面有跑浆现象时,应停止注浆,分析其原因,对下一个注浆段宜减量注浆,并检查封孔装置、注浆设备等,如仍然有地面隆起或地面跑浆,应结束该孔注浆施工。

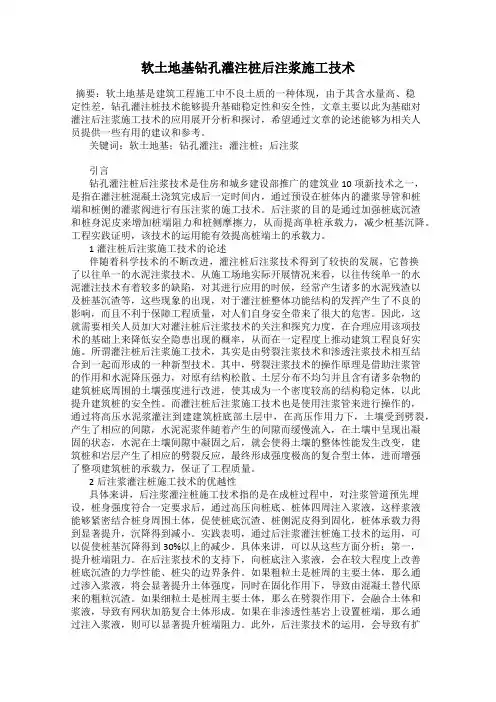

软土地基钻孔灌注桩后注浆施工技术摘要:软土地基是建筑工程施工中不良土质的一种体现,由于其含水量高、稳定性差,钻孔灌注桩技术能够提升基础稳定性和安全性,文章主要以此为基础对灌注后注浆施工技术的应用展开分析和探讨,希望通过文章的论述能够为相关人员提供一些有用的建议和参考。
关键词:软土地基;钻孔灌注;灌注桩;后注浆引言钻孔灌注桩后注浆技术是住房和城乡建设部推广的建筑业10项新技术之一,是指在灌注桩混凝土浇筑完成后一定时间内,通过预设在桩体内的灌浆导管和桩端和桩侧的灌浆阀进行有压注浆的施工技术。
后注浆的目的是通过加强桩底沉渣和桩身泥皮来增加桩端阻力和桩侧摩擦力,从而提高单桩承载力,减少桩基沉降。
工程实践证明,该技术的运用能有效提高桩端土的承载力。
1灌注桩后注浆施工技术的论述伴随着科学技术的不断改进,灌注桩后注浆技术得到了较快的发展,它替换了以往单一的水泥注浆技术。
从施工场地实际开展情况来看,以往传统单一的水泥灌注技术有着较多的缺陷,对其进行应用的时候,经常产生诸多的水泥残渣以及桩基沉渣等,这些现象的出现,对于灌注桩整体功能结构的发挥产生了不良的影响,而且不利于保障工程质量,对人们自身安全带来了很大的危害。
因此,这就需要相关人员加大对灌注桩后注浆技术的关注和探究力度,在合理应用该项技术的基础上来降低安全隐患出现的概率,从而在一定程度上推动建筑工程良好实施。
所谓灌注桩后注浆施工技术,其实是由劈裂注浆技术和渗透注浆技术相互结合到一起而形成的一种新型技术。
其中,劈裂注浆技术的操作原理是借助注浆管的作用和水泥降压强力,对原有结构松散、土层分布不均匀并且含有诸多杂物的建筑桩底周围的土壤强度进行改进,使其成为一个密度较高的结构稳定体,以此提升建筑桩的安全性。
而灌注桩后注浆施工技术也是使用注浆管来进行操作的,通过将高压水泥浆灌注到建建筑桩底部土层中,在高压作用力下,土壤受到劈裂,产生了相应的间隙,水泥泥浆伴随着产生的间隙而缓慢流入,在土壤中呈现出凝固的状态,水泥在土壤间隙中凝固之后,就会使得土壤的整体性能发生改变,建筑桩和岩层产生了相应的劈裂反应,最终形成强度极高的复合型土体,进而增强了整项建筑桩的承载力,保证了工程质量。

软土富水区旋挖桩覆裹式组合后注浆施工工法软土富水区旋挖桩覆裹式组合后注浆施工工法始于上世纪70年代,是一种针对软土地基和富水区特点而发展的新型地基处理技术。
该工法结合了旋挖桩、覆裹灌注桩以及注浆技术,既保持了传统地基处理工法的优势,又弥补了其不足之处,因此在软土地基和富水区应用广泛。
本文将对该工法进行全面介绍,包括工法特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例等内容。
一、前言软土富水区作为一种特殊的地质环境,对地基处理工法提出了更高的要求。
传统的地基处理工法在软土富水区的应用存在一定的局限性,无法满足工程的需求。
为了解决这个问题,软土富水区旋挖桩覆裹式组合后注浆施工工法应运而生。
该工法通过多种技术手段的组合应用,充分考虑了软土地基和富水区的特点,能够有效解决地基处理的难题。
二、工法特点软土富水区旋挖桩覆裹式组合后注浆施工工法具有以下几个特点:1. 适应性强:该工法适用于软土地基和富水区,能够解决软土地基强度低、稳定性差、易液化等问题。
同时,还能够有效应对地下水位较高、水土流失严重等富水区问题。
2. 灵活多样:该工法可以根据具体情况,选择旋挖桩的类型(例如连续壁、双壁等)、覆裹灌注桩的类型(例如钢管灌注桩、混凝土灌注桩等)以及注浆材料的配比等,实现工法的灵活多样,以适应不同地质环境和工程要求。
3. 效果显著:该工法通过旋挖桩增加地基的承载能力和抗侧力,通过覆裹灌注桩增加地基的稳定性和抗冲刷能力,通过注浆技术提高地基的整体强度和密实度,从而实现地基的改良和加固。
4. 施工周期短:该工法通过施工工艺的优化和施工设备的配备,使得施工周期大大缩短,提高了施工效率。
同时,施工现场对周围环境的影响也大大降低。
三、适应范围软土富水区旋挖桩覆裹式组合后注浆施工工法适用于以下情况:1. 适用于软土地基和富水区地质条件下的各种土工工程,如建筑物、桥梁、码头、堤坝等。
软土地基分层注浆施工工法软土地基分层注浆施工工法一、前言软土地基是土壤中较为薄弱的一种地层,其不稳定性和易变性给工程建设带来了很大的挑战。
为了解决软土地基在工程中可能产生的沉降、变形和不均匀沉降等问题,软土地基分层注浆施工工法应运而生。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点软土地基分层注浆施工工法是将软土地基进行分层,在每个分层之间注入浆液,以增加地基土的稳定性和承载能力。
该工法具有以下特点:1. 可根据实际情况进行分层设计,将软土按照厚度和特性进行划分,以便更好地进行施工。
2. 注浆可以改善软土的物理和力学性质,提高土壤的稳定性,使其具有较高的承载能力。
3. 通过注浆加固之后的软土地基具有较好的抗水性,不易发生液化现象。
4. 注浆施工工法对环境污染小,对周边建筑物的影响较小。
三、适应范围软土地基分层注浆施工工法适用于以下情况:1. 地下水位较高的地区,软土地基在水的作用下容易发生液化和变形;2. 地震活跃区,软土地基在地震作用下易发生液化现象;3. 需要增加软土地基稳定性和承载能力的工程,如建筑物、桥梁、道路等。
四、工艺原理软土地基分层注浆施工工法通过注浆加固每个分层,以提高地基土的稳定性和承载能力。
在实际施工中,根据软土的特性和工程要求,采取以下技术措施:1. 分层设计:根据软土地基的特性和工程要求,确定每个分层的厚度和注浆量。
2. 预处理:对软土地基进行预处理,如土体改良等,以提高注浆效果。
3. 注浆设备:使用注浆设备对每个分层进行注浆,注入适量的固化剂,使软土与固化剂充分混合。
4.分层回填:在每次注浆后,对固化的软土进行回填,以便进行后续分层注浆。
五、施工工艺1. 写施工前准备、分层设计、预处理的过程和方法。
2. 写注浆设备的选择、调试以及注浆的具体操作过程。
3. 写分层回填的方法和注意事项。
建筑工程施工作业地基与基础工程软土地基处理高压喷射注浆法1、适用范围1.1本作业指导书适用于工业与民用建筑(包括构筑物)软土地基采用高压喷射注浆法处理的施工。
1.2高压喷射注浆法适用于处理淤泥、淤泥质土、粘性土、粉土、黄土、砂土、人工填土和碎石土等地基。
2、作业条件2.1场地做好三通(路通、水通、电通)一平(清除施工现场的障碍物),查清地下管线的位置及确定架空电线的位置、高度。
2.2做好施工准备,包括供水供电线路、机械设备施工线路、机械设备放置位置、运输通道等。
2.3设置容量足够的泥浆池。
2.4测量放线,定出每一个桩位。
3、主要材料和设备3.1宜选用32.5 级以上普通硅酸盐水泥作为固化剂。
3.2为了改善水泥土性质,以及桩(墙)体强度,可选用木质硫酸钙、石膏、氯化钠、硫酸钠等外加剂,还可掺入不同比例的粉煤灰。
3.3机械设备:钻机、旋喷桩机、定喷桩机及相应辅助设备(灰浆机、灰浆搅拌机、集料斗等)。
4、操作方法4.1高压喷射注浆施工暂定选用下列参数:射水压力:35Mpa;流量:80~120L/min;喷嘴个数:2 个;喷浆压力:0.8 Mpa 以上;气流压力:0.7 Mpa;提管速度:0.1~0.25m/min;旋转速度:10~20 min;喷射摆角:450;施工开始时,宜做工艺试桩(也可用工程桩做实验桩),以标定各项施工技术参数。
4.2用钻机做引孔,调整好钻机的平稳和立轴的垂直。
先用开孔钻头开空,然后换上岩芯管钻具进行凿孔,以保证收孔的垂直度,钻置设计深度。
4.3成孔后,注浆管插入孔中,喷嘴达到设计标高时,方可喷射注浆。
在喷射注浆参数达到规定值后,随即按旋喷、定喷或者摆喷的工艺要求,由上而下喷射注浆。
注浆管分段提升的搭接长度不得小于100 ㎜。
4.4施工中应认真记录实际孔位、孔深和钻孔内的地下障碍物、洞穴、涌水、漏水及与工程地质报告不符等情况,并采用相应的措施。
若出现不反浆或反浆较少时,可采用添加还凝剂或增大注浆量,待正常反浆后再继续工作;若反浆过多,宜提高喷射压力、适当加快提升与旋转(摆动)速度;4.5当高压喷射施工毗邻已有建筑物时,应采用速凝浆液或大间距隔孔喷射和反浆回灌待措施;4.6喷射压力、提升速度对成桩直径(喷射板墙的有效长度)由角度影响,应根据深度及土质条件进行调控。
软土地基注浆处理技术引言:软土地基是指由软黏土、淤泥等松散土层组成的地基。
由于其具有较低的承载力和较大的沉降变形性能,给建筑物的稳定性和安全性带来了挑战。
为了解决软土地基问题,注浆处理技术应运而生。
本文将介绍软土地基注浆处理技术的原理、施工方法以及应用效果,以期为相关领域的研究和工程实践提供参考。
一、注浆处理技术原理注浆处理技术是通过注入特定的浆液材料,改变软土地基的物理和力学性质,从而提高其承载力和稳定性。
常见的注浆材料包括水泥浆、石灰浆、膨润土等。
这些材料具有填充孔隙、固化土体的作用,能够提高软土地基的密实度和强度。
二、注浆处理技术施工方法1. 前期准备:对软土地基进行勘测和测试,确定注浆处理的范围和深度。
同时,制定详细的施工方案和安全措施。
2. 土壤改良:在软土地基上进行挖掘或钻孔,形成注浆点或注浆道。
注浆点的间距和深度应根据地基的情况和设计要求确定。
3. 注浆施工:选择合适的注浆材料,按照设计要求进行浆液的配制。
注浆时应控制注浆压力和注浆速度,确保浆液能够充分填充土层中的孔隙。
4. 后期处理:等待注浆材料固化后,对地基进行必要的加固和加密处理,以进一步提高地基的承载力和稳定性。
三、注浆处理技术的应用效果1. 提高承载力:注浆处理能够填充土体孔隙,增加土体的密实度和强度,从而提高软土地基的承载力。
经过注浆处理后,地基能够更好地承受建筑物的荷载,减少沉降变形。
2. 控制沉降:软土地基常常存在较大的沉降变形问题,给建筑物的使用和维护带来困扰。
注浆处理可以通过增加土体的固结性,减少沉降的发生和程度,保证建筑物的稳定性和安全性。
3. 防止液化:软土地基在发生地震或其他外力作用下,容易发生液化现象,造成严重的灾害。
注浆处理技术可以提高土体的抗液化能力,减轻液化带来的破坏性影响。
4. 提高工程质量:注浆处理技术具有施工方便、效果明显、经济实用等优点,能够提高软土地基的工程质量和可持续发展能力。
结论:软土地基注浆处理技术是一种有效改善软土地基性质的方法,通过填充孔隙、固化土体的作用,提高地基的密实度和强度,从而提高地基的承载力和稳定性。
软基处理布袋注浆桩施工工法软基处理布袋注浆桩施工工法一、前言软基处理布袋注浆桩施工工法是一种常用于土木工程中的地基处理方法,旨在改良软弱土壤并增强地基的承载能力和稳定性。
本文将详细介绍该工法的特点、适应范围、工艺原理、施工工艺、劳动组织、机具设备、质量控制、安全措施、经济技术分析以及工程实例。
二、工法特点软基处理布袋注浆桩施工工法具有以下几个特点:1. 该工法适用于软弱土壤地基处理,可以有效提高地基的承载能力和稳定性。
2. 采用布袋注浆桩技术,可以实现地基的整体改良和加固。
3. 施工过程简便快速,不需要大面积地挖掘和回填,对现有结构和设施的影响较小。
4. 施工工艺灵活可控,可以根据实际情况进行调整和优化,适应不同的工程要求。
三、适应范围软基处理布袋注浆桩施工工法适用于各种软弱土壤地基,特别适用于以下情况:1. 建筑物、道路和桥梁等工程的地基承载能力不足或存在沉降问题。
2. 地震活动频繁、土壤液化风险较高的地区。
3. 基坑土方开挖等施工导致地基沉降的情况。
4. 旧建筑物改造和扩建等工程中需要加固和改良地基。
四、工艺原理软基处理布袋注浆桩施工工法的工艺原理主要包括以下几个方面:1. 施工工法与实际工程之间的联系:根据工程的具体情况和设计要求,确定施工工法的具体方案和施工参数。
2. 采取的技术措施:采用布袋注浆桩技术,通过注入高强度水泥浆液,与土壤形成复合柱状体,实现地基的加固和改良。
3. 理论依据和实际应用:基于土力学和结构力学的原理,结合实际工程经验,保证施工工法的有效性和可行性。
五、施工工艺软基处理布袋注浆桩的施工工艺包括以下几个阶段:1. 前期准备:包括现场勘察、设计方案确定、机具设备调配及材料准备等。
2. 基坑施工:根据设计要求进行基坑的挖掘、支护和回填,为后续施工提供条件。
3. 桩身钻孔:采用钻孔机进行桩孔的钻探,按设计要求确定桩孔深度和直径。
4. 柱体灌注:在钻孔中布置注浆管,注入高强度水泥浆液,形成复合柱状体。
软土地基分层注浆工法软土分层注浆工法一(SRF)是针对上海软土的特点来研究的,上海软土从宏观上来看,出现出松、软、承载力低,颗粒细、塑性流动等特点,在这样的软土中注浆加固、用渗透注浆是不现实的,所以只能是劈裂注浆。
SRF注浆工法正是适应劈裂注浆所研制的一种新施工法,有关注浆设备、注浆材料、注浆工艺流程、各种注浆参数以及效果测试等是一门综合性研究课题,以上海隧道施工技术研究所为主体,水电部上海勘察设计院、同济大学、江南造船厂、上海第三分析仪器厂等单位协作,结合试点工程共同完成,并于1987年通过市级技术鉴定。
该注浆技术具有较好的技术经济效果,它不仅适用于上海软土的注浆加固,而且也适用于其他复杂地层注浆加固,该项技术成果荣获1988年上海市科学技术进步一等奖,1989年国家科学技术进步三等奖。
1 特点1.1 SRF工法适用范围较广,既可适用于渗透性较好的砂层,又可适用于渗透性较差的粘土。
1.2该工法所采用的施工设备体积小巧,适用于市区较狭小的施工场所。
在施工中,钻孔和注浆可以交错作业,钻机和注浆泵等设备都能最大限度地发挥其工作效能,有利于提高工效。
1.3分层注浆可以根据土层的不同层次和程度,按加固的不同要求区别对待,并且可以反复地进行注浆。
1.4配有高性能的专用液压注浆泵,注浆流量自0~50L/min可以任意调节,注浆最高压力可以事先设定。
1.5配有压力、流量自动记录仪,能对注浆的过程进行监控,并且可将监测数据贮存,打印绘制图表。
1.6配有高性能的双头密封注浆芯管,可以分别注入水泥浆液和化学浆液。
2 适用范围SRF工法不仅适用于各类砂土,而且也用作处理淤泥质粘土、粉质粘土、粘土和一般填土层。
SRF工法可用于配合盾构和顶管推进进行跟踪注浆,能够有效地控制地面沉降,保护因沉降而引起损害的建筑物和地下管线,亦可应用于深基坑周围的土体加固、建筑物的基础加固,机场跑道的充填注浆加固、对基坑和隧道进行堵漏的注浆加固和稳定边坡的注浆加固等工程。
软土地基分层注浆施工工法什么是软土地基?软土地基是指土层结构疏松,含水量大的地基,在其上建造建筑物需要采取特殊的地基处理措施,否则会出现沉降、变形等问题。
软土地基通常表现为土体强度较低,压缩性较强,渗透性差,自然沉降大,地震灾害影响较大等特点。
这些特点需要在工程设计中被纳入考虑。
什么是分层注浆施工工法?分层注浆施工是一种针对软土地基的加固工艺,通常是在地基缺陷处进行注浆处理使其坚固。
区别于传统的整体注浆,分层注浆施工将注浆分为不同的层次,先进行局部性加固,逐层向上排查并进行注浆,最终达到地基加固的目的。
软土地基分层注浆施工工法步骤1. 试掘进行地基试掘,确定地基层次以及地基条件,制定注浆工艺方案。
2. 路线铺设根据试掘结果,确定注浆路线,进行电缆和管道的铺设,确保注浆顺畅。
3. 预注液体制备按照注浆工艺要求制备预注液体,确保合适粘度和流动性。
4. 注浆处理将预注液体注入软土地基缺陷处,逐层注入,达到加固目标。
5. 后期处理注浆施工完成后,进行后期监测,确保加固效果达标,并采取一定措施,避免地基下沉和变形等问题。
软土地基分层注浆施工工法的优势软土地基分层注浆施工工法在软土地基处理中具有以下优势:1. 效果显著分层注浆施工可以有效地加强地基的力学性能和稳定性,使其得到显著的加固效果。
2. 工艺简单分层注浆施工工艺简单易行,耗时短,节省施工成本。
3. 环保安全该工法注浆液采用环保无毒材料,避免了全氟碳化物等有害气体的产生,对环境和人体健康的影响少。
4. 应用广泛分层注浆施工工法可用于各种类型的建筑和基础设施项目,适用范围广泛。
软土地基分层注浆施工工法已经成为了处理软土地基的主要方法之一,其优势明显,应用范围广泛。
在实际工程中,为了确保加固效果和安全可靠性,施工人员应严格遵循施工规范,建立科学化的施工管理体系并进行有效监控。
D0l:10.16767/ki.10-1213/tu.2021.06.002建材资讯软土地基无砂混凝土导管注浆和浸泡成型施工方法夏从阳南宁轨道交通集团有限责任公司摘要:在城市房屋建筑和基础设施(如:轨道交通工程、公 路工程等)建设工程施工中,可能会出现建筑物坐落于软土地基 之上,需要对地表以下1000mm~3000mni范围内软土进行处理。
本文详细阐述软土地基无砂混凝土导管注浆和浸泡成型施工方法。
关键词:软土地基;无砂混凝土;导管注浆;浸泡成型;施工方法1引言软土地基处理现行技术采用挖除换填垫层法、抛石挤淤法、堆载预压法、深层搅拌法、地表导管注浆法、排水固结法及强夯 法等,均存在换填材料级配不良好,机械碾压难易密实;受换填 施工作业面狭窄限制,压实机械难以展开碾压,换填材料疏松不 密实;软土层混凝土与硬地质间分层明显,联结不密实;因片石 形状不规则,片石间空隙大不密实;注浆不均匀、注浆不饱满;施 工振动大、噪声大,对附近建筑物安全和居民正常生活造成影响 的技术问题。
2施工方法2.1软土层开挖、移除和清理根据工程施工图设计,在建筑物结构设计位置的软土层顶 面四周,施工完成基坑围护结构和基坑坑外挡水、排水系统后,开挖移除经地基承载力检验达不到设计要求的软土层至外露出 硬地质层界面,清理干净硬地质层表面上的软土。
2.2钻孔和清孔在软土层顶面以下的硬地质层界面上,经技术人员测量放 样确定注浆孔位置后,采用空气钻垂直向下钻取深度为60〇nlm 且相邻前后排、左右排间距为SOOm m OlOOm m注浆孔,并保持孔 洞顺直。
钻孔后,注浆孔位在平面上呈梅花形状设置。
钻孔完 毕后,使用漏勺捞出注浆孔内硬地质渣块,清理干净注浆孔内悬 浮泥浆。
2.3注浆支架安装将注浆导管前端穿过定位器顶端圆环,在距离钢管蒜瓣锥 形状管口 300mm位置处外周壁上焊接定位器,使钢管蒜瓣锥形 状管口与定位器底面保持丨〇〇!nm~丨50mm距离。
软土路基预制方桩后注浆结合泡沫混凝土拓宽加固施工工法软土路基是指土质松软、强度较低的路基,对于软土路基的加固,预制方桩后注浆结合泡沫混凝土的施工工法被广泛使用。
本文将详细介绍这种工法的施工步骤、原理和优势。
软土路基预制方桩后注浆结合泡沫混凝土拓宽加固施工工法一直被视为一种经济、高效、可靠的软土路基加固方法。
该方法的主要步骤包括方桩预制、现场振动成桩、注浆加固和泡沫混凝土加固。
首先,根据实际路基情况,进行预制方桩的设计和制作。
预制方桩通常是使用混凝土或钢筋混凝土材料制成,其尺寸和间距根据设计要求确定。
预制方桩的设置可以提供较好的承载力和抗侧移能力,为后续的施工提供稳固的基础。
接下来,进行现场振动成桩。
现场振动成桩是指将预制的方桩嵌入土层中,通过振动作用使之进入土体。
振动成桩能有效降低土体的阻力,使方桩更好地扎入软土路基中,提高整体稳定性。
然后,进行注浆加固。
注浆是通过钻孔向土层注入浆液,使软土变得坚固。
注浆材料通常为水泥浆或混凝土浆,其主要作用是填充土壤中的空隙,增加土壤的密实度和强度。
注浆过程需要密集的钻孔和注浆点,确保注浆浆液能充分渗透软土路基中,提高整体土体的强度和稳定性。
最后,进行泡沫混凝土加固。
泡沫混凝土是一种轻质砌块材料,由水泥、沙子和发泡剂等原料制成。
泡沫混凝土的特点是密度低、体积轻,可以有效地减轻软土路基的自重压力,减少沉降和变形。
泡沫混凝土以一定的厚度铺垫在路基表面,形成均匀的加固层,提高整体的承载力和稳定性。
软土路基预制方桩后注浆结合泡沫混凝土拓宽加固施工工法具有以下优势:首先,施工工期短。
预制方桩的使用可以减少施工现场的作业时间,提高工作效率。
注浆和泡沫混凝土的施工工艺简单,可以快速实施,缩短了工期。
其次,加固效果明显。
预制方桩的设置可以提供较好的荷载传递和抗侧移能力,注浆加固和泡沫混凝土加固进一步增加了土体的强度和稳定性,有效减小了软土路基的变形和沉降。
再次,经济实用。
软土路基预制方桩后注浆结合泡沫混凝土的施工工法相对于传统的路基加固方法来说,投资成本低,对于预算有限的项目来说更具有经济性。
公路软土地基注浆加固的方法研究软土地基由于其本身存在的特殊性,如果不在后天的建设中对其不足的方面进行及时补救,则會影响到整个公路建设的质量和使用质量。
所以,注浆加固法成为一种必要的选择。
软土地基注浆加固方法使用的专业性比较高,施工程序比较复杂。
所以针对公路建设过程中软土地基注浆加固方法施工程序及施工应注意的问题进行分析对于其科学具体的应用是非常必要的。
标签:公路软土地基;注浆加固;操作步骤一、公路软土地基注浆加固方法的介绍分析(一)基本应用概况介绍对于我国而言,常见的广泛存在于施工过程中的软土地基基本上为滨海、湖泊、河滩、谷底以及残土等五种沉积型的软土地基类型。
而针对这些不同类型的存在给具体工程建设带来的困难,专业人员则针对具体的特性进行了加工处理。
在考虑经济成本和建设效果的两方面情形下,注浆加固方法的使用具有较强的优势而被普遍的应用。
具体而言,其能够很好地深入地表层,不会附着在地表面,从而提高注浆液的利用率,而且其凝固强度也是比较高的。
(二)软土地基注浆加固常用方法介绍适用于软土地基注浆加固过程中的方法依照注浆加固使用材料、方法等的不同可以具体的分为多种注浆加固方法。
具体而言,如果按照注浆加固材料,可以分为水泥、粘土和化学三种注浆方法,按照注浆施工时间可以分为预注浆、后灌浆两种方法,而按照注浆工艺流程则分为单液注浆和双液注浆,按照注浆的目的可以将注浆分为加固注浆和堵水防渗注浆两种方法。
而现今常常被应用于公路软土地基注浆加固则为压密注浆和劈裂注浆以及常用的渗透注浆三种方法,在具体的工程操作中,这三种方法单独或组合使用,从而为公路软土地基提供加护作用。
在现今公路团土地基注浆加固的过程中常使用的注浆加固材料粒状浆材料,而尽量避免使用化学材料。
主要原因是由于粒状浆材料的价格低廉,制作工艺简单、其在软土地基中发挥作用的强度比较高,而且对公路环境系统的污染也是比较小的。
所以,公路软土地基注浆击鼓应采用粒状浆材料。
软土地基双液注浆工法双液注浆工艺是在软土地基注浆加固的基础上发展和新的突破。
该工艺克服了注浆加固过程中引起的土体扰动、软化效应。
达到了在超载地面下控制地下施工掘进引起的沉降的良好效果,并能使土体沉降稳定时间大大缩短。
该新工法在盾构穿越石洞口电厂输煤栈桥时控制沉降的地基处理工程中取得了良好效果,并不断推广应用于市政建设和各项建筑工程施工中。
1. 工法特点(1)双液注浆工法可以广泛应用于软土地基加固工程中,尤其对各种不同原因造成的构筑物发生不均匀沉降时通过双液注浆能控制沉降和抬升建筑物。
对于防水堵漏也有显著特殊效果。
(2)研制的浆液具有良好的流动性、触变性和扩散性,浆液初凝快而且具有可调性能,能适时提高强度,可以缩短土体沉降稳定时间。
能克服注浆中引起的土体扰动和软化效应。
(3)该工法对地下工程施工控制地面不均匀沉降具有简易灵活、经济实效的明显效果.(4)在地面超荷载情况下,地下施工一般难易在短时间内控制建筑物下沉趋势,而双液注浆具有速凝性能,可以调节时间,缩短沉降周期,在几分钟时间内能起到强化和加固作用,比单液注浆更能达到控制地面建筑下沉.(5)施工安全简便、快速、工期短、质量好、效果快。
(6)该工法具有施工设备仪器体积小、调动灵活、适用市区狭窄的施工场区和不同深度层次要求的加固,对周围环境影响小等优点。
2. 适用范围该工法适用于软土地基加固,尤其对控制构筑物沉降和防水堵漏更为有效,而且对市政重大建设项目在市区建筑群地下施工时、保护重要建筑管线或地下基坑开挖区域附近的重要管线(如煤气、电缆和大口径水管等)以及控制不均匀沉降,防止管线破裂,效果尤为明显。
3. 原理双液注浆主要具有克服注浆加固中引起的扰动和软化作用以及缩短固结沉降,控制沉降的特点,因此当双液浆及时充填到土体中的空隙,尤其是施工机械所造成的建筑空隙中后,由于浆液具有速凝并可在几分钟内初凝的特点,因此能起到强化和加固作用,同时注浆过程中浆液流失少而有效充填量提高,及时补充了有诸多原因造成的土体损失。
限制产生地基活动发源处附近的位移,达到未影响建筑结构物之前,减少地面沉降。
同时当双液浆在充填土体中的o 空隙达到一定饱和后,会在压力作用下逐渐扩散不断充填空隙,能对周围土体产生挤压并劈人土体的薄弱部位,形成交叉网状凝固体起到了骨架作用,增强了土的密实度和压缩模量,形成复合地基。
扩大应力场和摩擦系数,提高了承载能力,约 1 ~2 倍,从而大大减少了最终沉降量。
4. 施工顺序和工艺流程4.1 施工顺序见下图注浆施工顺序按工程实际需要对被加固土体进行设计布孔,一般呈梅花形布孔并按技术要求照图施工。
(1)按设计要求钻孔至设计深度。
(2)孔径一般为Ф 91 mm 左右或垂直孔或倾斜孔。
(3)灌人封闭泥浆,从钻杆内灌人,封闭浆液粘度8 0“左右,并在注浆孔上部先灌人封顶浆和封堵地面裂缝,防止冒浆串浆.(4)在双液注浆时应先凿除封头,接通管路,启动注浆泵注人孔内。
4.2 工艺流程见下图注浆工艺流程1 一拌浆机:2 一贮浆桶;3 一注浆泵;4 一油泵车.5 一流量压力仪.6 一压浆管(l)按设计配合比用SM200 ? 1 外循环或高速拌浆机拌和浆液。
(2).配制化学浆液。
(3)将配制拌和好的化学浆和水泥浆各送人55 一400 搅拌式贮浆桶内备用。
(4)当需要注浆时,启动注浆泵,通过二台注浆泵二条管路同时接上Y 型接头,从孔口混合注人孔底充填扩散到空隙空洞或被加固的土体部位。
(5)开启或关闭注浆泵时必须先开启或关闭化学注浆泵,以免堵塞管路(6)双液注浆一般应与施工开挖掘进同步进行,及时补充充填建筑和其他原因造成的空隙。
(7)注浆过程中应尽可能控制流量和压力防止浆液流失。
5. 材料要求5.1 A 液要求(l)注浆用水应是可饮用的河水、井水及其他清洁水,含有油脂、糖类、酸性大的水、海水和工业生活废水不宜采用。
(2)注浆用的水泥应采用普通硅酸盐水泥,水泥标号宜为425 号,水泥应保持新鲜,一般不超过出厂日期三个月,受潮结块的不得使用。
水泥的各项指标应符合国家标准,并附有出厂质保单,对矿渣硅酸盐水泥和火山灰质硅酸盐水泥不宜用于注浆。
(3)在满足强度要求的前提下,可用粉煤灰替代一定量的水泥,掺入量应通过试验确定,一般可掺入15 %~25 %。
(4)为改善浆液性能应在浆液拌制好时加人适量外加剂。
如KA ——1 掺人水泥量的0。
3 写~0。
5 %可提高浆液扩散性和可泵性能加人约 5 %的膨润土可提高浆液的均匀性和稳定性,防止固体颗粒分离和沉淀.5.2 B 液要求(1)选购市场上销售的符合国家质量要求的波美度为350 一400 的水玻璃。
(2)对选购的水玻璃进行稀释直至符合要求的浓度备用。
(3)对上述二种 A 、 B 液进行合理配制,双液浆的粘度要求>35 “相对密度 1 . 3 ~ 1 . 5 ;一般初凝时间2~3min 或按需调节到3~10min ;凝固强度 3 ~ 4MPa / 2h 。
(4)注浆钢管。
Ф 63 . 5mm 或注浆塑料单向阀管和Y 型接头。
6. 机具配备( 1 )钻机普通小型地质钻探机均可适用,如无锡30 型、杭州SGZ 一150 等,钻杆一般选用。
Ф 42 ~50mm 。
( 2 ) SM 一200 外循环或高速拌浆机,具有自输送能力,制备浆液及时迅速,搅拌浆液均匀,维修方便,耐腐蚀。
( 3 ) SS一400 搅拌式贮浆桶,具有过滤杂质和大颗粒作用,能保持浆液均匀,和易不离析,结构简捷,维修方便,且贮浆量较大。
( 4 ) SYB50/50液压注浆泵具有无级调速,注浆流量0一50L / min ,注浆压力可以设定最高值,不会发生压力无限上升现象,压力最高为5MPa ,并可压注粒径<5mm 的砂浆。
运转时间长不渗漏,密封性好,安全可靠,适用露天作业。
( 5 ) SPQ 一850 流量压力自动记录仪,具有电脑功能,既可显示流量压力和总注浆量,又能直接打印出注浆数据曲线、孔号、日期等。
( 6 )水泵和污泥泵均为常用规格产品。
7. 施工要点( 1 )注浆钻孔应采用钻机成孔并标明注浆孔的设计角度,用倾斜尺、水准尺等工具进行调整钻机角度,安装牢固,定位稳妥,固定。
( 2 )各类设备应就近安装固定管线.一般为30 ~ 50m ,不宜搞得过长,以防压力和流量损耗。
( 3 )钻机成孔插人注浆管后,应进行封顶和封堵孔口及附近的地面裂缝以防冒浆。
( 4 )对控制建筑物沉降和抬升房基的加固应采用垂直孔和倾斜孔相结合的方法。
( 5 )对不均匀沉降的加固注浆孔应布置在沉降量大的一侧。
( 6 )对机械推进施工如盾构掘进或顶管顶进应把注浆孔布置在轴线上,以充填建筑留下的空隙。
( 7 )对控制管线沉降地段应在管线两侧按不同注浆深度进行注浆加固。
( 8 )注浆孔的孔距布置一般取1 ~ 2m ,成梅花形布置。
( 9 )选定浆液及其配合比,初凝时间长短及浆液强度要求应视加固目的而定。
并应考虑地质、地基、土体空隙大小及地下水等情况,在满足所需目的范围内选定最佳配合比要求。
( 10 )对配制的浆液一般应具备在适宜的时间内凝固成具有一定强度的固体,并按工程需要,浆液应具有可调性,浆液其本身的防渗性和耐久性应满足技术设计要求。
( 11 )注浆过程中应注意控制压力和流量,根据土层特性和加固目的选用不同注浆参数,确定流量压力和注浆量,一般流量为8 ~12L/ min ,压力0 . 1~0.5MPa ,注浆量为被加固体体积的10 % ~20 %左右。
8. 质且标准( l )检查注浆孔偏差一般应笋>0.5cm ,孔深误差<20cm ,倾斜度<1 %。
( 2 )抽查浆液粘度一般>35 " ,相对密度为1 . 3 ~1.5。
( 3 )控制注浆流量一般为8 ~12L / mim ,压力0.1 ~0.5MPa 。
( 4 )抽查浆液配合比。
( 5 )核实注浆钻孔数量。
( 6 )掌握浆材的实耗和浆液的注人量。
( 7 )检查封闭泥浆,封顶浆是否按施工组织设计执行,了解注浆孔冒串浆情况和相应采取的措施。
( 8 )收集孔隙水压力,地面沉降和水平位移等数据。
( 9 )通过检测手段,如静力触探,对比加固前后土体强度指标的变化,抽水试验测定加固体的渗透系数。
现场十字板试验测定加固体的不排水坑剪强度标准贯人度(一般为载测试)测定加固体的力学性能,钻孔取样测定土样的各项性能指标等。
9. 劳动组织及安全主要工种为钻机工、注浆泵工、浆液配制搅拌工、电工、机修工、辅助工、以及有关技术管理人员等组成。
主要安全问题是钻机及三角架在施工中和移位时应放置平稳、牢固、防止倾斜倒塌。
其他机电设备应固定就位,不可乱堆放搬动,电动部分应设置网罩,电箱电线应悬挂。
10. 效益分析在软土地基地下施工中,由于地面开挖,盾构掘进、顶管推进、打桩等施工影响造成土体扰动、挤压、流失引起地表沉陷隆起位移,失稳等变化,这往往影响地下工程正常施工和使用,并会对周围的建筑,地下管线及其他市政工程设施造成不同程度的危害,如不采取加固措施则会造成难以估量的损失,因此采用该工艺加固可以保护地面建筑物,减少建筑物和管线的拆建动迁,节约大量费用,均能获得良好的社会效益和经济效益。
11. 工程实例本工艺已广泛应用于各类地下建筑施工中,如石洞口第二发电厂进排水隧道施工,盾构先后四次穿越石洞口发电厂的输煤栈桥,为保护14m 高,每根重200t的栈桥承重立柱,采用了跟踪双液注浆工艺后,煤栈桥的承重柱相对沉降控制在3 阶以内。
绝对沉降量小于3cm ,而且在二个月就趋于稳定,确保了发电厂的正常运转,取得了明显的经济和社会效益.工程实例见下表。
