国泰公司鸿利煤业地面建筑工程监理例会报8.5
- 格式:doc
- 大小:38.50 KB
- 文档页数:5

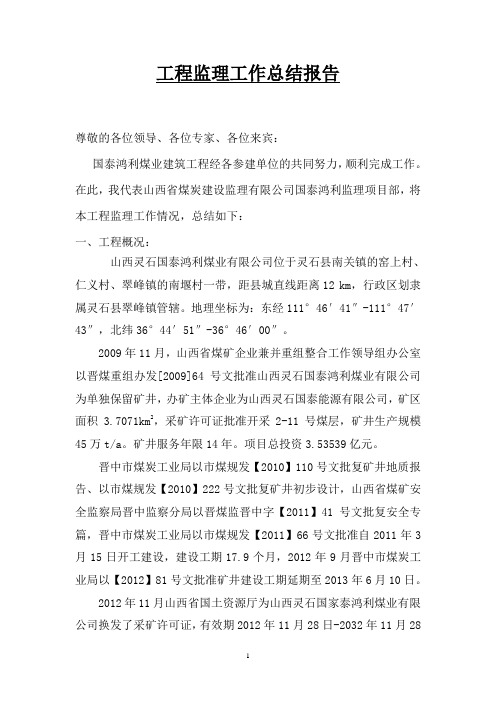

工程监理工作总结报告尊敬的各位领导、各位专家、各位来宾:国泰鸿利煤业建筑工程经各参建单位的共同努力,顺利完成工作。
在此,我代表山西省煤炭建设监理有限公司国泰鸿利监理项目部,将本工程监理工作情况,总结如下:一、工程概况:山西灵石国泰鸿利煤业有限公司位于灵石县南关镇的窑上村、仁义村、翠峰镇的南堰村一带,距县城直线距离12 km,行政区划隶属灵石县翠峰镇管辖。
地理坐标为:东经111°46′41″-111°47′43″,北纬36°44′51″-36°46′00″。
2009年11月,山西省煤矿企业兼并重组整合工作领导组办公室以晋煤重组办发[2009]64号文批准山西灵石国泰鸿利煤业有限公司为单独保留矿井,办矿主体企业为山西灵石国泰能源有限公司,矿区面积3.7071km2,采矿许可证批准开采2-11号煤层,矿井生产规模45万t/a。
矿井服务年限14年。
项目总投资3.53539亿元。
晋中市煤炭工业局以市煤规发【2010】110号文批复矿井地质报告、以市煤规发【2010】222号文批复矿井初步设计,山西省煤矿安全监察局晋中监察分局以晋煤监晋中字【2011】41号文批复安全专篇,晋中市煤炭工业局以市煤规发【2011】66号文批准自2011年3月15日开工建设,建设工期17.9个月,2012年9月晋中市煤炭工业局以【2012】81号文批准矿井建设工期延期至2013年6月10日。
2012年11月山西省国土资源厅为山西灵石国家泰鸿利煤业有限公司换发了采矿许可证,有效期2012年11月28日-2032年11月28日。
矿井建设以来,井下实际揭露的地质情况和原批复的地质报告有较大差异,我矿于2012年10月进行了钻探补充勘探,2013年4月进行了三维地震勘探,2013年7月委托晋中市煤田地质勘探队编制了《补充勘探地质报告》,晋中市煤炭工业局以市煤总发【2013】27号文予以了批复。
根据批复的《矿井补充勘探地质报告》,矿井开拓布置、采区划分、资源储量及服务年限发生变化;首采工作面位置和采煤工艺需要调整优化,所以我矿委托山西安煤矿业设计工程有限公司编制了《山西灵石国泰鸿利煤业有限公司矿井兼并重组整合项目初步设计变更》,上月(2013年11月)8日晋中市煤炭工业局以市煤总发【2013】43号文批复,同意矿井设计可采储量及服务年限的变更,设计可采储量885.2万吨,全矿井服务年限14.0a; 同意矿井剩余工程建设工期还需要12个月。
监理例会汇报资料一、项目概况本项目为某某公司在某某地区的建设项目,总投资额为XX亿元,占地面积约XX平方公里。
项目主要包括XX建造物、XX道路、XX桥梁等。
项目计划工期为XX个月,目前已发展到第XX个月。
二、工程发展情况1. 建造工程目前已完成XX建造物的地基基础施工,正在进行主体结构施工。
按照施工进度计划,估计本月底将完成主体结构施工。
同时,已启动XX建造物的装饰装修工程,估计将在下个月开始施工。
2. 道路工程道路工程已完成XX%的施工进度,主要包括XX路段的路基填筑和路面铺设工作。
目前正在进行XX路段的路基加固工作,估计本月底将完成该路段的路基施工。
3. 桥梁工程桥梁工程已完成XX座桥梁的基础施工,目前正在进行桥梁主体施工。
按照施工进度计划,估计本月底将完成主体结构施工。
三、质量安全情况1. 质量情况本项目严格按照像关标准和规范进行施工,质量管理工作得到有效落实。
目前,已完成XX项质量验收,合格率达到XX%。
2. 安全情况安全生产是我们的首要任务,项目施工期间没有发生任何重大安全事故。
我们严格执行安全管理制度,定期组织安全培训和演练,确保施工现场的安全。
四、成本操纵情况1. 预算情况项目预算总额为XX亿元,目前已完成XX%的预算支出。
我们严格按照预算进行成本控制,确保项目资金使用合理。
2. 物资采购物资采购工作按照项目计划进行,已完成XX%的物资采购工作。
我们与供应商保持良好合作关系,确保物资质量和供应的及时性。
五、进度计划1. 总体进度计划我们制定了详细的总体进度计划,按照计划进行施工。
目前,项目整体发展符合预期,各项工程按照计划进行。
2. 下阶段工作计划下个阶段的工作计划包括:- 完成XX建造物的主体结构施工;- 开始XX建造物的装饰装修工程;- 继续进行道路工程的路基加固工作;- 完成桥梁工程的主体结构施工。
六、问题与风险1. 问题汇总目前项目存在以下问题:- XX建造物的施工进度稍有延迟,需要加快施工进度;- 部份物资供应存在短缺,需要及时采购。

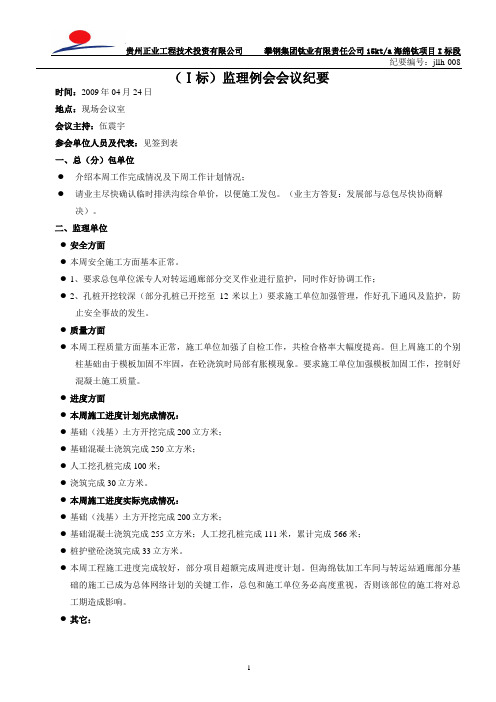

(Ⅰ标)监理例会会议纪要时间:2009年04月24日地点:现场会议室会议主持:伍震宇参会单位人员及代表:见签到表一、总(分)包单位●介绍本周工作完成情况及下周工作计划情况;●请业主尽快确认临时排洪沟综合单价,以便施工发包。
(业主方答复:发展部与总包尽快协商解决)。
二、监理单位●安全方面●本周安全施工方面基本正常。
●1、要求总包单位派专人对转运通廊部分交叉作业进行监护,同时作好协调工作;●2、孔桩开挖较深(部分孔桩已开挖至12米以上)要求施工单位加强管理,作好孔下通风及监护,防止安全事故的发生。
●质量方面●本周工程质量方面基本正常,施工单位加强了自检工作,共检合格率大幅度提高。
但上周施工的个别柱基础由于模板加固不牢固,在砼浇筑时局部有胀模现象。
要求施工单位加强模板加固工作,控制好混凝土施工质量。
●进度方面●本周施工进度计划完成情况:●基础(浅基)土方开挖完成200立方米;●基础混凝土浇筑完成250立方米;●人工挖孔桩完成100米;●浇筑完成30立方米。
●本周施工进度实际完成情况:●基础(浅基)土方开挖完成200立方米;●基础混凝土浇筑完成255立方米;人工挖孔桩完成111米,累计完成566米;●桩护壁砼浇筑完成33立方米。
●本周工程施工进度完成较好,部分项目超额完成周进度计划。
但海绵钛加工车间与转运站通廊部分基础的施工已成为总体网络计划的关键工作,总包和施工单位务必高度重视,否则该部位的施工将对总工期造成影响。
●其它:●1、施工单位加紧桩基钢筋笼制作,对本周检查合格的孔桩尽快进行填芯施工,对孔桩尽快封闭。
●2、下周“五一”节到来,要求施工单位要提前作好假日施工安排。
三、建设单位(发展部、项目部)●要求总包及分包单位作好节日期间的施工组织,将节日值班表下周一报钛业公司海绵钛项目部和发展部;在节日期间做好人员和施工的安排,禁止酒后上岗。
●桩检测方案相关单位尽快审核完成实施。
●总包单位的周进度计划要按项目部的要求格式进行报审,相关表格由项目部提供。

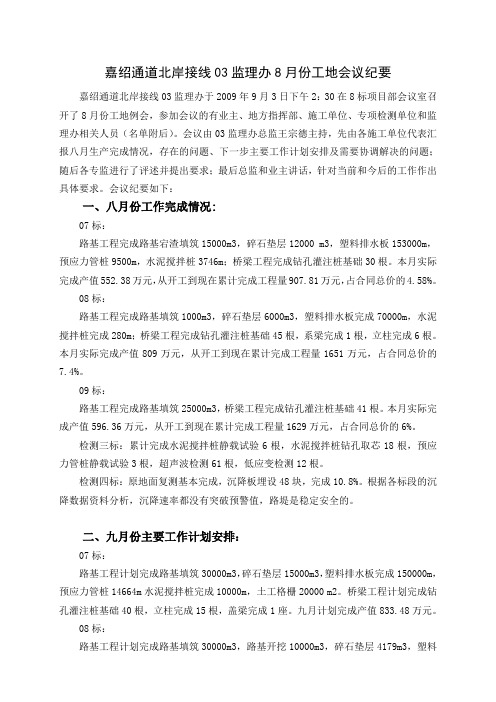

嘉绍通道北岸接线03监理办8月份工地会议纪要嘉绍通道北岸接线03监理办于2009年9月3日下午2:30在8标项目部会议室召开了8月份工地例会,参加会议的有业主、地方指挥部、施工单位、专项检测单位和监理办相关人员(名单附后)。
会议由03监理办总监王宗德主持,先由各施工单位代表汇报八月生产完成情况,存在的问题、下一步主要工作计划安排及需要协调解决的问题;随后各专监进行了评述并提出要求;最后总监和业主讲话,针对当前和今后的工作作出具体要求。
会议纪要如下:一、八月份工作完成情况:07标:路基工程完成路基宕渣填筑15000m3,碎石垫层12000 m3,塑料排水板153000m,预应力管桩9500m,水泥搅拌桩3746m;桥梁工程完成钻孔灌注桩基础30根。
本月实际完成产值552.38万元,从开工到现在累计完成工程量907.81万元,占合同总价的4.58%。
08标:路基工程完成路基填筑1000m3,碎石垫层6000m3,塑料排水板完成70000m,水泥搅拌桩完成280m;桥梁工程完成钻孔灌注桩基础45根,系梁完成1根,立柱完成6根。
本月实际完成产值809万元,从开工到现在累计完成工程量1651万元,占合同总价的7.4%。
09标:路基工程完成路基填筑25000m3,桥梁工程完成钻孔灌注桩基础41根。
本月实际完成产值596.36万元,从开工到现在累计完成工程量1629万元,占合同总价的6%。
检测三标:累计完成水泥搅拌桩静载试验6根,水泥搅拌桩钻孔取芯18根,预应力管桩静载试验3根,超声波检测61根,低应变检测12根。
检测四标:原地面复测基本完成,沉降板埋设48块,完成10.8%。
根据各标段的沉降数据资料分析,沉降速率都没有突破预警值,路堤是稳定安全的。
二、九月份主要工作计划安排:07标:路基工程计划完成路基填筑30000m3,碎石垫层15000m3,塑料排水板完成150000m,预应力管桩14664m水泥搅拌桩完成10000m,土工格栅20000 m2。
监理例会会议纪要会议名称:监理例会会议时间:2021年9月1日 14:00-16:00会议地点:公司会议室参会人员:监理部全体成员主要议题:1. 项目进度情况2. 建筑工程质量控制情况3. 安全生产情况4. 现场工作整改情况5. 后勤保障情况会议纪要:一、项目进度情况:监理工程师汇报了近期项目进展情况,截至目前,项目整体进度处于良好状态,各项施工都按照预定计划进行。
监理部加强了对施工进展的跟踪和监督,并及时与业主沟通,保证项目进度的顺利推进。
下一阶段,监理部将根据项目实际情况,制定详细的工作计划,以保证项目高质量完成。
二、建筑工程质量控制情况:监理工程师分别从混凝土浇筑、钢筋绑扎、砌体砌筑等方面汇报了建筑工程的质量控制情况。
监理部加强了对施工质量的监控,严格按照规范进行施工,并加大对工人的培训力度,提高工人的技能和施工质量。
监理部对工地进行了随机检测,确保每一个部位都符合工程质量要求。
三、安全生产情况:监理工程师对近期施工中发生的安全事故进行了分析,监理部将会配合业主对施工安全进行严格的管理。
同时,监理部也将加强对工人的安全教育和管理,保证工人安全生产,并严格按照规定进行安全防护。
下一步,监理部还将加强对施工现场的安全监管,保障工人的生命安全不受威胁。
四、现场工作整改情况:监理部对施工现场进行了全面检查,并针对发现的问题进行了整改措施。
下一步,监理部将继续对施工现场进行跟踪和监督,并严格按照要求对工程质量进行检查,确保每个施工单位都能够按照要求完成各自的施工任务。
五、后勤保障情况:监理部对施工现场的后勤保障进行了评估,认为现在的后勤保障还存在一些问题,比如设施不够完善,配备不足等。
监理部将加强对后勤保障的管理和督促,并向业主提出建议,合理安排和分配相关配套设施。
六、会议总结:本次例会充分展示了监理部的工作成效,并及时发现、整改了有关问题。
同时,也充分体现出监理部的责任和担当精神。
下一步,监理部将继续加强对施工现场的监管和管理,为施工质量的高水平完成提供有力保障。

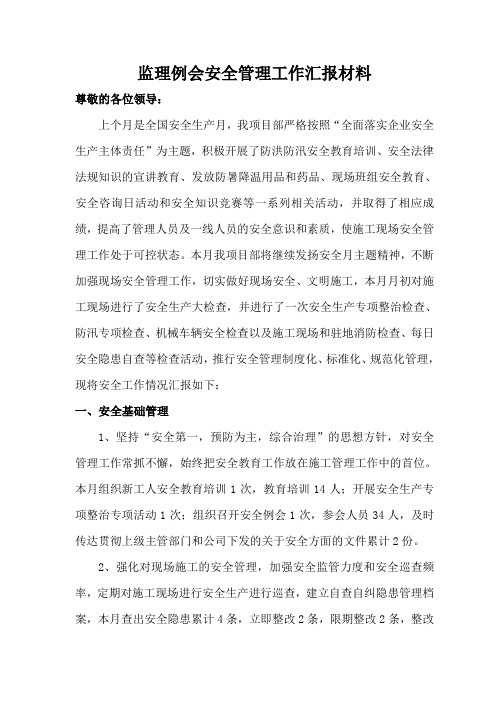

监理例会安全管理工作汇报材料尊敬的各位领导:上个月是全国安全生产月,我项目部严格按照“全面落实企业安全生产主体责任”为主题,积极开展了防洪防汛安全教育培训、安全法律法规知识的宣讲教育、发放防暑降温用品和药品、现场班组安全教育、安全咨询日活动和安全知识竞赛等一系列相关活动,并取得了相应成绩,提高了管理人员及一线人员的安全意识和素质,使施工现场安全管理工作处于可控状态。
本月我项目部将继续发扬安全月主题精神,不断加强现场安全管理工作,切实做好现场安全、文明施工,本月月初对施工现场进行了安全生产大检查,并进行了一次安全生产专项整治检查、防汛专项检查、机械车辆安全检查以及施工现场和驻地消防检查、每日安全隐患自查等检查活动,推行安全管理制度化、标准化、规范化管理,现将安全工作情况汇报如下:一、安全基础管理1、坚持“安全第一,预防为主,综合治理”的思想方针,对安全管理工作常抓不懈,始终把安全教育工作放在施工管理工作中的首位。
本月组织新工人安全教育培训1次,教育培训14人;开展安全生产专项整治专项活动1次;组织召开安全例会1次,参会人员34人,及时传达贯彻上级主管部门和公司下发的关于安全方面的文件累计2份。
2、强化对现场施工的安全管理,加强安全监管力度和安全巡查频率,定期对施工现场进行安全生产进行巡查,建立自查自纠隐患管理档案,本月查出安全隐患累计4条,立即整改2条,限期整改2条,整改合格率达100%,消除了安全隐患。
二、施工现场管理安全管理是工程施工管理工作的重要环节,必须贯穿于施工管理的全过程。
抓好施工过程中的检查工作,是落实安全文明施工的各项标准、实现目标的有效保证。
“过程监控、落实标准、常抓不懈”已成为安全、文明施工管理人员的责任意识,因此项目部坚持执行领导带班值班检查制度及现场巡查监督制度,管理人员切实做好现场跟踪督促检查工作,及时了解施工动态,发现问题及时督促整改,消除隐患,纠正违纪、违规行为,杜绝施工中人的不安全不文明行为、物的不安全不文明状态,确保现场安全、文明施工,力求实现现场的长效管理。
监理工作工地例会汇报教材(doc 10页)楚流线朱流段改造工程(第一次工地例会)监理汇报材料楚流线朱流段改造工程驻地监理组二00四年十月十日进场以来,监理已下发各种行文若干份,其中包括:①“关于要求加快施工准备阶段工作进度的通知”(楚流监{2004}001号);②“关于统一石灰土碎石及二灰碎石中石灰剂量测定方法的通知”(楚流监{2004}002号)。
2、积极要求各施工单位尽快着手进行导线点和水准点加密复测及中桩放样、老路纵横断面测量、弯沉测量及病害调查工作,并要求各施工单位将破坏的导线、水准控制点进行恢复,对有可能破坏的导线、水准控制点进行移位。
3、检查承包人准备工作结果汇总项目部驻地建设表1标段A1标A2标A3标序号内容1 质量公示牌√√√2 项目部标志牌√√√3 彩旗及宣传标语×××4 组织机构上墙√√√5 形象进度图上墙×××6 工程概况上墙×××7 质量目标上墙√√√8 自检体系上墙√√√9 质保体系上墙√√√10 考勤表上墙√√√12 安全生产组织机构上墙√√√13 项目经理证书复印件上墙√√√14 项目部各项规章制度上墙√√√15 各分项工程工艺流程图及责任人√√√16 路线走向平面图上墙×××17 电脑及复印机√√√18 进场人员及设备上墙√√√19 安全标志√√√20 项目部人员挂牌上岗√√√各标段人员到位情况一览表表2标段序号A1标A2标A3标人员1 项目经理√√√2 项目副经理×××3 项目总工√√√4 试验室主任√√√5 质检负责人√×√6 测量工程师√√√7 试验工程师√√√各标段设备进场一览表数量A1标A2标A3标名称拌和楼4仓4仓5仓滩铺机1台1台1台挖掘机1台1台1台装载机1台×3台18-21T压路机1台2台1台振动压路机××1台铧犁×××平地机××1台旋耕机××推土机×1台1台洒水车1辆1辆×防雨布×××安全标志×××各标段材料进场情况一览表标段A1标A2标A3标数量名称石灰260T 300T 280T 瓜子片2000T 4000T 3700米砂2000T 04000T石子2000T 04000T 粉煤灰000土方000外业测量及试验情况一览表标段A1标A2标A3标名称导线联测××完成水准联测完成完成完成横断面测量完成6km 完成6km 完成老路弯沉完成完成完成二灰标击×××泥灰标击×××石灰土标击×××原材料试验×××三、监理例行程序说明1、质量控制程序、用表及说明根据《楚流线朱流段改造工程施工监理办法》,采用“三级监理、三级检测”的控制模式,三级监理指总监及总监助理、工作组、驻地监理组,三级检测指施工单位自检、监理复检、中心试验室抽检。
沿海高速改扩建一期工程工地例会汇报材料[2013.8]沿海高速改扩建一期工程总监办二0一三年八月二十七日8月份工地例会汇报材料一、工程概况一期工程改扩建实施的路线全长45.324km,改建那马互通式立交1处,新建大塘互通1处,新增那马服务区1处,改建原大塘服务区1处。
全线计价土石方540.06万立方米(含互通、服务区),沥青砼路面1801594平方米,水泥砼路面34206平方米(匝道收费广场)。
主线(不含互通)设置桥梁共443.8米/4座,其中:大桥276.168米/2座,中桥167.632/2座。
互通内(含服务区)桥梁共359.146米/5座,其中:主线桥146.486米/3座,匝道桥139.66米/1座,分离式立交(主线下穿)73米/1座。
监理服务期:从2012年12月21日起,共30 个月。
缺陷责任期:自交工验收之日起共24个月。
二、本月监理工作开展主要情况1、2013年8月1日至3日为认真贯彻落实自治党委、政府和交通运输厅关于开展“美丽广西清洁乡村”活动和集中开展安全生产大检查活动的精神,组织开展了关于加强改扩建路段交通管理的活动。
2、2013年8月6日至9日为迎接区交通运输厅8月5日到8月23日开展的安全生产大检查,组织了全线安全生产专项检查工作,并于8月13日组织召开了安全生产隐患排查通报会。
3、2013年8月15日至17日,根据监理工作的计划,组织开展了全线砌体及路基土石方工程专项检查工作。
三、工程进度情况1、本月完成与累计完成情况(详见下表)截止2013年8月25日完成工程量情况分项(分部)工程细目单位本月计划完成本月实际完成累计完成工程量累计完成工程量占设计量(%)1标2标1标2标清表万m3挖方万m3填方万m3涵洞通道座桥梁(桩基)根桥梁(墩柱、盖梁)16m梁板片20m梁板片路面备料万m32、工程进度分析1标8月份实际完成产值万元,占计划投资万元的%,到目前累计计划应完成万元,占年投资计划的%;而实际累计完成万元,占年投资计划的%,与投资计划相比滞后%。
监理例会汇报资料一、项目概况本项目为某某公司在某某地区的某某建设项目,总投资额为X亿元,总建筑面积为X万平方米。
项目涉及X个建筑物,包括X座高层建筑和X座低层建筑。
项目计划工期为X个月,目前已完成X%。
二、工程进展情况1. 建设工作进展(1)土地平整:已完成X%,预计完成时间为X年X月X日。
(2)基础工程:已完成X%,预计完成时间为X年X月X日。
(3)主体结构:已完成X%,预计完成时间为X年X月X日。
(4)装饰装修:已完成X%,预计完成时间为X年X月X日。
(5)设备安装:已完成X%,预计完成时间为X年X月X日。
(6)综合验收:已完成X%,预计完成时间为X年X月X日。
2. 质量管理情况(1)质量验收:已完成X次,合格率为X%。
(2)质量整改:已完成X项,整改率为X%。
(3)质量事故:无。
3. 安全管理情况(1)安全巡查:已完成X次,发现问题X个,已整改X个。
(2)安全教育培训:已开展X次,参与人数X人。
(3)安全事故:无。
4. 环境保护情况(1)环境监测:已完成X次,合格率为X%。
(2)环境治理:已完成X项,治理率为X%。
(3)环境污染事故:无。
三、财务情况1. 资金使用情况(1)累计投入资金:X亿元。
(2)资金使用情况:已使用X亿元,占总投资额的X%。
(3)资金结余情况:剩余X亿元。
2. 费用控制情况(1)工程造价:原始预算X亿元,目前已完成X%,预计超支/节约X%。
(2)物资采购:已完成X%,预计超支/节约X%。
(3)人工成本:已完成X%,预计超支/节约X%。
四、问题与建议1. 工程问题(1)目前存在的主要问题:A、B、C。
(2)解决方案:A、B、C。
2. 管理问题(1)目前存在的主要问题:A、B、C。
(2)解决方案:A、B、C。
3. 其他建议:A、B、C。
五、下阶段工作计划1. 建设工作计划(1)土地平整:计划完成X%。
(2)基础工程:计划完成X%。
(3)主体结构:计划完成X%。
(4)装饰装修:计划完成X%。
国泰公司鸿利煤业地面建筑工程监理例会报表前半月施工进度和后半月施工计划
龙煤矿建建筑工程处一公司鸿利项目部
2012年8月
国泰公司鸿利煤业地面建筑工程监理例会报表
工程名称:山西灵石国泰鸿利煤业有限公司地面建筑工程报送日期:2012年8月20日
施工情况
过去半月计划半月内完成质量标准化未来半月计划未完成原因
1、灯房、浴室联合建筑内墙抹灰完成。
2、1#宿舍加气混凝土砌块砌筑完成。
3、2#宿舍加气混凝土砌块砌筑完成。
4、筒仓漏斗以上框架完成。
5、栈桥桩基。
6、食堂一层砌筑完成。
7、办公楼二层主体完成。
8、机修车间桩基砼浇筑完成。
9、道路路面施工。
10、空气压缩机房主体完成。
11、坑木加工房基础施工1、灯房、浴室联合建筑内墙抹灰完成。
外墙抹灰已开工。
2、1#宿舍加气混凝土砌块砌筑完成。
水
电预埋完成40%
3、2#宿舍加气混凝土砌块砌筑完成,水
电预埋完成40%
4、筒仓漏斗以上框架完成40%,钢轨焊
接完。
仓内混凝土填充墙完成。
5、栈桥桩基砼浇筑完。
6、食堂一层砌筑未完成,基础回填完成。
7、办公楼二层主体完成。
8、机修车间人工挖孔桩,混凝土浇筑完。
9、道路未施工。
10、空气压缩机房主体完成。
11、坑木加工房基础完工。
12、筛分车间人工挖空开始
严格按照施工
图纸施工,并且
坚决执行国家
及地方规范和
国标最新图集。
对于质量不合
格的地方情节
不严重者必须
进行有效的修
补措施,情节严
重者必须整改。
1、联合建筑外墙墙抹灰完成70%。
2、1#宿舍楼内墙抹灰两层。
3、2#宿舍楼内墙抹灰两层。
4、发电机房内墙抹灰完成。
5、筒仓31.35m标高完成
6、食堂两层砌筑完成。
7、办公楼主体完成。
8、道路面层300m。
基层300m。
9、筛分车间人工挖孔桩护壁桩完成。
10、坑木加工房基础回填完成。
11、器材库开工。
三七灰土完成
需协调问题
十日工作情况总结
通过公司领导和监理单位支持和帮助,我们的积极努力,工程进度情况都在计划之内,工程质量也无重大缺陷。
在安全方面,由项目部安全员与各施工班组长,大力贯彻安全施工、文明施工和质量标准化。
1、施工:本项目部工作人员尽心竭力完成施工计划,前期计划已基本完成,后十天施工计划已制定,争取在十天内完成施工计划。
前10日工程量:
1、灯房、浴室联合建筑内墙抹灰完成。
外墙抹灰已开工。
2、1#宿舍加气混凝土砌块砌筑完成。
水电预埋完成40%
3、2#宿舍加气混凝土砌块砌筑完成,水电预埋完成40%
4、筒仓漏斗以上框架完成40%,钢轨焊接完。
仓内混凝土填充墙完成。
5、栈桥桩基砼浇筑完。
6、食堂一层砌筑未完成,基础回填完成。
7、办公楼二层主体完成。
8、机修车间人工挖孔桩,混凝土浇筑完。
9、道路未施工。
10、空气压缩机房主体完成。
11、坑木加工房基础完工。
12、筛分车间人工挖空开始
为了保证工程质量,项目部严把每道工序。
并且由监理和地面工程科进行验收,合格后方可进行下一工序的施工。
同时加强施工现场
安全管理,对存在安全隐患的工种进行安全技术交底。
确保施工安全性和质量标准化。
2、施工进度:
2.1、工期保证措施
A、严格按照全面质量管理的要求和工作程序开展工作,对各项工序严把质量关,减少因施工质量问题造成的返工窝工。
B、采用先进的技术和施工机械,提高机械效率。
C、对物资、物料采购做出有效的实施计划,保证工程所需物资材料及时供应。
D、落实进度控制责任,建立进度控制协调制度,保证工程进度在计划之内运行。
E、采用流水作业、科学合理组织施工。
3、质量化标准:本工程施工严格按照国家最新标准和国家规范进行施工。
确保本项目质量体系持续、有效地运行。
确保实现合同规定的工期,工程质量达到优良标准、现场管理达到山西省安全文明施工样板工地标准。
4、安全管理:加强施工现场安全管理,对存在安全隐患的工种进行安全技术交底。
确保施工安全性和质量标准化。
5、未来十日的施工重点是:
1、联合建筑外墙墙抹灰完成70%。
2、1#宿舍楼内墙抹灰两层。
3、2#宿舍楼内墙抹灰两层。
4、发电机房内墙抹灰完成。
5、筒仓31.35m标高完成
6、食堂两层砌筑完成。
7、办公楼主体完成。
8、道路面层300m。
基层300m。
9、筛分车间人工挖孔桩护壁桩完成。
10、坑木加工房基础回填完成。
11、器材库开工。
三七灰土完成
本工程在施工中,认真贯彻施工验收规范和操作规程,确保工程质量为确保施工质量,由本项目部派专业施工员进行全天检查和指导施工。
每项工程按内控标准检查验收,以保证达到质量目标。
杜绝质量缺陷和不安全隐患。
因此,在施工每一项工程,都要严格地把住质量关,要把工程质量通病消失在萌芽中。
创造一个和谐、文明、安全的施工环境。
龙煤矿山建设有限公司
建筑工程处一公司鸿利煤矿项目部
2012年8月20日。
