玻璃幕墙施工方法技术措施方案
- 格式:docx
- 大小:46.26 KB
- 文档页数:13
第二节玻璃幕墙施工技术方案1.玻璃幕墙施工要点工艺流程: 检验、分类堆放幕墙部件→测量放线→主次龙骨装配→楼层紧固件安装→安装主龙骨(坚杆)并抄平、调整→安装次龙骨(横杆)→安装保温镀锌钢板→在镀锌钢板上焊铆螺钉→安装层间保护矿棉→安装楼层封闭镀锌板→安装单层玻璃窗密封条、卡→安装单层玻璃→安装双层中空玻璃密封条、卡→安装双层中空玻璃→安装侧压力板→镶嵌密封条→安装玻璃幕墙铝盖条→清扫→验收、交工。
2.构件加工制作要求:(1)一般规定:a.严格按设计施工图进行构件的加工制作, 必要时应对意见建筑物主体进行复测, 及时调整幕墙的设计并及时修改设计施工图, 合理安排组织幕墙构件的加工组装。
b.使用的所有材料和附件, 都必须有产品合格证, 特别是主要部件, 同安全有关的材料和附件, 更要严格检验其质量, 检查出厂时间、存放有效期, 严禁使用不合格和过期材料。
c.构件加工环境要求清洁、干燥、通风良好、室内温度控制在5-30℃之间。
d.结构装配组合件应在生产车间制作, 不得在现场进行。
硅酮结构密封胶应打注饱满。
e.不得使用过期的硅酮结构密封胶。
(2)一般规定:a.钢化、半钢化玻璃不允许在现场切割, 按设计尺寸在工厂进行加工;热处理必须在玻璃切割、钻孔、挖槽等加工完毕后进行。
b.玻璃切割后, 边缘不应有明显的缺陷, 经倒棱、倒角、磨边处理, 以防应力集中而发生破裂。
c.玻璃加工应在专用的工作台上进行, 工作台表面应平整, 并有保护装置;在加工过程中注意保暖, 防止玻璃损坏和割伤操作者;加工后的玻璃要合理堆放, 并做好标记, 注明所用名称、尺寸、数量等。
d.注胶首先, 注胶前应认真检查、核对密封胶是否过期, 所用密封胶牌号是否与设计图纸要求相符, 玻璃、铝框是否与设计图纸一致, 铝料、玻璃、双面胶条等是否通过相容性试验, 注胶施工环境是否符合规定。
其次, 注胶要按顺序进行, 以排走注胶空隙内的空气;注胶枪枪嘴应插入适当深度, 使密封胶连续、均匀、饱满地注入到注胶空隙内, 不允许出现气泡;在接合处应调整压力保证该处有足够的密封胶。
玻璃幕墙施工方案本工程玻璃幕墙为隐框幕墙,采用银灰色铝合金框,蓝色玻璃,均由专业厂家按设计要求加工构件,经检验合格后运到现场安装。
构件加工过程中派人到厂家监督指导加工,确保原材料的质量及构件加工的质量。
(一)施工准备1、对骨架本身进行处理:注意骨架氧化膜的保护,在与砼直接接触的部位,对氧化膜进行防腐处理。
2、骨架接长采用连接件,分别穿进上、下杆件的端部后,再用螺栓拧紧。
3、施工安装要点:(1)竖框安装要求准确和符合质量标准。
接头采用套筒连接,接头留一定空隙。
连接件与预埋件的连接,采用刚接构造。
(2)立柱安装前应认真核对立柱的规格、尺寸、数量、编号是否与施工图纸相一致;(3)先将竖框与连接件连接,然后连接件再与主体预埋件连接,并进行调整和固定竖框,安装标高偏差控制在3mm以内,轴线前后偏差在2mm以内,左右偏差在3mm以内。
同时注意误差不得积累,且开启窗处为正公差。
(4)相邻竖框安装标高偏差不应大于3mm,同层竖框的最大标高偏差不应大于3mm,相邻竖框的距离偏差不应大于2mm。
竖框安装的允许偏差及检查方法应符合下表的规定。
竖框安装的允许偏差(mm)(5)竖框与连接件(支座)接触面之间一定要加防腐隔离垫片。
(6)竖框按偏差要求进行初步定位后进行自检,对不合格的应进行调校修正。
抽检数量为竖框总量的5%以上,且不少于5件。
抽检合格后将连接件(支座)正式焊接牢固。
(7)竖框安装就位、调整后及时固定。
玻璃幕墙安装的临时螺栓等在构件安装、就位、调整、固定后及时拆除。
(8)焊接场地必须采取防火、防爆安全措施后,方可进行操作。
电焊机接地零线及电焊工作回线必须符合有关安全规定。
(9)竖框安装牢固后,必须取掉上下两竖框之间用于定位伸缩缝的标准块,并在伸缩缝处打密封胶。
(二)幕墙组件安装1、选用密封材料(1)先在铝合金框内衬垫氯丁橡胶等弹性材料,防止玻璃因温度变化引起的胀缩导致破坏。
(2)胶垫宽度控制不要超过玻璃宽度,长度根据玻璃质量决定。
幕墙安全技术措施及专项施工方案幕墙是一种由铝合金、玻璃等材料组成的建筑外墙装饰和保温材料。
幕墙作为一种现代建筑装饰材料,应用广泛,但其安全性也备受关注。
为了确保幕墙的安全性,需要在施工过程中采取一系列的技术措施,并制定专项施工方案。
本文将介绍幕墙安全技术措施及专项施工方案。
一、安全技术措施1. 设计合理幕墙在设计时应满足相关安全标准,考虑风荷载、地震荷载等因素,确保其结构稳定性和抗风性能。
设计师还应考虑到幕墙的防火性能和抗冲击性能,选择合适的材料和结构。
2. 功能分区幕墙的功能分区有助于提高安全性。
根据建筑的使用要求,将幕墙划分为不同的区域,如一楼入口区、客房区、办公区等,以便更好地控制风险。
3. 材料选择幕墙所使用的材料应符合国家相关安全标准,具备良好的防火性能和抗冲击能力。
铝合金、钢结构和玻璃等材料应具有合格的质量检测报告,并经过检测机构的认证。
4. 安全检测在施工过程中,需要对幕墙的安全性进行定期检测。
包括对关键节点的检测、材料的检测等。
针对幕墙的使用寿命和耐久性,进行拉力、扭转、剪切和冲击等测试。
5. 防火措施幕墙的防火措施非常重要,特别是对于高层建筑。
幕墙的防火隔离带、阻燃层、阻燃材料等应按照相关标准进行设计和施工,确保在火灾发生时不会对人员造成伤害,并减少火势蔓延的风险。
二、专项施工方案1. 施工前的准备工作在施工前,应做好场地勘察工作,确认施工场地的地质条件和承重能力,并根据实际情况选择合适的施工机械和设备。
还应制定施工计划,并确定负责施工的专业人员和团队。
2. 施工现场管理施工现场应按照相关规定进行管理,设置施工围挡和警示标志,确保现场秩序和施工安全。
施工期间应及时排除施工现场的积水,保证施工过程中的安全。
3. 幕墙安装幕墙的安装应按照设计图纸和施工方案进行,确保幕墙的结构稳定和安全。
安装过程中要注意检查材料的质量和位置的准确性,以及安装工艺的合理性。
对于高层建筑,需要采取安全吊篮等人员和材料的提升设备。

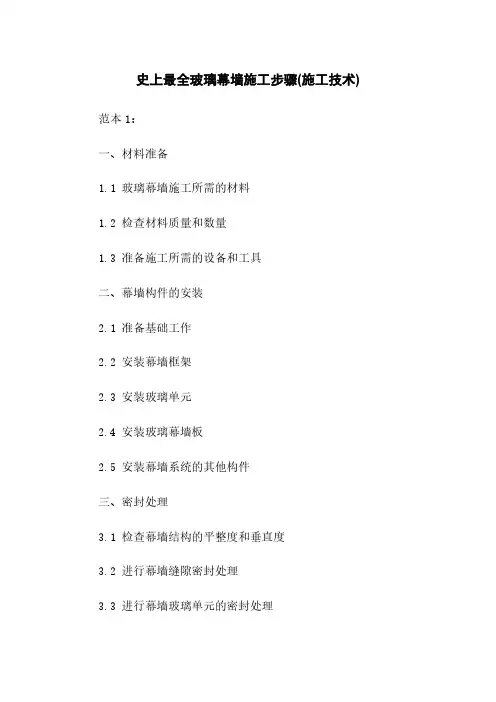

史上最全玻璃幕墙施工步骤(施工技术)范本1:一、材料准备1.1 玻璃幕墙施工所需的材料1.2 检查材料质量和数量1.3 准备施工所需的设备和工具二、幕墙构件的安装2.1 准备基础工作2.2 安装幕墙框架2.3 安装玻璃单元2.4 安装玻璃幕墙板2.5 安装幕墙系统的其他构件三、密封处理3.1 检查幕墙结构的平整度和垂直度3.2 进行幕墙缝隙密封处理3.3 进行幕墙玻璃单元的密封处理3.4 进行幕墙石材板的密封处理3.5 进行外部墙体的密封处理四、玻璃幕墙的质量验收4.1 进行幕墙结构的验收4.2 进行玻璃单元的验收4.3 进行幕墙板的验收4.4 进行幕墙系统的功能性测试五、施工安全措施5.1 确保施工现场的安全5.2 做好高空作业的防护措施5.3 强化施工人员的安全意识培训六、施工注意事项6.1 遵循施工图纸和技术要求6.2 加强施工现场管理6.3 做好施工过程中的交底和记录工作本文档涉及附件:施工图纸、技术要求和验收标准等相关文件。
法律名词及注释:1. 幕墙结构:指玻璃幕墙的支撑构件,包括框架、连接件等。
2. 幕墙缝隙密封处理:指在幕墙构件之间的空隙处进行密封处理,防止水、风等外界物质进入。
3. 玻璃幕墙板:指用于构成幕墙外观的各种材料板块。
4. 幕墙系统的功能性测试:指对幕墙系统进行各项功能性能的测试,如防水、隔音、隔热等。
范本2:一、玻璃幕墙施工前准备1.1 玻璃幕墙施工的前期准备工作1.2 检查施工现场和基础条件1.3 确定施工计划和施工队伍二、幕墙主体施工2.1 进行幕墙结构的安装2.2 进行幕墙框架的安装2.3 安装玻璃单元和幕墙板2.4 安装幕墙系统的其他构件三、幕墙密封处理3.1 进行幕墙缝隙的密封处理3.2 进行玻璃单元的密封处理3.3 进行幕墙板的密封处理3.4 进行石材板的密封处理3.5 进行外部墙体的密封处理四、施工质量验收4.1 检验和验收幕墙结构4.2 检验和验收玻璃单元和幕墙板4.3 检验和验收幕墙系统的功能性能五、施工安全措施5.1 加强施工现场的安全管理5.2 做好高空作业的防护措施5.3 进行施工人员的安全培训和交底六、施工注意事项6.1 遵循施工图纸和技术要求6.2 做好施工现场的卫生和环境保护工作6.3 做好施工过程中的记录和交底工作本文档涉及附件:施工图纸、技术要求和验收标准等相关文件。
玻璃幕墙施工方案一、主要技术措施(一)施工准备1.开工前技术员、施工员认真熟悉图纸,设计人员组织技术交底,项目部作施工组织设计。
2.测量放线前与土建单位现场监理单位进行轴线,标高点交底和移交手续,如发现超出部分应明确签单土建单位,并清理影响现场施工的障碍物。
3.搭建临时设施,按通水、电、做好防雷接地及消防保护措施。
4.施工人员根据现场进度情况及各工种的进展情况,调度安排施工人员进场。
5.由于可能的安装、内装饰、幕墙交叉施工,相互之间干扰较大,故施工前必须做到各种安全保护措施,即土建应提供其下方幕墙施工位置绝对安全的保障,以保证施工正常的顺利进行。
6.脚手架内侧立柱面离墙面应450mm,横杆顶端离墙面不得超过400mm特殊突出部位按建筑图搭设脚手架。
(二)弹线对整个建筑物结构尺寸校核测量后,将实际测得结构尺寸与幕墙设计尺寸进行复核,按确认的分格施工图进行弹线。
1.墙面防水层施工后进行弹线,以各层设计标高+50mm线定窗口上下水平线,找出窗口井字线后,再按各墙面排板平面图,弹出各种排板列线。
如果各窗口间实际尺寸与设计尺寸有偏差,误差小可调整各板间板缝尺寸,通缝上下要一致。
2.外墙面水平线以设计尺寸为基准,各大面墙结构外墙面在剔除胀模或补平凹进墙面时,需正负不大于2cm,其余误差可通过挂件托板间距来消除。
3.开间轴线以土建为准,上点控制在顶面支架节点上,分格开档定位误差在每开间中消化,以确保立面分格一致。
4.本工程设有部份通道,在交叉施工中,则分二步进行测量、弹线,用外围四边为轴线基准控制点,弹线完成后,要汇总弹线情况,作出弹线情况工作报告,总结弹线中出现的问题,即弹线后是否有实际尺寸与土建结构设计尺寸超限的问题,确定下步施工的方案。
(三)加工图确认现场项目部按设计图实地测量放样后。
经设计、监理确认测量结果与施工图后,由幕墙公司技术协调部根据现场的复查情况制定和完善施工用大样图和分格图,落实为加工图。
玻璃幕墙安全方案和技术措施引言玻璃幕墙是一种现代建筑中常见的外墙装饰材料,它具有良好的透光性和美观性。
然而,由于其特殊的结构和特性,玻璃幕墙也存在一些安全风险。
本文将介绍一些玻璃幕墙的安全方案和技术措施,以确保建筑物和居民的安全。
安全方案1. 材料选择:选择优质、强度高的玻璃材料,如钢化玻璃或夹层玻璃,以提高幕墙的抗冲击性和抗风压能力。
材料选择:选择优质、强度高的玻璃材料,如钢化玻璃或夹层玻璃,以提高幕墙的抗冲击性和抗风压能力。
2. 结构设计:通过合理的结构设计,确保幕墙系统的稳定性和抗震能力。
采用适当的连接件和支撑结构,减少意外的坍塌风险。
结构设计:通过合理的结构设计,确保幕墙系统的稳定性和抗震能力。
采用适当的连接件和支撑结构,减少意外的坍塌风险。
3. 防火设计:考虑幕墙系统的防火性能,选择具有良好耐火性能的材料,如不燃材料或阻燃材料,并加强防火隔离措施,以防止火灾蔓延。
防火设计:考虑幕墙系统的防火性能,选择具有良好耐火性能的材料,如不燃材料或阻燃材料,并加强防火隔离措施,以防止火灾蔓延。
4. 应力分析:进行幕墙系统的应力分析和计算,确保幕墙的承载能力符合设计要求,并在安装过程中进行施工监控,避免过度荷载造成的安全隐患。
应力分析:进行幕墙系统的应力分析和计算,确保幕墙的承载能力符合设计要求,并在安装过程中进行施工监控,避免过度荷载造成的安全隐患。
技术措施1. 安全玻璃:使用安全玻璃,如钢化玻璃或夹层玻璃,可以减少意外碎裂的风险。
这些玻璃具有更高的强度和抗冲击性,保证了幕墙的安全性能。
安全玻璃:使用安全玻璃,如钢化玻璃或夹层玻璃,可以减少意外碎裂的风险。
这些玻璃具有更高的强度和抗冲击性,保证了幕墙的安全性能。
2. 玻璃连接:采用安全可靠的玻璃连接系统,确保玻璃板之间的连接牢固,减少因玻璃脱离连接导致的安全问题。
玻璃连接:采用安全可靠的玻璃连接系统,确保玻璃板之间的连接牢固,减少因玻璃脱离连接导致的安全问题。
玻璃幕墙施工工艺及技术措施
本文将介绍玻璃幕墙的施工工艺和技术措施。
玻璃幕墙是一种外墙装饰材料,广泛应用于建筑工程中。
施工工艺
玻璃幕墙的施工工艺包括以下几个步骤:
1. 设计和准备:在施工前,需要进行详细的设计和准备工作。
这包括制定施工计划、确定材料需求、编制施工图纸等。
2. 安装支撑结构:首先,在建筑物外墙上安装支撑结构,以承载玻璃幕墙的重量。
支撑结构可以采用钢架或者铝合金材料。
3. 安装玻璃板:将预先加工好的玻璃板安装到支撑结构上。
安装时需注意玻璃板的平整度和垂直度,保证安装质量。
4. 密封处理:完成玻璃板的安装后,需要进行密封处理。
这包括在玻璃板间隙中注入密封胶水,以确保玻璃幕墙的密封性和防水性能。
5. 装饰和清洁:最后,在玻璃幕墙安装完成后,进行装饰和清洁工作,使其外观更加美观。
技术措施
为确保玻璃幕墙施工的质量和安全,需要采取一些技术措施:
1. 质量控制:施工过程中,需要进行严格的质量控制,包括玻璃板的选材、加工、安装等环节的质量检查,确保各个环节符合相关标准和规范。
2. 安全防护:施工现场需要设置安全防护措施,包括安全网、安全带等,以确保施工人员的安全。
3. 施工监管:施工中需要有专业人员进行监管和指导,确保施工工艺和技术措施的正确执行。
4. 环境保护:施工过程中需要注意环境保护,合理管理施工产生的废弃物和废水,减少对环境的影响。
以上是关于玻璃幕墙施工工艺及技术措施的简要介绍。
如需了解更多详细信息,请参考相关专业文献和标准规范。
玻璃幕墙施工方案(1)
一、施工前准备
在进行玻璃幕墙的施工前,首先要进行全面的施工准备工作。
包括但不限于:
- 确定施工人员及施工团队 - 编制详细的施工计划书 - 检查施工设备及工具的完好
情况 - 调查现场环境,了解周边情况 - 确定施工所需的材料及数量
二、施工流程
1. 基础处理
在进行玻璃幕墙施工前,首先需要对基础进行处理。
具体包括: - 清理基础表面,保证平整 - 检查基础的强度和稳定性 - 根据设计要求进行基础的处理和加固
2. 安装主体结构
2.1 安装主幕墙构架
•按照设计要求,安装主幕墙构架
•对构架进行调整,确保水平和垂直度
2.2 安装隔热层
•将隔热材料按设计要求安装在构架上
3. 玻璃安装
•根据设计图纸,选用合适的玻璃板
•将玻璃板按规定安装在主体结构上
•确保玻璃板的安装位置准确,密封性良好
三、质量控制
在施工过程中,需要严格把控质量,确保施工符合设计要求。
具体控制点包括:- 施工材料的质量检查 - 施工工艺的把控 - 对关键节点进行质量检验 - 完成后的验收工作
四、安全措施
在进行玻璃幕墙施工时,安全是第一位的。
需要做好以下安全措施: - 施工人
员需佩戴相关安全装备 - 设立安全警示标识 - 定期组织安全培训 - 建立健全的应急
预案
五、施工后工作
玻璃幕墙施工完成后,还需要进行相关的清理工作和验收工作,确保工程的完
美交付。
以上便是玻璃幕墙施工方案的简要介绍,希望能为相关施工人员提供一些参考。
一、玻璃幕墙总体施工方案(一)、熟悉图纸:了解前段工序的变化更改及设计变更。
(二)、熟悉施工现场:施工现场的熟悉包括两方面的内容,一是对已施工工序质量的验收;二是对照图纸要求对下步工作的安排。
(三)、寻准预埋铁件:预埋铁件的作用就是将连接件固定,使幕墙结构与主体结构连接起来。
故安装连接件时首先要寻觅原预埋件,惟独寻准了预埋件才干很准确地安装连接件。
(四)、对照竖梁垂线:竖梁的中心线也是连接件的中心线,故在安装时要注意控制连接件的位置,其偏差小于 2mm。
(五)、拉水平线控制水平高低及进深尺寸。
虽然预埋铁件时已控制水平高度,但由于施工误差的影响,安装连接件时仍要拉水平线控制其水平及进深的位置以保证连接件的安装准确无误,方法参照前几道工序操作要求。
(六)、点焊:在连接件三维空间定位确定准确后要进行连接件的暂时固定即点焊。
点焊时每一个焊接面点 2~3 点,要保证连接件不会脱落。
点焊时要两人同时进行,一人固定位置,另一人点焊,这样协调施工同时两人都要做好各种防护;点焊人员必须是有焊工技术操作证者,以保证点焊的质量。
(七)、验收检查:对初步固定的连接件按层次逐个检查施工质量,主要检查三维空间误差,一定要将误差控制在误差范围内。
三维空间误差工地施工控制范围为垂直误差小于 2mm,水平误差小于 2mm,进深误差小于 3mm。
(八)、加焊正式固定:对验收合格的连接件进行固定,即正式烧焊。
烧焊操作时要按照焊接的规格及操作规定进行,普通情况下连接件的两边都必须满焊。
(九)、验收:对烧焊好的连接件,现场管理人员要对其进行逐个检查验收,对不合格处进行返工改进,直至达到要求为止。
(十)、防腐:连接件在车间加工时亦进行过防腐处理,具体处理方法如下:1、清理焊渣;2、刷防锈漆;3、刷保护面漆,有防火要求时要刷防火漆;二、立柱定位放线(一)、工艺流程说明熟悉了解图纸要求→准备工器具,做好准备工作→找准开线位置→打水平线→找出立柱放线定位点→将定位点加固→拉水平线→检查误差→调整误差→进行水平分格→复查水平分格的准确→ 吊垂直线→检查垂直度→ 固定垂直线→检查所有放线的准确线→重点清查转角,变面位置的放线情况(二)、熟悉图纸的过程是对整个工程的了解,在施工前对施工面的图纸,作出了全面了解,弄清整个位置的主导尺寸、转角、收口的处理方式,以及整个建筑设计的风格,并对整个施工组织设计有明确的认识,对施工进度的控制做到心中有数,同时根据实际情况编制切实可行的施工方法、方案。

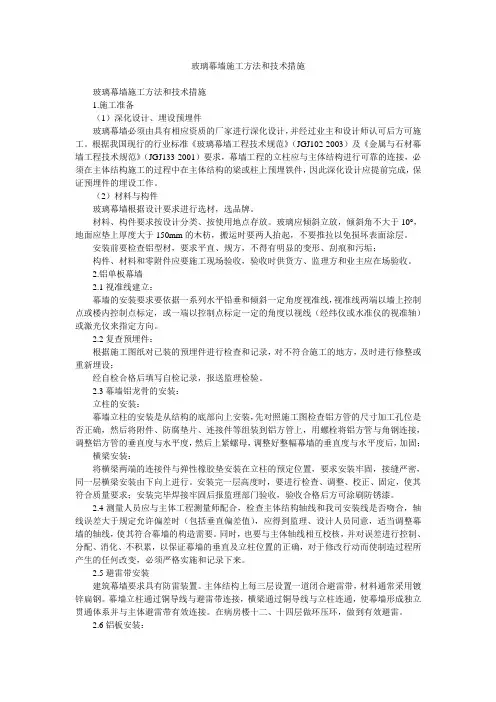

玻璃幕墙施工方法和技术措施玻璃幕墙施工方法和技术措施1.施工准备(1)深化设计、埋设预埋件玻璃幕墙必须由具有相应资质的厂家进行深化设计,并经过业主和设计师认可后方可施工。
根据我国现行的行业标准《玻璃幕墙工程技术规范》(JGJ102-2003)及《金属与石材幕墙工程技术规范》(JGJ133-2001)要求,幕墙工程的立柱应与主体结构进行可靠的连接,必须在主体结构施工的过程中在主体结构的梁或柱上预埋铁件,因此深化设计应提前完成,保证预埋件的埋设工作。
(2)材料与构件玻璃幕墙根据设计要求进行选材,选品牌。
材料、构件要求按设计分类、按使用地点存放。
玻璃应倾斜立放,倾斜角不大于10°,地面应垫上厚度大于150mm的木枋,搬运时要两人抬起,不要推拉以免损坏表面涂层。
安装前要检查铝型材,要求平直、规方,不得有明显的变形、刮痕和污垢;构件、材料和零附件应要施工现场验收,验收时供货方、监理方和业主应在场验收。
2.铝单板幕墙2.1视准线建立:幕墙的安装要求要依据一系列水平铅垂和倾斜一定角度视准线,视准线两端以墙上控制点或楼内控制点标定,或一端以控制点标定一定的角度以视线(经纬仪或水准仪的视准轴)或激光仪来指定方向。
2.2复查预埋件:根据施工图纸对已装的预埋件进行检查和记录,对不符合施工的地方,及时进行修整或重新埋设;经自检合格后填写自检记录,报送监理检验。
2.3幕墙铝龙骨的安装:立柱的安装:幕墙立柱的安装是从结构的底部向上安装,先对照施工图检查铝方管的尺寸加工孔位是否正确,然后将附件、防腐垫片、连接件等组装到铝方管上,用螺栓将铝方管与角钢连接,调整铝方管的垂直度与水平度,然后上紧螺母,调整好整幅幕墙的垂直度与水平度后,加固;横梁安装:将横梁两端的连接件与弹性橡胶垫安装在立柱的预定位置,要求安装牢固,接缝严密,同一层横梁安装由下向上进行。
安装完一层高度时,要进行检查、调整、校正、固定,使其符合质量要求;安装完毕焊接牢固后报监理部门验收,验收合格后方可涂刷防锈漆。
整体解决方案系列玻璃幕墙施工方法技术措施(标准、完整、实用、可修改)编号:FS-QG-14706玻璃幕墙施工方法技术措施Glass curtain wall construction method technical measures说明:为明确各负责人职责,充分调用工作积极性,使人员队伍与目标管理科学化、制度化、规范化,特此制定玻璃幕墙施工方法和技术措施1.施工准备(1)深化设计、埋设预埋件玻璃幕墙必须由具有相应资质的厂家进行深化设计,并经过业主和设计师认可后方可施工。
根据我国现行的行业标准《玻璃幕墙工程技术规范》(JGJ102-2003)及《金属与石材幕墙工程技术规范》(JGJ133-2001)要求,幕墙工程的立柱应与主体结构进行可靠的连接,必须在主体结构施工的过程中在主体结构的梁或柱上预埋铁件,因此深化设计应提前完成,保证预埋件的埋设工作。
(2)材料与构件玻璃幕墙根据设计要求进行选材,选品牌。
材料、构件要求按设计分类、按使用地点存放。
玻璃应倾斜立放,倾斜角不大于10°,地面应垫上厚度大于150mm 的木枋,搬运时要两人抬起,不要推拉以免损坏表面涂层。
安装前要检查铝型材,要求平直、规方,不得有明显的变形、刮痕和污垢;构件、材料和零附件应要施工现场验收,验收时供货方、监理方和业主应在场验收。
2.铝单板幕墙2.1视准线建立:幕墙的安装要求要依据一系列水平铅垂和倾斜一定角度视准线,视准线两端以墙上控制点或楼内控制点标定,或一端以控制点标定一定的角度以视线(经纬仪或水准仪的视准轴)或激光仪来指定方向。
2.2复查预埋件:根据施工图纸对已装的预埋件进行检查和记录,对不符合施工的地方,及时进行修整或重新埋设;经自检合格后填写自检记录,报送监理检验。
2.3幕墙铝龙骨的安装:立柱的安装:幕墙立柱的安装是从结构的底部向上安装,先对照施工图检查铝方管的尺寸加工孔位是否正确,然后将附件、防腐垫片、连接件等组装到铝方管上,用螺栓将铝方管与角钢连接,调整铝方管的垂直度与水平度,然后上紧螺母,调整好整幅幕墙的垂直度与水平度后,加固;横梁安装:将横梁两端的连接件与弹性橡胶垫安装在立柱的预定位置,要求安装牢固,接缝严密,同一层横梁安装由下向上进行。
安装完一层高度时,要进行检查、调整、校正、固定,使其符合质量要求;安装完毕焊接牢固后报监理部门验收,验收合格后方可涂刷防锈漆。
2.4测量人员应与主体工程测量师配合,检查主体结构轴线和我司安装线是否吻合,轴线误差大于规定允许偏差时(包括垂直偏差值),应得到监理、设计人员同意,适当调整幕墙的轴线,使其符合幕墙的构造需要。
同时,也要与主体轴线相互校核,并对误差进行控制、分配、消化、不积累,以保证幕墙的垂直及立柱位置的正确,对于修改行动而使制造过程所产生的任何改变,必须严格实施和记录下来。
2.5避雷带安装建筑幕墙要求具有防雷装置。
主体结构上每三层设置一道闭合避雷带,材料通常采用镀锌扁钢。
幕墙立柱通过铜导线与避雷带连接,横梁通过铜导线与立柱连通,使幕墙形成独立贯通体系并与主体避雷带有效连接。
在病房楼十二、十四层做环压环,做到有效避雷。
2.6铝板安装:面板材料在装饰工程中十分重要,因此铝板的制作和安装尤其重要。
施工时必须按照挂线施工的原则,铝板内侧粘贴防火岩棉,岩棉厚度不小于80mm,将铝板与角码连接,拧紧角码与龙骨上的连接螺钉,安装牢固。
2.7打胶:a)打胶前用"二甲苯"或工业乙醇和洁净毛巾搽拭铝板及铝槽打胶部位。
b)缝隙用泡沫棒塞紧,保证平直,预留最薄处3.5-4.5mm 的打胶厚度。
c)打胶前,在打胶部位粘贴保护胶纸,注意胶纸与胶缝平直。
d)打胶时要持续均匀。
胶注满后,应检查里面是否有气泡、空心、断缝、夹杂等缺陷,若有应及时清理。
e)隔日打胶时,胶缝连接处应清理打好的胶头,切除前次打胶时的胶尾,保证两次打胶的连接紧密。
f)耐候胶修饰后,应迅速将粘贴在铝板上的胶带撤掉,耐候胶固化后,清洁内外铝板并做好防护标志。
2.8自检:若遇上任何不合格的事项,质检员必须确保修改行动的进行,他必须从不同的品质控制过程中收集有关不合格的资料,跟有关人员共同合作,调查清楚不合格产品产生的原因,以及修改方法来尽量避免它的再次发生。
2.9清洁验收:采用中性清洗剂,利用专用擦拭工具,使整个幕墙美观整洁。
3.隐框玻璃幕3.1测量放线:施工队伍进场后首先进行测量定位,测量出土建结构和钢结构的偏差,为施工作好准备,测量后需确定安装基准线,包括龙骨排布基准及各部分幕墙的水平标高线,为各个不同部位的幕墙确定三个方向的基准。
3.2预埋件安装剔凿:根据施工图对已装的预埋件进行检查和记录,对不符合施工的地方,及时进行修整或重新埋设;经自检合格后填写自检记录,报送监理检验。
3.3幕墙龙骨的安装:立柱的安装:幕墙立柱的安装是从结构的底部向上安装,先对照施工图检查主梁的尺寸加工孔位是否正确,然后将附件、芯套、防腐垫片、连接件等组装到立柱上,用螺栓将立柱与支座连接,调整主梁的垂直度与水平度,然后上紧螺母,调整好整幅幕墙的垂直度与水平度后,加固支座;横梁安装:将横梁两端的连接件与弹性橡胶垫安装在立柱的预定位置,要求安装牢固,接缝严密,同一层横梁安装由下向上进行。
安装完一层高度时,要进行检查、调整、校正、固定,使其符合质量要求;每层的幕墙安装工作完成后,必须把室内的铝型材包上保护膜,以免任何对幕墙之损害;3.4测量人员应与主体工程测量师配合,检查主体结构轴线和我司安装线是否吻合,轴线误差大于规定允许偏差时(包括垂直偏差值),应得到监理、设计人员同意,适当调整幕墙的轴线,使其符合幕墙的构造需要。
同时,也要与主体轴线相互校核,并对误差进行控制、分配、消化、不积累,以保证幕墙的垂直及立柱位置的正确,对于修改行动而使制造过程所产生的任何改变,必须严格实施和记录下来。
3.5避雷带安装建筑幕墙要求具有防雷装置。
主体结构上每三层设置一道闭合避雷带,材料通常采用镀锌扁钢。
幕墙立柱通过铜导线与避雷带连接,横梁通过铜导线与立柱连通,使幕墙形成独立贯通体系并与主体避雷带有效连接。
3.6防火在同一平面内根据建筑设计防火分区设置竖向防火隔断,竖直方向每层在窗间墙处设置水平防火隔断。
防火隔断由冷弯加工的镀锌钢板铺防火岩棉组成。
3.7玻璃安装及打胶:a.首先安装固定玻璃,由上而下进行,边安装,边打胶,边拆外脚手架,逐层向下进行。
打胶前用"二甲苯"或工业乙醇和洁净毛巾搽拭玻璃及铝槽打胶部位。
打胶时要持续均匀。
胶注满后,应检查里面是否有气泡、空心、断缝、夹杂等缺陷,若有应及时清理。
安装后应保持平整。
b.安装开启扇。
安装人员在室内安装开扇,由上到下进行,同时将五金件安装完毕,并且进行调试,要求位置准确,开启自如。
3.8自检:若遇上任何不合格的事项,质检员必须确保修改行动的进行,他必须从不同的品质控制过程中收集有关不合格的资料,跟有关人员共同合作,调查清楚不合格产品产生的原因,以及修改方法来尽量避免它的再次发生。
3.9清洁验收:采用中性清洗剂,利用专用擦拭工具,使整个幕墙美观整洁。
4.拉杆幕墙注:与以上的隐框玻璃幕墙的施工工艺基本相同,但西立面钢结构的横向跨度比较大,为增加强度在幕墙分格的竖向位置增加钢拉索、所以称为拉杆式幕墙。
5.点式雨棚玻、璃采光顶5.1放线复测:雨蓬制作安装前应对建筑物复测,图纸标注的坐标、轴线同建筑物相结合,钢结构同相应仪器结合,雨蓬的施工测量与主体工程施工测量轴线配合,测量误差应及时调整不得积累,使其符合图纸的构造要求。
5.2钢结构的安装施工:①防止钢结构在装卸、运输、堆放的过程中变形或损坏,尽量依据安装顺序供货。
②施工单位要保证脚手架的承载能力,要满足施工堆载的需要,同时考虑以下内容:a)钢结构、作业面与轴线之间的距离;b)对照参考面找出控制点的间距与位置,注意通视性;c)垂直度间距、水平度间距;d)对照参考面找出安装角的间距;e)水平差(与控制标高之间的误差);③钢结构的复核定位应使用轴线控制点和测量标高的基准点,保证雨蓬主要竖向构件及主要横向构件的尺寸允许偏差符合有关规范及行业标准。
④构件安装应按现场实际情况及结构形式采用扩大拼装法和综合安装的方法施工。
采用扩大拼装时,对容易变形的构件应作强度和稳定性验算,必要时应采取加固措施;采用综合安装方法时,要保证结构能划分成若干个独立单元,安装后,应具有足够的强度和刚度。
⑤确定几何位置的主要构件,如柱、桁架等吊装在设计位置上,在松开吊挂设备后应做初步校正,构件的连接接头必须经过检查合格后,方可紧固和焊接⑥焊缝处理:钢结构焊接完成后清除多余焊渣焊瘤,如有气孔夹渣等现象按规范要求修整或重做,同时清除焊缝周边"烧糊"的防腐层,自检合格后报监理验收。
合格后按设计要求进行焊缝防腐处理。
5.3驳接爪件的安装:应保证驳接位置准确,一般允许偏差在±1mm,调整尺寸偏差时宜采用先左后右,由上至下的顺序,逐步固定驳接件位置,以单元控制的方法调整校核,消除尺寸偏差,避免误差积累。
5.4玻璃的安装施工:①.现场安装玻璃时,先将驳接头与玻璃在装配平台上装配完成,然后与驳接爪安装。
为确保驳接头处的气密性和水密性,必须用力矩扳手,根据驳接系统的具体规格确定扭矩值。
②现场粗装后应调整玻璃的位置,保证玻璃水平偏差在允许范围内。
③玻璃全部调整好后,进行整体立面平整度的检查,确认无误后,进行打胶。
5.5玻璃打密封胶:a)打胶前用"二甲苯"或工业乙醇和洁净毛巾搽拭玻璃及钢槽打胶部位。
b)玻璃底部与钢槽的缝隙用泡沫棒塞紧,保证平直,预留3.5-4.5mm的打胶厚度。
c)打胶前,在打胶部位粘贴保护胶纸,注意胶纸与胶缝平直。
d)打胶时要持续均匀。
胶注满后,应检查里面是否有气泡、空心、断缝、夹杂等缺陷,若有应及时清理。
e)隔日打胶时,胶缝连接处应清理打好的胶头,切除前次打胶时的胶尾,保证两次打胶的连接紧密。
f)玻璃胶修饰后,应迅速将粘贴在玻璃上的胶带撤掉,密封胶表干后,清洁玻璃表面并做好防护标志。
5.6清洁验收:采用中性清洗剂,利用专用擦拭工具,使整个幕墙美观整洁。
请输入您公司的名字Foonshion Design Co., Ltd。
