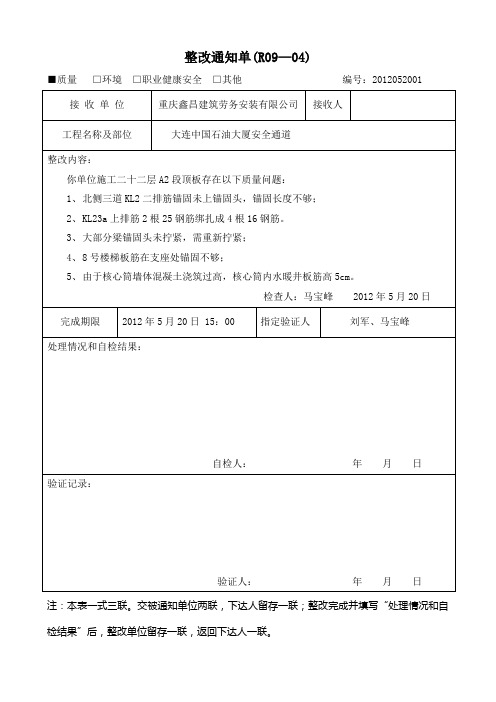

整改通知单(R09—04)
■质量□环境□职业健康安全□其他编号:2012052001
注:本表一式三联。
交被通知单位两联,下达人留存一联;整改完成并填写“处理情况和自检结果”后,整改单位留存一联,返回下达人一联。
整改通知单(R09—04)
□质量■环境■职业健康安全□其他编号:2010100601
注:本表一式三联。
交被通知单位两联,下达人留存一联;整改完成并填写“处理情况和自检结果”后,整改单位留存一联,返回下达人一联。
整改通知单(R09—04)
□质量■环境■职业健康安全□其他编号:2012041901
注:本表一式三联。
交被通知单位两联,下达人留存一联;整改完成并填写“处理情况和自检结果”后,整改单位留存一联,返回下达人一联。
工地钢筋值筋整改通知单
根据工地现场巡查发现,一些工程施工过程中存在部分钢筋错位、疏漏、包覆不足等质量问题,存在一定的安全隐患。
为了确保工程质量和施工安全,现就相关问题向各施工单位通报如下整改要求:
一、关于错位整改:
1. 对于发现错位的钢筋,应立即停止作业、拆除重新安排,并及时整改。
整改后应进行验收,确保错位问题得到有效解决。
二、关于疏漏整改:
1. 对于工程中发现的疏漏问题,应立即进行补充,并确保疏漏部位的钢筋符合相关标准要求,并具有足够的承载能力。
三、关于包覆不足整改:
1. 钢筋的包覆层不足会影响其耐腐蚀性能以及抗震性能,应对包覆不足的钢筋进行整改并加强管理,以免造成施工质量问题。
四、关于其他质量问题整改:
1. 对于其他工程施工中发现的质量问题,应严格按照相关要求进行整改,并在整改完成后进行复核,确保问题得到彻底解决。
以上整改要求需要各施工单位认真贯彻执行,确保施工过程中不出现同类问题。
如有发现问题未及时整改或整改不到位的情况,将按规定进行相应责任追究。
特此通知。
监理工程师:XXX 日期:XXXX 年 XX 月 XX 日。

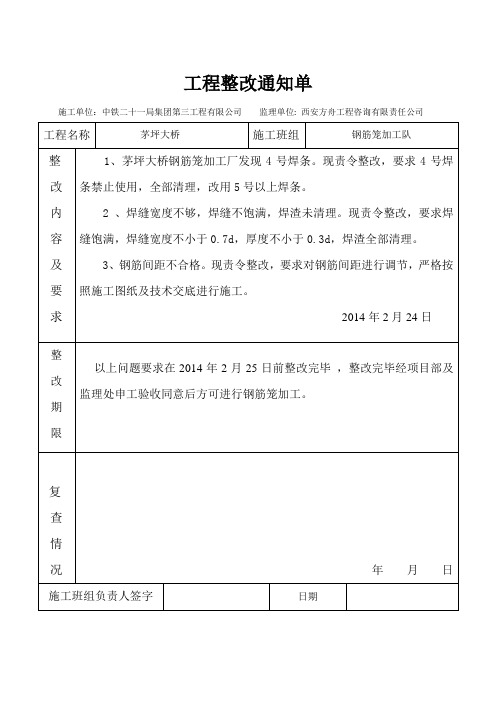

工程整改通知单
施工单位:中铁二十一局集团第三工程有限公司监理单位: 西安方舟工程咨询有限责任公司工程名称茅坪大桥施工班组钢筋笼加工队
整改内容及要求
1、茅坪大桥钢筋笼加工厂发现4号焊条。
现责令整改,要求4号焊条禁止使用,全部清理,改用5号以上焊条。
2 、焊缝宽度不够,焊缝不饱满,焊渣未清理。
现责令整改,要求焊缝饱满,焊缝宽度不小于0.7d,厚度不小于0.3d,焊渣全部清理。
3、钢筋间距不合格。
现责令整改,要求对钢筋间距进行调节,严格按照施工图纸及技术交底进行施工。
2014年2月24日
整
改期限
以上问题要求在2014年2月25日前整改完毕,整改完毕经项目部及监理处申工验收同意后方可进行钢筋笼加工。
复
查
情
况年月日施工班组负责人签字日期。
;.工程质量整改通知单质检201701施工单位签发人:施工班组签收人:(盖章)签发时间:年月日签收时间:年月日工程质量整改通知单质检201702施工单位签发人:施工班组签收人:(盖章)签发时间:年月日签收时间:年月日工程质量整改通知单质检201703施工单位签发人:施工班组签收人:(盖章)签发时间:年月日签收时间:年月日本通知单一式三份,施工员、队组长、资料员各一份。
工程质量整改通知单质检201704施工单位签发人:施工班组签收人:签发时间:年月日签收时间:年月日本通知单一式三份,施工员、队组长、资料员各一份。
工程质量整改通知单质检201705施工单位签发人:施工班组签收人:(盖章)签发时间:年月日签收时间:年月日本通知单一式三份,施工员、队组长、资料员各一份。
工程质量整改通知单质检201706施工单位签发人:施工班组签收人:(盖章)签发时间:年月日签收时间:年月日本通知单一式三份,施工员、队组长、资料员各一份。
工程质量整改通知单质检201707施工单位签发人:施工班组签收人:(盖章)签发时间:年月日签收时间:年月日本通知单一式三份,施工员、队组长、资料员各一份。
;.工程质量整改通知单质检201708施工单位签发人:施工班组签收人:(盖章)签发时间:年月日签收时间:年月日本通知单一式三份,施工员、队组长、资料员各一份。
;.工程质量整改通知单质检201709施工单位签发人:施工班组签收人:(盖章)签发时间:年月日签收时间:年月日本通知单一式三份,施工员、队组长、资料员各一份。
工程质量整改通知单质检201710施工单位签发人:施工班组签收人:(盖章)签发时间:年月日签收时间:年月日本通知单一式三份,施工员、队组长、资料员各一份。
通知
﹝2015-001﹞签发:
钢筋班组:
基于物联网技术取样流程的规范化,本工程钢材的见证取样需进行以下步骤:
1、取样报告填写、现场取样;
2、监管平台取样信息录入、递交(递交当天必须送至监测站);
3、钢材样品贴二维码、扫描;
4、监理拍照见证、签字;
5、将样品与报告递交监测站。
由于取样送检步骤的规范化以及取样流程的不可逆性,导致其过程较为繁琐,耗时较长,时间较紧。
为保证本工程的日常送检,现对你班组提出以下要求:
1、每批钢筋进场后,根据进场时间,原材取样必须在以下时间内完成:
前一天16:00~当天10:59进场,当天12:00之前必须完成取样;
当天11:00~当天15:59进场,当天16:30之前必须完成取样;
2、每栋楼各层有焊接工艺时,施工当天必须把焊接试件制作好,并把焊接部位、焊接类型以及焊接数量报告给资料员,不得漏制、漏报。
希望钢筋班组严格按照上述要求配合取样送检工作,共同为钢筋工程的质量安全把关。
若因取样环节的拖延导致钢材送检不及时,将对贵班组采取100元/次罚款。
中浩建设股份有限公司
长沙阳光壹佰新城4#地块项目经理部
2015年11月6日
接收人:
抄送:项目经理、生产经理、技术负责人、工程部、钢筋班组。
整改通知单
黄起降劳务队:
经检查发现1#楼钢筋班组在绑扎负二层顶梁钢筋时,存在以下问题:
1、L轴上主次梁交接处未设置吊筋。
2、L轴29-30梁腰筋图纸是6根,实际是9根。
3、M轴/30轴支座处多一根钢筋。
4、30轴M/L轴二排筋与一排筋间距太大。
5、M轴/28轴交接处加筋在柱子里锚固长度不够。
6、M轴/27轴交接处加筋在柱子里锚固长度不够。
7、28-29轴/N-P跨KL6多两根腰筋。
8、30轴/N轴交接处梁钢筋在暗柱的锚固长度不够。
9、30轴/M轴处梁底筋伸进柱子锚固长度不够。
10、30轴/M轴KL3支座处多1根加筋。
特此通知你劳务队于2014年9月15日前整改完毕,逾期不整改,后果自负。
山西建筑工程集团总公司
山西国际金融中心A座项目
2014年9月14日。
