遵南清溪府首开区抢工专项施工方案2019.5.8
- 格式:doc
- 大小:1.09 MB
- 文档页数:22
第八章冬雨季及夜间施工措施本工程施工跨越冬雨两季,要特别加强冬雨季的施工技术措施,安排好冬雨季施工,保证工程建设的连续和均衡,并保证工程质量、进度和安全。
根据本工程施工工期短、任务紧的特点,故需安排夜间进行施工。
为此,制定冬雨季及夜间施工技术措施如下:1、一般措施1)设立专人负责气象预报事宜,与气象部门建立长期联系,定期获取气象信息,由计划调度部门掌握近、中、远期气象情况,并及时通报各施工单位。
2)在安排施工计划时,一定考虑到气象因素,尽量将不宜在雨、雪天气施工的工序错开安排。
3)凡必须在冬雨季施工的工程项目,在开工前应编制冬雨季施工方案。
4)雨季施工应对施工现场的排水作周密地安排,工程开工时,厂区内外的排水应畅通。
5)物资部门要作好防雨、过冬物资材料的准备工作。
6)冬雨季来临前,应组织冬雨季施工前的检查,落实防雨、防冻、防寒措施,改善现场施工条件,保证冬雨季施工顺利进行。
7)加强冬雨季施工安全管理,严格按安全操作规程进行施工。
8)建立防灾抢险组织机构,做到“组织、人员、器材”三落实。
9)冬雨季施工中,对特殊材料、设备,必须有防潮、防冻措施。
2、建筑工程冬雨季施工主要技术措施1)备好风期施工的防挡风材料。
浇筑完后应立即用塑料布加草帘遮盖挡风养护,防止砼表面失水过快产生裂缝,时间不少于7天,在砼终凝前,应有专人时刻查看砼构件表面,若发现细微裂纹,立即用铁抹子压抹2—3遍。
2)施工塔架及外脚手架做好防风加固措施。
3)做好物资供应、劳动力调配和加强现场调度工作。
添置必需的防雨设施,不得中断的施工部位必须搭设防雨棚,备好机具,修整道路和完善排水设施,保证排水畅通。
4)加强计划、调度管理工作,组织安排好雨季施工作业计划并切实贯彻实施,避免因雨天施工而造成不必要的人力物力损失。
5)作好材料的保管工作,对材料仓库经常检查,做到通风、不漏雨、仓库周围排水畅通。
6)水泥要采取防潮措施,应储存在仓库内,且不能直接堆放在地上,应垫木板或预制板,离地面至少30cm。

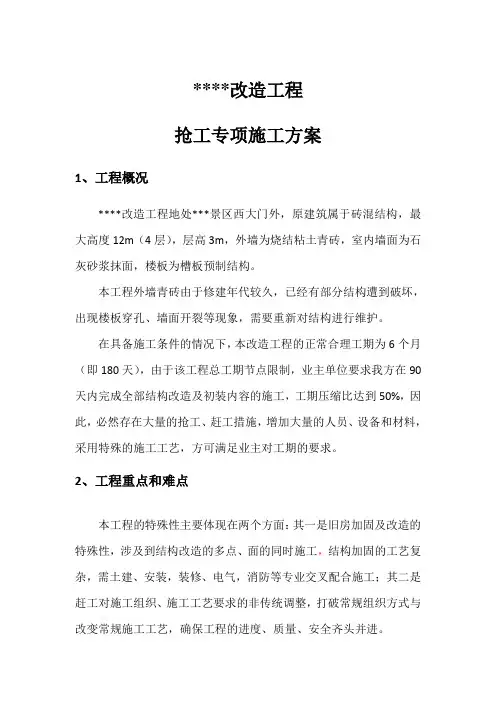

****改造工程抢工专项施工方案1、工程概况****改造工程地处***景区西大门外,原建筑属于砖混结构,最大高度12m(4层),层高3m,外墙为烧结粘土青砖,室内墙面为石灰砂浆抹面,楼板为槽板预制结构。
本工程外墙青砖由于修建年代较久,已经有部分结构遭到破坏,出现楼板穿孔、墙面开裂等现象,需要重新对结构进行维护。
在具备施工条件的情况下,本改造工程的正常合理工期为6个月(即180天),由于该工程总工期节点限制,业主单位要求我方在90天内完成全部结构改造及初装内容的施工,工期压缩比达到50%,因此,必然存在大量的抢工、赶工措施,增加大量的人员、设备和材料,采用特殊的施工工艺,方可满足业主对工期的要求。
2、工程重点和难点本工程的特殊性主要体现在两个方面:其一是旧房加固及改造的特殊性,涉及到结构改造的多点、面的同时施工,结构加固的工艺复杂,需土建、安装,装修、电气,消防等专业交叉配合施工;其二是赶工对施工组织、施工工艺要求的非传统调整,打破常规组织方式与改变常规施工工艺,确保工程的进度、质量、安全齐头并进。
工程重点本工程的重点是确保业主对工期的要求,在业主要求的90天内完成全部结构加固改造及初装内容的施工,同时,在保证工程的质量和安全前提下,实现全面赶工。
工程难点2.2.1劳动力的制约现象:为保证合同工期的顺利实现,必须进行全作业面同时施工,而全作业面同时展开施工,必然加大对人员、机械、材料的投入。
而本工程的实施时间正好处在农历新年期间,加之劳动力进场作业时间较短,按照传统习惯,该期间的劳动力组织将受到很大影响,在施工期间的劳动力成本会大量增加(比正常施工时的劳动力单工价格至少上涨40%),且在春节前后期间可能面临无劳动力进场的难题,突击性增加大量劳动力及劳动力成本上涨是工程的难点之一。
2.2.2场地的制约现象:本工程地处陡坡山脚,五栋建筑体散处在坡地上,场地落差较大、狭窄,基本上没有材料及建渣堆场,无法进行大量的地材备料与建渣堆码,同时,在塔吊吊运能力无法满足施工需要时,大量建渣、材料的人力转运通道也因场地狭窄的原因而受到制约,施工降效非常明显,对抢工极为不利,增加施工成本,是本工程的施工难点之二。
遵南清溪府项目实测实量整改处理方案贵州建工集团第四建筑工程有限责任公司2019年3月目录一、编制说明 (1)二、工程概况 (1)三、现场实体结构具体整改措施: (2)一、编制说明为切实提高工程质量水平,达到融创实测实量标准,根据目前现场实测实量相关数据,特制定如下措施,保证现场实测相关数据达到实测标准。
二、工程概况本项目位于遵义市红花岗区药业园区对面。
南面毗邻遵南大道,北面毗邻绍兴路,西面毗邻园区一路。
周边紧邻南岭公园,配套成熟,生活便利;项目距离遵义高铁站、汽车总站较近,交通便捷。
项目共计22栋楼,由6栋多层商业楼、15栋高层住宅及一栋幼儿园组成,地下室两层,含人防地下室,规划总用地面积97283㎡,总建筑面积322430㎡,项目总体由西向东连续开发。
场地地势由东南向西北方向降低,坡度为2%,本区域交通便利。
西侧城市主要河道,河对岸为安置小区及空地;南侧为物流用房,并与东都·凯莱国际隔空相对;东侧为规划商业用地,现为车辆销售中心;北侧为规划居住用地,现为车辆销售中心。
参建单位:三、现场实体结构具体整改措施:(一)混凝土工程:1、柱墙垂直度、平整度经实测数据分析,垂直度合格率约为80%、平整度合格率约为75%,垂直度偏差8mm-15mm 大约为16%、平整度偏差8mm-15mm大约为15%,垂直度偏差大于15mm的大约为4%、平整度偏差大于15mm的大约为2%,砼结构截面尺寸合格率为95%以上。
根据现场实际情况,为了不影响结构,达到融创实测实量关于砼墙面相关数据要求,对实测不合格点进行如下处理;修补措施:1)对偏差较小的部分用角磨机进行打磨,至满足规范要求;2)对偏差较大的地方,剔打表面的部分混凝土,将低凹部分凿毛并清洗干净,待清洗处无明水,趁润湿状态时,采用高一强度等级的水泥砂浆进行修补,修补后应注意养护。
3)墙柱混凝土平整度及垂直度超标部位,凹陷部位采取抹灰层加厚(超过35mm厚增加一道钢丝网),凸出部位应进行打凿;抹灰修补部位横平竖直、美观,面积不得大于1㎡;2、板底水平极差、楼板厚度修补措施:1)材料为白水泥、普通水泥、腻子粉、水,同时严格控制水灰比,反复实验,直至水泥浆颜色与已成型的结构混凝土颜色一致时,进行板底水平度点补,偏差较大时采用干粉砂浆修补,结构楼板严禁打磨;2)顶棚表面平整度:偏差超标3mm以内,采取水泥腻子分次刮平修复;偏差超标在3-10mm以内,采取水泥腻子分次刮平修复;偏差超标在10-30mm以内,采取干粉砂浆分次刮平修复,局部位置进行打凿;偏差超标在30mm以上,应采取打凿与干粉砂浆刮平相结合的方式进行修复;干粉砂浆厚度应控制在20mm以内;顶棚平整度偏差修复严禁采取挂网的方式进行。
大体积混凝土专项施工方案编制:审核:审批:目录第一节编制说明 (3)1. 编制依据 (3)2. 发放范围 (3)第二节工程概况 (3)1. 工程总体概况 (3)2. 大体积混凝土概况 (4)3. 施工平面布置 (5)4. 施工要求和技术保证条件 (5)第三节施工部署与组织安排 (6)1. 组织机构 (6)2. 施工段内工序安排 (7)3. 混凝土施工安排 (7)4. 场外运输 (7)5. 混凝土的浇筑 (7)6. 混凝土的测温 (7)第四节深化设计 (8)1.测温元件的布置 (8)2.钢筋支架设置 (9)第五节施工工艺技术 (10)1.施工准备 (10)2.底板混凝土浇筑现场准备 (14)第六节验收要求 (19)1.验收标准 (19)2.验收程序 (20)3.验收内容 (20)4.验收内容 (20)第七节施工保证措施 (20)1.材料保障措施 (20)2. 混凝土布料 (20)3. 混凝土振捣 (20)4. 混凝土压面 (21)5. 降温防裂施工措施 (21)6. 成品保护措施 (21)7. 安全保障措施 (21)8. 文明施工保证措施 (21)9. 环境保证措施 (22)10. 进度保证措施 (22)11. 应急保障措施 (22)12. 雨季施工保障措施 (22)13. 冬期施工保障措施 (23)第八节计算书 (23)1. 混凝土泵输出量和所需搅拌运输车数量计算 (23)2. 大体积混凝土温度应力与收缩应力计算 (25)3. 大体积混凝土表面保温层计算 (39)第九节附件 (41)第一节编制说明1. 编制依据2. 发放范围第二节工程概况1. 工程总体概况2. 大体积混凝土概况3. 施工平面布置根据总体施工部署,基础底板施工分区图如下所示。
4. 施工要求和技术保证条件1)现场准备2)技术准备3 组织编制《大体积混凝土施工方案》,完善审核审批手续,组织安全技术交底。
从混凝土的浇注、振捣、养护全面交底,交底要有针对性、可操作性要强4 工程现场设置标养室、试验室,标养试块模具,坍落度桶、温度计等计量器具的准备。
目录1 编制依据 (3)2 工程概况 (3)3 编制说明 (4)4 混凝土试验 (4)4.1混凝土强度等级分布 (4)4.2留置试块要求及标准 (5)4.3抗渗混凝土试块及标准 (6)4.4结构实体检验用同条件养护试件强度检验 (6)4.5 试验及见证计划表 (7)5 钢筋试验 (8)5.1主要部位的钢筋设计一览表 (8)5.2钢筋原材料试验要求 (9)6 地下室、楼面、墙面、屋面防水试验 (11)6.1 SBS改性沥青防水卷材(Ⅱ型) (11)6.2 楼地面、墙面聚氨酯防水涂料 (11)7 填充墙试验 (12)7.1砌体材料 (12)7.2砂浆试验 (12)7.3水泥试验 (13)7.4砂试验 (13)8 回填土试验 (13)9 环境检验 (14)10 钢筋保护层检测计划 (14)11 装修材料试验计划 (16)11.1大理石、花岗岩等石材 (16)11.2外门窗 (16)1 编制依据1.1津西台(挂)2015-049地块博岸名邸项目工程图纸、变更及洽商。
1.2博岸名邸工程项目施工组织设计。
1.3主要规范及标准2 工程概况3 编制说明原材料试验的种类:商砼(包括普通和抗渗)、钢筋、防水材料、砌块砂浆、砌块等。
所进场的材料应考虑试验周期,进行提前进场。
4 混凝土试验4.1混凝土强度等级分布4.1.1 地下室4.1.2 ±0.000以上4.2留置试块要求及标准4.2.1混凝土强度评定试块的组批原则:1)当一次连续浇筑超过1000m3时同一配合比混凝土每200m3,混凝土取样不得少于一次;2)每一现浇楼层同一配合比的混凝土,取样不得少于一次;3)冬季施工还应增加留置,一组临界强度试块和一组转常温试块;4)对预拌混凝土,当一个分项工程连续供应相同配合比混凝土量大于1000立方米时,其交货检验的试样,每200立方米混凝土取样不得少与一次(基础);5)建筑地面的混凝土,以同一配合比,同一强度等级,每一层或每1000m2为一检验批,不足1000m2也按一批计。
遵义市人民政府关于公布规范性文件清理目录的通知正文:----------------------------------------------------------------------------------------------------------------------------------------------------遵义市人民政府关于公布规范性文件清理目录的通知遵府发〔2018〕17号各县、自治县、区(市)人民政府,新蒲新区管委会,市政府各部门、各直属机构:为全面推进依法行政,优化经济社会发展环境,加强制度建设管理,根据国家、省有关规定和《遵义市规范性文件管理规定》,市政府对2013年至2017年期间制发的规范性文件(包括市政府办公室制发的规范性文件)进行了清理,现将清理目录予以公布。
该目录对2013年以来应当失效、废止和2013年至2017年期间制发继续有效的市政府规范性文件予以明确,请遵照执行。
附件:遵义市人民政府规范性文件清理目录2018年12月12日附件遵义市人民政府规范性文件清理目录清理机关:遵义市人民政府2013至2017年失效规范性文件目录序号文号文件标题公布时间失效废止有效备注1遵府办发〔2013〕6号遵义市人民政府办公室关于印发遵义市非农业建设占用耕地耕作层土壤剥离利用实施办法(试行)的通知2013年1月15日失效2遵府办发〔2013〕10号遵义市人民政府办公室关于印发《遵义市2013年城乡低保提标工作方案》的通知2013年1月23日失效3遵府办发〔2013〕26号遵义市人民政府办公室关于印发《遵义市15851人才精英工程(2012-2016实施方案》的通知2013年2月18日失效4遵府办发〔2013〕82号遵义市人民政府办公室关于印发《遵义市农村敬老院新建和改扩建全覆盖工作实施方案》的通知2013年5月23日失效5遵府办发〔2013〕88号遵义市人民政府办公室关于印发遵义市市级机关软件资产管理办法(试行)的通知2013年5月31日失效6遵府办发〔2013〕118号遵义市人民政府办公室关于印发遵义市中心城区开展犬类动物管理专项整治工作方案的通知2013年7月9日失效7遵府办发〔2013〕130号遵义市人民政府办公室关于印发遵义市城镇基本医疗保险慢性特殊病管理办法的通知2013年8月9日失效8遵府办发〔2013〕136号遵义市人民政府办公室关于严格执行法制机构合法性审查制度的通知2013年8月16日失效9遵府办发〔2013〕161号遵义市人民政府办公室关于印发《遵义市城镇居民基本医疗保险门诊统筹管理暂行办法》的通知2013年11月1日失效10遵府办发〔2013〕164号遵义市人民政府办公室关于印发《集体企业职工存量补贴审核认定办法》的通知2013年11月5日失效11遵府办发〔2013〕165号遵义市人民政府办公室关于印发《遵义市古树名木保护管理办法》的通知2013年11月5日失效12遵府办发〔2013〕174号遵义市人民政府办公室关于印发《市政府重大课题评审办法(试行)》、《市政府重大课题调研专项资金使用和管理办法(试行)》的通知2013年11月28日失效遵府办发〔2013〕173号遵义市人民政府办公室关于印发《市政府重大课题调研工作规则(试行)》的通知2013年11月28日失效14遵府办发〔2013〕175号遵义市人民政府办公室关于印发《遵义市社会救助申请家庭经济状况核对办法》的通知2013年12月4日失效15遵府办发〔2013〕176号遵义市人民政府办公室关于印发《遵义市城乡困难群众临时救助办法》的通知2013年12月4日失效16遵府办发〔2013〕177号遵义市人民政府办公室关于印发《遵义市农村敬老院管理办法和规范》的通知2013年12月4日失效17遵府发〔2013〕30号遵义市人民政府办公室关于印发《遵义市保障性住房管理办法(试行)》的通知2013年11月18日失效18遵府发〔2013〕32号遵义市人民政府办公室关于印发《遵义市制止和查处违法建设责任追究暂行办法》的通知2013年12月27日失效19遵府发〔2013〕34号遵义市人民政府关于印发《遵义市中心城区道路交通管理办法》2013年12月25日失效20遵府发〔2013〕2号遵义市人民政府印发关于加快酒用高粱产业发展的指导意见2013年1月9日失效21遵府发〔2013〕12号遵义市人民政府关于调整教育“9+3”计划的意见2013年4月28日失效22遵府发〔2013〕14号遵义市人民政府关于进一步推动创业扩大就业工作的意见2013年5月27日失效23遵府办发〔2013〕15号遵义市人民政府办公室关于开展公共场所室内空气质量检测和职业病综合防治工作的通知2013年1月23日失效24遵府发〔2013〕25号遵义市人民政府关于加强环境保护重点工作的实施意见2013年10月22日失效25遵府发〔2013〕11号遵义市人民政府关于加快现代畜牧渔业发展的指导意见2013年2月27日失效26遵府发〔2013〕18号遵义市人民政府关于加强中心城区土地储备管理工作的意见2013年6月19日失效27遵府发〔2013〕24号遵义市人民政府关于加快金融产业发展的意见2013年10月20日失效28遵府发〔2013〕27号遵义市人民政府关于持续改善市中心城区环境空气质量的意见2013年10月31日失效29遵府发〔2013〕31号遵义市人民政府关于进一步加强房地产市场管理的意见2013年12月17日失效30遵府通〔2013〕10号遵义市人民政府关于严厉打击中心城区违法建设的通告2013年12月27日失效31遵府办发〔2013〕5号遵义市人民政府办公室印发关于进一步规范专项应急预案启动程序和应急联动机制的通知2013年1月7日失效32遵府办发〔2013〕25号遵义市市人民政府办公室印发关于建立应急救援经费保障机制的通知2013年2月5日失效33遵府办发〔2013〕42号遵义市人民政府办公室印发关于进一步做好扶持微型企业发展工作的通知2013年3月8日失效34遵府办发〔2013〕43号遵义市人民政府办公室关于转发市烟草专卖局(公司)等部门遵义市烟草行业援建水源工程项目及资金监管实施细则(试行)的通知2013年3月11日失效35遵府办发〔2013〕49号遵义市人民政府办公室关于印发《遵义市高致病性禽流感应急预案和遵义市口蹄疫应急预案》的通知2013年3月20日失效36遵府办发〔2013〕65号遵义市人民政府办公室关于印发《遵义市调整省“5个100工程”建设协调推进工作机制》的通知2013年4月15日失效37遵府办发〔2013〕67号遵义市人民政府办公室关于印发《遵义市公共法律服务体系建设实施意见》的通知2013年4月11日失效38遵府办发〔2013〕76号遵义市人民政府办公室关于印发《遵义市创建“无传销城市”实施方案》的通知2013年5月2日失效39遵府办发〔2013〕90号遵义市人民政府办公室印发关于分解细化省委省政府赤水河流域环境保护相关工作任务的通知2013年5月27日失效40遵府办发〔2013〕94号遵义市人民政府办公室关于印发遵义市社会信用体系建设工作方案的通知2013年5月28日失效41遵府办发〔2013〕100号遵义市人民政府办公室关于印发遵义市基本农田划定工作方案的通知2013年6月4日失效42遵府办发〔2013〕105号遵义市人民政府办公室关于转发市林业局市财政局《关于全面推进政策性森林保险工作的实施方案》的通知2013年6月13日43遵府办发〔2013〕107号遵义市人民政府办公室印发关于进一步健全和完善煤矿和道路交通安全生产督导和包保责任制的通知2013年4月9日失效44遵府办发〔2013〕127号遵义市人民政府办公室关于印发《遵义市社会保险基金监督委员会章程》的通知2013年7月31日失效45遵府办发〔2013〕132号遵义市人民政府办公室关于印发遵义机场净空和航空电磁环境保护规定的通知2013年8月5日失效46遵府办发〔2013〕134号遵义市人民政府办公室关于印发遵义市中心城区公交专用车道设置试点方案的通知2013年8月7日失效遵府办发〔2013〕137号遵义市人民政府办公室关于进一步做好网民留言办理工作的通知2013年8月9日失效48遵府办发〔2013〕150号遵义市人民政府办公室关于加强政府法律顾问工作的意见2013年9月16日失效49遵府办发〔2013〕156号遵义市人民政府办公室关于印发市突发事件信息报告工作规定和处置流程的通知2013年10月14日失效50遵府办发〔2013〕159号遵义市人民政府办公室关于转发市烟叶基础设施建设指挥部《关于切实加强烟叶生产基础设施项目使用管护工作的意见》的通知2013年10月18日失效51遵府办发〔2013〕160号遵义市人民政府办公室关于加强农村建房地质灾害防治工作的通知2013年10月29日失效52遵府办发〔2013〕166号遵义市人民政府办公室关于印发《遵义市公共法律服务体系建设指导标准》的通知2013年10月29日失效53遵府办发〔2013〕171号遵义市人民政府办公室印发关于做好解决拖欠农民工工资工作的通知2013年11月24日失效54遵府办发〔2013〕186号遵义市人民政府办公室关于印发《遵义市加快推进农村公路建设有关政策规定》等文件的通知2013年12月19日失效55遵府办发〔2013〕189号遵义市人民政府办公室关于印发《遵义市人民政府关于切实做好项目建设融资工作的意见》的通知2013年12月26日失效56遵府办发〔2014〕16号遵义市人民政府办公室关于进一步做好城镇新增就业实名制管理工作的通知2014年2月20日失效超过调整期57遵府办发〔2014〕39号遵义市人民政府办公室关于印发遵义市水运建设三年会战实施方案的通知2014年4月9日失效超过调整期58遵府办发〔2014〕42号遵义市人民政府办公室关于印发遵义市普通国省干线公路建设攻坚实施方案的通知2014年4月16日失效超过调整期59遵府办发〔2014〕69号遵义市人民政府办公室关于印发《遵义市国家公共文化服务体系示范区后续建设规划(2014—2016年)》的通知2014年6月9日失效超过调整期60遵府办发〔2014〕136号遵义市人民政府办公室关于印发《遵义市国家创新型试点城市推进方案(2014-2018年)》的通知2014年11月3日失效超过调整期61遵府办发〔2014〕151号遵义市人民政府办公室关于印发《遵义市第二次全国地名普查实施方案》的通知2014年12月15日失效超过调整期62遵府发〔2014〕17号遵义市人民政府关于印发遵义市提高民营经济比重五年行动计划的通知2014年5月16日失效调整时间至2017年63遵府发〔2014〕19号遵义市人民政府关于印发《遵义市大气污染防治行动计划实施方案》的通知2014年7月21日失效调整时间至2017年64遵府发〔2014〕31号遵义市人民政府关于支持工业企业加快发展若干政策措施的实施意见2014年11月18日失效时间调整至2017年12月31日65遵府发〔2014〕32号遵义市人民政府关于加快推进企业上市工作的意见2014年11月18日失效调整时间至2018年66遵府通〔2014〕2号遵义市人民政府关于加强中心城区饮用水源保护的通告2014年4月22日失效2016年已经制定出台《遵义市市辖区集中式饮用水水源保护条例》。
遵义市人民政府办公室关于鼓励发展装配式建筑的实施意见正文:----------------------------------------------------------------------------------------------------------------------------------------------------市人民政府办公室关于鼓励发展装配式建筑的实施意见各县、自治县、区(市)人民政府,新蒲新区管委会,市直相关部门:发展装配式建筑是建造方式的重大变革,是推进供给侧结构性改革的重要举措。
为进一步提高我市装配式建筑水平,加快推进建筑产业现代化,根据《国务院办公厅关于大力发展装配式建筑的指导意见》(国办发〔2016〕71号)、《国务院办公厅关于促进建筑业持续健康发展的意见》(国办发〔2017〕19号)和《省人民政府办公厅关于大力发展装配式建筑的实施意见》(黔府办发〔2017〕54号)有关精神,结合实际,制定本意见。
一、工作目标将红花岗区、汇川区、播州区、新蒲新区4个中心城区列为我市装配式建筑积极推进地区,中心城区以外的其他区域为鼓励推进地区。
坚持市场主导,政府推动、试点推进、稳步推广、顶层设计、协调发展,因地制宜发展装配式混凝土结构、钢结构和现代木结构等装配式建筑,坚持标准化设计、工厂化生产、装配化施工、一体化装修、信息化管理、智能化应用,促进建筑产业绿色发展和转型升级。
分三个阶段推进,力争到2025年底,全市装配式建筑发展初具规模,形成适应装配式建筑发展的市场机制和环境,建立完善的法律法规、技术标准和监管体系,培育一批设计、施工、部品部件规模化生产企业和具备现代装配建造技术水平的工程总承包企业,带动形成一批从事装配式建筑的专业化技能队伍。
(一)试点示范期(2019-2020年)。
充分发挥我市中心城区作为全省积极推进地区的试点示范作用,重点抓好政府投资项目采用装配式建造,加快建设和培育装配式建筑产业基地和示范项目。
东莞市青溪新都会工程安全文明施工实施细则安全文明施工实施细则编制单位:东莞市**建设监理有限公司编制人:总监审核:编制日期:2018年04月10日目录第二章编制依据第三章项目安全文明施工监督治理组织架构第五章安全生产文明施工监管程序第七章奖罚规定第八章安全生产文明施工监理资料及建档一、总则安全监理的原则:预防为主,严格监管。
方法:预防与监督相结合。
二、编制依据1.中华人民共和国建筑法。
2.中华人民共和国安全生产法。
3.建设工程安全治理条例。
4.GB50319-2000建设工程监理规范。
5.JGJ59-99建筑施工安全检查标准。
6.其他安全生产文明施工和治理相关法规及政府文件等。
三、项目安全文明施工监督治理组织架构四、各级人员职责(一)总监理工程师1.主持编制项目安全文明施工监理制度,确定项目监理组的安全生产文明施工监督治理的架构、人员配制及其责任,并组织实施。
2.督促施工单位建立和健全安全治理、文明施工治理保证体系,落实其治理机构,专门是安全责任负责人及专职安全员,搞好安全文明施工的监督治理。
3.按穗建筑[2003]106号文件要求和谐建设单位落实安全措施费用,并对费用的开支和使用进行审查和有效监控。
4.对危及工程和人员安全的施工及设备使用,必须及时下达停工(停用)指令。
5.积极参与安全事故的调查处理和事故救援工作。
6.按穗建筑[2002]8号文件要求对施工单位的安全生产治理进行评判。
(二)总监代表1.总监代表是项目安全生产、文明施工监督治理的直截了当责任人。
2.负责各专业安全生产文明施工监督治理工程师的工作安排和检查,确保治理体系的良好运行。
3.负责审查施工(含分包)单位及其治理人员的资质是否满足施工及治理要求。
4.督促施工单位建立和健全安全生产治理,文明施工治理保证体系,落实及治理机构,专门是安全责任负责人和专职安全员,搞好安全生产、文明施工的监督治理。
5.督促施工单位建立各级安全生产、文明施工治理制度和悬挂标识。
遵义市人民政府办公室关于印发遵义市专项清查经济适用住房建设用地工作方案的通知文章属性•【制定机关】遵义市人民政府•【公布日期】2007.06.18•【字号】遵府办发[2007]107号•【施行日期】2007.06.18•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】房地产市场监管正文遵义市人民政府办公室关于印发遵义市专项清查经济适用住房建设用地工作方案的通知(遵府办发〔2007〕107号)各县、自治县、区(市)人民政府,市人民政府有关工作部门:市国土局、市规划局、市房管局、市监察局等部门拟定的《遵义市专项清查经济适用住房建设用地工作方案》已经市人民政府同意,现印发给你们,请遵照执行。
二○○七年六月十八日遵义市专项清查经济适用住房建设用地工作方案(市国土局、市规划局、市监察局、市房管局)为认真贯彻国务院关于房地产市场宏观调控政策,规范经济适用住房制度,加强我市经济适用住房建设用地监管,根据省国土资源厅、省建设厅、省监察厅《关于专项清查经济适用住房建设用地的通知》(黔国土资发〔2007〕39号)精神,结合我市实际,制定工作方案。
一、清查范围此次清查范围主要是红花岗区、汇川区(遵义经济技术开发区)、赤水市、仁怀市。
二、清查对象清查对象主要是2005年1月1日至2007年3月31日期间,由市、区(市)以上人民政府、开发区管委会批准供应的经济适用住房建设用地。
三、清理和查处工作安排(一)清理核查阶段(2007年6月1日至8月31日)通过自查、实地调查和走访相关单位、购房户等方式,对经济适用住房用地进行逐宗排查,清理核查是否存在违法违规问题。
清理核查要点:1、2005年1月1日至2007年3月31日期间,各地经济适用住房建筑面积总量。
2、经济适用住房建设用地的批准文号、供地方式,是否存在改变土地用途,变相搞商品房开发的情形。
3、经济适用住房建设项目实际修建的公建配套面积是否有擅自改变土地用途或突破规划的情况。
宾馆改扩建工程项目一期工程2014年春节假期施工(1月25~2月14日)专项措施分公司2014年1月25日目录第一章工程概况 (1)第二章编制目的 (2)第三章春节施工计划 (3)第四章具体措施 (3)1. 组织管理措施 (3)2. 材料保障措施 (4)3. 资金保障措施 (8)4. 技术保障措施 (8)5. 后勤保障措施 (8)第一章 工程概况本工程位于,工程东西面为居民区、南面为宾馆,且工程周边的道路均为单行道,车流量非常大,道路狭窄,上下班高峰期道路拥堵。
施工现场狭窄。
现场环境简图本工程总用地面积24319.18平方米,总建筑面积65308平方米,其中新建总建筑面积为53308平方米,一期工程总建筑面积为12089.98平方米。
为公共建筑,一期工程共计6栋,其中酒店别墅4栋,结构层数为3F ,无地下室;宴会厅1栋,结构层数为-2+1F ;多功能厅1栋,结构层数为-2+1F ;接待厅1栋,结构层数为-1+3F ,建筑高度为15.2m 。
居民区在营宾馆大楼洗马路本工程围墙图1:一期工程各栋楼分布情况及周边环境情况第二章 编制目的本工程总工期为130天,2013年12月24日至2014年5月30日。
其中包括前期勘察、拆迁、基坑、结构、精装、机电安装等工程,与正常工期严重不符,本工程又因地处遵义市老城区的核心区,人流密集、白天车辆拥堵,不能进行工程材料运输,夜间因周围居民众多,不能进行噪音较大的工序施工,施工现场狭窄,无生活区,无材料堆场及材料加工区。
为确保本工程在规定的工期内圆满的完成施工任务,春节期间也必须连续施工;特编制本春节抢工措施以指导春节期间施工。
根据往年假期安排,2014年的1月25日~2014年2月14日(元宵节)为中国的传统春节假期,工人在外辛苦工作一年后,基本都会利用春节假期回家过年,但因本项目的施工期间正好跨越春节假期,工期又十分紧张,为确保在合同工期内完成业主的完工目标,按项目进度安排,本项目2014年春节期间放假时间调整为2014年1月30日下午(除夕)和2014年1月31日(正月初一)一天半假期,其余时间按正常施工进度进行安排。
遵南清溪府项目首开区抢工专项施工方案程序签名职务/职称日期编制专业负责人审核项目技术负责人批准项目经理贵州建工集团第四建筑工程有限责任公司2019年2月目录一、工程概况 (3)二、编制说明 (5)三、编制依据 (5)四、工期节点要求 (6)五、抢工难点 (9)六、抢工施工部署 (12)七、建设单位协助协调问题 (20)八、安全文明保证措施 (20)一、工程概况融创九棠府项目位于遵义市红花岗区,共青二路与遵南大道交界处。
基础内地势东南向西北方向降低。
总建筑面积:322430㎡,地上建筑面积243177㎡,地下建筑面积:76216㎡。
项目总体由西向东连续开发。
场地地势由东南向西北方向降低,坡度为2%,本区域交通便利。
西侧城市主要河道,河对岸为安置小区及空地;南侧为物流用房,并与东都·凯莱国际隔空相对;东侧为规划商业用地,现为车辆销售中心;北侧为规划居住用地,现为车辆销售中心。
单栋建筑指标建筑命名及编号层数建筑高度(M)总建筑面积(㎡)±0.00标高结构类型建筑命名编号地上地下住宅1# 26 1 77.95 12614 864.85 剪力墙商业2# 3 1 14.65 2934 862.85 框架住宅3# 22 1 65.95 9533 863.3 剪力墙住宅4# 24 1 71.95 22069 864.2 剪力墙住宅5# 26 1 77.95 11978 865.3 剪力墙住宅6# 24 2 71.95 22084 866.5 框架住宅7# 26 2 77.95 11976 866.4 框架住宅8# 26 1 77.95 11965 864.4 剪力墙幼儿园9# 3 0 11.65 3148 861.35 框架住宅10# 23 1 71.95 23536 863.3 剪力墙商业11# 3 0 13.55 2945 860.3 框架住宅12# 21 1 62.95 17447 863.55 剪力墙住宅13# 23 1 68.95 19071 865.45 剪力墙住宅14# 26 1 77.95 21528 867.45 剪力墙商业15# 3 1 14.35 1787 866.2 框架住宅16# 26 2 77.95 11845 867.9 剪力墙商业17# 2 0 9.5 1217 867.7 框架住宅18# 26 1 77.95 11648 867.9 剪力墙商业19# 3 0 14.15 1660 866.5 框架住宅20# 23 2 68.95 11635 867.35 剪力墙住宅21# 26 1 77.95 12096 866.15 剪力墙商业22# 2 1 9.55 1168 861.3 框架因工期十分紧张,各方准备比较仓促,我司进场时现场还不具备三通一平条件;从旋挖钻孔桩开始施工至今,建设单位基坑边坡未支护完成,还未提供正式地勘报告,存在土石方单位、边坡支护单位、地勘单位等几方交叉施工;施工场地地质情况十分复杂,有最深达20米的杂填土层,且回填层下溶洞极度发育;施工图纸提供不及时,不完整,版本较多,变化较大,特别是过程中修改基础底板坡度,给我司施工安排及劳动力组织造成极大困难。
由于以上原因,目前实际施工进度严重与计划节点工期脱节,应遵义合恒达华置业有限公司的预售节点要求编制抢工计划,为了保证抢工计划的实施完成,特编制此抢工施工方案。
参建单位:序号项目内容1 建设单位遵义合恒达华置业有限公司2 设计单位中泰设计有限公司3 勘察单位中国建筑西南勘察设计研究院有限公司4 监理单位贵州建工监理咨询有限责任公司5 施工单位贵州建工集团第四建筑工程有限责任公司二、编制依据1、总包合同及附件;2、建设单位提供的设计施工图、预售节点工期;3、工程涉及建筑验收规范、标准;4、现场实际情况;三、工期分析根据合同中《融创中国西南公司项目抢预售资源进度计划》的工期约定,为保证首开区2#、3#、4#、5#、8#、10#、11#、12#、13#、14#、22#楼达到建设单位所有要求的预售节点,每栋楼孔桩正常施工工期30天(常规地质),抢工工期为18天。
承台正常施工工期10天,抢工工期为5天;基础底板施工(含防水5天、房芯回填5天、垫层3天、底板基础钢筋15天及砼浇筑2天)正常施工工期30天,抢工工期为20天(含防水3天、房芯回填3天、垫层2天、底板基础钢筋10天及砼浇筑2天)。
一层车库正常施工工期15天(常规层高),抢工工期为10天。
二次车库正常施工工期为15天,抢工工期为10天。
标准层1-3层正常施工工期为20天(常规层高),抢工工期为15天。
3层以上正常工期为5天一层(不含精装预埋),抢工工期为4天一层。
目前首开区高层主楼为8栋,商业3栋,项目原计划按照从2#楼及3#楼向12#楼方向进行施工(包括地库底板一并施工)。
现由于甲方预售需要,项目为配合甲方按时达到预售节点,现将原施工计划进行调整,优先施工首开区主楼(3#、4#、5#、10#、8#、12#、13#、14#)(施工计划详附表2)由于抢工需要,现场同时增加大量劳动力满足施工要求,项目需增设民工生活区满足抢工需求。
结合现场实际情况,此抢工计划有困难大,任务重,施工条件极其严峻。
为了配合甲方完成预售节点,有效组织人力、物力和财力等投入抢工,切实做到整个抢工施工安排合理、有序,减少窝工或怠工现象的发生,特编制本抢工施工专项方案。
四、工期节点要求甲方对各地块各楼栋节点要求详下表:附表1序号建筑类型楼栋号预售部位计划1 高层3# 3-202 高层4# 3-203 高层5# 3-204 高层10# 3-205 高层8# 3-206 高层12# 3-207 高层13# 3-208 高层14# 3-209 商业2# 7-3010 商业11# 7-3011 商业22# 7-30原计划现场安排4台旋挖机进行孔桩开挖,土方开挖顺序按照我单位计划施工顺序开挖,但为了保证建设单位预售节点,我司现场将安排6台旋挖机开挖孔桩,土方开挖顺序也调整为优先开挖主楼部分,并且增加3台挖机。
现场资源配置情况见附表1。
附表1:1#楼资源名称及规格单位总量2019年2月3月1 破桩工人40 40 02 320挖机台 5 5 03 双桥车台20 20 04 泥工人86 86 05 小工人154 148 66 料斗个12 12 07 防水工人32 32 08 钢筋工(不含加工)人215 45 1709 泵工人 2 0 210 清光师傅人 4 0 411 木匠人280 0 28012 木匠(吊模、后浇带、排水沟)人 5 3 23#楼资源名称及规格单位总量2019年2月3月4月1 320挖机台18 4 14 02 旋挖机台43 11 31 13 破桩工人65 0 65 04 泥工人176 0 176 05 小工人326 0 326 06 料斗个20 0 20 07 防水工人72 0 72 08 钢筋工(不含加工)人200 0 200 09 木匠(吊模、后浇带、排水沟)人50 0 50 010 焊工(安装止水板)人20 0 20 04#、12#楼资源名称及规格单位总量2019年2月3月1 木匠人220 220 02 钢筋工(不含加工)人200 180 203 泵工人4 2 24 小工人16 8 85 清光师傅人6 3 35#楼资源名称及规格单位总量2019年2月3月1 320挖机台12 12 02 双桥车台60 60 03 旋挖机台18 8 104 泥工人96 0 965 小工人216 0 2166 料斗个16 0 167 钢筋工(不含加工)人175 0 1758 防水工人40 0 408#楼资源名称及规格单位总量2019年2月3月1 320挖机台7 7 02 双桥车台32 32 03 旋挖机10 10 04 破桩工人35 35 05 泥工人60 34 266 小工人95 24 717 料斗个 6 0 68 防水工人48 24 249 钢筋工(不含加工)人225 30 19510 木匠(吊模、后浇带、排水沟)人10 1.67 8.3311 焊工(安装止水板)人12 0 1212 泵工人 3 0 313 清光师傅人 4 0 414 木匠人80 0 8010#楼资源名称及规格单位总量2019年2月3月1 泥工人18 18 02 小工人80 72 83 料斗个8 8 04 防水工人32 32 05 钢筋工(不含加工)人295 165 1306 焊工(安装止水板)人20 20 07 泵工人 4 2 28 清光师傅人7 3 49 木匠人200 0 20010 木匠(吊模、后浇带、排水沟)人35 35 013#及14#楼各安排一台旋挖机进行钻孔作业。
五、抢工难点建设单位要求的节点工期相当紧张,本工程现场实际情况极为复杂,若不能有效协调,会给抢工施工带来很大影响。
本工程主要抢工难点如下:1、地质情况复杂根据地勘单位提供的初步报告显示,本地杂填土厚度较厚,基岩埋深普遍较大,杂、素填土回填时间短,未完成自重固结,结构松散,并且其中的大颗粒碎块石形成较多的架空现象,密实度差、厚度较大、均匀性差,力学性质差,极不稳定;本地段属于溶洞强发育区,基岩起伏面较大,地下水丰富,基础位于地下水位以下,场地复杂程度为一级,特别是13#、14#楼地质条件复杂,强风化岩层上部存在约15m 厚的杂填土,其中杂填土最大厚度达到21.2m,给旋挖机成孔带来极大的难度,使得桩基施工阶段消耗的时间太多,留给主体施工的时间极少。
2、天气情况从2018年12月开始至2019年2月期间,遵义地区长时间持续的阴雨寡照天气对现场施工造成了致命的影响,导致土方无法外运,对施工现场形成极大的阻滞。
3、设计图纸变化原设计图纸地下室底板坡度为1.5%,后变更为2%。
变更后造成现场大量土方需要外运,又由于天气原因,对土方开挖及外运工作造成严重影响,使得基础阶段施工进展极其缓慢。
4、施工场地狭窄,影响作业效率本工程基础形式为旋挖转孔桩基础(含少量独立基础),虽然现场场地较大,但是由于基础是采用旋挖机开挖孔桩,土方受天气影响无法及时外运,基础钻渣根本无足够场地堆放,且抢工楼栋众多,分割了可利用的场地,只能分片区进行基础施工,对现场施工进度、材料调运、机械组织等造成极大的影响。
5、地勘单位钻探不及时不按照整体节点进度钻探地勘单位由于钻机过少,并且不按照节点进度进行钻探,随意性大,无法成片成块的提供工作面,造成我单位施工机械多次来回组织,机械功效浪费极大。
6、资源供应项目位于遵义市红花岗区,当地市场材料供应比较紧张,劳动力及机械资源紧缺,价格普遍上涨,且抢工工期紧,抢工范围广,劳动强度很大,存在太多不确定性因素,如何短时间内组织大量的人力、物力及机械,难度极大、风险极高!7、工序交叉多因施工图纸方案,使得基坑外扩,桩位变化,从而导致土石方单位、边坡支护单位、地勘单位及我司多单位、多工序、多工种交叉施工,相互影响,各工序衔接难度变大,窝工增多,工效降低。
