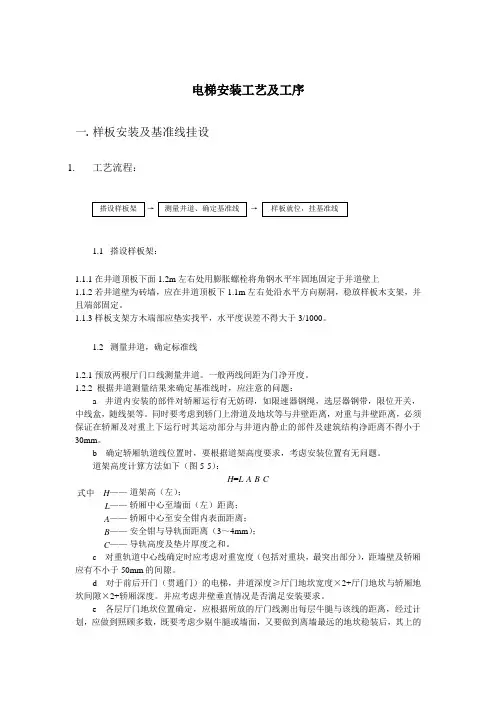

电梯安装工艺及工序一.样板安装及基准线挂设1.工艺流程:→→1.1搭设样板架:1.1.1在井道顶板下面1.2m左右处用膨胀螺栓将角钢水平牢固地固定于并道壁上1.1.2若井道壁为砖墙,应在井道顶板下1.1m左右处沿水平方向剔洞,稳放样板木支架,并且端部固定。
1.1.3样板支架方木端部应垫实找平,水平度误差不得大于3/1000。
1.2测量井道,确定标准线1.2.1预放两根厅门口线测量井道。
一般两线间距为门净开度。
1.2.2 根据井道测量结果来确定基准线时,应注意的问题:a 井道内安装的部件对轿厢运行有无妨碍,如限速器钢绳,选层器钢带,限位开关,中线盒,随线架等。
同时要考虑到轿门上滑道及地坎等与井壁距离,对重与井壁距离,必须保证在轿厢及对重上下运行时其运动部分与井道内静止的部件及建筑结构净距离不得小于30mm。
b 确定轿厢轨道线位置时,要根据道架高度要求,考虑安装位置有无问题。
道架高度计算方法如下(图5-5):H=L-A-B-C式中H——L——A——B——C——道架高(左);轿厢中心至墙面(左)距离;轿厢中心至安全钳内表面距离;安全钳与导轨面距离(3~4mm);导轨高度及垫片厚度之和。
c 对重轨道中心线确定时应考虑对重宽度(包括对重块,最突出部分),距墙壁及轿厢应有不小于50mm的间隙。
d 对于前后开门(贯通门)的电梯,井道深度≥厅门地坎宽度×2+厅门地坎与轿厢地坎间隙×2+轿厢深度。
并应考虑井壁垂直情况是否满足安装要求。
e 各层厅门地坎位置确定,应根据所放的厅门线测出每层牛腿与该线的距离,经过计划,应做到照顾多数,既要考虑少剔牛腿或墙面,又要做到离墙最远的地坎稳装后,其上的门立柱与墙面的间隙小于30mm而定。
f 对于厅门建筑上装有大理石门套以及装饰墙的电梯,由于它们的施工在后,因而确定厅门基准线时,除按照上述e进行考虑外,还要参阅建筑施工图,同时考虑利于门套及装饰墙的施工。
g 对两台或多台并列电梯安装时应注意各电梯中心距与建筑图是否相符,应根据井道建筑情况,对所有厅门指示灯,按钮盒位置进行通盘考虑,使其高低一致,并与建筑物协调,保证美观。
电梯安装施工工艺及方法本文档旨在介绍电梯安装的施工工艺及方法,帮助施工人员正确地进行电梯的安装工作。
施工工艺1. 准备工作:在施工前,应根据施工图纸和设计要求准备所需的材料和设备,并确保施工区域的安全和整洁。
准备工作:在施工前,应根据施工图纸和设计要求准备所需的材料和设备,并确保施工区域的安全和整洁。
准备工作:在施工前,应根据施工图纸和设计要求准备所需的材料和设备,并确保施工区域的安全和整洁。
2. 基础施工:首先进行电梯基础的施工,包括挖掘基坑、浇筑混凝土、安装支撑等。
基础施工:首先进行电梯基础的施工,包括挖掘基坑、浇筑混凝土、安装支撑等。
基础施工:首先进行电梯基础的施工,包括挖掘基坑、浇筑混凝土、安装支撑等。
3. 导轨安装:根据设计要求和电梯型号,将导轨进行安装和固定,确保导轨的平整和垂直度。
导轨安装:根据设计要求和电梯型号,将导轨进行安装和固定,确保导轨的平整和垂直度。
导轨安装:根据设计要求和电梯型号,将导轨进行安装和固定,确保导轨的平整和垂直度。
4. 机房安装:安装电梯机房的设备和机械部件,包括电梯机组、电气系统、控制柜等。
机房安装:安装电梯机房的设备和机械部件,包括电梯机组、电气系统、控制柜等。
机房安装:安装电梯机房的设备和机械部件,包括电梯机组、电气系统、控制柜等。
5. 电气布线:根据电梯的电气图纸和设计要求,进行电气布线和安装,确保电气系统的正常运行。
电气布线:根据电梯的电气图纸和设计要求,进行电气布线和安装,确保电气系统的正常运行。
电气布线:根据电梯的电气图纸和设计要求,进行电气布线和安装,确保电气系统的正常运行。
6. 门套安装:安装电梯门套和门扇,包括门轨、门锁、限位器等。
门套安装:安装电梯门套和门扇,包括门轨、门锁、限位器等。
门套安装:安装电梯门套和门扇,包括门轨、门锁、限位器等。
7. 对重安装:根据设计要求,安装电梯对重系统,确保电梯运行平稳和平衡。
对重安装:根据设计要求,安装电梯对重系统,确保电梯运行平稳和平衡。
电梯安装工艺随着城市的快速发展和楼房的增多,电梯安装工艺成为了现代建筑中的重要环节。
电梯的安装需要经过一系列专业的步骤和要求,以确保安装质量和运行安全。
本文将介绍电梯安装的一般工艺和注意事项。
一、选址与准备工作电梯的选址是安装过程中的关键步骤。
在选址阶段,需要考虑楼房的总体结构、设计荷载、使用人数等因素。
通常情况下,电梯的选址会根据楼房平面布局、人流量大的区域以及与其他设施的便利性来确定。
准备工作包括制定安装计划、选购所需材料和设备、设计并制作电梯井道等。
二、井道施工井道是电梯安装的主要基础部分,它承载着整个电梯的运行。
井道的施工首先需要确认井道的尺寸和布局,然后进行打地坪和墙壁的施工,最后安装门套和轿厢导轨。
三、轿厢安装轿厢是电梯的核心部分,也是乘客乘坐的空间。
轿厢的安装需要根据设计要求进行准确的定位,并保证与井道的尺寸和精度匹配。
轿厢安装前还需进行地坑的准备工作,包括安装地坑护坡、电缆井盖板等。
四、导轨安装导轨是电梯运行的支撑结构,它有助于电梯轿厢的运行平稳和安全。
导轨的安装需要根据地坑和井道的尺寸进行精确调整和定位,以确保轿厢在运行时不会出现摇晃或卡阻的情况。
同时,还需进行导轨连接件的安装、检查和调整。
五、驱动系统安装驱动系统是电梯能够正常运行的重要组成部分。
驱动系统的安装包括机房设备的安装、电动机和减速器的安装、电气控制系统的接线及调试等。
在安装过程中,需要按照相关规范和要求进行布线、连接和调试操作,以确保驱动系统的正常工作和安全运行。
六、安全装置和调试为了保障乘客的安全,电梯安装中还需安装各种安全装置。
例如,安装电梯的底坑区域需要设置安全钳,电梯的井道壁需要设置斜坡移动钢板等。
此外,在完成安装后,还需要进行系统的全面调试和试运行,以确保各项功能和安全装置的正常运行。
七、验收与维护电梯安装完成后,需要进行验收工作,即由相关部门进行检查和测试,确认电梯的安装是否符合相关法规和标准,并能正常运行。
室内电梯安装工艺流程1. 室内电梯安装啊,就像是给大楼的肚子里塞一个超级大滑梯,不过这滑梯可不能随便滑。
2. 首先得找个合适的地儿,就像给大象找个能站得稳的小角落,那可不容易。
3. 测量那尺寸,得精确到头发丝儿的程度,不然电梯就像不合脚的鞋子,走起来别扭。
4. 安装导轨的时候,那导轨就像大楼的脊梁骨,要是歪一点,电梯就成了歪脖子树。
5. 轿厢安装像搭积木,可这积木超级大,还不能搭错一块,错了就像捅了马蜂窝。
6. 电梯的绳索安装就像给大力士系腰带,系得松了,大力士就会掉裤子,也就是电梯掉下去。
7. 控制箱的安装像给电梯装大脑,要是装错了线,那电梯就成了脑子进水的糊涂蛋。
8. 调试电梯就像调教一只调皮的小怪兽,不听话就得好好修理它。
9. 安全装置的安装,那是给电梯戴上安全帽、系上安全带,不然它就像个调皮捣蛋不要命的小鬼。
10. 轿厢门的安装像给电梯的嘴巴装上牙齿,要是装不好,那嘴巴就合不拢啦。
11. 层门的安装好比给大楼的每层楼开个小嘴巴,这小嘴巴得和轿厢的嘴巴对得严严实实。
12. 安装缓冲器就像给电梯的屁股下面垫个大弹簧,万一电梯摔下来,就像摔在蹦床上。
13. 电梯的照明安装就像给电梯的小房间装小太阳,不亮堂的话就像进了鬼屋。
14. 通风设备安装像给电梯装个小风扇,要是没装,电梯里就像蒸笼一样闷热。
15. 电梯的按钮安装像给电梯装上小耳朵,按哪个它就得听哪个的话。
16. 信号系统安装像给电梯装个千里耳,让它能知道自己该停在哪层楼。
17. 安装电梯的扶手就像给电梯的胳膊装上栏杆,让人抓着才安心,不然就像在风中飘摇的树叶。
18. 最后的验收就像给打扮好的电梯来个大阅兵,不合格就得回炉重造,像个没考好的学生。
电梯安装工艺流程电梯是现代建筑中不可缺少的重要交通工具,它能够方便人们在楼宇间快速移动。
电梯的安装工艺流程十分重要,下面将以一个典型的电梯安装工艺流程为例进行介绍。
一、前期准备1. 电梯设计:根据楼宇的需求和规划,由专业设计师进行电梯的设计。
设计要符合相关法规和安全标准。
2. 材料采购:根据设计要求购买电梯相关的材料和设备,包括电梯轿厢、钢丝绳、电机、控制器等。
3. 地基设备施工:根据设计要求进行地基设备的施工,包括电梯井的挖掘和地基的加固等。
二、电梯井及轿厢安装1. 电梯井门安装:根据设计要求进行电梯井门的安装,包括井道门和轿厢门的安装。
2. 钢丝绳安装:将钢丝绳固定在井道顶部的导向轮上,并通过井道内的滑轮系统引导钢丝绳的移动。
3. 电梯主机安装:将电梯主机安装在井道的顶部,确保主机与钢丝绳的连接牢固。
4. 轿厢安装:将电梯轿厢吊装到井道中并固定在导向轨道上,确保轿厢的稳定性。
三、电梯配件及电气连接1. 安全门安装:安装电梯轿厢内的安全门,确保乘客的安全。
2. 控制器安装:安装电梯控制器,控制电梯的运行和停靠。
3. 电气连接:将电梯的电路进行连接,包括主机与控制器的连接、控制器与轿厢内部设备的连接等。
四、调试及试运行1. 电梯的调试:进行电梯整个系统的调试,包括电气系统的调试、安全系统的调试等。
2. 试运行:进行电梯的试运行,测试其运行是否正常、平稳、安全。
五、验收及使用1. 相关部门验收:由相关部门进行电梯的验收,检查电梯是否符合国家规定的安全标准。
2. 使用培训:对相关使用人员进行电梯的使用培训,包括如何操作电梯、应急措施等。
六、维护及保养1. 定期维护:按照电梯维护手册的要求,进行定期的维护和检修,确保电梯的正常运行。
2. 故障修复:对于出现的故障进行及时修复,确保电梯的可靠性和安全性。
以上就是电梯安装的典型工艺流程,这个流程确保了电梯的安全和可靠运行。
随着科技的不断发展,电梯的安装工艺也在不断更新,越来越多的高端技术被应用于电梯的制造和安装中,使电梯更加智能化、节能环保。
电梯安装工艺流程电梯安装工艺流程是指将电梯设备按照一定的顺序和要求进行安装和调试的过程。
电梯是一种特殊的交通工具,其安装工艺流程的准确性和规范性直接影响到电梯的使用性能和安全性。
下面将介绍电梯安装工艺流程的详细内容。
一、前期准备工作:电梯安装前,需要进行一些前期准备工作,包括施工图纸的制定、设备的选购、材料的采购等。
在这一阶段,需要与电梯制造商和安装单位进行沟通和协商,确保选购的设备符合规范要求,并且能够在施工期间按时到位。
二、现场勘测和测量:在安装电梯之前,必须对安装电梯的现场进行勘测和测量。
勘测的内容包括安装空间的尺寸和结构、施工现场的环境条件、电源和通信设备的位置等。
测量的内容包括井道孔洞的尺寸和位置、电梯轿厢和井道壁的平整度等。
三、基础施工:基础施工是指在电梯井道的底部进行基础的施工工作。
首先需要对地基进行处理,包括清理、挖掘、填土等。
然后在地基上进行混凝土浇筑,形成电梯井道的底部基础板。
在混凝土浇筑后,需要进行养护,保证基础的强度和稳定性。
四、钢结构安装:钢结构安装是指在基础施工完成后,对钢制井道和轿厢进行安装和组装。
首先需要根据设计图纸和现场测量结果,预制井道墙、井道梁和轿厢支架等钢制构件。
然后将这些构件进行组装和焊接,形成井道结构和轿厢骨架。
最后,需要对钢结构进行整体检查和调整,确保其平整度和垂直度符合要求。
五、轨道安装:轨道安装是指将电梯井道内的导轨安装到井道壁上。
在安装导轨之前,需要对井道壁进行清理和基准线的标定。
然后根据设计图纸,将导轨进行拼装,确保各个导轨段的连接平整和垂直度。
最后,将导轨安装到井道壁上,并进行调整,保证导轨的垂直度和平整度符合要求。
六、安全门和门机安装:安全门和门机安装是指在轨道安装完成后,将门套、门扇和门机等设备安装到井道壁上。
首先根据设计图纸和现场测量结果,预制门套和门扇。
然后将门套和门扇进行组装和调整,确保其与导轨的连接和平整度符合要求。
最后,安装门机等门控设备,保证电梯的门机系统能够正常运行。
电梯安装施工工艺详解电梯轿厢安装工艺电梯安装施工工艺详解 - 电梯轿厢安装工艺随着城市化进程的加快和楼房层数的不断增加,电梯作为现代建筑的重要组成部分,扮演着极为重要的角色。
电梯安装施工过程中的细节至关重要,不仅关系到电梯的运行安全,也关系到人们的生命财产安全。
本文将详解电梯轿厢的安装工艺,具体过程如下:一、准备工作在进行电梯轿厢的安装前,需要进行一系列的准备工作。
首先,要对施工现场进行清理,确保安装空间整洁无障碍;然后,检查电梯配件的数量和质量,确保其符合标准要求;最后,要制定安全施工计划和操作规程,确保施工过程中的安全性。
二、固定导轨1. 确定导轨布置和安装位置,根据设计图纸中的要求进行布线。
2. 进行导轨的定位固定,使用膨胀螺栓或焊接等方式将导轨牢固固定在电梯井壁上。
3. 检查导轨的水平和垂直度,确保导轨的安装位置准确无误。
三、安装提升机构1. 将提升机吊装到井道上方,然后将吊笼通过轨道缓慢下降到轨道上。
2. 确认提升机机架与导轨的对应位置,并进行牢固固定。
3. 安装并调整提升机驱动系统,包括主齿轮、传动链条等部件。
四、安装轿厢和门套1. 将轿厢通过井道进行提升,并与提升机的导轨精确对接。
2. 安装轿厢侧板和顶板,并进行校正和调整,确保其水平和垂直度符合要求。
3. 安装轿厢门套,确保门套与轿厢、井道墙壁之间的间隙符合标准。
五、安装控制系统1. 安装电梯控制柜和配电箱,连接电源线路,并进行相应的电气接地。
2. 连接轿厢与控制柜之间的信号线和电源线,保证控制系统的正常运行。
3. 进行控制系统的调试和测试,确保电梯运行和控制的顺畅与安全。
六、安全检测和验收1. 进行电梯的质量检查,包括轿厢平整度、水平度等方面的检测。
2. 进行电梯的各项功能测试,确保其符合设计要求和国家标准。
3. 完成电梯的安全检测和验收,并办理相应的手续和证书。
通过以上工艺步骤的详细施工,我们可以确保电梯轿厢的安装质量和使用安全。
电梯安装施工工艺要求(详细(二)引言概述:电梯安装施工工艺要求是指在电梯安装工程中,为确保电梯安装质量和施工进度,保障使用安全,需要遵守的一系列技术要求和规范。
本文将通过对电梯安装施工工艺要求的详细阐述,包括材料选择、施工前准备、安装过程、验收要求和维护保养等五个大点进行探讨。
正文内容:一、材料选择1. 电梯主机:要求选用具备稳定性、可靠性和耐久性的产品。
2. 钢质导轨:应选择质量好、耐压能力强、表面无缺陷的导轨材料。
3. 绳索:要选用耐磨损、耐腐蚀、抗拉强度高的合格绳索。
4. 其他配件:包括限速器、安全装置、控制系统等,应严格按照规范选择和使用。
二、施工前准备1. 施工方案设计:应根据电梯的使用需求,结合建筑物实际情况,进行详细的施工方案设计。
2. 施工人员培训:施工人员应接受相关培训,掌握电梯安装工艺要求和操作规范。
3. 施工设备准备:确保施工所需的设备、工具和材料齐备,符合施工要求。
4. 安全防护准备:制定安全防护措施,确保施工现场安全。
三、安装过程1. 安装主机和轿厢:按照规范要求,正确安装电梯主机和轿厢,并进行必要的固定和调试。
2. 安装导轨和安全防护装置:根据设计方案,精确安装导轨,并设置合理的安全防护装置。
3. 安装绳索和驱动系统:选择合适的绳索材料,正确安装绳索和驱动系统,并进行相关测试和调试。
4. 安装控制系统和按钮:安装电梯控制系统和按钮,并确保功能正常,并进行相应的调试和检验。
5. 检查和维护:在安装完成后,进行全面的检查和维护,确保每个部件正常运行和无安全隐患。
四、验收要求1. 电梯整体性能测试:通过电梯整体性能测试,检验电梯是否符合设计要求和相关标准。
2. 电梯安全检测:进行电梯运行的各项安全检测,确保电梯在运行过程中不存在任何安全隐患。
3. 文件整理和备案:完成验收合格后,整理相关文档资料,并进行备案。
五、维护保养1. 定期巡检保养:建立定期巡检保养制度,对电梯各项部件进行检查和维护。
电梯施工一、施工准备1、技术准备(1)熟悉设备随机技术文件、井道土建图、机房平面布置图等资料,并与实际对照确认。
如有异议应及时与公司工程部和建设单位联系。
(2)由公司工程部组织专业技术人员按工程项目情况编制项目施工组织设计方案,由安装责任人审核。
(3)技术交底:开工前项目部项目负责人将施工方案及时向安装班组交底,使其熟悉操作工艺的各项要求(工期要求、质量要求、施工过程中应注意的问题)。
(4)安全环保交底:结合工程特点和要求,安全员以书面形式向安装班组交底各项工序应遵守的安全操作规程及现场的环保制度。
2、材料准备(1)开箱清点:由开箱验收组织者(公司委派)、建设单位(或委托监理单位)人员、项目负责人(或委托人)三方共同确认的方式开箱清点,将现场设备实物与装箱清单逐一核对。
如有破损,错缺件,丢失件等情况,应填写在开箱记录清单上,并反馈给公司,由相关责任方承担赔偿责任。
(2)施工工具:根据工程项目需要准备施工的电焊机、电气焊工具、电锤、切割机、卷扬机、激光放线仪、找导尺、线坠、水平尺、磁力线坠、电工工具、钳工工具等。
(3)辅助材料:工字型钢、电焊条、钢板、膨胀螺栓、配件等辅助材料。
3、作业条件准备:(1)土建条件:井道土建完工,井道尺寸,机房预留孔、机房机墩符合图纸要求,井道垂直度在允许偏差范围内,井道凸出物清理,底坑内建筑垃圾清除完毕。
如不符合要求,项目部以《电梯土建勘察记录表》、《电梯土建勘察备忘录》的书面形式通知建筑单位予以修正。
(2)安全用品准备:准备好必需的劳动防护用品和安全用品,如:安全帽、安全带、安全鞋、安全标志、生命线、医药箱、安全护栏等。
(3)供电:建设单位将三相五线制电源接入电梯机房,电线线径应符合设计要求。
若施工用电照明用电采用临时电源,则该电源设施必须符合作业标准《施工现场临时用电安全技术规范》的要求。
(4)脚手架:施工前脚手架搭设完毕。
并符合《建筑施工扣件式钢管脚手架安全技术规范》要求。
电梯安装施工工艺电梯是现代建筑中必不可少的交通工具,其安装施工工艺至关重要。
本文将详细介绍电梯安装的施工工艺及注意事项,以供参考。
一、施工前准备在进行电梯安装之前,首先要进行充分的准备工作。
包括但不限于:确定安装位置、制定施工计划、准备必要的设备和材料、清理安装区域等工作。
同时,要确保施工现场的安全,必要时设置警示标志并采取相应的安全措施。
二、电梯井和轿厢的施工1. 电梯井的施工在进行电梯井的施工时,首先要做好基础和墙体的施工。
接着安装井道导轨,并进行调整和固定。
同时,还需安装井道门和配电箱,并做好电气连接。
2. 电梯轿厢的施工在进行电梯轿厢的施工时,首先要安装轿厢的底板和侧板。
然后安装轿厢门,轿厢内部装修以及电气设备的安装。
最后,进行电梯门的调试和检查,确保其正常运行。
三、验收和调试施工完成后,需要进行电梯的验收和调试工作。
包括但不限于:检查井道和轿厢的安装是否符合规范,电气连接是否牢固,轿厢是否平稳运行等。
同时,还需要进行多次试运行,确保电梯正常运行无问题。
四、注意事项1. 施工人员必须具备相应的证书和经验,按照规范进行施工操作。
2. 施工现场要保持整洁,确保安全。
3. 严格按照施工计划进行工作,不得擅自更改。
4. 施工过程中要随时注意安全风险,确保施工人员的安全。
5. 完成施工后,要对电梯进行全面检查和试运行,确保其安全可靠。
综上所述,电梯安装施工工艺是一项复杂的工作,需要认真对待。
只有严格按照规范操作,才能保证电梯的正常运行和乘客的安全。
希望本文对电梯安装有所帮助,谢谢!。
电梯安装施工工艺电梯是现代化建筑中必不可少的交通工具,为了确保安全可靠的运行,电梯的安装施工工艺显得尤为重要。
本文将对电梯安装施工的具体工艺进行详细介绍。
一、工程准备阶段电梯安装施工前,需要进行一系列的工程准备工作,包括以下几个方面:1. 工程规划:根据建筑设计和需求,确定电梯的安装位置和种类,制定详细的工程施工计划。
2. 材料采购:根据施工计划,购买所需的电梯设备、配件和相关材料。
3. 现场勘测:对电梯安装位置进行现场勘测,确保安装地点符合相关标准和要求。
4. 技术交底:对施工人员进行技术培训和交底,提高他们的安装技能和操作能力。
二、施工环境准备1. 施工现场清理:清理施工现场并确保无杂物,为施工环境创造良好的条件。
2. 安装电梯井道:按照相关标准和设备要求,进行电梯井道的施工,包括基础建设、墙体搭建、门洞开设等。
3. 安装导轨系统:根据电梯类型和规格,安装导轨系统,确保其垂直度和水平度符合要求。
4. 布置电梯轿厢:安装轿厢壁板、地板、天花板和门套等,确保轿厢内部装饰和布局符合设计要求。
三、电气布线和安装1. 电气系统布线:根据电梯控制系统和信号传输需求,进行电气线路布线工作,确保线路畅通和可靠。
2. 安装电气元件:根据施工图纸,安装电气元件,包括电气柜、开关、断路器等,确保其安装稳固可靠。
3. 联接电动机和驱动装置:将电动机与驱动装置进行联接,确保其运行平稳和功耗合理。
4. 安装电梯控制器:根据电梯类型和控制系统要求,安装相应的电梯控制器和操作面板。
四、安全检验和调试1. 电梯制动系统检验:对电梯的制动系统进行检验和调试,确保电梯在运行中能够安全减速和停车。
2. 安全装置检测:对电梯的安全装置进行检测,包括限速器、紧急制动装置、门锁等,确保其正常工作。
3. 整机调试:对电梯全机进行综合调试,包括电梯运行、停靠、门的开合等功能的测试和调整。
4. 安全验收:进行电梯安全验收,在相关部门的监督下,对电梯进行全面检查和测试,确保其符合相关安全标准和法规要求。
电梯安装施工工艺电梯安装施工工艺电梯是现代高楼建筑不可或缺的交通工具,其安装施工工艺非常重要。
下面将介绍电梯安装的主要步骤。
选址和设计是电梯安装的第一步。
在选取安装点之前,需要进行合理的规划和考虑。
该地点应具备一定的条件,如地基承载能力、周围环境、消防安全等。
然后根据选址条件,进行电梯的设计,包括电梯井、钢梁、支架等方面的设计。
在进行电梯井施工前,需要进行地基基础处理。
这是确保电梯井稳定性的关键一步。
地基基础处理包括清理现场、挖掘坑底、浇筑混凝土等。
在此之后,还需要进行井壁和井底的防水处理,以保证电梯井不会受到潮湿或漏水的影响。
接下来,进行电梯井架设和支架安装。
电梯井架设是将钢梁和支撑柱固定在地基上,形成电梯井的骨架结构。
通常使用钢梁和支架来承载电梯井的重量,确保其稳定性和安全性。
在此过程中,需要使用起重机和吊车等设备,将钢梁和支架安装到指定位置,并进行精确的调整。
在电梯井架设完成后,需要进行电梯轿厢和导轨的安装。
电梯轿厢是人们乘坐电梯的空间,导轨则起到承载轿厢并使其运动的作用。
在安装电梯轿厢之前,需要先安装导轨。
安装导轨时需要严格按照设计要求进行调整和固定,以确保导轨的水平和垂直度。
然后,将电梯轿厢安装到导轨上,并进行相应的调试和检测。
接下来,进行电梯的机房设备安装。
机房设备包括各种电器控制设备和监测设备。
这些设备负责电梯的运行、监控和安全保护等功能。
在进行机房设备安装时,需要进行布线、接线和调试等工作,确保设备能够正常运行。
最后,进行电梯的调试和试运行。
在调试过程中,需要对各个部位进行检查和调整,确保电梯的各项功能和性能符合设计要求。
试运行时,需要模拟实际使用情况,测试电梯运行的平稳性、安全性和舒适性等。
综上所述,电梯安装施工工艺包括选址和设计、地基基础处理、电梯井架设和支架安装、电梯轿厢和导轨安装、机房设备安装、调试和试运行等多个步骤。
每个步骤都需要严格按照相关规范和要求进行操作,以确保电梯的安全和可靠性。
电梯安装工艺的区别电梯安装工艺是指在建筑物内安装电梯的过程中所需要遵循的技术要求和步骤。
不同类型的电梯在安装工艺上可能存在一些差异,下面将从安装前准备、主要工艺流程、设备安装、电气安装等方面详细介绍电梯安装工艺的区别。
一、安装前准备1. 建筑设计因素:根据建筑物的结构、载荷、空间等因素,选择合适的电梯类型和安装方式。
2. 电梯井施工:根据设计要求,对电梯井进行施工,包括混凝土浇筑、墙体砌筑、天花板安装等。
3. 电梯轿厢运输:根据电梯轿厢尺寸和重量,确定合适的起重设备和运输工具。
二、主要工艺流程1. 安装井道结构:按照设计要求,搭建电梯井道结构,包括井道墙体、地板、顶棚等。
2. 安装导轨系统:根据电梯型号和设计要求,安装导轨和导轨支架,确保导向精度和轴线垂直度。
3. 安装曳引机与传动系统:根据电梯型号和设计要求,安装曳引机、曳引轮、曳引绳等,并进行正确的调整和固定。
4. 安装电梯门系统:根据电梯型号和设计要求,安装电梯门、轿厢门和门机,并进行封闭性和安全性的检测。
5. 安装轿厢和平衡系统:将轿厢和相应的平衡重固定安装,并进行重量平衡的调整。
6. 安装防坠装置和安全钳:根据设计要求,安装防坠装置和安全钳,确保人员和设备的安全。
7. 安装操作盘和控制系统:安装电梯的操作盘、按钮、指示灯等,以及配套的控制系统,进行连接和调试。
三、设备安装1. 液压电梯:安装主机和液压系统,连接管道和阀门,并进行启动和调试。
2. 曳引电梯:安装曳引机、电机和传动系统,连接电气线路,并进行起动和调试。
3. 自动扶梯和自动人行道:安装扶梯链条、踏板和侧板,连接电机和驱动系统,并进行启动和调试。
四、电气安装1. 电缆敷设:根据电气设计图纸,进行电缆的敷设、铺线和连接。
2. 电气设备安装:根据设计要求,安装电气设备,包括主控箱、控制器、按钮盘等。
3. 电气接线:根据电气设计图纸,进行电气设备之间的接线和连接,进行电气系统的调试和测试。
电梯安装施工工艺流程详解尊敬的读者,本文将详细介绍电梯安装的施工工艺流程,希望能够为您提供有益的信息。
一、工地准备电梯安装前的准备工作非常重要,首先需要明确施工图纸、设计要求和标准规范。
施工人员要仔细研读相关文件,确保理解并按照要求进行操作。
此外,还需准备好所需工具和设备,并对施工场地进行清理、整理工作,确保施工的顺利进行。
二、井道施工1. 井道标高测量:首先需要进行井道标高测量,确保电梯底坑和顶坑的高低差满足设计要求。
2. 井道结构施工:根据设计要求,进行井道结构的施工。
这包括井道的墙体、天花板、地面等部分的修建和装修,确保井道结构的牢固和美观。
3. 井道设备安装:井道内的相关设备,如支架、导轨、井道门等的安装,应严格按照设计要求进行,并确保其固定牢靠、平整度满足要求。
三、机房施工1. 机房平面布置:根据设计要求和交通状况,进行电梯机房的平面布置。
要合理安排各设备的位置,并遵守安全和通风要求。
2. 机房设备安装:将电梯所需的各种设备,如电动机、控制柜、监控系统等进行安装,确保设备符合标准,并经过严格的测试和检验。
3. 机房通风与消防:电梯机房要满足通风和消防要求,安装通风设备和消防系统,并定期检查和维护。
四、轿厢与门套安装1. 轿厢准备:对轿厢进行清洁和检查,确保轿厢内部和外观无任何损坏。
同时,安装轿厢的顶部、侧墙和地面装饰件,确保美观和舒适。
2. 轿厢安装:将轿厢吊装至井道内,并根据设计要求进行相关连接和调试工作。
确保轿厢平稳运行、无噪音和安全可靠。
3. 门套安装:安装井道门套,并进行相关调整和固定工作。
要保证门套的平整度和轴线与井道门的连接符合设计要求。
五、电气系统与安全装置1. 电气系统布线:根据设计要求进行电气线路的布线工作,并确保布线牢固、绝缘良好。
要合理布置电缆、电线,避免交叉和绕线现象。
2. 监控与信号系统:安装电梯的监控与信号系统,包括按钮、指示灯、紧急呼叫装置等,并进行系统测试,确保系统功能正常。
电梯安装施工方案及工艺方法
步骤一:前期准备工作
1. 进行现场测量,确定电梯的安装位置和尺寸要求。
2. 编制施工图纸和相关文件。
3. 取得必要的批准和许可。
4. 准备所需设备和材料。
步骤二:电梯井施工
1. 为了确保安全和稳固,需要进行电梯井的深挖和充填。
2. 根据设计要求安装钢架结构,并进行检查和修正。
3. 安装井道门和相关部件。
步骤三:电梯轿厢和门的安装
1. 按照设计要求安装电梯轿厢、门、门套等。
2. 连接轿厢和门的轨道系统,并进行调整、检测。
步骤四:电梯机房施工
1. 建造电梯机房,并确保其结构和支撑符合安全要求。
2. 安装并连接电梯驱动系统、电气设备和控制器。
步骤五:电梯系统的调试和测试
1. 进行电梯系统的调试,包括电气系统、驱动系统等。
2. 进行各项测试,如负载测试、速度测试等,确保电梯的正常运行和安全性。
步骤六:完成施工和验收
1. 完成所有安装工作,并检查所有部件和连接。
2. 进行电梯的验收和测试,确保其符合相关法规和标准。
以上是电梯安装的基本步骤和工艺方法。
在整个过程中,应严格按照相关安全规范和标准操作,确保电梯的安全和可靠性。
请注意,根据具体情况和要求,施工方案和工艺方法可能会有所不同。
因此,在进行电梯安装之前,建议咨询专业的电梯安装公司或工程师,以确保施工的顺利进行。
> 注:以上所述仅为一般的电梯安装施工方案及工艺方法,具体内容需根据实际情况进行调整和具体处理。
电梯安装工艺流程一、安装前准备1.技术准备:熟悉电梯安装图纸,了解电梯的结构、性能和安装工艺要求。
2.现场勘查:对建筑物的结构、设备和场地情况进行现场勘查,确认符合安装条件。
3.工具准备:准备安装所需的工具和设备,如电钻、电焊机、胀管器、手锤、钢丝绳等。
4.材料准备:根据安装需要准备适量的钢丝绳、滑轮、电线管、电线、膨胀螺栓、螺钉等材料。
5.安全准备:制定安全施工方案,配备安全设施和防护用品。
二、安装现场布置1.清理现场:清理安装现场的杂物和障碍物,确保安全施工。
2.基础制作:根据图纸要求制作电梯基础,包括混凝土浇筑、地脚螺栓固定等。
3.安全设施布置:设置安全警示标志,安装临时护栏和安全网等安全设施。
三、设备检验与运送1.设备检验:核对电梯设备的规格、型号、数量是否符合要求,检查设备外观是否完好无损。
2.设备运送:按照先重后轻、先大后小的原则,合理安排设备的运送顺序和摆放位置。
四、厅门安装与调试1.厅门安装:按照图纸要求安装厅门,确保尺寸和位置准确无误。
2.厅门调试:调整厅门的开闭速度和间隙,确保厅门的密封性和美观度。
五、机房设备安装与调试1.机房设备安装:按照图纸要求安装机房内的电梯驱动主机、控制柜、曳引机等设备。
2.机房设备调试:检查设备运行是否平稳,无异响和震动现象;调试控制柜的各项功能,确保正常工作。
六、井道设备安装与调试1.井道设备安装:按照图纸要求安装井道内的导轨、对重装置、缓冲器等设备。
2.井道设备调试:调整导轨的垂直度和水平度,检查对重装置和缓冲器的安装是否牢固可靠;调试井道内的照明、通风和信号系统,确保正常工作。
七、电气设备安装与调试1.电气设备安装:按照图纸要求安装电气线路、开关、插座等电气设备。
2.电气设备调试:检查电气线路的连接是否正确可靠,调试开关和插座的功能,确保正常工作;调试电梯的电气控制系统,确保电梯的起动、运行、停止等动作正常。
电梯安装施工工艺标准1. 引言本文档旨在制定电梯安装施工过程中的工艺标准,以确保电梯安装工作的质量和安全。
2. 施工准备2.1 施工前的准备工作包括:- 确定施工计划和时间表;- 安排所需的人员和设备;- 建立施工现场的安全防护措施。
2.2 施工现场的准备工作包括:- 清理施工现场,确保没有杂物和障碍物;- 标记出电梯井道和轿厢的位置。
3. 井道安装3.1 井道内装修工作包括:- 井道墙壁、地板和天花板的修建和装饰;- 井道底部的排水系统的安装;- 井道内的照明系统的设置。
3.2 井道门的安装要求:- 井道门必须符合国家相关标准;- 井道门的材料和结构必须稳固并具有足够的防火性能;- 井道门的开闭必须灵活、可靠。
4. 电梯轿厢安装4.1 电梯轿厢的吊装和固定:- 将电梯轿厢安装到正确的位置,并固定在井道导轨上;- 电梯轿厢的固定必须稳固可靠,确保不会产生噪音或振动。
4.2 电梯轿厢的装饰和装置:- 电梯轿厢的内部装饰要符合设计要求,美观大方;- 安装恰当的按钮、指示灯等设备。
5. 电梯导轨安装5.1 电梯导轨的安装要求:- 电梯导轨必须垂直、水平且稳固;- 导轨的连接部位应做好密封处理。
5.2 导轨的调试和测试:- 导轨安装完成后,需要进行调试和测试,确保运行平稳。
6. 电气系统安装6.1 电气系统的安装包括:- 电梯控制柜的安装和连接;- 电缆的敷设和连接;- 电梯安全装置和报警系统的设置。
6.2 电气系统的测试和调试:- 完成电气系统的安装后,需要进行测试和调试,确保各功能正常运行。
7. 安全检查和验收7.1 施工完成后进行安全检查,包括:- 确保电梯的运行安全,如防止卡人、防止意外开门等;- 检查井道内的照明和通风系统是否正常工作;- 检查电梯的平层精度和垂直度。
7.2 验收工作包括:- 由相关部门对电梯进行验收,确保符合国家相关标准;- 验收合格后,可投入使用。
8. 总结本文档规定了电梯安装施工过程中的工艺标准,并对各项工作进行了详细说明。
电梯安装施工工艺一、施工工艺流程样板架安装、挂基准线→导轨架及导轨安装→机房机械设备安装→对重安装→轿厢安装→层门安装→井道机械设备安装→钢丝绳安装→电气装置安装→整机调试。
二、样板架安装、挂基准线1、工艺流程脚手架搭设→样板架制作→井道测量、确定基准线→挂基准线。
2、操作工艺(1)搭设脚手架脚手架立管最高点位于井道顶板下1.5m~1.7m处为宜,以便稳放样板。
顶层脚手架立管最好用四根短管,拆除此短管后,余下的立管顶点应在最高层牛腿下面500mm处,以便轿厢安装。
脚手架排管档距以 1.4m~1.7m为宜,为便于安装作业,每层层门牛腿下面200~400mm处应设一档横管,两档横管之间应加装一档横管,便于上下攀登,脚手架每层至少铺2/3面积的脚手板,各层交错排列,以减少坠落危险。
脚手板两端应伸出排管150~200mm,用8号钢丝将其与排管绑牢。
脚手架在井道内的平面布置尺寸应结合轿厢、轿厢导轨、对重、对重导轨、层门等之间的相对位置,以及电线、槽管、接线盒等位置,在这些位置前面留出适当的空隙,以供吊挂铅垂线之用。
(2)搭设样板架在井道顶板下面1m左右处用膨胀螺栓将角钢水平牢固地固定于井道壁上。
若井道壁为砖墙,应在井道顶板下面1m左右处沿水平方向剔洞,稳放样板木支架,并且端部固定。
样板支架方木端部应垫实找平,水平误差不得大于3‰。
(3)测量井道,确定标准线预放两根层门口线测量井道,一般两线间距为门净开度。
井道测量时,注意井道内安装的部件对轿厢运行有无妨碍,同时必须考虑到门导轨及地坎等与井壁距离,对重与井壁距离,必须保证在轿厢及对重在上下运行时其运动部分与井道内静止构件及建筑结构净距离不得小于50mm。
(4)样板就位,挂基准线样板的木条优先选用干燥的松木制作,且四面刨光、平直,按图纸要求组装,并用胶粘牢,将样板就位。
基准垂线共计10根,为了便于施工,挂基准线也可以不采用整体样板,而采用直接在木方上钉木条法,或者楼板为非承重楼板时,直接在楼板上打孔测量井道确定基准线及轿厢、对重横向中心线及井道中心线。
电梯的安装施工工艺一、前期准备工作- 确定电梯的类型和规格,根据建筑设计和电梯厂家要求进行选择。
- 预先准备好所需的工具和设备,包括吊装设备、托架、螺栓等。
- 检查电梯安装区域的周围环境,确保周边无障碍物和安全隐患。
二、电梯井道施工1. 根据建筑设计图纸,进行井道的布置和标注。
2. 进行基础施工,包括挖掘、浇筑混凝土和加固。
3. 安装井道壁和井道门,确保结构牢固和密封性能良好。
三、电梯机房施工1. 根据电梯厂家提供的机房尺寸要求,确定机房位置。
2. 进行机房基础施工,包括挖掘、浇筑混凝土和加固。
3. 搭建机房墙壁和屋顶结构,确保机房结构稳固和防水性能良好。
4. 安装机房门和通风设备,确保机房内部安全和通风良好。
四、电梯轿厢和门系统安装1. 安装电梯轿厢和轿厢门,确保安装牢固和平稳。
2. 安装电梯门系统,包括门套、轨道和导向装置,确保门的开闭顺畅和安全。
五、电梯驱动系统和安全系统安装1. 安装电梯驱动系统,包括电动机、传动装置和控制系统,确保运行平稳和可靠。
2. 安装电梯安全系统,包括限速器、安全钳和紧急制动装置,确保乘客安全和紧急情况的处理能力。
六、电梯调试和验收1. 进行电梯系统的调试和功能测试,确保各项功能正常运行。
2. 经过相关部门的验收检查,取得电梯安装和使用许可证。
以上是电梯安装施工工艺的简要步骤介绍。
具体的施工过程需要根据电梯的不同类型和厂家要求进行调整和执行。
在施工过程中,要严格遵守安全操作规程,确保施工质量和人员安全。
注意:以上内容为一般原则性的介绍,具体施工工艺应根据实际情况和相关法规执行。
电梯安装工艺第一章曳引机装置组装本章适用于额定载重量 5000KG 及以下,额定速度 3M/S 及以下各内国产曳引驱动装置安装工程。
第一节设备及材料要求第1.1.1条设备:曳引装置规格应符合设计要求,完整。
产品要有出厂检验合格证及技术文件。
第1.1.2条材料:电焊条、工字钢等材料应有检验合格证或检验资料。
第二节主要机具小型卷扬机、电焊机、手砂轮机、钢丝绳索、滑轮、电焊机工具、鎯头、水平尺、钢板尺。
第三节作业条件电梯井框架梁施工完毕,其梁的结构、尺寸、标高符合施工要求。
第四节操作工艺第1.4.1条曳引机机座钢梁采用工字钢,两端以钢板联成一体,架设位置应在建筑结构的主梁上。
安装水平度为±1/1000。
曳引中心位置偏差为±2mm 第 1.4.2 条曳引机安装中心位置偏差为±0.5mm,制动器制动瓦与轴之间的间隙应调整在 0.5~0.7mm。
第 1.4.3 条导向轮中心位置偏差为±0.5mm,垂直度偏差为 0.5mm。
第 1.4.4 条曳引绳悬挂长度应根据轿厢平层位置和对重位置距缓冲器的距离来确定,其距离为 150-300mm。
曳引绳头制作时,锥套外露部分不得有松股、散股现象。
锥套内部分应制作成有序排列的麻花形,并以汽油清洗干净。
灌铅时应灌透,铅平面应稍高于锥套。
第1.4.5条曳引线X挂后,经初步X力调整,在电梯运行一段时间后,采用 300N 管形测力器对绳的X力进行再次调整,应一致。
第五节质量标准第 1.5.1 条保证项目曳引装置应水平居中。
第二章导轨组装本章适用于额定载重量 5000Kg 以下,额定速度 3m/s 及以下各类国产曳引驱动电梯导轨安装工程。
第一节设备及材料要求第2.1.1条设备:电梯导轨、导轨支架、压道板、接道板、导轨基础座及相应的连接螺丝等规格、数量要和装箱单相符。
产品要有出厂检验合格证及技术文件。
第2.1.2条材料:凡使用的材料应有检验合格证或检验资料。
使用的材料见下表,根据电梯设计不同分别采用。
安装导轨支架和导轨所使用的材料第二节主要机具第2.2.1条小型卷扬机、电焊机、手砂轮钎、电钎锤、尼龙绳、钢丝绳索、滑轮、电焊工具、扳子、錾子、钢板尺、钢盒尺、鎯头、塞尺、找道尺、铁锹、小铲、水桶、小灰桶、油石、对讲机。
第三节作业条件第2.3.1条梯井墙面施工完毕,其宽度、深度、垂直度符合施工要求。
耷底坑要按设计标高要求打好地面。
第 2.3.2条电梯施工用脚手架既要符合有关的安全要求,承载能力≥2.5kPa(≈25kgf/m2),又要符合安装轨道的操作要求。
第2.3.3条井道施工要用36V 以下的低压电照明。
每部电梯井道要单独供电,且光照亮度要足够大。
第 2.3.4 条上、下通讯联络设备要调试好。
第2.3.5条厅门口、机房、脚手架上、井道壁上无杂物,厅门口、机房孔洞要有相应的防腐措施,以防止物体坠落梯井。
第 2.3.6 条要在无风和其它干扰情况下作业。
第四节操作工艺第2.4.1条在导轨支架安装后,进行导轨组装,导轨组装应从下往上开始。
第2.4.2条根据导轨支架间距及导轨整体高度,计算出第一根导轨的长度。
每两根导轨的接头应不在一个高度上,且上、下导靴不能同时触及接头。
第 2.4.3 条导轨组装完毕后应该进行精调整。
第2.4.4条导轨接头处应平整。
用150mm钢板尺对主导轨面及两个侧面进行检测,其间隙不能大于 0.5mm。
第2.4.5条整根导轨的垂直度偏差不大于1mm每5米不垂直度偏差不大于0.7 mm。
第 2.4.6 条两导轨间距不大于 1mm,整体间距不大于 3mm,两导轨的侧工作面平行度偏差不大于 0.5mm。
第 2.4.7 条导轨的中心位置偏差不大于 0.5mm。
第五节质量标准第 2.5.1 条导轨安装牢固相对内表面间距离的偏差和两导轨的相互偏差必须符合下表的要求:第2.5.2条当对重(或轿厢)将缓冲器完全压缩时,轿厢(或对重)导轨长度必须有不小于 0.1+0.035V(以米表示)的进一步制导行程。
检验方法:尺量检查。
第2.5.3条导轨支架应安装牢固,位置正确,横竖端正。
焊接时,双面焊牢,焊缝饱满,焊波均匀。
检验方法:观察检查。
第 2.5.4 条允许偏差项目导轨组装的允许偏差、尺寸要求和检验方法应符合表 5-2-6 的规定。
导轨组装的允许偏差、尺寸要求和检验方法表 5-2-6第六节成品保护第2.6.1条运输导轨时不要碰撞地面。
当地面已做好面层时要用草袋或纤维板等物保护,且要将导轨抬起运输,不可拖动或滚杠滚动运输。
第2.6.2条当导轨较长,遇到往梯井内运输不便的情况,可先用和导轨长、短相似的木方代替导轨,反复进行试验,找出最佳的运输方法。
若必须要破坏结构时,要和土建、设计单位协商解决,决不可操作.第2.6.3条导轨及其它附件在露天放置必须有防雨、雪措施。
设备的下面应垫起,以防受潮。
第七节应主意的质量问题第2.7.1条固定导轨用的压道板、紧固螺丝一定要和导轨配套使用。
不允许采用焊接的方法或直接用螺丝固定的方法将导轨固定在导轨支架上。
第2.7.2条调整导轨时,为了保证调整精度,要在导轨支架处及相邻的两导轨支架中间的导轨处设置测试点。
第三章、轿厢、层门组装本章适用于额定载重量 5000kg 及以下,额定速度 3m/s 及以下各类国产曳引驱动电梯轿厢安装工程。
第一节设备材料要求第 3.1.1 条轿厢零部件应完好无损,数量齐全。
规格符合要求。
第 3.1.2 条各传动、转动部件应灵活,可靠。
第3.1.3条方木(200*200)或工字钢(I20#), M16 膨胀螺栓, 100*100角钢,直径大于 50mm 圆钢或Φ75*4 的钢管,8#铅丝。
第二节主要机具电锤、倒链(3T 以上)、钢丝绳扣、活动扳手、鎯头、手电钻、水平尺、线坠、钢板尺、盒尺、圆锉。
第三节作业条件第3.3.1条机房装好门窗,门上加锁,严禁非作业人员出入,机房无杂物。
第 3.3.2 条顶层脚手架撤除后,有足够作业空间。
第 3.3.3 条施工照明应满足作业要求,必要时使用手把灯。
第 3.3.4 条导轨安装、找正完毕。
第 3.3.5 条顶层厅门口无堆积物,有足够搬运大型部件的通道。
第四节操作工艺第 3.4.1 条轿厢一般选在顶层组装。
第3.4.2条用两根可承载电梯轿厢重量1.5倍的槽钢或工字钢加设在井道的两壁上作为组装平台,其水平误差为 1/1000mm。
第3.4.3条将电梯底梁安放在承载梁上面,水平度为0.5/1000mm,中心位置偏差 1mm,安全钳的楔块距导轨侧面的距离应一致,偏差为 1 mm 第 3.4.4 条两侧立柱安装,垂直度为 1mm。
第3.4.5条轿厢底盘安装,斜拉杆安装。
调整斜拉杆,将底盘找平,误差为 1/1000mm。
第3.4.6条在机房楼板底悬挂手动葫芦,将上梁吊起进行安装,水平度过难 1/1000mm。
第 3.4.7 条上下导轨安装,a 的距离调整到场 2mm(如右图)。
第3.4.8条轿厢围板安装,围板与围板之间的缝隙应小于 0.5mm,每块围板的垂直度为本 1/1000mm。
第 3.4.9 条厢立柜安装垂直度为本/1000mm,上下距离不大于 1mm。
第 3.4.10 条顶板安装,安装后轿门导轨的水平度整体偏差不大于1mm。
导轨立面垂直度 1/1000mm。
第 3.4.11 条轿门安装,悬挂轿门后,轿门垂直度偏差 1mm,两门扇关闭时上、下不应有缝隙,开启后应与轿厢立柜平行。
轿门与立柜的间距上下应一致误差 1mm,旁开门式的两扇轿门间距上下一致误差 1mm,开启后两轿门与轿厢立柜应平行,轿门挂板上的偏心轻与轿门导轨的间距应小于0.5mm,且在轿门启、闭时不能有阻塞现象。
第五节质量标准第 3.5.1 条保证项目a.轿厢地坎与各层地坎间距的偏差均严禁超过(+2,-1)mm。
b.开门刀与各层厅门地坎以及各层门开门装置的滚轮与轿厢地坎间的间隙均必须在 5~8mm X围以内。
第 3.5.2 条基本项目a.轿厢组装牢固、轿壁结合处平整,开门侧壁的垂直度偏差不大于1/1000。
轿厢洁净、无损伤。
b.门扇平整、洁净、无损伤。
启闭轻快平稳门缝一致。
c.安全钳锲块面间隙应为 3~4mm,各间隙最大差值不大于0.3mm。
如厂家有要求时,应按产品要求进行调整。
d.安全钳钳口与导轨顶面间隙不小于 3mm,间隙差值不大于 0.5mm。
e.检查超载开关应在电梯额定载重量*110%,最大偏差不大于 0.5mm。
第 3.5.3 条允许偏差项目碰铁安装要垂直,垂直偏差不大于 1/1000,最大偏差不大于 3mm。
第六节成品保护第 3.6.1 条轿厢组件应放置于防雨、非潮湿处。
第 3.6.2 条轿厢组装完毕后,应尽快挂好厅门。
第3.6.3条轿门、围扇的保护膜在交工前不要撕下,工作人员离开,锁好梯门。
第七节应注意的质量问题第 3.7.1 条安装立柱时应使其自然垂直。
第3.7.2条轿厢底盘调整水平后,轿厢底盘与底盘之间,底盘座与下梁之间的各连接处都要接触严密,若有缝隙要用垫片垫实,不可使斜拉杆过分受力。
第3.7.3条斜拉杆一定要上双母拧紧,轿厢各连接螺丝压接紧固、垫圈齐备。
第四章电气装置安装本章适用于额定速度 3m/s 及以下的电力拖动和曳引驱动的各类电梯电气装置安装工程。
第一节设备材料要求第 4.1.1 条各电气设备及部件的规格、数量、质量应符合有关要求,各种开关应动作灵活可靠;控制柜、励磁柜应有出厂合格证。
如果是进口电梯,则各种手续应齐全。
第 4.1.2 条槽钢、角钢无锈蚀,膨胀螺栓、螺丝、射钉、射钉子弹、电焊条等的规格、性能应符合国图纸及使用要求。
第二节主要机具电工刀、钢丝钳、剥线钳、摇表、电焊机、射钉枪、扳手、钢锯、圆头锤、电锤、气焊工具、螺丝刀、套筒扳手、手枪电钻、线坠、塞尺。
第三节作业条件第4.3.1条井道施工所用的照明要用 36V以下的低压电照明。
每部电梯井道要单独供电(用单独开关控制),且光照亮度要足够大。
第4.3.2条开慢车进行井道内安装工作时各层厅门应关闭,门锁良好、可靠,厅门不能用手扒开。
第 4.3.3 条与电梯电气装置有关的建筑物和构筑物的建筑工程质量,除应符合国家现行的建筑工程施工及验收规X中有关规定外,还应符合现行国家标准《电梯主参数及轿箱、井道、机房的形式与尺寸》的有关规定。
第 4.3.4条电梯电气装置安装前,建筑工程应具备下列条件:1.基本结束机房、井道的建筑施工,包括完成粉刷工作;2.电梯机房的门窗应装配齐全;3.预埋件及预留孔符合设计要求。
第 4.3.5 条电梯的专用电气设备和继电器、选层器、随行电缆等附件更换时,必须符合原设计参数和技术性能的要求。
第4.3.6条电气装置的附属构架、电线管、电线槽等非带电金属部分,均应涂好防锈漆或镀锌。
