中煤陕西榆林能源化工有限公司CHINACOAL SHAANXI YULIN ENERGY & CHEMICAL CO., LTD.施工组织设计和施工技术方案管理规定12011年 月 日版次 编 制审 核评 审 审定批 准批准日期编制部门:施工管理部参编:发表范围:各职能部门/各项目组密级:□项密一级 □项密二级 □项密三级 文件编号:CCSC-P07-05煤化工项目管理体系文件文件会签表序号职能部门签署日期1 项目管理部2011年月日2 商务管理部2011年月日3 技术管理部2011年月日4 采购管理部2011年月日5 施工管理部2011年月日6 质量管理部2011年月日7 HSE部2011年月日8 机械动力部2011年月日9 生产准备部2011年月日10 项目财务部2011年月日11 项目综合部2011年月日说明:(1) 本管理体系文件知识产权属中煤陕西榆林能源化工有限公司所有,未经授权许可或批准,不得对公司以外任何组织或个人提供;任何外部组织或个人擅自获取、使用、转让本管理体系文件的行为均属侵权。
(2) 本管理体系文件执行解释权在施工管理部。
目录1.目的 (1)2.适用范围 (1)3.施工组织设计和施工技术方案编制 (1)4.施工组织设计和施工技术方案的审批 (5)5.文件与记录 (6)6.相关文件 (6)7.附表 (6)1.目的为了规范中煤陕西榆林能源化工有限公司煤化工项目(简称中煤陕西公司煤化工项目)的施工组织设计和施工技术方案的编制、审批管理,保证项目建设的顺利实施,制定本规定。
2.适用范围本规定适用于中煤陕西公司煤化工项目范围内在建设阶段的有关施工组织设计和施工技术方案的编制与审批管理。
3.施工组织设计和施工技术方案编制3.1.施工组织设计和施工技术方案编制的基本原则∙单项工程应编制施工组织设计;∙单位工程和较复杂的分部、分项工程及特别重要的施工工序,应编制施工技术方案;∙单位工程施工技术方案未涉及的分部、分项工程和较重要施工工序,应编制施工技术措施。
施工方案与施工组织设计的区别施工方案和施工组织设计是建造工程项目中两个重要的概念,它们在项目实施过程中起着不同的作用。
下面将详细介绍施工方案和施工组织设计的区别。
一、定义和目的1. 施工方案:施工方案是指根据设计图纸和相关技术要求,对工程施工过程进行具体规划和安排的文件。
它是施工组织设计的基础,是施工过程中的指导性文件,包括施工方法、工序、工艺流程、材料选用、设备配置等内容。
2. 施工组织设计:施工组织设计是指在施工方案的基础上,根据工程实际情况和施工要求,对施工过程进行详细的组织和安排的文件。
它是施工方案的具体实施方案,包括施工计划、施工流程、施工人员组织、施工机械配置、安全措施等内容。
二、内容和要求1. 施工方案:施工方案主要包括以下内容:- 施工方法:选择适合的施工方法,包括人工施工、机械施工、预制装配等;- 工序安排:确定施工过程中各个工序的先后顺序和时间安排;- 工艺流程:规划施工过程中的工艺流程,确保施工质量和效率;- 材料选用:选择适合的材料,并确定材料的使用方式和数量;- 设备配置:确定施工过程中所需的施工设备和机械的种类和数量。
2. 施工组织设计:施工组织设计主要包括以下内容:- 施工计划:制定详细的施工计划,包括施工时间、工期安排、工程量统计等;- 施工流程:确定施工过程中各个工序的具体操作流程和操作要求;- 施工人员组织:确定施工过程中各个工序所需的人员数量和组织结构;- 施工机械配置:确定施工过程中所需的施工机械和设备的种类、型号和数量;- 安全措施:制定施工过程中的安全措施和应急预案,确保工人和设备的安全。
三、关系与作用1. 关系:施工组织设计是在施工方案的基础上进行的,施工组织设计的内容必须符合施工方案的要求。
施工方案是施工组织设计的依据和基础,而施工组织设计则是施工方案的具体实施方案。
2. 作用:施工方案和施工组织设计在项目实施过程中起着不同的作用。
- 施工方案是施工过程中的指导性文件,它提供了具体的施工方法、工序安排、工艺流程等内容,为施工人员提供了明确的指导,保证施工质量和进度。
施工方案与施工组织设计的区别施工方案和施工组织设计是建造工程施工中两个重要的文件,它们在工程实施过程中起到了不同的作用。
下面将详细介绍施工方案和施工组织设计的区别。
一、定义与概念1. 施工方案:施工方案是指在设计阶段,根据建造设计图纸和技术要求,制定出的具体施工措施和方法的详细方案。
它是施工准备阶段的重要文件,用于指导施工过程中的具体操作。
2. 施工组织设计:施工组织设计是指在施工准备阶段,根据工程项目的特点和施工条件,制定出的施工组织方案和施工组织图纸。
它是施工过程中的指导文件,用于规划和安排施工过程中的各项工作。
二、内容与要求1. 施工方案:施工方案的内容主要包括以下几个方面:- 施工方法和工艺:详细描述施工过程中所采用的具体方法和工艺流程,包括施工顺序、施工步骤、施工工具和设备等。
- 施工措施和安全要求:明确施工过程中的各项措施,包括安全措施、环保措施、质量控制措施等,确保施工过程安全、高效、环保。
- 施工进度计划:制定施工过程中的时间计划表,明确各项工作的开始时间、完成时间和工期要求,确保工程按时完成。
- 施工资源配置:确定所需的施工人员、材料、设备等资源,并合理安排和调配,确保施工过程中的资源供应充足。
- 施工质量控制:制定施工过程中的质量控制措施和标准,确保工程质量符合设计要求和相关标准。
2. 施工组织设计:施工组织设计的内容主要包括以下几个方面:- 施工组织方案:根据工程项目的特点和施工条件,制定出施工过程中的组织方案,包括施工队伍的组织架构、施工任务的分工和协调等。
- 施工组织图纸:根据设计图纸和施工方案,制定出施工过程中的组织图纸,包括施工场地布置图、施工设备布置图、施工工序图等。
- 施工安全计划:制定施工过程中的安全计划,包括施工现场的安全防护措施、危(wei)险源的识别和控制、应急预案等,确保施工过程中的安全。
- 施工进度计划:制定施工过程中的时间计划表,明确各项工作的开始时间、完成时间和工期要求,确保工程按时完成。
施工组织设计方案技术交底区别施工组织设计方案是指在施工前,施工单位依据工程设计文件和招标文件,并结合自身实际情况制定的一份施工方案。
该方案对工程的组织、施工方法、材料设备等进行详细地规定和说明,为施工的顺利进行提供指导。
施工组织设计方案起到了指导施工的作用,为后续的施工活动提供了基本的工作流程和操作指南。
1.施工的总体方案,包括施工队伍组成、施工分工、施工周期等;2.施工的具体方法,包括土方工程、建筑工程、结构工程、安装工程等;3.施工的工艺技术,包括施工过程中需要采取的技术措施和方法;4.施工的材料设备,包括所需材料、设备的种类和数量;5.施工的安全措施,包括施工中需要采取的安全措施和应急预案。
技术交底是指在施工中,施工单位依据施工组织设计方案进行的一项工作,即将施工方案和技术要求进行详细地说明和传达给施工人员。
技术交底是施工单位向施工人员发布施工指令、传达施工要求和交流技术经验的重要手段。
通过技术交底,施工人员可以全面了解施工方案和技术要求,提高工作效率和施工质量。
技术交底主要包括以下内容:1.施工组织设计方案的具体要求和内容,包括施工方法、工艺流程、安全措施等;2.施工过程中需要注意的事项,包括施工顺序、施工要点、施工要求等;3.施工中需要使用的材料和设备,包括材料和设备的种类、规格和使用方法;4.施工中需要注意的安全措施和应急预案,包括施工现场的安全注意事项、紧急情况的处理方法等。
可以看出,施工组织设计方案和技术交底在时间上有前后顺序的关系。
施工组织设计方案是在施工前制定的,其目的是为了规划和指导施工工作;而技术交底是在施工中进行的,其目的是为了传达施工方案和技术要求,指导施工人员的具体操作。
施工组织设计方案和技术交底之间是相互关联和依赖的关系,施工组织设计方案提供了技术交底的依据和内容,而技术交底则是对施工组织设计方案的进一步解释和说明。
总之,施工组织设计方案和技术交底是建筑施工中不可或缺的两个环节。
施工方案与施工组织设计的区别施工方案和施工组织设计是在工程施工过程中两个重要的概念,它们在施工项目的不同阶段发挥着不同的作用。
尽管它们都与施工有关,但它们的定义、目的和内容有着明显的区别。
下面将详细介绍施工方案和施工组织设计的区别。
一、施工方案1. 定义施工方案是指在工程施工前,根据工程设计文件和施工条件,对施工过程中的关键技术问题进行研究和探讨,制定出的具体施工措施和方法的方案。
它是施工准备阶段的重要成果之一,用于指导施工过程中的具体操作。
2. 目的施工方案的主要目的是解决施工过程中的技术难题和风险,确保施工的安全、高效和质量。
通过科学合理的施工方案,可以有效地避免施工过程中可能出现的问题,提高施工效率,降低施工成本。
3. 内容施工方案的内容包括但不限于以下几个方面:- 施工方法和工艺:包括施工工序、施工顺序、施工工艺流程等。
- 施工设备和材料:包括施工所需的设备、机械、工具和材料的选择和使用。
- 施工组织和管理:包括施工过程中的组织架构、人员分工、施工进度计划等。
- 安全措施和风险防范:包括施工过程中的安全措施、风险评估和应急预案等。
二、施工组织设计1. 定义施工组织设计是指在工程施工过程中,根据施工方案和实际施工条件,制定出具体的施工组织方案和施工组织图纸。
它是施工准备阶段的重要成果之一,用于指导施工过程中的组织和管理。
2. 目的施工组织设计的主要目的是合理组织施工过程中的人力、物力和财力资源,协调施工过程中各个环节的工作,确保施工按照施工方案的要求进行,达到预期的施工目标。
3. 内容施工组织设计的内容包括但不限于以下几个方面:- 施工组织方案:包括施工组织的总体思路、施工过程中的组织架构和人员分工等。
- 施工组织图纸:包括施工现场布置图、施工工序图、施工进度计划等。
- 施工资源配置:包括人力资源、机械设备、材料等的合理配置和调度。
- 安全管理措施:包括施工现场的安全设施、施工人员的安全培训和安全管理措施等。
施工方案与施工组织设计的区别施工方案和施工组织设计是建造工程中两个重要的概念,它们在项目实施过程中起着不同的作用和功能。
下面将详细介绍施工方案和施工组织设计的区别。
1. 定义:- 施工方案:施工方案是指在建造工程实施过程中,根据设计图纸和技术要求,制定出具体的施工方法、施工工艺、施工工序、施工工具、施工材料等详细内容的计划。
- 施工组织设计:施工组织设计是指在施工方案的基础上,根据工程的实际情况,对施工过程中的人员、设备、材料、技术等进行合理的组织、安排和管理,以确保工程的顺利进行。
2. 内容:- 施工方案:施工方案包括具体的施工方法、施工工艺、施工工序、施工工具、施工材料等详细内容。
它是在设计图纸和技术要求的基础上,根据实际情况进行制定的,目的是为了保证工程质量和进度。
- 施工组织设计:施工组织设计主要包括人员组织、设备组织、材料组织、技术组织等方面的内容。
它是在施工方案的基础上,根据工程的实际情况进行合理的组织、安排和管理,以确保工程的顺利进行。
3. 目的:- 施工方案:施工方案的目的是为了保证工程质量和进度的达到预期目标。
通过制定详细的施工方法、工艺和工序,可以确保施工过程中的每一个环节都能按照规定的要求进行,从而提高工程的质量和效率。
- 施工组织设计:施工组织设计的目的是为了合理组织、安排和管理施工过程中的人员、设备、材料和技术等资源,以确保工程的顺利进行。
通过科学的组织设计,可以提高施工效率,降低成本,确保工程的质量和安全。
4. 编制时间:- 施工方案:施工方案普通在施工前期进行编制,具体时间视工程的复杂程度和规模而定。
它是在施工前进行制定的,为施工人员提供具体的操作指导。
- 施工组织设计:施工组织设计普通在施工前期进行编制,具体时间也视工程的复杂程度和规模而定。
它是在施工方案的基础上进行制定的,为施工管理人员提供合理的组织安排。
5. 责任主体:- 施工方案:施工方案的编制主要由施工技术人员和施工单位负责,他们根据工程的要求和实际情况,制定出具体的施工方案。
施工组织设计、方案、技术交底编制要求第一节概述一、施工组织设计、方案、技术交底的作用、重要性优质工程必须与现有工程的质量目标策划,有相应的管理预控措施,强调施工组织设计的科学性和指导性,方案的针对性和实用性,技术交底的可行性和可操作性。
同时要结合施工现场的具体的管理和操作及工程实体的质量,检查是否按施工组织设计进行严格施工。
施工组织设计、方案和技术交底对工程的质量、进度和成本起着关键的作用。
对于创优工程,其施工组织设计,方案和技术交底编制的好坏,直接影响着工人的操作、生产的组织以及成本费用的高低,影响着创优成功与否,因此编制好施工组织设计、方案和技术交底,对工程创优具有重要意义。

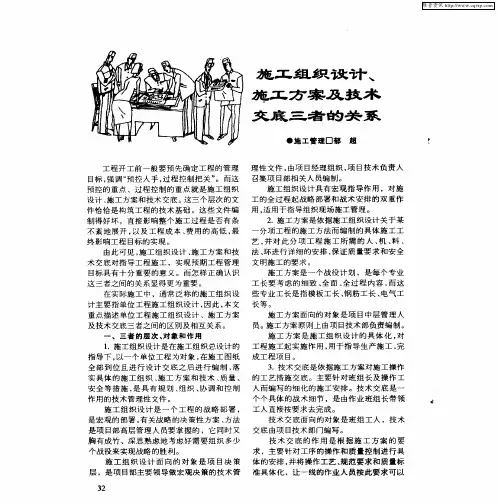

二、施工组织设计、方案、技术交底的关系1、施工组织设计、方案、技术交底的不同作用(1)施工组织设计是一个工程的战略部署,是项目经理受企业法人的委托,为履行企业同业主签订的合同和对业主的承诺,依据合同、设计图纸以及各类规范、标准、规定和文件来编制,是对工程投标、签订承包合同和工程从施工准备到工程竣工验收全过程的综合性纲领性文件。
施工组织设计编制前由项目经理组织,项目全体人员在熟悉图纸和工程特点的基础上集体讨论,集思广益,最后由项目部总工组织相关人员,按照项目经理和全体项目管理人员的意图编写.(2)方案是依据施工组织设计关于某一分项工程的施工方法而编制的具体的施工工艺,并对此分项工程的材料、机具、人员、工艺进行详细的部署,保证质量要求和安全文明施工要求。
它应该具有可行性、针对性.(3)技术交底是依据方案对操作工人的工艺交底,主要针对工序的操作和质量控制,技术交底应该具有可操作性.2、施工组织设计、方案、技术交底的不同点(1)侧重点不同施工组织设计侧重决策、方案侧重实施、技术交底侧重操作。
(2)出发点不同施工组织设计从项目决策层的角度出发,是决策者意志的文件化反映,它更多反映的是方案确定的原则,是如何通过多方案对比确定施工方法的。
施工组织设计与施工组织方案的区别施工组织设计和施工组织方案是在工程施工阶段中非常重要的两个概念。
虽然它们都涉及到施工过程的规划和安排,但是它们在内容和目的上有一些区别。
下面将详细介绍施工组织设计和施工组织方案的区别。
一、施工组织设计施工组织设计是指在施工前期,根据设计图纸和施工要求,对施工过程进行全面的规划和设计。
其主要目的是确保施工过程的安全、高效和顺利进行。
施工组织设计通常由建设单位或施工总承包单位的专业技术人员完成。
1. 内容施工组织设计的内容主要包括以下几个方面:- 施工方法和工艺:根据工程的特点和要求,确定适合的施工方法和工艺,包括施工顺序、施工工序、施工步骤等。
- 施工机械和设备:确定适用的施工机械和设备,包括起重机械、混凝土搅拌站、挖掘机等,并制定相应的使用计划。
- 施工人员组织:确定施工人员的组织结构,包括项目经理、施工队长、施工员等,并制定相应的工作职责和分工。
- 施工材料和物资:确定所需的施工材料和物资,包括水泥、钢筋、砂石等,并制定相应的采购计划和管理措施。
- 安全生产措施:制定安全生产措施,包括施工现场的安全防护、应急预案等,确保施工过程的安全性。
2. 目的施工组织设计的主要目的是:- 确保施工过程的安全性:通过制定合理的施工方法和安全生产措施,预防和减少施工事故的发生,保障施工人员的生命安全。
- 提高施工效率:通过合理的施工顺序和工艺,优化施工过程,减少不必要的等待时间和资源浪费,提高施工效率。
- 控制施工成本:通过合理的施工机械和设备的选择和使用,优化施工人员的组织和分工,控制施工材料和物资的采购和管理,降低施工成本。
二、施工组织方案施工组织方案是在施工组织设计的基础上,根据实际情况和现场条件,对施工过程进行具体的安排和调整。
它是施工组织设计的具体实施方案,通常由施工单位的技术人员和现场管理人员共同制定。
1. 内容施工组织方案的内容主要包括以下几个方面:- 施工计划:根据施工组织设计,制定详细的施工计划,包括施工时间、施工进度、施工任务等。
施工方案与施工组织设计的区别施工方案和施工组织设计是建筑工程中两个重要的概念,它们在工程建设的不同阶段起着不同的作用。
下面将详细介绍施工方案和施工组织设计的区别。
1. 定义:- 施工方案:施工方案是指在设计阶段,根据工程设计图纸和技术要求,对施工过程进行合理、科学的安排和规划,包括施工方法、施工工艺、施工顺序、施工工期等方面的内容。
- 施工组织设计:施工组织设计是指在施工阶段,根据施工方案和工程实际情况,对施工过程进行具体的组织和安排,包括施工人员的分工、施工设备的配置、施工现场的布置等方面的内容。
2. 内容:- 施工方案:施工方案主要包括以下内容:- 施工方法:确定采用的施工方法,如拆除、浇筑、安装等。
- 施工工艺:确定具体的施工工艺,如混凝土浇筑工艺、钢结构安装工艺等。
- 施工顺序:确定施工的先后顺序,如先进行地基处理,再进行主体结构施工等。
- 施工工期:确定施工的时间计划,包括总工期和各个施工阶段的工期。
- 施工资源:确定所需的施工资源,如人力、材料、设备等。
- 施工组织设计:施工组织设计主要包括以下内容:- 施工人员:确定各个施工岗位的人员配置,如项目经理、施工队长、技术员等。
- 施工设备:确定所需的施工设备及其数量,如起重机、混凝土搅拌车等。
- 施工现场布置:确定施工现场的布置方案,包括办公区、材料堆放区、施工道路等。
- 安全措施:确定施工过程中的安全措施,如防护措施、应急预案等。
3. 编制时间:- 施工方案:施工方案通常在设计阶段编制,即在施工前的准备阶段。
- 施工组织设计:施工组织设计通常在施工阶段编制,即在施工前的最后准备阶段。
4. 目的:- 施工方案:施工方案的主要目的是合理安排施工过程,确保施工的质量、安全和进度。
- 施工组织设计:施工组织设计的主要目的是具体组织和安排施工过程,确保施工的顺利进行。
5. 关系:- 施工方案和施工组织设计是相互关联的,施工组织设计是在施工方案的基础上进行的,两者相互依存。
施工组织设计及施工方案一、施工组织设计施工组织设计是指在施工前制定施工组织方案,明确施工的管理机构、分工、职责、权限、工作程序、安全技术措施、质量控制措施、工程进度和投资控制等,制定科学合理的生产流程,以达到施工项目质量、安全、进度、经济目标的活动。
1.1 管理机构及分工根据施工项目的规模、工期、施工条件等因素,制定相应的管理机构及分工方案,明确施工中各职责部门的职责范围和管理权限,该项工作主要包括三个方面:1.1.1 人员配备施工组织设计人员应当具备一定的施工管理经验和技术能力,能够根据工程的具体情况,科学、合理地制定施工组织设计方案。
1.1.2 部门分工施工中应根据具体情况,明确各部门及工种的职责范围,分工明确,各司其职。
1.1.3 管理权限施工中应明确各部门的管理权限,确定职责范围,制定适当的管理制度,遵守监管要求及法律法规。
1.2 安全技术措施安全技术措施属于施工组织设计中的一项重要内容,该项工作对工程的安全质量和成本目标有着至关重要的影响,主要包括以下方面:1.2.1 安全管理制度制定相应的安全管理制度,制定并落实施工人员的安全教育计划,确保整个施工过程的安全。
1.2.2 安全生产标准化制定符合国家安全生产标准化的施工标准和施工办法,提高施工组织管理水平,并建立健全的安全生产保障机制。
1.2.3 紧急预案制定针对各种突发事件的应急预案,及时处置安全生产事故。
1.3 质量控制措施质量控制措施是确保工程质量的重要措施,该项工作对工程的安全质量和成本目标有着至关重要的影响,主要包括以下方面:1.3.1 质量管理计划制定质量管理计划,建立健全的质量保障体系,确保工程施工质量稳定。
1.3.2 质量标准根据工程建设的实际情况,制定相应的质量标准,进行定量化、有标准可循的质量管理控制。
1.3.3 质量检测制定相应的质量检测流程,确保施工质量了符合国家相关标准。
二、施工方案施工方案是施工组织设计的具体实施规划,是施工组织设计的重要内容之一,施工方案包含三个方面:2.1 阶段性施工方案在施工过程中,根据工程的进展情况,对施工组织设计进行分阶段调整,制定相应的阶段性施工方案,保证施工工序的协调过程,确保工程的进度。
问题:试阐述施工组织设计、施工方案、施工方法、施工工艺、技术交底书、作业指导书的定义和不同点,列出相应的编制提纲。
一、定义☆施工组织设计:用来指导施工项目全过程各项活动的技术、经济和组织的综合性文件,是施工技术与施工项目管理有机结合的产物,它是工程开工后施工活动能有序、高效、科学合理地进行的保证。
☆施工方案:施工的具体实施计划和所用的技术.☆施工工艺:工程施工中所关联的材料以及步骤。
☆技术交底书:发明人或申请人将自己即将申请专利的发明创造内容以书面形式提交给专利代理机构的参考文件。
☆作业指导书:指为保证过程的质量而制订的程序。
二、区别1施组、施工方案、技术交底、作业指导书区别施组、施工方案、技术交底、作业指导书是几个不同层次的文件,这几个文件中施组是整个工程的纲领性文件,施工方案应具有指导性,施工措施是施工方案的一部分具体内容,技术交底是施工方案的延伸,应具有可操作性,而作业指导书又可以说是技术交底的细化。
作业指导书和技术交底的关系如施工方案和施组一样。
技术交底;一般是施工中需要出具的标高、坐标、尺寸等等.作业指导书范围比较广,一般指的是施工的工业工法以及施工过程作业指导书和技术交底的很多内容其实是相同的,看具体的使用情况,相对而言,作业指导书是指的一个整体的施工,比如,桥梁的下部、上部等大的部位。
技术交底需要详细交出每一个位置的标高等。
技术交底比较详细,为以后出错做核查,而作业指导书,相对来说,就轻松的多了.技术交底就是指施工需要达到的指标,设计意图,原因,指出要点;作业指导书,是更加细化的工艺流程、工序安排等方面,提出如何达到上述标准的要求,规范操作过程。
技术交底是对施工员或班组对本工程的重点难点及施工过程中所注意的安全等的交底,针对性比较强!工艺标准、作业指导书和技术交底不能看作是一类。
他们是有相同处,也有不相同的地方。
工艺标准带有普遍性,作业指导书、和技术交底具有针对性,结合工程的要求具体化,也可以说细化了,但是作业指导书、和技术交底又有区别,作业指导书是对某一项施工的要求, 技术交底则更细化,更具体.他是对班组、人员要干的活的交底。
施工方案分为哪四类内容施工方案分为哪四类内容施工方案在工程建设中起着至关重要的作用。
它是指在施工前,根据工程项目的具体情况和要求,制定出科学、合理的施工方案,对施工过程进行规划和安排。
施工方案分为四类内容,分别是:工程技术方案、施工组织设计方案、施工机械方案和安全生产方案。
下面将对这四类内容进行逐一详细阐述。
一、工程技术方案工程技术方案是施工方案中的核心部分,它是根据工程项目的设计文件和要求,结合实际施工情况,对施工过程进行技术规划和安排的重要文件。
工程技术方案包括工程施工过程、施工方法、施工工艺、施工工序、材料选择、施工定额等内容。
在编制工程技术方案时,需要综合考虑工程项目的特点、工期要求、技术要求、质量要求等因素,确保施工过程安全、高效、质量可控。
二、施工组织设计方案施工组织设计方案是针对具体的工程项目,根据工程技术方案和施工条件,制定的科学、合理的施工组织方案。
施工组织设计方案包括施工队伍组织、施工队伍数量、施工队伍作业区域划分、施工现场布置、施工设备配置、施工物资供应等内容。
在编制施工组织设计方案时,需要综合考虑人员配备、设备配置、物资供应、工期安排等因素,确保施工过程的协调、顺利进行。
三、施工机械方案施工机械方案是针对具体的工程项目,在施工组织设计方案的基础上,对施工所需的机械设备进行合理配置和使用的方案。
施工机械方案包括施工机械的种类、数量、规格、配置方式、使用方案等内容。
在编制施工机械方案时,需要考虑工程项目的特点、机械设备的可行性、工期安排等因素,确保施工过程的高效、安全进行。
四、安全生产方案安全生产方案是施工方案中至关重要的一部分,它是在施工过程中保障工人安全的重要文件。
安全生产方案包括施工安全措施、施工现场安全管理、特种作业安全措施、应急预案等内容。
在编制安全生产方案时,需要综合考虑工程项目的特点、施工条件、工人数量、工期安排等因素,确保施工过程安全、无事故发生。
以上介绍了施工方案分为的四类内容,包括工程技术方案、施工组织设计方案、施工机械方案和安全生产方案。
施工技术方案包含的内容有施工技术方案是指在建设工程施工过程中,为保证施工质量、工期和安全而制定的一系列具体措施和方法。
施工技术方案包含的内容有:1. 施工组织设计:包括施工队伍组建、施工管理机构设置、责任分工、施工进度计划等内容。
通过科学的组织设计,合理安排人力资源,确保施工工序的顺利进行。
2. 施工工艺流程:明确工程各个施工阶段的流程和要求,包括施工顺序、施工方法、设备使用等。
通过制定合理的施工工艺流程,确保施工过程中的高效率和良好的质量。
3. 施工方案细节:对施工中的重要节点或关键环节进行具体的方案设计,确保各项工作的顺利推进。
例如,对于特殊构件的施工,需要详细规定施工方法和安全措施。
4. 施工设备选用:根据项目的具体情况,选择适合的施工设备和工具。
包括大型机械设备、小型工具等。
合理选用施工设备可以提高施工效率,降低人力成本。
5. 安全措施:施工技术方案中必须包含安全措施的制定和执行。
如安全防护设施的设置、施工现场的警示标识、安全教育培训等。
通过科学的安全措施,确保施工过程中人员的生命安全和财产安全。
6. 质量控制:施工技术方案中应包含质量控制的具体要求和措施。
例如,施工过程中的检测、验收标准、质量记录等。
通过严格的质量控制,确保工程达到设计要求和质量标准。
7. 环境保护:施工技术方案中应包含对环境的保护措施。
例如,对土地、水源和空气的保护,避免施工对周边环境造成污染和破坏。
总之,施工技术方案是建设工程施工过程中的重要文件,其中包含了施工组织、工艺流程、设备选用、安全措施、质量控制和环境保护等方面的内容。
通过科学合理的施工技术方案的制定和执行,可以保证工程的顺利进行和质量安全。
施工组及设计施工方案技术交底的区别
公司标准化编码 [QQX96QT-XQQB89Q8-NQQJ6Q8-MQM9N]
施工组及设计、施工方案、技术交底的区别:
施工组织设计是以一个单位工程或一个交工系统为对象编制的、用于具体指导施工全过程的各项施工活动的技术、经济和组织的综合性文件,其特点是系统性,组织协调性、指导性。
施工方案是要比较详细地介绍该工程的施工方法、人员配备、机械配置、材料数量、施工进度网络计划,以及质量、安全、文明施工、环保等,它只对单位工程、分部分项工程来进行编制、其特点专项性。
技术交底,是在某一单位工程开工前,或一个分项工程施工前,由主管技术领导向参与施工的人员进行的技术交待,其目的是使施工人员对工程特点、技术质量要求、施工方法与措施等方面有一个较详细的了解,以便于科学地组织施工,避免技术质量等事故的发生。
施工方案与施工组织设计的区别施工方案和施工组织设计是建筑工程中两个重要的概念,虽然它们都与施工相关,但在实际应用中有着不同的含义和作用。
下面将详细介绍施工方案和施工组织设计的区别。
一、施工方案施工方案是指在施工前制定的一份详细的工作计划,它包括了施工过程中所需的各种技术和管理措施,以及施工过程中可能遇到的问题和解决方案。
施工方案通常由施工单位的技术人员编制,以确保施工过程的顺利进行。
1. 内容施工方案主要包括以下内容:- 施工方法:具体的施工工艺和方法,包括施工顺序、施工步骤、施工设备和材料的选择等。
- 施工组织:施工人员的组织结构、岗位职责、工作流程等。
- 安全措施:施工过程中的安全管理措施,包括安全防护设施、安全培训等。
- 质量控制:施工过程中的质量管理措施,包括质量检查、质量验收等。
- 进度计划:施工过程中的工期安排、进度控制等。
- 环境保护:施工过程中的环境保护措施,包括噪音、扬尘、废水等的控制。
2. 编制依据施工方案的编制依据主要包括设计文件、施工合同、法律法规、标准规范等。
3. 作用施工方案的主要作用是:- 确保施工过程的安全和质量。
- 保证施工进度的合理安排和控制。
- 提供施工过程中可能遇到的问题的解决方案。
- 为施工人员提供工作指导和操作规范。
二、施工组织设计施工组织设计是指在施工方案的基础上,对施工过程中的各项工作进行具体的组织和安排,以确保施工任务的顺利完成。
施工组织设计通常由施工单位的管理人员编制,是施工方案的具体实施方案。
1. 内容施工组织设计主要包括以下内容:- 施工组织结构:具体的施工人员的组织结构和职责分工。
- 施工工艺:施工过程中各项工作的具体工艺和方法。
- 施工进度计划:施工过程中各项工作的时间安排和进度控制。
- 施工资源配置:施工过程中所需的人力、物力、财力等资源的具体配置和使用。
- 施工协调:各项工作之间的协调和配合,确保施工进度和质量。
2. 编制依据施工组织设计的编制依据主要包括施工方案、设计文件、施工合同、法律法规、标准规范等。
第一章项目管理目标第一节工程概况及编制说明一、工程概况(一)工程说明1、工程名称:北京市顺义新城第7街区0701-013地块F2公建混合住宅用地(配建限价商品房)项目二标段园林绿化专业分包工程;2、工程地点:北京市顺义区顺义新城;3、工程使用用途:住宅及配套设施4、建设规模:约2万平方米;5、工程质量标准:国家验收合格标准;6、合同工期:总工期为182日历天;7、建设单位:中铁城建集团北京工程有限公司;8、设计单位:中铁建设集团有限公司(二)施工范围1、工程承包范围:本工程承包范围包括:绿化、所有铺装、水景、给排水、电气等施工图纸的全部工作内容等。
(三)施工现场条件及现状主体工程正在建设,现场道路建设以外均为施工用地,水源、电源在小区内,施工时需铺设用电线路及水管。
由于北京市顺义新城第7街区0701-013地块F2公建混合住宅用地(配建限价商品房)项目地处北京顺义区顺义新城,施工期为冬季和春季,冬季给园林绿化施工带来一定困难。
北京市顺义新城第7街区0701-013地块F2公建混合住宅用地(配建限价商品房)项目是中国铁建的重点项目,领导比较重视,质量和工期要求标准高。
二、编制说明及依据(一)编制说明北京市顺义新城第7街区0701-013地块F2公建混合住宅用地(配建限价商品房)项目是根据现场条件和了解业主意图及现场踏勘的基础上编制的。
我们将充分发挥公司自身优势和成熟先进的园林绿化施工技术,科学的组织本项工程的交叉作业,精心施工,严格履行施工合同,以一流的项目管理,一流的工程质量,一流的文明施工,一流的安全措施,一流的工作效率,一流的服务水平建设北京市顺义新城第7街区0701-013地块F2公建混合住宅用地(配建限价商品房)项目卷烟厂易地搬迁技术改造项目园林绿化景观工程。
在工程施工过程中严格要求、严格制度、严格管理、严格责任,真正做到每项工作质量达标,每道工序质量受控,每项服务让业主满意,以过程精品铸精品工程。
我们有信心、有能力将该项园林绿化景观工程做好。
(二)编制依据本施工组织设计适用于北京市顺义新城第7街区0701-013地块F2公建混合住宅用地(配建限价商品房)项目二标段,施工组织设计在编制中依据:1、北京市顺义新城第7街区0701-013地块F2公建混合住宅用地(配建限价商品房)项目二标段施工现场勘察的实际情况;2、业主提供的北京市顺义新城第7街区0701-013地块F2公建混合住宅用地(配建限价商品房)项目二标段施工图;3、北京市顺义新城第7街区0701-013地块F2公建混合住宅用地(配建限价商品房)项目二标段施工招标文件;4、根据公司的ISO9001国际质量标准相关文件;5、企业管理标准ISO9004;6、结合本公司的园林绿化施工经验和资料;7、其他现行国家和北京的规范及标准;8、国家相关地法规及规范;《中华人民共和国消防法》《中华人民共和国建筑法》《建设工程质量管理条例》(国务院令第279号)《北京市园林处草花种植质量标准》《北京市园林处草花种植密度标准》《北京市园林处草花养护管理标准》《北京市园林处草坪质量标准》《北京市园林处草坪养护管理标准》《北京市园林处树木种植质量标准》《北京市园林处树木养护管理标准》《北京市园林处苗木出圃质量标准》《建筑工程施工质量验收统一标准》(GB50300-2001)《砌体工程施工质量验收规范》(GB50203-2002)《混凝土结构工程施工质量验收规范》(GB50204-2002)《木结构工程施工质量验收规范》(GB50206-2002)《建筑地面工程施工质量验收规范》(GB50209-2002)《工程测量规范》(GB50026-2007)《建筑安装工程质量检验评定统一标准(GBJ301)》《城市绿化工程施工及验收规范》《建筑电气工程施工质量质量验收规范》(GB50303-2002)《建筑给排水及采暖工程施工质量验收规范》(GB50242-2002)《建筑工程项目管理规范》(GB/50326-2001)《建筑工程监理规范》(GB50319-2000)第二节管理目标一、质量目标严格按规范、园林绿化景观工程图纸及ISO9001质量保证体系的要求施工,该工程的质量目标是达到国家规定验收合格标准,力争实现当年栽植,当年见效,确保整套绿化工程的草坪密度大于90%以上。
树和草的成活率达到98%以上,迅速形成绿化效果,养护质量达到一级标准。
二、工期目标本工程工期为开工后182日历天。
为了保证实现业主的建设工期目标,项目部将严格按照规定工期执行,合理安排施工工序,配备足够的施工人员,满足业主对工期的要求。
三、安全目标贯彻执行国家职业健康安全生产方针、政策和法规,保障施工人员在生产过程中的职业健康安全,依据国家标准GB/T28001-2001~OHSAS18001:1999职业健康安全管理的法规、办法及《内蒙古建设工程施工现场管理办法》、《内蒙古建设工程施工现场安全防护标准》、《内蒙古建设工程施工现场保卫消防标准》、《内蒙古建设工程施工现场生活区设置和管理标准》的有关规定,并在施工现场的各个危险部位设置国家标准的明显的安全警示标志,制定符合本工程的施工安全保证措施。
同时,加强施工现场人员的安全教育,完善施工现场的安全措施,确保本项工程无重大安全事故,轻伤频率控制在0.1%之内,杜绝死亡事故,工程的安全生产达到市级安全施工文明工地。
四、文明施工目标严格贯彻北京市顺义新城第7街区0701-013地块F2公建混合住宅用地(配建限价商品房)项目市政府令及ISO14001标准管理体系,并按我司的文明施工组织管理,达到建设部综合考评优良标准,创建“标准化的市级文明施工工地”。
五、环境保护目标项目部将严格按照GB/T 24001~ISO14001:1996标准环境管理体系认证环保方案标准、《环境空气质量标准》GB3095-1996、《城市区域环境噪声标准》GB3096-93及北京市关于建筑工程施工的各项管理规定执行,制定施工环境管理方案,严格监控施工过程中的重大环境因素,防止和减轻施工给周围环境造成粉尘、噪声、振动、废水、废料的污染。
确保达到法律法规要求。
六、成本管理目标统筹策划、规范管理、精心施工,实现“双赢战略”。
在确保工期、质量的大前提下,使业主与本司的成本都获得合理地降低,为业主赢得经济效益;进而为自身赢得经济效益和社会信誉。
七、服务目标信守合同,认真协调与各有关方面的关系,接受业主、监理单位及当地政府部门对本工程质量、工程进度、计划协调、现场管理的监督。
在工程竣工时与业主签订《工程保修合同》,工程交工的同时,向业主提交《用户使用手册》。
工程交付使用后,定期对工程进行回访,预防并及时采取措施解决有可能出现的质量问题,确保工程使用安全、设备和系统运转正常。
第二章现场组织管理机构第一节项目机构配备为了协调好各方面的施工工作,项目经理部配备了各专业技术人员分管技术、施工、质量、进度、协调、安全以及财务、预算、材料等方面的工作。
将根据现场实际工作情况和业主具体工作要求做出进一步调整,以保证施工工作中每一个环节都有人负责。
题,圆满完成施工任务。
(6)组织制定项目经理部各类人员的职责权限和各项规章制度。
(7)严格财务制度,加强财务、预算管理,正确处理国家、企业、集体、个人之间的利益关系。
(8)全面推行公司ISO9001质量管理体系标准。
二、技术负责人岗位职责(1)认真协助并配合项目经理开展工作,严格按照国家技术规范进行施工,贯彻ISO9001质量方针和履行质量管理程序,严格质量把关,确保项目过程技术指标的落实。
(2)组织学习推广新技术、新工艺、新材料和先进的施工方法,建立QC小组,组织研究技术方面的疑难问题,并提出解决办法。
(3)组织开展安全教育及操作规程培训,进行安全技术交底,严禁违章作业,及时整改隐患。
如发生安全事故应积极采取有效措施,及时上报。
(4)组织对施工人员进行三级安全教育,督促施工队进行班前安全活动,每半月召开一次安全会议,并检查安全会议记录。
(5)检查进度计划的落实情况,及时调整劳动力和材料进场计划,积极推进工程进度计划的按期完成。
三、质量检验员岗位职责(1)督促施工班组对已完成的项目内容及时进行自检、交接检和隐蔽工程的检查验收,如实记录,并予以复查,监督和掌握质量概况,发现问题及时纠正,确保工程质量。
(2)检验采购的原材料和业主以及业主提供的产品,填报检验和验证记录,标识、隔离和评价不合格品,并通知有关人员处理。
(3)控制不合格品或未纠正缺陷的分项工程不得进行下一步施工或交付;督促并检查对不合格品和整改项目纠正措施的事实完成情况,并即使给予评定。
(4)按质量标准和验收规范对分项、分部和分包工程进行检验评定,符合要求的及时办理单位工程验收。
(5)进行质量事故调查,分析、提出处理意见,并及时如实上报。
(6)填写质量报表,收集、整理所有质量记录和验收资料,建立质量档案;(7)负责项目工程检测工具的管理,确保检测工具的完好。
四、材料员(及仓保员)岗位职责(1)按照设计施工图中的用材要求,准确核对并计算出所需材料的品牌、规格、数量以及费用,提交完整准确的材料清单和采购计划,负责控制材料按时进场并验收,确保材料符合报样和质量要求。
(2)提供材料供应商(包括厂家)的营业执照和材料样品、样本、价格表等资料,确认材料供应商的资格和资信情况能满足项目工程所要求的条件。
(3)同种材料应比较价格、供货期、售后服务方面,择优选择合格供应商,并与之签定购货合同。
(4)确保主要材料和特种材料,能由供应商、厂家及时提供材料的产品合格证和检验报告,并保证真实可靠。
(5)按新购机具清单所列机具名称、型号、规格和质量要求,采购合适的机具。
(6)仓库保管员负责入库材料及新工具的登记、标识、储存、维护,保存好所有材料的合格证及其它证明文件。
(7)按主管材料调配的负责人的签字发放材料,并如实登记。
加强对仓库的安全保管。
五、安全员岗位职责(1)编制安全技术措施计划,负责组织安全措施的实施,项目安全生产直接负责;(2)按照公司的《安全生产管理暂行规定》,逐项做好施工现场安全用电、安全防火、临时洞口和高处作业的安全防护工作。
(3)按照《安全生产管理暂行规定》自检评分,必须达标。
(4)张贴“五牌一图”,向施工安全监督站申请受监,协同业主领取安全受监证和《开工许可证》。
(5)对入场工人进行安全教育和书面安全技术交底,并履行签字,填报《三级教育登记表》,检查特种工人是否持证上岗。
(6)督促、监督班组进行班前安全教育活动,定期组织召开安全会议,填写安全会议记录。
(7)经常检查工地安全情况,发现问题隐患,及时填报《事故隐患整改记录》报项目经理审批处理,保证施工顺利进行。
