清水坪水库工程总结报告
- 格式:docx
- 大小:15.79 KB
- 文档页数:4
清水工程第三季度工作总结_第三季度工程股工作总结一、工作回顾本季度清水工程共开展了水利建设工程项目13个,均完成了工程设计、施工组织设计、施工监理、工程招投标及其他相关工作。
具体项目如下:1、桃源大桥加固工程本项目是一项紧急工程,主要目的是对桃源大桥进行加固。
本季度工作完成了工程勘测、工程设计、施工策划等工作,依据相关技术要求,以及现场实际情况,最终设计方案得到了客户认可。
2、沙河子水库过渡段修建工程本项目旨在解决沙河子水库过渡段水位波动过大的问题,为城市节约用水提供保障。
本季度工作主要包括勘测、设计、招标等环节,现处于开工前的准备阶段。
3、大理州水边镇新型农村饮水工程本项目是为了改善当地农民饮水安全问题而开展的。
本季度工作重心在项目勘测、设计技术方案编制、概算价格制定等方面。
工作得到了当地政府的高度关注。
4、锦江源1号枢纽水电站工程本项目是一项大型水利工程,在本季度主要完成了施工组织设计、施工监理、招标等工作,并且客户对于工作进展情况非常满意。
5、德阳市颖和集团河涌治理工程针对德阳市缺乏河涌清障设备,以及对当地美化治理需求,本季度工作主要集中在项目勘测、设计、招标方面。
项目正在如火如荼的推进中。
6、蓖麻村燃气公司管道建设工程项目主要目的为满足当地燃气使用需求,本季度工作聚焦于项目勘测、方案设计及概算编制等工作。
目前已经完成了前期准备工作,下一步工作将是招标和施工等方面。
7、巴州区小湾水利枢纽工程本项目旨在加大巴州区自来水供应能力,改善市民用水环境。
本季度工作主要包括现场勘测、技术方案编制及概算预算制定等。
工作得到了客户的一致好评。
8、绵阳市双河口水库引水工程本项目的目的是改善绵阳市供水状况,以及解决当地农民的灌溉用水需求。
本季度工作主要是对方案进行技术性论证,并且参与相关施工及招投标工作。
9、四川省开发区一期自来水管道项目本项目是四川省经济发展重点项目之一,以改善地区自来水供应为目的。
本季度工作主要是方案的评审及概算编制,工作得到了客户的高度赞扬。

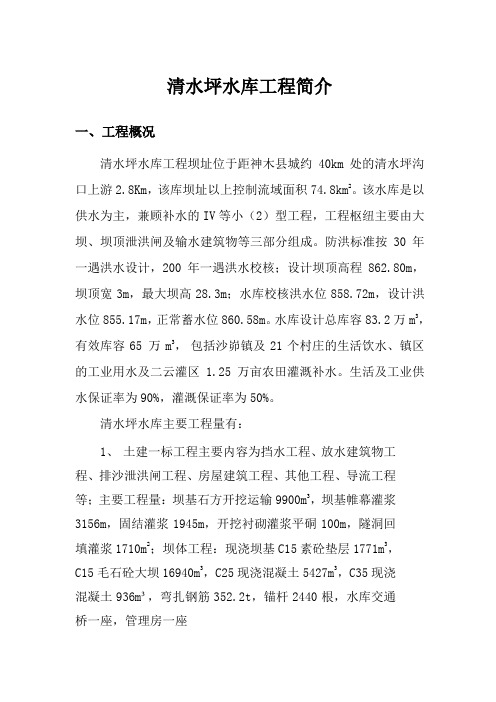

清水坪水库工程简介一、工程概况清水坪水库工程坝址位于距神木县城约40km处的清水坪沟口上游2.8Km,该库坝址以上控制流域面积74.8km2。
该水库是以供水为主,兼顾补水的IV等小(2)型工程,工程枢纽主要由大坝、坝顶泄洪闸及输水建筑物等三部分组成。
防洪标准按30年一遇洪水设计,200年一遇洪水校核;设计坝顶高程862.80m,坝顶宽3m,最大坝高28.3m;水库校核洪水位858.72m,设计洪水位855.17m,正常蓄水位860.58m。
水库设计总库容83.2万m3,有效库容65 万m3,包括沙峁镇及21个村庄的生活饮水、镇区的工业用水及二云灌区1.25万亩农田灌溉补水。
生活及工业供水保证率为90%,灌溉保证率为50%。
清水坪水库主要工程量有:1、土建一标工程主要内容为挡水工程、放水建筑物工程、排沙泄洪闸工程、房屋建筑工程、其他工程、导流工程等;主要工程量:坝基石方开挖运输9900m3,坝基帷幕灌浆3156m,固结灌浆1945m,开挖衬砌灌浆平硐100m,隧洞回填灌浆1710m2;坝体工程:现浇坝基C15素砼垫层1771m3,C15毛石砼大坝16940m3,C25现浇混凝土5427m3,C35现浇混凝土936m³,弯扎钢筋352.2t,锚杆2440根,水库交通桥一座,管理房一座2、金属结构安装二标为三个泄洪闸孔,总净宽30.00m。
弧形、检修闸门闸底高程为844.00m、布置在一个孔内,泄洪平面闸闸底高程为850.00m,在检修冲沙闸门两侧各设泄洪平面工作闸门一个、泄洪平面工作闸门、检修冲沙闸门和弧形闸门均为潜孔式闸门;主要工程量为:6.17m×9.8m平面泄洪闸门二套、单重35t。
6.0 m×9.0m检修冲沙门一套、重量32t。
6.0 m×9.0m 弧形闸门一套、重量63t。
QPQ—2×500KN—12m启闭机一台。
QPQ —2×1000KN—11m启闭机二台。
清水工程情况汇报尊敬的领导:我是某某公司清水工程项目负责人,现就我所负责的清水工程情况作如下汇报:一、项目概况。
我公司清水工程项目位于某某地区,总投资额约为XXX万元,项目包括清水处理厂建设、管网铺设和设备采购等内容。
项目旨在解决当地清水资源短缺问题,提高清水供应质量和供水能力。
二、工程进展。
自项目启动以来,我们已完成了清水处理厂的选址和规划设计工作,相关手续已经办理妥当。
同时,管网铺设和设备采购工作也已经启动,目前进展顺利。
预计清水处理厂的主体工程将于X月底完成,管网铺设和设备安装工作将于X月底前完成。
三、项目成果。
一旦清水工程项目完工投入使用,将极大改善当地清水供应状况,提高清水供应的稳定性和可靠性。
届时,将能够满足当地居民和企业的日常用水需求,为当地经济社会发展提供有力支持。
四、存在问题。
在项目实施过程中,我们也遇到了一些困难和问题。
例如,部分施工进度受天气等自然因素影响,导致工期延误;部分设备采购受供应商交货期延长等原因,也对工程进度造成了一定影响。
我们将采取有效措施,加大协调力度,争取尽快解决这些问题,确保项目顺利完成。
五、下一步工作。
下一步,我们将继续做好清水工程项目的施工管理和进度控制工作,加强与相关部门的沟通和协调,确保项目按时高质量完成。
同时,我们也将加强对项目质量和安全的监督检查,确保清水工程项目建设过程中不出现质量和安全隐患。
六、结语。
清水工程项目是一项涉及民生福祉的重大工程,我们将一如既往地全力以赴,确保项目圆满完成,为当地居民提供清洁、可靠的清水资源。
同时,我们也将不断总结经验,提高工作水平,为公司的发展贡献力量。
以上就是我所负责的清水工程情况汇报,如有不足之处,还请领导批评指正,谢谢!。
水库工程建设工作总结及明年工作计划一、水库工程建设工作总结1. 工程概况在过去的一年中,我们成功地完成了水库工程的建设任务。
该水库位于本地区的核心地带,设计总库容达到了XX万立方米,旨在为周边农业灌溉和居民生活提供稳定的水源。
在各级领导的关心和广大工程技术人员的辛勤努力下,水库工程从开工到竣工,历经了无数个日日夜夜,终于圆满完成了各项建设任务。
2. 工程进度在项目执行过程中,我们严格按照工程进度计划进行施工,确保了每个阶段的任务都能按时完成。
在土方开挖、坝体填筑、溢洪道建设、放水洞施工等关键环节,我们都采用了先进的施工工艺和设备,提高了工程效率和质量。
3. 质量管理质量是水库工程的生命线。
我们始终坚持“百年大计,质量第一”的原则,从原材料采购、施工过程控制到工程验收,每个环节都严格把关。
通过实行全面的质量管理体系,我们成功地确保了工程质量达到或超过设计标准。
4. 安全管理在施工过程中,我们始终把安全生产放在首位。
通过制定详细的安全管理制度和应急预案,加强现场安全管理,定期进行安全检查和隐患排查,有效地防范了各类安全事故的发生。
5. 环境保护在工程建设过程中,我们注重生态环境保护,采取了一系列措施减少对环境的影响。
例如,我们严格控制施工噪声和扬尘污染,合理安排施工时间,减少夜间施工,尽可能减少对周边居民的影响。
同时,我们还加强了水土保持工作,防止了水土流失。
6. 经济效益和社会效益水库工程的建成将为周边地区带来显著的经济效益和社会效益。
一方面,它将为农业灌溉提供稳定可靠的水源,促进农业生产的发展;另一方面,它还将为当地居民提供清洁的生活用水,改善居民的生活条件。
此外,水库的建设还将带动相关产业的发展,为当地经济注入新的活力。
二、明年工作计划1. 工程维护与管理明年,我们将把重点放在水库工程的维护与管理上。
我们将建立健全的工程管理体系,加强对水库的日常巡查和维护,及时发现并处理可能存在的安全隐患。
同时,我们还将加强对水库运行情况的监测和分析,确保水库能够正常运行并发挥应有的效益。
水库工程管理工作情况汇报根据上级要求,现对水库工程管理工作情况进行汇报。
一、工程进展情况截至目前,水库工程建设已经进入到关键阶段。
主体工程建设已经完成了土石方及基础工程,正在进行上部结构的施工。
各施工单位密切配合,保质保量地完成了工程建设任务。
同时,水库工程设计、监理等相关单位也积极参与工程管理工作,确保工程质量和进度。
二、安全生产情况在工程建设过程中,我们一直把安全生产放在首位,加强了现场安全检查和监督管理。
通过定期组织安全技术培训和演练,提高了员工的安全意识和应急处理能力。
同时,积极落实安全生产责任制,严格执行施工现场安全规范,确保了工程建设过程中的安全生产。
三、环境保护情况在工程建设过程中,我们一直重视环境保护工作,积极采取了一系列环保措施。
通过加强对施工工地的环境保护检查和督导,严格执行环保标准和要求,有效控制了施工对周边环境的影响。
同时,我们还加强了对工程建设过程中的生态修复工作,切实做到了资源节约和环境保护。
四、资金使用情况我们严格按照相关规定和要求,科学合理地使用了工程建设资金。
定期对工程建设资金进行跟踪监督和审计检查,保证了资金使用的合法合规。
同时,我们还加强了对各项费用的控制和管理,确保了资金的有效使用和合理配置,提高了工程建设的经济效益。
五、其他工作情况为了保证水库工程建设的顺利进行,我们还积极开展了工程管理相关工作,包括工程设计优化、施工进度管理、质量监督检查、安全事故应急处理等方面的工作。
同时,我们还积极组织了工程建设过程中的技术交流和学习活动,提高了相关人员的专业技能和工作水平。
总结起来,水库工程管理工作在上级领导的指导和支持下,各方面都取得了较好的成绩。
但是我们也清楚地意识到,水库工程建设任务还很艰巨,需要继续保持高度的工作热情和责任感,切实加强工程管理,确保工程建设任务的顺利完成。
同时,我们也将继续改进工作方法,加强团队合作,不断提高工作效率和质量,为水库工程建设贡献力量。

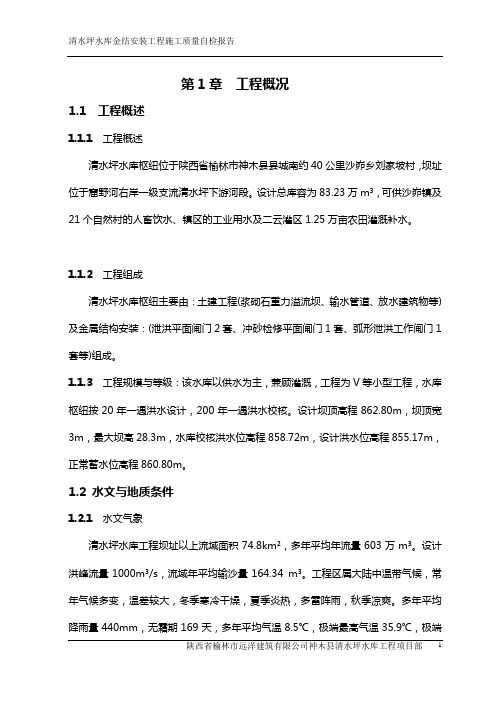

第1章工程概况1.1 工程概述1.1.1工程概述清水坪水库枢纽位于陕西省榆林市神木县县城南约40公里沙峁乡刘家坡村,坝址位于窟野河右岸一级支流清水坪下游河段。
设计总库容为83.23万m³,可供沙峁镇及21个自然村的人畜饮水、镇区的工业用水及二云灌区1.25万亩农田灌溉补水。
1.1.2工程组成清水坪水库枢纽主要由:土建工程(浆砌石重力溢流坝、输水管道、放水建筑物等)及金属结构安装:(泄洪平面闸门2套、冲砂检修平面闸门1套、弧形泄洪工作闸门1套等)组成。
1.1.3工程规模与等级:该水库以供水为主,兼顾灌溉,工程为V等小型工程,水库枢纽按20年一遇洪水设计,200年一遇洪水校核。
设计坝顶高程862.80m,坝顶宽3m,最大坝高28.3m,水库校核洪水位高程858.72m,设计洪水位高程855.17m,正常蓄水位高程860.80m。
1.2 水文与地质条件1.2.1水文气象清水坪水库工程坝址以上流域面积74.8km²,多年平均年流量603万m³。
设计洪峰流量1000m³/s,流域年平均输沙量164.34 m³。
工程区属大陆中温带气候,常年气候多变,温差较大,冬季寒冷干燥,夏季炎热,多雷阵雨,秋季凉爽。
多年平均降雨量440mm,无霜期169天,多年平均气温8.5℃,极端最高气温35.9℃,极端最低气温-27.3℃,最大冻土深度1.06m。
年大风15~33天,最多达77天。
1.2.2工程地质清水坪水库位于陕西北部黄土高原和毛乌素沙漠过渡地带东段。
地形分为三大形态区:黄河沿岸峡谷五陵区、南部五陵沟壑区、北部为黄滩区。
可分为区域地层主要有:中生界白垩系内陆河湖相碎屑沉积岩及第四系松散堆积层。
工程所在区域位于祁、吕、贺兰山字型构造与新华夏系第三沉降带复合部位,无大褶皱、断裂、区域相对稳定。
工程区地震基本烈度小于VI度。
1.3 工程对外交通条件1 清水坪水库工程工地距离神木县神神盘公路3.5公里处,主要道路路况较好,施工所需各种机械设备及建筑材料汽运均可到达工地。
水库工程项目总结汇报水库工程项目总结汇报一、项目概况本次水库工程项目是一项重要的水利建设项目,旨在改善当地的水资源利用和调配能力,提高农业灌溉和城市供水的可靠性和效率。
项目地位于浙江省某县,总投资额为X万元,工期为X年。
二、项目目标与成果1. 项目目标:- 提高水库的蓄水能力,满足该地区不同季节的灌溉需求; - 提高水库供水能力,为当地城市提供稳定可靠的饮用水; - 提升水库的防洪能力,减少水患风险。
2. 项目成果:- 按计划完成了水库的设计及施工任务,确保了工程质量; - 成功实施了水库的蓄水试验,蓄水能力达到预期目标;- 完成了水库的调水、放水试验,供水效果良好;- 水库通过防洪验收,提升了当地的防洪能力。
三、项目主要工作内容与进展1. 水库设计与施工:- 水库设计方案的制定和审查;- 勘测和地质勘探工作的组织与实施;- 水库主体结构的施工及质量监督;- 水库配套设施(水闸、泵站等)的安装和调试。
2. 水库试验与调试:- 水库蓄水试验的组织与监控;- 调水试验和放水试验的实施与评估;- 水库的防洪验收及修建工作。
3. 项目进展:- 按照工期计划,各项工作有条不紊地进行,项目整体进展顺利;- 工程质量得到了监理和相关部门的高度认可;- 工程安全保证,没有发生大的事故或质量问题。
四、项目存在的问题及解决方案1. 问题:- 水库周边环境保护工作有待加强,对生态环境的影响需要引起重视;- 水源保护意识薄弱,需要加强水库周边的管理和监控。
2. 解决方案:- 加强水库周边植被的恢复与保护;- 宣传水源保护知识,提高公众的水资源意识;- 建立水库管理机构,加强日常管理与监控工作。
五、项目总结与展望1. 项目总结:- 本项目的顺利完成,充分体现了各方的协作与配合,实现了预定的工程目标;- 工程质量和进度的控制得到了较好的实施,在当地产生了良好的社会效益。
2. 项目展望:- 加大水库周边环境保护力度,提升整个水库区域的生态环境;- 制定长效的水源保护措施,确保水库的水质安全;- 积极探索水库多功能利用,发挥水库的综合效益。
清水建设工作总结清水建设是一项重要的工作,它涉及到城市基础设施的建设和维护,对于城市的发展和居民的生活质量有着重要的影响。
在过去的一段时间里,我们进行了大量的清水建设工作,取得了一定的成绩,但也面临着一些问题和挑战。
在此,我对清水建设工作进行总结,希望能够提出一些改进和提高工作效率的建议。
首先,我们在清水建设工作中取得了一些成绩。
通过对城市排水系统的改造和维护,我们成功地解决了一些地区常见的积水问题,改善了居民的生活环境。
同时,我们也加强了对污水处理设施的管理和维护,保障了城市的环境卫生和居民的健康。
这些成绩得益于我们的努力和付出,也为城市的可持续发展奠定了基础。
然而,我们也面临着一些问题和挑战。
首先,清水建设工作需要大量的资金和人力资源,而我们的投入还不够充分。
在一些地区,排水系统老化严重,需要进行大规模的改造和更新。
同时,污水处理设施的运行成本也较高,需要我们加强管理和维护。
此外,一些地区的排水系统设计不合理,导致了频繁的积水问题,需要我们进行重新规划和改造。
为了提高清水建设工作的效率和质量,我提出以下建议。
首先,我们需要加大对清水建设工作的投入,提高资金和人力资源的使用效率。
其次,我们需要加强对排水系统和污水处理设施的管理和维护,确保其正常运行。
同时,我们也需要进行排水系统的规划和设计,解决一些地区的排水问题。
最后,我们还需要加强对清水建设工作的监督和评估,及时发现问题并进行整改。
总之,清水建设工作是一项重要的工作,它关乎城市的发展和居民的生活质量。
我们在过去的工作中取得了一些成绩,但也面临着一些问题和挑战。
我相信,在我们的共同努力下,清水建设工作一定会取得更大的成绩,为城市的可持续发展贡献力量。
水库工程工作总结
水库工程是一项重要的基础设施工程,它不仅可以调节水资源,保障供水,还
可以防洪和发电。
在过去的一段时间里,我们团队在水库工程领域取得了一些成果,现在我来总结一下我们的工作。
首先,我们在水库工程设计方面取得了一些进展。
我们深入研究了水库的地质
条件、水文条件和生态环境,结合当地的实际情况,设计了一些具有创新性的水库工程方案。
这些方案不仅可以满足当地的供水和防洪需求,还可以最大限度地保护生态环境,实现了可持续发展的目标。
其次,我们在水库工程施工管理方面也取得了一些成绩。
我们严格按照施工图
纸和工程规范进行施工管理,确保了施工质量和安全。
我们还加强了与施工单位的沟通和协调,及时解决了一些施工中的问题,保证了工程的顺利进行。
此外,我们在水库工程运行和维护方面也做了一些工作。
我们建立了一套完善
的水库运行和维护管理制度,确保了水库设施的正常运行和维护。
我们还加强了对水库水质和生态环境的监测和管理,保护了水库周边的生态环境。
总的来说,我们在水库工程领域取得了一些成绩,但也存在一些不足之处。
未来,我们将继续努力,不断提高水库工程设计、施工管理和运行维护水平,为保障水资源安全和生态环境做出更大的贡献。
水库维修施工总结报告尊敬的各位领导、同事:我在这里总结我们进行的水库维修施工工作,向大家汇报工作情况并提出我们的建议和展望。
一、工作情况总结在过去的一段时间里,我们团队积极参与了水库维修施工工作。
我们首先进行了详细的现场勘察和安全评估,确保施工过程中的安全性。
然后,我们制定了详细的施工计划,并严格按照计划进行施工工作。
在施工过程中,我们遇到了一些挑战,例如设备故障、天气不利等。
然而,我们团队团结一致,积极应对这些问题,及时解决了各种困难。
通过我们的努力,我们成功完成了水库维修施工任务,并交付了令人满意的工程。
二、工作亮点及成果1. 专业团队:我们的团队拥有丰富的水库维修施工经验,专业技能过硬,能够高效地完成任务。
2. 安全措施:我们在施工过程中注重安全,严格遵守安全操作规程,保障了施工人员的人身安全。
3. 施工质量:我们坚持精益求精的施工理念,采用高质量材料和先进的施工技术,确保了施工质量的可靠性。
4. 工期控制:我们按照计划合理调配资源,严格控制工期,提前完成了施工任务。
三、存在的问题及改进措施在水库维修施工过程中,我们也发现了一些问题,例如:1. 物资管理上存在疏漏,有时候出现了材料不足的情况。
为了解决这个问题,我们将加强物资管理,并定期评估所需材料的使用情况。
2. 某些工序的施工效率不够高,导致了工期的延误。
我们将制定更加详细的施工计划,并引入更加科学的施工方法来提高效率。
3. 在安全意识方面,我们在某些细节上还有待加强。
为了提高安全意识,我们将组织安全培训,并定期检查施工现场的安全状况。
四、工作展望尽管我们在水库维修施工工作中遇到了一些问题,但我们也取得了可喜的成果。
未来,我们将继续努力改进并完善我们的工作。
具体展望如下:1. 提高施工效率:我们将寻求更加高效和创新的施工方法,以提高施工效率,缩短工期。
2. 提升质量水平:我们将进一步加强质量管理,不断提升施工质量水平,确保工程的可靠性和持久性。
清水坪水库工程总结报告
我管理处筹建的清水坪水库水库工程的附属工程(渠道及上坝路)已于XX年11 月20日顺利完成。
回顾总结本工程施工实践,我处从施工质量、进度计划管理、成本管理等各个方面都达到了预期目标,取得了良好的社会效益。
现就我处对本工程的施工作如下总结:一、工程简介:
1、工程概况:
清水坪水库枢纽位于神木县沙峁镇刘家坡村。
该水库是年神木县重点建设项目,是由政府财政投资水利局负责筹建的建设项目。
大坝枢纽主要由重力坝(坝加闸)、排沙洞、放水洞、输水建筑物等四部分组成。
总库容万m3,滞洪库容万m3,有效库容65万m3 ,属ⅴ等小(2)型工程。
按30年一遇洪水标准设计,2XX年一遇洪水校核。
设计坝顶高程,顶宽
3 m,最大坝高;正常蓄水位,泄洪排沙闸底板高程,泄洪闸底板高程。
我们已完成输水渠道、防汛路部分和部分大坝基础开挖,渠道全长,渠道设计输水流量为/s,渠道为矩形端面,采用15cm 钢筋混凝土衬砌。
上坝防汛路由大坝右肩直接通至沟口公路,全长,路面结构为15cm砂砾垫层、15cm石灰稳定砂砾土基层、20cmc30混凝土路面。
防汛路采用单车道,上坝路全程建筑主要有:4处涵管;2处涵洞;约排水沟。
输水渠道和防汛
上坝路施工总工期为5个月,完成投资万元。
大坝主体于XX年10月开始招投标,XX年11月份施工单位进场,XX年11月18日开工,截至现在已完成投资万元。
XX年度清水坪水库总计完成投资万元。
2、本工程完成主要工程项目及数量:
本工程合同主要工程量有挖土石方25900m3,土石方回填18800m3,浆砌石5219 m3;砼2310 m3,钢筋制作安装134t,混凝土路面11000 m2 ;大坝基础土方开挖8000 m3;大坝基础石方开挖1050 m3。
二、本工程计划完成情况的分析与总结:
1、工程施工时间主要集中在6、7、8、9、10月份,多为大雨或阵雨,对施工进度影响大。
2、线路复杂,施工难度大,在施工中以土方作业、边沟、挡土墙、涵洞、渠道和路面工程为重点。
针对上述特点,我们从管理上下工夫,充分调动施工单位的生产积极性、主动性和创造性,完善各种规章制度,定岗定人,责任明确,并进行科学合理的工序安排,做到动态管理。
为了确保工程质量,我们做了如下安排:
第一、对于涵洞工程,我部采取了先填筑路基再开挖涵洞基础的办法,这样既保证了路基质量,又保证了涵洞质量,同时,我们对涵洞作业的接口处理及回填严格控制,由监理分层进行试验直至合格。
第二、对于挡土墙工程,我部为了确保工程进度的同时,质量也不敢小视。
尤其是座浆的饱满、砂浆强度、外观美观及台背回填。
我部对工程的每一环节严加把关,每天还派有关技术人员现场监督,做到每天一检验,坚持以试验为依据,以数据控制质量。
第三、对于路面工程,这一工程是施工中相当重要部分,我们为了确保按工期的顺利完成,进行到计时,每天加班加点,白天重点施工路面工程,晚上加班整修机械、备料。
在质量上,首先对原材料上严格把关,从拌和场的配合比、含水量等严格控制;其次对摊铺、养护都安排专人负责,并对每一道工序进行不定期检查,以确保工程质量。
为了确保我部工程得以按时完成,我们从内部环节到外围因素均衡考虑,统筹安排,多方入手,并加强施工现场管理和安全施工管理力度,随时解决工地出现的问题。
针对存在的问题随时进行协调处理,并及时调整计划,确保工程的顺利进行。
三、工程质量管理:
清水坪水库工程实行的“三检一验制”,即班组初验、工区复验、项目部终验、监理验收。
原材料进厂经过检验合格后才可使用,本道工序不合格不能进入下一道工序,在渠道砼施工中,我们把钢筋安装位置、焊缝质量、模板安装误差、模板表面清理等作为浇筑前质量控制的重点,砼浇筑过程中,试验室现场专人监控,发现不合格料不允许入仓,监理人员
对铺料厚度、振捣时间等认真监测,并作好记录,浇筑过程中模板变形观测专人负责,使整个施工过程处在受控状态。
“百年大计,质量第一”。
确保工程质量是我们施工的一贯宗旨和目标。
为此,我们在开工时就定下了“争优创精”的质量目标,把质量管理放在首位,大力推行质量目标管理责任制,建立健全质量检查体系,积极配合监理做好质量监督工作。
坚持以试验为依据,以数据控制质量,严格按照有关规范和标准进行施工。
四、资金管理
我们建设管理处在政府投资到位的情况下,及时给施工单位拨付工程款
清水坪水库建设管理处本文地址:
XX年十二月九日
来源:。
