29张电气工程施工流程的工艺示例图,现场就是这样干!来源:建筑工程鲁班联盟如有侵权,请联系删除电气工程是机电安装五大分部之一,也是贯穿建筑工程施工全过程的重要内容,本文是基于工程实例对电气工程施工主要流程的工艺解读,可供大家参考实施!电气工程施工工艺流程图▼下面从四个方面实例解读电气施工主要工艺▼①防雷接地装置施工②线槽桥架安装③末端安装④高低压配电房施工一防雷接地装置施工1)防雷接地施工质量要求· 质量要求表注意:焊好后应清除药皮,焊接点除埋设在混凝土内的不作处理外,其余的焊点均需采取防腐措施:刷防锈漆一道,银粉漆两遍。
2)防雷引下线施工要点· 避雷引下线暗敷设做法利用结构柱内主筋作引下线时,每条引下线不得少于两根主筋,每根主筋直径不能小于Ф16㎜,防雷引下线位置最好对称,引下线间距不应大于25m。
按设计要求找出全部主筋位置,用油漆做好标记,距室外地面0.5m处焊接断接卡子,随钢筋逐层串联焊接至顶层,并焊接出屋面一定长度的引下线Ф12㎜的镀锌圆钢,以备与避雷带连接。
柱内引下线与梁内均压环可靠焊接,采用双面焊接,焊缝双面焊接长度大于6D,下端与建筑物桩基钢筋及基础底梁钢筋的两根主筋焊接。
每层各引下点焊接后,隐蔽之前,均应请现场施工员及监理进行隐检,同时应填写隐检记录。
3)防雷焊接要点· 卫生间等电位卫生间等电位用预留接地钢筋,与均压环可靠焊接· 引下线焊接引下线与梁内均压环可靠焊接4)屋面防雷安装工艺· 屋面防雷工艺节点平屋顶上所有凸起金属构筑物或管道等均应与避雷带连接5)避雷带(网)安装工艺· 屋面避雷带· 伸缩缝特殊处理A、屋面避雷带安装时应平直,无急弯,焊接处需做防腐且无遗漏;支架高度100mm,水平直线段支架安装间距1.5m,转弯处0.5m;避雷带在女儿墙上敷设位置要求:墙宽度≤300mm,避雷带置于女儿墙中间;墙宽度>300mm,置于距外边缘150mm处B、引下线处刷黄绿相间色,并贴好标示牌C、建筑伸缩缝处,应设置补偿装置;补偿器须作上翻弯6)接地干线安装工艺· 接地干线· 门槛接地A、接地扁钢表面沿长度方向,每段为15~100mm,分别涂黄色和绿色相间的条纹标色,接地扁钢安装前应调直、调平B、接地扁钢距地面高度为250~300mmC、接地扁钢与建筑物墙壁间的间隙为10~15mmD、金属门框与门分别用裸铜软线与接接地二线槽桥架安装1)线槽桥架支架设置· 桥架支架设置要点平直线段桥架吊架间距1.5m~2m,如果采用吊杆支架,吊杆直径不应小于8mm,且需在过梁处应设置固定支架转弯中间位置增设一组吊架;顶层桥架距楼板距离不小于150mm,上下层桥架间距不小于150mm;桥架标识清晰2)桥架跨接要点· 桥架支架跨接要点金属电缆桥架及其支架全长应不少于2处于接地干线相连接;桥架首尾两端需与配电柜外壳或地线排可靠连接非镀锌电缆桥架间连接板的两端跨接铜芯接地线,跨接地线一定要注意线槽桥架专用接地孔上,地线的最小允许截面积不小于4mm2;连接前剔除接地螺栓下方的绝缘层3)电缆桥架内敷设工艺· 电缆敷设电缆沿桥架或者托盘敷设时,应将电缆单层敷设,排列整齐;不得有交叉,拐弯处应以最大截面积电缆允许弯曲半径为准整齐、间距均匀、用扎带绑扎牢固、挂牌标示4)桥架封堵安装工艺· 穿墙桥架封堵与土建配合,桥架穿越墙体、楼板等部位预先留孔A、线槽、桥架底板应与支吊架横担用金属螺栓固定(≤200mm,用一个螺栓固定;>200mm,距边1/4处两个螺栓固定)B、桥架穿越墙体及楼板,应用不燃材料封堵;穿越防火分区桥架内必须做防火封堵· 穿板桥架封堵将防火枕逐层按次序在楼板洞内及电缆桥架内摆放整齐,防火枕厚度与楼板平齐,要求表面平整美观防火泥填塞密实,防火泥表面平整5)特殊位置桥架安装工艺· 其他要点室外安装桥架安装高度不能低于积雪、积水高度,同时考虑选用防水型盖板,进出室外桥架、线槽,室内须高于室外,防止雨水流入室内桥架穿越伸缩缝位置做法按图所示三末端安装1)线缆、电箱安装要点· 线缆穿管线颜色选择:保护地线为黄绿相间色,零线为淡蓝色,A相为黄色,B相为绿色,C相为红色;配电箱内部接线要排列整齐,接线端子压接牢固金属导管内导线的总截面积不宜超过其截面积的40%,同一管内的导线总数不得超过8根;管内导线不得有接头、扭结;导线在引出部分应有防止损伤的措施(一般加塑料护口),穿线前清除管内杂物及积水2)插座、开关安装要点· 插座、开关安装同一室内插座,安装高度一致;相同型号并列安装及同一室内开关安装高度一致;接线规范、牢固(建议采用接线帽)不同作用,不同大小的照明开关、调节开关与温度器等面板底部标高保持一致;开关距地面在1.2m至1.35m之间3)灯具安装要点·灯具安装安装牢固,间距合理,整齐美观大型灯具安装前,应按灯具重量的2倍做过载试验四高低压配电房施工· 配电箱安装配电箱柜台箱盘安装垂直度允许偏差为1.5‰,相互间接缝不应大于2mm,成列盘面偏差不应大于5mm,标识清晰正确。
工艺编号项目/工艺名称工艺标准施工要点图片示例0302000000 0302010000 03020101000302010101直埋电缆沟槽开挖(1)通过收资,了解电缆所经地区的管线或障碍物的情况,并在适当位置进行样沟的开挖,开挖深度应大于电缆埋设深度。
(2)按电缆路径开挖沟槽,应满足以下要求:1)自地面至电缆上面外皮的距离,不小于0.7m,35kv及以上为1m。
2)穿越道路和农村时分别为1m和1.2m。
3)穿越城市交通道路和铁路路轨时,应满足设计规范要求并采取保护措施。
4)在寒冷地区施工,开挖深度还应满足电缆敷设于冻土层之下,或采取穿管等特殊措施。
(1)沟槽开挖前应进行围护工作。
(2)电缆敷设工程必须根据批准的设计文件,在敷设前要挖掘足够数量的样洞,查清沿线地下管线和土质情况,以确定电缆的正确走向。
(3)样沟深度应大于电缆敷设深度。
(4)开挖路面时,应将路面铺设材料和泥土分别堆置,堆置处和沟边应保持不小于300mm通道。
堆土高度不宜高于0.7m。
(5)对开挖出的泥土应采取防止扬尘的措施。
(6)在山坡地带直埋电缆,应挖成蛇形曲线,曲线振幅为1.5m,以减缓电缆的敷设坡度,使其最高点受拉力较小,且不易被洪水冲断。
0302010102直埋电缆敷设(1)直埋于地下的电缆上下应铺以不小于100mm厚的软土或沙层,并加盖板两层电缆保护板,第二层保护板必要时用预制钢筋混凝土板加以保护,其覆盖宽度应超过电缆两侧各50mm,然后用预制钢筋混凝土板加以保护。
也可把电缆放入预制钢筋混凝土槽盒内后填满砂或细土,然后盖上槽盒盖。
为识别电缆走向,宜沿电缆敷设路径设置电缆标示。
(2)电缆穿越城市交通道路和铁路路轨时应采取保护措施。
(3)电缆排列整齐,弯度一致,电缆同路径顺行敷设时电缆在转弯处不应出现交叉。
(4)电缆在敷设过程中无机械损伤。
直埋电缆接头盒外应有防止机械损伤的保护盒(环氧树脂接头盒除外)。
(5)电缆穿波纹管敷设时,应沿波纹管顶全长加盖保护板或浇筑厚度不小于100mm的素混凝土,宽度不应小于管外两侧各50mm。

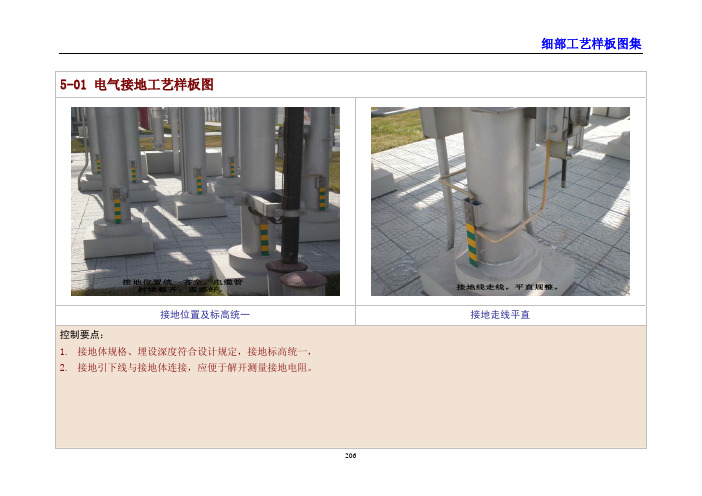

2065-01 电气接地工艺样板图接地位置及标高统一接地走线平直控制要点:1. 接地体规格、埋设深度符合设计规定,接地标高统一,2. 接地引下线与接地体连接,应便于解开测量接地电阻。
2075-02 电气接地工艺样板图围栏接地消防管路接地控制要点:1. 屋内外配电装置的金属或钢筋混凝土构架以及靠近带电部分的金属遮拦、金属门及管道均应可靠接地。
2085-03 电气接地工艺样板图保护管之间的连接有连接导线确保接地可靠桥架之间有专用的连接导线控制要点:1. 桥架之间、电缆管之间、电缆管接头间等必须要求有可靠的接地点,2. 电缆桥架每隔30米用黄绿接地线连接后再与主接地线连接,保证电气性能。
2095-04 电气接地工艺样板图盘柜接地及标识电动门接地控制要点:1. 380V 低压系统接地系统应符合设计要求,380V 动力中心PC 柜的零线与地线在干式变中性点处接地,380V 厂用车间盘柜或控制中心MCC 与中央式动力PC 柜不在同一建筑内时,要进行重复接地,但两者相距小于50米的除外。
控制要点:1. 电动门外壳必须要有明显的接地点。
2. 电缆管螺接处用多股接地铜线连接牢固,保证了接地可靠性。
2105-05 电气接地工艺样板图明敷接地线接地线及标识控制要点:1. 接地线沿建筑物墙壁水平敷设时,离地面距离要求为300mm;接地线与建筑物墙壁间的间隙要求为10mm。
明敷接地线的表面应涂以用100mm 宽度相等的绿色和黄色相间的条纹。
控制要点:1. 采用在墙面底部固定绝缘子然后接地扁钢再与绝缘子螺接的方法固定,安全可靠。
2. 分支接地与主接地线连接处固定一铁牌,标明“接地端”字样。
2115-06 电气盘柜安装工艺样板图盘柜安装盘柜防水保护棚控制要点:1. 盘柜安装横平竖直,水平偏差与垂直偏差在规范允许值内。
同列盘柜颜色一致,不同厂家生产的盘柜高度一致。
盘柜按要求接地良好,电气绝缘良好。
2. 布置在锅炉房和汽机房内盘柜也必须加防水保护棚。
输变电工程标准工艺应用图册(2013年版)2013年4月目录第二篇变电电气工程子库010******* 主变压器系统设备安装工程 (3)010******* 主变压器安装工程 (3)010******* 主变压器、油浸式电抗器安装 (3)010******* 主变压器接地引线安装 (7)010******* 主变压器附属设备安装 (9)010******* 中性点系统设备安装 (9)010******* 站用变压器及交流系统设备安装 (11)010******* 站用变压器安装工程 (11)010******* 油浸式站用变压器安装 (11)010******* 干式站用变压器安装 (12)010******* 配电盘(开关柜)安装 (13)010******* 配电盘(开关柜)安装 (13)010******* 配电装置安装 (15)010******* 母线安装 (15)010******* 绝缘子串组装 (15)010******* 支柱绝缘子安装 (16)010******* 母线接地开关安装 (17)010******* 软母线安装 (18)010******* 引下线及跳线安装 (20)010******* 悬吊式管形母线安装 (22)010******* 支撑式管形母线安装 (24)010******* 矩形母线安装 (26)010******* 电气设备安装 (28)010******* 断路器安装 (28)010******* 隔离开关安装 (30)010******* 电流、电压互感器安装 (32)010******* 避雷器安装 (33)010******* 穿墙套管安装 (34)010******* 组合电器(GIS)安装 (35)010******* 干式电抗器安装 (38)010******* 装配式电容器安装 (40)010******* 集合式电容器安装 (42)010******* 放电线圈安装 (43)010******* 主控及直流设备安装 (44)010******* 屏、柜安装工程 (44)010******* 就地控制柜安装 (44)010******* 二次回路接线 (45)010******* 蓄电池安装工程 (47)010******* 蓄电池安装................................................................................................47 010******* 全站电缆施工 (48)010******* 电缆管配置及敷设工程 (48)010******* 电缆保护管配置及敷设工程 (49)010******* 电缆架制作及安装 (52)010******* 电缆沟内支架制作及安装 (52)010******* 电缆层内吊架制作及安装 (54)010******* 电缆敷设 (55)010******* 直埋电缆敷设 (55)010******* 穿管电缆敷设 (57)010******* 支、吊架上电缆敷设 (57)010******* 电力电缆终端制作及安装工程 (59)010******* 电力电缆终端制作及安装 (59)010******* 电缆防火及阻燃 (61)010******* 电缆沟内阻火墙 (61)010******* 孔洞、管口封堵 (62)010******* 盘、柜底部封堵 (63)010******* 全站防雷及接地安装 (64)010******* 避雷针的引下线安装 (64)010******* 独立避雷针引下线安装 (64)010******* 构架避雷针的引下线安装 (65)010******* 接地装置安装 (66)010******* 主接地网安装 (66)010******* 构支架接地安装 (67)010******* 爬梯接地安装 (69)010******* 设备接地安装 (70)010******* 屏柜内接地安装 (71)010******* 户内接地装置安装 (72)010******* 通信系统设备安装 (73)010******* 通信二次设备安装 (73)010******* 光端机安装 (73)010******* 程控交换机安装 (74)010******* 光缆敷设及接线 (77)010******* 通信系统防雷、接地工程 (79)010******* 通信系统防雷、接地 (79)010******* 视频监控及火灾报警系统 (81)010******* 视频监控探头安装 (81)010******* 主机安装 (82)010******* 火灾报警探头安装 (83)工艺编号项目/工艺名称工艺标准工程中应用部位设计要点及控制措施施工要点及控制措施监理要点及控制措施效果图010******* 主变压器系统设备安装工程010******* 主变压器安装工程010******* 主变压器、油浸式电抗器安装(1)基础(预埋件)中心位移≤5mm,水平度误差≤2mm。
高压电缆设计电气专业
通用出图目录
1综合卷册
1.1施工总说明书
1.2设备材料清册
1.3路径图
1.4线路两侧进站示意图
2电缆电气卷册
2.1电缆敷设明细表
2.2电缆金属护套设备配置图
2.3电缆GIS终端安装图
2.4电缆直通头安装图
2.5电缆绝缘头安装图
2.6电缆户外终端安装图
2.7电缆相序图
2.8电缆在线温度监测系统图
2.9测温光缆安装图
2.10电缆环流监控系统图
2.11护套感应电流CT安装图
3隧道机电部分卷册
3.1隧道弱电系统配置图(含所用电接线)
3.2隧道照明布置图
3.3隧道通风及排水电源引接图
3.4隧道内接地安装示意图
4电缆安装固定图卷册
4.1 2.0x2.0截面隧道电缆支架安装图
4.2 2.4x2.4截面隧道电缆支架安装图
4.3 2.0x1.5电缆沟电缆支架安装图
4.4电缆竖井支架安装图
4.5电缆上塔固定安装图
4.6电缆接头固定安装图
5消防卷册
5.1电缆中间接头防火图
5.2电缆终端头防火图
5.3接头井防火图
5.4隧道防火措施图游灵
LNPD*YNPD。
(建筑电气工程)标准工艺图册(变电电气工程子库)输变电工程标准工艺应用图册(2013年版)2013年4月目录第二篇变电电气工程子库010******* 主变压器系统设备安装工程 (3)010******* 主变压器安装工程 (3)010******* 主变压器、油浸式电抗器安装 (3)010******* 主变压器接地引线安装 (7)010******* 主变压器附属设备安装 (9)010******* 中性点系统设备安装 (9)010******* 站用变压器及交流系统设备安装 (11)010******* 站用变压器安装工程 (11)010******* 油浸式站用变压器安装 (11)010******* 干式站用变压器安装 (12)010******* 配电盘(开关柜)安装 (13)010******* 配电盘(开关柜)安装 (13)010******* 配电装置安装................................................................................................150102030100 母线安装 (15)010******* 绝缘子串组装 (15)010******* 支柱绝缘子安装 (16)010******* 母线接地开关安装 (17)010******* 软母线安装 (18)010******* 引下线及跳线安装 (20)010******* 悬吊式管形母线安装 (22)010******* 支撑式管形母线安装 (24)010******* 矩形母线安装 (26)010******* 电气设备安装 (28)010******* 断路器安装 (28)010******* 隔离开关安装 (30)010******* 电流、电压互感器安装 (32)010******* 避雷器安装 (33)010******* 穿墙套管安装 (34)010******* 组合电器(GIS)安装 (35)010******* 干式电抗器安装 (38)010******* 装配式电容器安装 (40)010******* 集合式电容器安装 (42)010******* 放电线圈安装 (43)010******* 主控及直流设备安装 (44)010******* 屏、柜安装工程 (44)010******* 就地控制柜安装 (44)010******* 二次回路接线 (45)010******* 蓄电池安装工程 (47)010******* 蓄电池安装 (47)010******* 全站电缆施工 (48)010******* 电缆管配置及敷设工程 (48)010******* 电缆保护管配置及敷设工程 (49)010******* 电缆架制作及安装 (52)010******* 电缆沟内支架制作及安装 (52)010******* 电缆层内吊架制作及安装 (54)010******* 电缆敷设 (55)010******* 直埋电缆敷设 (55)010******* 穿管电缆敷设 (57)010******* 支、吊架上电缆敷设 (57)010******* 电力电缆终端制作及安装工程 (59)010******* 电力电缆终端制作及安装 (59)010******* 电缆防火及阻燃 (61)010******* 电缆沟内阻火墙 (61)010******* 孔洞、管口封堵 (62)010******* 盘、柜底部封堵 (63)010******* 全站防雷及接地安装 (64)010******* 避雷针的引下线安装 (64)010******* 独立避雷针引下线安装 (64)010******* 构架避雷针的引下线安装 (65)010******* 接地装置安装 (66)010******* 主接地网安装 (66)010******* 构支架接地安装 (67)010******* 爬梯接地安装 (69)010******* 设备接地安装 (70)010******* 屏柜内接地安装 (71)010******* 户内接地装置安装 (72)010******* 通信系统设备安装 (73)010******* 通信二次设备安装 (73)010******* 光端机安装 (73)010*******程控交换机安装 (74)010******* 光缆敷设及接线 (77)010******* 通信系统防雷、接地工程 (79)010******* 通信系统防雷、接地 (79)010******* 视频监控及火灾报警系统 (81)010******* 视频监控探头安装 (81)010******* 主机安装 (82)010******* 火灾报警探头安装 (83)。
工艺编号项目/工艺名称工艺标准施工要点图片示例0302000000 0302010000 03020101000302010101直埋电缆沟槽开挖(1)通过收资,了解电缆所经地区的管线或障碍物的情况,并在适当位置进行样沟的开挖,开挖深度应大于电缆埋设深度。
(2)按电缆路径开挖沟槽,应满足以下要求:1)自地面至电缆上面外皮的距离,不小于0.7m,35kv及以上为1m。
2)穿越道路和农村时分别为1m和1.2m。
3)穿越城市交通道路和铁路路轨时,应满足设计规范要求并采取保护措施。
4)在寒冷地区施工,开挖深度还应满足电缆敷设于冻土层之下,或采取穿管等特殊措施。
(1)沟槽开挖前应进行围护工作。
(2)电缆敷设工程必须根据批准的设计文件,在敷设前要挖掘足够数量的样洞,查清沿线地下管线和土质情况,以确定电缆的正确走向。
(3)样沟深度应大于电缆敷设深度。
(4)开挖路面时,应将路面铺设材料和泥土分别堆置,堆置处和沟边应保持不小于300mm通道。
堆土高度不宜高于0.7m。
(5)对开挖出的泥土应采取防止扬尘的措施。
(6)在山坡地带直埋电缆,应挖成蛇形曲线,曲线振幅为1.5m,以减缓电缆的敷设坡度,使其最高点受拉力较小,且不易被洪水冲断。
0302010102直埋电缆敷设(1)直埋于地下的电缆上下应铺以不小于100mm厚的软土或沙层,并加盖板两层电缆保护板,第二层保护板必要时用预制钢筋混凝土板加以保护,其覆盖宽度应超过电缆两侧各50mm,然后用预制钢筋混凝土板加以保护。
也可把电缆放入预制钢筋混凝土槽盒内后填满砂或细土,然后盖上槽盒盖。
为识别电缆走向,宜沿电缆敷设路径设置电缆标示。
(2)电缆穿越城市交通道路和铁路路轨时应采取保护措施。
(3)电缆排列整齐,弯度一致,电缆同路径顺行敷设时电缆在转弯处不应出现交叉。
(4)电缆在敷设过程中无机械损伤。
直埋电缆接头盒外应有防止机械损伤的保护盒(环氧树脂接头盒除外)。
(5)电缆穿波纹管敷设时,应沿波纹管顶全长加盖保护板或浇筑厚度不小于100mm的素混凝土,宽度不应小于管外两侧各50mm。
(1)电缆敷设前,在线盘处、转角处使用专用转弯机具,将电缆盘、牵引机和滚轮等布置在适当的位置,电缆盘应有刹车装置。
(2)电缆应有牵引头,机械敷设时,应在牵引头或钢丝网套与牵钢丝绳之间安装防捻器。
牵引强度应符合验收规范中的要求,在电缆牵引头,电缆盘、牵引机、过路管口、转弯处及可能造成电缆损伤处应采取保护措施,有专人监护并保持通信畅通。
(3)电缆敷设后覆土前应通知测绘人员对已敷电缆进行测绘。
电缆线路电气工程电缆敷设工程直埋敷设工程0302010103回填土(1)盖板上铺设防止外力损伤的警示标示后,在电缆周围回填比较好的土层或按市政府要求回填。
(2)回填土应分层夯实。
回填料的压实系数一般不小于0.94,回填土中不应含有石块或其他硬质物。
电缆周围应选择较好的土或黄沙填实,电缆上面应有不小于100mm的砂土层在覆盖盖板,盖板上铺设防止外力损坏的警示带后再分层夯实至路面修复高度。
03020102000302010201电缆穿管敷设(1)交流单芯电缆所用管材应采用非磁性材料并符合环保要求。
(2)排管通道所选用的排管内径D(mm)宜不小于1.5d(电缆外径,mm)并不宜小于150mm。
砼一段排管通道的排管内径不宜多余2种。
(3)电缆敷设时,电缆所受的牵引力、侧压力和弯曲半径应根据不同电缆的要求控制在允许范围内。
(4)在电缆牵引头、电缆盘、牵引机、过路管口、转弯处以及可能造成电缆损伤的地方应采取保护措施。
(5)110kv及以上电缆敷设时,转弯处的侧压力应符合制造厂规定,无规定时不用大于3KN/m.(1)排管建成后及敷设电缆前,对电缆敷设所用到的每一孔排管管道都应用相当规格的疏通工具进行双向疏通。
(2)清除排管内壁的尖刺和杂物,防止敷设时损伤电缆。
(3)疏通检查中如有疑问时,应用管道内窥镜进行探测,排除疑问后才能使用。
(4)电缆敷设前,在线盘处、工井口及工井内转角处搭建放线架,将电缆盘、牵引机、履带输送机、滚轮等布置在适当的位置,电缆盘应有刹车装置。
(5)电缆应有牵引头,如没有,则在敷设前应制作牵引头并安装防捻器。
电缆牵引头处必须密封严实,宜采用金属性密封方式。
电缆牵引头处加防护帽,防止电缆进入管口时受到损伤,在电缆牵引头、电缆盘、牵引机、转弯处以及可能造成电缆损伤的地方应采取保护措施,有专人监护并保持通信畅通。
(6)电缆敷设后,按设计要求将工井内的电缆固定在电缆支架上,并将排管口封堵好。
(7)工作井内的电缆进入排管前,宜在电缆表面涂中性润滑剂。
电缆排管敷设工程0302010301电缆隧道/电缆沟敷设(1)电缆应排列整齐,走向合理,不宜交叉.电缆敷设时,电缆所受的牵引力、侧压力和弯曲半径应符合GB 50168《电气装置安装工程电缆线路施工及检验规范》的规定。
(2)110kv及以上电缆施工前应逐段编制电缆敷设方案,并对牵引力、侧压力进行核算。
(3)在电缆牵引头、电缆盘、牵引机、过路管口、转弯处以及可能造成电缆损伤的地方应采取可靠的保护措施。
(1)电缆敷设前,在线盘处、隧道口、隧道竖井内及隧道内转角处搭建放线架,将电缆盘、牵引机、履带输送机、滚轮等布置在适当的位置,电缆盘应有刹车装置。
(2)敷设电缆时,在电缆牵引头、电缆盘、牵引机、履带输送机、电缆转弯处等应设有专人负责检查并保持通信畅通。
(3)电缆敷设后,应根据设计要求将电缆固定在电缆支架上,如采用蛇形敷设应按照设计规定的蛇形节距和幅度进行固定。
0302010302电缆刚性固定(1)两个相邻夹具间的电缆受自重、热胀冷缩所产生的轴向推力作用或电动力作用后,不能发生任何弯曲变形。
(2)固定金具的数量需经过核算和验证,相邻夹具的间距L宜符合设计规程要求(1)水平敷设时,在终端、接头或转弯处紧邻部位的电缆上,应设置不少于1处的刚性固定。
(2)在垂直或斜坡的高位侧,宜设置不少于2处的刚性固定。
(3)固定电缆用的夹具应具有表面平滑、便于安装、足够的机械强度和适合使用环境的耐久性特点。
(4)交流单芯电缆的刚性固定,宜采用铝合金等不构成磁性闭合回路的夹具。
(5)夹具数量符合计算要求,电缆支持点间距离符合验收规范要求。
固定夹具的螺栓、弹簧垫圈、垫片齐全,螺栓长度不宜露出螺母2~3扣。
0302010303电缆挠性固定电缆在受热膨胀时产生的位移,对电缆的金属护套不致产生过大的应变而缩短寿命(1)挠性固定电缆有的夹具、扎带、捆绳或支托架等部件,应具有表面光滑、便于安装、足够的机械强度和适合使用环境的耐久性特点。
(2)电缆敷设在工井的排管出口处可做挠性固定。
(3)竖井内的大截面电缆可借助夹具做蛇形敷设,并在竖井顶端作悬挂式,以吸收由热机械力带来的变形。
(4)市政桥梁敷设的电缆优先选用铝护套,已降低桥梁振动对电缆金属护套造成的疲劳应变,敷设方式可参照排管或隧道,需要注意的是,在考虑电缆热伸缩的同时,还要考虑桥梁的伸缩,在桥梁伸缩缝处、上下桥梁处必须采取挠性固定,或选用能是电缆伸缩自如的排架(伸缩弧)。
(5)电缆蛇形敷设的每一节距部位,宜采用挠性固定,以吸收由热机械力带来的变形。
每3~5m可采用具有一定承载力的尼龙绳索或扎带绑扎固定电缆,绑扎数量需经过核算和验证。
(6)挠性固定方式其夹具的间距在垂直敷设时,取决于由于电缆自重下垂所形成的不均匀弯曲度,一般采用的间距为3~6m。
当为水平敷设时,夹具的间距可以适当放大。
(7)不得采用磁性材料金属丝直接捆扎电缆。
0302010304电缆蛇形布置(1)电缆在电缆沟、隧道、共同沟或桥体箱梁内敷设时应采用蛇形布置,即在每个蛇形弧的顶部把电缆固定于支架上,靠近接头部位用夹具刚性固定。
(2)电缆蛇形布置的参数选择,应保证电缆因温度变化产生的轴向热应力无损电缆绝缘,不致对电缆金属护套长期使用长生疲劳断裂,且宜安允许拘束力条件确定。
(3)水平蛇形布置时,宜在支撑蛇形弧的支架上设置滑板。
(4)三项品字垂直蛇形布置时除在每个蛇形弧的顶部把电缆固定于支架上外,还应根据电动力核算情况增加必要的绑扎带绑扎。
(1)电缆进行蛇形敷设时,必须按照设计规定的蛇形节距和幅度进行电缆固定。
(2)宜使用专用电缆敷设器具,并使用专用机具调整电缆的蛇形波幅,严禁用有尖锐棱角铁器撬电缆。
(3)电缆的夹具一般采用2片或3片组合结构,并采用非磁性材料。
(4)电缆和夹具间要加衬垫。
沿桥梁敷设电缆固定时应加弹性衬垫。
(5)水平蛇形布置时,蛇形弧支架滑板宜采用耐磨材料且摩擦系数要小,固定滑板的螺栓不应影响电缆自由滑动。
0302010401电缆登杆(塔)/引上敷设(1)电缆登杆(塔)应设置电缆终端支架(或平台)、避雷器、接地箱及接地引下线。
终端支架的定位尺寸应满足各相导体对接地部分和相间距离、带点检修的安全距离。
(2)电缆敷设时最小弯曲半径应符合规定。
(3)单芯电缆应采用非磁性材料制成的夹具。
登塔电缆夹具开档一般不大于1.5m。
(1)需要登杆(塔)/引上敷设的电缆,在敷设时,要根据杆塔/引上的高度留有足够的余线,余线不能打圈。
(2)单芯电缆的夹具一般采用两半组合结构。
并采用非磁性材料。
(3)110kv及以上电缆登杆(塔)处,电缆终端的金属护套宜通过接地刀闸单独接地,设计无要求时,接地电阻R≤4Ω 。
0302010402电缆保护管安装(1)在电缆登杆(塔)处,凡露出地面部分的电缆应套入具有一定机械强度的保护管加以保护。
(2)露出地面的保护管总长不应小于2.5m,埋入非混凝土地面的深度不应小于100mm。
(3)单芯电缆应采用非磁性材料制成的保护管。
(4)保护管埋地部分应满足电缆弯曲半径的要求。
(5)保护管上口应做好密封处理。
(6)保护管应做好防盗措施。
(1)35kv及以上电缆保护管宜采用防火槽盒两个半圆管或圆管。
(2)金属保护管断口处不得因切割造成锋利切口、不得将切割过程中产生的金属屑残留于管内。
金属保护管断口应均匀胀成光滑喇叭口(喇叭口外径为保护管外径的1.1倍),避免金属管断口割伤电缆外护层。
(3)保护管上口用防火材料做好密封处理。
(4)保护管固定螺丝应拧紧打毛或采取其他防盗措施。
0302020101交联电缆预制式中间接头安装(35kv及以下)(1)按照制造商工艺文件施工。
(2)中间接头如布置在支架上,则接头支架的结构造型应与接头相适应。
电缆线芯连接金具,应采用符合标准的连接管,其内径应与电缆线芯紧密配合,间隙不应过大。
(3)铜屏蔽连接需符合工艺、规范要求。
(1)电缆接头前,对电缆进行校潮。
(2)检查附件规格与电缆规格是否一致。
(3)剥切电缆护层时不得损伤下一层结构,护套断口要均匀整齐,不得有尖角及快口。
(4)绝缘处理后直径应注意工艺过盈配合要求,绝缘表面处理应光洁、对称。
