分项工程施工安全技术交底单(三级)单位工程分项工程工程数目xxx 特大桥交底时间墩柱系梁工程工程部位墩柱、系梁接受班组下构一队560 根进度要求2018.3 ~工程部管理部一、施工准备工作工程技术人员对施工图纸进行复核计算(包含墩柱中心桩位、高程和坐标)。
经审查无误后才进行现场施工。
系梁基坑依据要求回填后平坦压实,合理堆放资料和机具,保证大型起重、砼泵车及运输机械的停放。
墩柱施工前清理墩柱范围内承台混凝土表面并进行凿毛办理,调直承台预留钢筋。
利用全站仪正确立出墩柱的中心标高、中轴线、周围边线及支立模板边施线,并加防备桩以备墩柱中心复位用。
依据测出的墩周线,复测墩柱底标高,工采纳高标号沙浆在墩柱外边线抹带并利用水平尺找平,使带高一致,以利支模。
墩身施工前,应付其施工范围内基础顶面的混凝土进行凿毛办理,并将技表面松懈层、石屑等清理洁净;对分节段施工的墩身,其接缝亦应作同样的术凿毛和洁净办理。
施工时采纳定型钢模。
上一节段施工时,已浇节段的混凝交土强度应不低于。
二、施工丈量底量组复核墩柱中心地点坐标,桩顶凿毛后即可进行丈量放样,同一桥墩两个墩柱一次性放样以保证其横向处在同一轴线上,保证地点正确,同时对基础进行复测。
丈量时( 1)定出墩身纵、横轴线及基线;(2)测出墩身中心线并对各拐点复核;( 3)检查墩身平面地点及顶标高;(4)钢尺复核。
三、施工工艺流程丈量放线→搭设脚手架→钢筋制安→模板安装→浇筑混凝土→保养。
先施工中系梁以下部分,再搭设支架施工中系梁,而后施工墩柱上半部分。
墩身施工时,人员上下的上下通道采纳爬梯,为了保证爬梯的稳固,每4.5 米高与墩身加固一次,以利于施工和检查人员上下行走、安全便利,在模板上安装可挪动施工平台,并方便拆掉。
墩墩身身安全通道设置四、墩身钢筋加工安装(2)钢筋接头工艺1、钢筋的加工墩身主筋采纳Φ 28 螺纹钢筋,采纳镦粗直螺纹接头,镦粗直螺纹接头连结履行《镦粗直螺纹钢筋连结接头》(JG 163-2004 )标准,并依据有关规定做好试验查验工作。
承台、系梁、墩柱施工安全技术交底(模板安装)XXXXXXXX工程项目施工单位:XXXXXXXXXXXXXXXXXXXX公司合同号: HGDD-SG监理单位:XXXXXXXXXXXXXXXXXXX公司编号:安全技术交底记录表爬梯示意图横撑的装法是以第一条(进口处最低一层装横撑)为基础,对面1.5米处再装一条(横撑是用来放置楼梯的。
楼梯的垂直高度为1.5米),以此类推对面每隔1.5米装一条(一个面上间隔3米装一条)。
楼梯安装与横撑同步进行:直接将楼梯放置在横撑上,摆正放好即可。
注意:转角平台大的方向放在下面,转角平台小的方向放在上面。
斜拉杆是用来安装在整体架子外面以保持架子的稳定性,1855mm长的装在长度方向,1953mm 长的装在宽度方向。
注意:斜拉杆一定要装在两层架子之间,使其起到连接上下层的作用,以增加爬梯的稳定性。
楼梯扶手是装在楼梯内侧的,用所配套的螺丝、螺母直接将扶手固定在楼梯内面即可。
要求将螺丝锁紧,以确保行人安全。
按照以上安装顺序,以此类推向上安装,直到达到所需要的高度为准。
每加高一层时,都必须用配套的螺丝将上、下层立杆连接好并锁紧。
以确保爬梯的整体稳定性。
最后安装防护栏:1300的立杆是用来作为护栏使用的,安装在每一座安全爬梯的最顶端,同样用横杆连接并锁紧。
通向施工的出口方向不用安装横杆,以便施工人员进出。
最后在爬梯上挂设安全网。
工作平台墩柱施工平台采用钢筋焊接而成,中间预留出墩柱钢模外径大小,并在四周均匀布设四个挂钩,挂钩挂在墩柱钢模板上,供浇筑混凝土时使用。
施工平台断面图 施工平台平面图 二、主要危险源及预防措施危险致因 事故类型 危险源防控措施2墩柱模板施工模板安装时不按方案规范操作坍塌伤害 人身伤害 严格按方案规范操作,作业人员要带好安全防护用品吊装模板无人指挥或指挥信号不明确。
起重伤害 配备专人指挥并明确指挥信号。
作业时作业人员不按规定穿戴劳保用品。
人身伤害作业人员穿戴好防护用品。
实体墩柱施工技术交底项目:实体墩柱施工技术交底一、工程概况***项目部起讫桩号为DK247+000—DK256+500,全长9.5km。
本项目施工段墩柱采用圆端型桥墩,共有209个承台,墩柱高度为3-16米,墩地尺寸为2.2*6.2m、2。
8*8.5m、3*6.2m三种。
墩柱采取一次性浇筑完成。
二、墩柱施工工艺实体墩墩身较低,采用大块钢模板一次整体浇筑成型,混凝土通过泵送入模或吊装入模,墩身模板和钢筋采用汽车起重机垂直吊装作业。
墩身浇筑完成后先带模养生,拆模后再根据实际情况来养生。
实心墩身施工工艺见附表1.三、钢筋工程1、一般规定①热处理钢筋不得用作焊接和点焊钢筋;②不同级别、强度等级、直径的钢筋的代换,应按钢筋受拉承载力设计值相等的原则进行;③当构件受抗裂、裂缝宽度或挠度控制时,代换后应进行抗裂、裂缝宽度或挠度的验算;④钢筋间距、锚固长度、最小钢筋直径、根数等应满足有关专业设计规范要求;⑤重要受力构件不宜用Ⅰ级热轧光圆钢筋代换Ⅱ级热轧带肋钢筋;⑥有抗震要求的结构应符合抗震的有关规定;⑦钢筋在运输、存储过程中,应防止生锈,污染和避免压弯。
装卸钢筋时不得从高处抛掷;2、钢筋的制备基本要求: 钢筋具有出厂合格证;钢筋表面洁净、平直、无局部弯折,使用前将表面油腻、鳞锈等清除干净;带肋、光圆钢筋及盘条,其性能分别符合规定;各种钢筋下料尺寸、钢筋的弯制和末端符合设计及规范要求。
钢筋安装要求:承台与墩台基础锚固筋按规范和设计要求连接牢固,形成一体;基底预埋钢筋位置准确,满足钢筋保护层的要求,墩身钢筋与预埋钢筋按50%接头错开配置;墩身钢筋规格多、数量大,为确保施工精度和绑扎质量,钢筋绑扎作业在固定胎架上绑扎;采用塑料垫块或钢筋骨架外侧绑扎特殊造型的同级砼垫块,保证钢筋的保护层厚度,以增加混凝土表面的美观性。
钢筋接头所在截面按规范要求错开布置,同一截面钢筋接头不得超过该截面钢筋总数的50%。
钢筋加工时应采用采用闪光对焊或电弧连接,并以闪光对焊为主;以承受静力荷载为主的直径为28-32mm带肋钢筋,可采用冷挤压套筒连接;现场钢筋连接也可采用螺丝套筒连接。

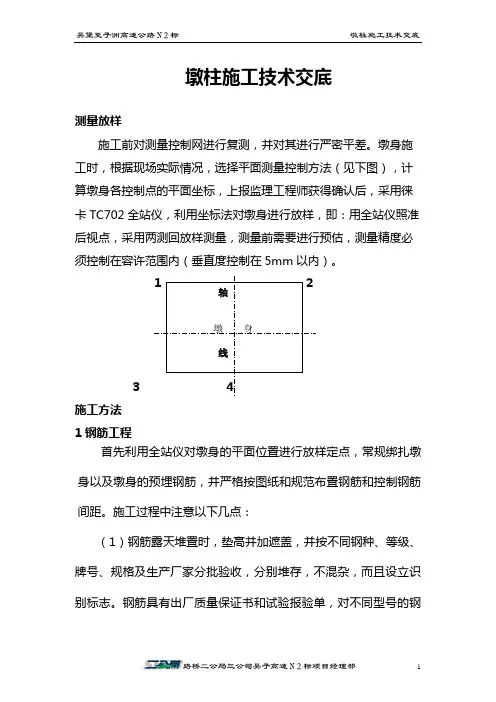

墩柱施工技术交底测量放样施工前对测量控制网进行复测,并对其进行严密平差。
墩身施工时,根据现场实际情况,选择平面测量控制方法(见下图),计算墩身各控制点的平面坐标,上报监理工程师获得确认后,采用徕卡TC702全站仪,利用坐标法对墩身进行放样,即:用全站仪照准后视点,采用两测回放样测量,测量前需要进行预估,测量精度必须控制在容许范围内(垂直度控制在5mm以内)。
施工方法1钢筋工程首先利用全站仪对墩身的平面位臵进行放样定点,常规绑扎墩身以及墩身的预埋钢筋,并严格按图纸和规范布臵钢筋和控制钢筋间距。
施工过程中注意以下几点:(1)钢筋露天堆臵时,垫高并加遮盖,并按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不混杂,而且设立识别标志。
钢筋具有出厂质量保证书和试验报验单,对不同型号的钢筋均抽取试样做力学性能试验。
(2)钢筋的表面洁净,使用前将表面的油渍、漆皮、铁锈等清除干净。
钢筋平直,无局部弯折。
钢筋的弯制和末端的弯钩应符合设计及规范要求。
(3)墩身钢筋主筋采用直螺纹连接,钢筋和连接套筒施工前加工成型后运至现场连接。
直螺纹施工中注意以下几点:钢筋加工时:a.钢筋下料时不得用热加工方法切断;钢筋端面宜平整并与钢筋轴线垂直,不得有马蹄形或扭曲;钢筋端部不得有弯曲,出现弯曲应调直。
b.钢筋丝头加工时,不得在没有切削液的情况下加工;应使用水性切削润滑液,不得使用油性切削润滑液。
c.标准型钢筋丝头有效丝扣长度不得小于1/2连接套筒长度,即30mm。
d.钢筋丝头加工完毕经检验合格后,应立即带上保护帽或拧上套筒,防止装卸钢筋时损坏丝头。
钢筋连接时:a.在进行连接时,钢筋规格与连接套筒规格一致。
b.钢筋连接时用工作扳手将钢筋丝头在套筒中央位臵相互顶紧。
c. 钢筋连接完毕后,套筒两端外露有效丝扣,且每端外露有效丝扣不得超过2扣。
(4)在同一断面上接头数不超过主筋数量的50%,前后错开100cm以上。
(5)钢筋严格按图纸要求进行安装,确保钢筋位臵准确,间距满足要求,安装过程中主筋上每隔一米设臵塑料垫块以保证混凝土保护层厚度符合设计要求,防止露筋。
技术交底书5)测温线预埋在离地面2米位置处,端部应深入至墩中心,端头露岀模板20cm,立模板时应注意保护。
5、质量标准墩台钢筋施工时须报验三次。
精品文档第一次报验,检查承台凿毛、墩身钢筋数量及安装偏差、保护层垫块绑扎位置及数量,检查合格后方可支立墩模板;装墩帽钢筋;第三次报验,检查墩帽钢筋吊装位置、预埋件埋设是否合格、墩身与墩帽间接地钢筋的焊接情况、接触网立柱基础预埋件的埋设情况、接地端子电阻值是否满足要求(W 1 Q)及爬梯预埋位置、墩身沉降观测标的安装位置。
检查合格后方可进行混凝土的浇筑6、安全、环保、文明施工等技术措施;(1)安全保障措施1 )建立24小时旁站制度,及时纠正和消除施工中出现不安全因素。
2 )施工人员进场后进行安全教育和安全岗位培训,考试合格后方可上岗。
3 )施工现场严禁非施工人员逗留,要设立明显的作业和禁入标志。
4 )工地设立明显的安全警示牌和安全注意事项宣传栏。
5 )各类机械设备操作人员必须持证上岗,无证人员或非本机人员不得上机操作。
(2 )环保水保措施1 )严格落实本项目部制定的《环保管理办法》。
2 )对于当班人员不及时清理施工场地内环境卫生、不及时清理机械设备的,作业队负责人派专人清理并做专项纪录,累计三次以上者列入罚款范畴。
3 )加强施工管理,实行文明施工,对可能造成环境污染的物质及时进行处理。
4 )采取有效措施防止施工中的燃料、油料、废料等有害物质对周围环境的污染,指定专用存放区,专人保管和处理。
(3 )文明施工措施1 )对施工现场的文明施工进行监督、指导、检查,对违反文明施工的行为,有权责令限期整改或停工整顿。
2 )施工现场场地平整,道路坚实畅通,设置相应的安全防护设施和安全标志,周围设排水设施。
人行通道的路径避开作业区,设置防护,保证行人安全。
3 )施工现场的临时设施,包括施工机具设备、运输车辆等,严格按照施工组织设计确定的位置布置整齐。
4 )现场使用的机械设备,按平面布置规划固定地点存放,遵守机械操作规程,保持机身及周围环境的清洁;机械的标记、标号明显,安全装置可靠。
墩柱施工技术交底一、施工准备(1)测量放样:首先要对设计图纸进行全面的审核、核算、测量仪器进行标定,确保测量精度。
对施工完的桩基中心坐标进行复测,并放出立柱轮廓线,确保立柱在同一方向不会出现偏差,测出地系梁顶面标高,控制好立柱高度,做好测量放样资料报监理批准后,方可进行下一道工序。
(2)模板制作模板根据全线的桥墩柱直径和施工总工期安排采用定型的钢模板。
组合钢模板拼装符合现行国家标准《组合钢模板技术规范》(GB214)各种螺栓连接件符合国家现行有关标准。
由模板加工厂加工制作好后,拉至施工地点,模板进场后进行预拼装,检查模板各部尺寸,模板接缝及平整度。
检验合格后方可投入施工使用。
二、施工顺序施工工艺流程为:扎筋—→立模—→预埋pvc管(施工系梁)—→砼浇筑—→养护。
三、施工工艺流程图(后附)四、施工方案(一)、钢筋制做及安装圆柱墩的墩身主筋在钢筋加工场下好料,下料时,一定要根据墩身高度来统一计划下料,并且要符合施工规范要求,墩台身钢筋笼在加工棚集中下料焊接、绑扎成型,用吊车安装,墩台身钢筋与桩基础主筋连接,原则上墩身主筋采用滚扎螺纹套筒连接,接头按1米距离间隔错开,保证同一截面接头数不大于50%。
主筋和箍筋在工棚内加工制作,吊运上墩绑扎,箍筋搭接位置间隔错开。
在设有中系梁的位置,距离墩柱顶下1.12m横向布设一道φ110mm pvc管,待以后穿φ100mm钢棒施工盖梁所用。
1、钢筋按型号成批进场后,先进行钢筋的力学试验及焊接试验,合格后再进行制作。
首先组织有关技术人员对图纸进行校核,并学习相关钢筋制作绑扎的技术规范,再对每处钢筋制作机械进行调试。
2、墩柱钢筋笼在钢筋棚集中加工成半成品再用运输车运到现场进行绑扎。
3、焊工须持有焊工证方可进行施工,钢筋接头采用搭接端部预先折向一侧,使钢筋接合在同一轴线上,双面焊接长度不小于5d,单面焊接长度不小于10d,各种焊接材料的性能符合《钢筋焊接及验收规程》规定。
某某项目工程某某技术交底编制:审核:接受人:编制日期:某某建筑工程有限公司项目部技术交底承台及墩身技术交底书1、承台开挖后要严格注意安全防护,防止塌方。
同时要建立地面与基坑底部之间的安全施工通道。
2、破桩头时要预留10cm,以备嵌入承台,桩头要凿平整,不得对桩头上部的钢筋随意扭曲。
3、绑扎钢筋之前应先做垫层。
4、保护层混凝土垫块的数量,不得少于4个/㎡。
5、钢筋焊缝要饱满,要位于同一轴线上,偏角不得大于2°。
6、在绑扎承台内墩身预埋钢筋时,要严格使用钢筋间距卡具施工,同时要慎重考虑钢筋位置偏差对墩身混凝土保护层厚度的影响。
墩身混凝土保护层厚度是对墩身质量的主控指标之一。
7、要严格检查钢筋的品种规格数量,主筋间距偏差不得大于2cm,长度偏差不得大于1cm;特别要注意综合接地的焊接质量;沉降观测标的埋设。
8、由于承台一般为大体积混凝土,水化热严重,所以要采取必要的散热措施,同时要预留测温孔,确保混凝土芯部温度与混凝土表面温度之差、混凝土表面温度与环境温之差不大于15℃,否则混凝土很容易出现开裂。
9、模板必须采用钢模,模板要有足够的刚度,施工中要严格控制混凝土的浇筑速度,防止模板变形。
10、做好混凝土的养护工作,特别是二次收光过后,要及时养护,否则容易出现表面龟裂,建议采用先覆盖土工布,洒水后在覆盖塑料薄膜的养护措施进行养护。
11、承台与墩身相交处面的凿毛,凿毛首先要在距墩身预埋钢筋外侧2cm处弹线,既凿毛的外边线,凿毛面内的浮浆要全部凿除,且要清理干净,在立墩身模板前最好用高压水冲洗干净。
12、墩身模板首先要进行试拼,错台高度不得大于1mm。
13、模板安装要严格控制连接螺栓的连接质量,浇筑混凝土时严格控制浇筑速度,严防模板涨模或出现坍塌事故,必要时对模板进行增加抱箍,以增加其刚度。
14、墩身模板必须要有安全操作平台,及安全上下通道。
15、墩身一般采用塑料薄膜包裹,上部放水箱渗水养护,养护时间不少于14天。
承台钢筋施工技术交底编号:工程名称XXXXX 工程部位承台钢筋施工交底内容:承台钢筋施工技术交底1、钢筋的下料及加工在钢筋加工场进行,然后运至施工场地内。
2、在绑扎承台钢筋前,先进行承台的平面位置放样,在垫层上标出每根底层钢筋的平面位置,准确安放钢筋。
3、竖向增设一些钢筋作为承台钢筋的支撑筋或采用钢管架定位,保证顶层钢筋网的标高,避免钢筋网的变形。
4、钢筋制作安装严格按照设计及钢筋制作安装规范施工,钢筋制作安装一般规定如下:1)钢筋存放与标识钢筋必须按不同钢种、等级、牌号、规格及生产厂家分批验收,分别堆存,不得混杂,且应设立识别标识(相关标识按物设部统一标准制作)。
钢筋(含加工完毕待安装的钢筋)宜堆置在仓库(棚)内,露天堆置时,应垫离地面至少30cm 并用不透水蓬布加遮盖。
2)钢筋的进场检验进场的每批钢筋必须对其质量指标进行全面检查并抽取试件做屈服强度、抗拉强度、伸长率和冷弯试验,其质量应符合现行国家标准《钢筋混凝土用热轧带肋钢筋》(GB1499.2-2013)的规定和要求。
检验数量:以同牌号、同炉号、同规格、同交货状态的钢筋,每60吨为一批,不足60吨也按一批计。
编号:工程名称XXXXX 工程部位承台钢筋施工3)钢筋的储存、加工与安装①钢筋的保护与储存a、钢筋应储存于离地面以上0.3m的平台、垫木或其它支承上,并应保护它不受机械损伤及由于暴露而产生锈蚀和表面破损。
b、当安装时,钢筋应无灰尘、有害的锈蚀、松散锈皮、油漆、油脂、油或其它杂质。
②钢筋的加工统一在钢筋加工场加工,从事钢筋加工和焊(连)接的操作人员必须考试合格,持证上岗。
钢筋正试焊接前,应进行现场条件下的焊接性能检验,合格后方能正式生产(基本程序:由物设部组织,各作业队配合抽取试样送到试验室,并填写原材料试验委托单)。
钢筋焊接接头按批抽取试件做力学性能检验,其质量必须符合现行行业标准《钢筋焊接及验收规程》(JGJ18-2012)的规定和设计要求。
