名郡大厦基坑支护工程临电方案(完)详解
- 格式:doc
- 大小:124.51 KB
- 文档页数:15

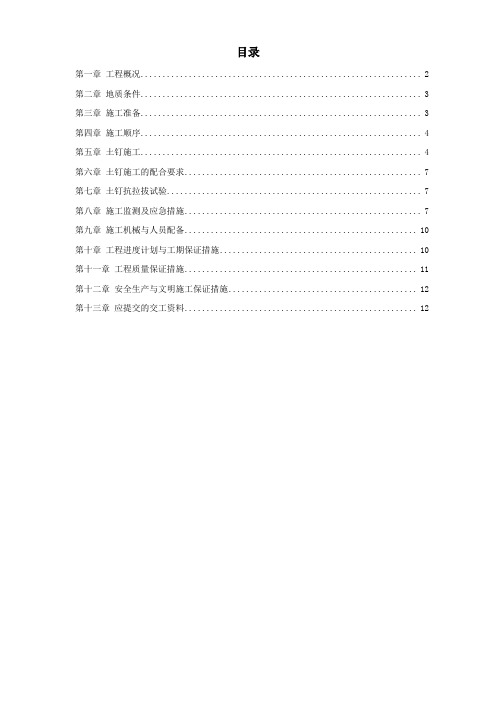

目录第一章工程概况 (2)第二章地质条件 (3)第三章施工准备 (3)第四章施工顺序 (4)第五章土钉施工 (4)第六章土钉施工的配合要求 (7)第七章土钉抗拉拔试验 (7)第八章施工监测及应急措施 (7)第九章施工机械与人员配备 (10)第十章工程进度计划与工期保证措施 (10)第十一章工程质量保证措施 (11)第十二章安全生产与文明施工保证措施 (12)第十三章应提交的交工资料 (12)工程概况(一)建筑工程概况拟建场地位于台州市区人民西路北,东临天开大厦,南临小内河,西靠市花鸟市场,北临住宅楼。
拟建建筑物包括主楼和裙房,主楼地上为21~25 层(共3 幢),框架-剪力墙结构,裙房2 层,框架结构,均设1 层地下室,基础桩型采用大直径钻孔灌注桩。
(二)基坑工程概况1.基坑概况地下室基坑呈发V 形,长约150m,宽约25m,基坑开挖较深,大面积开挖深度为5.2m 。
自然地面平整相对标高为-0.500m,基坑开挖深度考虑到地梁垫层底(垫层厚200mm )标高为-5.700。
2.周边环境拟建场地所濒临的花鸟市场、小内河、天开大厦距基坑均较远,对基坑的影响较小。
但场地内有一些临时设施距基坑较近:基坑南侧为施工临时设施,距基坑开挖底边线约 3.2m;基坑西侧围墙距轴线约8.5m,基坑边有一配电房,在围护施工中需拆除;基坑东南角距基坑开挖底边线约5.8m 处有一配电房,东北角为现场施工道路,在施工中应进行保护和考虑。
3.围护结构设计要求(1)本工程拟采用单一的土钉墙围护结构。
具体剖面结构如下所示:1-1 剖面:采用土钉墙、两排木桩、竖向土钉相结合的结构形式。
基坑上部2.4m 采用单一土钉墙,基坑边壁按1:0.6 放坡,共设置三排土钉,土钉长12~15m,同时基坑顶部打入一排6m 长竖向土钉,间距500mm。
下部垂直开挖至坑底,共设置三排土钉,土钉长12~15m,同时配合两排木桩施工,可有效的防止基坑的隆起和滑移。
基坑临时用电方案基坑临时用电是指在建筑施工过程中使用的临时电力供应方案,用于满足基坑工程和相关施工作业所需的电力需求。
临时用电方案的设计和实施对于保障施工进程的顺利进行和工作安全至关重要,同时也需要考虑到经济性和环境可持续性。
本文将就基坑临时用电的需求、方案设计和施工管理等方面进行论述。
一、基坑临时用电需求1.基坑降水设备:基坑施工一般需要进行降水处理,以确保工作环境的安全和施工进展的顺利进行。
降水设备通常需要较大的功率供电,因此临时用电方案需要考虑到降水设备的供电需求。
2.运输设备和机械设备:基坑施工中需要使用各类运输设备和机械设备,如起重机、搅拌机、打桩机等。
这些设备通常需要较大的电力供应来驱动,因此临时用电方案需要满足这些设备的供电需求。
3.照明设备和安全设备:基坑施工需要良好的照明条件来保障工作安全,同时还需要使用安全设备如监控摄像头等。
临时用电方案需要考虑到照明设备和安全设备的供电需求。
二、临时用电方案设计1.用电容量和布局设计:根据具体施工需求,确定临时用电的总容量和布局。
根据基坑的大小和施工作业的需求,合理确定临时用电设备的数量、配置和位置,确保供电能够满足施工的需求。
2.电网连接方式和设备选择:根据现场条件和供电能力,确定临时用电的电网连接方式。
可以采用直接接入现有公共电力网、创建临时电力接头箱等方式来满足供电需求。
同时,选择合适的电气设备和线缆以确保安全可靠的供电。
3.临时用电安全措施:制定合理的临时用电安全管理制度,确保供电设备和电线电缆的安全运行。
将电网的电压、电流、功率等进行合理监控和管理,以预防电气事故的发生。
4.能源管理和环保考虑:为了提高能源利用效率和环保性,可以考虑使用节能型设备和技术。
合理规划用电负荷,优化能源利用结构,降低能源消耗和环境污染。
三、临时用电施工管理在实际施工中,需要重视临时用电的施工管理,以确保使用安全、供应稳定、运行有效。
具体管理措施包括:1.电力设备监控和维护:每天对电力设备进行巡视并记录,发现问题及时处理。
某基坑支护(桩基)工程临时用电施工方案
1. 项目背景
某基坑支护(桩基)工程是一项重要的基础工程,为确保施工的安全顺利进行,
临时用电施工方案是至关重要的。
本文将详细介绍某基坑支护(桩基)工程的临时用
电施工方案。
2. 施工目的
本施工方案的目的是为了保障基坑支护(桩基)工程施工期间的用电需求,确保
施工安全,提高施工效率。
3. 施工方案
3.1 临时用电设备准备
•选用符合安全标准的临时用电设备,包括配电箱、电缆、插头等。
3.2 临时用电布置
•根据施工现场需要,合理布置临时用电设备,避免电缆晾挂、交叉等现象。
•电路布置应符合规范,避免发生短路、漏电等事故。
3.3 用电安全管理
•严格遵守用电安全规定,禁止私拉乱接电线,确保电路安全可靠。
•在临时用电现场设置警示标识,提醒人员注意用电安全。
3.4 用电维护
•定期检查临时用电设备的工作状态,发现问题及时处理,保证施工用电正常供应。
4. 施工要求
•所有施工人员必须经过用电安全培训,了解临时用电施工方案的内容和要求。
•严格按照施工方案执行,确保施工期间不因用电问题而影响工程进度。
5. 施工效果评估
施工结束后,对临时用电施工方案进行评估,总结经验,为今后类似工程提供
参考。
6. 结语
某基坑支护(桩基)工程临时用电施工方案的制定和执行对工程进度和质量有着重要影响。
只有严格执行施工方案,做好用电管理,才能保证工程安全完成。
大厦基坑支护方案 (一)
在建造高层建筑时,大厦基坑支护方案是至关重要的一步。
基坑支护
方案是为了保证在开挖土方时,不对周边建筑和地下设施造成损害。
以下是一些关于大厦基坑支护方案的信息。
一、支护方案的作用
大厦基坑支护方案的作用是为了保证在开挖土方时,周边建筑物、道
路和地下设施不受影响。
同时,支护方案还能够确保基坑周边的环境
安全,避免土方塌方的事故发生,保证施工的顺利进行。
二、支护方案的设计
为了设计基坑支护方案,需要进行详尽的地质勘探和结构分析,确定
基坑周边的地质情况、土壤类型、地下水位等因素。
在此基础上,设
计人员可对基坑支护方案进行结构设计,为整个建筑的施工提供保障。
三、支护方案的类型
在大厦基坑支护方案的设计中,常见的支护方法有锚杆支护、地下连
续墙、桩基础等。
不同类型的支护方案适用于不同的地质和地理条件。
比如在软土地质中,通常采用较深的桩基础,而在较硬的地质条件下,更多地采用地下连续墙等支护方法。
四、支护方案的施工及监管
支护方案的施工需要进行质量监督和检验,确保所有支护工程符合法
规和高标准的施工要求。
同时,现场监管也需要对工人的纪律性、安
全意识、质量要求提出严格要求。
最后,在大厦基坑支护方案的设计和实施过程中,环境保护和安全建设要与施工相结合,最终达到能够满足施工要求的同时,保持周边环境的完整和安全。
大厦基坑支护施工方案本文将针对大厦基坑支护施工方案进行详细介绍,主要包括施工要求、设备调配及施工方案等方面。
一、施工要求1. 首先,必须按照设计图纸进行施工。
在施工过程中,承包商必须根据图纸中的要求完成所有的操作,并注意不要超出规定的施工范围。
2. 施工前,应对基坑周边环境进行深入地调查,并评估工作场所的状况,以便为安全施工作好充分的准备。
3. 应对地面以及居民等周边人员进行足够的管控,确保施工过程中不会对他们造成任何危害。
4. 施工过程中应使用高度精湛的技术和工艺,以确保施工质量和施工效率。
5. 施工现场应配置充足的安全设备和保护措施,保障施工人员的安全。
二、设备调配1. 整个施工过程中需要使用多种设备,包括挖掘机、吊车、推土机、拖板车等。
这些设备在施工现场应配备充足,并保证良好的运营状态,以提高施工效率。
2. 基坑支护设备应配备齐全,包括桩基、脚手架、钢支撑、地锚等设备,并根据施工图纸进行吊装与安装。
3. 依据工程要求,配备必要的测量仪器及检测工具以进行现场测量。
如:全站仪、累距仪、水准仪和缆式剪力仪等。
三、施工方案1. 对大厦的基坑进行施工之前,应先进行周边情况的勘察,并确保所有存在的管线、路灯、排水管等都不会遭到损坏或影响。
平整地面并覆盖专用防尘布。
2. 施工开始之前应进行基坑测量,确保基坑的大小与深度与预计相符合。
3. 在基坑挖掘期间,应该用高效的挖掘机和吊车将土方物料运走。
应对坑底进行平整,并确保其无明显的石块或其他对后续工作造成障碍的物品。
4. 依据基坑深度和开挖方案,配置混凝土泵并按照设计标准砌筑基础墙,使基机达到又深又稳的效果。
5. 砌筑完成后,应清理基坑底部毛坯,并使用专用的水泥浆进行防渗处理。
6. 对基坑进行支撑结构的施工,应配备现代化的支撑设备,确保支撑系统的稳定性。
7. 钢筋的施工应符合标准化要求,并齐整切割、精确钢筋挂篮分布,以节省人工和提高施工进度。
8. 在基坑支护完成后,进行其他建筑施工。
基坑支护临时用电施工方案一、工程概述基坑支护施工是指对土木工程中的基坑进行临时支护和保护结构,以确保施工期间的安全和施工质量。
其中,临时用电是基坑施工过程中必不可少的一环。
本方案旨在针对基坑支护临时用电问题,制定详细的施工方案和措施。
二、施工需求1.供电要求:确保基坑施工期间的用电需求得到满足,包括微机控制设备、电梯、照明设备、风机等的用电需求。
2.供电方式:采用临时用电方式,由施工方负责临时供电的布置和维护。
三、施工方案1.临时用电设备准备(1)购买或租赁合适的临时用电设备,包括发电机组、电缆、照明设备等。
(2)检查和测试购买或租赁的临时用电设备,确保其正常工作状态和性能。
2.临时用电线路布置(1)根据基坑支护工程的实际需求,制定用电线路布置图,并根据现场条件进行调整。
(2)临时用电线路采用地下敷设方式,确保其安全可靠并不妨碍其他施工作业。
(3)选择合适的电缆规格和截面积,根据远近、功率和负荷计算进行电缆敷设。
(4)在电缆敷设过程中,特别注意通风、防水和防火措施,以确保施工安全。
3.临时用电配电箱设置(1)根据用电负荷和距离等因素,设置合适的临时用电配电箱,以便进行用电控制和管理。
(2)临时用电配电箱的数量和位置根据实际需要进行确定,尽量靠近用电设备和施工现场。
(3)临时用电配电箱必须符合相关电气安全标准,保持其正常运行和安全使用。
4.临时用电安全措施(1)应设置临时用电建筑物基础接地,电缆金属护套也需接地,以提供安全的电流回路。
(2)电气设备和线路应按照规范进行巡视和检查,发现问题及时处理,确保电气设备的安全运行。
(3)施工现场应明确电气安全责任人和应急疏散通道,并进行培训和演练,保障施工现场的电气安全。
(4)使用绝缘电工工具和设备,严禁随意触摸电线和电气设备,且禁止在电气设备周围堆放易燃和易爆物品。
五、施工流程1.施工前准备(1)制定施工计划和施工方案;(2)采购或租赁临时用电设备;(3)检查和测试临时用电设备的工作状态和性能。
施工现场临时用电施工方案一、工程概况:工程名称:XXX 桩基工程 建设单位:XXX 有限公司 设计单位:XXXXXXX 施工单位:XXXXXXX二、主要用电设备负荷情况: 三、施工用电线路选择 1、用电量计算 工地临时供电包括施工及照明用电两个方面,计算公式如下:()∑∑∑++⨯=c b a P K P K P K P 3211.1计其中计P ── 计算用电量(kW),即供电设备总需要容量; a P ── 全部施工动力用电设备额定用量之和; b P ── 室内照明设备额定用电量之和; c P ── 室外照明设备额定用电量之和; 1K ── 全部施工用电设备同时使用系数;总数10台以内取0.75;10—30台取0.7;30台以上取0.6; 2K ── 室内照明设备同时使用系数,取0.8; 3K ── 室外照明设备同时使用系数,取1.0;综合考虑施工用电约占总用电量90%,室内外照明电约占总用电量10%,则: ∑=P K P 124.1计本工程计算中:1K =0.70;经过计算得到 计P =1.24×0.60×3213=2390kW 。
2、变压器容量计算变压器容量计算公式如下: ϕcos 05.1计变P S =其中变S ── 变压器容量(kVA); 1.05 ── 功率损失系数;ϕcos ── 用电设备功率因素,一般建筑工地取0.75。
经过计算得到变S = 1.4×2390 =3346kVA 。
根据负荷计算,请甲方在现场提供3346KVA 的变压器能够满足施工要求。
四、箱变总配电室1、配电室的选择应设在无尘、无蒸气、无腐蚀介质及无振动的地方,根据本工程现场实际情况,该方案的总配电间选择在施工现场内,采用砖砌搭设。
2、配电屏和控制屏两端应与重复接地线及保护零线做电气连接,由于甲方提供的进线为三相四线制,故在总配电间应进行重复接地(利用扁钢引入),同时零排、地排应做电气连接。
名郡大厦基坑支护工程临时用电方案目录第一章用电概述 (1)第二章临电部署 (1)第三章临电设施安装 (7)第四章临时用电安全管理制度 (8)第五章安全用电技术措施 (9)第六章临时用电电气防火措施 (10)第七章安全及文明施工 (12)第八章施工现场临电管理与维护 (13)第一章用电概述名郡大厦基坑支护位于天津市河西区,郁江道与彭泽道交口。
生活区及钢筋加工区位于九连山路东,西江道北侧艾米思地块内施工现场业主提供的电力设施是3台400KVA变压器,在帷幕及灌注桩施工阶段使用3台变压器,在基础及主体施工阶段使用2台变压器,根据施工图纸和工期要求,电力能够满足施工要求。
生活区及钢筋加工区原有1台315KVA变压器,设有高压变电室和低压配电室,根据区域内用电设施,电力能满足使用要求。
第二章临电布署一、临时电源布置施工现场按三级配电、两级保护结构设置电路。
从总电箱到二级分电箱然后接到三级控制箱。
用电设备采用“一机一闸一漏一箱”制。
二、临电设计总述1.施工现场临电设施配置1)施工现场用电设备一览表表一2)生活区及钢筋加工区用电设备一览表表二3)临电供电系统选用采用TN—S三相五线制接零保护系统供电。
4)临电供电系统布置施工现场临电平面布置图生活区及加工区临电平面布置图a.施工现场总电箱及二级电箱及电缆布置:根据现场布置、临电设施的配备和总电源的提供情况,从1号400KVA 变压器处接出一个总电箱M1,然后从总电箱M1引出一路干线电缆至A1分配箱,电缆为16*4+1*10铝芯带恺,埋的深度为0.8米,M1引出一路电缆至A2配电箱电缆为120*4+1*70铝芯带恺,埋的深度为0.8米,M1引出一路电缆至A3配电箱电缆为185*4+1*95铝芯带恺,埋的深度为0.8米,A3至A4配电箱电缆为120*4+1*70铝芯带恺,埋的深度为0.8米, A1配电箱供钢筋加工区使用,配电箱A1置于钢筋加工区附近附近。
A2配电箱供办公区使用,配电箱A2置于办公区北侧围墙。
基坑工程临时用电施工方案基坑工程是城市建设中常见的一种大型工程,其建设需要临时用电来支持施工。
临时用电是基坑施工中不可或缺的一环,它为施工提供了必要的电力支持,保障了施工的顺利进行。
本文将针对基坑工程临时用电的施工方案进行详细的阐述,以期为相关施工单位提供参考。
二、基坑工程临时用电的必要性在进行基坑工程施工时,常常需要利用大型机械和设备,这些机械设备的运行都需要电力的支持,临时用电便是为了满足这一需求而建设的。
同时,基坑工程施工涉及到大量的照明、通风、水泵等设备的使用,这些设备也需要充足的电力来保障其正常运行。
因此,基坑工程临时用电的建设是施工中不可或缺的一环。
三、基坑工程临时用电施工方案1. 施工前期准备在进行基坑工程临时用电施工前,首先需要进行施工现场的勘查,包括周围的电力设施、用地情况、施工机械设备等。
根据勘查的结果,确定临时用电的布置方案和电力支持方案。
2. 临时用电布置方案基坑工程的临时用电需要覆盖施工现场的各个区域,因此需要在合适的位置布置临时用电设备。
一般来说,可以将临时用电设备布置在施工现场的周边,以便于供电线路的接通和维护。
同时,要考虑到施工机械设备的用电需求,合理布置用电设备的数量和容量,保证施工现场的用电需求得到充分满足。
3. 电力支持方案基坑工程的临时用电需要得到可靠的电力支持,因此在确定用电布置方案后,需要与当地电力部门进行协商,确定用电方案和用电容量,并签订相关协议。
同时,在用电设备的布置和接通过程中,需要加强与电力部门的沟通和配合,确保用电设备的安全运行。
4. 安全保障方案基坑工程的临时用电设备需要得到可靠的安全保障,以保证施工现场的安全。
因此,在进行临时用电施工时,需要遵守相关的安全规范和标准,加强用电设备的维护和检修,保证用电设备的安全运行。
同时,要加强对施工人员的安全教育,确保其对用电设备的正确使用和维护。
5. 施工结束后的处理基坑工程施工结束后,需要对临时用电设备进行处理,包括设备的拆除和清理,以及相关用电设备的归还和结算。
某基坑支护工程临时用电施工方案基坑支护工程是一项重要的施工工程,在施工过程中,临时用电是必不可少的一部分,临时用电的规划和安装对工程的顺利进行具有重要的意义。
本文将针对基坑支护工程的临时用电施工方案进行详细的介绍。
一、施工现场情况本基坑支护工程位于城市市区,整个工地面积约为2000平方米,工程的主要内容是基坑的开挖和支护。
在施工期间,需要使用电力工具、照明设备、混凝土搅拌机等设备,同时还需要供应工人食堂、办公区等地方的用电。
二、用电负荷计算根据工程的需求,我们进行了用电负荷的计算,具体如下:1.办公区:办公区需要供应电脑、打印机、复印机、空调等设备的用电,计算得出办公区的用电负荷为10kW。
2.工人食堂:工人食堂需要供应电饭煲、微波炉、电冰箱等设备的用电,同时还需要满足用餐区域的照明需求。
计算得出食堂的用电负荷为8kW。
3.施工现场:在施工现场,需要使用电动工具、照明设备、混凝土搅拌机等设备。
根据实际需求,计算得出施工现场的用电负荷为20kW。
综上所述,本基坑支护工程的总用电负荷为38kW。
三、用电安全保障措施为确保用电安全,在施工期间我们将采取以下措施:2.使用安全电缆:为了保证电力运行的安全性,我们将使用符合安全标准的电缆进行布线。
电缆的规格和材质将根据实际需求选择。
3.定期检查和维护:我们将定期对用电设备进行检查和维护,确保设备的正常运行。
同时,我们还将制定相应的维护计划,及时处理可能出现的故障。
4.使用漏电保护器:为了避免因电流漏电引起的安全隐患,我们将在用电设备的电源线路上安装漏电保护器,确保用电过程中的安全。
五、用电设备的配置和安装根据上述用电负荷计算的结果,我们将进行用电设备的配置和安装工作。
具体如下:1.办公区:办公区需要供应电脑、打印机、复印机、空调等设备的用电,我们将配备适量的插座和电线,确保电力供应的稳定和可靠。
同时,还将安装相应的照明灯具,满足用电区域的照明需求。
2.工人食堂:工人食堂需要供应电饭煲、微波炉、电冰箱等设备的用电。
名郡大厦基坑支护临时用电方案编制:审批:审核:天津三建建筑工程有限公司2016年9月1日目录第一章用电概述 (1)第二章临电部署 (1)第三章临电设施安装 (7)第四章临时用电安全管理制度 (8)第五章安全用电技术措施 (9)第六章临时用电电气防火措施 (10)第七章安全及文明施工 (12)第八章施工现场临电管理与维护 (13)第一章用电概述名郡大厦基坑支护位于天津市河西区,郁江道与彭泽道交口。
生活区及钢筋加工区位于九连山路东,西江道北侧艾米思地块内施工现场业主提供的电力设施是3台400KVA变压器,在帷幕及灌注桩施工阶段使用3台变压器,在基础及主体施工阶段使用2台变压器,根据施工图纸和工期要求,电力能够满足施工要求。
生活区及钢筋加工区原有1台315KVA变压器,设有高压变电室和低压配电室,根据区域内用电设施,电力能满足使用要求。
第二章临电布署一、临时电源布置施工现场按三级配电、两级保护结构设置电路。
从总电箱到二级分电箱然后接到三级控制箱。
用电设备采用“一机一闸一漏一箱”制。
二、临电设计总述1.施工现场临电设施配置1)施工现场用电设备一览表表一生活区及钢筋加工区用电设备一览表表二3)临电供电系统选用采用TN—S三相五线制接零保护系统供电。
4)临电供电系统布置施工现场临电平面布置图生活区及加工区临电平面布置图a.施工现场总电箱及二级电箱及电缆布置:根据现场布置、临电设施的配备和总电源的提供情况,从1号400KVA 变压器处接出一个总电箱M1,然后从总电箱M1引出一路干线电缆至A1分配箱,电缆为16*4+1*10铝芯带恺,埋的深度为0.8米,M1引出一路电缆至A2配电箱电缆为120*4+1*70铝芯带恺,埋的深度为0.8米,M1引出一路电缆至A3配电箱电缆为185*4+1*95铝芯带恺,埋的深度为0.8米,A3至A4配电箱电缆为120*4+1*70铝芯带恺,埋的深度为0.8米, A1配电箱供钢筋加工区使用,配电箱A1置于钢筋加工区附近附近。
A2配电箱供办公区使用,配电箱A2置于办公区北侧围墙。
A3配电箱供1#塔吊使用,设置于1#塔吊下。
A4配电箱供西侧潜水泵及临时电焊机使用,设置于西侧中间。
从3号400KVA变压器处接出另一个总电箱M2, 然后从总电箱M2分别引出一路干线电缆至A5配电箱,电缆为240*4+120铝芯带恺电缆,埋的深度为0.8米,A5至A6配电箱电缆为180*4+95铝芯带恺电缆,敷设于东侧围墙下地下室施工期间用线槽盖板覆盖,主体施工阶段埋入地下,埋地深度0.8米,A6至A7配电箱电缆为180*4+95铝芯带恺电缆,敷设于东侧围墙下地下室施工期间用线槽盖板覆盖,主体施工阶段埋入地下,埋地深度0.8米,A7至A8配电箱电缆为180*4+95铝芯带恺电缆,埋的深度为0.8米。
A5配电箱供临时设备使用,配电箱A5设置于基槽东北角。
A6配电箱东侧潜水泵及临时电焊机使用,设置于东侧围墙中间。
A7配电箱供木工区使用,设置于基槽东南角。
A8配电箱供2#塔吊使用,设置于2#塔吊下面。
B生活区总电箱及二级电箱及电缆布置根据生活区及钢筋加工区布置、临电设施的配备和总电源的提供情况,从315KVA变压器的高压变电室引出低压线路至低压配电室M1配电柜,然后从总配电柜M1引出一路干线电缆至A1分配箱,电缆为16*4+1*10铜芯带恺电缆,埋的深度为0.8米,从低压配电室M1配电柜引出一路电缆至A2配电箱,电缆为16*4+1*10铜芯带恺电缆,埋的深度为0.8米,从低压配电室M1配电柜引出一路电缆至A3配电箱电缆为75*4+1*50铝芯带恺电缆,埋的深度为0.8米,A3配电箱至A4配电箱电缆为50*4+1*35铝芯带恺,埋的深度为0.8米,A1配电箱供钢筋加工区使用,配电箱A1置于钢筋加工区附近附近。
A2配电箱供办公区使用,配电箱A2置于办公区西侧围墙。
A3配电箱供工人宿舍使用,设置于二层工人宿舍楼西房山外围墙。
A4配电箱供食堂及餐厅使用,设置于食堂西侧围墙。
c三级电箱及电缆的布置三级电箱及电缆的布置根据工程施工实际需要分别从二级电箱接出,以满足施工需要为准。
d二级以上电箱应做重复接地。
施工现场临电复核计算1.总电量计算根据表一各临电设施和设备计算:其中:动力设备总功率:P=484.35KW2.总用电负荷计算其中 P0 ──变压器容量(kVA);1.05 ──功率损失系数;cos──用电设备功率因素,一般建筑工地取0.75。
经过计算目前提供的400KVA变压器2台能够满足施工需要。
生活区及钢筋加工区临电复核计算1.总电量计算根据表一各临电设施和设备计算:其中:动力设备总功率:P=157.5KW3.总用电负荷计算其中 P0 ──变压器容量(kVA);1.05 ──功率损失系数;cos──用电设备功率因素,一般建筑工地取0.75。
经过计算目前提供的315KVA变压器1台能够满足施工需要。
第三章临电设施安装1.本工程使用临电配电箱应符合天津市有关临时用电有关规定,配电箱符合三相五线制接零保护系统TN—S要求。
2.电缆敷设前应核对规格、型号及电缆截面是否符合产品标准,满足设计要求,检查其外观有无变形、扭曲、破皮、划痕及制造上的缺陷。
3.电缆敷设前应做耐压试验,用1KV摇表,绝缘电阻应不小于100Ω,5.4二级箱处PE线各做一组重复接地,接地电阻小于4Ω。
4.移动电箱每个回路都应装有漏电保护开关,漏电保护开关的动作电流为30MA,动作时间0.1S。
5.从总电箱到二级电箱的电缆埋于地下,当穿过道路或受压时应穿铁管保护,电缆转弯处应设标志桩。
6.固定电箱应为防尘、防雨式。
7.直埋电缆敷设弯曲半径应不小于电缆直径的10倍。
8.直埋电缆与地下管线平行敷设时,最近距离应大于50CM。
9.沿墙明设电缆支撑点或悬挂点的距离不应大于1M。
固定卡与电缆间应做绝缘保护。
10.照明电路采用瓷夹配线,用电应为安全电压。
11.各种照明配线距地标高不应小于2.5米。
12.线路对地用500兆殴摇表,遥测的绝缘电阻不应小于100兆殴。
13.配电箱金属体必须做保护接零,接地电阻应小于4Ω.第四章临时用电安全管理制度1.电气操作及维修人员必须执有电工执照;2.严禁无证人员私自接、拆电气设备和线路;3.工长必须对电气人员在使用电气设备做好安全技术交底,杜绝私自接线和毁坏电气设备的行为;4.现场临时用电设施必须经合格验收,方可使用;5.经理部每半月要组织一次全现场的安全用电检查,发现隐患,要定人定措施定时间及时整改;6.电工工作必须在“临时用电施工方案” 的指导下进行;7.电工在积极配合作业人员接好维修、值班、临时供电工作的同时要做好电缆、配电箱、设备的绝缘遥测及记录,漏电器(每半月一次)的试验记录,接地极(重复接地、防雷接地)的电阻测试及记录,绝缘符合规定,方可接通电源。
做好维修工作记录和电工值班记录。
使用Ⅰ类工具和移动设备人员必须戴好绝缘手套;8.现场使用的电焊机,应外壳完整,护罩齐全,有防潮、防雨措施,双线到位,在结构外的搭防护棚;9.专业电工应端正工作态度,主动配合用电单位,同心协力完成各项生产任务;10.经理部要建立、完善所有有关临时用电的资料并存档。
第五章安全用电技术措施1.本工地采用TN-S三相五线接零保护系统以及三级配电两极漏电保护、以及一箱一漏电的配电模式。
2.所有用电设备、配电箱、灯具的外壳(罩)均必须按要求接保护零线,保护零线均必须采用多股铜芯软线。
配电箱的保护零线设在明处。
3.一般配电箱、开关箱必须设置保护零线(PE)和工作零线(N)两个子板。
相线不得采用接线端子或接线柱进行连接。
4.本工地保护系统至少设三个重复接地,其位置设在一级配电柜和线路的中间、末端。
潜水钻机专用电源初端均增加重复接地装置,接地电阻值不大于4Ω。
接地要做好隐检记录。
5.现场使用的配电箱均购买天津市建委指定的厂家定型的配电箱。
现场的配电箱要分级设置、整齐、层次分明,并符合公司CI标准。
6.固定设备的电源线必须穿管埋地,采用金属管穿线时,其外皮必须接好保护零线,线路穿管时管口要用绝缘物封堵。
7.线路埋地敷设时要按要求进行,并做好埋地隐检记录。
电缆埋设沿线设置标志牌。
线路垂直时必须设可靠固定点。
手动工具、移动设备及随外用电梯上下的电缆不得有接头。
8.现场设备的两极漏电保护一般设在分配电箱和三级箱。
三级箱的漏电的动作电流选为30mA。
9.电焊机必须设专用箱和漏电器。
电焊机外壳完整,一次线长度不超过3m,并穿管,二次线长度小于30m,与焊机端子连接时必须用线鼻子。
二次线必须使用专用铜芯缆线,不许用其他金属物代替,焊把无破损,绝缘良好。
10.焊机设置地点要防雨、防潮、防砸。
室外使用要垫高。
11.220v以上灯具在室外高度不低于3m,在室内高度不低于2.4m。
不够高度时应采用安全电压。
12.20v的碘钨灯罩:铁支架均必须进行接零保护。
灯罩与灯架之间要用绝缘板(非木板)加以绝缘。
13.现场使用的一切灯具必须设漏电保护器的控制。
低压照明变压器要放在安全可靠,避免潮湿的场所。
变压器应设自动开关,其外壳必须做接零保护。
14.配电箱、开关箱在使用过程中,按照下述操作顺序:1)送电操作顺序:总配电箱-分配电箱-开关箱2)停电操作顺序:开关箱-分配电箱-总配电箱3)出现电气故障的紧急情况除外。
4)所有配电箱、开关箱均应标明其名称、用途,并做出分路标记。
15.所有配电箱、开关箱应每周检查一次,电工维修时应穿好个人保护用品。
进行检查、维修时,必须将其前一组相应的电源开关分闸断电,并悬持停电标牌,严禁带电作业。
第六章临时用电电气防火措施1.措施根据《中华人民共和国消防条例》、《施工现场临时用电安全技术规范》等规定,结合工地的实际情况,制定本措施。
2.变压器、配电器要按规定设置消防器材,要有防火制度,附近禁止有火源。
3.根据不同环境要求的负载计算,合理选择导线截面,设备的保护装置,严禁线路长期过负载条件工作。
4.当采用自动开头用于保护某段线路时,保护电路可能出现的最小短路电流,应不小于自动开头脱扣电流的1.5倍。
5.电工应加强电气线路和设备运行情况的巡视和检查,尤其是大电流通过的接头处,可用变色漆或示温蜡片等进行监视,发现接头松支或过热,应及时处理。
开关触头等应经常检查,发现氧化,烧烛应及时修理或更换。
6.电气设备如变压器、电动机等,应按规定选择保护装置,电动机应做到一机一闸,功率大于1KW的电动机应有热继电器作为过载保护。
热继电器整体电流的选择应按1.1-1.25倍电动机额定电流,频繁起动的电动机的接触器,应大于电动机额定电流的基础加大一级。
7.电气设备如变压器、电动机等,应按规定选择适当的保护装置,电动机应做到一机一闸。
8.值班电工应密切注意运行中变压器的负荷电流以及上层油温,变压器油温不得超过85度,发现变压器过热应及时处理。
