样板间水电电安装施工方案
- 格式:doc
- 大小:87.01 KB
- 文档页数:11
家装水电工程施工方案模板一、工程概述:本工程位于XX市XX区,为一处楼房住宅,总面积为XXX平方米。
本工程的水电工程施工范围包括给排水系统、强弱电系统等。
二、施工准备:1. 施工前期,由施工单位的项目经理召集相关人员进行施工方案讨论,明确工程的施工范围、工序及施工技术要求。
2. 检查施工现场是否满足安全、卫生、环境保护的要求,并制定相应的安全生产和环保措施。
3. 配备必要的施工人员和技术工具,进行施工进场前的物料清点和设备检查,保证施工所需的设备、材料和人力资源的充足。
4. 制定施工计划和工程进度安排,确保施工按照施工计划有序进行。
5. 确保施工现场的秩序,施工设备和材料摆放合理,施工现场周边环境整洁干净,为施工提供一个有序、安全的工作环境。
三、水电工程施工方案:1.给排水系统:(1)给水系统:本项目的给水系统主要包括从市政给水管道接入到室内自来水管道的施工。
施工流程包括室内水管道铺设、水龙头、淋浴设备等的安装以及给水管道的密封处理等。
(2)排水系统:排水系统的施工包括室内下水管道的铺设、排水口、下水管道密封等工序。
2. 强弱电系统:(1)强电系统:本项目的强电系统主要包括电源线路的铺设,照明线路、插座线路、空调线路等的布置,以及开关、断路器、控制盒等电器设备的安装。
(2)弱电系统:弱电系统的施工包括电视线、电话线、网络线等的铺设及设备的安装。
四、质量控制:1.严格按照设计图纸、施工标准及规范进行水电工程施工,确保工程质量。
2. 水电工程施工过程中,加强监督,及时发现并整改施工中的不良现象,保证工程质量符合设计要求。
3. 施工完成后,对水电系统进行必要的验收,确保系统的使用安全和稳定性。
五、安全生产:1. 规范施工作业,强化安全意识,保证施工过程中的作业安全。
2. 实施严格的安全措施,包括施工现场的安全警示标识、施工安全通道设置、施工作业人员的安全防护等。
3. 对施工现场进行定期检查,及时发现并消除安全隐患。

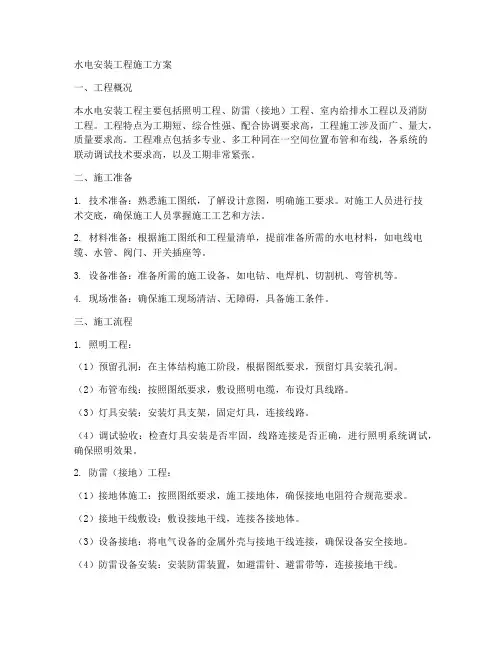

水电安装工程施工方案一、工程概况本水电安装工程主要包括照明工程、防雷(接地)工程、室内给排水工程以及消防工程。
工程特点为工期短、综合性强、配合协调要求高,工程施工涉及面广、量大,质量要求高。
工程难点包括多专业、多工种同在一空间位置布管和布线,各系统的联动调试技术要求高,以及工期非常紧张。
二、施工准备1. 技术准备:熟悉施工图纸,了解设计意图,明确施工要求。
对施工人员进行技术交底,确保施工人员掌握施工工艺和方法。
2. 材料准备:根据施工图纸和工程量清单,提前准备所需的水电材料,如电线电缆、水管、阀门、开关插座等。
3. 设备准备:准备所需的施工设备,如电钻、电焊机、切割机、弯管机等。
4. 现场准备:确保施工现场清洁、无障碍,具备施工条件。
三、施工流程1. 照明工程:(1)预留孔洞:在主体结构施工阶段,根据图纸要求,预留灯具安装孔洞。
(2)布管布线:按照图纸要求,敷设照明电缆,布设灯具线路。
(3)灯具安装:安装灯具支架,固定灯具,连接线路。
(4)调试验收:检查灯具安装是否牢固,线路连接是否正确,进行照明系统调试,确保照明效果。
2. 防雷(接地)工程:(1)接地体施工:按照图纸要求,施工接地体,确保接地电阻符合规范要求。
(2)接地干线敷设:敷设接地干线,连接各接地体。
(3)设备接地:将电气设备的金属外壳与接地干线连接,确保设备安全接地。
(4)防雷设备安装:安装防雷装置,如避雷针、避雷带等,连接接地干线。
3. 室内给排水工程:(1)给水管道敷设:按照图纸要求,敷设给水管道,安装阀门、水表等给水设备。
(2)排水管道敷设:敷设排水管道,安装排水泵、检查井等排水设备。
(3)卫生设备安装:安装卫生设备,如洗手盆、马桶、淋浴器等,连接给水排水管道。
(4)系统试验:进行给水排水系统试验,确保系统畅通、无泄漏。
4. 消防工程:(1)消防管道敷设:按照图纸要求,敷设消防管道,安装阀门、消防水泵等消防设备。
(2)喷淋系统安装:安装喷淋头、报警阀等喷淋系统设备。
水电安装施工方案•相关推荐水电安装施工方案(精选8篇)为了确保事情或工作得以顺利进行,往往需要预先进行方案制定工作,方案是计划中内容最为复杂的一种。
你知道什么样的方案才能切实地帮助到我们吗?以下是小编为大家整理的水电安装施工方案(精选8篇),供大家参考借鉴,希望可以帮助到有需要的朋友。
水电安装施工方案1一、编制依据1、电气施工图纸和相关的设计文件2、《建筑电气工程施工质量验收规范》GB50303-20xx3、《建筑电气安装工程通用图集》92DQ1-134、《等电位联接图集》xxD501-2二、工程概况本工程位于xx区,地块北侧为新建好的xx路,东侧为空地,西侧为xx米宽的公路,南侧为xx小区,在xx市中学的对面。
由xx建设,由市xx有限公司设计,市建设承包有限公司施工的市重点项目工程。
该工程为高层公共建筑,有一层地下室,塔楼层数为xx层,建筑高度为xx米。
裙房层数为xx层,建筑高度为xx米,结构形式为钢筋混凝土框架结构。
三、主要施工方法和技术措施1、电气管线(预埋)敷设1)管线布置整齐,严禁两根以上管道在同一处重叠敷设,且严禁敷设在钢筋保护层,局部管线多的地方,应请土建采取有效的加固措施;2)电线管与接线盒连接处应设锁口,电线管转弯半径要大,半径小了影响穿线施工,应避免造成后续楼板开槽,影响楼板结构安全;3)电线管、开关、插座和灯头盒等材料应使用合同约定的品牌,管壁厚度,管材柔韧度符合规范要求;4)电线管口要及时封堵,线管绑扎固定可靠,做好成品保护。
5)不得随意用手工开槽,尽量避免横向开槽,管槽不宜开太深,深度应符合规范要求,否则影响墙面结构安全;6)电线管必须在墙面粉刷前疏通到位,如有管道堵塞,需及时修补,严禁墙面粉刷后开槽;7)电线管在墙面敷设排列整齐,间距均匀并符合规范要求,管线敷设集中的墙面,特别是配电箱进出口,必须在墙面粉刷时用纤维网加固或采取其他防开裂措施。
2、开关、插座预埋,箱体预埋1)开关、插座盒预埋时要仔细核对施工图,尽量一次性预埋到位;2)水平标高必须按土建水平标高控制线统一控制,并符合设计要求,竖向标高必须根据土建墙面粉刷灰饼厚度进行控制,特别是预埋偏位的情况下,在墙面粉刷前必须一次性调整到位;3)开关、插座盒与电线管连接必须做锁口,不得随意在开关、插座盒开孔,同时做好成品保护,通常的成品保护措施有在盒体里填塞泡沫块,待墙面粉刷完成后,将泡沫块取出,这样保持盒体干净清洁;4)配电箱与线管连接必须做锁口,不得随意在箱体采用切割机开孔,箱体应采用液压开孔器开孔,孔洞整齐,洞口大小与管径相匹配,箱体接地可靠;5)各种暗敷箱体四周和背后必须用细石砼灌实,背后挂钢丝网,用1:2水泥砂浆抹平,做好成品保护,保持箱体内清洁干净;6)宽度大于300mm的配电箱、弱电箱、消火栓箱顶部必须设置过梁,安装高度符合设计要求。
目录第一章、编制说明--------------------------------------------------21、编制对象2、编制依据3、采用的规范、规程、标准、文件4、相关技术标准第二章、工程概况及施工特点---------------------------------------31、项目概况2、施工条件:第三章、施工方法、工艺流程---------------------------------------3 水电安装工程施工方法、工艺流程第四章、施工机具计划---------------------------------------------61、主要机具设备需要计划2、本工程项目组织机构3、精心组织、强化管理第五章、确保工程质量的技术组织措施及违约处罚措施--------------- 81、质量目标2、质量管理3、质量通病预防及注意事项4、成品保护第六章、确保安全生产及文明施工的技术组织措施及违约处罚措施 -----131、明确任务、落实责任2、加强职工素质教育3、总体措施4、实施措施室内装饰水电安装施工方案第一章、编制说明为了更好的为业主(顾客)服务,保证工程优质、高效完成,为企业、为项目创良好的社会效益和经济效益,特编制本施工组织设计。
一、本施工组织设计编制对象万国城MOMA三期一标段项目样板间室内水电安装工程。
二、依据以下内容编制:2.1招标文件,2.2工程施工图纸、变更洽商、业主方工作联系单等2.3有关国家规定、标准、规范及地方法规三、应采用的规范、规程、标准、文件3.1《建筑施工手册》第四版3.2建筑给水排水及采暖工程施工质量验收规GB50242-20023.2通风与空调工程施工质量验收规GB50243-20023.2智能建筑工程质量验收规GB50339-20033.3建筑电气工程施工质量验收规范 GB50303-20023.5建筑工程项目管理规范 GB\T50326-20013.6 建设工程文件归档整理规范 GB\T50328-20013.7万国城(MOMA)三期一标段工程施工图纸3.8万国城(MOMA)三期一标段工程施工组织设计3.9业主3.1期毛坯房关于机电专业交底会会议纪要四、相关材料技术标准湖南省长沙市施工现场部分建筑材料检测取样暂行细则第二章、工程概况一、工程概述根据业主3.1期毛坯房关于机电专业交底会会议纪要,本工程样板间施工内容如下:二、施工条件:本工程进入施工现场道路畅通,施工现场的供电、供水已具备。

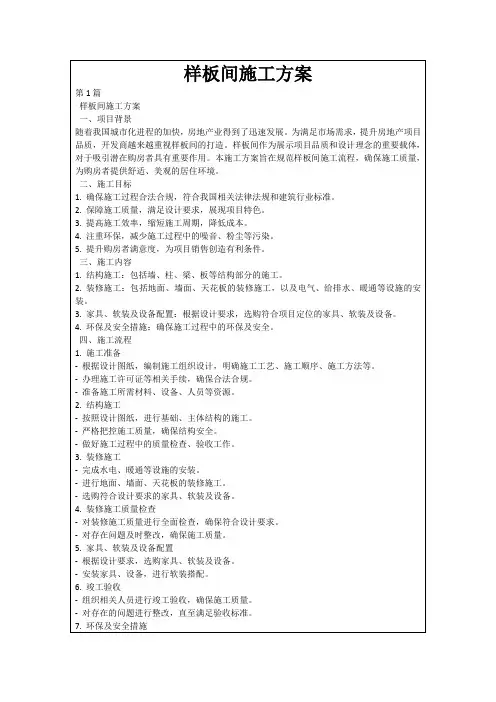

样板间施工方案 (1)在进行样板间的施工过程中,为确保工程质量,提高施工效率,必须制定详细的施工方案。
本文将针对样板间的施工过程进行规划和说明,以确保施工质量和进度的达到预期目标。
一、施工前准备1. 项目概况•样板间施工的位置、面积和设计要求•工程周期和预算•施工人员配备及安全防护措施2. 材料准备•根据设计要求准备好所需材料•采购符合质量标准的材料•做好材料的储存和管理工作二、施工流程1. 土建工程•开始进行土建工程,包括地面平整、墙体砌筑、门窗安装等•严格按照设计图纸进行施工,保证工程质量2. 水电工程•完成土建工程后,进行水电工程的施工,包括水暖管道的安装、电线的走线布设等•确保水电工程符合相关安全标准,保证后期使用安全3. 装饰工程•进行墙面涂料、地板铺设、天花板安装等装饰工程•注意施工过程中的细节,确保装饰效果符合设计要求三、施工验收1. 施工质量检查•完工后对样板间的各项工程进行质量检查,确保施工质量合格•对存在质量问题的地方及时整改2. 环境清理•施工完成后,对施工现场进行彻底清理,保持样板间环境整洁•确保施工过程中产生的垃圾及时清运3. 客户验收•邀请客户对样板间进行验收,确保客户满意度达到预期目标•处理客户提出的反馈意见,最终完成整个样板间项目的交付四、总结与展望通过以上施工方案的执行,样板间的施工工作得以顺利进行,并取得了预期的效果。
未来,我们将继续优化施工流程,提高施工效率和质量,以更好地满足客户的需求,实现施工的可持续发展。
以上是针对样板间施工的施工方案,希望对相关人员在该领域的工作有所帮助。

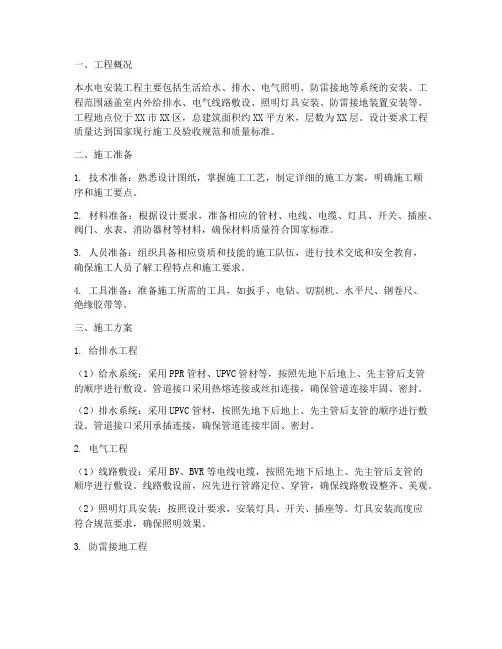

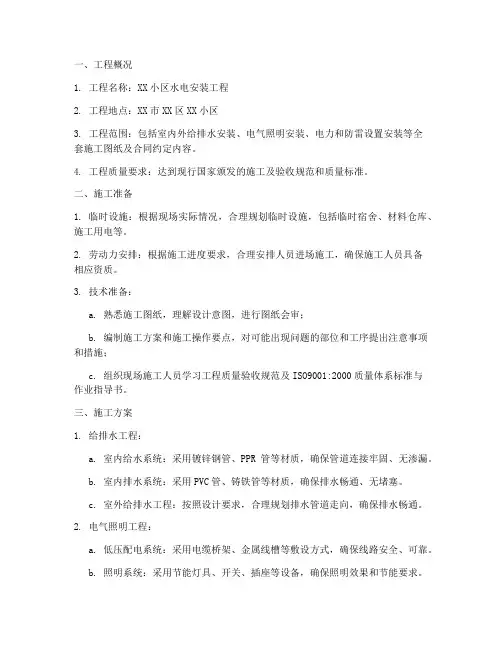

一、工程概况本水电安装工程主要包括生活给水、排水、电气照明、防雷接地等系统的安装。
工程范围涵盖室内外给排水、电气线路敷设、照明灯具安装、防雷接地装置安装等。
工程地点位于XX市XX区,总建筑面积约XX平方米,层数为XX层。
设计要求工程质量达到国家现行施工及验收规范和质量标准。
二、施工准备1. 技术准备:熟悉设计图纸,掌握施工工艺,制定详细的施工方案,明确施工顺序和施工要点。
2. 材料准备:根据设计要求,准备相应的管材、电线、电缆、灯具、开关、插座、阀门、水表、消防器材等材料,确保材料质量符合国家标准。
3. 人员准备:组织具备相应资质和技能的施工队伍,进行技术交底和安全教育,确保施工人员了解工程特点和施工要求。
4. 工具准备:准备施工所需的工具,如扳手、电钻、切割机、水平尺、钢卷尺、绝缘胶带等。
三、施工方案1. 给排水工程(1)给水系统:采用PPR管材、UPVC管材等,按照先地下后地上、先主管后支管的顺序进行敷设。
管道接口采用热熔连接或丝扣连接,确保管道连接牢固、密封。
(2)排水系统:采用UPVC管材,按照先地下后地上、先主管后支管的顺序进行敷设。
管道接口采用承插连接,确保管道连接牢固、密封。
2. 电气工程(1)线路敷设:采用BV、BVR等电线电缆,按照先地下后地上、先主管后支管的顺序进行敷设。
线路敷设前,应先进行管路定位、穿管,确保线路敷设整齐、美观。
(2)照明灯具安装:按照设计要求,安装灯具、开关、插座等。
灯具安装高度应符合规范要求,确保照明效果。
3. 防雷接地工程(1)接地体安装:按照设计要求,在建筑物四周埋设接地体,确保接地电阻符合规范要求。
(2)接地干线安装:采用镀锌扁钢或圆钢,按照设计要求,将接地体与建筑物主体结构连接。
(3)防雷引下线敷设:采用镀锌扁钢或圆钢,按照设计要求,将接地干线与建筑物主体结构连接。
四、施工进度计划根据工程特点和施工要求,制定详细的施工进度计划,确保工程按期完成。

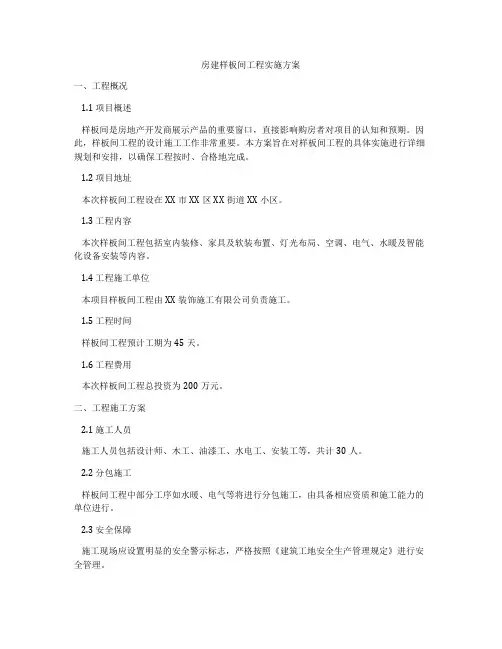

房建样板间工程实施方案一、工程概况1.1 项目概述样板间是房地产开发商展示产品的重要窗口,直接影响购房者对项目的认知和预期。
因此,样板间工程的设计施工工作非常重要。
本方案旨在对样板间工程的具体实施进行详细规划和安排,以确保工程按时、合格地完成。
1.2 项目地址本次样板间工程设在XX市XX区XX街道XX小区。
1.3 工程内容本次样板间工程包括室内装修、家具及软装布置、灯光布局、空调、电气、水暖及智能化设备安装等内容。
1.4 工程施工单位本项目样板间工程由XX装饰施工有限公司负责施工。
1.5 工程时间样板间工程预计工期为45天。
1.6 工程费用本次样板间工程总投资为200万元。
二、工程施工方案2.1 施工人员施工人员包括设计师、木工、油漆工、水电工、安装工等,共计30人。
2.2 分包施工样板间工程中部分工序如水暖、电气等将进行分包施工,由具备相应资质和施工能力的单位进行。
2.3 安全保障施工现场应设置明显的安全警示标志,严格按照《建筑工地安全生产管理规定》进行安全管理。
2.4 进度保障安排专业的工程管理人员进行进度把控和协调,确保工程按时完成。
三、工程具体实施方案3.1 室内装修3.1.1 地面铺设采用木地板进行铺设,按照设计图纸要求进行处理。
3.1.2 墙面装饰采用环保乳胶漆进行施工,要求平整、无色差。
3.1.3 天花板装修采用集成吊顶进行装饰,要求色泽一致、安装牢固。
3.1.4 室内门窗安装采用实木门进行安装,玻璃窗采用双层中空设计。
3.2 家具及软装3.2.1 家具选购根据设计要求选购样板间内的家具,并进行合理布置。
3.2.2 软装布置选择适合的布艺、窗帘、饰品等软装进行布置。
3.3 灯光布局根据设计要求,进行灯具的选择、布局与安装。
3.4 空调、电气、水暖及智能化设备安装根据设计图纸要求,进行相关设备的安装与调试。
3.5 完善验收完成样板间工程后,进行全面的验收,确保工程质量达标,符合规范要求。

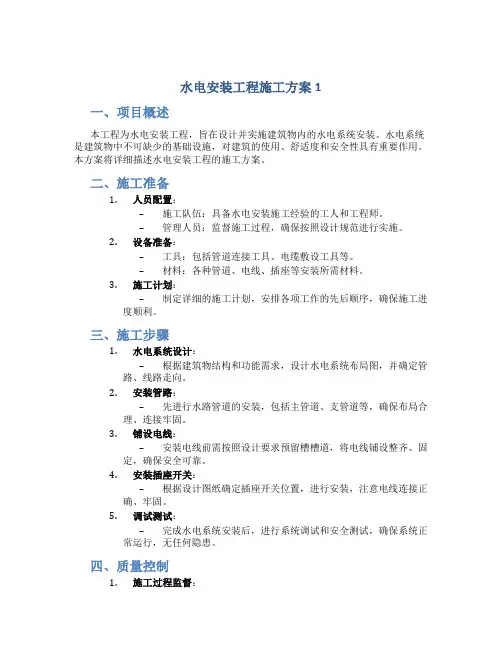

水电安装工程施工方案1一、项目概述本工程为水电安装工程,旨在设计并实施建筑物内的水电系统安装。
水电系统是建筑物中不可缺少的基础设施,对建筑的使用、舒适度和安全性具有重要作用。
本方案将详细描述水电安装工程的施工方案。
二、施工准备1.人员配置:–施工队伍:具备水电安装施工经验的工人和工程师。
–管理人员:监督施工过程,确保按照设计规范进行实施。
2.设备准备:–工具:包括管道连接工具、电缆敷设工具等。
–材料:各种管道、电线、插座等安装所需材料。
3.施工计划:–制定详细的施工计划,安排各项工作的先后顺序,确保施工进度顺利。
三、施工步骤1.水电系统设计:–根据建筑物结构和功能需求,设计水电系统布局图,并确定管路、线路走向。
2.安装管路:–先进行水路管道的安装,包括主管道、支管道等,确保布局合理、连接牢固。
3.铺设电线:–安装电线前需按照设计要求预留槽槽道,将电线铺设整齐、固定,确保安全可靠。
4.安装插座开关:–根据设计图纸确定插座开关位置,进行安装,注意电线连接正确、牢固。
5.调试测试:–完成水电系统安装后,进行系统调试和安全测试,确保系统正常运行,无任何隐患。
四、质量控制1.施工过程监督:–定期检查施工现场,确保施工质量符合设计标准和安全要求。
2.材料验收:–对所使用的管材、电线等材料进行验收,确保质量可靠。
3.施工记录:–记录施工过程中的关键节点,以备查证。
五、安全措施1.施工现场安全:–安全帽、手套等必须佩戴,施工现场设置明显的安全警示标识。
2.用电安全:–采用符合规定的电缆、插座等电气设备,避免短路、漏电等安全隐患。
3.水管安全:–确保水管安装牢固,避免漏水、泄漏等问题。
六、施工总结本施工方案是水电安装工程的基本流程和要点,通过严格按照方案进行施工,可以确保水电系统安装质量,保障建筑物的正常使用和安全。
在实际施工中,还需根据具体情况进行调整和完善,以达到最佳效果。
以上是水电安装工程施工方案1的详细内容,希望能对相关工程的实施提供参考和指导。

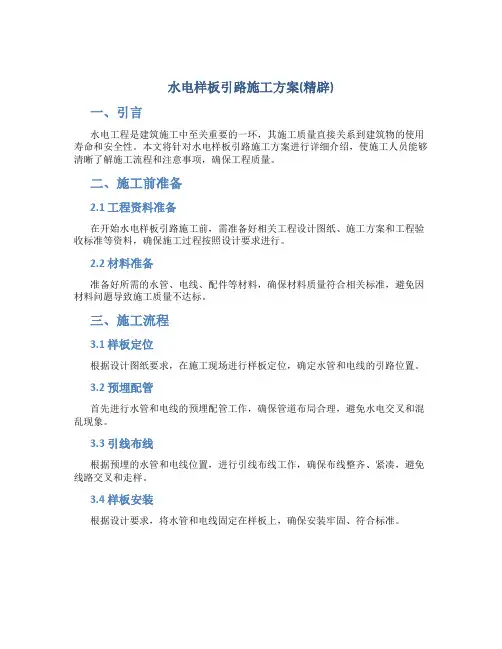

水电样板引路施工方案(精辟)一、引言水电工程是建筑施工中至关重要的一环,其施工质量直接关系到建筑物的使用寿命和安全性。
本文将针对水电样板引路施工方案进行详细介绍,使施工人员能够清晰了解施工流程和注意事项,确保工程质量。
二、施工前准备2.1 工程资料准备在开始水电样板引路施工前,需准备好相关工程设计图纸、施工方案和工程验收标准等资料,确保施工过程按照设计要求进行。
2.2 材料准备准备好所需的水管、电线、配件等材料,确保材料质量符合相关标准,避免因材料问题导致施工质量不达标。
三、施工流程3.1 样板定位根据设计图纸要求,在施工现场进行样板定位,确定水管和电线的引路位置。
3.2 预埋配管首先进行水管和电线的预埋配管工作,确保管道布局合理,避免水电交叉和混乱现象。
3.3 引线布线根据预埋的水管和电线位置,进行引线布线工作,确保布线整齐、紧凑,避免线路交叉和走样。
3.4 样板安装根据设计要求,将水管和电线固定在样板上,确保安装牢固、符合标准。
四、施工注意事项4.1 安全第一在施工过程中,施工人员必须严格遵守安全操作规程,穿戴好相关安全装备,确保施工过程安全。
4.2 质量控制施工过程中需进行质量检验,确保水电引路的施工质量符合标准要求,杜绝施工质量问题。
4.3 施工环境整洁施工现场要保持整洁,材料摆放有序,避免杂物混杂,确保施工环境清洁整齐。
五、总结水电样板引路施工是建筑工程中至关重要的一环,施工质量的好坏直接关系到建筑物的使用寿命和安全性。
本文通过详细介绍施工流程和注意事项,希望能够对施工人员在水电样板引路方面提供参考,确保施工质量达标。

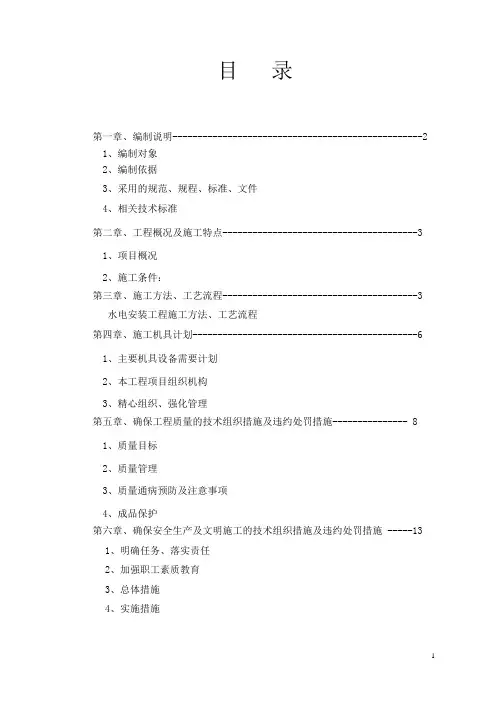

目录第一章、编制说明--------------------------------------------------21、编制对象2、编制依据3、采用的规范、规程、标准、文件4、相关技术标准第二章、工程概况及施工特点---------------------------------------31、项目概况2、施工条件:第三章、施工方法、工艺流程---------------------------------------3 水电安装工程施工方法、工艺流程第四章、施工机具计划---------------------------------------------61、主要机具设备需要计划2、本工程项目组织机构3、精心组织、强化管理第五章、确保工程质量的技术组织措施及违约处罚措施--------------- 81、质量目标2、质量管理3、质量通病预防及注意事项4、成品保护第六章、确保安全生产及文明施工的技术组织措施及违约处罚措施 -----131、明确任务、落实责任2、加强职工素质教育3、总体措施4、实施措施室内装饰水电安装施工方案第一章、编制说明为了更好的为业主(顾客)服务,保证工程优质、高效完成,为企业、为项目创良好的社会效益和经济效益,特编制本施工组织设计。
一、本施工组织设计编制对象万国城MOMA三期一标段项目样板间室内水电安装工程。
二、依据以下内容编制:2.1招标文件,2.2工程施工图纸、变更洽商、业主方工作联系单等2.3有关国家规定、标准、规范及地方法规三、应采用的规范、规程、标准、文件3.1《建筑施工手册》第四版3.2建筑给水排水及采暖工程施工质量验收规GB50242-20023.2通风与空调工程施工质量验收规GB50243-20023.2智能建筑工程质量验收规GB50339-20033.3建筑电气工程施工质量验收规范 GB50303-20023.5建筑工程项目管理规范 GB\T50326-20013.6 建设工程文件归档整理规范 GB\T50328-20013.7万国城(MOMA)三期一标段工程施工图纸3.8万国城(MOMA)三期一标段工程施工组织设计3.9业主3.1期毛坯房关于机电专业交底会会议纪要四、相关材料技术标准湖南省长沙市施工现场部分建筑材料检测取样暂行细则第二章、工程概况一、工程概述根据业主3.1期毛坯房关于机电专业交底会会议纪要,本工程样板间施工内容如下:二、施工条件:本工程进入施工现场道路畅通,施工现场的供电、供水已具备。
第三章、施工方法、工艺流程水电安装工程施工方法、工艺流程1、楼地面的管道也应配合土建预埋套管,管道安装前做好预留洞口的防护。
管道安装完毕,四周孔隙在做地坪前用水泥磨丝嵌密实,并做好盛水试验和记录。
2、给水管道:冷水支管暗装。
确定支管高度后画线定位,剔出管槽,将预制好支管敷在槽内,找平找正定位后用勾钉固定。
卫生器具冷热水预留口要做在明处,加好丝堵。
热水支管。
热水支管穿墙处按规范要求做好套管。
热水支管应在冷水支管的上方,支管预留口位置应为左热右冷。
管道在交工使用前必须进行冲洗,冲洗应用自来水连续进行,应保证有充足的流量。
冲洗洁净后办理验收手续。
3、阀门安装前,应做耐压强度试验。
试验应以每批(同牌号、同规格、同型号)数量中抽查10%,且不少于l个,如有漏、裂不合格的应再抽查20%,仍有不合格的则需逐个试验。
对于安装在主干管上起切断作用的闭路阀门,应逐个做强度和严密性试验。
强度和严密性试验压力应为阀门出厂规定压力。
4、排水HDPE、UPVC管的内外表面应光滑,无气泡、裂纹,管壁薄厚均匀,色泽一致。
直管挠度不大于1%。
管件造型应规矩、光滑,无毛刺。
承口应有梢度,并与插口配套。
排水HDPE、UPVC管必须按规定装设伸缩节及阻火圈。
室内排水主管每层设一只伸缩节。
5、排水立管要设置积水处理器;落水管穿越楼地面、屋面时穿越部位必须现浇钢筋砼并预埋相应套管、阻火圈,落水管必须直,承口离墙间距为2CM,固定件位置应在承口部位或在承口下2CM处,位置上下一致,落水管在离地1米处应设检查口,朝向便于维修。
6、给排水管道的固定件应按规定要求确定规格、个数、位置固定件本身应牢固,先经防腐处理再做管道固定,管道安装应横平竖直,固定牢固,管道不得用管钩固定。
7、管道安装完毕特别是暗管,应在土建粉刷之前,做0.5MPA水压试验,合格后方能粉刷,排水管必须闭水通球试验。
8、线路配管暗敷设时,必须按图纸施工,配合土建在梁、柱内预埋,严禁用套线直接埋设。
9、后砌墙内配管工艺流程(1)后砌墙内PVC管路施工主要工艺流程预留箱盒位置→进箱盒采用专用带琐母接头→敷设管路→管路连接→切断→弯曲(2)后砌墙内焊接钢管施工主要工艺流程预留箱盒位置→敷设管路→管路连接→切断→进箱盒套丝、护口→弯曲→跨接地线10、管内穿线工作,应在抹灰工程、地面工程结束后进行,管内管线总截面(包括外护层),不应超过管子内的40%,管内穿线严禁有接头。
管内配线工艺流程:选择导线→穿带线→扫管→带护口→放线及断线→导线与带线的绑扎→管内穿线→导线连接→接头包扎→线路检查绝缘摇测11、开关、插座的安装有通视范围内的高差一律按不大于5MM的要求严格执行,插座相位严格执行“面向插座,左零右相”的接线要求。
具体流程:清理→接线→安装→通电试运行12、设计要求开关距地1.4m,开关箱距地1.8M,插座距地0.3M,卧室空调插座2.1M,客厅空调插座0.3M,配电箱铁壳、插座采用保护接地,接地极利用基础钢筋,要求R<1欧。
第四章、施工机具计划及项目管理构成一、主要机具设备需要计划二、本工程项目组织机构三、精心组织、强化管理 1、项目部施工准备工作两手抓。
一是在项目技术负责人主持下,测量员、施工机电经理 劳务队伍负责人 施工员 预算员 水工组 电工组 各班组兼职安全员操作层 项目经理员、质检员、安全员、预算员等认真熟悉图纸、设计说明,准备图纸会审和设计技术交底,抓紧编制施工组织设计,编制分项工程施工方案或作业指导书,编制设备、材料、周材、半成品的供应和加工计划,设计现场临时建筑图纸和水电敷设图纸。
二是由项目领导带领施工员负责现场各种工作,分工负责在规定时间内尽快完成,为工程施工正常进行创造必备的条件。
2、公司各职能部门在各自分管工作范围内全力配合项目部开展资源配置工作。
3、与业主、监理单位、设计单位、质监站和其它相关管理部门建立畅通的联系网络,及时处理和协调施工中出现的各种相关问题和事务。
4、积极采用先进的施工技术和施工方法,提高机械化施工程度,提高工效,加快进度,保证质量。
5、充分利用施工空间差和时间差展开各工种流水交叉作业。
6、严格把住各工序质量关,每道工序开工前有交底,先做样板,中间检查、督促,事后有验收,杜绝发生质量问题而造成返工延误工期。
第五章、确保工程质量的技术组织措施一、质量目标本工程一次交验合格,创长沙市优工程。
二、质量管理1、建立质量管理网络,集中统一领导,充分发挥广大职工的创优积极性,以经济杆作为动力,实行优质重奖和反重罚的措施,把经济效益与质量紧密联系起来,形成鲜明的责、权、利三者关系促使项目部对质量的绝对重视。
2、组织机构的建立,加强技术力量对工程的施工进行指导和质量控制,为把本工程建设成为一流的质量、一流的施工进度和文明安全的工地打下坚实的基础。
3、保证项目(1)隐蔽管道和给水系统的水压试验结果必须符合设计要求和施工规范规定。
(2)给水系统竣工后或交付使用前,必须进行冲洗。
(3)隐蔽的排水管道灌水试验结果,必须符合设计要求和施工规范规定。
(4)管道的坡度必须符合设计要求或施工规范规定。
(5)管道及管道支座(墩)严禁铺设在冻工和未经处理的松土上。
(6)排水系统竣工后的通水、通球试验结果,必须符合设计要求和施工规范等有关规定。
(7)三相或单相的交流单芯电缆,不得单独穿于钢导管内。
(8)不同回路、不同电压等级和交流与直流的电线,不应穿于同一导管内;同一交流回路的电线应穿于同一金属导管内,且管内电线不得有接头。
(9)当交流、直流或不同电压等级的插座安装在同一场合时,应有明显的区别,且必须选择不同结构、不同规格和不能互换的插座;配套的插头应按交流、直流或不同电压等级区别使用。
(10)插座接线应符合下列规定:单相两孔插座,面对插座的右孔或上孔与相线连接,左孔或下孔与零线连接;单相三孔插座,面对插座的右孔与相线连接,左孔与零线连接;单相三孔、三相四孔及三相五孔插座的接地(PE)或接零(PEN)线接在上孔。
插座的接地端子不与零线端子连接。
同一场所的三相插座,接线的相序一致。
接地(PE)或接零(PEN)线在插座间不串联连接。
4、基本项目(1)管道坡度的正负偏差应符合设计要求。
(2)阀门安装。
型号、规格、耐压和严密性试验符合设计和施工规范规定,位置、进出口方向正确,连接牢固、紧密,启闭灵活,朝向合理,表面洁净。
(3)管道支(吊、托)架及管座(墩)的安装应符合以下规定:构造正确,埋设平正牢固,排列整齐,支架与管子接触紧密。
(4)管道及金属支架涂漆应符合以下规定:油漆种类和涂刷遍数符合设计要求,附着良好,无脱皮、起疱和漏涂,漆膜厚度均匀,色泽一致,无流淌及污染现象。
(5)电线、电缆穿管前,应清除管内杂物和积水。
管口应有保护措施,不进入接线盒(箱)的垂直管口穿入电线、电缆后,管口应密封。
三、质量通病预防及注意事项(1)立管甩口高度不准确:由于层高超出允许偏差或测量不准。
(2)立管距墙距离不一致或半明半暗:由于立管位置安排不当,或隔断墙位移偏差太大造成。
(3)预制好的管段弯曲或断裂:原因是直管堆放未垫实或曝晒所致。
(4)接口处外观不清洁,不美观:粘接后外溢粘接剂应及时除掉。
(5)粘接口漏水:原因是粘接剂涂刷不均匀,或粘接处未处理干净所致。
(6)立管穿楼板处板缝渗水:原因是立管穿楼板处设做防水处理。
(7)排水管的插口倾斜,造成灰口漏水:原因是预留口方向不准,灰口缝隙不均匀。
(8)立管检查口渗、漏水:检查口堵盖必须加垫,以防渗漏。
(9)排水管道坡度过小或倒坡,均影响使用效果,各种管道坡度必须按设计要求找准。
(10)排出管与立管连接宜采用两个45°弯头或弯曲半径不小于4倍管径的90°弯头,否则管道容易堵塞(11)预埋钢管煨弯时出现凹扁过大,弯曲半径不够倍数。
使用手动弯管器是,受力点要适当移动,不能用力过猛;使用液压弯管器时,模具要配套,焊接钢管的焊缝不应放在侧面;钢管直径大于80mm时,最好到专业厂家加工定做。
(12)预埋管线施工时跨接地线焊接长度不够,焊缝不饱满、出现夹渣、咬肉等。
焊接长度不够:操作人员责任心不强,应加强自检、互检,班组长加强检查、督促、教育直至处罚。
