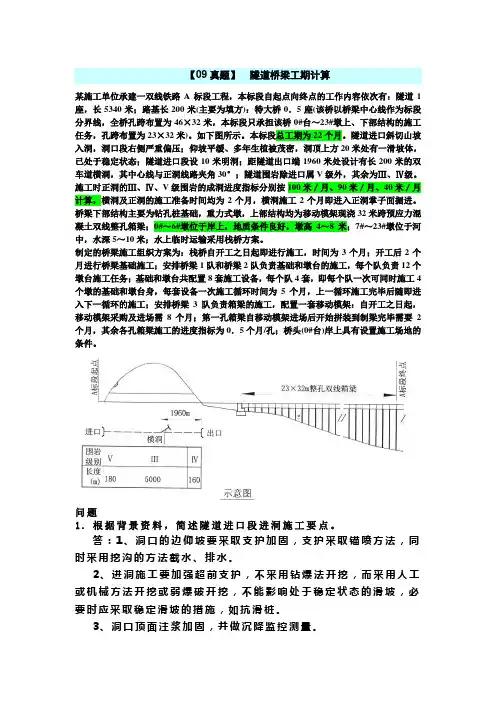

【09真题】隧道桥梁工期计算某施工单位承建一双线铁路A标段工程,本标段自起点向终点的工作内容依次有:隧道1座,长5340米;路基长200米(主要为填方):特大桥0.5座(该桥以桥梁中心线作为标段分界线,全桥孔跨布置为46×32米,本标段只承担该桥0#台~23#墩上、下部结构的施工任务,孔跨布置为23×32米)。
如下图所示。
本标段总工期为22个月。
隧道进口斜切山坡入洞,洞口段右侧严重偏压;仰坡平缓、多年生植被茂密,洞顶上方20米处有一滑坡体,已处于稳定状态;隧道进口段设10米明洞;距隧道出口端1960米处设计有长200米的双车道横洞,其中心线与正洞线路夹角30°;隧道围岩除进口属V级外,其余为Ⅲ、Ⅳ级。
施工时正洞的Ⅲ、Ⅳ、V级围岩的成洞进度指标分别按100米/月、90米/月、40米/月计算,横洞及正洞的施工准备时间均为2个月,横洞施工2个月即进入正洞掌子面掘进。
桥梁下部结构主要为钻孔桩基础,重力式墩,上部结构均为移动模架现浇32米跨预应力混凝土双线整孔箱梁;0#~6#墩位于岸上,地质条件良好,墩高4~8米;7#~23#墩位于河中,水深5~10米;水上临时运输采用栈桥方案。
制定的桥梁施工组织方案为:栈桥自开工之日起即进行施工,时间为3个月;开工后2个月进行桥梁基础施工;安排桥梁1队和桥梁2队负责基础和墩台的施工,每个队负责12个墩台施工任务;基础和墩台共配置8套施工设备,每个队4套,即每个队一次可同时施工4个墩的基础和墩台身,每套设备一次施工循环时间为5个月,上一循环施工完毕后随即进入下一循环的施工;安排桥梁3队负责箱梁的施工,配置一套移动模架:自开工之日起,移动模架采购及进场需8个月;第一孔箱梁自移动模架进场后开始拼装到制梁完毕需要2个月,其余各孔箱梁施工的进度指标为0.5个月/孔;桥头(0#台)岸上具有设置施工场地的条件。
问题1.根据背景资料,简述隧道进口段进洞施工要点。
第1章隧道工程勘测设计1.隧道选址与线路选线有什么关系?2.确定洞口位置的原则是什么?请解释其工程含义。
3.在按地质条件选择隧道位置时,所需要的地质资料有哪些?如何考虑地形条件对隧道位置的影响?第2章隧道主体建筑结构1.某新建铁路非电化曲线隧道,已知圆曲线半径R=1200m,缓和曲线长l=50m,远期行车速度V=160km/h,隧道里程为:进口DK150+310;出口DK150+810;ZH点DK150+320;YH 点DK151+000。
试求:各段加宽值与隧道中线偏移值。
要求按教材P32图2-7所示,表示清楚,并注明不同加宽的分段里程。
( 注:超高值以0.5cm取整,最大采用15cm;加宽值取为10cm的整数倍;偏移值取至小数点后2位)2. 为什么说台阶式洞门能降低边仰坡开挖高度?第3章隧道附属建筑1.什么是避车洞?避车洞的设置间距是多少?在布置避车洞时应该避开哪些地方?2.营运隧道的通风方式有哪些?什么是风流中性点?它与通风方式的关系怎样?3.为什么公路隧道要设置不同的照明亮度段?它们各自的作用是什么?第4章隧道围岩分类与围岩压力1.影响围岩稳定性的主要因素有哪些?围岩分级主要考虑什么因素?围岩分级的基本要素是哪几种?我国铁路隧道围岩分级主要考虑哪些因素?已知某隧道所处围岩节理发育,Rb=26MPa,试问这是属于哪一级围岩?2. 某隧道内空净宽6.4m,净高8m,Ⅳ级围岩。
已知:围岩容重γ=20KN/m3,围岩似摩擦角φ=530,摩擦角θ=300,试求埋深为3m、7m,15m处的围岩压力。
第5章隧道衬砌结构计算1.已知作用在衬砌基底面上的轴力N=870KN,弯矩M=43.5KN.m,墙底厚度h=0.6m,围岩抗力系数为150MPa/m。
试求墙底中心的下沉量及墙底发生的转角。
2. 什么情况下将围岩抗力弹簧径向设置?试推导径向设置的围岩抗力单元刚度矩阵。
(注:抗力方向以挤压围岩为正)3.一对称等厚平拱,衬砌厚度为50 cm,已知内力如图示,墙底抗力系数Kd=350 MPa/m,请求出墙底中心水平位移、垂直位移以及墙底截面转角(注:图中1、2、3为截面编号)。
隧道工程课后习题参考答案一、名词解释:1、隧道:修建在地下、两端有出入口,供车辆、行人、水流及管线等通过的通道。
2、复合式衬砌:把衬砌结构分成不止一层,在不同的时间上先后施作的衬砌。
3、洞门:在隧道洞口用圬工结构砌筑并加以一定建筑物装饰的支挡结构物。
4、明洞:用明挖法修建的隧道。
5、避车洞:列车通过隧道时,为保证洞内人员及维修设备安全,在隧道两侧边墙上交错均匀地修建了洞室,用于躲避列车,故称之为避车洞。
6、纵向式通风:在通风机的作用下使风流沿着隧道全长方向流动的通风方式。
7、围岩:是指隧道开挖后其周围产生应力重分布范围内的岩体,或指隧道开挖后对其稳定性产生影响的那部分岩(土)体。
8、围岩分级:根据岩体的若干指标,按照稳定性将围岩分成不同的级别。
9、洞口段:指洞口浅埋段,即开挖可能给洞口地表造成不良影响的范围。
10、岩爆:岩体中聚集的高弹性应变能因隧道开挖而发生的一种应力突发现象。
二、简答题:1.隧道按使用功能分类时有哪些?答:交通隧道、水工隧道、市政隧道、矿山隧道、军工与人防工程2.交通山岭隧道的主要功能及特点。
答:功能:1.克服高程障碍,2.裁弯取直(缩短线路),3.避开不良地质地段,4、避开其他重要建筑物等;特点:优点1.缩短线路长度,减少能耗, 2.节约地皮,3.有利于环境保护 ,4.应用范围广泛;缺点1.造价较高, 2.施工期限,3.施工作业环境和条件较差。
3.隧道工程勘察的基本内容是什么?地质调查后应提供的主要资料有哪些?答:基本内容:(1)隧道工程调查,(2)隧道路线确定,(3)洞口位置选择。
资料选择:隧道所在地区自然条件调查、隧道工程对周围环境影响的调查、工程地质及水文地质的勘察、地形测量、导线测量。
4.越岭隧道位置选择时要考虑的主要因素是什么?答:路线总方向上的垭口2.地质条件3.隧道长度4.两侧展线难易程度5.工程量大小6.路、桥、隧总体线形。
5.选择洞口位置时应遵循的原则是什么?期工程意义是什么?答:原则:早进洞、晚出洞意义:确保施工、运营的安全。

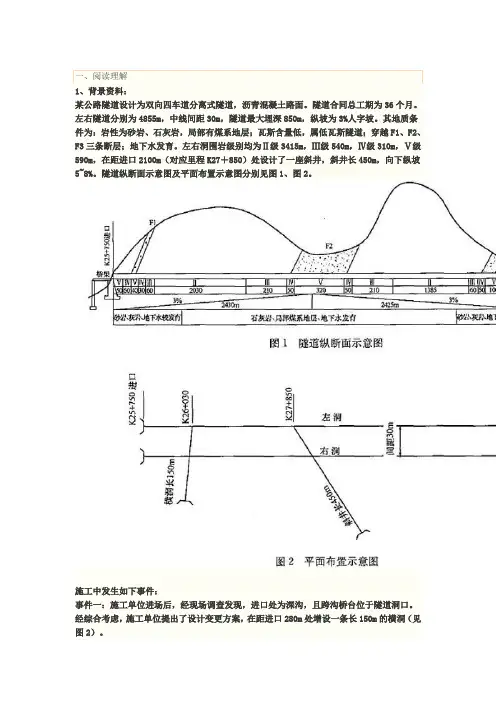

一、阅读理解1、背景资料:某公路隧道设计为双向四车道分离式隧道,沥青混凝土路面。
隧道合同总工期为36个月。
左右隧道分别为4855m,中线间距30m,隧道最大埋深850m,纵坡为3%人字坡。
其地质条件为:岩性为砂岩、石灰岩,局部有煤系地层;瓦斯含量低,属低瓦斯隧道;穿越F1、F2、F3三条断层;地下水发育。
左右洞围岩级别均为Ⅱ级3415m,Ⅲ级540m,Ⅳ级310m,Ⅴ级590m,在距进口2100m(对应里程K27+850)处设计了一座斜井,斜井长450m,向下纵坡5~8%。
隧道纵断面示意图及平面布置示意图分别见图1、图2。
施工中发生如下事件:事件一:施工单位进场后,经现场调查发现,进口处为深沟,且跨沟桥台位于隧道洞口。
经综合考虑,施工单位提出了设计变更方案,在距进口280m处增设一条长150m的横洞(见图2)。
事件二:施工单位根据地质条件和施工水平,采用钻爆法开挖施工、无轨运输。
施工计划进度指标为:Ⅱ级围岩开挖支护130m/月,Ⅲ级围岩开挖支护90m/月,Ⅳ级围岩开挖支护70m/月,Ⅴ级围岩开挖支护30m/月。
二次衬砌144m/月。
施工准备3个月,二次衬砌及沟槽施工结束滞后于1个月,路面铺筑及交通、机电工程施工2个月,横洞施工4个月,斜井施工6个月,不确定因素影响工期1个月。
进出洞口所增加的时间已综合考虑,不再单独计算。
事件三:根据现场情况,相关单位拟保留横洞面取消斜井。
【加入题库收藏夹】【加入题库打印收藏夹】<1> 、在有斜井和横洞的情况下,本隧道最多有几个开挖面同时施工?并在平面布置示意图上用箭头标明掘进方向(需在答题卡上复制平面布置示意图作答)。
CutCopyPastePastetextBlocktagFontfaceFontSizeBoldItalicUnderlineStrikethroughFontColorBackColorRemoveformat下标上标AlignListOutdentIndentLinkUnlinkTableAbout【本题 6 分,建议 6 分钟内完成本题】【隐藏答案】【正确答案】在有斜井和横洞的情况下,本工程最多可以有10个工作面。
隧道施工技术复习题一、选择题:*新奥法是( B )A、一种施工方法B、施工原则C、矿山法D、全断面施工法*某隧道初期支护采用格栅钢支撑+双层钢筋网+系统锚杆支护体系,下列施工方法正确(B )A.架立格栅钢支撑挂好双层钢筋网再喷射砼B.架立格栅钢支撑挂第一层钢筋网喷射砼再挂第二层钢筋网喷射砼C.不论喷射砼多厚,一次就喷射够厚度D.喷射砼应分段、分部、分块,按先拱后墙,自上而下地进行喷射*隧道通过松散地层施工,为了减少对围岩的扰动,施工时常用的手段(B )A.先挖后护 B.先护后挖,密闭支撑,边挖边封闭C.强爆破,弱支护D.全断面开挖*明洞浇注拱圈混凝土的拆模强度低线为( A )A、设计强度70%B、设计强度80%C、设计强度60%D、设计强度90% *岩石隧道开挖中辅助眼的爆破方式为( D )A、预裂爆破B、齐发爆破C、光面爆破D、微差爆破*光面爆破中炮眼的起爆顺序为( B )A、周边眼1,掏槽眼2,辅助眼3B、掏槽眼1,辅助眼2,周边眼3C、掏槽眼1,周边眼2,辅助眼3D、周边眼、掏槽眼、辅助眼同时起爆*公路隧道围岩分类中的Ⅳ类围岩硬质岩石其饱和抗压极限强度为( B ) A、≥60、 B、≥30、 C、≈30、 D、 =5~30、*模板放样时,为确保衬砌不侵入隧道建筑限界,允许将衬砌轮廓线扩大( A )A、5B、10C、15D、20*公路隧道围岩分类标准是以( D )A、岩石的综合物理指标为基础B、岩体构造、岩性特征为基础C、地质勘察手段相联系D、坑道稳定状态为基础*设置仰拱的隧道,路面下应回填以( C )A、天然砂砾B、粗砂C、浆砌片石或贫砼D、稳定土*公路隧道洞门内行车道路面宜采用( A )A、沥青混凝土B、沥青碎石C、水泥混凝土D、沥青贯入式*隧道新奥法施工的理论基础是( C )A、充分发挥喷锚支护的作用B、充分发挥二次衬砌的作用C、充分发挥岩体的自承能力D、岩体的平衡拱作用*隧道施工是指修建( A )。
1.隧道的定义及类型。
答:定义:以某种用途、在地面下用任何方法按规定形状和尺寸修筑的断面积大于2m2的洞室。
类型:按地质条件分为:土质隧道和石质隧道;按埋置深度分为:浅埋隧道和深埋隧道;按所在位置分为:山岭隧道、水底隧道、城市隧道;按用途分为:交通隧道、水工隧道、市政隧道、矿山隧道。
2.围岩和围岩分级的定义,围岩分级的目的。
答:围岩:围岩是指隧道开挖后,其周围产生应力重力分布范围内的岩体,或者隧道开挖后对其稳定性产生影响的那部分岩体。
围岩分级:根据长期的工程实际,工程师们认识到各种围岩的物理性质之间存在一定的内在联系和规律,按照这些联系和规律,可将围岩划分为若干级。
分级目的:作为选择施工方法的依据,进行科学管理及正确评价经济效益,确定结构上的荷载,给出衬砌类型及其尺寸,制定劳动定额、材料消耗的标准基础等。
3.我国现行的《铁路隧道设计规范》规定围岩基本分级有哪些因素确定?答:岩石坚硬程度和岩体完整程度。
4.岩体质量值Q实质上是什么的复合指标?答:Q实质上是岩石尺寸、抗剪强度和作用力的复合指标5.隧道工程地质调查的主要内容。
答:1.铁路工程地质技术规范总要求 2.地形地貌调查 3.地层岩性调查 4.地质构造调查 5.水文地质调查 6.滑坡、落石、岩堆、泥石流和溶岩地质调查7.地温的测定6.现行的许多围岩分级方法中,作为分级的基本要素大致有哪三类?答:1.与岩性有关的要素;2.与地质构造有关的要素;3.与地下水有关的要素。
7.隧道洞口原则,确定洞口的因素。
答:原则:1.洞口不宜设置在隘口、沟谷的中心或沟底低洼处;2.洞口应避开不良地质地段;3.当隧道线路通过岩壁陡立基岩裸露处时,最好不刷动或少刷动原声地表,以保持山体的天然平衡;4.减少洞口路堑段长度,延长隧道提前进洞;5.洞口线路宜与等高线正交;6.线路位于有可能被水淹没的河滩或水库回水影响范围内时,隧道洞口标高应高出洪水位加波浪高度,以防洪水灌入隧道;7.为了确保洞口的稳定安全,边坡及仰坡均不宜开挖过高;8.当洞口附近遇有水沟或水渠横跨线路时,可设置拉槽开沟的桥梁或涵洞,以排泄水流;9.当洞口地势开阔,有利于施工场地布置时,可利用弃渣有计划有目的地改造洞口场地,以便布置运输便道、材料堆放场、生产设施用地及生产生活用房等。
隧道施工技术复习题一、选择题:*新奥法是(B)A、一种施工方法 B、施工原则 C、矿山法D、全断面施工法*某隧道初期支护采用格栅钢支撑+双层钢筋网+系统锚杆支护体系,下列施工方法正确(B )A.架立格栅钢支撑挂好双层钢筋网再喷射砼B.架立格栅钢支撑挂第一层钢筋网喷射砼再挂第二层钢筋网喷射砼C.不论喷射砼多厚,一次就喷射够厚度D.喷射砼应分段、分部、分块,按先拱后墙,自上而下地进行喷射*隧道通过松散地层施工,为了减少对围岩的扰动,施工时常用的手段(B )A.先挖后护 B.先护后挖,密闭支撑,边挖边封闭C.强爆破,弱支护D.全断面开挖*明洞浇注拱圈混凝土的拆模强度低线为( A )A、设计强度70%B、设计强度80% C、设计强度60% D、设计强度90%*岩石隧道开挖中辅助眼的爆破方式为( D )A、预裂爆破B、齐发爆破C、光面爆破D、微差爆破*光面爆破中炮眼的起爆顺序为( B )A、周边眼1,掏槽眼2,辅助眼3B、掏槽眼1,辅助眼2,周边眼3 C、掏槽眼1,周边眼2,辅助眼3 D、周边眼、掏槽眼、辅助眼同时起爆*公路隧道围岩分类中的Ⅳ类围岩硬质岩石其饱和抗压极限强度为( B)A、RB≥60MPa、 B、RB≥30MPa、C、 RB≈30MPa、 D、RB =5~30MPa、*模板放样时,为确保衬砌不侵入隧道建筑限界,允许将衬砌轮廓线扩大( A )A、5cm B、10cm C、15cm D、20cm*公路隧道围岩分类标准是以( D )A、岩石的综合物理指标为基础B、岩体构造、岩性特征为基础C、地质勘察手段相联系 D、坑道稳定状态为基础*设置仰拱的隧道,路面下应回填以(C)A、天然砂砾B、粗砂C、浆砌片石或贫砼D、稳定土*公路隧道洞门内行车道路面宜采用( A )A、沥青混凝土B、沥青碎石 C、水泥混凝土D、沥青贯入式*隧道新奥法施工的理论基础是( C)A、充分发挥喷锚支护的作用B、充分发挥二次衬砌的作用C、充分发挥岩体的自承能力D、岩体的平衡拱作用*隧道施工是指修建( A )。
计算题【围岩等级确定】参见书本P.96-99例题:某公路隧道初步设计资料如下(1)岩石饱和抗压极限强度为62MPa(2)岩石弹性波速度为4.2km/s(3)岩体弹性波速度为2.4km/s(4)岩体所处地应力场中与工程主轴垂直的最大主应力σmax=9.5Mpa (5)岩体中主要结构面倾角20°,岩体处于潮湿状态求该围岩类别为?(来源:隧道工程课件例题)解:1.岩体的完整性系数KvKv=(Vpm/Vpr)2=(2.4/4.2) 2=0.33岩体为破碎。
2.岩体的基本质量指标BQ(1)90 Kv+30=90*0.33+30=59.7Rc=62>59.7 取Rc=59.7(2)0.04Rc+0.4=2.79Kv =0.33>2.79 取Kv =0.33(3)BQ=90+3Rc+250 Kv=90+3*59.7+250*0.33=351.63.岩体的基本质量分级由BQ=351.6可初步确定岩体基本质量分级为III级4.基本质量指标的修正(1)地下水影响修正系数K1岩体处于潮湿状态,BQ=351.6,因此取K1=0.1(2)主要软弱面结构面产状修正系数K2因为主要软弱结构面倾角为20,故取K2=0.3(3)初始应力状态影响修正系数K3Rc/σmax=62/9.5=6.53岩体应力情况为高应力区由BQ=351.6查得高应力初始状态修正系数K3=0.5(4)基本质量指标的修正值[BQ][BQ]=BQ-100(K1+K2+K3)=351.6-100(0.1+0.3+0.5)=261.65.岩体的最终定级因为修正后的基本质量指标[BQ]=261.6,所以该岩体的级别确定为IV级。
【围岩压力计算】参见书本P.103-109某隧道内空净宽6.4m ,净高8m ,Ⅳ级围岩。
已知:围岩容重γ=20KN/m 3,围岩似摩擦角φ=530,摩擦角θ=300,试求埋深为3m 、7m 、15m 处的围岩压力。
( 来源:网络) 解: 14.1)54.6(1.01=-+=ω 坍塌高度:h=1s 245.0-⨯x ω=14.1845.0⨯⨯=m 104.4垂直均布压力:08.8214.120845.0245.014=⨯⨯⨯=⨯⨯⨯=-ωγq Kn/m2荷载等效高度:m qh q 104.42008.82===γ浅埋隧道分界深度:m h H q q )()26.10~208.8104.45.2~2()5.2~2(=⨯== 1、 当埋深H=15m 时,H 》q H ,属于深埋。
造价文件编制审查(隧道工程)和合同管理一、大纲要求1、隧道工程量计算和审查2、隧道临时工程和辅助工程计算。
3、工程量清单、计量支付台账的编制二、内容讲解4.4隧道[案例53]某特长隧道(单洞),隧道总长8500m,围岩类别全部为Ⅲ级,施工招标划分为两个合同段,A合同段长4500m、洞身开挖数量为450000m³,弃渣场至洞门的运距为2000m;B合同段长4000m、洞身开挖数量为400000m³,弃渣场至洞门的运距为3000m。
洞身开挖按全断面机械开挖、汽车运输计算,不考虑辅助坑道开挖及通风、照明费用。
问题:分别列出A、B合同段隧道洞身开挖的预算定额代号、定额工程量、取费类别、定额调整说明等相关内容填写到下表中。
分析要点:本案例主要考查隧道洞身开挖定额的运用、弃渣运距的计算:一是隧道开挖及出渣在编制概算、预算时,一般应按隧道总长度来考虑选用定额子目,当标段划分的隧道长度不同时,应按不同标段长度的两倍确定隧道长度选用相应的定额子目;二是洞外弃渣运距应扣除定额中已包含的洞口外500m的运距,且运输车辆的选择应与隧道除渣定额的车辆选型相同。
参考答案:见下表:占10%,弃渣平均运距为3km。
问题:请根据上述资料列出本隧道工程造价所涉及的相关定额的名称、单位、定额代号、数量等内容,并填人表格中,需要时应列式计算或文字说明。
分析要点:本案例主要考核明洞的施工工艺过程及定额应用的方法,明洞开挖按路基工程开挖套用定额计价。
参考答案:开挖土质数量:8780×0.9=7902(m³)开挖石质数量:8780×0.1=878(m³),均为正确;装载机选用2、3m³均为正确,但应与自卸汽车配套。
[案例56]某分离式山区高速公路隧道,全长1462m,主要工程量:(1)洞门部分:浆砌片石墙体1028m³,浆砌片石截水沟69.8m³。
(2)洞身部分:钢支撑445t,喷射混凝土10050m³,钢筋网138t,φ25mm锚杆12600m,φ2mm锚杆113600m,拱墙混凝土25259m³,光圆钢筋16t,带肋钢筋145t。
隧道施工技术复习题一、选择题:*新奥法是( B )A、一种施工方法B、施工原则C、矿山法D、全断面施工法*某隧道初期支护采用格栅钢支撑+双层钢筋网+系统锚杆支护体系,下列施工方法正确(B )A。
架立格栅钢支撑挂好双层钢筋网再喷射砼B.架立格栅钢支撑挂第一层钢筋网喷射砼再挂第二层钢筋网喷射砼C。
不论喷射砼多厚,一次就喷射够厚度D.喷射砼应分段、分部、分块,按先拱后墙,自上而下地进行喷射*隧道通过松散地层施工,为了减少对围岩的扰动,施工时常用的手段(B )A。
先挖后护B。
先护后挖,密闭支撑,边挖边封闭C。
强爆破,弱支护D。
全断面开挖*明洞浇注拱圈混凝土的拆模强度低线为( A )A、设计强度70%B、设计强度80%C、设计强度60%D、设计强度90%*岩石隧道开挖中辅助眼的爆破方式为( D )A、预裂爆破B、齐发爆破C、光面爆破D、微差爆破*光面爆破中炮眼的起爆顺序为( B )A、周边眼1,掏槽眼2,辅助眼3B、掏槽眼1,辅助眼2,周边眼3C、掏槽眼1,周边眼2,辅助眼3D、周边眼、掏槽眼、辅助眼同时起爆*公路隧道围岩分类中的Ⅳ类围岩硬质岩石其饱和抗压极限强度为( B )A、 RB≥60MPa、 B、RB≥30MPa、 C、 RB≈30MPa、 D、 RB =5~30MPa、*模板放样时,为确保衬砌不侵入隧道建筑限界,允许将衬砌轮廓线扩大( A )A、5cmB、10cmC、15cmD、20cm*公路隧道围岩分类标准是以( D )A、岩石的综合物理指标为基础B、岩体构造、岩性特征为基础C、地质勘察手段相联系D、坑道稳定状态为基础*设置仰拱的隧道,路面下应回填以( C )A、天然砂砾B、粗砂C、浆砌片石或贫砼D、稳定土*公路隧道洞门内行车道路面宜采用( A )A、沥青混凝土B、沥青碎石C、水泥混凝土D、沥青贯入式*隧道新奥法施工的理论基础是( C )A、充分发挥喷锚支护的作用B、充分发挥二次衬砌的作用C、充分发挥岩体的自承能力D、岩体的平衡拱作用*隧道施工是指修建( A )。

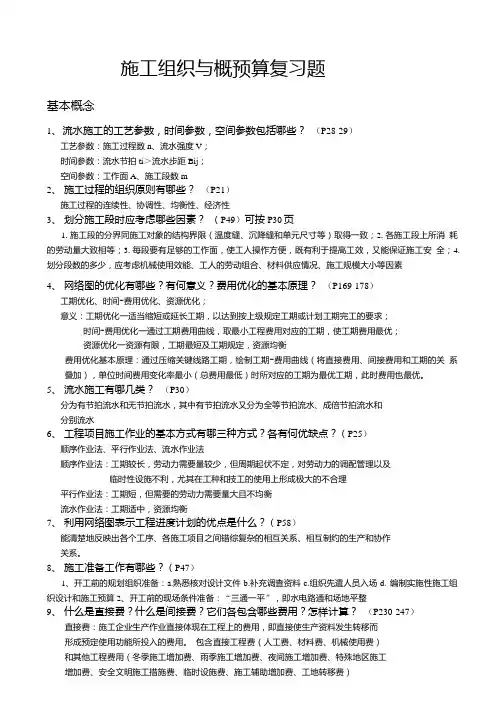

施工组织与概预算复习题基本概念1、流水施工的工艺参数,时间参数,空间参数包括哪些?(P28-29)工艺参数:施工过程数n、流水强度V;时间参数:流水节拍ti>流水步距Bij;空间参数:工作面A、施工段数m2、施工过程的组织原则有哪些?(P21)施工过程的连续性、协调性、均衡性、经济性3、划分施工段时应考虑哪些因素?(P49)可按P30页1.施工段的分界同施工对象的结构界限(温度缝、沉降缝和单元尺寸等)取得一致;2.各施工段上所消耗的劳动量大致相等;3.每段要有足够的工作面,使工人操作方便,既有利于提高工效,又能保证施工安全;4.划分段数的多少,应考虑机械使用效能、工人的劳动组合、材料供应情况、施工规模大小等因素4、网络图的优化有哪些?有何意义?费用优化的基本原理?(P169-178)工期优化、时间-费用优化、资源优化;意义:工期优化一适当缩短或延长工期,以达到按上级规定工期或计划工期完工的要求;时间-费用优化一通过工期费用曲线,取最小工程费用对应的工期,使工期费用最优;资源优化一资源有限,工期最短及工期规定,资源均衡费用优化基本原理:通过压缩关键线路工期,绘制工期-费用曲线(将直接费用、间接费用和工期的关系叠加),单位时间费用变化率最小(总费用最低)时所对应的工期为最优工期,此时费用也最优。
5、流水施工有哪几类?(P30)分为有节拍流水和无节拍流水,其中有节拍流水又分为全等节拍流水、成倍节拍流水和分别流水6、工程项目施工作业的基本方式有哪三种方式?各有何优缺点?(P25)顺序作业法、平行作业法、流水作业法顺序作业法:工期较长,劳动力需要量较少,但周期起伏不定,对劳动力的调配管理以及临时性设施不利,尤其在工种和技工的使用上形成极大的不合理平行作业法:工期短,但需要的劳动力需要量大且不均衡流水作业法:工期适中,资源均衡7、利用网络图表示工程进度计划的优点是什么?(P58)能清楚地反映出各个工序、各施工项目之间错综复杂的相互关系、相互制约的生产和协作关系。
二、填空题1. 在地下水发育地段,隧道结构的施工缝应该采用防止漏水。
2. 混凝土衬砌截面的最小厚度是m。
3. 当遇到不良地质时,隧道选线应尽可能的。
4. 铁路曲线隧道不同加宽断面的衔接是采用。
5. 预裂爆破的特征是。
6. 温克尔假定认为,某点的与该点的变形成正比。
7. 隧道围岩分级共分为级,级别越小,则围岩越。
8.公路隧道的运营通风要求比较高,是否设置通风机械的因素是和。
9. 在直刚法计算中,衬砌结构的边界条件是。
10. 在隧道的设计中,是否布置辅助坑道,主要考虑。
11.隧道施工循环中的关键工序是和,因为它们所占的时间比例最大。
12.隧道与地面建筑物的根本区别是。
13. 在新奥法施工中,控制爆破、和是必不可少的重要手段。
14. 在确定隧道纵坡时,如果是紧坡地段,应该设计成坡。
15.洞口地形图的主要作用是,它的比例一般采用。
16.在山岭隧道施工方法中,适应性最强的是法,它可以通过调节的长度来适应不同的地质条件。
17. 隧道建筑限界是确定的主要依据。
18. 当隧道翻越分水岭时,为了尽量减少隧道的长度,建议从穿越。
19. 当隧道的走向与地质结构面时,可以最大限度地减少因结构面的滑动而产生的20.对于水平成层的岩层,锚杆的作用体现为。
21. 新奥法和传统矿山法都属于范畴。
22. 在干喷法中,拌和料与是分开的。
23. 当隧道的埋深超过一定值之后,围岩压力就与无关。
24. 削竹式洞门的适应条件是。
25. 洞口边仰坡的开挖高度是控制的关键。
不利影响。
26. 喷锚支护既是支护,同时也是支护。
27.棚洞是结构,它的承载能力比拱式明洞要。
28. “撑靴”是指的支撑千斤顶。
29. 在新奥法施工中,为了充分调动围岩的自承能力,需要允许围岩有一定程度的。
30. 支护结构与围岩之间如果有空隙,必须回填密实,目的是。
四、问答题1.什么是“早进晚出”原则?其判定标准是什么?2.为什么说台阶式洞门能降低较高侧一边仰坡的开挖高度?3.洞门与洞口段衬砌是怎样的关系,施工时应注意什么?4.在我国隧道施工中,常用的动能有哪些,相关的设施是什么?5.隧道开挖后,如果不支护,在洞室周边形成怎样的应力分布?6.营运隧道的通风方式有哪些?7.留核心土是什么意思,什么施工方法中采用了留核心土?8.在荷载—结构模型中是如何考虑围岩主动荷载与被动荷载的?9.明洞有哪几种施工方式?10.凿岩工具有哪些,各有何特点?11.隧道出碴运输的方式有哪几种,各有何特点?12.隧道纵断面设计的基本坡道类型是什么?13.为什么在明洞结构计算中不考虑围岩抗力?14.隧道断面优化时应考虑哪些因素?15.隧道的深浅埋分界是如何确定的?16.为了保证隧道施工的安全进洞,应注意哪些问题?17.施作洞口加强段衬砌的目的是什么?18.隧道在选址时,应该考虑哪些因素?六、论述题1.请论述隧道位移量测在掘进机法、新奥法、传统矿山法施工中的作用。
问题1:1C400000《铁路工程管理与实务》(第二版)教材P171-173案例1C420031-2背景:某新建铁路的控制性工程是新河隧道,长8949m,围岩级别是Ⅲ、Ⅳ、Ⅴ级,设置2座斜井,1座横洞。
设计文件要求:施工准备工期3个月,明洞及进口段3个月,1号斜井7个月,2号斜井6个月,横洞3个月。
隧道围岩分布如图1C420031-2所示。
围岩长度(m )围岩级别222+235隧道进口 2#斜井225+8201#斜井227+230230+930横洞隧道出口231+184围岩级别围岩长度(m )300Ⅳ200ⅣⅣⅤⅢⅤⅣⅢⅣⅤⅢⅣⅤ203550159260030015304002002140766168明洞8m图1C420031-2隧道围岩分布图根据设计要求横洞只向小里程方向进行一个作业面施工,斜井进行两个作业面施工。
隧道按设计超前地质预报纳入工序,Ⅴ级围岩设计小导管超支护,其他为锚喷支护,Ⅲ级围岩采用全断面开挖,Ⅳ级围岩采用台阶法,Ⅴ级围岩采用短台阶预留核心土法开挖。
问题:1.根据你的经验,确定隧道各级围岩的进度指标。
2.计算隧道掘进工期(含施工准备时间)。
解答:1.隧道掘进循环时间、进度指标计算见表1C420031-2。
隧道掘进循环时间、进度指标计算表表1C420031-22.掘进工期计算如下:根据计算的各级围岩指标,确定隧道各段的贯通点和各施工作业面围岩长度: 横洞至1号斜井段隧道洞身段开挖时间计算:2220÷160+1080÷120+400÷60=29.5(个月)(2220是横洞至1号斜井段隧道洞身段III 级围岩长度;1080是横洞至1号斜井段隧道洞身段IV 级围岩长度;400是横洞至1号斜井段隧道洞身段V 级围岩长度。
围岩长度计算见后附表) 由于1号斜井工期7个月,横洞3个月,横洞作业面比斜井作业面早施工4个月。
横洞作业面施工时间:29.5÷2+(7-3)÷2=16.8个月横洞至斜井段施工工期为:施工准备+横洞时间+掘进时间=3+3+16.8=22.8个月。
工人技师桥隧工复习题计算题1.曲线半径为1200米,曲线超高为30mm,列车装载高度H 为3800mm,试计算曲线上内侧建筑接近限界加宽值?解:根据公式W1=40500/R+H/1500h (4分)=40500/1200+3800/1500×30 (4分)=109.75mm (1分)答: 曲线上内侧建筑接近限界加宽值为109.75毫米. (1分) 2.线半径为2000米,列车速度为120Km/h,试求曲线上外侧建筑接近限界加宽值?解: 根据公式:W2=44000/R (4分) =44000/2000 (4分) =22mm (1分)答: 曲线上外侧建筑接近限界加宽值为22毫米. (1分)3.曲线半径为1200米,列车限高H为4000mm,曲线超高为30mm,试计算曲线上内外侧建筑接近限界加宽值?解:根据公式W=W1+W2(4分)=84500/R+H/1500×h =84500/1200+4000/1500×30 (4分)=150.4mm (答:曲线上内外侧建筑接近限界加宽值为150.4毫米。
(1分)4.圆木的大头直径(D1)为400㎜,小头直径(D2)为300㎜,长(L)为5000㎜,计算圆木的材积。
解:根据圆木材积计算公式V=1/12∏L[D1²+D1D2+D2²] (4分)=1/3×3.14×5×[(0.4/2)²+0.4/2×0.3/2+(0.3/2)²] (4分) =0.484m³ (1分)答:圆木的材积是0.48立方米(1分)5.1码4英寸等于多少米?解:根据换算关系 1码=3英尺 1英尺=12英寸 1英寸=25.4mm (4分)1码4英寸=1×3×12+4=40英寸(4分40×25.4mm=1016mm=1.016m (1分)答:1码4英寸等于1.016米。
2020年一级建造师《公路工程管理与实务》案例特训与实务操作隧道工程背景案例题解析案例一【背景材料】某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,起讫桩号K23+510~K26+235,全长2725m。
岩性为砂岩、页岩互层,节理发育,有一条F断层破碎带,地下水较丰富。
隧道埋深18~570m,左、右洞间距30m,地质情况相同,围岩级别分布如图1所示该隧道设计支护结构为复合式衬砌,即:喷锚初期支护+二次混凝土衬砌,IV、V级围岩设钢支撑和仰拱。
本工程合同工期为22个月,施工过程中发生如下事件:事件一:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,采用钻爆法开挖,模板台车衬砌。
施工组织设计中,明确了开挖支护月进度指标为:Ⅲ级围岩135m/月,Ⅳ级围岩95m/月,Ⅴ级围岩50m/月;施工准备2个月,左、右洞错开施工,右洞开工滞后左洞1个月,二衬滞后开挖支护1个月,沟槽及路面工期3个月,贯通里程桩号设定在K24+900。
在设计无变更情况下,满足合同工期要求,安全优质完成该工程。
事件二:隧道开挖过程中,某些段落施工单位采用环形开挖留核心土法开挖,该方法包括以下工序:①上台阶环形开挖;②核心土开挖;③上部初期支护;④左侧下台阶开挖;⑤右侧下台阶开挖;⑥左侧下部初期支护;⑦右侧下部初期支护;⑧仰拱开挖、支护。
部分工序位置如图2所示。
【问题】1.根据背景资料,计算各级围岩总长及所占比例(以百分比表示,四舍五入,小数点后保留一位)。
2.分别写出适用于该隧道Ⅲ、Ⅳ级围岩的施工方法。
3.针对事件一,计算隧道施工工期(单位:月,小数点后保留一位)。
4.针对事件二,复制图1-2至答题卡上,在图中按环形开挖留核心土法补充开挖线,并在图中填写工序①和②的位置;并写出工序①~⑧的正确排序(以“②→③→⑥→……”格式作答)。
【解析】一、题目结构【题目结构】(一)背景某施工单位承建一山岭隧道工程,该隧道为分离式双向四车道公路隧道,事件一:施工单位决定按进、出口两个工区组织施工,左洞进、出口同时进洞施工,采用钻爆法开挖,模板台车衬砌。
计算题【围岩等级确定】参见书本P.96-99例题:某公路隧道初步设计资料如下(1)岩石饱和抗压极限强度为62MPa(2)岩石弹性波速度为4.2km/s(3)岩体弹性波速度为2.4km/s(4)岩体所处地应力场中与工程主轴垂直的最大主应力σmax=9.5Mpa (5)岩体中主要结构面倾角20°,岩体处于潮湿状态求该围岩类别为?(来源:隧道工程课件例题)解:1.岩体的完整性系数KvKv=(Vpm/Vpr)2=(2.4/4.2) 2=0.33岩体为破碎。
2.岩体的基本质量指标BQ(1)90 Kv+30=90*0.33+30=59.7Rc=62>59.7 取Rc=59.7(2)0.04Rc+0.4=2.79Kv =0.33>2.79 取Kv =0.33(3)BQ=90+3Rc+250 Kv=90+3*59.7+250*0.33=351.63.岩体的基本质量分级由BQ=351.6可初步确定岩体基本质量分级为III级4.基本质量指标的修正(1)地下水影响修正系数K1岩体处于潮湿状态,BQ=351.6,因此取K1=0.1(2)主要软弱面结构面产状修正系数K2因为主要软弱结构面倾角为20,故取K2=0.3 (3)初始应力状态影响修正系数K3 Rc/σmax=62/9.5=6.53 岩体应力情况为高应力区由BQ=351.6查得高应力初始状态修正系数K3=0.5 (4)基本质量指标的修正值[BQ][BQ]=BQ-100(K1+K2+K3)=351.6-100(0.1+0.3+0.5)=261.6 5.岩体的最终定级因为修正后的基本质量指标[BQ]=261.6,所以该岩体的级别确定为IV 级。
【围岩压力计算】参见书本P.103-109某隧道内空净宽6.4m ,净高8m ,Ⅳ级围岩。
已知:围岩容重γ=20KN/m 3,围岩似摩擦角φ=530,摩擦角θ=300,试求埋深为3m 、7m 、15m 处的围岩压力。
问题1:1C400000《铁路工程管理与实务》(第二版)教材P171-173案例1C420031-2
背景:
某新建铁路的控制性工程是新河隧道,长8949m,围岩级别是Ⅲ、Ⅳ、Ⅴ级,设置2座斜井,1座
横洞。
设计文件要求:施工准备工期3个月,明洞及进口段3个月,1号斜井7个月,2号斜井6个月,横洞3个月。
隧道围岩分布如图1C420031-2所示。
围岩长度(m )围岩级别
222+235隧道进口 2#斜井
225+820
1#斜井
227+230
230+930
横洞隧道出口231+184
围岩级别
围岩长
度(m )300Ⅳ
200Ⅳ
Ⅳ
Ⅴ
Ⅲ
Ⅴ
Ⅳ
Ⅲ
Ⅳ
Ⅴ
Ⅲ
Ⅳ
Ⅴ
203550159260030015304002002140766168
明洞8m
图1C420031-2 隧道围岩分布图
根据设计要求横洞只向小里程方向进行一个作业面施工,斜井进行两个作业面施工。
隧道按设计超前地质预报纳入工序,Ⅴ级围岩设计小导管超支护,其他为锚喷支护,Ⅲ级围岩采用全断面开挖,Ⅳ级围岩采用台阶法,Ⅴ级围岩采用短台阶预留核心土法开挖。
问题:
1. 根据你的经验,确定隧道各级围岩的进度指标。
2. 计算隧道掘进工期(含施工准备时间)。
解答:
1. 隧道掘进循环时间、进度指标计算见表1C420031-2。
隧道掘进循环时间、进度指标计算表 表1C420031-2
2. 掘进工期计算如下:
根据计算的各级围岩指标,确定隧道各段的贯通点和各施工作业面围岩长度:
横洞至1号斜井段隧道洞身段开挖时间计算:
2220÷160+1080÷120+400÷60=(个月)
(2220是横洞至1号斜井段隧道洞身段III 级围岩长度;1080是横洞至1号斜井段隧道洞身段IV 级围岩长度;400是横洞至1号斜井段隧道洞身段V 级围岩长度。
围岩长度计算见后附表) 由于1号斜井工期7个月,横洞3个月,横洞作业面比斜井作业面早施工4个月。
横洞作业面施工时间:÷2+(7-3)÷2=个月
横洞至斜井段施工工期为:施工准备+横洞时间+掘进时间=3+3+=个月。
其他各段计算同上。
经计算隧道进口与2号斜井之间所用掘进时间最长,为24个月,所以本隧道的掘进工期为:24个月。
分析:
施工现场考虑各种因素,在计算工期不超过要求工期的情况下,分界点的设置可适当进行调整,各段均衡施工,同其他作业配合,利于设备、人员的充分利用。
如[案例1C420031-2],横洞作业面施工距离较长,施工通风的难度加大,洞内作业条件差,在不影响工期的条件下进行调整,更符合工程施工实际。
如图1C420031-3所示:
横洞 1#斜井 2#斜井A
B C D E F G
231+184
230+930
228+500
227+230
226+500
225+820
224+550
222+235
隧道出口隧道进口图示
施工单元
围岩长度(m )
III IV V
86168
1730680
470400400
73068070600600
1562550195
分界点分界点分界点明洞8
m
图
1C420031-3 隧道施工分界里程示意图 工期计算见表1C420031-3:
隧道工期计算表 表1C420031-3
最长的掘进时间是F单元掘进时间,所以隧道掘进工期是:731÷30≈24个月,工期没有发生改变。
这个题目的个月计算由以下得出:
横洞至1号斜井段计算:2220÷160+1080÷120+400÷60=(个月)
由于1号斜井工期7个月,横洞3个月,横洞作业面比斜井作业面早施工4个月。
由于“横洞作业面比斜井作业面早施工4个月”,横洞作业面与斜井作业面平均分摊2个月施工任务,目的是以求进度平均、工期紧凑,2是4/2=2个月,故:横洞作业面时间:2+2=
(以上回答和上次答疑一样,注意)
问题2回答:
案例题目较为繁琐和细致,均依据工程实践得来,工程行业是实践性很强的专业,考生注意理论联系实际,仔细理解、掌握1C410000铁路工程技术之中的路基、桥涵、隧道、轨道工程之中的相关内容。
但不必拘泥于形式。
附图如下:
200ⅣⅣ
Ⅲ
Ⅳ
Ⅴ
4002002140680=766-86Ⅲ
80横洞作业面至1号斜井作业面隧道洞身分别围岩长度计算(根据以上围岩分布图):III级围岩长度:2140+80=2220m;IV级围岩长度:680+200+200=1080m;V级围岩长度:400m。
划 分年D K 238+921.30
D K 236+738.5
D K 240+307.385。
