02115建筑施工技术▲-0001单选题(共15题,共30分)1.(2分)砖墙水平灰缝的砂浆饱满度至少要达到()以上。
A、90%B、80%C、75%D、70%2.(2分)预制混凝土桩混凝土强度达到设计强度的()方可起吊,达到()方可运输和打桩:()A、70%,90%B、70%,100%C、90%,90%D、90%,100%3.(2分)先张法中放张预应力钢筋时,混凝土强度一般应不低于砼设计强度标准值的()。
A、50%B、60~70%C、75%D、100%4.(2分)对于受地下水影响的基础砖砌体应使用()砌筑。
A、水泥砂浆B、混合砂浆C、石灰砂浆D、防水砂浆5.(2分)某梁的跨度为6m,采用钢模板、钢支柱支模时,其跨中起拱高度可为()。
A、1mmB、2mmC、4mmD、6mm6.(2分)土方的开挖顺序.方法必须与设计工况相一致,并遵循开槽支撑.(),严禁超挖的原则。
A、先撑后挖,分层开挖B、先挖后撑,分层开挖C、先撑后挖,分段开挖D、先挖后撑,分段开挖7.(2分)土方边坡的边坡系数是以()之比表示。
A、土方开挖深度与底宽B、土方每层开挖深度与底宽C、底宽与土方每层开挖深度D、土方每层开挖深度与土方总开挖深度8.(2分)某管沟宽度为8m,降水轻型井点在平面上宜采用()布置形式。
A、单排B、双排C、环形D、U形9.(2分)()是指水流通过土体时的难易程度。
A、土的可松性B、土的可松性系数C、土的含水量D、土的渗透性10.(2分)土的最初可松性系数()。
A、一定小于1B、一定大于1C、等于1D、可大于1也可小于111.(2分)搅拌混凝土时,为了保证按配合比投料,要按砂石实际()进行修正,调整以后的配合比称为施工配合比A、含泥量B、称量误差C、含水量D、粒径12.(2分)土方建筑时,常以土的()作为土的夯实标准。
A、可松性B、天然密度C、干密度D、含水量13.(2分)下列不能用于做回填土材料的是()。
A、碎石土B、粘性土C、膨胀土D、砂土14.(2分)预应力先张法施工适用于()。

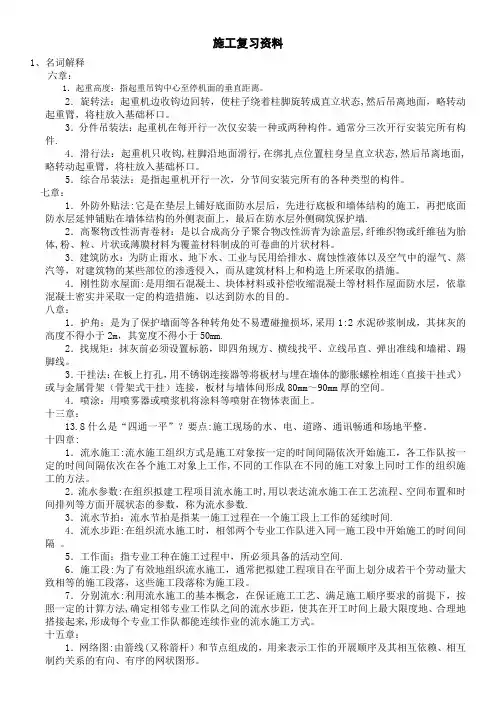

施工复习资料1、名词解释六章:1.起重高度:指起重吊钩中心至停机面的垂直距离。
2.旋转法:起重机边收钩边回转,使柱子绕着柱脚旋转成直立状态,然后吊离地面,略转动起重臂,将柱放入基础杯口。
3.分件吊装法:起重机在每开行一次仅安装一种或两种构件。
通常分三次开行安装完所有构件.4.滑行法:起重机只收钩,柱脚沿地面滑行,在绑扎点位置柱身呈直立状态,然后吊离地面,略转动起重臂,将柱放入基础杯口。
5.综合吊装法:是指起重机开行一次,分节间安装完所有的各种类型的构件。
七章:1.外防外贴法:它是在垫层上铺好底面防水层后,先进行底板和墙体结构的施工,再把底面防水层延伸铺贴在墙体结构的外侧表面上,最后在防水层外侧砌筑保护墙.2.高聚物改性沥青卷材:是以合成高分子聚合物改性沥青为涂盖层,纤维织物或纤维毡为胎体,粉、粒、片状或薄膜材料为覆盖材料制成的可卷曲的片状材料。
3.建筑防水:为防止雨水、地下水、工业与民用给排水、腐蚀性液体以及空气中的湿气、蒸汽等,对建筑物的某些部位的渗透侵入,而从建筑材料上和构造上所采取的措施。
4.刚性防水屋面:是用细石混凝土、块体材料或补偿收缩混凝土等材料作屋面防水层,依靠混凝土密实并采取一定的构造措施,以达到防水的目的。
八章:1.护角:是为了保护墙面等各种转角处不易遭碰撞损坏,采用1:2水泥砂浆制成,其抹灰的高度不得小于2m,其宽度不得小于50mm.2.找规矩:抹灰前必须设置标筋,即四角规方、横线找平、立线吊直、弹出准线和墙裙、踢脚线。
3.干挂法:在板上打孔,用不锈钢连接器等将板材与埋在墙体的膨胀螺栓相连(直接干挂式)或与金属骨架(骨架式干挂)连接,板材与墙体间形成80mm~90mm厚的空间。
4.喷涂:用喷雾器或喷浆机将涂料等喷射在物体表面上。
十三章:13.8什么是“四通一平”?要点:施工现场的水、电、道路、通讯畅通和场地平整。
十四章:1.流水施工:流水施工组织方式是施工对象按一定的时间间隔依次开始施工,各工作队按一定的时间间隔依次在各个施工对象上工作,不同的工作队在不同的施工对象上同时工作的组织施工的方法。
房屋建筑学复习依据重庆大学精品课程《房屋建筑学》网络资料整理第一章民用建筑设计概论第二章建筑平面设计1、填空题1 从组成平面各部分的使用性质来分析,建筑物由()和()两部分组成。
使用部分,交通联系部分2 建筑物的使用部分是指建筑物中的()和()主要使用房间、辅助使用房间3 建筑平面设计包括()及()。
单个房间平面设计、平面组合设计4 从主要使用房间的功能使用要求来分类,有()房间、()房间和()房间。
生活用、工作学习用、公共活动用5 影响主要使用房间面积的主要因素是:()、()、家具设备的数量和布置方式等。
房间内部活动特点、使用人数的多少.6 房间内部的面积根据它的使用特点,可分为()所占面积,()面积和人们的()面积。
家具或设备,交通,使用活动7 教室第一排座位距黑板的距离必须大于等于()m,以保证垂直视角大于()度。
2、 458 为防止最后一排座位距黑板过远,后排距黑板的距离不宜大于()m。
8.59 为保证室内采光的要求,一般单侧采光时房间进深不大于窗上口至地面距离的()倍。
双侧采光时进深可较单侧采光时增大()倍。
2、110 厕所、浴室的门扇宽度一般为()mm。
70011 安照《建筑设计防火规范》的要求,当房间使用人数超过()人,面积超过()平方米,至少需设两个门。
50、6012 对于大型公共建筑,如影剧院的观众厅,门的数量和总宽度应按每100人()mm宽计算,且每扇门宽度不宜小于()mm。
600、140013 交通联系部分包括()、()、()。
水平交通空间、垂直交通空间、交通枢纽空间14 房间中门的最小宽度是由()、()及()决定的。
人体尺寸、通过的人流股数、家具设备的大小2、选择题从主要使用房间的功能使用要求来分类,有()。
A、生活用房间B、工作用房间C、学习用房间D、社会活动用E、公共活动用A、B、C、E2 影响房间面积大小的因素有()。
A、房间内部活动特点B、使用人数的多少C、家具设备的数量D、家具的布置方式E、结构布置形式A、B、C、D3 房间内部的使用面积根据它的使用特点,可分为()。
第一套题客观题判断正误题(共10题,共20分)1. 土方边坡坡度越小,土方边坡系数越大。
( )T √F ×参考答案:T;考生答案:T;试题分数:2;考生得分:22. 轻型井点使用时,一定要连续抽水。
()T √F ×参考答案:T;考生答案:F;试题分数:2;考生得分:03. 正铲挖土机的挖土特点是“前进向上,强制切土”。
()T √F ×参考答案:T;考生答案:T;试题分数:2;考生得分:24. 复打法施工经常在泥浆护壁成孔灌注桩施工中采用。
()T √F ×参考答案:F;考生答案:T;试题分数:2;考生得分:05. 砖墙临时间断处留设直槎时,应做成阳槎,加设拉结钢筋。
()T √参考答案:T;考生答案:F;试题分数:2;考生得分:06. 钢筋的外包尺寸与轴线尺寸之差称为“量度差值”()。
T √F ×参考答案:T;考生答案:T;试题分数:2;考生得分:27. 泵送混凝土的粗骨料宜优先卵石()。
T √F ×参考答案:T;考生答案:T;试题分数:2;考生得分:28. 穿心式千斤顶的双作用是指张拉作用和回程作用。
()T √F ×参考答案:F;考生答案:T;试题分数:2;考生得分:09. 滑行法吊装柱时,平面布置要求绑扎点靠近基础,绑扎点、柱脚中心和基础中心三点同弧。
()T √F ×参考答案:T;考生答案:T;试题分数:2;考生得分:210. 屋面防水工程应避免安排在冬季施工。
()T √参考答案:T;考生答案:F;试题分数:2;考生得分:0单项选择题(共10题,共30分)1. 推土机开挖作业的三个行程是()。
A 铲土.运土.填筑B 铲土.整平.填筑C 铲土.运土.卸土D 铲土.运土.整平参考答案:C;考生答案:C;试题分数:3;考生得分:32. 下列哪一项不是填土压实质量的主要影响因素()。
A 土的压实系数B 土的含水量C 压实功D 铺土厚度参考答案:A;考生答案:A;试题分数:3;考生得分:33. 在泥浆护壁成孔灌注桩施工中埋设护筒时,其埋设深度在砂土中不宜小于()。
《建筑施工技术》试题及答案一、单项选择题1、土的类别越大,越难开挖,其可松性()A、越小B、无变化C、变大D、趋于零2、从建筑施工的角度,根据土的(),可将土分为八类。
A、颗粒级配B、沉积年代C、坚硬程度D、承载能力3、某沟槽的宽度为4.0m,轻型井点的平面布置宜采用()布置形式。
A、单排井点B、U型井点C、双排井点D、环形井点4、土方边坡的边坡系数是以()之比表示。
A、土方开挖深度与底宽B、土方每层开挖深度与底宽C、底宽与土方每层开挖深度D、土方每层开挖深度与土方总开挖深度5、反铲挖土机的工作特点是()A、后退向下,自重切土B、前进向上,强制切土C、后退向下,强制切土D、直上直下,自重切土6、影响填土压实的主要因素之一是()A、土的种类B、土的含水量C、可松性大小D、土的渗透系数7、土方的开挖顺序,方法必须与设计情况相一致,并遵循开槽支撑、()严禁超挖的原则。
A、先撑后挖,分层开挖B、先挖后撑,分层开挖C、先撑后挖,分段开挖D、先挖后撑,分段开挖8、在河岸淤泥质土层中做直径为600mm的灌注桩时,应采用()成孔方法。
A、螺旋钻钻孔法B、套管成孔法C、爆扩法D、人工挖孔法9、锤击打桩法进行打桩时,宜采用()的方式,可取得良好的效果。
A、重锤低击,低提重打B、重锤高击,低提重打C、轻锤低击,高提重打D、轻锤高击,高提重打、10、需要分段开挖及浇筑砼护壁(0.5~1.0m为一段),且施工设备简单,对现场周围原有建筑的影响小,施工质量可靠的灌注桩指的是( )A、钻孔灌注桩B、沉管灌注桩C、人工挖孔灌注桩D、爆扩灌注桩11、浇注水下混凝土时,导管应始终埋入混凝土中不小于()。
A、3~4mB、 0.3~0.5mC、0.8mD、2m12、某混凝土梁的跨度为9.0m,采用木模板、钢支柱支模时,如无设计要求,则该混凝土梁跨中的起拱高度为(9-27mm)A、6mmB、8mmC、18mmD、28mm13、钢筋进行冷拉加工时,常采用控制钢筋的冷拉率和()两种方法。
建筑施工测量技术重点、难点及解决方法范本一:建筑施工测量技术重点、难点及解决方法1.测量技术的重要性及作用1.1测量在建筑施工中的作用1.2测量技术的重要性2.建筑施工测量的工作要求2.1测量准确性的要求2.2测量工作的精细程度2.3测量工作的时效性要求3.建筑施工测量中的深度问题3.1复杂地形下的测量难点3.1.1山区地形测量技术3.1.2水域区域的测量问题及解决方法3.2高空测量的特殊要求3.2.1高空测量的安全性要求3.2.2高空测量中使用的仪器设备及技术3.3建筑施工中的物理测量3.3.1地质测量3.3.2地基测量技术要点4.建筑施工测量的解决方法4.1技术手段的选择4.1.1传统测量方法4.1.2现代测量技术4.2仪器设备的运用4.3数据处理及监控系统附件:本文档中涉及的测量图表法律名词及注释:1.测量准确性:指测量结果与真实值之间的误差范围。
2.测量工作的精细程度:指测量中对细节的观察和处理程度。
3.测量工作的时效性要求:指测量工作需要在规定的时间内完成。
4.复杂地形:指地势复杂的地区,如山区、水域等。
5.高空测量的安全性要求:指高处测量过程中所需遵循的安全操作规范。
6.物理测量:指对地质、地基等物理性质进行的测量工作,包括岩石硬度、地基承载力等的测量。
范本二:建筑施工测量技术重点、难点及解决方法1.测量技术的重要性及作用1.1测量在建筑施工中的作用1.2测量技术的重要性2.建筑施工测量的工作要求2.1测量准确性的要求2.2测量工作的精细程度2.3测量工作的时效性要求3.建筑施工测量中的难点问题3.1大地基准及坐标系的确定3.1.1大地基准的选择3.1.2坐标系的选取与转换3.2建筑施工测量中的误差控制3.2.1观测误差的来源及分类3.2.2误差控制与纠正方法3.3特殊施工环境下的测量问题3.3.1高温、低温环境下的测量技术要点3.3.2强风、恶劣天气条件下的测量解决方法4.建筑施工测量的解决方法4.1技术手段的选择4.1.1传统测量方法的适用性分析4.1.2现代测量技术在建筑施工中的应用4.2仪器设备的选择与使用4.2.1测量仪器设备的选购指南4.2.2仪器设备的日常维护与管理4.3数据处理与信息管理4.3.1数据处理的方法与软件选择4.3.2信息管理系统的建立与应用附件:本文档中涉及的测量图表法律名词及注释:1.测量准确性:指测量结果与真实值之间的误差范围。
土建关键施工技术工艺重点难点分析和解决方案一、地基处理工艺和关键技术地基处理是土建工程的关键环节,其施工技术和工艺对工程的质量和安全具有重要影响。
对于地基处理的难点和解决方案,可以从以下几个方面进行分析:1.地基处理的重点和难点:地基处理的重点是加固地基,以提高地基的承载能力和稳定性。
地基处理的难点主要包括以下几个方面:地质情况的复杂性、地基处理的效果判断、施工技术的难度等。
2.地基处理的解决方案:(1)对地基进行勘察和测试,了解地质情况,包括地层结构、土质特征等,以确定地基处理的方法和方案。
(2)采取合理的地基处理技术,如预压法、回填法等,对地基进行加固,提高地基的承载能力和稳定性。
(3)加强对地基处理效果的监测和评估,通过多种手段,如测量、测试等,对地基处理的效果进行判断,以保证地基处理的质量。
(4)加强施工技术的培训和管理,提高施工人员的技术水平和管理能力,以保证地基处理的施工质量和安全。
二、结构施工的工艺和关键技术结构施工是土建工程中的关键环节之一,它直接关系着建筑物的安全和使用寿命。
在结构施工中,存在一些重点和难点问题,需要采取相应的解决方案。
1.结构施工的重点和难点:结构施工的重点是保证结构的稳定性和安全性,施工过程中需要考虑结构材料的选择、施工工艺的合理性等。
结构施工的难点主要包括结构的拼装和调整、施工过程的控制等。
2.结构施工的解决方案:(1)选用合适的结构材料,确保材料的质量和强度,以及施工过程中材料的稳定性。
(2)采用先进的施工技术和工艺,如预应力技术、模板支撑系统等,提高结构施工的效率和质量。
(3)加强施工过程的监控和控制,通过现场检查、测试等手段,对施工过程进行实时监测,及时发现和解决问题。
(4)合理安排施工队伍和施工进度,对施工人员进行培训和管理,确保施工进度和质量的控制。
三、装饰施工的工艺和关键技术装饰施工是土建工程最后的一道工序,它关系到建筑物的美观和实用性。
在装饰施工中,存在一些重点和难点问题,需要采取相应的解决方案。
土建施工技术工艺重点难点分析和解决方案一、施工工艺的重点难点1.地基处理:地基处理是土建施工的基础工作,处理好地基可以确保整个建筑的稳固和安全。
难点在于不同地质条件下的地基处理方案选择和施工方式确定。
解决方案可以采取先期勘察和试验,根据地质勘察报告和试验分析结果制定地基处理方案。
2.结构施工:结构施工是土建施工的核心内容,主要包括混凝土浇筑、钢筋焊接等工作。
难点在于施工过程中的工艺和技术要求的控制。
解决方案可以通过施工组织设计,明确施工工艺和技术要求,并进行现场监督和检验。
3.防水与防腐:防水与防腐是土建施工中非常重要的一环,直接关系到建筑物的使用寿命和质量。
难点在于选择合适的防水和防腐材料,并确保施工工艺的正确性。
解决方案可以根据建筑物的使用环境和要求选择合适的防水和防腐材料,并在施工过程中进行质量把控。
4.环保施工:随着社会的发展,环保要求对土建施工提出了更高的要求。
难点在于如何在施工过程中减少污染和资源浪费,保护环境。
解决方案可以通过科学合理的施工组织和工艺设计,采用环保材料和设备,加强管理和监督,确保施工过程的环保要求。
二、解决方案1.加强前期准备工作:对于土建施工来说,前期的准备工作非常重要。
在项目启动之前,应进行充分的勘察和试验工作,获取准确的地质信息和技术参数,为后续的工艺设计和施工方案提供依据。
2.提前制定施工组织设计和施工方案:在施工前,应根据项目特点和需求制定施工组织设计和施工方案,明确施工工艺和技术要求,合理安排施工流程,确保施工过程的顺利进行。
3.加强施工管理和监督:在施工过程中,应加强施工管理和监督,确保各施工工序的质量和进度控制。
建立和完善施工记录和档案,及时发现和解决施工中出现的问题,防止施工质量和安全事故发生。
4.使用先进的施工技术和设备:随着科技的发展,土建施工技术和设备也在不断更新和改良。
可以借助现代化的机械设备和施工工艺,提高工作效率和质量,减少人力资源的浪费。
施工技术复习题填空题1、土方边坡的坡度以其(高度h)与(底宽b)之比表示。
2、桩基础是由(桩身)和(承台)两部分组成的一种深基础。
3、深基坑开挖十六字原则是(开槽支撑)、(先撑后挖)、(分层开挖)、(严禁超挖)。
4、门式脚手架由(门式框架/门架)、(交叉支撑/剪刀撑)和(水平梁架/脚手板)构成基本单元。
5、混凝土构件的施工缝应留在结构(剪力)较小同时施工(方便)的部位。
6、混凝土施工常见的质量通病有蜂窝、麻面、孔洞、(露筋)、夹层等。
7、土由颗粒(固相)、水(液相)、空气(气相)三部分组成。
8、预应力混凝土的强度等级一般不得低于(C30)。
9、平场时,场地内填方和挖方尽可能达到平衡,以(降低运费)。
10、基坑支护结构中钢板桩属于(非重力式支护结构)。
在建筑施工中,按照土方工程开挖的(难易程度),分为松软土、普通土、坚土等八类。
11、桩按传力和作用性质不同,分为(端承桩)和(摩擦桩)两类。
12、砖砌体的质量要求可概括为十六个字:横平竖直、(灰浆饱满)、(错缝搭接)、(接槎可靠)、或(组砌得当)。
13、扣件式钢管脚手架由(钢管)、(扣件)和(底座)组成。
14、现浇钢筋混凝土工程包括(模板工程)、(钢筋工程)、混凝土工程三大主要工种工程。
15、泵送混凝土设备包括(混凝土泵)、(输送管)和布料装置。
16、先张法预应力混凝土构件的预应力是通过预应力筋与混凝土间的(粘结力)传递给混凝土的。
17、基槽开挖至离基底30-50cm深时用(水准仪抄平),并打水平桩作为挖深依据。
18、采用地下连续墙作多层地下主体结构的外墙时,可采用(逆作法)施工。
19、深基坑开挖十六字原则是(开槽支撑)、(先撑后挖)、(分层开挖)、(严禁超挖)单项选择题1、在土石方工程中,根据开挖的难易程度可将土石分为八类,其中( B )属于二类土。
A.松软土 B.普通土 C.坚土 D.砂砾坚土2、工地在施工时,简单检验粘性土含水量的方法一般是以( A )为适宜。

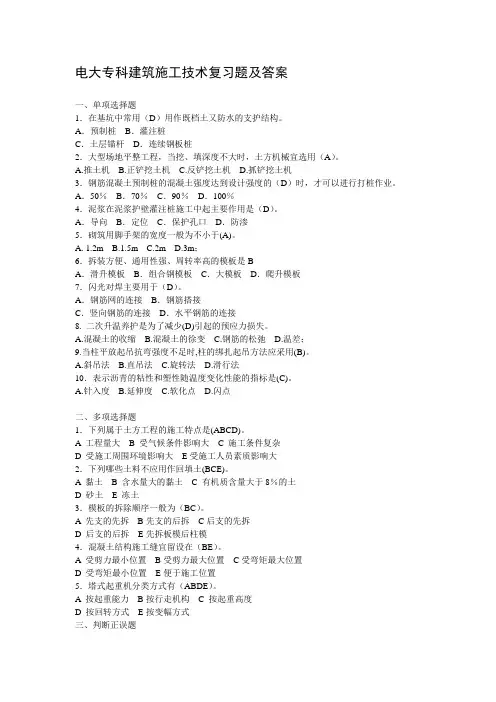

电大专科建筑施工技术复习题及答案一、单项选择题1.在基坑中常用(D)用作既档土又防水的支护结构。
A.预制桩B.灌注桩C.土层锚杆D.连续钢板桩2.大型场地平整工程,当挖、填深度不大时,土方机械宜选用(A)。
A.推土机B.正铲挖土机C.反铲挖土机D.抓铲挖土机3.钢筋混凝土预制桩的混凝土强度达到设计强度的(D)时,才可以进行打桩作业。
A.50%B.70%C.90%D.100%4.泥浆在泥浆护壁灌注桩施工中起主要作用是(D)。
A.导向B.定位C.保护孔口D.防渗5.砌筑用脚手架的宽度一般为不小于(A)。
A. 1.2mB.1.5mC.2mD.3m;6.拆装方便、通用性强、周转率高的模板是BA.滑升模板B.组合钢模板C.大模板D.爬升模板7.闪光对焊主要用于(D)。
A.钢筋网的连接B.钢筋搭接C.竖向钢筋的连接D.水平钢筋的连接8. 二次升温养护是为了减少(D)引起的预应力损失。
A.混凝土的收缩B.混凝土的徐变C.钢筋的松弛D.温差;9.当柱平放起吊抗弯强度不足时,柱的绑扎起吊方法应采用(B)。
A.斜吊法B.直吊法C.旋转法D.滑行法10.表示沥青的粘性和塑性随温度变化性能的指标是(C)。
A.针入度B.延伸度C.软化点D.闪点二、多项选择题1.下列属于土方工程的施工特点是(ABCD)。
A 工程量大B 受气候条件影响大C 施工条件复杂D 受施工周围环境影响大E受施工人员素质影响大2.下列哪些土料不应用作回填土(BCE)。
A 黏土B 含水量大的黏土C 有机质含量大于8%的土D 砂土E 冻土3.模板的拆除顺序一般为(BC)。
A 先支的先拆B先支的后拆C后支的先拆D 后支的后拆E先拆板模后柱模4.混凝土结构施工缝宜留设在(BE)。
A 受剪力最小位置B受剪力最大位置C受弯矩最大位置D 受弯矩最小位置E便于施工位置5.塔式起重机分类方式有(ABDE)。
A 按起重能力B按行走机构 C 按起重高度D 按回转方式E按变幅方式三、判断正误题1.流砂防治的途径必须是减小动水压力。
建筑施工技术复习题(课程代码252321)一、填空题(本大题共25小题)1、根据土的开挖难易程度分为类土。
参考答案:8。
2、平整场地时,初步确定场地设计标高的原则是:。
参考答案:场地内挖填平衡,即挖方工程量等于填方工程量。
3、预制桩混凝土的强度达到设计强度时才能运输和打桩。
参考答案:100%。
4、钢筋混凝土预制桩的打桩方式宜采用。
参考答案:重锤低击。
5、砖墙每日砌筑高度以不超过为宜。
参考答案:1.8m。
6、钢筋冷拉的主要作用是。
参考答案:提高屈服点。
7、砖砌体水平灰缝的饱满程度不低于。
参考答案:80%。
8当室外日平均气温连续五天稳定低于时,砌体工程应采取冬期施工方法。
参考答案:5℃。
9、对于竖向结构,浇筑的混凝土高度不宜超过,否则应采用串筒、溜槽、或振动串筒下料,以防产生离析。
参考答案:3m。
10在土方工程中,据将土分为八类。
参考答案:土的开挖难易度。
11、降低地下水位的方法有和。
参考答案:集水井明排法、井点降水法。
12、土方边坡的坡度系数m是边坡的______与______之比,表达式为m = ______________。
参考答案:底宽、高度、B/H13、预制桩的强度达到可进行起吊后可进行运输。
参考答案:70%、100%。
14、保护防水层免受外界因素影响而遭到破坏的屋面构造层为。
参考答案:保护层。
15、内墙一般抹灰由基层、底层、中层和组成。
参考答案:面层。
16、梁的跨度米时,支模时中部应略为起拱,防止由于灌注混凝土后梁底下垂。
参考答案:4。
17、钢筋的连接方式有、和。
参考答案:绑扎连接、焊接连接机械连接。
18、履带式起重机的起重参数有。
参考答案:起重量、起重高度、回转半径。
19、打桩时,桩的质量控制对于端承桩以控制为主,以控制作参考。
参考答案:贯入度、桩尖进入持力层深度。
20、剪刀撑、斜撑是用于加强脚手架的,增加稳固性之用。
参考答案:整体性。
21、30%的石油沥青加入70%的汽油配制而成的冷底子油称为。
土建施工技术工艺重点难点分析和解决方案一、土建施工技术和工艺的分析1.基坑开挖:基坑开挖是土建施工的第一步,一般采用人工开挖或机械开挖。
在人工开挖过程中,需要注意挖土的斜坡稳定和支护结构的设置;在机械开挖过程中,需要选择合适的挖掘机型号和工作模式,并保证施工安全。
2.地基处理:地基处理是为了提高地基承载力和稳定性,常见的处理方法包括加固地基、加密地基和增加地基的稳定层等。
处理过程中需要注重施工方式和施工质量,以确保地基的稳定性。
3.混凝土施工:混凝土施工是土建工程中常见的工艺,需要注意混凝土搅拌、运输、浇筑和养护等环节。
施工过程中需要控制混凝土的配合比、浇筑工艺和养护时间,确保混凝土的强度和耐久性。
4.钢筋混凝土结构施工:钢筋混凝土结构施工需要注意钢筋的加工和安装,以及混凝土的浇筑和养护。
在施工过程中需要控制钢筋的位置和间距,以及混凝土的均匀性和密实度。
5.砌体施工:砌体施工是建筑施工中常见的工艺,需要注意砌体材料的选择和加工,以及砌体的排列和固定。
施工过程中需要控制砌体的水平度和垂直度,以确保砌体墙体的稳定性。
二、土建施工的重点和难点分析1.质量控制:土建施工的质量控制是重点和难点,需要注意施工过程的每个环节,保证每个工艺的质量达到标准要求。
其中,混凝土的配合比、钢筋的加工和安装、砌体的排列和固定等都需要严格控制。
2.施工进度管理:土建施工的进度管理是重点和难点,需要合理安排施工工序和工艺流程,合理分配人力和物力资源,以保证施工进度的顺利进行。
同时,也需要考虑天气条件和现场环境等因素对施工进度的影响。
3.安全管理:土建施工的安全管理是重点和难点,需要做好施工现场的安全设施和安全防护,培训施工人员的安全意识和操作技能,并严格执行相关的安全规定和标准,以确保施工过程中的安全。
4.环境保护:土建施工对环境的影响较大,需要采取相应的措施保护环境。
包括合理处理施工废弃物、控制建筑粉尘和噪音、防止土地沉降和地下水位下降等。
建筑施工技术习题一、问答题1、简述大体积混凝土在浇筑时应采取哪些措施?2、试述地下防水外防内贴法施工工艺。
3、试述钢筋代换的原则及方法。
4、试述地基加固处理的原理及其方法。
5、试比较分件吊装与综合吊装的优缺点。
6、简述预应力混凝土工程先张法施工工艺。
7、试写泥浆护壁钻孔灌注桩施工工艺流程。
8、大体积混凝土施工应注意哪些问题?9、单层工业厂房结构安装方案的内容。
10、试写出抹灰施工的质量要求。
11、简述预应力混凝土工程后张法施工工艺。
12、确定场地计划标高H0时应考虑哪些因素?13、简述砖砌体工程的质量要求及保证措施。
14、简述混凝土蒸汽室养护过程。
15、试述柱的吊升工艺及方法。
16、混凝土产生蜂窝麻面缺陷的原因是什么?17、简述流砂形成的原因及其防治方法。
18、影响土方压实的因素有哪些?19、常用的土方机械有哪些?试述其工作特点及适用范围。
20、简述预制桩的施工工艺过程。
21、常见的打桩顺序有哪些?打桩顺序与土壤挤压、桩距有什么关系?22、砌体施工有哪几种组砌形式?23、简述砖砌体施工工艺过程。
24、试述施工缝留设原则和处理方法。
25、混凝土成型方法有哪几种?26、简述钢筋混凝土施工工艺过程。
27、试述液压滑模系统的组成和工艺。
28、简述卷材屋面的构成及卷材的铺贴方法。
29、装饰抹灰有哪几种?试述水磨石的施工工艺过程。
30、简述常用的饰面板(砖)有哪些?二、计算题1.某基坑开挖如下图所示,已知K s=1.20,K'S=1.05。
试求:(1)土方挖方量。
(2)已知运土车斗容量为2立方米,需运多少车次?2.某建筑物简支梁配筋如下图所示,试计算钢筋下料长度。
(钢筋保护层取25mm)3.已知某场地的挖方区为W1、W2、W3、W4,填方区为T1、T2、T3,其挖填量如下表所示,试用表上作业法求其土方量的最优调配方案,并用位势法进行检验。
4、某场地平整有5000立方米的填方量,需从附近取土填筑,其土质为密室的砂粘土,已知K S=1.20,K'S=1.05。
最新建筑施工技术复习题一、填空题1、现浇钢筋混凝土工程包括__模版__、__钢筋__、混凝土工程三大主要工种工程。
2、先张法预应力混凝土构件的预应力是通过预应力筋与混凝土间的____粘结力____传递给混凝土的。
3、平场时,场地内填方和挖方尽可能达到平衡,以降低运费。
4、基槽开挖至离基底30-50cm深时用水准仪抄平,并打水平桩作为挖深依据。
5、在建筑施工中,按照土方工程开挖的难易程度,分为松软土、普通土、坚土等八类。
6、砖砌体的质量要求可概括为十六个字:横平竖直、砂浆饱满、组砌得当、接槎可靠。
7、扣件式钢管脚手架由钢管、扣件和底座组成。
8、桩基础是由桩身和承台两部分组成的一种深基础。
9、桩按传力和作用性质不同,分为摩擦桩和端承桩两类。
10、泵送混凝土设备包括混凝土泵、混凝土输送管和布料装置。
11、采用地下连续墙作多层地下主体结构的外墙时,可采用逆筑法施工。
12、混凝土构件的施工缝应留在结构受剪力较小同时施工方便的部位。
13、土方边坡的坡度以其挖方深度H 与放坡宽度B之比表示。
14、土由土颗粒(固相)、水(液相)、空气(气相)三部分组成。
15、门式脚手架由门架、剪刀撑和水平梁架构成基本单元。
16、预应力混凝土的强度等级一般不得低于C30。
17、基坑支护结构中钢板桩属于非重力式支护结构。
18、深基坑开挖十六字原则是开槽支撑、先撑后挖、分层开挖、严禁超挖。
19、混凝土施工常见的质量通病有蜂窝、麻面、孔洞、露筋、夹层等。
二、单选题1、室外装饰工程的施工顺序必须采用的施工顺序是( )。
A .自上而下B .自下而上C .同时进行D .以上都不对2、钢筋混凝土悬挑构件的主筋布置在构件的( )。
A .下部B .中部C .上部D .任意部位 3、在室内正常环境中使用的梁的混凝土强度等级为C30,其保护层厚度为( )。
A .15mmB .25mmC .35mmD .45mm4、有钢筋混凝土构造柱的标准砖应砌成马牙槎,每槎高度不超过( )。
1,施工组织设计:是指用来指导拟建工程施工全过程中各项活动的技术、经济、组织的综合文件.是规划和指导拟建工程从施工准备和竣工验收的全面性的技术经济文件。
(课本定义)2、项目的概念及特征、建设项目的概念、施工项目的概念及特点项目的定义:在一定的约束条件下,具有特定的明确目标和完整的组织结构的一次性事业或活动。
项目的特征:项目的一次性和单件性、项目的目标性、完整的组织结构、具有生命周期、项目的限定性(项目的具有一定约束条件)建设项目:是按一个总体设计组织施工,建成后具有完整的系统,可以独立形成生产能力或使用价值的基本建设单位.施工项目的定义:是建筑施工企业对一个建筑产品的施工过程及成果。
施工项目的特点:可以是一个建筑项目的施工,也可以是其中的一个单项工程或单位工程,它除具备项目的特点外,还有:(1)它是建设项目,即单项工程或者单位工程的施工任务。
(2)它以建筑施工企业为管理主体.(3)它的任务范围是由工程承包合同界定的。
3、建设项目的分类(前三类)按建设阶段可分为筹建、施工、竣工、投产项目;按建设性质:新建、扩建、改建、迁建、恢复项目;按规模:大、中、小型项目;4、建设项目的特点(建筑产品的特点和建筑产品生产(施工)的特点)建筑产品的特点总体性和多样性,固定性,体积庞大、结构复杂,单件性,使用寿命长。
建筑产品生产特点生产过程的连续性和协作性,施工流动性,受自然和社会条件的制约性强,不能批量生产,生产周期长。
5、基本建设的概念、基本建设程序的概念及内容基本建设是国民经济各部门为了扩大再生产而进行的增加固定资产的建设工作基本建设程序是指基本建设项目从决策、设计、施工到竣工验收的全过程中,各项工作必须遵循的先后次序. 主要包括: 1、项目建议书阶段2、可行性研究阶段3、设计文件阶段4、施工准备阶段5、建设实施阶段6、生产准备阶段7、竣工验收阶段8、后评价阶段6、建设项目、单项工程、单位工程、分部工程、分项工程的概念单项工程:具有独立的设计文件,建成后可以独立发挥生产能力或效益的工程.单位工程:具有独立的设计文件,可独立施工,但完工后不能独立发挥生产能力或效益的工程。
关键施工技术、工艺及工程实施的重点、难点和解决方案关键施工技术、工艺及工程实施的重点、难点和解决方案是指在建筑施工过程中,对于一些关键环节、工艺、技术难点和工程实施过程中可能遇到的问题,需要特别关注和解决的问题。
1. 施工技术的重点和难点:- 桩基础施工:如何选择适当的桩基础形式和施工方法,以及如何控制桩基础的质量,确保其承载能力和稳定性。
- 混凝土浇筑:如何确保混凝土的质量,控制浇筑过程中的温度、湿度和浇筑速度,以及如何避免混凝土开裂和起皮等问题。
- 钢结构安装:如何确保钢结构的精度和变形控制,以及如何合理安装和连接钢结构构件。
- 高层建筑施工:如何进行高层建筑的支撑和脚手架搭设,以及如何控制施工过程中的安全风险和高空作业的风险。
解决方案:- 加强施工技术研究和技术培训,提高施工人员的技术水平和施工管理能力。
- 严格控制施工过程中的质量,加强质量检查和监控,确保施工质量达到设计要求。
- 建立定期沟通和协调机制,加强项目管理和施工组织,确保施工进度和工程质量的控制。
- 引入先进的施工设备和技术,提高施工效率和施工质量,减少人工操作的难度和风险。
2. 工艺的重点和难点:- 地基处理工艺:如何选择适当的地基处理工艺,以及如何控制地基处理的效果和影响。
- 防水工艺:如何选择适当的防水材料和施工工艺,确保建筑结构和地下室的防水效果。
- 绿色环保工艺:如何选择适当的绿色环保材料和工艺,以及如何控制施工过程中的环境污染和能源消耗。
解决方案:- 进行工艺研究和技术开发,推广和应用先进的工艺技术,提高施工工艺的效果和质量。
- 加强工艺管理和监督,确保施工工艺符合相关标准和规范,减少工艺环节可能存在的问题和风险。
- 加强与相关专业的沟通和合作,共同解决工艺问题,提高施工效率和质量。
3. 工程实施的重点和难点:- 施工组织与协调:如何合理组织施工流程和施工队伍,以及如何在施工过程中协调各方利益关系。
- 安全生产:如何落实施工安全的责任制和措施,确保人员安全和施工过程中的安全风险控制。
关键施工技术、工艺及工程实施的重点、难点和解决方案一、关键施工技术在工程项目实施过程中,关键施工技术是影响工程质量和进度的核心要素。
以下是一些关键施工技术:1. 施工测量技术:在施工前和施工过程中,需要对施工场地进行精确测量,为施工提供准确的基准。
2. 基础工程技术:包括桩基施工、基坑支护、地基处理等技术,是保证建筑物稳定性的基础。
3. 钢筋混凝土施工技术:钢筋混凝土是建筑物的骨架,其施工质量直接影响建筑物的安全性和耐久性。
4. 预应力施工技术:通过施加预应力,提高结构的承载能力和抗裂性能,减少结构变形和裂缝。
5. 安装工程技术:包括管道安装、电气设备安装、消防设备安装等,是建筑物功能实现的关键。
二、施工过程施工工程是工程项目实施的脉络,合理的施工工程能够提高施工效率,保证施工质量。
1. 施工准备:包括技术准备、物资准备、施工现场准备等。
2. 地基基础施工:包括土方开挖、桩基施工、基坑支护等。
3. 主体结构施工:包括钢筋混凝土结构施工、钢结构施工等。
4. 装饰装修施工:包括内外墙装饰、地面装饰、门窗安装等。
5. 安装工程实施:包括给排水管道安装、电气设备安装、消防设备安装等。
6. 竣工验收:包括质量检测、验收整改、竣工资料整理等。
三、项目实施难点在工程项目实施过程中,会遇到一些难点和挑战,影响工程质量和进度。
以下是一些常见难点:1. 工期紧张:为了满足业主的要求或市场竞争的需要,工程项目的工期往往非常紧张,需要采取有效的措施来缩短工期。
2. 施工环境复杂:在城市或山区等复杂环境下进行施工,需要采取相应的措施来应对地形、交通等方面的限制。
3. 施工质量要求高:对于一些高标准要求的工程项目,如大型公共建筑或国家重点工程等,施工质量要求非常高,需要采取严格的质量控制措施。
4. 安全风险大:在一些高风险的施工环境中,如高层建筑或地下工程等,施工过程中可能会遇到地质灾害、危险品泄漏等安全风险,需要采取有效的安全措施来保障施工人员的生命安全。
建筑施工技术复习重点第一章混泥土结构工程施工一、模板分项1、柱模板质量通病:1)、胀模,造成截面尺寸不准,鼓出、漏浆,混泥土不密实或蜂窝麻面:2)、偏斜,一排柱了不在同一轴线上;3)、柱身扭曲,梁柱接头处偏差大。
原因分析:1)、柱箍间距太大或不牢,钢筋骨架缩小2)、测放轴线不认真,梁柱接头处未按大样图安装组合3)、排成柱了支模不跟线,不找方,钢筋偏移未扳正就套住模4)、柱模未保护好,支模前已歪扭,未整修好就使用,板缝不严密5)、模板两侧松紧不一,未进行柱箍和穿墙螺栓设计6)、模板上有混凝土残渣,未很好清理,或拆模时间过早2、预防措施:1)、根据规定的柱箍间距要求钉牢固,柱子支模前就必须先校正钢筋位置2)、成排柱了支模前,应先在底部弹出通线,将柱了位置兜方找中;应先立两端柱模,校直与夏核位置无误后,顶部拉通长线,再立中间各根柱模。
柱距不大时,相互间应用剪刀撑及水平撑搭牢。
柱距较大时,各柱单独拉四面斜撑,保证柱子位置准确。
3)、四周斜撑要牢固3、梁模板质量通病:1)、防止.梁身不平直2)、梁底不平及下绕3)、梁侧模胀模4)、局部模板嵌入柱梁间、拆除困难的现象4、预防措施:1)、支模时应遵守边模包底模的原则,梁模与柱模连接处,下料尺寸一般应略为缩短2)、梁模板上下口应设口楞,在进行侧向支撑,以保证上下口模板不变形;梁底模板按规定起拱3)、混凝土浇筑前,应将模内清理干净,并浇水湿润二、钢筋分项1、钢筋焊接连接接头错开规定当受力钢筋采用焊接接头时,设置在同一构件内的接头宜相互错开。
纵向受力钢筋焊接接头连接区段的长度为35d (d为纵向受力钢筋的较大直径)且不小于500mm,凡接头重点位于该连接区段长度内的接头均属同一连接区段。
同一连接区段内,纵向受力钢筋焊接的接头面积百分率为该区段内有接头的纵向受力钢筋截血面积与全部纵向受力钢筋截面面积的比值。
同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求;当设计无具体要求时,应符合下列规定:1)、在受拉区不宜大于50%2)、接头不宜设置在有抗震设防要求的框架梁端、柱端的箍筋加密区;当无法避开时,对等强度高质量连接接头, 不应大于50%3)、直接承受动力荷载的结构构件中,不宜采用焊接接头;当采用机械连接接头时,不应大于50%2、机械连接接头错开规定结构构件中纵向受力钢筋的接头宜相互错开,钢筋机械连接的连接区段长度应按35d计算(d为被连接钢筋中的较大直径)。
在同一连接区段不饿有接头的受力钢筋截面面积占受力钢筋总截面面积的百分率,应符合下列规定:1)、接头宜设置在结构构件受拉钢筋应力较小部位,当需要在高应力部位设置接头时,在同一连接区段内,三级接头的接头百分率不应大于25%,二级接头的接头百分率不应大于50%;一级接头的接头百分率可不受限制。
2)、接头宜避开有抗震设防要求的框架的梁端、柱端箍筋加密区;当无法避开时,应采用一级接头或者二级接头, 且接头百分率不应大于50%3)、受拉钢筋应力较小部位或纵向受压钢筋,接头百分率可不受限制4)、对直接承受动力何在的结构构件,接头百分率不应大于50%3、搭接焊的质量要求1)、搭接长度:HPB235级..…单面炸不小于8d、双面焊不小于4d;其他级……单面焊不小于10d、双面焊不小于5d.2)、焊缝尺寸:宽度不小于0.8d;高度不小于0.3d外观检查必须满足下列要求:1)、焊缝表面应平整,不得有凹陷或焊瘤2)、焊接接头区域不得有肉眼可见的裂纹3)、吹边深度、气孔、夹渣等缺陷允许值及接头尺寸的允许偏差应符合规范规定4、钢筋隐蔽验收钢筋隐蔽工程验收前,应提供钢筋出厂合格证和检验报告及进场复验报告,钢筋焊接接头和机械连接接头力学性能试验报告。
钢筋隐蔽工程验收要点:查(钢筋品种、规格是否正确;主筋数量是否有遗漏;接头位置、数量是否符合要求;主筋、支座负筋截断点、箍筋开口、钢筋接头等位置是否正确)量(箍筋间距、纵筋间距是否正确;锚固长度是否达到要求?钢筋接头错开距离是够符合要求;保护层是否满足要求)看(绑扎是否出现缺扣现象和未按规定绑扎;主筋有没有松动位移、被污染等情况;模内是否有杂物)5、钢筋下料计算三、混凝土分项1、配合比调整P502、振捣要点振捣方向:垂直或45°斜向插入;振捣原则:振捣时应做到快插慢拔,上下抽动,插入下层50-100mm,以促使上下层混凝土结合成整体;振捣时间:每点振捣时间20-30S (观察:初始振捣时,混凝土呈明显下沉或冒气泡;振实后表面呈现浮浆,无气泡冒出);振捣距离:振动棒移动间距不宜大于振动棒作用半径的1.5倍,每点间呈行列式或梅花形排列,距离模板不大于振动棒作用半径的0.5倍,应避免漏振和碰模板、钢筋、预埋件等3、混凝土强度评定P634、混泥土质量检查混泥土质量检查包括施工前的检查、拌制和浇筑过程中的质量检杏和养护后的质量检杏1)、施工前的检查A]混泥土原材料的质量是否合格B]配合比是否正确。
2)、拌制和浇筑过程中的质量检杳A]混凝土拌制计量是否准确。
B]应随时检查混凝土的搅拌时间。
C]混凝土运输、浇筑及间歇的全部时间不应超过混凝土的初凝时间D]施工缝、后浇带的留置位置是否正确E]混凝土浇筑完毕后,应按施工技术方案及时采取有效地养护措施3)、养护后的质量检查A]外观检查B]强度检查第二章土方和基坑工程施工1、工程性质对施工影响土的工程性质与工程施工有关,在土方工程施工前应详细了解,以保证土方施工的质量、安全和经济性。
2、可松性计算P713、井点降水平面布置当基坑或沟糟宽度消毒6m,且降水深度不超过5m时,一般可采用单排线状井点,布置在地下水流的上游一例,其两端的延伸长度一般以不小于坑宽为宜。
如基坑宽度大于6m或土质不良,宜采用双排井点。
当基坑面积较大时, 宜采用环形井点;有事为了施工需要,也可流出一段不封闭,为U刑井点。
井点管狙击基坑壁一般不宜小于0.7-1.Om, 以防局部发生漏气。
井点管间距应根据土质、降水深度、工程性质等按计算或经验确定,一般采用0.8-1.6m.靠近河流处与纵观四角部位,井点应适当加密。
4、回填土主控项目标高、分层压实系数第三章地基处理与基础工程1、独立基础钢筋构造要点(图)P132独立基础一般而言其受力钢筋为分布在基础底部的网片状钢筋,长向钢筋放置于上不,短向钢筋放置于下部。
当独立基础底板的X向或Y向宽度大于等于2.5m时,除基础边缘的第一根钢筋外,X向或Y向德钢筋长度可剪短10%, 即长度按0.9倍绑扎设置,但偏心基础的某边白柱中心至基础边缘尺寸小于1.25时,该方向钢筋长度不减短。
2、条形基础钢筋构造要点(图)P135A】条形基础基础梁JL纵向钢筋和箍筋的构造见图B】、条形基础端部钢筋构造条形基础端部一般有三种形式:端部外伸、端部无外伸和端部变截面。
三种形式的基础梁的钢筋构造形式见图C]条形基础处底板筋构造条形基础梁底板配筋可以按90%的设计长度进行交错分布(进入交接区和无交接底板的第一排钢筋不应减段),交接及拐角处底板筋的构造见图3、锤击沉桩质量控制摩擦桩以控制桩端设计标高为主,贯入度可做参考端承桩以贯入度控制为主,以桩端标高可做参考4、灌注桩正反循环原理正循环"I转钻机的工艺原理是由空心钻机内部通入你将或高压水,从钻杆底部喷出,携带钻下的土渣沿孔壁I可上流动,由孔曰将土渣带出流入泥浆池。
正循环具有设备简单,操作方.便,费用较低等优点;使用于小直径孔(不宜大于1000mm),钻孔深度一般以4()m危险。
但排渣能力较弱。
从反循环I门I转钻机成孔的工艺原理中可以看出,逆境带浩流动的方向与正循环1门1转钻机成孔的情况相反。
反循环工艺泥浆上流的速度较高,能携带大量的土溢。
反循环成孔是目前大直径桩成孔的一种有效地施工方法。
适用于大直径孔或孔深大于30m的端承桩。
6、静压承桩施工过程检查5、灌注桩质量验收主控项目桩位、孔深、桩体质量检验;混凝土强度;承载力压桩过程中应检杏压力、桩巫直度、接桩间歇时间、桩的连接质量及压入深度。
重要过程应对电焊接桩的接头做10%的探伤检杏。
对承受反力的结构应加强观测。
7、桩基工程质量检查P160第四章砌筑工程施工1、砂浆原材料质量要求砂浆的强度等级分为M2.5、M5、M7.5、MIO、M15、M20六个等级,M10及M10以下宜采用水泥混合砂浆。
水泥砂浆可用于潮湿环境中的砌体,混合砂浆宜用于干燥环境中的砌体。
为了便于操作,砌筑砂浆应有较好的和易性, 即良好的流动性(稠度)和保水性(分层度)。
和易性好的砂浆能保证砌体灰缝饱满、均匀、密实,并提高砌体强度。
水泥砂浆分层度不应大于30mm。
水泥混合砂浆分层度一般不应超过20mm;水泥砂浆最小水泥用量不宜小于200kg/m3,如果水泥用量太少不能填充砂子空隙,稠度、分层度将无法保证。
2、砌筑砂浆常见的质量通病1)、砂浆强度不稳定2)、砂浆和易性差,沉底结硬3、砌筑工艺流程抄平、放线排砖摞底立皮数杆…-盘角、挂线・--・・勾缝-一安装楼板4、一般砖砌体质量要求1)、横平竖直2)、砂浆饱满3)、上下错缝4)、接搓牢固5、马牙槎施工要点在施工时必须先砌墙,为使构造柱与砖墙紧密结合,墙体切成马牙槎的形式。
从每层柱脚开始,先退后劲,进退不小于60mm,每一马牙槎沿高度方向的尺寸不宜超过300mm.沿墙M 500mm设2。
6拉结钢筋。
没变伸入墙内不宜小于IMo 预留伸出的拉结钢筋,不得在施工中任意弯折,如有歪斜、完全,在浇筑混凝土前,应校正到正确位置并绑扎牢固。
第五章预应力混凝土工程1、常用锚具1)、单根粗钢筋锚具2)、钢筋束、钢绞线锚具A]夹片式锚具:QM (QMX)系列锚具、OVM锚具、扁锚B]固定端锚具:挤压锚具、压花锚具3)、钢丝束锚具A]钢质锥形锚具B]锥形螺杆锚具C]锹头锚具4)、夹具2、千斤顶装配顺序安装工作锚板--■夹片・----限位板.千斤顶一工具锚一工具锚夹片1)、准备工作:清理铺垫板与钢绞丝表面污物,安装工作锚具与限位板2)、千斤顶就位并安装工具锚3)、张拉:仙张拉缸供油,直至设计油压值,测量伸长值4)、锚固:张拉缸油压降至0,千斤顶活塞回程,拆去工具锚3、张拉质量控制4、伸长值校核第六章结构吊装工程1、起重器参数起重景Q、起重半径R和起重高度H起重量是指安全工作所允许的最大起重重物的质量;起重半径是指起重机网转中心至吊钩的水平距离;其中高度是指起重吊钩中心至停机面的距离。
三个工作参数起着相互制约的关系。
即起重量、回转半径和起重高度的数值,取决于起重臂长度及其仰角。
当起重臀长度一定时,随着起重臀仰角的增大,则起重量和起重高度增大,而回转半径则减小。
当起重臀仰角不变时随着起重臂长度的增加,则回转半径和起重高度增加,而起重量减小。
