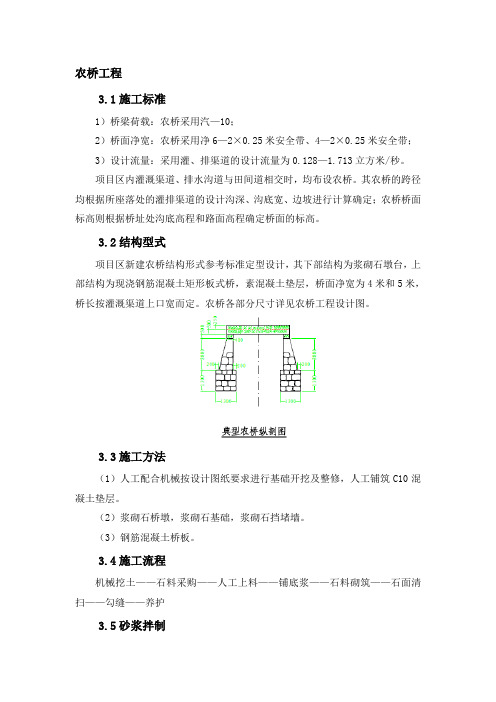

农桥工程3.1施工标准1)桥梁荷载:农桥采用汽—10;2)桥面净宽:农桥采用净6—2×0.25米安全带、4—2×0.25米安全带;3)设计流量:采用灌、排渠道的设计流量为0.128—1.713立方米/秒。
项目区内灌溉渠道、排水沟道与田间道相交时,均布设农桥。
其农桥的跨径均根据所座落处的灌排渠道的设计沟深、沟底宽、边坡进行计算确定;农桥桥面标高则根据桥址处沟底高程和路面高程确定桥面的标高。
3.2结构型式项目区新建农桥结构形式参考标准定型设计,其下部结构为浆砌石墩台,上部结构为现浇钢筋混凝土矩形板式桥,素混凝土垫层,桥面净宽为4米和5米,桥长按灌溉渠道上口宽而定。
农桥各部分尺寸详见农桥工程设计图。
3.3施工方法(1)人工配合机械按设计图纸要求进行基础开挖及整修,人工铺筑C10混凝土垫层。
(2)浆砌石桥墩,浆砌石基础,浆砌石挡堵墙。
(3)钢筋混凝土桥板。
3.4施工流程机械挖土——石料采购——人工上料——铺底浆——石料砌筑——石面清扫——勾缝——养护3.5砂浆拌制拌制砂浆的水泥应满足规范的要求,砂浆施工配合比按施工图的要求经试验选定砂浆应拌和均匀,一次拌料应在其凝结前用完。
3.6浆砌石施工方法施工前基础验收合格后可进行砌体砌筑,并向监理工程师提供水泥的出厂合格证书复检报告。
浆砌石采用铺浆法进行砌筑、块石在砌筑前清洗,湿润,不得残留积水,砌体基础的第一层石块应坐浆(厚3-4cm)并将大面朝下,砌筑时砌体石块应分层卧砌,上下错缝,内外搭砌。
不得出现通缝,也不得采用处面侧立石块,中间填心的砌筑法。
勾缝,浆砌石表面应勾缝,先凿除缝内原有砂浆,凿深为缝宽的2倍,且不小于2cm,宽与缝相同,后进行清洗,湿润、勾缝。
勾缝砂浆应单独拌制,勾缝平整、匀称、美观。
钢筋混凝土桥板A 混凝土板预制用场地时,在用地前必须经业主指定同意的临时征地内预制混凝土板。
B 在指定的用地内抄平压实,预制钢筋混凝土板时采用钢模板,按图纸尺寸绑扎好,模板转角处做斜拉撑,保持90度角不变形。
农业渠系建筑物为了安全合理地输配水量以满足农田灌溉、水力发电、工业及生活用水的需要,在渠道(渠系)上修建的水工建筑物,统称渠系建筑物。
渠系建筑物按其作用可划分如下:(1)渠道。
是指为农田灌溉、水力发电、工业及生活输水用的、具有自由水面的人工水道。
灌溉渠道一般可分为干、支、斗、农四级固定渠道。
干、支渠主要起输水作用,称为输水渠道;斗农渠主要起配水作用,称为配水渠道。
各级渠道构成渠道系统,简称渠系。
(2)调节及配水建筑物。
用以调节水位和分配流量,如节制闸、分水闸等。
(3)交叉建筑物。
渠道与山谷、河流、道路、山岭等相交时所修建的建筑物,如渡槽、倒虹吸管、涵洞等。
(4)落差建筑物。
在渠道落差集中处修建的建筑物,如跌水、陡坡等。
(5)泄水建筑物。
为保护渠道及建筑物安全或进行维修,用以放空渠水的建筑物,如泄水闸、虹吸泄洪道等。
(6)冲沙和沉沙建筑物。
为防止和减少渠道淤积,在渠首或渠系中设置的冲沙和沉沙设施,如冲沙闸、沉沙池等。
(7)量水建筑物。
用以计量输配水量的设施,如量水堰等。
渠系中的建筑物,一般规模不大,但数量多,总的工程量和造价在整个工程中所占比重较大。
为此,应尽量简化结构。
改进设计和施工,以节约原材料和劳力、降低工程造价。
以下仅就灌溉渠道、渡槽、隧洞、倒虹吸管、跌水与陡坡、农桥等作简要介绍。
第一节灌溉渠道一、灌溉渠道系统及分类从水源取水、通过渠道及其附属建筑物向农田供水、经由田间工程进行农田灌水的工程系统称为灌溉渠道系统。
在现代灌区建设中,灌溉渠道系统和排水沟道系统是并存的,两者互相配合,协调运行,共同构成完整的灌区灌溉排水系统。
(1)灌溉渠道按其使用寿命分为固定渠道和临时渠道两种:固定渠道:多年使用的永久性渠道;临时渠道:使用寿命小于1年的季节性渠道。
(2)按控制面积大小和水量分配层次又可把灌溉渠道分为若干等级:大、中型灌区的固定渠道一般分为干渠、支渠、斗渠、农渠四级;农渠以下的小渠道一般为季节性的临时渠道。

1.1编制依据1.1.1本工程招标文件。
1.1.2招标文件中规定的技术标准、设计和施工规范及质量检验评定标准。
1.2编制原则1.2.1以单位现有的施工技术力量和历年的工程施工经验作为基点,以总工期作为进度控制目标,统筹考虑全部施工工艺、现场布置、保证措施及进度计划。
充分发挥我单位整体实力,大量使用先进的机械设备,减轻劳动强度,提高劳动生产率,加快施工进度。
1.2.2认真研究招标文件、施工设计图纸、技术规范,严格按照招标文件中有关质量、工期、安全、文明施工、环保等方面的要求,结合工程实际进行编制。
1.2.3以“科学、规范、合理、经济、可行”的原则,优化细化施工组织设计,均衡地安排各个分项工程的进度。
按照平面流水、立体交叉的作业原则,合理地确定工程施工网络设计,保证工作面不闲置,工序作业不间断,各施工班组协调有序地作业。
安排中既要考虑机械设备和周转材料的合理使用,又要考虑原材料的需用量和库存量,杜绝积压、闲置、浪费。
1.2.4坚持突出重点,兼顾一般,点线结合均衡生产的原则,合理安排施工程序,以工序为基本对象,以单项工程之间及工序之间的顺序关系和空间关系为依据,精心计划,合理组织,确保优质高速完成工程任务。
1.2.5坚持质量第一,用户至上的宗旨,切实贯彻执行国家施工及验收规范、操作规程和制度,确保工程质量和安全。
第二章工程概况2.1基本情况十三标段:泵站2座、防渗渠2.37公里、中沟桥2座、防渗渠桥2座、地涵6座、节制闸1座、渡槽5座、农门14座、水泥路5.642公里(张圩项目区)十四标段:泵站3座、防渗渠2.65公里、防渗渠桥2座、中沟桥3座、地涵4座、分水池1座、农门15座、水泥路4.148公里(张圩项目区)十五标段:泵站 1座、防渗渠3.334公里、渡槽16座、农门22座、地涵7座、防渗渠桥6座、中沟桥1座、水泥路5.36 公里(北丁集项目区)十六标段:泵站2座、防渗渠3.656公里、分水池1座、渡槽2座、农门18座、地涵8座、防渗渠桥6座、水泥路3.24公里(北丁集项目区)十七标段:泵站1座、防渗渠2.1公里、中沟桥5座、防渗渠桥3座、涵洞10座、涵闸1座、渡槽5座、农门9座、水泥路3.6 公里(庙头项目区)十八标段:泵站1座、防渗渠2.1公里、中沟桥5座、防渗渠桥2座、涵洞3座、渡槽4座、农门11座、水泥路3.74 公里(庙头项目区)2.2工程地质与水文气象建筑物场地内地下水属上层滞水,无色、无味、透明。
XXX2005年财政支农整合优化农桥项目建设I标施工组织设计XXXXXXXXX工程局XXXX年十二月十二日目录第一章工程说明第二章施工总布置及施工准备第三章施工组织第四章资源配置计划第五章施工总进度计划第六章工程施工方案第七章冬雨季施工措施第八章施工质量、工期、安全的保证措施第九章文明施工第十章环境保护第一章工程说明1.1工程概况(1)本工程分布在XXXXX镇、XX乡镜内的6个行政村。
8座桥均为农用桥,设计荷载:0.8×公路-II级。
工程内容主要为基坑开挖、砼基础、浆砌石墙、预制砼板、砼防撞护栏、桥面铺装、桥头搭板、钢筋制安等工程项目。
(2)工期目标认真研究招标文件要求,现场施工条件及我公司预计将投入的施工实力和机械设备等,我公司将按招标文件的要求用90个日历天完成全部工程项目。
(3)质量目标达到招标文件要求的“优良”等级。
(4)安全生产目标实现“工完”无重大安全事故:无因工死亡,无重伤事故,无重大火灾事故,无重大被盗事故,无重大设备事故和重大交通事故。
(5)文明施工目标加强工地管理,争创标化工地,争创文明施工工地。
1.2水文气象XXX属北亚热带季风气候,四季分明,气候温和,日照充足,雨量丰沛,春季多偏北风,夏季多偏南风。
年平均气温14 ℃,l 月份最冷月平均气温0.4 ℃,7月份最热月平均气温27.3 ℃。
全年无霜期平均207 天。
年平均降水量999.3mm ,多集中在7-8 月份。
年平均风速3.1m/s 。
自然灾害主要有:水灾、旱灾、台风、冰雹、寒潮、高温、虫灾。
1.3 主要材料(1)混凝土:预制构件及现浇桥面采用C3O 混凝土;生产桥墩台帽、耳背墙、栏杆、盖梁采用C25 混凝土;混凝土基础采用C20 混凝土;桥面铺装采用C30 防水混凝土。
(2)普通钢筋:钢筋直径≥12mm 采用HRB335热轧螺纹钢筋,其力学指标应符合GB1499-98 中Ⅱ级钢筋的规定;钢筋直径<12mm 采用R235钢筋,其力学指标应符合GB13013-91中Ⅰ级钢筋的规定;(3)油毛毡支座采用四毡三油厚2CM。
第1篇一、工程概况本项目位于我国某农村地区,旨在解决当地农田灌溉和居民出行问题。
农桥全长30米,桥面宽4米,单孔净跨径25米,采用预应力混凝土结构,设计荷载为汽车-20级,人群荷载为3.5kN/m²。
本工程包括桥梁主体结构、桥面系、排水设施、防护工程等。
二、施工准备1. 施工组织成立项目经理部,负责工程的全面管理。
项目经理部下设施工技术组、质量保证组、安全监督组、材料设备组、财务组等部门,确保工程顺利进行。
2. 施工人员招募具有丰富经验的施工人员,并进行岗前培训,确保施工人员具备必要的技能和知识。
3. 施工材料根据设计图纸和施工规范,准备所需的各种建筑材料,如水泥、钢筋、砂石、模板、预应力筋等。
4. 施工设备配备必要的施工设备,如混凝土搅拌车、钢筋加工机械、模板架设设备、起重设备等。
三、施工方案1. 基础施工(1)开挖基坑:根据设计图纸,开挖基坑,确保基坑尺寸满足设计要求。
(2)基础处理:对基坑进行排水、降水,确保基础施工的顺利进行。
(3)浇筑基础:采用C20混凝土浇筑基础,确保基础强度和稳定性。
2. 承台施工(1)制作承台模板:根据设计图纸,制作承台模板,确保模板尺寸和精度。
(2)绑扎钢筋:按照设计图纸,绑扎承台钢筋,确保钢筋位置和间距正确。
(3)浇筑承台:采用C25混凝土浇筑承台,确保承台强度和稳定性。
3. 墩柱施工(1)制作墩柱模板:根据设计图纸,制作墩柱模板,确保模板尺寸和精度。
(2)绑扎钢筋:按照设计图纸,绑扎墩柱钢筋,确保钢筋位置和间距正确。
(3)浇筑墩柱:采用C25混凝土浇筑墩柱,确保墩柱强度和稳定性。
4. 梁体施工(1)预制梁体:采用预应力混凝土预制梁体,确保梁体质量。
(2)安装梁体:将预制梁体吊装至墩柱上,确保梁体位置和间距正确。
(3)张拉预应力:对梁体进行张拉预应力,确保梁体受力均匀。
5. 桥面系施工(1)铺设防水层:在梁体上铺设防水层,防止水分渗透。
(2)浇筑桥面混凝土:采用C30混凝土浇筑桥面,确保桥面平整、密实。
第一章综述1.1、编制依据市亭湖区2016年农桥建设项目施工招标文件与工程量清单;市亭湖区2016年农桥建设项目施工招标设计图;现场踏勘的施工条件与与本工程有关的气象、水文地质等资料;本工程有关的施工与验收规和标准。
1.2、编制指导思想1、以满足发包人对施工工期、工程质量与安全生产、文明施工的要求,以与符合国家有关环境保护与水土保持的法规为前提。
2、以深化细化施工程序、施工方法、施工进度、设备配备、保证措施的先进性、合理性、可靠性为关键,力求经济合理。
把保证工期、创优良工程、文明施工与环境保护,建立在科学可行的技术基础之上。
3、以“精”和“严”为准则,对施工全过程的各种活动进行高标准控制,即方案上“精益求精”、工艺上“精雕细琢”、配合上“合作”、管理上“严格要求”、“严格监督”、“严格奖惩”。
1.3、公司的优势1.3.1、专业优势公司系国家水利水电工程施工二级企业,技术力量雄厚,设备精良。
1.3.2、人才与设备优势我公司是水利工程施工的专业队伍,特别是水工构筑物施工更具专业优势。
公司始终坚持“以水为主,以人为本”的发展战略。
风雨几十载,奋战在全国各地,完成了造福人民、保大江大海护河的重大使命。
在施工过程中克服了种种困难,培养、磨练出了一批年富力强且经验丰富、能施工、能管理、能经营、能核算的“四能人员”群体,积累和掌握了水利工程施工的各种组织方法和施工手段,同时我单位与多家大中专院校和科研院所等单位是长期合作体,在施工技术难点上形成了合作的良好关系。
在机械设备的储备上,公司在投标前已经作了详细的部署,将必备的机械进行维修和保养,已经做好了充分准备,调配相当有利。
1.3.3、组织优势根据本工程的重要性,组建公司直管的“市亭湖区2016年农桥建设项目施工项目部”,秉承“建精品工程、创文明工地”的目标,编制“确保工程质量、保质保量、按期完工”的施工方案,抽调有管理类似工程经验的技术人员,组成“项目班子坚强有力,管理人员经验丰富,作业人员技术娴熟”的一级项目部。
摘要本设计根据设计要求及地理地质情况对该桥的设计,本着“适用性、舒适与安全性、经济性、先进性、美观”的原则,本论文拟定了三种不同的桥型方案进行比较和选择:方案一为简支梁桥方案,方案二为连续梁方案,方案三为梁拱组合桥。
经由以上的几点原则以及设计施工等多方面考虑、比较确定预应力混凝土连续梁桥推荐方案。
预应力混凝土连续梁桥以能发挥高强材料特性,较高的刚度和抗裂性,养护维修工作少,抗震性强,运营噪声小,材料可塑性强等而成为预应力混凝土大跨径桥梁的主要桥型之一。
本设计进行了细部尺寸拟定,并利用桥梁专业软件Midas Civil建立了简化模型。
针对该模型进行了预应力钢束的估算及布置、静活载下的内力计算、应力验算及变形验算。
经分析比较证明该桥设计计算正确,内力分布合理,符合设计任务要求。
[关键词]:预应力混凝土、连续桥梁、方案设计、悬臂施工、截面检算ABSTRACTThis design according to the design requirements and the geography and geology condition of the design of the bridge, the spirit of " applicability, comfort and safety, economy, advanced, beautiful " principle, this paper developed three different bridge type scheme comparison and selection: a scheme for simply supported beam bridge scheme, scheme for continuous girder, scheme three as the girder and arch combination bridge. By the above a few principles and design construction and other aspects to consider, in comparison to determine the recommended scheme of prestressed concrete continuous beam bridge.Prestressed concrete continuous beam bridge in order to be able to play high strength material properties, high stiffness and crack resistance, less maintenance and repair work, strong shock resistance, low noise operation, material plasticity and become a prestressed concrete large span bridge of the main bridge of. The design of the size of the details worked out, and the use of bridge software Midas Civil established a simplified model. According to the model of prestressed steel beam estimates and arrangement, the internal forces calculation under static live load, stress calculation and deformation calculation. After analysis and comparison show that the bridge design and calculation is correct, rational distribution of internal force, comply with the design requirements.[ Key words]:prestressed concrete, continuous bridge, cantilever construction, scheme design, cross section calculation目录摘要 (1)ABSTRACT (2)目录 (3)第一章绪论 (5)1.1 桥梁概述 (5)1.1.2 桥梁的组成与分类 (5)1.1.3 我国桥梁建筑的成就及现状 (6)1.1.4 展望21世纪的桥梁工程发展趋势 (7)第二章方案比选 (9)2.1 比选原则 (9)2.2 比选方案 (9)2.2.1 方案设计 (9)2.2.2 方案比选及最终确定 (12)2.3 上部结构尺寸拟定及内力计算 (13)2.4 本桥主要材料 (14)2.5 悬臂浇筑施工程序 (15)2.6 设计计算依据 (17)第三章预应力混凝土连续梁桥主梁内力计算 (18)3.1 建立有限元模型 (18)3.2 最大悬臂时内力计算结果 (18)3.3 中跨合龙后的内力计算 (20)3.4 活载内力计算 (22)3.5 支座沉降次应力图 (28)3.6 活载组合 (34)3.6.1 主力组合 (34)3.6.2 主力+附加力组合 (40)第四章预应力钢束的估算及布置 (47)4.1 钢筋的估算 (47)4.2 实际采用的钢束布置 (51)4.3 钢束布置 (52)第五章截面检算 (53)5.1 强度检算 (53)5.2 应力检算 (54)5.2.1 可能造成预应力损失的因素 (54)5.2.2 对不允许开裂的构件 (54)5.2.3 边跨1/4截面的检算 (55)5.2.4 应力检算 (55)结束语 (65)致谢 (66)参考文献 (67)第一章绪论1.1 桥梁概述1.1.1 桥梁建设的重要性大力发展交通运输事业,建立四通八达的现代化交通网,对于加强全国各族人民的团结,发展国民经济,促进各地经济发展,促进文化交流和巩固国防,都具有非常重要的意义。
浅谈水库移民后扶配套项目中的农桥设计水库移民安置区的基础设施建设是一项重要的民生工程,秉持扶持、收益的原则,在保持库区经济持续发展的同时,努力提升库区居民的“幸福感、获得感”,在一些基础建设项目的实施中,其中农桥项目是典型的配套项目之一,本文主要简单介绍农桥的基本构造设计。
标签:水库移民;农桥构造;农桥荷载引言为全面贯彻落实国务院关于《水库移民后期扶持》文件精神,在水库移民安置区内,加强基础设施建设,改善居民生活环境,提升生活水平。
在此类项目中,水利配套建设占比较大,其中农桥尤为突出,本文简单介绍其中有关农桥的一些基本构造特点及设计要求。
1农桥概述一般水利配套项目中,农桥的定义为,低于国家规定的4级公路即为农桥,根据《公路工程技术标准》[1] 规范,与此相类似的在《灌溉与排水渠系建筑物设计规范》[2] 规范中也有相应的表述。
农桥的构造主要包括:(1)上部结构(2)下部结构(3)支座(4)附属构筑物,其中上部结构又细分为桥上承重结构及桥面系结构,下部结构根据中跨和边跨区分为桥墩与桥台。
2上部结构上部结构主要包括桥跨承重结构和桥面系,其中桥跨是主要承载结构,承受桥梁的所有荷载并将其传递给基础。
桥面系构造主要包括:铺装、防水和排水,现分别介绍如下:(1)桥面铺装的主要作用是防止车道板损坏,这里主要指的磨损。
设计时考虑集中轮压作用,对其强度进行验算,且具有一定的变性能力,常见的做法形式有钢筋混凝土路面或钢筋混凝土沥青路面。
(2)桥面防水主要是避免雨水进入桥体内部结构中,避免水压力增大导致整个荷载增加,影响整个桥面结构安全,在防水设计选材时,最主要的性能——不透水性,同时考虑外漏在环境中,其耐蚀性和耐老化性也有要求。
(3)桥面排水系统主要作用是防止雨水集中导致荷载增加,再者雨水不及时排出,导致桥面积水、易滑,影响桥面人车通行。
排水设计主要是通过设置泄水管,根据相关规范,在一般的农桥设计(小桥)中,每隔6~8米设置一个泄水管。
高标准农田建设施工组织设计(DOC84页)目录第一章编制说明及工程概况第一节编制说明本投标施工组织设计严格按照工程招标文件与招标范围对施工组织设计的要求进行编制。
在人员、机械、材料调配、质量要求、进度安排、施工平面布置等方面统一部署的原则下,进行技术组织指导。
根据本工程设计特点、功能要求,本着对业主资金合理利用,对工程终身负责,以“科学、经济、优质、高效”为编制原则。
我公司对此次施工组织设计的编制高度重视,召集了参加过类似工程施工、有丰富管理及施工经验的人员,在认真研究图纸,明确工程特点、充分熟悉施工环境、准确把握业要紧求的前提下,成立了编制专题小组,集思广议、博采众长,力求本方案切合工程实际,思路先进,可操作性强。
一、编制根据市年首批高标准农田建设项目施工施工第一标段设计图纸、标前答疑及有关补充文件。
.国家、建设部、现行有关部门与单位颁发的规范、规程、标准。
.现场踏勘调查所获得的有关资料。
.我单位拥有的科技工法成果与现有的管理水平、劳力、设备、技术能力与长期积存的丰富施工经验。
二、编制原则.严格遵守招标文件所规定的工程施工工期、招标合同条款与招标文件的各项要求,根据工程的特点,在工期安排上尽可能提早完成。
.坚持在实事求是的基础上,力求技术先进、科学合理、经济适用的原则。
在确保工程质量标准的前提下,积极使用新技术、新工艺、新机具、新材料、新测试方法。
.合理安排工程项目的施工程序,做到布局合理,突出重点,全面展开,采取平行与流水作业相结合的方式;正确选用施工方法,科学组织,均衡生产。
各项目工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序进行。
.调与配合,根据施工具体情况,适当调整施工中各个工序的施工安排并采取相.结合现场实际情况,因时因地制宜,尽量利用原有设施或者就近已有的设施,减少各类临时工程。
.坚持自始至终对施工现场全过程严密监控,以科学的方法实行动态管理,并按动静结合的原则,精心进行施工场地规划布置,节约施工临时占地。
农桥施工工法导言农桥是农村交通建设中的重要组成部分,它不仅连接着农田和村庄,也为农民提供了方便快捷的交通工具。
农桥施工工法的科学与合理性,对于农桥的质量和使用寿命起着至关重要的作用。
本文将介绍一种常用的农桥施工工法,以期为农村交通建设提供有益的参考。
一、前期准备工作1. 选址农桥的选址是农桥施工的第一步。
要根据实际情况选择最合适的地点,考虑到农田的布局、道路的线型等因素。
同时需要考虑桥梁的类型和设计要求,确保选址合理。
2. 地质勘察地质勘察是农桥施工的基础,通过对选址区进行地质勘察,了解地质情况,为后续工作提供依据。
地质勘察包括地质钻探、土壤采样等,可以确定桥梁的基础设计参数。
3. 方案设计根据具体的情况,进行农桥的方案设计。
方案设计需要考虑桥型、桥面宽度、桥墩高度等因素,并制定详细的施工工艺方案。
二、施工工艺1. 桩基施工桩基施工是农桥施工的重要工序,其质量直接影响桥梁的稳定性和使用寿命。
首先,根据设计要求进行桩基钻孔,然后进行钢筋的焊接和固定。
最后,进行混凝土浇筑,形成桩基。
2. 桥墩施工桥墩施工是农桥施工的核心环节之一。
根据方案设计进行桥墩的模板搭设和钢筋绑扎工作,然后进行混凝土浇筑。
浇筑完毕后,对桥墩进行养护,确保其强度和稳定性。
3. 上部结构施工上部结构施工包括桥面铺设、栏杆安装等工作。
桥面铺设要选择耐用、防滑的材料,确保农民在行走和驾车过桥时的安全。
栏杆的安装要符合相关的要求,以保障农民的生命安全。
4. 路基修筑路基修筑是农桥施工的最后一步,其目的是为农桥提供稳定的基础。
首先,对路基进行平整,然后进行填料加压、碾压等工作。
最后,进行路面的铺设,确保道路的平整和耐久性。
三、质量控制1. 施工监理在整个农桥施工过程中,需要进行施工监理,确保施工按照设计要求进行。
监理人员要进行现场检查,对施工进展和质量进行随时的跟踪和监控。
2. 质量检验进行质量检验是保证农桥施工工程质量的重要环节。
对农桥的各个部位进行钢筋检验、混凝土强度检测、桥面平整度检测等,确保农桥的质量符合相关标准。
灌云县灌西盐场土地复垦项目桥梁标段(m)、编制说明1、编制依据(1)灌云县灌西盐场土地复垦项目桥梁标段(m)施工招标文件;(2)江苏省盐业设计院有限责任公司的江苏省灌西盐场西部桥梁工程施工设计图;(3)与本工程有关的现行的施工及验收规范;(4)中华人民共和国颁布的《建筑法》,连云港市人政府有关建筑工程管理、市政管理、环境保护等地方性法规及规定;(5)公司有关质量管理、安全管理及文明施工管理等文件;(6)本工程现场实际勘察情况。
2、编制原则以满足业主对工程质量、施工工期及安全生产、文明施工要求的原则。
遵守法律法规和符合设计及有关规范要求的原则。
满足业主、监理工程师、设计代表及有关单位协调施工的原则。
采用先进的施工工艺、施工技术的原则。
经济合理和可行性的原则。
充分利用人力、财力、物力,减少资源浪费的原则。
⑺把对周围环境影响控制在最小限度的原则。
(8)严格按照IS09001-2000质量控制程序进行管理,响应我公司“向顾客提供优质产品和满意服务是我们不懈的追求”质量方针的原则。
3、编制内容在仔细研究了招标文件、设计图纸及技术要求, 以及对施工现场进行详细的踏勘后,分别对施工现场、施工总平面布置、施工组织机构及设备、主要施工方法、施工进度计划、工程质量保证措施、安全施工保证措施、文明施工及节约措施、环境保护等进行了详细阐述。
4、项目目标如我公司中标,施工中按照我公司“ 向顾客提供优质产品和满意服务是我们不懈的追求”质量方针进行组织实施,积极响应招标文件的全部条款,采取切实可行的措施,确保达到如下目标:(1)质量目标我公司承诺,本工程质量等级为优良。
(2)工期目标2004年10月20日开工建设,2005年5月20日前完成全部工程项目。
(3)安全目标确保本工程安全生产无事故。
二、工程概况本工程位于灌西盐场土地复垦项目施工规划区内,共三座桥,分别为: 1、东部河桥:按汽-10,挂-80设计,本桥4孑L,每孔7m桥面净宽8.99m, 底部为1.2m扩底桩,桩顶设0.8 X 0.8m系梁。
