消防水、电、暖施工进度计划表
- 格式:doc
- 大小:262.02 KB
- 文档页数:3

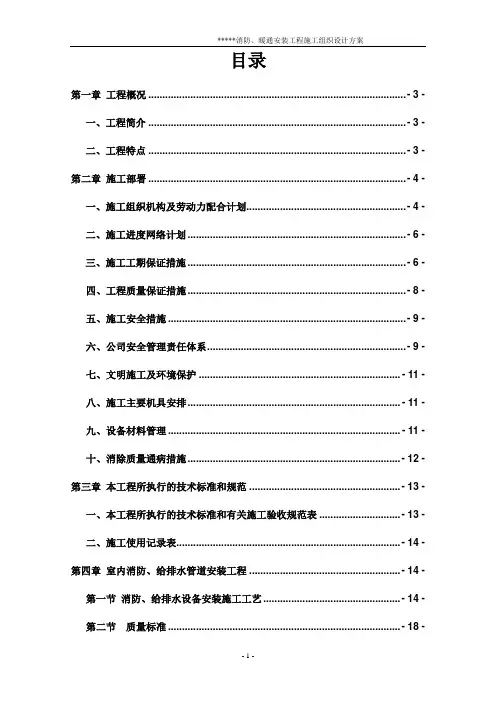

目录第一章工程概况 ............................................................................................ - 3 -一、工程简介 ............................................................................................ - 3 -二、工程特点 ............................................................................................ - 3 -第二章施工部署 ............................................................................................ - 4 -一、施工组织机构及劳动力配合计划......................................................... - 4 -二、施工进度网络计划 .............................................................................. - 6 -三、施工工期保证措施 .............................................................................. - 6 -四、工程质量保证措施.............................................................................. - 8 -五、施工安全措施 ..................................................................................... - 9 -六、公司安全管理责任体系....................................................................... - 9 -七、文明施工及环境保护 ........................................................................ - 11 -八、施工主要机具安排............................................................................ - 11 -九、设备材料管理 ................................................................................... - 11 -十、消除质量通病措施............................................................................ - 12 -第三章本工程所执行的技术标准和规范 ...................................................... - 13 -一、本工程所执行的技术标准和有关施工验收规范表 ............................. - 13 -二、施工使用记录表................................................................................ - 14 -第四章室内消防、给排水管道安装工程 ...................................................... - 14 -第一节消防、给排水设备安装施工工艺 ................................................. - 14 -第二节质量标准 ................................................................................... - 18 -第三节自动喷水灭火系统安装.............................................................. - 18 -第四节系统调试 ................................................................................... - 27 -第五节质量标准与成品保护.............................................................. - 28 -第六节消火栓系统的安装..................................................................... - 28 -第七节系统调试 ................................................................................... - 31 -第八节质量标准和成品保护 ................................................................. - 32 -第九节应注重的质量问题及防治措施................................................... - 32 -第五章金属线槽、厚壁金属电线管配管安装工程 ........................................ - 33 -第一节厚壁金属电线管配管施工准备 ................................................. - 33 -第二节厚壁金属电线管配管工程施工程序 ...................................... - 35 -第三节质量标准 ................................................................................. - 40 -第四节施工中的质量问题及防治措施..................................................... - 41 -第五节金属线槽敷设工艺程序.......................................................... - 42 -第六节质量标准..................................................................................... - 46 -第七节成品保护 ................................................................................... - 46 -第八节火灾自动报警系统安装工程..................................................... - 48 -第六章暖通安装 .......................................................................................... - 52 -一、主要分项工程施工方法..................................................................... - 52 -二、质量控制要求 ................................................................................... - 53 -三、安全保证措施 ................................................................................... - 54 -第七章施工资料 .......................................................................................... - 55 -编制依据1、工程施工说明和水电、消防、暖通等安装施工图纸及会审纪要。
消防工程水电用量施工方案一、项目概况本项目为某商业综合体的消防工程水电用量施工方案,项目位于城市CBD核心区,建筑总面积为10万平方米,主要包括商业办公楼、酒店、地下停车场等。
消防工程水电用量为保障建筑内部和周边人员生命安全和财产安全而设计的,是建筑工程中的重要组成部分。
二、施工环境1.建筑内部环境:商业综合体内部主要为商办楼层,人员密集,办公区域需考虑用电和用水量较大。
2.建筑外部环境:商业综合体周边为城市CBD,交通繁忙,人流量大,需要特别注意消防设施的用电和用水安全。
三、施工任务1.消防设施的水电用量规划设计:设计使用最新的消防设施,包括自动喷水灭火系统、消火栓系统、报警系统等,需合理规划用水和用电量。
2.水电设备的采购选型:选用符合国家标准的消防设备,确保设备的质量和安全稳定性。
3.水电管线的布局:合理布局消防设备的用水和用电管线,确保设施正常运行和使用。
4.消防设备的安装调试:根据设计方案进行消防设备的安装和调试,确保设备能够正常工作。
5.施工过程中的用水和用电安全管理:在施工过程中,加强对用水和用电设施的检查和监管,确保用水和用电的安全性。
6.消防设备的维护保养:项目工程完工后,需要建立消防设备的维护保养计划,保证设备的正常运行和使用。
四、施工方案1.消防设施的用水用电规划根据项目建筑特点和功能需求,制定消防设施的用水和用电规划。
使用自动喷水灭火系统的用水量一般为每分钟20立方,消火栓系统的用水量为每分钟10立方。
根据相关标准,设计合理的用水管线布局和用电线路布局。
2.水电设备的采购选型采购消防设备时需要确保产品符合国家标准,品质良好,安全性能稳定。
对于消防用水和用电设备需选用专业的消防设备生产厂家,确保产品品质。
3.水电管线的布局消防设施的用水和用电管线布局需符合安全规范,且考虑到建筑使用功能的合理布置。
同时,管线的连接、敷设和固定都需进行严格检查,确保在使用过程中安全可靠。
4.消防设备的安装调试施工团队需要严格按照设计方案进行消防设备的安装和调试,确保设备的每个环节安全可靠。
消防水、电、暖施工进度计划表
本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延。
消防自动报警系统工程施工进度计划表序号分部分项工程名称第一阶段第二阶段第三阶段第四阶段第五阶段第六阶段6121824306121824306121824306121824306121824306121824301弱电线管敷设2 弱电线槽安装3 弱电穿线4 地上弱电线管敷设5地上弱电线槽安装6地上层、弱电穿线7地下层、报警线路测试8地上报警线路测试9地下层、探头底座安装10地下层、模块箱安装11地上层、探头底座安装12地上层、模块箱安装13地下探头编码、设备安装14地上探头编码、设备安装15放总线、消防主机安装16地下层自动报警联动调试17地上层自动报警联动调试18整个系统联动调试和初验注、本计划按月天为单位进行编制;本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延。
消防工程防排烟系统施工进度计划表序号分部分项工程名称第一阶段第二阶段第三阶段第四阶段第五阶段第六阶段6121824306121824306121824306121824306121824306121824301防排烟支、吊架制作安装2地下室风管法兰制作安装3地下风管制作安装4地下风管制作安装5地下风管制作安装6地下室、防火、排烟安装7地下风机设备安装8地下风机设备安装9地下风
机设备安装10地下室、风机运行调试11地下防排烟系统联动调试12地上层送风、排烟阀安装13屋面机房送风排烟机安装14屋面、风机设备运行调试15整个防排烟系统联动调试16整改、清洁卫生、初验17联动试运行、竣工验收18注、本计划按月天为单位进行编制;本计划按合同工期进行,未考虑其他因素,如不具备施工条件,工期应顺延。
(完整版)消防工程施工进度计划表1. 项目简介- 项目名称:消防工程施工- 项目地点:[具体地址]- 项目负责人:[姓名]- 项目起止时间:[开始日期] - [结束日期]2. 项目目标- 构建一个安全可靠、符合法规要求的消防系统- 提供避免火灾、防止火势蔓延的有效手段3. 施工任务- 消防水系统的安装- 消防报警系统的安装- 消防通道和出口的设置- 消防设备和器材的调试4. 工期安排- 阶段一:准备阶段(预计耗时1周)阶段一:准备阶段(预计耗时1周)- 任务1:制定消防工程施工方案 [开始日期] - [结束日期]- 任务2:采购所需材料和设备 [开始日期] - [结束日期]- 任务3:施工人员培训和组织 [开始日期] - [结束日期]- 阶段二:水系统施工(预计耗时2周)阶段二:水系统施工(预计耗时2周)- 任务1:消防水源调查和选择 [开始日期] - [结束日期]- 任务2:消防水管的铺设和连接 [开始日期] - [结束日期]- 任务3:水泵和水箱的安装和调试 [开始日期] - [结束日期]- 阶段三:报警系统施工(预计耗时2周)阶段三:报警系统施工(预计耗时2周)- 任务1:电气线路的敷设和接线 [开始日期] - [结束日期]- 任务2:火警传感器和控制面板的安装 [开始日期] - [结束日期]- 任务3:消防报警设备的调试和测试 [开始日期] - [结束日期]- 阶段四:其他系统施工(预计耗时2周)阶段四:其他系统施工(预计耗时2周)- 任务1:消防通道和出口的设置 [开始日期] - [结束日期]- 任务2:灭火器和消防栓的安装 [开始日期] - [结束日期]- 任务3:消防设备和器材的调试 [开始日期] - [结束日期]5. 风险管理- 风险1:资金不足导致项目延期- 控制措施:严格按照预算进行采购和施工- 风险2:人员技术水平不足导致施工质量差- 控制措施:加强培训,提高工人技术水平- 风险3:天气变化导致施工计划无法按时进行- 控制措施:根据天气预报合理安排施工计划6. 项目进展报告进展报告1: [开始日期] - [结束日期]- 完成工作:准备工作完成,项目正式启动- 下一步计划:开始水系统施工进展报告2: [开始日期] - [结束日期]- 完成工作:水系统施工完成,验收通过- 下一步计划:开始报警系统施工进展报告3: [开始日期] - [结束日期]- 完成工作:报警系统施工完成,验收通过- 下一步计划:开始其他系统施工进展报告4: [开始日期] - [结束日期]- 完成工作:其他系统施工完成,验收通过- 项目总结:全面完成项目目标,交付使用7. 项目验收- 阶段一:准备阶段验收- 阶段二:水系统施工验收- 阶段三:报警系统施工验收- 阶段四:其他系统施工验收- 最终验收:项目总验收8. 项目总结- 项目整体进度符合计划- 施工质量达到预期- 完成项目目标,获得客户满意度以上为《消防工程施工进度计划表》的完整内容,将根据实际情况进行适当调整和细化。
消防工程施工计划表一、工程基本信息项目名称:某某消防工程施工项目工程地址:某某区某某街道某某路工程类型:消防工程工程规模:总建筑面积XXX平方米工程周期:XXX年月日至XXX年月日项目负责人:XXX二、工程前期准备1. 确定施工方案:根据设计图纸和相关规范,制定详细的施工方案,包括施工顺序、安全措施、材料调配等内容。
2. 勘察设计验收:对工地进行勘察,并根据设计要求进行验收,确保施工符合规范。
3. 申请施工许可证:向相关部门申请施工许可证,并按照规定时间内进行施工。
4. 筹备施工人员和设备:确定施工人员名单,包括项目经理、监理工程师、施工队长等,同时准备所需设备。
5. 筹备施工材料:根据工程需求,采购和储备所需的施工材料。
6. 制定安全预案:根据消防工程的特点,制定详细的安全预案,确保施工期间的安全。
三、施工阶段1. 土建施工:进行基础和主体结构的施工,包括钢筋混凝土结构的浇筑和砌筑。
2. 安装施工:进行各种设备和管道的安装工作,包括消防设备、照明设备、通风设备等。
3. 装饰装修:进行内部装饰和外立面装修工作,包括墙面涂料、地面砖铺贴、门窗安装等。
4. 测试验收:完成各项工程后,进行系统的测试验收,确保工程符合设计要求。
5. 通水通电:完成水、电等设施的接通工作,确保设施运行正常。
6. 消防设备调试:对消防设备进行调试,确保其性能正常。
四、竣工阶段1. 清理工地:清理施工现场,确保周围环境整洁。
2. 交付验收:项目经理与相关验收单位进行项目移交验收。
3. 形成竣工资料:归档整理消防工程的施工资料,包括设计图纸、施工记录等。
4. 保养维护:对已完成的消防工程进行定期的保养和维护,确保其长期有效。
五、安全措施1. 建立安全档案:对施工期间的安全情况进行记录和归档。
2. 安全教育培训:对施工人员进行消防安全教育培训,提高他们的安全意识。
3. 安全检查:定期进行安全检查,发现问题及时整改。
4. 应急预案:制定完善的应急预案,确保在发生突发事件时能快速有效处置。

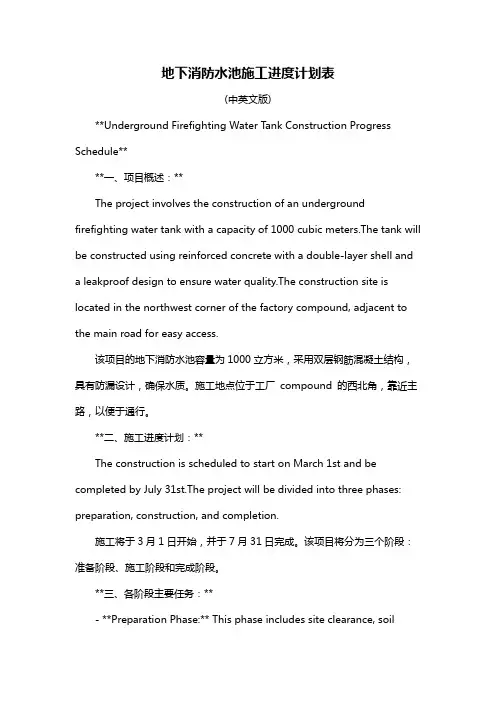

地下消防水池施工进度计划表(中英文版)**Underground Firefighting Water Tank Construction Progress Schedule****一、项目概述:**The project involves the construction of an underground firefighting water tank with a capacity of 1000 cubic meters.The tank will be constructed using reinforced concrete with a double-layer shell and a leakproof design to ensure water quality.The construction site is located in the northwest corner of the factory compound, adjacent to the main road for easy access.该项目的地下消防水池容量为1000立方米,采用双层钢筋混凝土结构,具有防漏设计,确保水质。
施工地点位于工厂compound 的西北角,靠近主路,以便于通行。
**二、施工进度计划:**The construction is scheduled to start on March 1st and be completed by July 31st.The project will be divided into three phases: preparation, construction, and completion.施工将于3月1日开始,并于7月31日完成。
该项目将分为三个阶段:准备阶段、施工阶段和完成阶段。
**三、各阶段主要任务:**- **Preparation Phase:** This phase includes site clearance, soilinvestigation, and foundation preparation.It is expected to last for two weeks.- 准备阶段包括场地清理、土壤调查和基础准备。
消防电气工程及消防水系统工程施工方案一、项目概况本项目是关于消防电气工程及消防水系统工程的施工方案,旨在确保建筑物在火灾发生时能够及时有效地实施灭火和疏散。
二、工程范围1. 消防电气工程•安装消防报警系统,包括烟感应器、温度感应器等设备;•配置消防应急照明系统,确保火灾时建筑物内有充足的照明;•安装应急电源系统,确保在停电情况下消防设备能正常运行;•建立火灾监控系统,实时监控建筑物内的火灾情况。
2. 消防水系统工程•安装消防水管道和喷淋系统,确保火灾时有足够的消防水源;•配置消防水池和泵站,保证水压和水量满足消防需求;•建立消防水灭火系统,确保在火灾发生时能够迅速启动并有效灭火。
三、施工方案1. 施工准备•制定详细的施工计划和时间表,合理安排各项工程任务的先后顺序;•准备必要的施工材料和设备,确保施工过程中的顺利进行;•招募专业技术人员和施工队伍,保证施工质量和进度。
2. 施工流程•首先进行消防电气工程的施工,包括安装消防报警系统、应急照明系统等;•然后进行消防水系统工程的施工,包括安装水管道、喷淋系统等;•各项工程施工完成后,进行系统联调和测试,确保系统正常运行。
3. 施工质量和安全•严格按照相关标准和规范进行施工,确保施工质量;•严格遵守安全操作规程,确保施工过程中人员和设备的安全。
四、验收和交付1. 工程验收•完成工程后,进行系统整体验收,验证系统各项功能是否正常;•同时进行性能测试和安全检查,确保系统符合消防要求。
2. 工程交付•完成验收合格后,提交相关验收报告和证明文件;•将系统交付给建筑业主,并提供相关操作和维护指导。
五、总结消防电气工程及消防水系统工程的施工方案是保障建筑物火灾安全的重要环节,在施工过程中需要严格遵守标准和规范,确保系统的质量和性能。
通过合理的施工方案和严格的施工管理,可以有效提高建筑物的火灾安全性,保障人员生命财产安全。
施工临水、临电布置及进度计划安排第一章 施工临水、临电布置第一节 施工临时用水布置一、施工、生活用水量的计算本工程临时用水及临时消防用水系统共用,给水系统主要设:消防水箱、消防水泵、临时给水管、消火栓及阀等部件。
本工程临时施工用水(Q )包括现场施工用水量(q1升/秒)、施工现场生活用水量(q3升/秒)、消防用水量(q5升/秒)。
1.现场施工总用水量q1计算:主要为混凝土养护用水。
q1=K1(ΣQ1.N1/T1.t)×K2/(8×3600)q1---------现场施工用水量(L/s );K1---------为预计的施工用水系数,取1.15;Q1---------浇筑混凝土总量,约30000m3;N1---------施工用水定额,取400L/m3;T1--------混凝土施工的作业日 约95天;t---------每天工作班数,取1.5班;K2--------用水不均衡系数,取1.5;所以:q1=K1(ΣQ1.N1/T1.t)×K2/(8×3600)=1.15×[(30000×400)/(196×1.5)]×1.5/(8×3600)=2.4L/s2.施工现场生活用水量q3(升/秒)计算:q3=P1N3K4/(t.8×3600)q3---------施工现场生活用水量(L/s );P1---------施工现场高峰昼夜人数,1492人;N3---------施工现场生活用水定额,取40L/人.班;t---------每天工作班数,取1.5班;K4--------施工现场用水不均衡系数,取1.4;所以:q3=P1N3K4/(t.8×3600)=(1492×40×1.4)/(1.5×8×3600)=1.9L/s3.施工现场消防用水量:取q5=10L/s (查表)4.总用水量Q 的计算:Q= q5+1/2(q1+ q3)=10+(2.4+1.9)/2=12.17L/s5.总用水管径的计算:10004••=V QD π 式中:V ——水管内的流速(m/s ),查表可得V=1.5m/s 。
消防工程施工工期计划表
序号施工内容施工要求计划开始时间预计完成时间
1 前期准备确定工程施工计划;清理施工现场,准备施工材料;开展设备安装;确定材料到货时间及质量检验;确定施工进度;检查消防系统以及相关管线热脱硫抗闪设计及施工2023/11/20 2023/12/10
2 消防水系统安装支管布置、管道和元件安装、调试阀门、消防水泵安装和联接、水箱安装及水垢清理2023/12/10 2023/01/10
3 消防警铃系统安装支管布置、警铃安装、联线,线路绕组,电源接入,按钮安装、报警装置及配件安装等2023/01/10 2023/01/20
4 消防灭火系统安装腐蚀防护、管道系统安装、气体报警系统安装、灭火系统控制安装、手动操作装置安装及联接、灭火系统安装调试2023/01/20 2023/02/10
5 消防设备安装消防栓、消火栓安装、水流指示器安装、消防拖把安装、隔热棉安装、消防排烟系统安装等2023/02/10 2023/02/20
6 消防系统检测调试消防水系统相关设备检测、消防警铃系统检测、火灾报警控制系统检测、消火栓系统检测、灭火系统检测;消防水系统调试;消防警铃系统和报警系统调试2023/02/20 2023/02/30。
水电施工方案目录第一章、工程概况 (2)第二章、施工准备.......................................。
2 第三章、主要施工方案与技术措施..................。
.3 第一节、主要施工方法的选择. (3)第二节、室内给水工程……………………。
5第三节、室外给水工程……………………。
12第四节、室内排水工程……………………。
16第五节、低压电气安装 (23)第六节、防雷安装工程........................。
31 第四章、施工进度计划及机具设备..................。
32 第一节、施工进度计划. (32)第二节、技术物资供应 (32)第五章、现场施工管组织结构及管理人员职责...。
.34 第六章、安全、消防、季节施工措施 (41)第七章、文明施工及产品保护措施 (44)第一章工程概况工程概况:1、工程名称:泸州化工园区原料结构调整项目生产性用房食堂浴室工程;2、建设单位:四川煤气化责任有限公司3、设计单位:泸州泸天化设计有限公司4、施工单位:四川省泸县建设安装工程公司5、建筑面积:生产性用房6528。
78m2 食堂浴室:3051.4m26、工程建设地址:泸州市纳溪区泸州化工园区工程范围:按业主提供泸州化工园区原料结构调整生产性用房食堂浴室工程室内外给排水安装工程、电气照明安装工程、电力和防雷设置安装工程全套施工图纸和双方签证施工合同全部内容。
工程质量要求:达到现行国家颁发的施工及验收规范和质量标准。
第二章施工准备1、临时设施:根据现有的临时的设施,安排好人工的临时宿舍,选择好堆放材料与工具的仓库,按照现场电工的要求,接好临时机械的用电。
2、劳动力安排:根据施工进度要求,合理安排的人员进场施工。
3、技术准备:①、认真学习、熟悉施工图纸,理解设计的意图,搞好图纸会审;②、编制施工方案和施工操作要点,对可能出现问题的部位和工序提出注意事项和措施,对关键工序有专门的单项施工方案;③、由公司工程部,进行技术交底,技术交底的内容为:图纸交底、施工组织设计交底、设计变更和洽商交底、分项工程技术交底,以明确施工意图;克服质量通病,确保工程优良;④、组织现场施工人员学习工程质量验收规范及ISO9001:2000 质量体系标准与作业指导书,实行专业技术培训,全面掌握、熟悉安装工程质量检验评定标准;⑤、建立各种规章制度:材料管理制度、安全责任制、施工现场用水用电安全制度、卫生值勤制度、出勤考核制度;⑥、对工人岗前进行安全教育与安全交底。
