智能变电站二次设备调试发布时间:2021-05-28T06:27:22.365Z 来源:《中国电业》(发电)》2021年第4期作者:李荣津[导读] 结合具体调试内容分析,找到二次设备调试的关键点,进一步提高二次设备调试效率。
广西送变电建设有限责任公司广西南宁 530031摘要:以智能变电站为研究出发点,针对二次设备调试方法进行深入剖析,结合具体调试内容分析,找到二次设备调试的关键点,进一步提高二次设备调试效率。
关键词:智能变电站;二次设备;智能终端;合并单元引言近年来,智能变电站的建设越来越多,与常规站相比,智能站在物理连线、通信管理及维护管理等方面更加凸显其智能化,尤其是虚端子的引入取代了常规站中保护测控装置端子排上的电缆接线,相应地,这些给现场继保检修人员在维护调试管理上增加了难度和挑战,同时也是电力建设的变革。
1智能变电站二次设备系统特征分析智能变电站是以设备参量和信息平台信息化为基础,在自动化系统中降低人工参与,将二次设备系统智能化。
二次设备系统的特点是:第一,系统高度集成与自动化控制。
二次设备系统在实际操作过程中可以达到信息无缝对接技术,将控制中心与变电站信息紧密连接。
并且电子化采集和智能信息自动化控制,增加了系统运行的稳定性,并降低了系统维护难度。
第二,在线反馈信息的协同保护作用特点。
二次设备系统利用智能信息收集技术将数据信息进行二次整合,至此智能变电站二次设备系统优化,并且,该系统也在信息高度化集成后,将信息及时向监测机制回馈实时状态和运行状况。
2智能变电站二次设备调试系统组网分析智能变电站二次设备调试工作的开展,必须要了解主要组网模式,如此才能保证二次设备调试方法的有效性。
智能变电站的结构主要分为站控层、过程层以及间隔层。
该三层在智能变电站运行期间均处于开放状态,在以太网的支持下实现科学分层并做到有效分布。
二次设备调试的主要对象为继电保护装置、测控装置、合并单元、智能终端等。
智能变电站的主要结构是“三层两网”的结构,“三层”之外是层与层之间的的通讯网络,“两网”即站控层网络、过程层网络。
论述智能化变电站二次设备安装与调试
智能化变电站是基于先进的信息技术和通信技术,实现对变电设备的智能化监控、管理和控制的一种先进变电站。
智能化变电站的二次设备安装与调试,是智能化变电站建设中非常重要的环节。
在智能化变电站的二次设备安装方面,需要进行设备的选型和布置工作。
根据变电站的实际情况和需求,选择合适的二次设备,如数字化继电保护装置、自动化装置等。
安装过程中要考虑设备之间的布置合理性和通信连接的便捷性,确保设备安装的正确性和可靠性。
在设备调试方面,需要进行设备的基本参数设置和功能测试。
设备的基本参数设置包括对设备的额定值、保护参数和通信参数等进行设置,确保设备能正常运行。
功能测试主要是对设备的各项功能进行测试,如保护动作测试、通信测试等,检验设备的性能是否满足要求。
二次设备安装与调试还需要进行设备与监控系统的接口调试。
智能化变电站通过监控系统对二次设备进行远程监控和操作,所以需要对设备与监控系统之间的接口进行调试,确保数据的准确传输和控制的有效实施。
在安装与调试过程中,还要注意细节和安全。
安装过程中要确保设备的连接正确,避免接线错误导致设备损坏或功能异常。
调试过程中要进行仔细的参数设置和功能测试,确保设备的性能稳定和可靠。
在设备调试过程中要加强安全意识,采取相应的防护措施,避免因操作不当导致事故的发生。
智能化变电站二次设备的安装与调试是智能化变电站建设中至关重要的环节。
合理选型、正确安装和仔细调试,能够确保设备的正常运行和系统的安全稳定。
通过这些工作,智能化变电站能够更高效地实现对变电设备的监控和管理,提高电力系统的安全可靠性和运行效率。

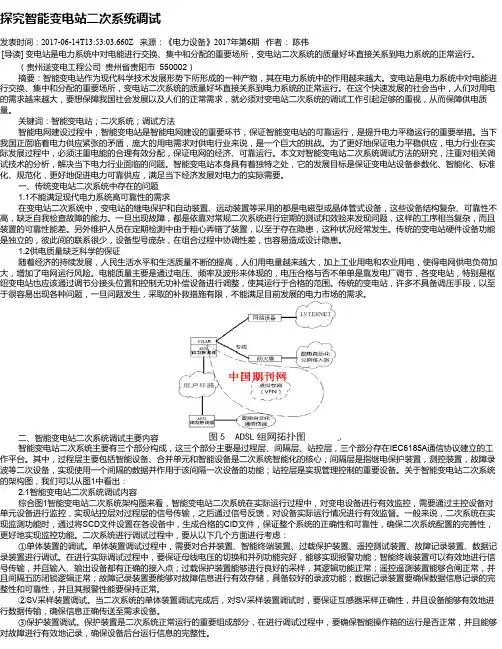

探究智能变电站二次系统调试发表时间:2017-06-14T13:53:03.660Z 来源:《电力设备》2017年第6期作者:陈伟[导读] 变电站是电力系统中对电能进行交换、集中和分配的重要场所,变电站二次系统的质量好坏直接关系到电力系统的正常运行。
(贵州送变电工程公司贵州省贵阳市 550002)摘要:智能变电站作为现代科学技术发展形势下所形成的一种产物,其在电力系统中的作用越来越大。
变电站是电力系统中对电能进行交换、集中和分配的重要场所,变电站二次系统的质量好坏直接关系到电力系统的正常运行。
在这个快速发展的社会当中,人们对用电的需求越来越大,要想保障我国社会发展以及人们的正常需求,就必须对变电站二次系统的调试工作引起足够的重视,从而保障供电质量。
关键词:智能变电站;二次系统;调试方法智能电网建设过程中,智能变电站是智能电网建设的重要环节,保证智能变电站的可靠运行,是提升电力平稳运行的重要举措。
当下我国正面临着电力供应紧张的矛盾,庞大的用电需求对供电行业来说,是一个巨大的挑战。
为了更好地保证电力平稳供应,电力行业在实际发展过程中,必须注重电能的合理有效分配,保证电网的经济、可靠运行。
本文对智能变电站二次系统调试方法的研究,注重对相关调试技术的分析,解决当下电力行业面临的问题。
智能变电站本身具有着独特之处,它的发展目标是保证变电站设备参数化、智能化、标准化、规范化,更好地促进电力可靠供应,满足当下经济发展对电力的实际需要。
一、传统变电站二次系统中存在的问题1.1不能满足现代电力系统高可靠性的需求在变电站二次系统中,变电站的继电保护和自动装置、远动装置等采用的都是电磁型或晶体管式设备,这些设备结构复杂、可靠性不高,缺乏自我检查故障的能力。
一旦出现故障,都是依靠对常规二次系统进行定期的测试和效验来发现问题,这样的工序相当复杂,而且装置的可靠性能差。
另外维护人员在定期检测中由于粗心弄错了装置,以至于存在隐患,这种状况经常发生。
智能变电站二次系统调试伴随着我国社会科技的快速发展,人们对智能变电站的研究越来越重视,智能变电站逐渐成为一种发展趋势。
本文讨论了智能变电站二次调试的主要内容和二次变电站调试的相关流程,希望能够为智能化变电站的二次系统调试提供一些的参考。
标签:智能变电站;二次系统;调试引言近几年来我国的电网事业取得了巨大的进步,尤其是智能电网方面研究和实践方面也有了飞跃式的发展,于此同时智能变电站的研究已成必然的发展趋势。
智能变电站的二次系统调试和传统变电站二次系统的调试相比有很大的不同,因此我们应当认真研究智能变电站二次系统的调试方面的内容。
1 智能变电站二次系统调试目前智能变电站二次系统调试的工作主要分为出厂验收与联调、单体调试、分系统调试、系统调试、带负荷试验等几个流程。
一般具体而言调试的内容包括单体部分调试、分系统调试一体化调试。
1.1 单体调试的设备指间隔层设备。
单体调试内容包括单体装置调试、单体设备和二次回路检查。
1.1.1 检测合并单元确认接地可靠、工作电源回路正确,输入、输出回路正确;验证采样正确性。
测量SV输出端口光功率;检查配置是否正确,与设计是否一致;验证电压切换功能和电压并列功能;验证报警功能;检验对时功能;记录程序版本。
1.1.2 检测保护单元确认工作电源回路正确和接地可靠的可靠性,回路连接的正确性;验证保护直跳回路正确以及报文收发功能的准确。
验证开入开出、采样值、采样单元功能和保护逻辑功能,保护功能与其他智能电子设备间的相互启动、闭锁以及相关的位置状态等网络信息交换功能;验证当地,远方参数设置。
另外,验证保护信息上送功能;验证装置在线自动检测功能和自检信息输出功能,如:装置异常信号、电源消失信号、出口动作信号等。
1.1.3 检测测控单元确认工作电源回路正确和接地可靠性,回路连接的正确性;检查采样功能和精度;检查收发报文的功能;验证间隔五防闭锁逻辑功能;验证同期合闸功能;校验装置时钟同步信号接收功能,对时精度误差应该在1ms范围以内。
论述智能化变电站二次设备安装与调试
智能化变电站是指采用先进的信息技术和控制技术,实现对变电站继电保护、自动化装置和远动装置的智能化管理和控制。
在智能化变电站的建设中,二次设备是至关重要的组成部分,其安装与调试工作是确保变电站运行稳定和可靠的重要环节。
二次设备的安装。
二次设备的安装是指将继电保护、自动化装置和远动装置等二次设备按照设计方案和要求,安装在变电站的设备柜架、控制箱等位置。
安装工作要符合工程施工规范,确保设备的稳固安装和连接可靠。
还需要注意设备与设备之间的布置合理,避免相互之间的干扰和冲突。
二次设备的接线与连接。
在安装过程中,需要根据设备的接线图和布置图,将各设备之间的信号线、电力线等进行连接。
接线工作需要保证接线的正确与可靠,避免接错线或接错位。
还需要对接头进行绝缘处理,确保接线处的安全可靠。
接着,二次设备的调试与配置。
在安装完成后,接下来需要对二次设备进行调试与配置。
调试工作包括设备的功能测试和性能测试,确保设备正常工作和满足设计要求。
配置工作包括对设备参数的设置和调整,根据实际变电站的情况进行适当的配置,使设备能够灵活、高效地运行。
二次设备的联动与试验。
二次设备的联动是指不同设备之间的信息共享和数据传输,实现设备之间的联动控制和协同工作。
试验工作是指在调试工作完成后,对设备进行全面的功能试验和整体联动试验,验证设备的可靠性和稳定性。
智能变电站二次系统的调试及处理方法摘要:随着智能变电站的发展,对变电站验收调试工作的要求越来越高,迫切要求智能变电站系统调试的高效化。
本文笔者结合自身实践体会,简要介绍了智能变电站与常规变电站调试的不同,讲述了智能变电站调试流程,并探讨了智能变电站二次系统调试中出现的问题、处理办法、建议,以期为以后相关研究提供参考。
关键词:系统调试;智能变电站;二次系统调试;问题;方法0前言近年来,我国电力行业的不断发展,许多电力公司不断建设智能变电站,智能变电站的数量越来越多,分布范围越来越广,在电力网中发挥着重要作用。
智能变电站和传统的变电站有很大的不同,尤其是是信息传输和系统结构方面,发生了巨大变化,这就造成传统的系统调试方法不能应用与智能变电站中,满足不了智能变电站的系统调试需要;另外,智能变电站的建设,缺乏统一的标准,设计不够规范,不同的建设商,所建设的智能变电站也有一些不同,变电站内设备型号、网络结构有一定的差异,增加了一定的系统调试工作能难度,这就迫切要求有一个良好的系统调试流程,让智能变电站更好的开展系统调试工作。
1在二次系统调试方面,和传统变电站的区别1.1智能变电系统新增了入厂联调环节传统变电站的二次系统调试中,是没有入厂联调环节的,这是智能变电站所独有的。
入厂联调,将企业内的许多智能设备联系起来,如交换机、智能终端等,进而组建起与现场相同的系统,对这以系统进行检测,就可以寻找出实际现场中存在的问题,大幅度降低了工作量。
1.2信息传输方面的不同在信息传输方面,智能变电站和传统的变电站有很大的区别,传统的变电站采用电缆传输方式,而智能变电站采用“三层两网”方式进行。
在这一过程中,传递的信号也发生了变化,即由传统的模拟量向数字量变化,进而引起一系列的变化,如测试方法等都有所不同。
1.3其他方面的不同和传统的变电站相比,智能变电站在许多方面作了一些变化,如二次调试周期的变化、引入了虚端子概念、电压并列与切换的不同、带负荷检查的不同等。
浅谈智能变电站二次系统调试方法发表时间:2017-01-14T15:22:46.570Z 来源:《电力设备》2016年第23期作者:位韶康[导读] 因此我们应当认真研究智能变电站二次系统的调试方面的内容。
(国网山东省电力公司烟台供电公司山东省烟台市 264000)摘要:近几年来我国的电网事业取得了巨大的进步,尤其是智能电网方面研究和实践方面也有了飞跃式的发展,于此同时智能变电站的研究已成必然的发展趋势。
智能变电站的二次系统调试和传统变电站二次系统的调试相比有很大的不同,因此我们应当认真研究智能变电站二次系统的调试方面的内容。
关键词:智能变电站;二次系统;调试方法在科学技术、社会经济快速发展的背景下,为了提高变电站的工作效率,促进其安全运行,急需采用通信技术、计算机技术等建设智能化变电站,实现标准化、规范化的变电站系统,以使其能够进行共享、反馈电力信息。
而采用科学的方法调试二次系统,将有利于验证智能变电站二次系统的合理配置情况。
从而保证智能变电站的科学建设。
1 智能变电站的特征及二次系统调试的流程众所周知,智能变电站具备以下的特征:一次设备智能化、二次设备网络化、基础数据完备化、信息交换标准化、运行控制自动化、信息展示可视化、设备检修状态化、保护决策协同化、设备安装就地化、及二次系统一体化。
基于智能变电站的这些特征,智能变电站二次系统在调试过程中需要注意变电站各设备各系统的互操作性。
从而及时有效地对智能变电站二次系统进行调试。
一般来说,智能变电站二次系统调试要经过出厂验收、集成测试与联调、分系统测试、系统调试、带负荷试验等过程。
由于智能变电站二次系统调试的整个系统构成比较复杂又面临多种多样的对象,因此要提高二次系统调试工作的效率则需要进行全过程调试。
目前,分系统测试、系统调试、带负荷试验等过程为现场调试部分,在智能变电站的现场调试过程中,通过对大量工作经验的总结,在智能变电站的调试过程中要加大对系统集成的测试和对系统联调深度及广度的测试与调试。
智能变电站二次系统调试技术分析摘要:随着科学技术与社会经济的快速发展与不断完善,智能变电站调试技术工艺越来越先进,系统的组成与结构也越来越复杂,这对智能变电站二次系统调试工艺提出了更严格要求。
智能变电站设备调试工艺关系到智能变电站航行运行的稳定性与安全性,其重要性与现实意义越来越突出。
运用先进工艺并不断进行优化升级,提高生产效率,增强企业经济效益与市场竞争力。
关键词:智能变电站;二次系统;调试技术引言目前,自从我国电网对变电站提出了一些建设相关智能化变电站的方针,一些智能变电站陆续出现了,并且变电站建设项目的开展十分顺利。
与以前较为传统的变电站比拟,新建设的智能变电站有很大的转变,其大幅度提高变电站二次调试中装备之间的可操作性,即全新智能变电站的装备之间的接洽性很强。
为了做好全新智能变电站建设的工作,我们应该对系统的调试方法进行全面的分析并加以改善,以满足技术要求。
1智能变电站二次系统调试的流程一般来说,今日的智能变电站有良多特点,具有数据完备化、二次体系的一体化、信息互换标准化等等,这里我们重点钻研智能变电站二次体系调试的流程,按照智能变电站的特点,就能够在调试的过程当中对变电站的装备有着更深的了解,进步装备体系之间的互操作性,从而更好的调试智能变电站的二次体系。
一般情况下,智能变电站的调试有许多操作性的环节,此中包括出厂验收,集成测试待复核试验等等。
而智能变电站二次系统的系统较为复杂,对于它的调试会出现各种各样的问题,并且解决较为麻烦,因而要想提高调试二次系统的效率就应该从各个环节入手。
对二次体系的调试事情首要以现场调试部门展开,现场调试部门又首要分为带负荷实验、分体系测试、体系调试等。
以我们过往的工作经验,对于智能变电站的现场调试,我们应该着重测试系统的集成情况以及加大对体系联调深度的调试力度,而智能变电站二次体系集成测试与联调阶段呈现一些问题,从而影响变电站的互操作性。
对智能变电站的二次系统调试要遵循安全规范的原则,满足安全运行的要求,这就要求在出厂验收的时候按照标准严格要求。
变电所内二次调试工作流程目前我公司安装的110KV变电所二次调试主要分为110KV部分、10KV部分、变压器部分及VQC调试。
其中110KV主要包括备用电源(线变组不要求)调试、精度测试等,10KV主要包括线路保护、电容器保护、母分保护、接地变保护、精度测试、备用电源及防误闭锁等。
一、110KV调试步骤:1)、二次设备安装完毕后,确保工作电源可用,如工作直流、防误电源、储能等。
2)、检查开关、闸刀的操作回路,确保设备可正确分合。
3)、检查防误闭锁回路,主要包括开关与主刀、主刀与地刀的正反闭锁(视设计而定),确保开关与闸刀的接点切换正确,有可靠防误闭锁。
4)、电压回路、电流回路检查,确保电压回路无短路,电流回路无开路。
5)、通电压、电流,测试110 KV电压、电流、有功及无功精度,确保误差率在3%以内。
6)、依照设计要求,对备用电源进行调试。
7)、信号回路检查,并与当地后台机联调,确保信号回路正确,确保所需信号在当地后台正确反应。
8)、绝缘检查,确保交流对地、直流对地、交流对直流等回路绝缘良好。
9)、螺丝紧固,检查各回路接线,确保各回路接线无松动。
二、10KV调试步骤:1)、10KV线路保护调试:A)、二次设备安装完毕后,确保工作电源可用,如工作直流、储能电源、防误电源及照明电源等。
B)、检查开关、地刀操作回路,确保设备可正确分合。
确保10KV 开关小车可正确处于工作、试验、检修位置。
C)、电压回路、电流回路检查,确保电压回路无短路,电流回路无开路,且电流回路(保护、计量)极性正确。
D)、通电压、电流,测试精度,确保误差率在3%以内。
E)、保护调试,包括加速保护、重合闸、速断保护、过流保护、低周保护(分散式装置内具备)、零序电流保护和小电流接地选线保护,确保各保护在故障时可正确动作无误。
确保跳闸出口回路正确,保护动作可正确出口分闸。
F)、信号回路检查,并与当地后台机联调,确保信号回路正确,所需信号在当地后台正确反应。
《变电站二次设备调试方案》一、项目背景随着电力需求的不断增长,变电站作为电力系统的重要组成部分,其安全稳定运行至关重要。
二次设备是变电站实现自动化控制、保护和监测的关键部分,对其进行准确调试是确保变电站正常运行的重要环节。
本次调试的变电站为[变电站名称],该变电站采用了先进的自动化技术和设备,为了确保其投入运行后能够可靠地发挥作用,需要对二次设备进行全面、系统的调试。
二、施工步骤1. 调试前准备(1)熟悉设计图纸和技术资料,了解二次设备的功能、原理和接线方式。
(2)准备调试所需的仪器仪表和工具,如继电保护测试仪、示波器、万用表等。
(3)检查二次设备的安装情况,确保设备安装牢固、接线正确。
(4)制定调试计划和安全措施,明确调试人员的职责和分工。
2. 外观检查(1)检查二次设备的外观是否完好,有无损伤、变形等情况。
(2)检查设备的铭牌、标识是否清晰、完整。
(3)检查设备的接地是否良好。
3. 绝缘电阻测试(1)使用兆欧表对二次设备的绝缘电阻进行测试,测试电压一般为 500V 或 1000V。
(2)测试时,应将设备的电源断开,并将设备的各个端子短接,分别测试设备的对地绝缘电阻和相间绝缘电阻。
(3)绝缘电阻值应符合设备技术要求,一般不应低于1MΩ。
4. 交流耐压试验(1)对于需要进行交流耐压试验的二次设备,应按照设备技术要求进行试验。
(2)试验电压一般为设备额定电压的 1.5 倍或 2 倍,试验时间为 1 分钟。
(3)试验时,应注意观察设备有无放电、击穿等现象。
5. 二次回路检查(1)检查二次回路的接线是否正确,与设计图纸是否一致。
(2)检查二次回路的连接是否牢固,有无松动、断线等情况。
(3)检查二次回路的绝缘是否良好,有无接地、短路等情况。
6. 继电保护装置调试(1)检查继电保护装置的参数设置是否正确,如保护定值、动作时间等。
(2)使用继电保护测试仪对继电保护装置进行功能测试,包括过流保护、过压保护、欠压保护、零序保护等。
