结算审计报告材料
- 格式:doc
- 大小:28.00 KB
- 文档页数:6
工程结算审计报告范文(一)本着客观、独立、公正、科学的原则,对北京XX科技发展有限公司办公楼工程及办公设备采购进行了工程造价审核,现将审核情况及结果报告如下:一、工程造价审核范围北京XX科技发展有限公司维修改造工程主要包括墙体砌筑、墙面抹灰、装饰大白、卫生间隔断、墙面釉面砖镶贴、天棚吊顶、地面玻化砖和防滑砖的铺装、门窗更换,、地面防水、照明器具、电线电缆、暖气片安装以及给排水管道阀门、卫生洁具、洗浴器具、办公家具设施等;二、审核过程三、主要审核内容1、施工内容:(1)部分抹灰、室内墙面刮大白;墙体粘贴墙壁纸(2)卫生间及洗浴室墙面镶贴瓷砖、室内地面自流平及铺设地毯、办公室复合地板;(3)轻冈龙骨吊顶铝扣板天棚、卫生间木龙骨塑料扣板天棚;(4)室内装饰门、防火门、防盗门,外门为白钢玻璃弹簧门,室内塑钢隔断、卫生间隔断 ;(5)室内地面防水; (6)室内照明设施安装; (7)室内采暖设施安装;(8)室内给排水设施安装以及浴池内洗浴设施安装; (9)浴池排风设备安装等。
(10)办公家具设施的安装四、工程造价审核结论本工程结算总金额为:2XX1800万元。
人民币大写(贰佰壹拾伍万壹仟捌佰元整)。
各分项工程费用如下:单位:万元五、综合意见:一、本次工程面积约1000平米,装修期自20XX年11月上旬开始进场,至20XX年1月下旬接近尾声,装修期已超60天,非正式装修预算约XX0万元(含装修主材、辅材,不含家具费用),截止目前除家具、客房用品费用外预计费用约175万,比之前的非正式预算超支25万元,超支比率约XX%。
二、由于前期预算等各项规划类工作不清晰,导致后期在市场采购方面存在标准不明情况,采购行为略显随意,如前期经市场调研后,将预采购信息、计划上报至集团公司经三方比价,可更好控制成本。
三、因本次装修未成立“工程施工办公室”,各项行政管理工作滞后,各项文件、报价、合同等管理工作等需加强。
四、本次装修现场管理比较优秀,仅蒋正坦一人单独管理,节约人力成本近6000元(按2人*2月*XX00元/月计算)。
工程结算审计报告工程结算审计报告模板工程结算审计报告则无那么写呢,有关工程结算审计报告模板的请参考下面,欢迎阅读工程造价审核报告模板【1】结算审核报告$$咨字[2004]第%号****委托单位:承蒙委托,!!事务所对^^公司施工的####工程结算进行了审核,上述工程结算资料的完整性和真实性由建设单位、施工单位负责,我们的责任是对其结算发表审核意见。
在审核过程中,我们结合该工程的实际情况,实施了包括核算工程量等我们认为必要的审核程序。
现将结算审核情况报告如下:一、工程概况1、工程名称:***工程2、建设地址: **产业化基地3、主要工程内容:***工程4、建设单位:****5、施工单位:****公司6、设计单位:***设计工程公司7、监理单位:***监理公司8、开工日期:2002年5月9、竣工日期:2003年9月二、审核范围本次审核的范围是**有限公司施工的***工程的结算。
三、审核依据1、工程量签证单等资料;2、施工期间市场价格。
四、审核原则恪守独立、客观、公平、公正原则,以事实为依据,对工程结算进行详细审核。
五、审核过程及方法在审核过程中,对结算资料进行认真、细致的复核,并多次到工程现场对工程内容进行核实。
1、工程量依据委托方提供的工程量签证单等资料计算;2、价格参照施工期间市场价格。
六、核减原因人工费偏高。
七、审核结果综合上述因素,***工程施工单位结算申报值**元,我公司审核值**元,核减值**元。
特此报告。
附:1、工程造价审定表2、***工程结算书封面(审后)注册造价工程师:****工程造价咨询事务所有限责任公司年月日工程结算审计过程中问题调研报告【2】一、审计过程中发现的问题(一)施工单位报审结算存在的问题。
在审计中我们发现,有的`施工企业利用建设单位对建设工程结算的知识了解较少,不能对建设工程结算进行有效地监督的情况,采用多计工程量,高套定额,编制假预算和假结算,重复计算工程量等手段,高估工程造价。
工程结算审计报告范文3篇欢迎来到,下面是小编给大家整理收集的关于工程结算审计报告范文,希望对大家有帮助。
工程结算审计报告范文(一)本着客观、独立、公正、科学的原则,对北京XX科技发展有限公司办公楼工程及办公设备采购进行了工程造价审核,现将审核情况及结果报告如下:一、工程造价审核范围北京XX科技发展有限公司维修改造工程主要包括墙体砌筑、墙面抹灰、装饰大白、卫生间隔断、墙面釉面砖镶贴、天棚吊顶、地面玻化砖和防滑砖的铺装、门窗更换,、地面防水、照明器具、电线电缆、暖气片安装以及给排水管道阀门、卫生洁具、洗浴器具、办公家具设施等;二、审核过程我公司于20XX年1月XX日接受总公司委托,20XX年1月16日组织审核人员根据委托方提供的施工图纸、设计变更、现场签证等文件资料对现场进行了实地察看,20XX年1月17日开始与建设单位、施工单位共同就该工程的相关问题进行核实确认,并在此基础上对工程结算内容进行了详细审核。
三、主要审核内容1、施工内容:(1)部分抹灰、室内墙面刮大白;墙体粘贴墙壁纸(2)卫生间及洗浴室墙面镶贴瓷砖、室内地面自流平及铺设地毯、办公室复合地板;(3)轻冈龙骨吊顶铝扣板天棚、卫生间木龙骨塑料扣板天棚;(4)室内装饰门、防火门、防盗门,外门为白钢玻璃弹簧门,室内塑钢隔断、卫生间隔断;(5)室内地面防水; (6)室内照明设施安装; (7)室内采暖设施安装;(8)室内给排水设施安装以及浴池内洗浴设施安装; (9)浴池排风设备安装等。
(10)办公家具设施的安装四、工程造价审核结论本工程结算总金额为:2XX1800万元。
人民币大写(贰佰壹拾伍万壹仟捌佰元整)。
各分项工程费用如下:单位:万元五、综合意见:一、本次工程面积约1000平米,装修期自20XX年11月上旬开始进场,至20XX年1月下旬接近尾声,装修期已超60天,非正式装修预算约XX0万元(含装修主材、辅材,不含家具费用),截止目前除家具、客房用品费用外预计费用约175万,比之前的非正式预算超支25万元,超支比率约XX%。
清算审计报告清算审计报告5篇随着人们自身素质提升,报告使用的次数愈发增长,要注意报告在写作时具有一定的格式。
相信很多朋友都对写报告感到非常苦恼吧,以下是小编整理的清算审计报告5篇,希望能够帮助到大家。
清算审计报告5篇1各位股东代表:按《公司法》与公司章程的要求,我们优拓电子科技股份有限公司(下简称公司)第监事会,组织三位监事(包括一名财会人员),于20xx年1月15至25日,重点对公司原有基础建设项目以及有关预算落实情况进行检查,履行出资人监督职责。
监事会有关人员依照国家现行有关财经法律法规的精神和参照现代企业管理惯例和需要,在公司管理层确保提供资料真实性、完整性的基础上,根据实际需要采用了一定的程序,运用分析性复核、抽查、询问、现场盘查考察等方法,经过有关人员积极配合圆满完成工作程序,现将内审结果报告如下:一、审计目的本次内部审计按照既定方案重点对公司原有基础建设项目以及有关预算落实情况进行检查,防止利用基础建设谋取个人利益,基础建设设备没有妥善管理,以及对出现的问题能够及时解决。
二、审计过程(一)编制内部审计调查问卷。
根据资产管理、公司内部控制等制度,以及本公司的实际情况编制《内部审计调查问卷表》。
1、设备购销合同上的价款支出是否与财务支出相一致?如否,请列举。
2、差旅费支出是否合理?如否,请列举。
3、是否在规定的安装期内安装好设备?如否,请列举。
4、设备的平均产能利用率多少?5、有无设备被闲置?如有,请列举。
6、有无设备超量生产?如有,请列举。
7、实地调查的设备数量、规格、价款是否与财务账面相符?如否,请列举。
8、有无将租赁设备和购买设备区别清楚?如否,请列举。
9、是否如期支出租赁款和分期付款的购买设备款?10、是否如期计提设备维护费和大修理费?11、是否如期进行设备维护和大修理?12、生产部费用支出有无异常?如有,请列举。
13、设备运输费、支付方式是否与合同一致?14、设备购销合同和设备租赁合同是否合理?如否,请列举。

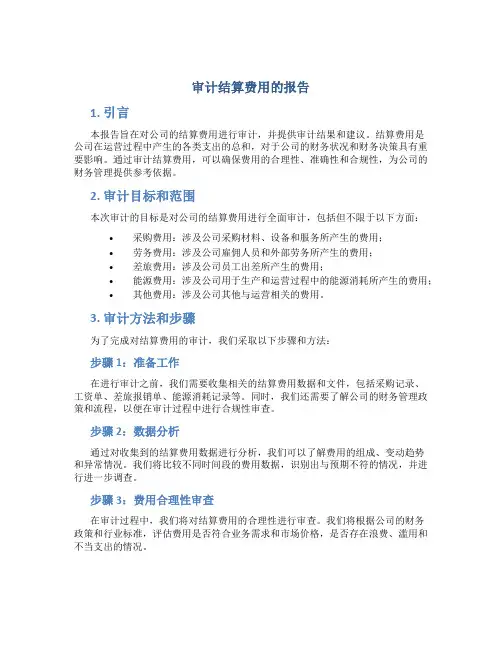

审计结算费用的报告1. 引言本报告旨在对公司的结算费用进行审计,并提供审计结果和建议。
结算费用是公司在运营过程中产生的各类支出的总和,对于公司的财务状况和财务决策具有重要影响。
通过审计结算费用,可以确保费用的合理性、准确性和合规性,为公司的财务管理提供参考依据。
2. 审计目标和范围本次审计的目标是对公司的结算费用进行全面审计,包括但不限于以下方面:•采购费用:涉及公司采购材料、设备和服务所产生的费用;•劳务费用:涉及公司雇佣人员和外部劳务所产生的费用;•差旅费用:涉及公司员工出差所产生的费用;•能源费用:涉及公司用于生产和运营过程中的能源消耗所产生的费用;•其他费用:涉及公司其他与运营相关的费用。
3. 审计方法和步骤为了完成对结算费用的审计,我们采取以下步骤和方法:步骤1:准备工作在进行审计之前,我们需要收集相关的结算费用数据和文件,包括采购记录、工资单、差旅报销单、能源消耗记录等。
同时,我们还需要了解公司的财务管理政策和流程,以便在审计过程中进行合规性审查。
步骤2:数据分析通过对收集到的结算费用数据进行分析,我们可以了解费用的组成、变动趋势和异常情况。
我们将比较不同时间段的费用数据,识别出与预期不符的情况,并进行进一步调查。
步骤3:费用合理性审查在审计过程中,我们将对结算费用的合理性进行审查。
我们将根据公司的财务政策和行业标准,评估费用是否符合业务需求和市场价格,是否存在浪费、滥用和不当支出的情况。
步骤4:准确性核对我们将核对结算费用数据的准确性,确保费用记录和报销单据的一致性。
我们将对数据录入和计算过程进行抽样检查,以验证数据的准确性和可靠性。
步骤5:合规性审查在审计过程中,我们将对公司的结算费用是否符合相关法律法规和内部控制要求进行审查。
我们将关注费用是否合规报销、是否存在违规支出以及是否存在内部控制漏洞等情况。
步骤6:审计结果和建议根据以上审计方法和步骤,我们将形成审计结果和建议报告。
该报告将包括对结算费用的评价、异常情况的说明、合规性审查的结论以及针对问题的改进建议。
根据《中华人民共和国审计法》第二十二条规定,上饶市审计局派出审计组于**年**月**日至**年**月**日对**工程决算进行了审计。
**(建设单位)对所提供的工程结算资料以及其他相关资料的真实性和完整性负责。
上饶市审计局的责任是依法独立实施审计并出具审计报告。
一、被审计项目基本情况(一)项目概况。
根据**批复文件,**项目位于,总用地面积**亩(其中道路占地面积**亩),总建筑面积***平方米,**。
本次送审工程实际总建筑面积**平方米,其中:住宅建筑面积**平方米,商业建筑面积**平方米,总户数**户,主要建设项目包括**。
工程规划征地面积,实际征地面积,拆迁户数,建筑面积,补偿情况。
本工程建设单位是***,工程勘察单位是***,设计单位是***,监理单位是***,施工单位是***。
****年***月开工,***年*月竣工。
(二)履行基本建设程序情况。
1.项目可研审批及立项批复情况。
(按时间顺序写)建设单位于**年**月**日,取得了上饶市发展和改革委员会《关于**建设项目可行性研究报告的批复》(饶发改投字[**]**号);**年**月**日,办理了建设项目选址意见书(饶市规选[**]第**号);**年**月**日,取得了建设用地规划许可证(饶市规征[**]第**号);**年**月**日,取得了建设工程规划许可证(饶市规建[**]第**号)。
2.项目概算批复及执行情况。
**年**月**日,上饶市发展和改革委员会《关于**建设项目可行性研究报告的批复》(饶发改投字[**]**号)批复项目总投资为**万元,其中:建安工程费**万元,土地征用及拆迁费用**万元,基本预备费**万元,涨价预备费**万元,设备采购金额**万元,勘查设计费**万元,监理费**万元,****(按批复文件内容填写)。
本工程实际建安投资**万元,其中:建安工程费**万元,土地征用及拆迁费用**万元,基本预备费**万元,涨价预备费**万元,设备采购金额**万元,勘查设计费**万元,监理费**万元,****。

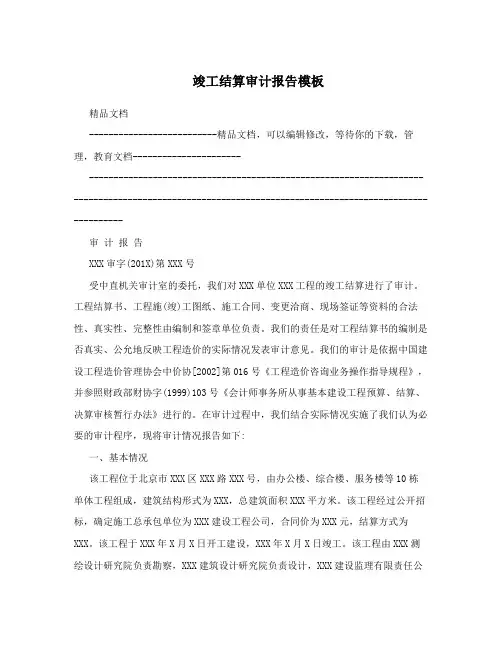

竣工结算审计报告模板精品文档--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------------------------------------------------------------------------------------------------------------------------------------------------------------审计报告XXX审字(201X)第XXX号受中直机关审计室的委托,我们对XXX单位XXX工程的竣工结算进行了审计。
工程结算书、工程施(竣)工图纸、施工合同、变更洽商、现场签证等资料的合法性、真实性、完整性由编制和签章单位负责。
我们的责任是对工程结算书的编制是否真实、公允地反映工程造价的实际情况发表审计意见。
我们的审计是依据中国建设工程造价管理协会中价协[2002]第016号《工程造价咨询业务操作指导规程》,并参照财政部财协字(1999)103号《会计师事务所从事基本建设工程预算、结算、决算审核暂行办法》进行的。
在审计过程中,我们结合实际情况实施了我们认为必要的审计程序,现将审计情况报告如下:一、基本情况该工程位于北京市XXX区XXX路XXX号,由办公楼、综合楼、服务楼等10栋单体工程组成,建筑结构形式为XXX,总建筑面积XXX平方米。
该工程经过公开招标,确定施工总承包单位为XXX建设工程公司,合同价为XXX元,结算方式为XXX。
该工程于XXX年X月X日开工建设,XXX年X月X日竣工。
该工程由XXX测绘设计研究院负责勘察,XXX建筑设计研究院负责设计,XXX建设监理有限责任公司负责监理。
主要施工内容为:图纸范围内的结构工程、装饰工程和安装工程,包括XXX。
二、审计内容由XXX建设工程公司编制的XXX工程竣工结算书。
三、审计依据1、GB50500-2013《建设工程工程量清单计价规范》;2、2012年《北京市建设工程计价依据—预算定额》及北京市建设工程造价管理处颁发的相关文件;--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------------------------------------------------------------------------------------------------------------------------------------------------------------精品文档--------------------------精品文档,可以编辑修改,等待你的下载,管理,教育文档----------------------------------------------------------------------------------------------------------------------------------------------------------------------------3、2012年《北京市房屋修缮工程计价依据—预算定额》及北京市建设工程造价管理处颁发的相关文件;4、工程施工合同及补充协议;5、招投标文件;6、施(竣)工图纸;7、工程洽商记录、经济签证、会议纪要等;8、工程施工同期的《北京工程造价信息》;9、现场勘察及其他相关资料。
关于对项目工程价款结算的初审审计报告一、项目概述本报告是对XX项目工程价款结算进行初审审计,以确定工程结算的准确性、合规性和合理性。
该项目是关于XX的项目,工程工期为XX,总投资额为XX。
本次审计的目的是确保项目的工程价款结算符合相关法规要求以及项目合同约定。
二、审计目标和任务本次初审审计的目标是对项目工程价款结算进行审计,评估以下几个方面的合规性和合理性:1.工程验收情况:确认工程的实际完工情况与合同约定的验收标准是否相符;2.工程量计算:核实工程结算中所用工程量的计算方法与实际工程量是否一致;3.价格计算:核对工程材料及设备价格的计算方法与市场行情是否相符;4.材料设备结算:确认材料设备的购入证明、安装验收情况及相关费用计算的合理性;5.人工费用结算:核实人工费用的计算方法、工时、工资等与合同约定是否一致;6.其他费用结算:审核其他费用的计算依据、合规性及合理性。
三、审计方法本次初审审计采用了以下方法:1.文件审计:对项目合同、工程结算文件、工程验收报告等进行审核,以核实合同约定和工程价款结算的依据;2.现场勘察:实地查看工程实际完工情况,与工程验收报告进行核对;3.目标抽样:根据统计学原理,抽取符合一定规则的样本进行审计;4.数据分析:对审计的数据进行整理、比对和分析,确定工程结算的准确性。
四、初步审计结果经过初步审计,我们得出以下初步审计结果:1.工程验收情况良好,与合同约定的验收标准相符;2.工程量计算准确,与实际工程量一致;3.材料设备价格计算合理,与市场行情相符;4.材料设备结算及其费用计算合规,购入证明、安装验收等程序符合相关要求;5.人工费用结算符合合同约定,计算方法、工时、工资等信息准确;6.其他费用的计算依据合规,费用的支出合理且符合相关规定。
五、问题和建议在初步审计过程中,我们发现了以下问题:1.在XX方面存在XX问题,建议XX;2.在XX方面存在XX问题,建议XX;3.在XX方面存在XX问题,建议XX。

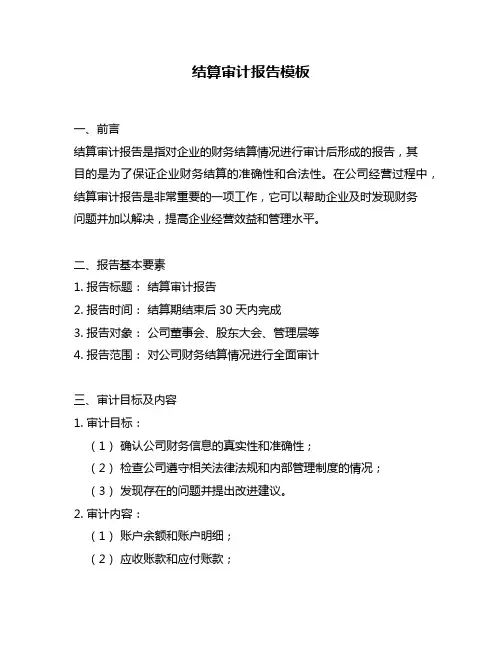

结算审计报告模板一、前言结算审计报告是指对企业的财务结算情况进行审计后形成的报告,其目的是为了保证企业财务结算的准确性和合法性。
在公司经营过程中,结算审计报告是非常重要的一项工作,它可以帮助企业及时发现财务问题并加以解决,提高企业经营效益和管理水平。
二、报告基本要素1. 报告标题:结算审计报告2. 报告时间:结算期结束后30天内完成3. 报告对象:公司董事会、股东大会、管理层等4. 报告范围:对公司财务结算情况进行全面审计三、审计目标及内容1. 审计目标:(1)确认公司财务信息的真实性和准确性;(2)检查公司遵守相关法律法规和内部管理制度的情况;(3)发现存在的问题并提出改进建议。
2. 审计内容:(1)账户余额和账户明细;(2)应收账款和应付账款;(3)费用支出和收入情况;(4)固定资产及无形资产情况;(5)税务申报情况;(6)其他与财务结算相关的事项。
四、审计方法1. 采用抽样检查和资料核对的方法,对公司各项财务数据进行审计。
2. 根据审计需要,可以委托专业机构协助进行审计。
五、审计结果1. 财务信息真实性和准确性得到了保证;2. 公司在财务结算方面存在以下问题:(1)应收账款和应付账款管理不够规范;(2)费用支出和收入情况记录不够详细;(3)固定资产及无形资产管理不够规范;(4)税务申报存在误差。
3. 针对上述问题,提出以下改进建议:(1)加强应收账款和应付账款管理,建立完善的账户结算制度;(2)规范费用支出和收入记录,建立详细的费用核算制度;(3)完善固定资产及无形资产管理制度,加强资产盘点工作;(4)加强税务申报的内部控制,确保准确性。
六、结论本次结算审计报告确认了公司财务信息的真实性和准确性,同时发现了一些问题并提出了改进建议。
建议公司在今后的经营中加强财务管理,规范各项制度,提高管理水平和效率。
基本建设工程竣工结算审计所需材料清单基本建设工程竣工结算审计是指对已完工的基本建设工程进行审计,以核实工程的质量、进度和费用是否与合同约定相符合。
为了进行有效的审计,需要准备一系列的材料。
下面是一个基本建设工程竣工结算审计所需的材料清单:1.工程竣工验收报告:此报告由建设单位编制,包括工程竣工验收的基本情况、竣工报告、竣工图纸等内容。
2.工程项目合同及附件:包括工程施工合同、设计合同、设备供应合同等相关合同文件,包括合同的签订情况、合同金额、付款方式等。
3.工程量清单及变更单:工程量清单是工程项目的量值表,记录了工程项目的各项工作量。
变更单记录了在工程建设过程中发生的变更情况。
4.工程质量报告及相关证明材料:包括工程质量检验报告、结构验收报告、质量抽查报告等,用于确认工程的质量状况。
5.工程进度计划及施工记录:工程进度计划记录了工程项目的施工进度,施工记录则记录了实际的施工情况,包括施工人员、施工材料、施工方法等。
6.人员工资及物资采购合同:包括施工人员的工资支付情况、物资采购的合同文件等。
7.施工人员劳动合同及社会保险缴纳证明:工程项目施工人员的劳动合同及社会保险的缴纳情况。
8.工程项目支付凭证:包括工程款支付的各项凭证,如银行转账凭证、发票以及付款单等。
9.工程项目决算资料:包括施工单位的决算报告、决算审计报告、决算书等,用于核实工程的实际费用情况。
10.工程项目竣工图纸:工程项目的竣工图纸是工程完成后的图纸,用于确认工程的实际情况。
以上是一个基本的清单,实际审计过程中还可能需要根据具体情况提供其他材料。
审计人员需要根据合同要求和审计标准,对这些材料进行仔细核实和分析,以确保审计的准确性和公正性。
工程结算资料收审情况汇报根据公司要求,我对工程结算资料的收审情况进行了汇报。
经过一段时间的整理和审核,我将收审情况进行了总结,并就存在的问题提出了解决方案。
首先,我们对工程结算资料进行了全面的收集和整理。
在收集过程中,我们严格按照要求,将相关文件、合同、发票等资料进行了分类整理,确保了资料的完整性和准确性。
同时,我们也对资料进行了初步的审核,对于不符合要求的资料进行了及时的整改和补充。
其次,我们对收集到的工程结算资料进行了细致的审查。
在审查过程中,我们严格按照相关政策和标准,对资料进行了逐项核对,确保了资料的合规性和真实性。
同时,我们也对资料中可能存在的问题进行了及时的反馈和整改,确保了审查工作的顺利进行。
在审查过程中,我们也发现了一些问题。
例如,部分资料的填写不够规范,存在着一些不符合要求的情况。
针对这些问题,我们已经与相关部门进行了沟通,并提出了相应的整改意见。
同时,我们也加强了对资料填写规范的培训,提高了相关人员的业务水平和规范意识。
在工程结算资料的收审工作中,我们也积累了一些经验。
例如,加强了对资料的及时归档和备份,确保了资料的安全性和完整性;加强了对资料填写规范的培训,提高了相关人员的业务水平和规范意识;加强了对资料的审核和反馈机制,确保了审查工作的顺利进行。
综上所述,我对工程结算资料收审情况进行了汇报。
在这个过程中,我们不断总结经验,发现问题,提出解决方案,不断完善工作流程,确保了工程结算资料收审工作的顺利进行。
我们将继续努力,为公司的发展贡献自己的力量。
感谢各位领导和同事的支持和配合,让我们一起努力,共同创造更加美好的明天!。
工程审计结算情况汇报
根据公司要求,我对工程项目进行了审计,并对结算情况进行了汇报。
以下是
审计结果的详细汇报:
首先,我对工程项目的合同和相关文件进行了全面的审查。
在审查过程中,我
发现合同中存在一些模糊的条款和不明确的责任划分,这给后期的工程结算带来了一定的困难。
因此,我建议在未来的项目合同中,加强对责任条款的明确规定,以减少后期的纠纷和争议。
其次,我对工程项目的实际施工情况进行了现场调查和核实。
在实地调查中,
我发现部分施工单位存在违规操作和工程质量不达标的情况,这给工程结算带来了一定的风险。
因此,我建议加强对施工单位的监督和管理,确保工程质量和进度符合合同要求。
在工程结算方面,我对工程项目的各项费用进行了详细的核算和比对。
在核算
过程中,我发现部分费用存在不合理支出和超支现象,这需要及时进行调整和处理。
我建议在工程结算过程中,加强对费用的监控和管理,确保费用的合理使用和支出。
最后,我对工程项目的结算报告进行了整体的评估和分析。
在评估过程中,我
发现结算报告中存在一些数据不准确和计算错误的情况,这给结算结果的准确性和可信度带来了一定的影响。
因此,我建议在未来的结算报告中,加强对数据的核实和审核,确保结算结果的准确性和可靠性。
综上所述,我对工程项目的审计结果进行了详细的汇报和分析。
在未来的工程
项目中,我将继续加强对合同、施工、费用和结算的管理和监督,确保工程项目的顺利进行和结算结果的准确性。
同时,我也将不断完善审计工作,提高审计质量和效率,为公司的发展和项目的顺利实施提供更好的支持和保障。
工程结算审计报告工程结算审计报告「篇一」工程结算多计工程价款6930083.71元。
通过对市住建局提供的现场签证、设计变更、施工图、竣工图等工程结算资料的复核和部份工程量的现场比对,发现工程结算中存在工程量计算错误、新增清单单价偏高、重复计算工程量等问题,未能真实反映工程造价。
该项目施工单位报送工程结算价款52951304.71元,经审计核实为46021221.00元,其中:一标段8908078.00元、二标段20xx3430.00元、三标段16689713.00元,多计工程价款6930083.71元。
违反了市人民政府印发的《市政府投资建设项目审计办法》(府发〔20xx〕1号)第十三条的规定。
根据《财政违法行为处罚处分条例》第九条第(五)项和审计署印发的《政府投资项目审计规定》(审投发〔20xx〕173号)第八条第二款的规定,责令市住建局以此工程结算审计结果与项目施工单位办理工程价款结算。
工程结算审计报告「篇二」1、工程建设情况。
(1)该工程本月(本季度、本半年、本年)完成哪些主要内容,完成形象进度多少;本月(本季度、本半年、本年)完成多少投资金额,占合同总金额比例;本月(本季度、本半年、本年)工程实际进度较计划提前或滞后,其原因是什么等。
如工程划分几个标段,则各标段情况同前叙述。
(2)至审计时,该工程完成总体形象进度比例多少,完成多少总投资金额,完成哪些主要内容;工程实际进度较计划提前或滞后,其原因是什么等。
如工程划分几个标段,则各标段情况同前叙述。
2、资金支付情况。
(1)本月支付施工进度款XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元)。
该工程累计共支付工程款XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元)。
(此条月报提交)(2)本季度(本半年、本年)该工程支出费用为XX万元。
其中工程建安投资支出XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元);工程设备投资支出XX万元(一期或一标XX万元,二期或二标XX万元,三期或三标XX万元);工程其他投资支出XX万元。
结算审计报告一、报告目的。
本次结算审计报告旨在对公司财务结算过程进行审计,以确保财务数据的准确性和合规性,为公司经营管理提供可靠的财务信息支持。
二、审计范围。
本次审计范围涵盖了公司财务结算的全过程,包括但不限于收款、付款、发票管理、账务核对等环节。
三、审计方法。
审计过程采用了抽样审计和逐笔审计相结合的方法,通过对财务凭证、账簿记录、银行对账单等资料的审阅和核对,以及对关键环节的实地调查和询问,确保审计结果的全面和准确。
四、审计结果。
1. 收款审计,公司收款流程合规,收款凭证齐全、清晰,未发现收款记录不实或遗漏的情况。
2. 付款审计,公司付款程序规范,付款凭证完整、准确,未发现超出授权范围的付款行为。
3. 发票管理审计,公司发票管理规范,发票领用、开具、登记、存档等环节符合相关法规要求,未发现发票遗失或挪用的情况。
4. 账务核对审计,公司账务核对工作落实到位,账务记录准确、清晰,未发现账目错漏或错记的情况。
五、审计意见。
在本次结算审计中,我们认为公司财务结算程序合规,财务数据真实可靠。
但在审计过程中,我们也发现了一些财务管理方面的问题和隐患,建议公司在日常经营管理中加强内部控制,规范财务流程,完善相关制度,以提高财务管理的效率和透明度。
六、结论。
根据本次审计结果,我们认为公司财务结算工作整体上是规范、合规的,但仍需加强内部管理,不断完善财务管理制度,以确保公司财务数据的准确性和真实性,为公司的稳健发展提供有力的财务支持。
七、建议。
基于本次审计发现的问题和隐患,我们建议公司加强内部控制,规范财务流程,加强对财务人员的培训和管理,完善财务管理制度,提高财务管理的效率和透明度。
八、附录。
本次审计报告所涉及的相关资料和细节,详见附录部分。
结语。
结算审计报告旨在客观、全面地反映公司财务结算工作的真实情况,为公司提供可靠的财务信息支持。
希望公司能够认真对待审计报告中提出的问题和建议,不断完善财务管理,确保公司财务数据的准确性和合规性。
最新工程结算审计报告范文最新工程结算审计报告范文(一)委托单位名称:我单位接受委托,本着“独立、客观、公正”的原则,于2010年1月到2010年5月,对XXXXX工程结算进行了审查。
这些工程结算资料由XXXXX有限责任公司提供,资料的真实性、完整性由资料提供者负责。
我们的责任是对这些资料提出审查意见,提交审查报告。
一、工程概况:工程大概情况,坐落位置、结构建筑标准描述,建筑面积,设计施工监理单位,开竣工时间,合同约定结算方式。
二、审查范围:XXXXX工程。
三、审查原则:严格遵循国家相关法律、法规和规章制度,坚持实事求是、诚实信用和客观公正的原则。
拒绝任何一方违反法律、行政法规、社会公德、影响社会经济秩序和损害公共利益的要求。
以遵守职业道德为准则,不受干扰,公正、独立地开展咨询服务工作。
四、审查依据:1、建设工程造价咨询合同(2010)第XX号。
2、《工程造价咨询企业管理办法》(建设部令第149号)、《河南省关于转发建设部工程造价咨询企业管理办法的通知》(豫建设标[2006]50号)。
3、《建设项目工程结算编审规程》(中价协[2007]第015号)。
4、施工发承包合同、专业分包合同及补充合同,有关材料、设备采购合同;招投标文件,包括招标答疑文件、投标承诺、中标报价书及其组成内容。
5、工程竣工图或施工图、施工图会审记录,经批准的施工组织设计,以及设计变更、工程洽商和相关会议纪要。
6、经批准的开、竣工报告或停、复工报告。
7、《建设工程工程量清单计价规范》(GB 50500-2008)、《河南省建设工程工程量清单综合单价(2008)》及其计价办法、有关规定和相关解释、《郑州市建设工程材料基准价格信息(2010.3季度)》。
8、有效的工程结算文件。
10、影响工程造价的相关资料。
五、审查方法本工程采用全面审查法,根据该工程实际情况,在对该项工程进行审查时,我们按委托方提供的资料,结合现场实测实量数据,进行工程量按实结算,按前述审查依据资料进行结算审查,编制审查计算书。
第1篇一、审计依据1. 工程施工合同或施工协议书:审计人员需对合同或协议中的约定进行核对,确保结算内容与合同相符。
2. 施工图预算或招标投标工程的合同标价:审计人员需对比施工图预算或标价,核实结算内容是否超出预算或标价范围。
3. 设计交底及图纸会审记录资料:审计人员需了解设计变更、图纸修改等信息,以确保结算内容符合实际施工情况。
4. 设计变更通知单及现场施工变更记录:审计人员需关注设计变更对工程造价的影响,确保结算内容准确反映实际变更情况。
5. 经建设单位签证认可的施工技术组织措施:审计人员需核实技术组织措施的实施情况,确保结算内容符合实际施工要求。
6. 预算外各种施工签证或施工记录:审计人员需对预算外签证或记录进行核实,确保结算内容合法合规。
7. 国家或地区新颁发的有关规定:审计人员需关注最新政策法规,确保结算内容符合最新要求。
二、审计内容1. 审核竣工结算编制依据:审计人员需对编制依据的完整性、合规性进行审核,确保结算内容的准确性。
2. 审核工程量:审计人员需对照图纸尺寸,核实工程量计算是否准确,重点关注投资比例较大的分项工程、容易混淆的项目、重复列项和重复计算的项目。
3. 审核材料用量及价格:审计人员需核实材料用量是否合理,材料价格是否符合市场行情,防止材料浪费和价格虚高。
4. 审核人工费:审计人员需核实人工费计算是否合理,包括人工工资、加班费等,防止人工费虚高。
5. 审核机械使用费:审计人员需核实机械使用费计算是否合理,包括机械租赁费、燃料费等,防止机械使用费虚高。
6. 审核间接费用:审计人员需核实间接费用计算是否合理,包括施工、生产单位管理人员职工薪酬、固定资产折旧费等,防止间接费用虚高。
7. 审核工程结算:审计人员需对工程结算进行审核,确保结算内容准确反映实际工程量、材料用量、人工费、机械使用费和间接费用。
三、审计重要性1. 确保工程造价合理:通过审计,确保工程造价在合理范围内,防止浪费和虚高。
对六枝特区纳革水库枢纽工程结算的审查报告
结审( 2018)第001号
六枝特区纳革水库枢纽工程项目部:
公司结算审计部,本着“独立、客观、公正”的原则,于2018 年1-2 月,对六枝特区纳革水库枢纽工程已完成工程结算进行了审查。
工程结算资料由六枝特区纳革水库枢纽工程项目部提供,资料的真实性、完整性由资料提供者负责。
结算审计部的责任是对这些资料提出审查意见,提交审查报告。
一、工程概况:
工程中标价:柒仟叁佰捌拾伍万肆佰零捌元玖角伍分(¥:73850408.95元)。
计价方式为:永久工程为固定单价承包,施工临时工程为固定总价承包。
工期:720日历天。
施工合同协议于2016年11月7日签署。
二、审查范围:
六枝特区纳革水库枢纽工程进度付款申请资料和班组结算资料。
三、审查原则:
严格遵循国家相关法律、法规和公司规章制度,坚持实事求是、诚实信用和客观公正的原则。
以遵守职业道德为准则,不受干扰,公正、独立地开展结算审计工作。
四、审查依据:
1、六枝特区纳革水库枢纽工程施工承包合同。
2、招投标文件,包括招标答疑文件、投标承诺、中标报价书及其组成内容。
3、《水利工程工程量清单计价规范》(GB 50501-2017)
4、项目部报送有效的工程结算文件。
5、影响工程造价的相关资料。
五、审查方法
本工程采用对比审查、筛选审查、全面审查的方法进行,根据该工程实际情况,在对各项工程进行审查时,按工程进度款申报资料,
结合班组结算量资料进行结算审查,编制审查报告。
1、采用总价合同的,在合同价的基础上对设计变更调整的内容进行审查;
2、采用单价合同的,审查依据合同约定的方式审查分部分项工程价格,并对设计变更、工程洽商、工程索赔等调整内容进行审查;在对发生调整的工程单价进行审查时,遵循以下原则:
(1)合同中已有适用于变更工程、新增工程单价的,按已有的单价结算;
(2)合同中有类似变更工程、新增工程单价的,参照类似单价作为结算依据;
(3)合同中没有适用或类似变更工程、新增工程单价的,按变更后经业主、监理签字确认确认的合理的签证单价作为结算依据。
六、审查内容及审查程序:
本次工程结算审查按准备、审查和审定工作进行。
1、结算审查准备阶段
(1)审查工程结算手续的完备性、资料内容的完整性,对不符合要求的应退回限时补正;
(2)审查计价依据及资料与工程结算的相关性、有效性;
2、结算审查阶段
(1)审查结算项目范围、内容与合同约定的项目范围、内容的一致性;
(2)审查工程量计算准确性、工程量计算规则与计价规范或定额保持一致性;
(3)审查结算单价时严格执行合同约定或现行的计价原则、方法。
七、审查结果:
经审查:从2016年7月6日签署施工合同开工到2018年1月31日,共报送工程进度款申报资料7期,完成合同内工程:17156004.11元,其中合同外增加工程:1700372.13元。
截至2018年1月31日班组结算10349718.73元,其扣除材料款、已支付班组
款项、水电费及其他2642436.98元,暂扣保留金848707.06元,累计应付班组6893018.49元。
详见
详见后各楼之《六枝特区纳革水库工程项目工程班组结算单审核统计汇总表》
八、主要存在问题:
1、大坝、溢洪道、取水塔等部位土石方开挖与班组结算土石比例缺乏界定标准。
溢洪道宾格挡墙、导流洞进口石方明挖等部位,未进行工程进度申报已经与班组结算。
2、在与班组结算的合同内项目项目工程量超过申报工程量,交通工程中上坝公路,土方开挖合同及申报工程量7933m3,与班组结算工程量为20871m3,超出申报量12938m3。
石方开挖合同及申报工程量5288m3,与班组结算工程量为11318.08m3,超出申报量6030.08m3。
泥结石路面合同及申报工程量3359m2,班组结算3936.25m2,超出申报量577.25m2。
大坝开挖边坡支护中合同外新增锚杆束未进行工程量申报已与班组进行结算。
姚培训隧洞施工班组2017.4.22结算单应支付款56369.32元,审核应支付为481792.82元。
九、关于报告使用范围的声明:
审查报告为办理项目部单位和业主、施工班组的申报工程量和结算做审核,同时作为公司内部审查依据使用。
附件:《六枝特区纳革水库工程项目工程班组结算单审核统计汇总表》
贵州水利建设工程有限公司
2018年2月7日
对福泉市瓮偿水库库枢纽工程结算的审查报告
结审( 2018)第002号
福泉市工程项目部:
公司结算审计部,本着“独立、客观、公正”的原则,于2018 年1-2 月,对福泉瓮偿水库水库枢纽工程结算进行了审查。
工程结算资料由福泉瓮偿水库枢纽工程项目部提供,资料的真实性、完整性由资料提供者负责。
结算审计部的责任是对这些资料提出审查意见,提交审查报告。
一、工程概况:
工程中标价:壹亿壹仟伍佰肆拾叁万叁仟肆佰陆拾贰元整(¥:115433462.00元)。
工期:840日历天。
施工合同协议于2016年7月6日签署。
二、审查范围:
福泉瓮偿水库枢纽工程进度付款申请资料和班组结算资料。
三、审查原则:
严格遵循国家相关法律、法规和公司规章制度,坚持实事求是、诚实信用和客观公正的原则。
以遵守职业道德为准则,不受干扰,公正、独立地开展结算审计工作。
四、审查依据:
1、福泉瓮偿水库枢纽工程施工承包合同。
2、招投标文件,包括招标答疑文件、投标承诺、中标报价书及其组成内容。
3、《水利工程工程量清单计价规范》(GB 50501-2017)
4、项目部报送有效的工程结算文件。
5、影响工程造价的相关资料。
五、审查方法
本工程采用对比审查、筛选审查、全面审查的方法进行,根据该工程实际情况,在对各项工程进行审查时,按工程进度款申报申报资料,结合班组结算量资料进行结算审查,编制审查报告。
六、审查内容及审查程序:
本次工程结算审查按准备、审查和审定工作进行。
1、结算审查准备阶段
(1)审查工程结算手续的完备性、资料内容的完整性,对不符合要求的应退回限时补正;
(2)审查计价依据及资料与工程结算的相关性、有效性;
2、结算审查阶段
(1)审查结算项目范围、内容与合同约定的项目范围、内容的一致性;
(2)审查工程量计算准确性、工程量计算规则与计价规范或定额保持一致性;
(3)审查结算单价时严格执行合同约定或现行的计价原则、方法。
七、审查结果:
经审查:从2016年7月6日签署施工合同开工到2018年12月30日,共报送工程进度款申报资料7期,完成合同内工程:5190620.58元,其中合同外增加工程:4566400.27元。
截至2018年1月25日班组结算16618397.56元,其扣除材料款、已支付班组款项、水电费及其他10310989.69元,暂扣保留金366019.69元,累计应付班组4928066.31元。
详见
详见后各楼之《福泉瓮偿水库工程项目工程班组结算单审核统计汇总表》
八、主要存在问题:
(1)施工合同专用条款第28条:税金及费率。
本项目审核预算拦标价以2016年5月1日“营改增”前国家税收政策编制,即三税率为3.28%工程保险费率为0.5%,劳动保险费按工程的3.8计取,结算时按国家税收政策相关规定执行。
本工程和报量结算均为按照合同文件进行调整税率。
(2)在与班组结算的项目中有合同外项目,但未进行合同外新增工程报量,C20喷射聚丙烯砼,右岸上坝永久公路修建采用暂结,
无结算依据。
大坝开挖工程(土石方开挖)申报工程量比合同工程量少16856m3,工程量简绍18.99%。
趾板合同工程量为728m3,申报工程量701.4m3,与班组结算工程量为996.17m3,超出申报量294.77m3。
导流洞回填灌浆合同工程量1379m2,申报工程量904.96m2。
结算工程量1131.2m2,结算超出申报量226.24m2。
固结灌浆钻孔合同工程量517m,申报量1394m,班组结算1743m,超出申报量349m。
固结灌浆合同工程量517m,申报量1394m,班组结算1743m,超出申报量349m。
九、关于报告使用范围的声明:
审查报告为办理项目部单位和业主、施工班组的申报工程量和结算做审核,同时作为公司内部审查依据使用。
附件:《福泉瓮偿水库工程项目工程班组结算单审核统计汇总表》
贵州恒河生态水利建设集团有限公司
2018年2月7日。
