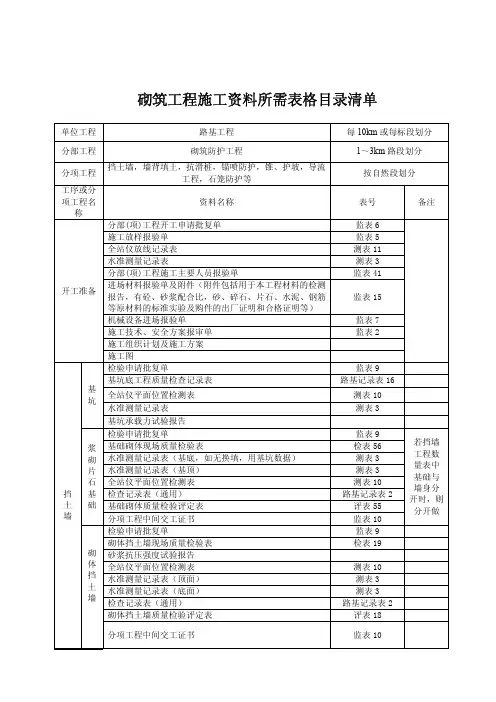

砌筑工程施工资料所需表格目录清单单位工程路基工程每10km或每标段划分分部工程砌筑防护工程1~3km路段划分分项工程挡土墙,墙背填土,抗滑桩,锚喷防护,锥、护坡,导流工程,石笼防护等按自然段划分工序或分项工程名称资料名称表号备注开工准备分部(项)工程开工申请批复单监表6施工放样报验单监表5全站仪放线记录表测表11水准测量记录表测表3分部(项)工程施工主要人员报验单监表41进场材料报验单及附件(附件包括用于本工程材料的检测报告,有砼、砂浆配合比,砂、碎石、片石、水泥、钢筋等原材料的标准实验及购件的出厂证明和合格证明等)监表15机械设备进场报验单监表7施工技术、安全方案报审单监表2施工组织计划及施工方案施工图挡土墙基坑检验申请批复单监表9基坑底工程质量检查记录表路基记录表16全站仪平面位置检测表测表10水准测量记录表测表3基坑承载力试验报告浆砌片石基础检验申请批复单监表9若挡墙工程数量表中基础与墙身分开时,则分开做基础砌体现场质量检验表检表56水准测量记录表(基底,如无换填,用基坑数据)测表3水准测量记录表(基顶)测表3全站仪平面位置检测表测表10检查记录表(通用)路基记录表2基础砌体质量检验评定表评表55分项工程中间交工证书监表10砌体挡土墙检验申请批复单监表9砌体挡土墙现场质量检验表检表19砂浆抗压强度试验报告全站仪平面位置检测表测表10水准测量记录表(顶面)测表3水准测量记录表(底面)测表3检查记录表(通用)路基记录表2砌体挡土墙质量检验评定表评表18分项工程中间交工证书监表10砌筑工程施工资料所需表格目录清单单位工程路基工程每10km或每标段划分分部工程砌筑防护工程1~3km路段划分分项工程挡土墙,墙背填土,抗滑桩,锚喷防护,锥、护坡,导流工程,石笼防护等按自然段划分工序或分项工程名称资料名称表号备注干砌挡土墙检验申请批复单监表9干砌挡土墙现场质量检验表检表20全站仪平面位置检测表测表10水准测量记录表(顶面)测表3水准测量记录表(底面)测表3干砌挡土墙质量检验评定表评表19分项工程中间交工证书监表10悬臂式和扶臂式检验申请批复单监表9悬臂式或扶臂式挡土墙现场质量检验表检表21模板、支架及拱架安装检查记录表混凝土浇筑申请报告单监表16混凝土施工检查记录表桥梁记录表1全站仪平面位置检测表测表10水准测量记录表(顶面)测表3水准测量记录表(底面)测表3水泥混凝土抗压强度试验报告悬臂式或扶臂式挡土墙质量评定表评表20锚杆、锚碇板和加筋检验申请批复单监表9筋带现场质量检验表检表22隐蔽工程照片等资料筋带质量检验评定表评定21分项工程中间交工证书监表10检验申请批复单监表9锚杆、拉杆现场质量检验表检表23锚杆、拉杆质量检验评定表评定表22分项工程中间交工证书监表10检验申请批复单监表9面板预制现场质量检验表检表24混凝土浇筑申请报告单监表16混凝土施工检查记录表桥梁记录表1水泥混凝土抗压强度试验报告面板预制质量检验评定表评定23分项工程中间交工证书监表10砌筑工程施工资料所需表格目录清单单位工程路基工程每10km或每标段划分分部工程砌筑防护工程1~3km路段划分分项工程挡土墙,墙背填土,抗滑桩,锚喷防护,锥、护坡,导流工程,石笼防护等按自然段划分工序或分项工程名称资料名称表号备注检验申请批复单监表9面板安装现场质量检验表检表25全站仪平面位置检测表测表10水准测量记录表测表3面板安装质量检验评定表评定24分项工程中间交工证书监表10检验申请批复单监表9锚杆、锚碇板和加筋土挡土墙总体现场质量检验表检表26全站仪平面位置检测表测表10水准测量记录表(墙、柱顶面)测表3锚杆、锚碇板和加筋土挡土墙总体质量评定表评表25分项工程中间交工证书监表10墙背填土检验申请批复单监表9墙背填土现场质量检验表检表27桥(涵)台背回填检查记录表桥梁记录表13路基路面高程检测记录、计算表测表5压实度检验报告墙背填土质量检验评定表评表26分项工程中间交工证书监表10抗滑桩检验申请批复单监表9人工挖孔桩挖孔记录表桥梁记录表15桩基成孔地质桩状图挖孔桩终孔后灌注前检查记录表水准测量记录表测表3全站仪放线记录表测表11全站仪平面位置检测表测表10检验申请批复单监表9钢筋加工及安装质量检验表检表50钻(挖)孔桩钢筋骨架检查记录表桥梁记录表17现场钢筋丝头加工检验记录表桥梁记录表18现场钢筋接头连接质量记录表桥梁记录表19钢筋加工及安装质量检验评定表评定表49砌筑工程施工资料所需表格目录清单单位工程路基工程每10km或每标段划分分部工程砌筑防护工程1~3km路段划分分项工程挡土墙,墙背填土,抗滑桩,锚喷防护,锥、护坡,导流工程,石笼防护等按自然段划分工序或分项工程名称资料名称表号备注分项工程中间交工证书监表10检验申请批复单监表9抗滑桩现场质量检验表检表28混凝土浇筑申请报告单监表16混凝土施工检查记录表桥梁记录表1水准测记录表测表3全站仪平面位置检测表测表10水泥混凝土抗压强度试验报告抗滑桩质量检验评定表评表27桩基无损检测报告分项工程中间交工证书监表10锚喷防护检验申请批复单监表9锚喷防护现场质量检验表检表29锚杆施工验收记录表锚索孔质量检查记录表路基记录表17锚索安装检查记录表路基记录表18锚索压力注浆施工记录表喷射砼钢筋安装检查记录表隧道记录表5若有喷射混凝土检查记录表路基记录表28水泥混凝土(或砂浆)抗压强度试验报告锚喷防护质量检验评定表评表28分项工程中间交工证书监表10锥、护坡检验申请批复单监表9锥、护坡现场质量检验表检表30水泥混凝土(或砂浆)抗压强度试验报告水准测量记录表(顶面)测表3水准测量记录表(底面)测表3检查记录表(通用)路基记录表2锥、护坡质量检验评定表评表29分项工程中间交工证书监表10浆砌砌体检验申请批复单监表9浆砌砌体现场质量检验表检表31砂浆抗压强度试验报告砌筑工程施工资料所需表格目录清单单位工程路基工程每10km或每标段划分分部工程砌筑防护工程1~3km路段划分分项工程挡土墙,墙背填土,抗滑桩,锚喷防护,锥、护坡,导流工程,石笼防护等按自然段划分工序或分项工程名称资料名称表号备注水准测量记录表(顶面)测表3浆砌砌体质量检验评定表评表30分项工程中间交工证书监表10干砌片石检验申请批复单监表9干砌片石现场质量检验表检表32水准测量记录表(顶面)测表3干砌片石质量检验评定表评表31分项工程中间交工证书监表10导流工程检验申请批复单监表9导流工程现场质量检验表检表33砂浆抗压强度检验评定报告全站仪平面位置检测表测表10水准测量记录表(基底)测表3水准测量记录表(顶面)测表3导流工程质量检验评定表评表32分项工程中间交工证书监表10石笼防护检验申请批复单监表9石笼防护现场质量检验表检表31水准测量记录表测表3检查记录表(通用)路基记录表2分项工程中间交工证书监表1、挡土墙、护坡每一处(自然段)作为一个分项工程单元收集资料,一公里的挡土墙、护坡分别按桩号顺序排列放在一起。
各阶段样板实施清单室外展示样板区(墙)清单序号分项名称样板节点名称样板工序内容1 主体结构模板体系墙、梁、顶板支撑体系;安装和加固方法、防止漏浆的技术措施;楼梯模板支撑体系钢筋工程纵向受力钢筋连接方式及观感质量;柱、剪力墙、梁、板、楼梯等钢筋的制作、安装、固定及保护层控制;开关插座底盒的预埋砼工程砼墙板完成面展示2 屋面工程屋面分层展示屋面砼结构基层、保温层、找平层、找坡层、防水层各层做法、屋面面层等层层外露屋面细部出屋面管道套管、周边防水;防水层在女儿墙处收口;排气管、分割缝等3 门窗分项门窗安装平面位置控制、标高控制(门楣、窗台及门槛)措施清晰有效窗框安装固定样板、塞缝样板、防水层样板、工序剖面、成品保护措施4 砌筑工程反坎设置砼反坎(凿毛、模板)、双线控制、标高控制砌筑工艺多孔砖砌筑施工工艺、顶缝嵌缝工艺、砌体勾缝构造节点构造柱砌筑节点;构造柱钢筋、支模、浇口设置;门窗洞口过梁及现浇窗台压顶施工工艺、门窗洞砼预制块设置安装节点墙体线盒开槽;管线埋设、填塞;基层抗裂处理进户箱等砌筑预留箱体位置;大于300预留洞孔过梁设置5 装饰工程内墙抹灰基层处理、甩浆样板、抗裂挂网设置灰饼布置、方正控制、护角做法、标高控制、门窗洞口尺寸控制有清晰说明;室内抹灰成活样板、分层工艺正确;水电出墙位(抹灰面)埋深控制措施有效门窗洞口抹灰收口样板外墙抹灰基层处理、抗裂挂网设置门窗洞口尺寸控制有清晰说明外墙砖(如有)与土建模数匹配,阴阳角收口方正顺直窗台泛水、滴水线、窗框收口符合节点要求保温板(如有)选择在连接窗户和拐角的墙面上,体现窗户和拐角节点的要求和操作工序保温板排版保温板粘贴:粘贴率保温砂浆工序内外保温工序及剖面外墙腻子、涂料基层处理、涂料剖面;涂料与其它材质交接面的收口合理防水工程(节点)防水基层处理、防水施工防水工程(剖面)防水保护层施工、防水工序剖面室内地面找平基层处理、灰饼及标高控制、平整度控制、完成面展示厨卫间给排水管样板横管、立管、止水节6 节点样板防开裂节点设置双线控制标高控制拉墙筋设置砌体勾缝构造柱及圈梁构造节点不同材料交接处挂网抗裂措施防渗漏节点外墙螺杆洞封堵节点结构闭水试验样板有防水要求部位反坎留设外墙砂浆饱满度、墙体顶缝嵌缝工艺窗台现浇砼压顶先浇后砌、工序设置窗框安装塞缝样板、防水层样板、工序剖面楼层结构吊洞封堵工序节点户内烟道安装、封堵、防渗漏节点穿楼板管道周边封堵、防渗漏节点屋面防水层做法及细部节点处理;安装节点1有表明厨卫间、阳(露)台、外墙、管道留孔节点构造的样板,且符合防渗漏节点要求安装节点2样板有水电预留位(底盒或接驳口安装完成并标识功能)、空调孔等与土建的相互关系。

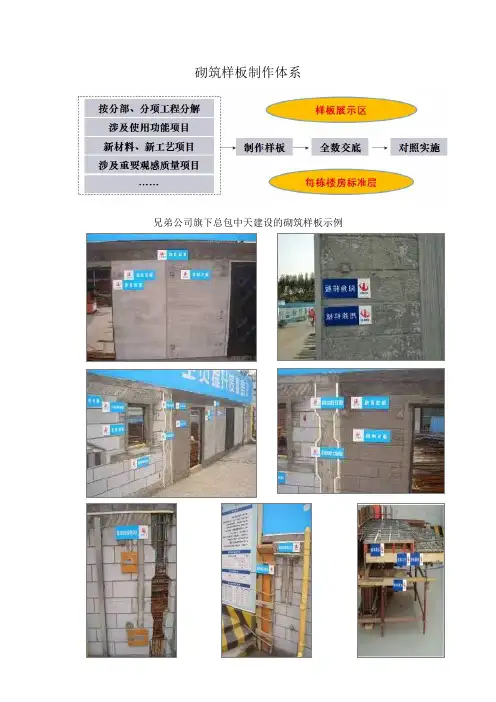

砌筑样板制作体系兄弟公司旗下总包中天建设的砌筑样板示例砌筑工程标准做法(参照佛山公司)1、目的:明确砌筑工程的标准做法,提高砌筑实测质量、观感质量、现场整洁度,从而提升客户对于工程质量的满意度。
2、适用范围:适用于宁波公司所有在建及新建项目。
3、编制说明本标准做法原则上要求所有在建及新建项目均按此做法执行。
4、砌筑工程标准做法4.1原材料A1:打包砌块。
采用专用叉车装车、卸货,减少人工搬运造成的损坏。
上墙龄期不能少于28天。
4.2砌块运输、堆放要求A2:砌块从厂家运到工地后,集中堆放场地必须上盖下垫:1、上盖:采用搭棚的方式,棚的外檐超出砌块外边至少1米,有效防雨;2、下垫:方木+模板铺平台,平台高出周边至少10公分、并能有效排水。
A3:砌块场地内运输:必须专门制作方正实用的运输小车,以有效控制破损率。
运砖车尺寸为:长1300mm×宽500mm×高800mm,最多每车运输12皮200 mm×200mm ×600mm尺寸的加气块A4(1):楼层堆放必须采用移动式堆砖平台垫底。
砌块运到楼层后,应轻拿轻放,如有破损必须运回集中加工堆放场A4(2):移动式堆砖平台:采用1张模板与4条方木钉在一起,平面尺寸900mm×1800mm,堆砖数量控制在4×3×4=48块,见左图片A5:设置破损砌块集中堆放场地,破损的砌块必须集中切割成小砖后方可使用,以有效控制上墙砌块的质量4.3图纸深化A6:绘制墙体定位控制图,经监理和甲方确认后实施A7:绘制砌筑排砖图,经监理和甲方确认后实施A8:绘制皮数杆图,须将反坎、拉结钢筋、腰梁、顶砖位置表达清楚,经监理和甲方确认后实施A9:绘制门窗洞口定位控制图,须将洞口左右、上下定位表达清楚,经监理和甲方确认后实施A10:绘制墙体水电定位控制图,须将电箱/电盒、水电管线的定位表达清楚,经监理和甲方确认后实施A11:建筑与结构图纸叠图,经监理和甲方确认后实施。

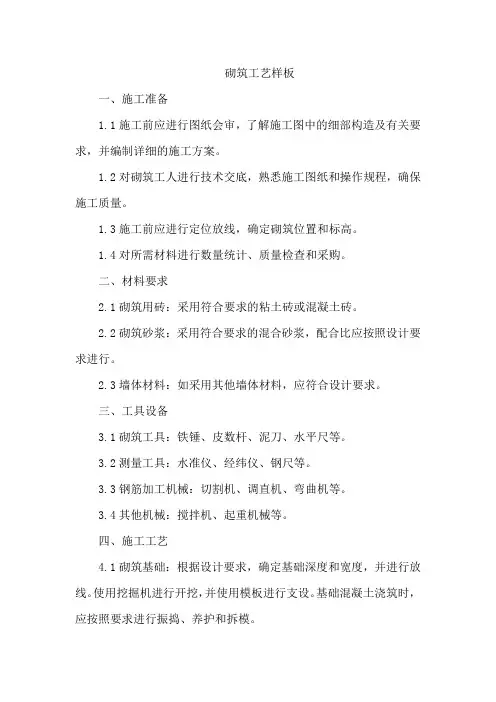

砌筑工艺样板一、施工准备1.1施工前应进行图纸会审,了解施工图中的细部构造及有关要求,并编制详细的施工方案。
1.2对砌筑工人进行技术交底,熟悉施工图纸和操作规程,确保施工质量。
1.3施工前应进行定位放线,确定砌筑位置和标高。
1.4对所需材料进行数量统计、质量检查和采购。
二、材料要求2.1砌筑用砖:采用符合要求的粘土砖或混凝土砖。
2.2砌筑砂浆:采用符合要求的混合砂浆,配合比应按照设计要求进行。
2.3墙体材料:如采用其他墙体材料,应符合设计要求。
三、工具设备3.1砌筑工具:铁锤、皮数杆、泥刀、水平尺等。
3.2测量工具:水准仪、经纬仪、钢尺等。
3.3钢筋加工机械:切割机、调直机、弯曲机等。
3.4其他机械:搅拌机、起重机械等。
四、施工工艺4.1砌筑基础:根据设计要求,确定基础深度和宽度,并进行放线。
使用挖掘机进行开挖,并使用模板进行支设。
基础混凝土浇筑时,应按照要求进行振捣、养护和拆模。
4.2墙体砌筑:根据设计要求,确定墙体厚度、灰缝宽度和错缝要求。
按照皮数杆的标线进行砌筑,保证砖块的水平和垂直度。
同时应保证灰缝均匀、饱满、密实,不得出现透缝现象。
在墙体砌筑过程中,应注意预留门窗洞口和预埋件的位置。
4.3钢筋加工及安装:钢筋应按照设计要求进行加工和安装,焊接质量应符合规范要求。
钢筋骨架应牢固固定在模板上,并按照要求设置保护层。
在浇筑混凝土时,应保证钢筋位置准确无误。
4.4门窗洞口预留:根据设计图纸的要求,在墙体上预留出门窗洞口的位置。
洞口尺寸应符合设计要求,并确保其方正和垂直。
在洞口周围应采取加固措施,以提高门窗安装的稳定性。
4.5预埋件安装:根据设计图纸的要求,在墙体或楼板中预埋水、电、暖等管道的支架和盒子。
预埋件的位置应准确无误,并采取固定措施防止移位。
在浇筑混凝土时,应确保预埋件的位置不受影响。
工序样板确认单
1、根据施工进度计划,编制样板制作计划,考虑提前量。
2、第一步:方案确认。
首先进行方案确认工作。
包括施工工艺、质量标准、注意事项等(关键是要有针对性,抓住重点和容易出现问题的部分)。
经施工、监理、甲方同意后再做样板。
监理和项目部应进行认真、仔细的审核。
3、第二步:样板确认。
施工单位在样板制作过程中应请监理进行旁站监理,监理应作好必要的检查或记录等工作。
4、第三步:样板交底。
样板经三方确认后,由工程专业对施工单位技术负责人进行交底,进行专业分包的工程,总包和专业施工单位技术负责人均应参加交底。
施工单位负责人再对施工人员进行交底。
5、以上工作完成后方可大面积开展。
结构、砌筑、粉刷、精装修、屋面等工艺样板均使用此表单。

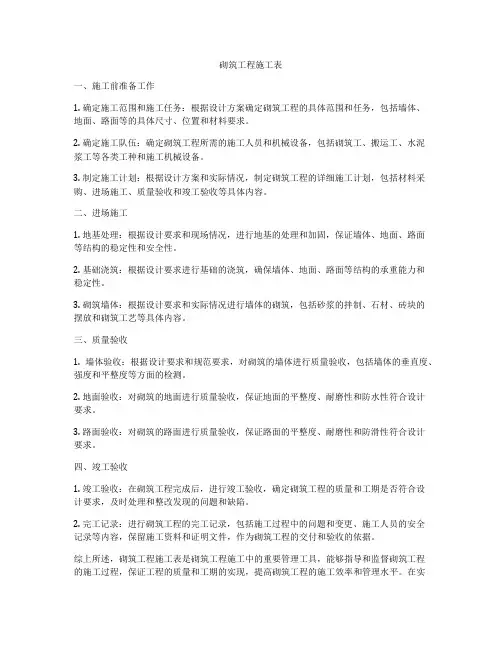

砌筑工程施工表一、施工前准备工作1. 确定施工范围和施工任务:根据设计方案确定砌筑工程的具体范围和任务,包括墙体、地面、路面等的具体尺寸、位置和材料要求。
2. 确定施工队伍:确定砌筑工程所需的施工人员和机械设备,包括砌筑工、搬运工、水泥浆工等各类工种和施工机械设备。
3. 制定施工计划:根据设计方案和实际情况,制定砌筑工程的详细施工计划,包括材料采购、进场施工、质量验收和竣工验收等具体内容。
二、进场施工1. 地基处理:根据设计要求和现场情况,进行地基的处理和加固,保证墙体、地面、路面等结构的稳定性和安全性。
2. 基础浇筑:根据设计要求进行基础的浇筑,确保墙体、地面、路面等结构的承重能力和稳定性。
3. 砌筑墙体:根据设计要求和实际情况进行墙体的砌筑,包括砂浆的拌制、石材、砖块的摆放和砌筑工艺等具体内容。
三、质量验收1. 墙体验收:根据设计要求和规范要求,对砌筑的墙体进行质量验收,包括墙体的垂直度、强度和平整度等方面的检测。
2. 地面验收:对砌筑的地面进行质量验收,保证地面的平整度、耐磨性和防水性符合设计要求。
3. 路面验收:对砌筑的路面进行质量验收,保证路面的平整度、耐磨性和防滑性符合设计要求。
四、竣工验收1. 竣工验收:在砌筑工程完成后,进行竣工验收,确定砌筑工程的质量和工期是否符合设计要求,及时处理和整改发现的问题和缺陷。
2. 完工记录:进行砌筑工程的完工记录,包括施工过程中的问题和变更、施工人员的安全记录等内容,保留施工资料和证明文件,作为砌筑工程的交付和验收的依据。
综上所述,砌筑工程施工表是砌筑工程施工中的重要管理工具,能够指导和监督砌筑工程的施工过程,保证工程的质量和工期的实现,提高砌筑工程的施工效率和管理水平。
在实际施工中,要严格遵守砌筑工程施工表的要求和规范,确保砌筑工程的顺利进行和顺利竣工,为工程的质量和安全保驾护航。

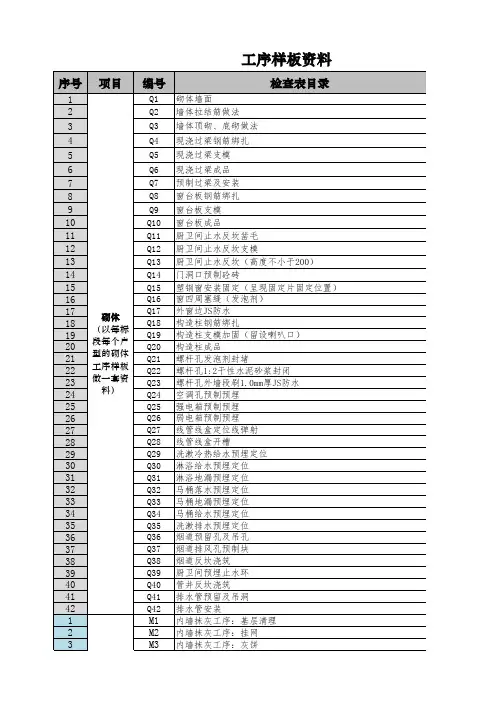

序号项目编号检查表目录1Q1砌体墙面2Q2墙体拉结筋做法3Q3墙体顶砌、底砌做法4Q4现浇过梁钢筋绑扎5Q5现浇过梁支模6Q6现浇过梁成品7Q7预制过梁及安装8Q8窗台板钢筋绑扎9Q9窗台板支模10Q10窗台板成品11Q11厨卫间止水反坎凿毛12Q12厨卫间止水反坎支模13Q13厨卫间止水反坎(高度不小于200)14Q14门洞口预制砼砖15Q15塑钢窗安装固定(呈现固定片固定位置)16Q16窗四周塞缝(发泡剂)17Q17外窗边JS防水18Q18构造柱钢筋绑扎19Q19构造柱支模加固(留设喇叭口)20Q20构造柱成品21Q21螺杆孔发泡剂封堵22Q22螺杆孔1:2干性水泥砂浆封闭23Q23螺杆孔外墙段刷1.0mm厚JS防水24Q24空调孔预制预埋25Q25强电箱预制预埋26Q26弱电箱预制预埋27Q27线管线盒定位线弹射28Q28线管线盒开槽29Q29洗漱冷热给水预埋定位30Q30淋浴给水预埋定位31Q31淋浴地漏预埋定位32Q32马桶落水预埋定位33Q33马桶地漏预埋定位34Q34马桶给水预埋定位35Q35洗漱排水预埋定位36Q36烟道预留孔及吊孔37Q37烟道排风孔预制块38Q38烟道反坎浇筑39Q39厨卫间预埋止水环40Q40管井反坎浇筑41Q41排水管预留及吊洞42Q42排水管安装1M1内墙抹灰工序:基层清理2M2内墙抹灰工序:挂网3M3内墙抹灰工序:灰饼工序样板资料砌体(以每标段每个户型的砌体工序样板做一套资料)4M4内墙抹灰工序:底糙5M5内墙抹灰工序:护角6M6内墙抹灰工序:成品7M7外墙内保温抹灰-基层处理8M8外墙内保温抹灰-灰饼9M9外墙内保温抹灰-甩浆10M10外墙内保温抹灰-底糙11M11外墙内保温抹灰-罩面12M12外墙内保温抹灰-抗裂砂浆13M13外墙内保温抹灰-挂网格布14M14外墙内保温抹灰-罩面15M15外墙抹灰- 灰饼16M16外墙抹灰-满铺钢丝网17M17外墙抹灰-甩浆18M18外墙抹灰-底糙19M19外墙抹灰-罩面20M20窗四周塞缝(发泡剂)21M21外窗边JS防水22M22窗四周收口23M23窗四周密封胶24M24窗成品保护25M25窗台泛水26M26滴水线27M27强电箱定位安装(弹射定位线)28M28弱电箱定位安装(弹射定位线)29M29线盒定位安装(弹射定位线)30M30洗漱冷热给水管定位安装(弹射定位线)31M31洗漱排水管定位安装(弹射定位线)32M32淋浴给水管定位安装(弹射定位线)33M33马桶落水管定位安装34M34马桶地漏定位安装35M35马桶给水管定位安装36M36地坪充筋37M37地坪成品38M38栏杆安装及成品保护39M39落水管吊洞及安装40M40方正控制线41M41墙砖控制线42M42水井门洞43M43水井内地坪44M44水井内安装系统45M45电井门洞46M46电井地坪47M47电井内安装系统48M48消防箱安装49M49消防管线安装1Z1内墙涂料-第一遍腻子2Z2内墙涂料-第二遍腻子3Z3内墙涂料-第一遍底涂4Z4内墙涂料-第二遍底涂5Z5内墙涂料-面漆抹灰(每户型的砌体样板做一套资料))6Z6外墙内保温板铺设-弹射保温板控制线7Z7外墙内保温板铺设-粘结剂8Z8外墙内保温板铺设-保温板铺贴9Z9外墙内保温板铺设-接缝处粘贴玻璃纤维接缝带10Z10外墙涂料-第一遍腻子11Z11外墙涂料-第二遍腻子12Z12外墙涂料-第一遍底涂13Z13外墙涂料-第二遍底涂14Z14外墙涂料-面漆15Z15石膏吊顶龙骨挂设16Z16石膏吊顶石膏板固定17Z17石膏吊顶钉面防锈及接缝处理18Z18石膏吊顶石膏找平层19Z19石膏吊顶灯孔开设20Z20厨卫间扣板吊顶龙骨挂设21Z21厨卫间扣板吊顶收边条安装22Z22厨卫间扣板吊顶安装23Z23墙砖铺贴24Z24地砖铺贴25Z25厨卫间防渗漏工序-基层清理26Z26厨卫间防渗漏工序-界面处理接浆27Z27厨卫间防渗漏工序-地坪找坡28Z28厨卫间防渗漏工序-地面R角29Z29厨卫间防渗漏工序-涂膜防水30Z30厨卫间防渗漏工序-涂膜防水接浆31Z31厨卫间防渗漏工序-防水保护层32Z32厨卫间地漏做法33Z33洗漱冷热给水管定位安装34Z34洗漱排水管定位安装35Z35淋浴给水管定位安装36Z36马桶落水管定位安装37Z37马桶地漏定位安装38Z38马桶给水管定位安装39Z39强电箱弹射定位线及成品保护40Z40弱电箱弹射定位线及成品保护41Z41线盒弹射定位线及成品保护42Z42阳台防渗漏工序-基层清理43Z43阳台防渗漏工序-界面处理接浆44Z44阳台防渗漏工序-地坪找坡45Z45阳台防渗漏工序-地面R角46Z46阳台防渗漏工序-涂膜防水47Z47阳台防渗漏工序-涂膜防水接浆48Z48阳台防渗漏工序-防水保护层49Z49阳台地漏做法50Z50塑钢窗成品保护51Z51栏杆成品保护52Z52百叶安装及成品保护53Z53入户门安装及成品保护54Z54户内门门垛留设55Z55户内门底框固定56Z56户内门框固定装修(每户型的砌体样板做一套资料)57Z57户内门扇安装58Z58户内门吸安装59Z59户内门成品保护60Z60门槛石铺贴61Z61建筑一米线62Z62方正度控制线63Z63墙砖排版图64Z64地砖排版图65Z65吊顶排版图11集中工序样板展示区样板验收表(加入集中样板节点表)22招标用施工样板房审批说明文件;33交付用施工样板房会议纪要44交付用施工样板房验收记录55招标用施工样板房会议纪要66招标用施工样板房验收记录77销售样板间会议纪要88销售样板间验收记录表样板间集中展示区是否需要1、目录涵盖有图片的工序样板;2、可以根据现场情况适当增减;。
砌体工程施工样板展示一、工程概况本项目为某城市商业综合楼,占地面积约为20000平方米,总建筑面积约为100000平方米。
建筑结构为框架-剪力墙结构,地上共28层,地下2层。
砌体工程包括墙体、柱、梁、板等部位的砌筑。
二、施工准备1. 材料准备:根据设计要求,本工程砌体材料主要为加气混凝土砌块和普通混凝土砌块。
所有砌块均应符合国家相关标准,并具有出厂合格证。
2. 施工机具:砌筑前,应准备好相应的施工机具,如砌块切割机、水平尺、垂直尺、墨斗、砂浆搅拌机等。
3. 技术交底:施工前,项目技术负责人应向施工班组进行技术交底,明确施工工艺、质量标准、安全注意事项等。
三、施工工艺1. 基础砌筑:基础砌筑应按照设计图纸和规范要求进行,先砌筑墙体,再浇筑混凝土基础。
基础砌筑时,应保证墙体垂直、平整,灰缝厚度均匀。
2. 墙体砌筑:墙体砌筑应按照排版图进行,先砌筑墙体,再浇筑混凝土柱。
墙体砌筑时,应保证墙体垂直、平整,灰缝厚度均匀。
3. 柱、梁、板砌筑:柱、梁、板砌筑应按照设计图纸和规范要求进行,先砌筑砌块,再浇筑混凝土。
柱、梁、板砌筑时,应保证垂直、平整,灰缝厚度均匀。
4. 门窗洞口处理:门窗洞口砌筑应按照设计图纸进行,先砌筑砌块,再浇筑混凝土。
门窗洞口砌筑时,应保证洞口尺寸准确,垂直、平整。
5. 斜撑、拉结筋设置:斜撑、拉结筋设置应按照设计图纸和规范要求进行。
斜撑、拉结筋设置时,应保证牢固、可靠。
6. 抹灰工程:抹灰工程应按照设计要求和规范进行,先抹防水砂浆,再抹抗裂砂浆。
抹灰时,应保证墙面平整、光滑,无空鼓、开裂现象。
四、施工质量控制1. 施工过程中,项目技术负责人应加强对施工质量的检查和控制,确保施工质量符合设计要求和规范。
2. 施工班组应按照施工工艺和质量标准进行施工,不得擅自修改设计图纸和施工方案。
3. 施工过程中,应定期对砌体工程进行检查,发现问题及时整改。
4. 砌体工程验收时,应严格按照国家相关标准和规范进行,确保工程质量。
砌体工程施工样板一、工程概况本项目为某住宅小区综合楼,地上建筑面积约为30000平方米,地下建筑面积约为10000平方米。
建筑高度为50米,地上18层,地下2层。
建筑结构体系为框架剪力墙结构,砌体工程包括墙体、隔墙、柱等。
二、施工准备1. 技术准备:根据设计图纸和施工规范,编制砌体工程施工方案和施工组织设计,对施工人员进行技术交底。
2. 材料准备:根据施工方案,提前准备所需的各种砌体材料,如普通烧结砖、加气混凝土砌块、多孔砖等,并确保材料合格、规格一致。
3. 机具准备:准备好砌筑、打磨、切割等施工机具,确保其性能良好。
4. 现场准备:清理施工场地,设置施工临时设施,如脚手架、临时道路等。
三、施工工艺及流程1. 放线:根据建筑轴线和楼层高度,使用测量仪器进行放线,确定墙体、隔墙、柱等的位置。
2. 立皮数杆:在墙体、隔墙、柱等的位置设置皮数杆,皮数杆应垂直、稳定,并标注砌体高度和灰缝厚度。
3. 基层处理:清理基层表面,确保基层平整、干净、湿润。
对于混凝土基层,应凿毛处理,并清除浮浆。
4. 排列砌块:根据放线和皮数杆,开始排列砌块。
砌块应色泽均匀、边角整齐、无弯曲、裂纹,规格一致。
5. 砌筑:采用错缝搭接的方法进行砌筑,确保墙体的整体稳定性。
砌筑过程中,应及时清理灰缝,确保灰缝厚度均匀一致。
6. 预留洞:根据设计要求,在墙体中预留洞口,如门窗洞、管道洞等。
预留洞应采用与墙体相同的材料进行砌筑。
7. 质量验收:在砌筑过程中和砌筑完成后,对墙体进行质量验收,确保墙体垂直、平整、无裂缝、灰缝均匀等。
四、施工要求及注意事项1. 施工过程中,严格按照施工方案和施工组织设计进行施工,确保施工质量。
2. 加强施工人员技术培训,提高施工技能和质量意识。
3. 加强施工现场管理,确保施工材料、机具摆放整齐,施工道路畅通。
4. 注意施工安全,严格执行安全规程,佩戴安全帽、安全带等防护用品。
5. 做好施工记录,及时反馈施工过程中出现的问题,确保工程顺利进行。
建筑施工工艺样板清单一、引言建筑施工工艺样板清单是对建筑施工过程中所需的各项工艺进行规范化的整理和总结,以确保施工按照统一的标准和工艺进行,提高施工效率和施工质量。
本文将从基础工程、结构工程、装修工程等多个方面进行详细介绍和说明,以供工程施工人员参考和执行。
二、基础工程1. 地基处理工艺- 土方开挖与回填工艺- 地基处理方法及工艺流程2. 地基加固工艺- 桩基施工工艺样板清单- 地基加固方法及流程3. 基础混凝土浇筑工艺- 基础模板安装、模板支撑及拆除工艺- 混凝土配合比与浇筑工艺流程三、结构工程1. 钢筋工程工艺- 钢筋加工与预埋安装工艺- 钢筋绑扎工艺与规范2. 混凝土浇筑工艺- 混凝土配合比设计与浇筑工艺- 混凝土养护与表面处理工艺3. 砌体工程工艺- 砌体材料选用与准备工艺- 砌体砌筑工艺与施工要求四、装修工程1. 水电安装工艺- 给水管道安装工艺- 排水管道安装工艺2. 石膏板安装工艺- 石膏板选型与尺寸确认工艺- 石膏板安装工艺与装饰面处理工艺3. 地面铺装工艺- 地面铺装材料选择与铺装工艺- 地面防水处理与维护工艺五、其他工程1. 外墙防水工艺- 外墙材料选择与处理工艺- 外墙防水材料选用与施工工艺2. 屋顶工程工艺- 屋顶材料选择与施工工艺- 屋顶防水与维护工艺3. 窗户与门窗工程工艺- 窗户与门窗尺寸确认工艺- 窗户与门窗安装工艺六、质量管理与安全要求1. 工程验收工艺样板清单- 施工质量验收工艺与标准- 工程竣工验收工艺与标准2. 施工安全工艺要求- 施工现场安全管理工艺要求- 施工设备操作与维护工艺要求七、总结以上是建筑施工工艺样板清单的详细介绍,通过明确的工艺流程和标准,可以保证施工质量和施工效率。
同时,施工人员需要严格按照施工规范操作,加强质量管理和安全意识,以确保施工过程的安全和质量。
希望本文所提供的样板清单对于广大工程施工人员有所帮助。
各工序样板砌体工序样板工序流程】1.施工准备,包括清理和放线。
2.绘制砌块排列图和立皮数杆。
3.墙底坎台施工。
4.选砌块和砌筑。
5.灌填墙顶细石砼。
质量控制点】1.核查砌块的质保资料,确保外观尺寸完好,强度符合设计要求。
2.按照审核确认的砌块排版图进行砌筑。
3.在墙体中部设置砼圈梁,墙体自由端设置构造柱。
4.设置拉结钢筋(与构造柱连接)及专用L型铁件(与框架连接)。
5.灌填墙顶细石砼的间歇时间不小于14天。
6.门窗洞口处设置预制砼块,预制块间距不大于400mm,最上(下)预制块中心距离完成面不大于200mm。
7.错缝组砌,错缝不小于下层砌块长度的1/3且不小于100mm。
8.有防水要求的墙体浇筑高度不小于200mm,厚度同墙体厚度的砼导墙。
质量标准】垂直度[0,5] mm平整度[0,8] mm砼梁(板)异形砌块异形砌块6°砌体转角部位砌体中部砌体端部主规格砌块。
内墙粉刷工序样板工序流程】1.封堵结构螺杆洞。
2.墙体喷浆。
3.铺贴钢丝网(不同界面交接及管线开槽部位)。
4.弹粉刷控制线。
5.做灰饼、冲筋。
6.护角线施工。
7.基层刮糙。
8.面层粉刷。
质量控制点】1.用发泡聚氨酯封堵螺杆洞时,最外侧预留20mm采用干硬性砂浆填塞。
2.墙体喷浆应尽量均匀,阳角部位设置水泥砂浆护角线。
3.钢丝网的直径不小于0.7mm,铺贴时锚入界面宽度不小于150mm并固定牢固。
4.粉刷控制线应准确并套方,保证整体方正度及开间净深符合要求。
5.灰饼、冲筋间距控制1.2-1.5米。
6.基层刮糙前对墙体适度浇水,基层及面层粉刷间歇期不少于1天。
7.面层砂浆杜绝掺加影响强度的外加剂。
8.粉刷完成保养时间不小于7天。
质量标准】垂直度[0,4] mm平整度[0,4] mm阴阳角方正[0,4] mm开间净深[0,10] mm空鼓开裂:每房间不多于1处,面积不大于4cm*5cm。
外墙粉刷工序样板工序流程】1.封堵结构螺杆洞(脚手洞)。
