风电工程施工组织总设计
- 格式:doc
- 大小:4.15 MB
- 文档页数:78
第一章工程概况1.1、工程概况本工程为大唐定边油房庄风电场一期(50MW)主体工程,风电场安装25台三一重能产SE11520型风力发电机组,所有风机塔筒轮毂中心高度为90m,塔筒长度为87.71m。
25台风力发电机组分2回35kV架空线路接入风电场升压变电站,A回架空线路接13台风力发电机组,B回架空线路接12台风力发电机组,每回线路起于风电场升压变电站,终止于连接末端风力发电机组。
2回架空线路全长共计约20.40km。
其中A回线约14.47km、B回线约5.93km。
1.2、工程特点1.2.1、交通运输大唐定边油房庄风电场一期(50MW)工程(简称“油一工程”)位于陕西省定边县东南约25km处的油房庄乡,东经107°42′30″~107°45′00″,北纬37°22′0″~37°26′0″,海拔1680m~1950m,占地约30km2,为黄土高原北部的黄土低岗斜坡,场地开阔.风场范围内部分区域有少量树木,定边县境内G307国道、青银高速公路横纵相连,S303省道从风场内通过,另有数条乡村道路通往厂区,交通便利。
1.2.2、交叉跨越线路主要交叉跨越1.2.3、风机本工程设计采用25台单机容量为2000KW风力发电机组,风机选用三一重能型号为SE11520型风机,轮毂中心高度为90米。
塔筒一共四节,总体高度87.71米,总体重量195吨,机舱重89.42吨、叶片单重12.5吨,三片总重37.5吨,轮毂重16.6吨。
1.2.4、导线和地线本线路工程的输送容量、输送距离及规范要求电压损失等经西北电力设计院计算,确定2回架空输电线路导线型号选用LGJ-185/30、LGJ-240/30、两种钢芯铝绞线配合架设,通信及避雷线(全线避雷)选用OPGW架设。
风机箱变连接铁塔引上线采用JKLGYJ-95-20导线。
1.2.5、绝缘子及金具1.2.5.1、污秽等级:本输电线路工程全线污秽等级按III级标准防护。
某风电场风力发电施工组织设计风力发电施工组织设计书一、项目概况风电场风力发电项目位于地,总装机容量为XX兆瓦。
风电场共包括X台风力发电机组,每台发电机组的装机容量为X兆瓦。
该项目的施工周期为X个月,施工范围包括风电机组基础工程、风电机组安装、电气系统工程、输电线路工程等。
二、组织管理机构1.项目经理办公室:负责项目整体管理和协调工作,包括人员、物资、设备的调配和协调,处理项目相关事务。
2.技术部:负责项目的技术研究、方案编制、技术计算、工艺和施工方法的研究和改进等工作。
3.施工部:负责项目的施工组织、施工计划的制定和实施,负责施工现场的管理和协调,包括人员、机械设备、施工材料等的管理和调度。
4.材料部:负责项目的材料供应和管理,包括采购、储藏、运输、验收等工作。
5.质检部:负责项目的质量检验和控制,对施工中的工艺、质量等进行监控和检查,确保施工质量符合规定标准。
6.安全环保部:负责项目的安全、环保工作,制定安全、环保管理制度,组织安全、环保培训,确保项目施工过程中安全、环保措施得到落实。
三、风电机组基础工程施工组织设计1.施工准备1.1项目经理办公室协调与供应商签订合同,完成物资采购和设备租赁等准备工作。
1.2施工部制定施工组织设计方案、施工计划,并参与施工现场选择和踏勘工作。
1.3技术部根据设计图纸和规范要求编制施工方案。
1.4安全环保部根据项目要求制定安全、环保措施,并组织工作人员进行培训。
2.基础施工2.1施工部根据施工计划组织施工队伍,指定施工任务和具体工作安排。
2.2施工部负责机械设备的调度和施工现场的管理,确保施工进度和质量。
2.3质检部对基础工程施工过程中的质量进行监控和检查。
2.4安全环保部组织施工现场安全监督和环保措施的落实。
3.基础验收3.1施工部负责基础工程的验收并编制验收报告。
3.2技术部对基础工程的符合设计要求进行评估。
3.3安全环保部组织基础工程的安全、环保验收。
3.4质检部对基础工程的质量进行最终检查。
风电工程施工组织总设计xxx风电场工程XXX风电场项目建设工组织设计XXX公司xxx年xxx月xxx日-1-xxx公司XXX风电场项目目录第一章工程概况及特点11.1编制依据11.2工程概况:11.3工程技术说明:2第二章施工现场组织52.1施工现场组织机构设想52.2项目部施工组织机构图72.3施工现场管理职责72.4特种作业人员配备10第三章施工现场平面布置123.1施工现场总平面布置123.2施工现场使用权和进出权153.3现场管理方案和制度15第四章施工机具配置164.1施工机具配置16第五章劳动力配置计划195.1施工劳动力配置195.2劳动力计划205.3施工队编制方案22第六章施工方案236.1工程前期准备阶段236.2主要施工方法收集线256.3施工升压站施工方法436.4施工方案风机基础60第七章施工工期和施工进度857.1施工期规划和要求八十五-2-XXX公司xxx风电场工程7.2施工进度计划(进度计划的柱状图和网络图见附图2和图3)857.3图纸交付计划867.4进度计划风险分析及控制措施............................................................................ .. (86)第八章材料供应管理898.1材料储存898.2主要材料供应计划90第九章施工质量管理919.1质量管理总目标919.2质量管理总方针:-60-9.3质量管理组织-60-9.4主要质量职责-60-9.5施工质量管理保证措施-62-9.6施工中所采用的技术规范和标准如下:63—X施工安全管理9810.1项安全管理目标——64-1.2安全管理职责-64-103安全管理机构-67—1章环境保护和文明施工管理11111席1环境保护指标和措施11111.2文明施工目标、组织实施112第十二章规划,统计和信息管理11512.1计划和统计报表的编制和传递11512.2信息管理目标和措施11612.3项目档案管理11612.4信息管理117-3-XXX公司xxx风电场工程第一章项目概况及特点1.1编制依据1.1.1编制依据1)xxx风电场xxx工程招标文件、初设、施工合同及现场勘察情况。
第一部分总体策划第1章编制依据及执行标准和规范1.1 编制依据《电力建设工程施工技术管理导则》国投吐鲁番小草湖一期49.5MW风电场工程招标文件国投吐鲁番小草湖一期49.5MW风电场工程招标文件公告及招标编号中能建西北电力建设第四工程公司施工技术管理标准我司对国投吐鲁番小草湖一期49.5MW风电场施工现场实际情况的调查1。
2 执行标准和规程规范《建筑地基基础工程施工质量验收规范》GB50202-2002《混凝土结构工程施工质量验收规范》GB50204-2002《混凝土结构设计规范》GB50010-2002《混凝土质量控制标准》GB50164-1992《硅酸盐水泥、普通硅酸盐水泥》GB175-1999《混凝土外加剂》GB8076-1997《混凝土外加剂应用技术规范》GB50119-2003《普通混凝土用碎石或卵石质量标准及检验方法》JGJ53-1992《普通混凝土用砂质量标准及检验方法》JGJ52-1992《混凝土拌合用水标准》JGJ63-1989《普通混凝土配合比设计规程》JGJ55-2000《钢筋焊接及验收规程》JGJ18-2003《钢筋混凝土用热轧带肋钢筋》GB1499-1998《电气装置安装工程接地装置施工及验收规范》GB50169-92《接地装置工频特性参数的测量导则》DL475-92《电气装置安装工程电缆线路施工及验收规范》GB50168-92以上标准若有新的版本则执行新标准,替代原有标准。
第2章工程概况2。
1 工程建设规模2。
1。
1 工程名称国投吐鲁番小草湖一期49。
5MW风电场工程2.1.2 投资单位国投电力控股股份有限公司2。
1.3 工程建设规模国投吐鲁番小草湖一期49.5MW风电场工程规划33台1500kW风力发电机组。
每台风力发电机组均配置一台箱式变压器.本标段工程包括如下内容:风机基础地基处理,风机基础施工,箱式变电站基础施工,场内检修道路施工。
2。
2 工程自然条件2。
2.1工程地址国投吐鲁番小草湖风电场一期49。
200MW风电场施工组织设计一、工程概况1.1、编制依据㈠.《****200MW风电场箱变基础、风机基础、混凝土风机塔筒预制》工程合同;㈡.《工程投标文件》;㈡.国家现行风电站施工规范和风力发电工程验收规范、其它相关规范;㈢.发包单位提供的施工条件、现场实际施工条件;㈣.我公司的科技水平、管理水平、技术装备及施工经验。
1.2、概述******200MW工程位于******市东南**(G30 国道)东侧的戈壁滩上,分两个区域,各区域装机容量均为 100MW。
其中南区东经 E:94°34′~94°39′、北纬 N:42°06′~42°09′,场址区域地形平坦,海拔高程在980~1070m之间,总体地势西南高东北低,场址区冲沟较发育,表部生长有稀疏耐旱植物。
南区位于明哈高速以南38km处,交通较便利。
********200MW工程南区100MW风电项目新建1座110kV升压站,主变容量规划为1×100MVA, 110kV侧规划为单母线接线,1回110kV线路,35kV侧规划为单母线接线,5回集电线路,1回35kV动态无功补偿(SVG)装置馈线,1回35kV接地变及小电阻接地成套装置馈线,1回35kV站用变馈线,110 kV升压站按终期规模本期一次建成。
110kV配电装置采用户外软母线AIS设备中型布置,35kV配电装置采用户内移开式高压开关设备,单列布置。
风电场所有电能通过110kV升压站的1回110kV架空线路,送入**南220kV升压汇集站,110kV架空线路导线采用LGJ-300/30,长度约17km。
1.2.1施工用水、电施工单位从工程区西北约80km**和以西约60km为烟墩车站拉水,或**给水管线接水,以解决工程施工和生活用水。
我单位自备柴油发电机2台。
1.2.2 地震活动场地50年超越概率10%的地震动峰值加速度为0.05g,地震动反应谱特征周期为0.40s,相对应的地震基本烈度为Ⅵ度,属构造稳定区。
风电工程施工组织设计方案提升风力发电项目建设效率一、引言风力发电作为一种清洁能源的重要形式,受到了越来越多国家的重视。
在风力发电项目建设中,施工组织设计方案是提高工程建设效率、确保工程质量的重要依据。
本文将探讨如何通过合理的风电工程施工组织设计方案,提升风力发电项目的建设效率。
二、前期准备在进行风力发电项目的施工组织设计方案时,首先需要进行充分的前期准备工作。
这包括对项目的可行性研究、土地审批手续、环境影响评估等方面的工作。
只有在前期准备工作充分完善的情况下,才能确保施工组织设计方案的科学合理性。
三、风险评估与管理风力发电项目建设过程中存在着一定的风险,如天气变化、设备故障、人员伤亡等。
为了降低风险发生的概率以及减少风险对工程进度的影响,施工组织设计方案中应对风险进行全面的评估与管理。
这包括建立科学的风险识别机制、制定应对措施、设立应急预案等。
四、施工方法与工期控制风力发电项目的建设需要采用合理的施工方法与工期控制措施。
在施工组织设计方案中,应对不同工程环节采用最优的施工方法,提高施工效率。
同时,通过合理的工期控制,确保项目能够按时完成。
五、人力资源管理风力发电项目的建设需要充足的人力资源保障。
施工组织设计方案中应对人力资源进行科学的组织与管理,确保人员的合理调配和培训。
这包括制定详细的岗位责任和工作流程,提高工作效率和质量。
六、物资采购与供应链管理风力发电项目建设需要大量的物资供应,如风机塔筒、叶片等。
在施工组织设计方案中,应制定科学的物资采购计划,并建立完善的供应链管理机制,确保物资供应的及时性和质量。
七、施工现场管理风力发电项目的施工现场存在着复杂多变的环境因素,如风力、土壤等。
施工组织设计方案中应对施工现场进行科学的管理,包括安全保障、环境保护、质量控制等方面。
这有助于提高工程建设效率和施工质量。
八、监理与验收在风力发电项目建设过程中,监理与验收是确保工程质量的重要环节。
施工组织设计方案应包含监理与验收的具体方案,确保项目能够符合相关标准和要求。
风电项目施工组织设计方案一、前言随着全球能源需求的增长和环境保护意识的加强,风能作为一种清洁、可再生的能源形式,受到了越来越多的关注。
为了充分利用风能资源,推动风电项目的建设,本文将详细介绍风电项目施工组织设计方案。
二、项目概况本项目位于X市,总装机容量为X兆瓦,共包括X台风力发电机组。
项目选址考虑了风能资源、地质条件和电网接入等因素,同时充分考虑了环保和安全等方面要求。
三、施工组织设计1.组织架构本项目的施工组织机构主要包括总指挥部、技术部、工程部、安全环保部、质量检测部等部门。
各部门之间形成明确的职责划分和协作机制,确保项目的顺利进行。
2.施工流程本项目的施工流程主要分为前期准备、土建施工、设备安装、电力接入和试运行等阶段。
每个阶段都有相应的工作内容和时间节点,需要严格按照计划进行。
3.人员配置根据项目规模和要求,本项目需要配备一定的管理人员、技术人员、工人和安全人员。
其中,管理人员主要负责项目的组织和协调,技术人员负责技术支持和监督,工人负责具体施工工作,安全人员负责安全监管。
4.资源配置本项目需要充分考虑土地、材料、设备和资金等资源的合理配置。
土地资源需要科学选址,材料和设备需要按照质量要求进行选购,资金需要合理安排,确保项目的质量和进度。
5.安全环保本项目注重安全和环保,在施工过程中必须严格遵守相关法规和标准,采取相应措施保障施工安全和环境保护。
例如,施工期间要加强对施工现场的安全巡查,避免事故发生;并采取措施减少施工对环境的影响,例如控制噪音、排放物等。
6.质量控制本项目的质量控制要求严格,施工过程中需要做好各项质量检查和验收工作。
对关键工序和重要设备的质量要求高,需要进行全过程的监督和检测。
同时,项目组织要制定相应的质量控制流程和标准,确保施工质量达到要求。
7.管理与协作本项目要求各部门之间的密切协作和沟通,形成紧密的管理网络。
各部门需要按照项目的要求和计划进行工作,及时进行沟通和协商,确保施工过程的顺利进行。
一、项目背景随着我国能源结构的不断优化,风能作为一种清洁、可再生的能源,越来越受到重视。
上海作为我国东部沿海地区的重要城市,具有丰富的风能资源。
为响应国家关于大力发展新能源的号召,本项目旨在上海地区建设一座具有示范意义的风电工程,推动上海地区新能源产业的发展。
二、工程概况本项目位于上海某海域,总装机容量为XX兆瓦,共建设XX台风机。
工程主要包括风机基础、风机塔筒、风机叶片等设备安装,以及电气设备、控制系统等配套设施建设。
三、施工方案设计1. 施工组织(1)施工队伍:组建一支具备丰富海上风电施工经验的专业施工队伍,包括管理人员、技术人员、施工人员等。
(2)施工进度:根据工程实际情况,制定详细的施工进度计划,确保工程按期完成。
2. 施工方法(1)风机基础施工① 钻孔灌注桩施工:采用旋挖钻机进行钻孔,采用导管法进行灌注混凝土,确保桩基质量。
② 承台施工:采用现场浇筑混凝土,确保承台尺寸和强度满足设计要求。
(2)风机塔筒施工① 搭设脚手架:根据风机塔筒高度,搭设符合安全规范的脚手架。
② 钢结构安装:采用分段吊装法,将塔筒分段吊装至预定位置,进行焊接固定。
(3)风机叶片施工① 叶片运输:采用专用运输车辆将叶片运输至施工现场。
② 叶片安装:采用吊车将叶片吊装至风机塔筒顶部,进行安装固定。
(4)电气设备施工① 电气设备运输:采用专用运输车辆将电气设备运输至施工现场。
② 电气设备安装:按照设计图纸,将电气设备安装至预定位置,进行调试和试验。
3. 安全措施(1)施工安全:严格执行安全生产法规,加强施工现场安全管理,确保施工人员生命安全。
(2)海洋环境保护:在施工过程中,严格控制施工废水、废气和固体废弃物的排放,保护海洋生态环境。
(3)应急措施:制定完善的应急预案,确保在发生突发事件时,能够迅速有效地进行处置。
四、质量控制(1)施工材料:选用符合国家标准的优质材料,确保工程质量。
(2)施工工艺:严格按照设计图纸和施工规范进行施工,确保施工质量。
风电安装施工组织设计随着科技的发展和环保意识的提高,风力发电作为一种清洁、可再生的能源,在全球范围内得到了广泛的和应用。
然而,风电安装工程是一项复杂的系统工程,需要精心设计和管理。
本文将探讨风电安装施工组织设计的各个方面。
一、工程概述风电安装施工组织设计是对风力发电项目施工过程进行全面规划和安排的过程。
其主要目标是确保工程安全、质量、进度和成本的综合平衡,同时考虑到环境保护和可持续发展。
二、施工流程风电安装工程的施工流程一般包括以下步骤:1、基础工程:包括地质勘察、基础设计、施工准备等。
2、风力发电机组安装:包括塔筒、发电机、叶片等设备的运输和安装。
3、输电线路建设:包括电力线路的规划和设计,以及杆塔、导线的施工等。
4、控制系统安装:包括控制室、配电柜等设备的安装和调试。
5、验收及调试:对整个系统进行测试和调试,确保正常运行。
三、组织设计在风电安装施工过程中,有效的组织设计是保证工程顺利进行的关键。
组织设计应考虑以下几个方面:1、施工组织机构:建立完善的施工组织机构,明确各部门和人员的职责和权限。
2、施工计划:根据工程实际情况,制定详细的施工计划,包括施工进度、资源配置等。
3、安全措施:制定完善的安全管理制度和操作规程,确保施工过程的安全。
4、质量保证:建立严格的质量保证体系,确保施工质量符合要求。
5、环境管理:采取有效的环境管理措施,减少施工对环境的影响。
四、资源管理风电安装施工需要大量的资源,包括人力、物力和财力。
因此,资源管理是风电安装施工组织设计的关键环节。
在资源管理中,应考虑以下几个方面:1、人力资源:包括施工队伍的选择和管理,人员的培训和考核等。
2、物力资源:包括设备的选择和采购,材料的采购和管理等。
3、财力资源:包括资金的筹措和使用,成本的控制和管理等。
五、风险管理风电安装施工存在各种风险,如安全风险、质量风险、进度风险等。
因此,在风电安装施工组织设计中,应考虑风险管理。
风险管理应包括以下几个方面:1、风险识别:识别出可能存在的风险和隐患。

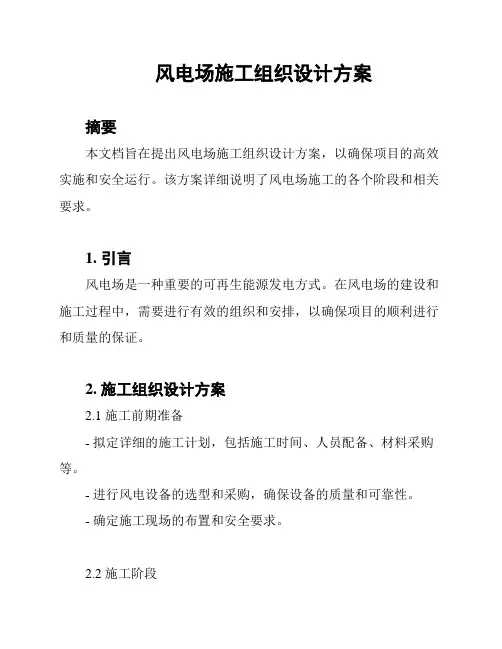

风电场施工组织设计方案摘要本文档旨在提出风电场施工组织设计方案,以确保项目的高效实施和安全运行。
该方案详细说明了风电场施工的各个阶段和相关要求。
1. 引言风电场是一种重要的可再生能源发电方式。
在风电场的建设和施工过程中,需要进行有效的组织和安排,以确保项目的顺利进行和质量的保证。
2. 施工组织设计方案2.1 施工前期准备- 拟定详细的施工计划,包括施工时间、人员配备、材料采购等。
- 进行风电设备的选型和采购,确保设备的质量和可靠性。
- 确定施工现场的布置和安全要求。
2.2 施工阶段- 按照施工计划,进行场地平整和基础建设。
- 安装风机塔筒、机舱和叶片等主要设备。
- 进行电缆敷设和连接,确保电力传输的稳定性。
- 进行风电场的监测和测试,确保发电系统的正常运行。
2.3 施工后期- 进行设备的验收和调试,确保设备性能达到设计要求。
- 做好施工记录和档案的整理,为后续维护和管理提供依据。
- 进行安全培训和交底,确保施工人员的安全意识和操作规范。
3. 施工安全要求- 施工过程中必须遵守相关安全法规和规程。
- 施工现场必须设置安全警示标志,并进行定期巡视和维护。
- 所有参与施工人员必须经过相应的安全培训和持证上岗。
- 施工现场必须配备必要的安全设施和救援装备。
4. 结论本文档提出了风电场施工组织设计方案,包括施工前期准备、施工阶段和施工后期的要求,以及施工安全要求。
通过合理的组织和安排,可以确保风电场的高效实施和安全运行。
希望本方案能对风电场的施工工作提供一定的指导和参考。
风电项目施工组织设计方案一、项目概况本风电项目位于XX省XX市XX县,总装机容量为XXMW,项目涉及的主要工程包括风机基础施工、风机组装安装、电缆敷设、风电场内道路建设等。
二、施工组织设计原则1.安全第一:确保施工过程中的工作安全,有效避免事故发生。
2.质量第一:保证施工过程中的施工质量,确保项目达到设计要求。
3.时间控制:合理安排施工进度,确保按时完成项目建设。
4.节约成本:合理利用资源,降低施工成本。
三、施工组织方案1.风机基础施工风机基础施工是风电项目的重要环节,包括场地平整、基础打桩、混凝土浇筑等工作。
本项目将采取以下措施:-详细分析地质勘探资料,确定合适的基础类型和施工方法。
-合理设置临时设施,如安全防护网、临时贮存区等。
-建立基坑预支撑系统,确保基坑施工的安全可靠。
-严格控制混凝土浇筑质量,采取科学的浇筑工艺,避免出现裂缝等问题。
2.风机组装安装风机组装安装是将风机塔筒、机舱、叶片等组装安装到基础上的过程。
本项目将采取以下措施:-合理安排各种设备的运输和安装顺序,确保施工进度。
-定时进行机舱的检验,确保安装质量和安全性。
-严格按照风机组装安装规范进行操作,避免出现不良情况。
-设立临时防护措施,确保施工过程中的安全。
3.电缆敷设电缆敷设是保证风机与电网连接的关键步骤,本项目将采取以下措施:-制定电缆敷设方案,包括布线图、敷设方式等。
-采购质量可靠的电缆材料,确保使用寿命和安全性。
-进行电缆材料的试验,检测其耐压、绝缘等性能。
-严格按照电缆敷设标准进行操作,避免损坏和事故发生。
4.风电场内道路建设风电场内的道路建设是保证风机安装、维护和运输的重要环节。
本项目将采取以下措施:-根据设计要求规划道路线路和宽度。
-合理安排道路建设的工期,确保项目进度。
-采用环保材料进行道路建设,减少污染。
-建立临时交通标识,确保施工期间交通秩序。
四、施工组织控制措施1.安全控制严格执行安全生产法规,组织安全培训。
七、施工组织设计(一)、工程概况与实施条件分析1.1工程简述工程名称:**48MW风电工程EPC总承包。
招标单位:****公司。
工程地点:**镇境内。
计划工期:计划于 ** 年**月 ** 日开工,计划于 ** 年** 月 **日完工且具备并网条件。
具体开工日期以招标人或监理人通知为准。
工程质量要求:符合国家、行业或地方验收标准并满足设计文件及其他相关规范的要求。
设计和施工的质量标准要求达到合格。
工程概况:****风电场位于**市**镇,装机容量 48MW,拟安装 2.0MW等级风力发电机组,风电场规划建设一座 66kV 升压站。
1.2工程承包范围****公司48MW华电**风电场工程EPC总承包,具体以工程量清单、图纸及相关资料为准,包括但不限于建设期土地租赁、青苗补偿、征地、工程设计、设备采购(包含风力发电机组、箱变等)供货、运输及储存、建筑、施工安装、调试试验及检查、至电站系统完全接入当地公共电网(杆塔基础征地、接入系统、调度通信、系统保护监控包括在工程范围内),及所有设备调试试验,项目验收。
招标范围内没有载明,但实际证明是确保工程发电运行、确保通过各方验收所必须的,都纳入EPC总承包服务范围。
1.3工程特性1.3.1 地质条件及交通情况**发电有限公司**风电场位于**市**市**镇,风电场距**市约50km。
场区多为中低丘陵,风电场总体地形是西高东低,高差不大,海拔高度在390m~800m 之间。
本期规划场区可利用面积约49.5km2。
1.3.2 气候和社会环境条件1.4 施工准备工作1.4.1 临建搭设待完成对原始场地内渣土、杂草清运平场工作进场后,立即着手临建搭设工作,项目部办公用房及住宿采用活动板房形式。
选取原则是与施工现场近,便于管理,也有利于管理人员内外业工作之间的协调调度,全站的临时设施按国家相关标准达到劳保条件要求,生活污水设临时化粪池经处理后合格做掩埋处理。
不得超标排放废水,垃圾集中处理,使施工环境文明卫生。
第一章工程概况及特点一、工程概况1、华能义县白石砬沟风电场工程装机规模为49.5MW。
安装33台单机容量为1500kW的风力发电机组。
2、本工程为场内集电线路施工,该工程共分为2条主干线,为单双混合线路,另有2条回路接入原老龙口风电场线路,全部采用自立式铁塔组立,场内线路采用架空、地埋电缆形式。
二、施工环境2.1地理位置及自然环境条件:华能义县白石砬沟风电场工程场内集电线路施工位于义县大榆树堡镇瓦子峪乡,距离义县23km左右,场区范围大致处于东经121︒26'~121︒30'、北纬41︒36'~41︒40'。
场址一般海拔高度在160~300m,场址地形为丘陵。
2.2施工难点场内集电线路位于山区,施工范围大,涉及面宽;施工电源因场地分散,施工地点远,施工需临时布置柴油发电机。
施工与土建专业交接面多和广,施工进度影响因素复杂。
三、工程范围1、风机箱式变压器安装调试、风机至风机变电缆、风机变高压侧电缆到升压站35kV开关柜完整的输变电线路工程(包含光缆),升压站内电缆(包含控制电缆)敷设及安装。
电缆工程,电缆沟槽开挖及回填,电缆保护管敷设,电缆常规试验,光缆架设,光缆熔接及试验。
2、土石方及基础工程:35kV杆塔材料采购、组立工程及接地工程;架线及附件安装工程;导线、避雷器、隔离开关、绝缘子等终端设备的采购、安装与交接试验;施工中发生的占地、地面附着物补偿、线路交叉跨(穿)越施工、线路走廊清理、线路交叉跨(穿)越等。
3、一年质保期内的工程修复及维护工作。
第二章主要施工方案及措施一、方案综述1、本工程主要概况:本工程有35kV线路5回,共33台风机,33台箱变,分别到升压站35kV 线路终端塔,经电缆连至35kV配电装置。
本工程光缆分别将5条线路的33台风机连接到升压站,在风机、升压站和杆塔之间光缆采用穿管地埋。
光缆采用OPGW光缆16、32芯,架设在35kV的电力线杆塔上,光缆金具及附件采用光缆厂家配套金具。
风电工程施工组织设计(标准版)概述风电工程施工组织设计是风电项目实施的重要环节,旨在合理规划和组织施工过程,确保项目的高效、安全和顺利进行。
施工组织设计原则1. 安全第一:确保施工过程中的人身安全和财产安全。
2. 高效管理:合理安排施工流程,提高施工效率。
3. 环保可持续:减少对环境的影响,充分利用可再生能源。
4. 遵守法律法规:严格按照相关法律法规进行施工,并取得必要的许可和证书。
施工组织设计内容1. 施工方案:详细规划施工任务、工序和工期,制定工程进度计划。
2. 施工管理机构:确定施工项目组织结构,明确各个管理岗位的职责和权限。
3. 劳动力组织:拟定人员构成、用工数量和用工时间安排,确保足够的劳动力参与施工。
4. 施工设备:确定所需施工设备种类、数量和使用时间,并制定设备维护计划。
5. 施工材料:确定所需施工材料种类、数量和供应计划,确保施工过程中的材料供应充足。
6. 安全管理措施:制定安全生产方案,包括安全检查、事故预防和应急预案等。
7. 环境保护措施:制定施工环保方案,保护周围环境不受施工影响。
8. 停电、通讯等配套工作:与相关单位协调,确保施工期间的电力供应和通讯畅通。
9. 现场施工管理:指定现场负责人,组织、指导和监督实施施工任务。
10. 监理工作:与监理单位合作,定期检查施工进度和质量,并及时协调解决问题。
相关要求1. 施工组织设计书应根据具体项目特点进行调整和完善。
2. 风电工程施工组织设计书应提交给相关管理部门审核。
3. 施工组织设计书应作为施工准备的重要依据,并及时调整与完善。
风电工程施工组织设计是确保风电项目施工顺利进行的关键环节,坚持合理规划和科学组织施工过程,能够有效提高施工效率,确保工程质量和安全。
因此,对风电工程施工组织设计书的编制和实施应予以重视,确保项目的顺利进行。
风电工程总体施工组织布置及规划概述本文档旨在针对风电工程的总体施工组织布置及规划进行说明。
通过合理的组织布置和周密的规划,能够提高施工效率,保障项目质量,确保施工过程安全有序进行。
施工组织布置风电工程的施工组织布置应包括以下几个方面:1. 施工人员:根据项目规模确定所需施工人员数量,招募合适的工程师、技术人员和施工人员,确保施工团队的专业素质和施工经验。
2. 施工设备:根据施工方案确定所需的施工设备,包括起重机械、吊装设备、运输车辆等。
确保设备的质量和数量满足项目需要。
3. 施工材料:根据施工方案确定所需的施工材料,包括风机组件、电力设备、钢材等。
确保材料的供应和储备,避免因材料不足而导致施工延误。
4. 施工场地:选择适当的施工场地,考虑地形、土质和交通条件等因素,确保施工场地的平整度和可达性。
合理规划场地内的施工区域和临时设施,如临时办公室、仓库和生活区等。
5. 施工安全:制定详细的安全管理方案,明确安全责任和安全措施,培训施工人员的安全意识和操作技能,确保施工过程中的安全。
同时,定期检查和维护施工设备和场地,防止安全隐患的发生。
施工规划风电工程的施工规划应包括以下几个方面:1. 工期计划:根据项目的施工周期和要求,编制详细的工期计划,明确每个施工阶段的工作内容和时间节点,合理安排施工任务和资源调配,确保项目按时完成。
2. 质量控制:制定严格的质量管理方案,包括质量检查和测试计划,确保施工过程中的质量控制。
监督施工人员按照规范和标准进行作业,及时发现和解决质量问题。
3. 环境保护:制定环境管理方案,明确施工期间的环境保护措施,如土地保护、物料管理和废弃物处理等。
确保施工过程对周围环境的影响最小化。
4. 成本控制:编制详细的成本预算和控制方案,按照预算进行施工物资和资源的采购和使用,确保项目的施工成本控制在合理范围内。
5. 沟通和协调:建立良好的沟通和协调机制,与相关的监理和设计单位保持密切联系,及时解决施工过程中的问题和变更,确保项目顺利推进。
XXX风电场工程施工组织设计XXX公司XXX年XXX月XXX日目录第一章工程概况及特点 (1)1.1编制依据 (1)1.2工程概述: (1)1.3工程技术说明: (2)第二章施工现场组织机构 (5)2.1 施工现场组织机构设想 (5)2.2项目部施工组织机构图 (7)2.3施工现场管理职责 (7)2.4 特种工人员配备 (10)第三章施工现场平面布置 (12)3.1施工现场总平面布置 (12)3.2工地使用权及出入权 (15)3.3工地管理方案与制度 (15)第四章施工机具配置 (16)4.1施工机具配置 (16)第五章劳动力配备计划 (19)5.1 施工力量配置 (19)5.2劳动力计划 (20)5.3作业队伍的准备计划 (22)第六章施工方案 (23)6.1工程准备阶段 (23)6.2集电线路主要施工方法 (25)6.3升压站建筑工程施工方法 (43)6.4 风机基础施工方案 (60)第七章工期及施工进度计划 (85)7.1 工期规划及要求 (85)7.2施工进度计划(进度计划横道图、网络图见附图2、3) (85)7.3图纸交付计划 (86)7.4进度计划风险分析及控制措施 (86)第八章物资供应管理 (89)8.1物资保管 (89)8.2主要材料供应计划表 (90)第九章施工质量管理 (91)9.1 质量管理总目标 (91)9.2 质量管理总方针:................................................................................................................................... - 60 -9.3质量管理机构............................................................................................................................................ - 60 -9.4主要质量职责............................................................................................................................................ - 60 -9.5施工质量管理保证措施............................................................................................................................ - 62 -9.6施工中应用的技术规范标准如下: ........................................................................................................ - 63 -第十章施工安全管理. (98)10.1安全管理目标.......................................................................................................................................... - 64 -10.2安全管理责任.......................................................................................................................................... - 64 -10.3安全管理组织机构................................................................................................................................ - 67 -1第十一章环境保护及文明施工管理 . (111)11.1 环境保护的目标、指标及措施 (111)11.2 文明施工的目标、组织机构和实施 (112)第十二章计划、统计和信息管理 (115)12.1 计划、统计报表的编制与传递 (115)12.2 信息管理目标及措施 (116)12.3 工程档案管理 (116)12.4信息管理 (117)第一章工程概况及特点1.1编制依据1.1.1编制依据1)XXX风电场XXX工程招标文件、初设、施工合同及现场勘察情况。
2)《35kV及以下架空电力线路施工及验收规范》(DL/T5210.1-2012)、《跨越电力线路架线施工规程》(DL5106-1999)、《电气装置安装工程电缆线路施工及验收规范》(2012版)架空线路及电缆敷设工程质量检验及评定规范。
3)《电气装置安装工程电力变压器、油浸电抗器、互感器施工及验收规范》(GBJ148-90)《电气装置安装工程母线装置施工及验收规范》(GBJ149-90)《电气装置安装工程接地装置施工及验收规范》(GB50169-2012)等箱式变安装工程施工技术规程、规范。
4)《送电线路工程施工过程作业指导书》(本公司按照以往施工经验编制),《质量环境职业健康安全管理手册》(本公司贯标体系文件)等公司内部文件。
5)《电力建设安全工作规程:第2部分:架空电力线路》(DL5009.2-2010),《电力设备典型消防规范》(DL5027-93)、《电力行业紧急救护工作规范》(DL/T 692-2010)等现行有关安全生产、文明施工的规定与标准。
6)《通用硅酸盐水泥》(GB175-2007)、《建筑用砂》(GB/T14684-2001)、《建筑用卵石、碎石》(GB/T14685-2001)、《环形钢筋混凝土电杆》(GB369-94)、《输电线路铁塔制造技术条件》(GB2694-2003)等国家和自治区现行有关设施、机具材料的施工要求、规范、规定。
7)《风力发电达标投产验收规范》(GB\T50571-2010)。
8)《风力发电工程施工组织设计规范》(DL/T5384—2010)。
9)《电力建设施工质量验收及评价规程》(DL/T5210.1—2012)1.2工程概述:1.2.1工程名称:(1)建设单位:XXX(2)设计单位:XXX(3)监理单位:XXX(4)施工单位:XXX(5)承包方式:XXX(6)开工时间:XXX年 04月 01日(7)竣工日期:XXX年02 月28 日(11月底并网发电)1.2.2工程工期要求:工期约330天,具体工期要求及开工日期以招标人开工前书面通知为准。
1.2.3质量目标达到设计要求投产,质量等级评价为优良,单位工程优良率100%,分项工程优良率大于100%,争创国优。
1.2.4工程项目简介XXX风电场XXX工程建设方案为安装24台单机容量2000kW风电机组,总装机容量为48MW。
每台风力发电机组发出电量经对应的机组箱变升压后由35kV集电线路送至风电场新建的220kV升压站。
风电场本期工程,线路全长约为16.5公里,其中双回路约为2.5公里,单回路约为14.0公里。
1.3工程技术说明:1.3.1工程地质条件1、沿线地形地质情况XXX风电场工程位于XXX省大同市广灵县南村镇,大致的风电场范围为:西至山神庙与狼窝尖,东至憨崖顶与磨石梁,北至唐山口,南到广灵与灵丘的县界。
广灵县南部山区,该区域山势起伏,场区内最低处海拔1584m,最高处海拔1879m,东西由石梯岭相隔,形成岭东岭西两大平川。
根据地貌形态特征和成因,地貌类型分为土石山区、黄土丘陵区、平川区和洪积扇区。
2、施工场地现有条件根据本工程的特点,在施工布置中考虑以下原则:(1)风场区地形为山区,复杂多变;(2)全年可利用施工期较短。
1.3.2施工气象条件1.3.3地理位置和交通条件XXX风电场工程位于XXX省大同市广灵县南村镇,大致的风电场范围为:西至山神庙与狼窝尖,东至憨崖顶与磨石梁,北至唐山口,南到广灵与灵丘的县界。
风场坐标间于东经114°00′~114°12′、北纬39°53′~39°55′之间,是广灵县南部山区,该区域山势起伏,场区内最低处海拔1584m,最高处海拔1879m。
1.3.4施工临时电源、水源条件施工水源:由于招标人不提供风电场场区施工用水源,施工用水投标人自行解决,初定方案打井解决施工用水。
施工电源:属于施工方范围(施工用箱变及所有施工需的临时线路、接线箱等均由业主负责)。
业主提供电源点,我方自行引接施工电源。
1.3.5系统简介及工程量1、系统简介XXX风电场XXX工程安装24台单机容量2000kW风电机组,总装机容量为48MW。
风电机组接线方式采用一机一变单元接线方式,经箱式变压器升压至35kV后,经35kV集电线路接至广灵南村镇风电场新建的220kV升压站。
2、主要工程量概述2.1升压站建筑工程升压站的土建施工,包括进站公路、场地平整、开挖、回填、地基处理、所有基础施工、屋外配电装置、架构及避雷针、事故油池、电缆沟、升压站建筑的一般土建、给排水设施、站区道路(水泥路面)、站区硬化及绿化、站外毛石护坡及排(截)水沟、围墙及大门、建筑装饰等升压站区域所有建筑工程。
2.2升压站安装工程(1) 变电站220kV电气设备,包括但不限于:220kV升压站内全部电气设备系统和全站架空线路(包括金具)、电缆敷设(包括电缆支架安装)工程安装及调试;(2) 35kV铠装移开式交流金属封闭开关柜及无功补偿系统;(3) 站用电配电设备全套;(4) 全站高低压电缆(含变电站35kV电缆出线与集电线路的连接,分界点为变电站围墙外终端塔电缆终端)及控制电缆工程全套;(5) 全站综合自动化系统设备全套;(6) 接入系统设备全套;(7) 全站通信系统全套(含引入光缆);(8) 全站通风空调设备及管路工程全套;(9) 全站直流电源系统全套;(11) 全站照明系统全套;(12) 全站防雷及接地装置工程;(13) 全站生产运行水、机电设备消防工程全套;(14) 升压站其它设备安装。
2.3风机与箱变基础、地基处理风机基础:土方开挖和填筑;地基处理;基础环卸车及二次运输、安装就位及调平;基础混凝土浇筑和预埋件埋设(防雷接地、电缆套管等);风机接地安装;基础防腐密封等。
箱式变基础:土方开挖和填筑;开挖边坡的支护(必要时);混凝土浇筑,预埋件埋设(防雷接地、电缆套管等);箱变接地安装;基础防腐密封等。
