计日工工程量签证单
- 格式:doc
- 大小:19.86 KB
- 文档页数:1
现场签证表
工程名称:标段:编号:
施工单位日期
致(发包人全称)根据指令人姓名年月日的口头指令或你方(或监理人)年月日的书面通知,我方要求完成这项工作应支付价款金额为(大写)
(小写),请予核准。
附:1、签证事由及原因
2、附图及计算式
承包人(章)
承包人代表
日期
复核意见:
你方提出的此项签证申请经复核:
□不同意此项签证,具体意见见附件
□同意此项签证,签证金额的计算,由造价工程师复核
监理工程师
日期复核意见:
□此项签证按承包人中标的计日工单价计算,金额为(大写)元,(小写元)□此项签证因无计日工单价,金额为(大写)元,(小写元)。
造价工程师
日期
审核意见:
□不同意此项签证
□同意此项签证,价款与本期进度款同期支付。
发包人(章)
发包人代表
日期
注:1、在选择栏中的“□”内作标识“√”;
2、本表一式四份,由承包人在收到发包人(监理人)的口头或书面通知后填写,发包人、监理人、造价咨询人、承包人各存一份。
工程施工签证单签证单编号:20220701承建单位:XXX建筑工程有限公司项目名称:XXX工程项目工程地点:XXX市XXX区XX街XX号签证日期:2022年7月1日1. 签证内容:根据双方协商一致,在施工过程中发现以下变更事项,经甲乙双方审核确认,现就变更事项进行签证处理。
2. 变更事项描述:1) 增加混凝土浇筑数量在实际施工过程中,根据设计要求和现场情况,需要增加混凝土浇筑数量,并且对混凝土浇筑部位进行调整。
2) 延长土方开挖周期由于遇到地下水位较高的情况,导致土方开挖周期延长,需要进行相应的工程调整和处理。
3) 调整砖石砌筑方案原设计方案中,砖石砌筑使用的砖石规格与现场实际情况不符,需要进行规格调整及施工方案修改。
4) 临时搭建施工平台为了确保施工安全及效率,需要在工程现场临时搭建施工平台,提供给施工人员使用。
3. 变更理由:1) 增加混凝土浇筑数量:由于实际施工中发现原设计混凝土浇筑数量不足以满足结构要求,需要增加混凝土浇筑数量。
2) 延长土方开挖周期:地下水位较高导致土方开挖周期延长,需要调整开挖计划以确保施工进度。
3) 调整砖石砌筑方案:原设计砖石规格过小,不符合实际施工要求,需调整规格以满足结构强度要求。
4) 临时搭建施工平台:为提升施工效率及保障施工安全,需要搭建施工平台。
4. 签证费用:根据变更事项的具体情况,经双方协商确定签证费用为人民币XXXX元,由承建单位支付。
5. 工程变更及签证处理流程:1) 执行单位在发现工程变更事项后,应及时向业主单位提出签证申请。
2) 双方确认变更事项后,由承建单位填写签证单,并注明详细变更内容及签证费用。
3) 承建单位按时支付签证费用,并保证按照变更事项要求进行施工。
4) 在变更事项施工完成后,承建单位应向业主单位提交相关签证申请资料及施工验收报告。
5) 业主单位对施工过程及验收结果进行审核,确认合格后签发验收证书。
6. 签证有效性:本签证单自签署之日起生效,至变更事项施工完成及业主单位验收合格之日止。
计日工签认单施工单位:项目部备注:1、施工区域、工作内容、用工时间由派工员负责填写,必须填写清楚。
2、表中管理人员签字不全,商务部有权拒绝此单费用的计算。
3、派工员意见栏请主要写明派工事由及施工结束后对施工完成情况的综合评价。
4、商务部根据分包合同对本签证单有修改和删减的权利。
5、劳务分包在施工完成后七天内将手续完善的签证单上报甲方商务部,过期无效。
6、计日工数量确认后,做为计价依据计入当期结算当中。
-------------------------------------------------------------------------------------------------------------------------------------------计日工签认单施工单位:项目部日期:编号:2、表中管理人员签字不全,商务部有权拒绝此单费用的计算。
3、派工员意见栏请主要写明派工事由及施工结束后对施工完成情况的综合评价。
4、商务部根据分包合同对本签证单有修改和删减的权利。
5、劳务分包在施工完成后七天内将手续完善的签证单上报甲方商务部,过期无效。
6、计日工数量确认后,做为计价依据计入当期结算当中。
零星机械台班签认单施工单位:项目部备注:1、机械名称、工作内容、机械工作时间由派工员负责填写,必须填写清楚。
2、表中管理人员签字不全,商务部有权拒绝此单费用的计算。
3、派工员意见栏请主要写明派工事由及在施工结束后对施工完成情况的综合评价。
4、商务部根据分包合同对本签证单有修改和删减的权利。
5、劳务分包在施工完成后七天内将手续完善的签证单上报甲方商务部,过期无效。
6、零星机械台班数量确认后,做为计价依据计入当期结算当中。
--------------------------------------------------------------------------------------------------------------------------------零星机械台班签认单施工单位:项目部备注:1、机械名称、工作内容、机械工作时间由派工员负责填写,必须填写清楚。

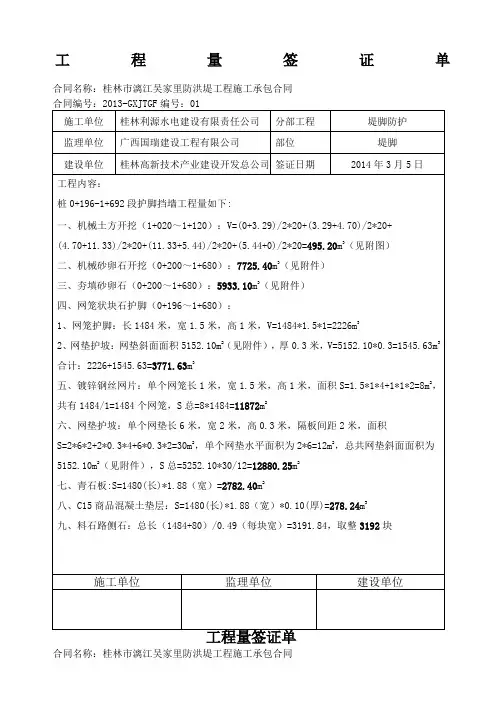

工程量签证单合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同
合同名称:桂林市漓江吴家里防洪堤工程施工承包合同。
工程签证单怎么写?展开全文感谢头条君的邀请,我来回答这个问题。
一、什么是工程签证通俗的解释,工程签证是指在施工合同履行过程中,承发包双方根据合同的约定,就合同价款之外的费用补偿、工期顺延以及因各种原因造成的损失赔偿达成的补充协议。
根据以上定义可以看出,签证包括费用(经济)、工期以及其他非承包方原因造成的其实际损失补偿。
二、工程签证的提出承包人应发包人要求完成合同以外的零星项目、非承包人责任事件等工作的,发包人应及时以书面形式向承包人发出指令,提供所需的相关资料;承包人在收到指令后,应及时向发包人提出现场签证要求。
施工合同履行期间出现现场签证事件的,发承包双方应调整合同价款。
签证单的各地各单位格式不太统一,以下附表摘自造价师考试教材《建设工程计价》。
三、工程签证单的内容及填写从上面的现场签证表可以看出,工程签证单除了包括现场签证表,还应包括签证事由及原因、附图及计算式等。
从我跟审计部门多年打交道的经验来看,工程签证单的填写一定要注意以下几个方面:1、事由要充分工程实践中,施工单位经常写莫某领导说让如何如何做的,甚至说根据某某领导的指令返工的,这样的签证一般不被审计部门认可。
一般来说,政府工程人为返工的签证干脆别报,因为报了也白报。
只有客观存在的因素导致的签证才容易被认可,比如说地下情况不明、拆迁影响、周边环境影响、加快施工进度等等。
2、附图尺寸清晰、计算式详细附图作为计算的依据,尺寸一定要标注清晰,计算式要详细。
简陋的附图或者草草的计算可能自己过一段时间都不记得怎么算的,更不要说要面对审计的询问了。
3、照片以及必要的影像资料要详细照片是反应当时现场状况、工程量等的有力证据,照片的记录一定要全,现场使用钢尺进行测量的数字要体现在照片中。
照片中一定要有建设单位或者监理人员现场实测实量的身影。
另外对于那些照片不足以体现现场施工过程的签证,要附带些影像资料,在面对审计时争取对自己更有利,因为这类的签证一般是工程量比较大的签证,如果被否了,损失很大。
