工程检测仪器设备管理使用制度一、总则1. 为规范和加强对工程检测仪器设备的管理和使用,提高设备的使用效率和工作质量,确保工程检测工作的顺利进行,特制定本制度。
2. 本制度适用于公司、单位内所有从事工程检测的工作人员,在使用和管理工程检测仪器设备时必须严格遵守。
3. 工程检测仪器设备的管理基本原则是“谁使用,谁管理,谁负责”,所有使用者必须严格按照规定使用仪器设备,保证设备的安全和正常运行。
4. 各部门和单位应加强对工程检测仪器设备的监督和检查,发现问题及时处理,确保设备的正常使用和管理。
二、设备的分类1. 工程检测仪器设备主要包括分析仪器、测量仪器、检测设备等。
2. 根据不同的检测需要,工程检测仪器设备可分为常用设备和特种设备。
3. 常用设备包括常规分析仪器、测试仪器、测量仪器等;特种设备包括对某一特定检测项目特别设计的仪器设备。
4. 不同类型的工程检测仪器设备具有不同的使用和管理要求,使用者必须根据设备的具体情况进行操作。
三、使用管理1. 工程检测仪器设备应由专人管理,对设备的借用和归还、日常维护、设备状态监测等进行监督和管理。
2. 设备的借用和归还必须填写借用单,借用者必须在规定的时间内归还设备,并对设备进行检查确认无误后方可签字。
3. 在使用工程检测仪器设备时,使用者必须按照设备说明书和操作规范进行操作,禁止私自更改设备的参数和设置。
4. 使用完毕后,使用者必须对设备进行清洁和保养,保证设备的干净和整洁。
5. 设备管理人员要定期对设备进行维护和保养,对设备的使用情况进行监测和记录。
6. 若设备出现故障或损坏,使用者必须立即停止使用并报告设备管理人员,由设备管理人员进行维修或更换。
四、安全管理1. 在使用工程检测仪器设备时,使用者必须遵守设备的使用说明和操作规范,确保设备的安全操作。
2. 使用设备时必须佩戴相关的防护装备,保证人身和设备的安全。
3. 使用设备时必须谨慎操作,严禁在设备上进行违规操作和试验。
工程计量设备制度一、总则1. 本制度旨在规范工程计量设备的使用、维护、检验和管理工作,确保测量数据的准确可靠,提高工程建设的质量和效率。
2. 本制度适用于公司所有参与工程建设的部门及个人,所有使用计量设备的人员必须严格遵守本制度的规定。
二、计量设备的采购与验收1. 计量设备的采购应根据工程需要,选择性能稳定、精度符合要求的产品。
2. 新购置的计量设备到货后,应由专业人员进行验收,包括外观检查、性能测试等,并做好验收记录。
3. 验收合格的计量设备方可入库,并建立设备台账,不合格的设备应立即退回供应商。
三、计量设备的使用与保管1. 使用计量设备的人员必须经过专业培训,掌握设备的操作方法和维护保养知识。
2. 使用前应检查设备是否完好,是否在检定有效期内,发现问题应及时上报维修或更换。
3. 使用后应将计量设备清洁干净,妥善保管,防止损坏和丢失。
四、计量设备的检定与维护1. 所有计量设备必须按照国家相关标准和规定周期进行检定或校准。
2. 检定或校准工作应由具有资质的机构进行,并出具相应的检定证书。
3. 对于经常使用的或关键性的计量设备,应制定定期维护计划,及时进行维修保养。
五、计量设备的报废与更新1. 经检定确认无法修复或维修成本过高的计量设备,应及时报废。
2. 报废的计量设备应从设备台账中注销,并做好报废记录。
3. 根据工程需要和技术发展,定期评估计量设备的性能,适时进行更新换代。
六、责任与监督1. 各级管理人员应加强对计量设备使用情况的监督检查,确保制度的执行。
2. 违反本制度规定的个人或部门,应根据情节轻重,给予相应的处罚。
3. 鼓励员工提出改进意见和建议,不断提升计量设备管理水平。
ISO10012测量设备管理程序1目的和适用范围为保证对测量设备的策划、购置、贮存、使用、调转、较准、确认、调修、封存、报废各环节的来之管理进行全过程控制,测量设备满足规定要求,特制定本程序。
2职责3定义3.1计量确认为确保测量设备符合预期使用要求所需要的一组操作。
注1:计量确认通常包括校准或验证,必要时调整或检修,及随后的再校准,与该设备预期使用的计量要求相比较,以及所要求的封印或标签。
注2:直到证明测量设备适合预期使用要求,并有文件证明,才算完成了测量设备的计量确认。
注3:预期用途的要求可能包括诸如测量范围、分辨率、最大允许误差等方面的考虑。
注4:计量确认要求通常不现于产品标,而且在产品要求中没有规定。
3.2测量设备为实现测量过程所必须的测量仪器、软件、测量标准、标准物质或辅助设备或它们的组合。
3.3测量设备的调转因行政机构变化或职工调动,单位或个人借用和保管的测量设备所属关系发生变动,这种变动称为测量设备的调转。
4测量设备管理过程要求4.1过程的输入是:已经识别的测量过程对测量设备的计量要求。
4.2过程的输出是:满足规定计量要求并标识明确的测量设备。
4.3过程的活动有:测量设备的策划;测量设备的购置;测量设备的搬运与储存;测量设备的校准与计量确认;测量设备的编号、标识;测量设备的使用管理(维护、封存、启封、调转等);测量设备的调整/维修;不合格测量设备控制;测量设备的报废与撤出计量检测计量体系等。
5测量设备管理过程的实施5.1测量设备的5.1.1在策划和配备测量设备时应考虑下列因素。
a)具备预期使用要求的计量特性b)购置新测量设备应尽量考虑具有先进性、质量优、费用低(包括购买价格和安装费等),使用效率高,操作方便、易于维修。
c)选用的测量设备应经计量确认合格,具有有效合格证明或标识。
5.1.2在新产品开始投产提供服务前,从产品要求中识别计量要求并研究测量设备的配置问题,提出测量设备配备计划,编制测量设备配备表,并对关键工作的关键参数进行测量不确定度分析。
工程测量的相关制度一、总则1. 本制度旨在规范工程测量行为,确保测量数据的准确性与可靠性,为工程建设提供科学的决策依据。
2. 本制度适用于公司承担的所有工程项目的测量活动,包括但不限于地形测绘、工程放线、变形监测等。
3. 测量工作应遵循国家有关法律法规和技术标准,确保测量活动的合法性与专业性。
二、组织管理1. 公司应设立专门的测量部门,负责全面的测量工作。
2. 测量部门应配备专业的测量人员,并对其进行定期的技术培训和考核。
3. 测量人员在进行现场工作时,应穿戴规定的工作服和安全装备,确保个人安全。
三、测量准备1. 在工程开工前,必须进行详细的测量准备工作,包括测量方案的编制、测量仪器的选择与校准等。
2. 测量方案应明确测量的目的、内容、方法、精度要求及数据处理方式。
3. 所有测量仪器必须经过国家计量认证部门的检定或校准,保证测量数据的精确度。
四、测量实施1. 测量工作应在合适的天气条件下进行,避免恶劣天气对测量结果的影响。
2. 测量人员应严格按照测量方案进行操作,不得擅自更改测量方法或程序。
3. 对于关键性的测量点位,应进行多次独立测量,以消除偶然误差。
五、数据处理与记录1. 测量数据应及时进行处理,分析其合理性和准确性。
2. 所有测量记录应按照规定格式详细记录,并由测量人员签字确认。
3. 测量记录应妥善保存,作为工程质量评估和验收的重要依据。
六、质量控制1. 测量部门应建立完善的质量控制体系,定期对测量工作进行内部审核。
2. 对于发现的问题和不符合项,应及时采取纠正措施,并追踪效果。
3. 鼓励测量人员提出创新意见和改进建议,不断提升测量工作的质量和效率。
七、安全管理1. 测量人员应遵守安全生产规定,确保测量过程的安全。
2. 在复杂或危险的环境下进行测量时,应制定特殊的安全措施,并有专人监护。
3. 对于可能影响公共安全或其他工程施工的测量活动,应提前做好协调和告知工作。
八、结语。

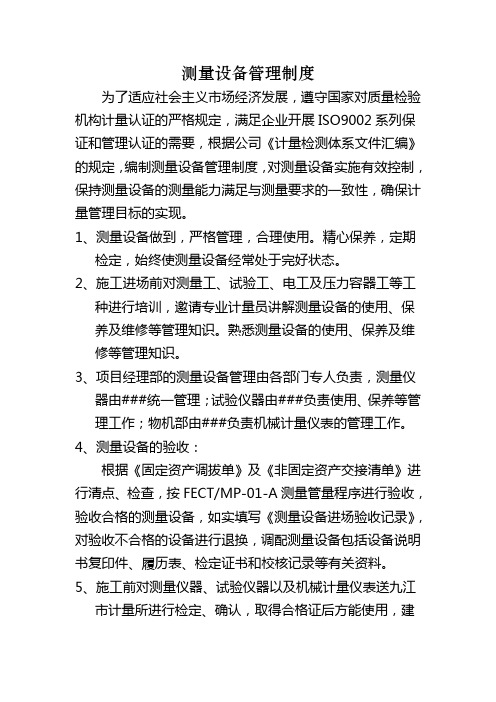

测量设备管理制度为了适应社会主义市场经济发展,遵守国家对质量检验机构计量认证的严格规定,满足企业开展ISO9002系列保证和管理认证的需要,根据公司《计量检测体系文件汇编》的规定,编制测量设备管理制度,对测量设备实施有效控制,保持测量设备的测量能力满足与测量要求的一致性,确保计量管理目标的实现。
1、测量设备做到,严格管理,合理使用。
精心保养,定期检定,始终使测量设备经常处于完好状态。
2、施工进场前对测量工、试验工、电工及压力容器工等工种进行培训,邀请专业计量员讲解测量设备的使用、保养及维修等管理知识。
熟悉测量设备的使用、保养及维修等管理知识。
3、项目经理部的测量设备管理由各部门专人负责,测量仪器由###统一管理;试验仪器由###负责使用、保养等管理工作;物机部由###负责机械计量仪表的管理工作。
4、测量设备的验收:根据《固定资产调拔单》及《非固定资产交接清单》进行清点、检查,按FECT/MP-01-A测量管量程序进行验收,验收合格的测量设备,如实填写《测量设备进场验收记录》,对验收不合格的设备进行退换,调配测量设备包括设备说明书复印件、履历表、检定证书和校核记录等有关资料。
5、施工前对测量仪器、试验仪器以及机械计量仪表送九江市计量所进行检定、确认,取得合格证后方能使用,建立计量器具年度检定/标准计划表,检定后给予合格证、准用证,禁用证明确标识。
6、测量设备的确认状态进行标识,对项目经理部的测量设备,按FECT/MP-09-A确认标识控制程序进行。
7、测量设备保养、维修按《计量检测体系文件汇编》的规定执行,对高精度、构造复杂的精密测量设备任何人不准随便拆卸,没有校正或修理经验的人,不得试校正或试修仪器。
仪器发生故障时应送专业修理部修理。
8、测量设备在检定期内失准,损坏或出现异常情况时,及时查明原因,对不合格测量设备按FECT/MP-08-A不合格测量设备管理程序进行管理。
9、测量设备的使用管理:(1)使用部门或个人领用测量器具时,需填写领料单,经单位负责人签字同意后,到库房领用。
测量工程管理制度一、总则1. 本制度旨在规范测量工程的管理工作,确保工程建设的质量和安全。
2. 测量工程管理应遵循科学、准确、及时、经济的原则。
3. 本制度适用于所有参与工程建设的单位和个人。
二、组织结构与职责1. 成立专门的测量管理部门,负责全面监督和管理测量工作。
2. 测量管理部门的主要职责包括:制定测量计划、组织实施测量工作、审核测量成果、处理测量事故等。
3. 测量人员应具备相应的资质证书,并定期接受专业培训。
三、测量计划1. 测量计划应根据工程特点和施工进度制定,明确测量的目的、内容、方法、时间和人员分工。
2. 测量计划应在施工前得到批准,并作为施工组织设计的一部分。
四、测量实施1. 测量工作应在专业人员的指导下进行,确保数据的准确性和可靠性。
2. 测量设备应定期校准和维护,以保证测量结果的精确度。
3. 现场测量应有详细的记录,包括测量时间、位置、方法和结果等。
4. 对于关键部位的测量,应采取多次测量和交叉验证的方式,以确保数据的准确无误。
五、数据处理与审核1. 测量数据应由专业人员进行处理和分析,确保数据的真实性和合理性。
2. 数据处理结果应及时上报给相关部门,作为施工决策的依据。
3. 测量成果应经过严格的审核程序,由负责人签字确认后方可使用。
六、质量控制与安全管理1. 测量工程应建立完善的质量控制体系,确保测量成果的质量符合标准要求。
2. 测量过程中应严格遵守安全操作规程,防止发生安全事故。
3. 对于测量中发现的问题,应及时采取措施进行整改,并做好记录。
七、事故处理与纠正措施1. 发生测量事故时,应立即停止相关工作,保护现场,并进行调查分析。
2. 根据事故的性质和影响,制定相应的纠正措施,防止类似问题再次发生。
3. 对于重大测量事故,应及时报告上级管理部门,并按照规定程序进行处理。
八、制度的修订与完善1. 本制度应根据工程建设的实际需要和技术发展进行不定期的修订。
2. 对于制度中存在的问题和不足,应及时收集意见和建议,不断完善和优化管理制度。
工程测量部规章制度一、总则1. 本规章制度旨在规范工程测量部的工作流程,确保测量数据的准确性和工作的效率。
2. 工程测量部应遵守国家有关测量的法律法规,按照行业标准执行测量任务。
3. 所有测量人员必须经过专业培训,持证上岗,并定期接受复训。
二、组织结构与职责1. 工程测量部应设立部门经理,负责全面工作的组织与管理。
2. 下设若干测量小组,每组配备组长一名,负责现场测量工作的指导和监督。
3. 测量员负责具体的测量操作,记录数据,并对数据的真实性负责。
4. 数据处理人员负责对测量数据进行整理、计算和分析,确保数据的准确性。
三、工作流程1. 接到测量任务后,测量组长需制定详细的作业计划,包括人员分配、设备准备和时间安排等。
2. 测量前,应对测量设备进行检查和校准,确保设备性能良好。
3. 现场测量时,必须按照作业计划执行,严格遵守操作规程,确保数据的准确性和完整性。
4. 测量完成后,应及时整理和记录数据,由数据处理人员进行分析和复核。
5. 最终成果应由部门经理审核确认,方可提交给相关部门或用于后续工作。
四、质量控制1. 测量过程中应实行双人复核制度,即每次测量至少有两名测量员同时进行,互相核对数据。
2. 对于关键性测量,应采用多种方法或多套设备进行交叉验证。
3. 定期对测量设备进行检定和维护,防止因设备故障导致的测量误差。
4. 对于测量成果,应建立质量追溯机制,确保每一步操作都有明确的责任人。
五、安全管理1. 测量人员在现场工作时,必须穿戴好个人防护装备,遵守安全操作规程。
2. 对于特殊环境或高危区域的测量工作,应制定特殊的安全措施,并经专业人员评估后方可进行。
3. 定期开展安全教育和应急演练,提高测量人员的安全防护意识和应急处理能力。
六、违规处理1. 对于违反规章制度的行为,应根据情节轻重给予警告、罚款或其他纪律处分。
2. 如因测量失误导致严重后果,应追究相关人员的责任,并进行事故分析和总结。
七、附则1. 本规章制度自发布之日起实施,由工程测量部负责解释。
施工机械、工器具安全管理制度测量/计量设备,施工机械、设备的安全管理工作是施工(生产)现场安全管理的重要部分,保持良好的机具使用状况是现场安全施工(生产)的一个关键。
因此根据本工程实际情况及有关规定,为确保安全施工(生产),特制定本制度。
1、测量/计量设备,施工机械、设备的使用人员必须纳入本工程的安全管理中。
本工程的安全组织机构中要机械管理人员参加。
2、明确各类机械、机具的使用、维护人员,明确各级人员应负有的安全职责。
3、认真组织有关安全管理和测量/计量设备,机械、机具、设备安全操作规程的学习和培训,提高安全管理及操作水平。
4、测量/计量设备,施工机械的使用人员必须经专门培训,考试合格并持有操作证,方准上岗独立操作。
5、测量/计量设备,施工机械、设备必须严格按照有关安全工作规程的要求,做好定期检查试验。
使用人员在使用前应严格检查,做好不适用不合格或以小代大。
6、开工前,项目部组织测量/计量设备,施工机械、供应、技术、安全等部门的人员所使用的机械、设备进行一次全面地检查试验,对存在的问题的设备及时修理,对存在的不能消除缺陷的坚决不得用于本工程。
7、所有机械、设备严禁“带病”使用,杜绝使用“报废品”,不许超负荷使用。
8、测量/计量、机械、设备必须是专业生产厂家的合格产品,并具有出厂证明和试验报告。
9、测量/计量设备,施工机械操作人员应参加施工(生产)安全技术措施的制定工作,做好机械使用的平面设置、操作要求。
如有变更,应及时向有关人员反映,提出方案由工地负责人和技术、安全人员进行新方案安全技术措施审定,并重新交底。
10、机械、机具应实行随机挂牌(管理人、安全操作规程)。
11、班组使用的机具和设备,应按规定周期检查、保养、并有专人建账建卡,挂牌运行。
12、设备的库存摆放应整洁有序。
13、中小型、设备操作使用人员必须严格按安全技术操作规程执行。
14、电力建设起重机械、设备的安全监督、事故调查处理按(电力建设施工机械管理文件汇编)内有关规定执行。
公司工程测量管理制度一、总则1. 本制度适用于公司承接的所有工程项目的测量工作。
2. 工程测量工作必须遵循国家有关法律法规和行业标准,确保测量数据的真实性和准确性。
3. 测量人员应具备相应的专业知识和操作技能,定期参加培训,提升专业能力。
二、组织管理1. 公司设立专门的测量部门,负责全面的测量工作。
2. 测量部门负责人应具有丰富的工程测量经验和管理能力,对测量结果负责。
3. 测量部门应根据项目需求,合理配置测量人员和设备。
三、测量准备1. 测量前,应对测量设备进行校准和检查,确保设备的精度符合要求。
2. 根据工程特点和施工计划,制定详细的测量方案。
3. 测量人员应熟悉施工现场环境,了解施工图纸和技术要求。
四、测量实施1. 测量工作应在稳定的气候条件下进行,避免恶劣天气影响测量结果。
2. 严格按照测量方案执行,确保数据采集的正确性和完整性。
3. 对于关键部位的测量,应采用多种方法进行交叉验证。
4. 测量数据应及时记录,并由第二人复核确认无误后签字。
五、数据处理1. 测量数据应由专业人员进行处理和计算,确保数据的准确性。
2. 数据处理结果应形成书面报告,报告中应包含原始数据、处理方法和最终结果。
3. 对于异常数据,应及时分析原因并采取措施重新测量或调整。
六、质量控制1. 测量部门应建立完善的质量控制体系,定期对测量过程和结果进行检查。
2. 对于重大工程或复杂工程,应聘请第三方专业机构进行测量成果的审核。
3. 发现测量错误或偏差时,应立即采取措施进行纠正,并分析原因防止再次发生。
七、安全管理1. 测量人员在施工现场必须遵守安全生产规定,正确使用安全防护装备。
2. 在高空或其他危险区域进行测量时,应采取额外的安全措施。
3. 测量设备应妥善保管,防止损坏或丢失。
八、附则1. 本制度自发布之日起实施,由公司测量部门负责解释。
2. 对于本制度未尽事宜,按照国家相关法律法规和行业标准执行。
3. 本制度根据实际工作需要,可适时进行修订和完善。
工程测量规章制度一、总则1. 为确保工程测量的准确性和高效性,特制定本规章制度。
2. 本规章适用于所有参与工程项目的测量工作,包括但不限于地形测绘、施工放线、成果验收等各个阶段。
3. 所有测量人员必须遵守本规章制度,严格按照测量操作规程执行任务。
二、组织管理1. 成立专门的测量小组,负责全面的测量工作。
2. 测量小组成员应具备相应的资质证书,并定期接受专业培训。
3. 测量小组的工作直接向项目经理汇报,确保信息传递的准确性和及时性。
三、设备管理1. 测量设备应定期进行校准和维护,保证其精度和稳定性。
2. 所有测量设备应有明确的责任人,并建立设备台账,记录设备的使用、维护情况。
3. 对于精密或昂贵的测量设备,应实行专人管理和使用。
四、操作规程1. 测量前应对测量区域进行充分的了解和准备,包括地形地貌、气候条件等因素。
2. 测量时应使用经过校验的设备,并按照标准操作流程进行。
3. 测量数据应及时记录,并由第二人复核,确保数据的准确性。
4. 遇到复杂或特殊情况时,应及时上报并寻求解决方案。
五、数据处理1. 测量数据应统一归档管理,便于查询和分析。
2. 数据处理应采用科学的方法和软件,确保结果的可靠性。
3. 对于关键数据,应进行多次验证和对比分析,避免误差的产生。
六、质量控制1. 建立完善的质量检查体系,对测量过程进行监督和检查。
2. 定期对测量成果进行抽查,评估测量工作的质量和效率。
3. 对于发现的问题,应及时纠正并采取措施防止再次发生。
七、安全管理1. 测量工作中应严格遵守安全操作规程,保障人员和设备的安全。
2. 特殊环境下的测量工作,应制定相应的安全预案。
3. 定期开展安全教育和应急演练,提高团队的安全意识和应对能力。
八、附则1. 本规章制度自发布之日起实施,由项目经理负责解释。
2. 如有与国家法律法规相抵触之处,以国家法律法规为准。
3. 本规章如有更新,应及时通知所有测量人员并做好培训工作。
工程部测量设备管理规程(通
用版)
Safety management is an important part of enterprise production management. The object is the state management and control of all people, objects and environments in production.
( 安全管理 )
单位:______________________
姓名:______________________
日期:______________________
编号:AQ-SN-0354
工程部测量设备管理规程(通用版)
为确保测量设备的能力满足使用要求,特制订本规程。
1.0程序要点:
1.1测量设备的范围:
维护和检修设备用的。
1.2测量设备配置的要求。
1.3数量满足使用需要。
1.4最大量程、最小分度值和精度等级满足被测对象精密度、准确度的要求。
2.0测量设备的采购
2.1工程部主管应根据测量设备的现状和需要,提出采购计划或申请,经管理处经理审核,500元以上总经理批准后按规定进行采
购。
2.2采购计划或申请应详列所需采购测量设备的下列资料:
a)名称、型式或型号、规格、最大量程、最小分度值、精度等级;
b)数量、该产品的标准代号(尽可能做到)、用途、参考生产厂家或供应商名称。
2.3行政人事部应严格按采购资料进行采购,如有变动,应事先征询管理处经理的意见。
2.4测量设备采购进公司后,应按公司相关规定办理交接手续。
工程部主管应核对实物是否与所申报采购资料相符,并核查验证包装、外观及所带证明、证件。
3.0测量设备的管理
3.1工程部主管负责管理测量设备,其职责为:
a)建立测量设备台帐,其内容包括;出厂编号、公司编号、名称、型式或型号、量程参数、精度等级、生产厂家、数量、使用部门或使用人、开始使用日期等唯一性标识和可追溯性资料,并随测
量设备的变化而保持台帐的可用性和可追溯性;
b)对测量设备逐一进行编号标识,其要求为:
--采用符号和顺序进行编号,示例如下:
CH-01
该类测试设备的顺序号,用阿拉伯整数
移动使用测量设备(装置符号)
测量尺寸用(类型符号)
--符号规则如表一:
装置符号H移动使用测量设备
G固定装置上的测量设备
类型符号C测量尺寸的测量设备
D测量电参数(如电压、电流、电阻、电功率)
Z测量重量用测量设备
P测量压力、真空度用测量设备
本表未作规定的,由专职管理人员依据上述原则予以规定;
--标识方法应按方便、适用、可行、易于观察的原则进行,一
般采用色彩(如红、黄色)的不干胶编号后粘贴于测量设备适宜部位的方法实施。
c)规定测量设备的校准周期。
测量设备的校准周期根据其使用频率及测量设备精度等级确定,如表二:
测量尺寸的校准周期为二年
测量电参数的校准周期为二年
测量重量的校准周期为二年
测量压力的校准周期为一年
装于设备上,但不能拆卸的测量设备随设备大修时进行校准
法规或国家行政主管部门另有规定的测量设备
按法规或国家行政主管部门规定校准周期进行校准
d)按确定或规定的校准周期将测量设备委托国家授权的计量监督检测单位进行校准,并办理相关委托手续;
e)对测量设备的使用、停用、报废及校准标识的保持进行检查、监督或办理相关手续。
4.0测量设备的使用
4.1工程部主管应确保测量设备(原安装于机械、电气设备上的除外)在使用前(含采购进入公司的)均经过了校准,且校准结论满足使用要求。
4.2使用人员应熟悉测量设备的使用,正确、合理、按规定选择和使用测量设备,并确保在校准的有效期内使用。
4.3使用人员在调整测量设备时,应防止由于调整不当,而使校准状态失准。
4.4当发现测量设备失准时,应对已测量或计量的结果进行复查,消除由于失准可能造成的影响。
4.5测量设备的保管防静电环境应适当,不应与工具、刀具、原材料和零配件混放,防止丢失、碰磕、损失、失准、锈蚀。
5.0测量设备的限制使用和报废
测量设备经校准后判定为不合格的区段或范围,工程部主管应限制不得在不合格区段或不合格范围内使用,这种限制应以适当的形式通知到所有使用该测量设备的人员,并在设备的适当部位或存放处或包装物上明确予以标识。
无法限定区段和范围的,可送有关
单位检修,检修后经校准合格方允许使用,无检修价值的予以报废。
报废应办理相关手续,500元以下由工程部主管批准,500元以上报总经理批准。
6.0校准的委托
6.1如公司无校准设备、标准物及专业人员,即无能力进行校准,凡需校准的测量设备一律委托国家授权校准单位进行校准。
6.2工程部主管在委托校准时,应将送交校准设备的使用量值范围列入委托中,并请校准单位在校准报告/记录中列出所使用校准设备型号、环境温度、校准判定依据的国家标准代号。
7.0工程部主管应长期保存测量设备台帐、校准记录、限制使用或报废测量设备的审批单。
