浅谈绿化工程中树木迁移项目的监理
- 格式:doc
- 大小:34.00 KB
- 文档页数:7

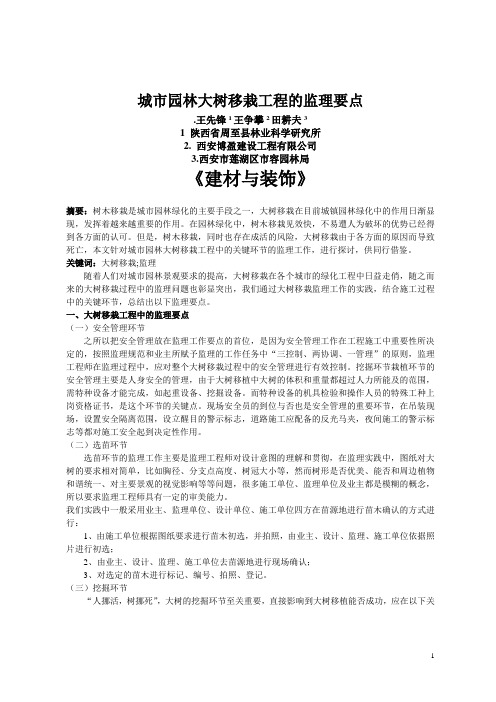

城市园林大树移栽工程的监理要点.王先锋1王争攀2田耕夫31 陕西省周至县林业科学研究所2. 西安博盈建设工程有限公司3.西安市莲湖区市容园林局《建材与装饰》摘要:树木移栽是城市园林绿化的主要手段之一,大树移栽在目前城镇园林绿化中的作用日渐显现,发挥着越来越重要的作用。
在园林绿化中,树木移栽见效快,不易遭人为破坏的优势已经得到各方面的认可。
但是,树木移栽,同时也存在成活的风险,大树移栽由于各方面的原因而导致死亡,本文针对城市园林大树移栽工程中的关键环节的监理工作,进行探讨,供同行借鉴。
关键词:大树移栽;监理随着人们对城市园林景观要求的提高,大树移栽在各个城市的绿化工程中日益走俏,随之而来的大树移栽过程中的监理问题也彰显突出,我们通过大树移栽监理工作的实践,结合施工过程中的关键环节,总结出以下监理要点。
一、大树移栽工程中的监理要点(一)安全管理环节之所以把安全管理放在监理工作要点的首位,是因为安全管理工作在工程施工中重要性所决定的,按照监理规范和业主所赋予监理的工作任务中“三控制、两协调、一管理”的原则,监理工程师在监理过程中,应对整个大树移栽过程中的安全管理进行有效控制。
挖掘环节栽植环节的安全管理主要是人身安全的管理,由于大树移植中大树的体积和重量都超过人力所能及的范围,需特种设备才能完成,如起重设备、挖掘设备。
而特种设备的机具检验和操作人员的特殊工种上岗资格证书,是这个环节的关键点。
现场安全员的到位与否也是安全管理的重要环节,在吊装现场,设置安全隔离范围,设立醒目的警示标志,道路施工应配备的反光马夹,夜间施工的警示标志等都对施工安全起到决定性作用。
(二)选苗环节选苗环节的监理工作主要是监理工程师对设计意图的理解和贯彻,在监理实践中,图纸对大树的要求相对简单,比如胸径、分支点高度、树冠大小等,然而树形是否优美、能否和周边植物和谐统一、对主要景观的视觉影响等等问题,很多施工单位、监理单位及业主都是模糊的概念,所以要求监理工程师具有一定的审美能力。
园林绿化工程监理工作重点与难点分析等
一、重点难点分析
1、景观绿化设计应充分考虑本建筑使用功能特点,结合周边环境及建筑物的使用功能,配置相应的苗木,通过各种色彩植物、花卉的栽植与搭配,利用各种苗木的特殊功能,来达到清洁空气、吸尘降温隔音,造就美好学术环境。
2、苗木的选定,种植、养护过程的监控,是园林绿化工程监理重点;
3、细节决定成败,种植屋面在防水、抗裂、细部作业等方面的效果与质量,是整个项目成功的关键;
二、监控措施
1、深刻领会设计意图,督促施工单位针对制订详细的施工方案,采取切实有效的解决办法,认真监督把好质量关,达到最好的环境艺术效果。
2、督促施工单位选择肥沃、疏松、排水良好的种植土壤。
3、严把材料验收关,对苗木质量进行源头控制,苗木入场前必须先得到业主与设计确认。
督促施工单位按照设计及施工规范施工。
4、对屋面结构层、找坡层、找平层、防水层、隔离层、防水保护层、隔根层、疏(蓄)水层、隔土层、种植介质和植物层等各个层次以及给、蓄、疏、排水系统把关的施工过程监理。
5、屋面绿化排水要保证排水流畅,排水坡度正确,防止倒排或积水,铺装施工要保证基层的密实,面层接缝直顺,面层平整。
6、园林绿化工程建成后必须提供养护计划和相关的资金投入,只有进行不间断的精心养护管理,才能确保各种苗木的成活率和良好长势,否则,就难以达到生态环境景观的特殊要求和效果。
苗木迁移监理实施方案一、背景介绍。
苗木迁移是园林绿化工程中常见的一项工作,其过程需要严格的监理和实施方案。
苗木迁移监理实施方案的制定旨在保证苗木迁移工程的顺利进行,确保苗木的安全迁移和良好成活率。
本方案将针对苗木迁移的监理工作进行详细规划和安排。
二、实施目标。
1. 确保苗木迁移过程中的安全性,避免苗木在迁移过程中受到损坏。
2. 提高苗木迁移后的成活率,确保迁移后苗木的生长健康。
3. 严格按照施工标准和规范进行监理,确保工程质量。
三、实施步骤。
1. 前期准备。
在进行苗木迁移之前,需要对迁移区域进行勘察和测量,确定苗木迁移的具体位置和数量。
同时,需要对迁移过程中可能遇到的问题进行预判和应对方案的制定。
在确定苗木迁移的具体位置后,需要进行土壤改良和施肥等前期准备工作,为苗木的迁移提供良好的生长环境。
2. 迁移过程监理。
在苗木迁移的过程中,需要对苗木的挖掘、包装、运输等环节进行全程监理。
确保苗木在迁移过程中受到最小的损伤,避免根系断裂或树枝折断等情况的发生。
同时,需要对苗木的包装和运输工具进行检查,确保苗木在运输过程中的稳固和安全。
3. 迁移后养护。
苗木迁移完成后,需要对迁移后的苗木进行养护工作。
包括浇水、施肥、修剪等工作,确保苗木在新的生长环境中能够快速适应并恢复生长。
同时,需要对苗木迁移后的成活率进行监测和记录,为后期工作提供数据支持。
四、监理要求。
1. 监理人员需要具备相关的园林绿化工程经验和技术知识,能够熟练掌握苗木迁移的技术要点和注意事项。
2. 监理人员需要严格按照施工标准和规范进行监理,确保苗木迁移过程中的质量和安全。
3. 监理人员需要与施工方和养护人员进行密切合作,共同保障苗木迁移工程的顺利进行和质量保障。
五、总结。
苗木迁移监理实施方案的制定和实施,对于保障苗木迁移工程的顺利进行和苗木的良好成活具有重要意义。
通过严格的监理和实施方案的执行,能够有效提高苗木迁移后的成活率,保证工程质量和安全。
试述景观园林大树移植施工技术及管理措施随着城市化进程的不断推进,城市中的景观园林建设也越来越受到重视。
而景观园林中的大树移植施工技术及管理措施则是其中一个重要环节。
大树移植是一项涉及园林、环境、土木等多个领域的综合工程,需要综合运用各种专业知识和技术,以保证被移植的大树能够在新的生长环境中生长良好。
本文将就大树移植施工技术及管理措施展开讨论。
一、移植前的准备工作1. 调查评估:在进行大树移植前,需要对被移植的大树进行详细的调查评估。
包括树龄、树种、树的健康状况、根系情况等,这些信息都将对移植过程中的操作起到重要的指导作用。
2. 土壤准备:在选择新的生长环境时,要考虑到这里的土壤状况及与大树生长需求的匹配程度。
如果原土壤与新土壤存在较大差异,需要对新土壤进行改良或调整,以满足被移植大树的生长需求。
3. 移植方案设计:根据调查评估的结果,设计出详细的移植方案。
包括移栽的时间、方式、地点、配套工程等。
二、移植施工技术1. 确定移植方式:大树的移植方式有多种,一般可以分为整株移植和分株移植两种。
在选择移植方式时,要综合考虑大树的树种、树龄、树高、根系情况等因素,选择最适合的移植方式。
2. 确定移植时间:移植大树的最佳时间一般为春、秋季节。
在这两个季节,大树的生长活力较强,能够更好地适应新的生长环境。
3. 切割根系:在进行大树移植时,需要对根系进行适当的修剪。
移植前要对根系进行清理,删除病虫害根系和烂根,保留正常的根系,并根据移植的方式进行根系的适当修剪。
4. 安装支撑架:在移植大树过程中,需要安装支撑架对大树进行支撑,以防止在移植过程中发生倒伏或折损。
5. 移植后养护:大树移植完成后,需要进行养护管理工作,包括对移植土壤的湿度、营养、适当的施肥等。
三、管理措施1. 专业团队:大树移植是一项多学科综合工程,需要由专业团队来完成。
包括园林设计师、土木工程师、园林施工人员等。
2. 安全保障:在进行大树移植过程中,需要严格遵守相关安全规定,确保施工过程中没有安全隐患。

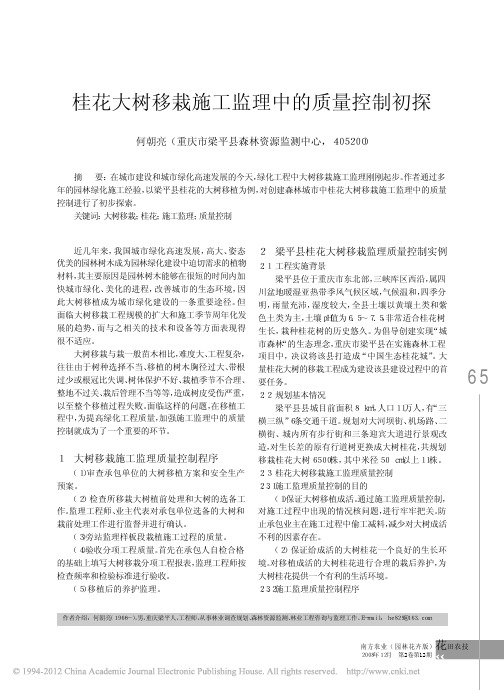

桂花大树移栽施工监理中的质量控制初探近几年来,我国城市绿化高速发展,高大、姿态优美的园林树木成为园林绿化建设中迫切需求的植物材料,其主要原因是园林树木能够在很短的时间内加快城市绿化、美化的进程,改善城市的生态环境,因此大树移植成为城市绿化建设的一条重要途径。
但面临大树移栽工程规模的扩大和施工季节周年化发展的趋势,而与之相关的技术和设备等方面表现得很不适应。
大树移栽与栽一般苗木相比,难度大、工程复杂,往往由于树种选择不当、移植的树木胸径过大、带根过少或根冠比失调、树体保护不好、栽植季节不合理、整地不过关、栽后管理不当等等,造成树皮受伤严重,以至整个移植过程失败。
面临这样的问题,在移植工程中,为提高绿化工程质量,加强施工监理中的质量控制就成为了一个重要的环节。
1大树移栽施工监理质量控制程序(1)审查承包单位的大树移植方案和安全生产预案。
(2)检查所移栽大树植前处理和大树的选备工作。
监理工程师、业主代表对承包单位选备的大树和栽前处理工作进行监督并进行确认。
(3)旁站监理样板段栽植施工过程的质量。
(4)验收分项工程质量。
首先在承包人自检合格的基础上填写大树移栽分项工程报表,监理工程师按检查频率和检验标准进行验收。
(5)移植后的养护监理。
何朝亮(重庆市梁平县森林资源监测中心,405200)2梁平县桂花大树移栽监理质量控制实例2.1工程实施背景梁平县位于重庆市东北部,三峡库区西沿,属四川盆地暖湿亚热带季风气候区域,气候温和,四季分明,雨量充沛,湿度较大,全县土壤以黄壤土类和紫色土类为主,土壤pH值为6.5~7.5,非常适合桂花树生长,栽种桂花树的历史悠久。
为倡导创建实现“城市森林“的生态理念,重庆市梁平县在实施森林工程项目中,决议将该县打造成“中国生态桂花城”。
大量桂花大树的移栽工程成为建设该县建设过程中的首要任务。
2.2规划基本情况梁平县县城目前面积8 km2,人口11万人,有“三横三纵”6条交通干道。
规划对大河坝街、机场路、二横街、城内所有步行街和三条迎宾大道进行景观改造,对生长差的原有行道树更换成大树桂花,共规划移栽桂花大树6500株,其中米径50 cm以上11株。
移植树木监理细则第一章:总则第一条:为了保护和合理利用树木资源,确保树木移植过程安全可靠,提高移植树木成活率和生存质量,制定本细则。
第二条:本细则适用于对各类树木的移植过程进行监理,并对移植树木监理的工作责任、监理方法、监理要求及监理效果进行规定。
第三条:移植树木监理应始终坚持科学、合理、公正、公开的原则,确保移植树木工作的质量与效果。
第四条:移植树木监理工作应合理安排时间进度,提前稳定工作团队,做好前期准备工作,并依据移植树木的实际情况确定监理的主要内容与要求。
第二章:工作责任第五条:移植树木监理应由具有资质的专业机构或专业人员负责,确保监理工作的专业性和可靠性。
第六条:移植树木监理机构或人员应当具备相应的资质和经验,熟悉移植树木的相关技术要求和操作规程。
第七条:移植树木监理机构或人员应当遵守职业道德,严格执行监理任务,保证监理工作的公正、公平和独立。
第三章:监理方法第八条:移植树木监理应采用科学、合理、先进的监理方法,确保移植工作的有效进行和质量控制。
第九条:监理机构或人员应在移植树木的各个关键节点进行监理,并及时提供专业意见与建议,确保移植过程的安全性与可行性。
第十条:移植树木监理应对移植前的调查研究、移植方案的设计、移植实施的所有环节进行全程监控和指导,保证移植工作的顺利进行。
第四章:监理要求第十一条:移植树木监理应遵守国家、地方的相关法规和技术标准,确保树木移植工作符合相应的规范。
第十二条:监理机构或人员应根据树木的类型、规格和生长环境,合理划分监理区域和责任,确保监理工作全面有效。
第十三条:监理机构或人员应及时发现并纠正移植工作中的问题与不足,保证移植树木的成活率和生长质量。
第十四条:监理机构或人员应及时记录与整理移植树木的监理资料,包括监理过程、监理意见和建议等,并提供给相关部门和单位。
第五章:监理效果第十五条:移植树木监理机构或人员应在移植工作完成后进行验收和评价,确保移植树木的监理工作达到预期效果。
园林绿化工程中大树移植技术与养护管理园林绿化工程是城市建设中非常重要的一部分,而大树移植技术和养护管理则是园林绿化工程中的关键环节。
随着城市化进程的不断加速,大型树木的移植已成为园林规划与建设中的一项常见工程。
本文将就园林绿化工程中大树移植技术与养护管理进行详细介绍。
一、大树移植技术1.选址与定位在进行大树移植前,首先要对树木进行选址和定位。
选址要考虑周围环境和土壤条件,避免选择过于密集或者土壤贫瘠的地方。
定位要考虑树木的生长习性和周围景观,确保移植后树木能够生长良好且符合园林规划要求。
2.搬迁前准备在进行大树移植前,要对树木进行精心的准备工作。
首先要对根系进行修剪和整理,去掉病态或受伤的根系,以促进树木的新陈代谢和生长。
同时还要对树木进行整体修剪,保证树冠的均衡和稳定。
3.挖掘与搬运挖掘过程是大树移植中最关键的一步。
在挖掘前,要根据树木的大小和根系情况选择合适的挖掘机械,并严格按照专业操作流程进行。
搬运时要注意轻拿轻放,避免损伤树木。
同时还要对挖掘后的根系进行临时包扎和保护,确保根系不受损伤。
4.定植与固定在将大树移植到新的位置后,要对树木进行固定和定植工作。
首先要对树木的周围环境进行调整和美化,为树木的繁衍生息创造良好的生长环境。
然后要通过支撑和固定的方式,稳定树木的根系,并确保树木在移植后能够迅速恢复生长。
二、大树移植后的养护管理1.及时浇水大树移植后,要及时给树木浇水。
由于移植过程中根系受到了一定的损伤,因此需要通过浇水来帮助树木恢复生长。
特别是在干旱季节,要增加浇水的频次和量级,以保证树木的生长需求。
2.施肥养护除了及时浇水外,还要对树木进行施肥养护。
一方面可以通过施肥来补充树木的养分,保证树木的生长;另一方面也可以通过施肥来促进树木的新陈代谢,提升树木的免疫力。
3.修剪管理4.病虫害防治在进行大树移植后的养护管理时,还要加强病虫害的防治工作。
经过移植后的树木往往处于虚弱状态,容易受到病虫害的侵袭。
树木迁移管理制度一、概述随着城市建设的不断发展,往往伴随着对树木的迁移与管理。
树木的迁移,无论是由于城市建设需要,还是因为环境保护等因素,都需要有一套科学、规范的管理制度来进行指导和管理。
这对于保护城市绿化环境、维护生态平衡、保护树木资源等方面都具有重要的意义。
因此,建立一套科学合理的树木迁移管理制度是十分迫切的。
本制度的制定旨在规范树木迁移工作,保护树木资源,确保树木的生长、迁移、管理等工作可持续进行,提供城市绿化环境的全方位服务。
二、适用范围本制度适用于城市建设中可能涉及到的树木迁移工作。
具体包括但不限于以下情形:城市建设与农村建设;重大基础设施建设;城市道路、桥梁、高架桥建设;旧城改造、城市扩建、新建小区和旧区改造等。
三、迁移前的准备工作1. 项目可行性研究在开展树木迁移工作之前,需要进行项目可行性研究。
研究内容包括但不限于:树木迁移对环境的影响、对树木生长的影响、迁移成本预算、迁移生态补偿等。
只有在项目可行性研究的基础上,确定进行树木迁移工作才是合理的。
2. 迁移方案设计在确定需要进行树木迁移工作后,需配合相关专业人员设计迁移方案。
迁移方案必须包括但不限于:迁移时机、迁移路线、迁移方式、迁移后的管理等。
同时,需要对迁移后的树木进行评估,制定相应的保护与养护措施。
3. 批复程序树木迁移工作需要相关部门的批复、审批和备案程序。
在这一步需要与环保部门、城管部门等相关单位进行沟通,按照相关法律法规的要求,开展迁移工作。
四、迁移过程中的管理1. 围场建设在确定好迁移的树木后,需要对迁移树木周围进行围场。
围场建设需要符合树木迁移的要求,同时围场建设需要做到美观大方、坚固耐用。
2. 迁移过程中的保护在树木迁移的过程中,需要对树木进行有效的保护。
必须注意避免在迁移过程中对树木造成伤害,同时需要做好施肥、灌溉等工作以保证树木在迁移过程中的存活率。
3. 管理措施在树木迁移的过程中,需要对树木迁移工作进行全程监管,确保树木迁移工作按照规定进行。
园林绿化工程监理及思考园林绿化工程监理及思考——绿化是现代化城市建设的主要组成部分,它能改善生态环境、美化生活、增进人民身心健康、创造良好投资环境、促进经济发展,是大都市与国际接轨的主要指标。
随着园林绿化行业改革的不断深入和发展,我国的园林绿化工程质量和服务质量总体水平不断提高。
近年来,各地都加大了城市园林绿化建设投入,纷纷提出创建园林城市,有效地改善了城市面貌和城市环境,进一步提高了城市品位和投资环境。
搞好园林绿化建设是城市建设的需要、市民的需求,绿化工程虽不像建筑工程那样“人命关天”,但如果运作不规范,极有可能出现设计与实际效果大相径庭,造成资源和资金上的浪费。
园林绿化工程建设的质量是项目建设的核心,是决定园林绿化工程建设成败的关键,它对提高工程项目的经济效益、社会效益和环境效益均具有重大意义。
笔者曾参与了我县的部分园林绿化工程的监理工作,并利用出差、学习的机会,参观考察了部分城市的园林绿化工程,现将工作中的一些体会分述如下,请同行们赐教。
一、园林绿化工程的特点其特点是综合性、艺术性和独特性。
园林绿化工程内容多样化、复杂化,工程规模日趋大型化,园林绿化工程与土木、建筑、市政、灯光及其它工程协同作业日趋增多,园林绿化工程还涉及美学、艺术、文学等相关领域,其艺术文化内涵逐步提高,此外还具有施工方法不一,质量要求不一,季节性强,受自然条件影响大等特点,因而施工项目的质量比一般工程项目的质量更难以控制。
二、园林绿化工程质量监理与控制基于园林绿化工程的以上特点,园林绿化工程质量监理与控制应重点做好以下几方面的工作。
(一)搞好施工之前的组织设计审查是搞好园林绿化工程质量监理的关键一方面,园林绿化工程的大部份实施对象,都是有生命的活体。
通过各种各色树木、花卉、草坪的栽植与搭配,利用各种苗木的特殊功能,来达到清洁空气、吸尘、降温、隔音,营造与美化生活环境;另一方面,园林绿化工程还强调追求工程的艺术美,园林绿化工程在景观小品、植物配置、古典建筑等方面则更讲究艺术性,其效果要给人以“移步换景”这一美的感受。
目录第一章工程概况及专业工程的特点第二章监理细则编制依据第三章监理工作容及流程第四章监理工作要点及目标值第五章监理工作方法及措施第六章安全措施第一章工程概况及专业工程特点一、工程概况1、拟建xx项目地址是荔枝树林。
根据业主要求此荔枝林的荔枝树全部移植到15公里外的坝光。
2、本工程总承包由xxx建设集团承包,监理单位为xxx工程顾问,设计单位为xxx联合创艺建筑设计。
二、专业工程的特点1、工期特短。
移植路线长及原种植地点处于拟建项目建筑工地,为减少移植过程中荔枝树水分的蒸发,提高荔枝树的成活率,减少移植工程的费用,必须在尽量少的时间完成荔枝树移植工程。
2、工程难度大。
由于荔枝树树龄较大,根系发达,土质及水分上的差异,移植时间在气候干燥,且是枯水期的11月,移植路线长,管养难度大,管养期长等特点,使移植难度加大。
3、工程技术要求高。
移植荔枝树必须确定荔枝树树龄、原土质、树和土球的重量,确定移植路线、吊装方案、安全措施移植后的管养技术等,这些都需要特种技术人员进行施工。
4、今年下半年干旱少雨,是极不适移植树木的,存在一定的风险,要采取一定的技术措施。
第二章监理细则编制依据1、《城市绿化工程施工及验收规》GJJ、T82-99。
2、施工合同。
3、建设方的相关文件。
第三章监理工作容及流程1、工艺流程开工前准备→修施工便道→断枝清杂→支撑→断根→绑扎土球→定位放穴→挖植树穴→施放杂肥或换土→绑扎防护→吊装→运输→起吊种植→绑扎防护支撑→浇定根水→做好遮荫网、保护树干→安装雾状喷头→养护→三个月后拆除遮荫网→交业主。
2、监理工作容:①、熟悉施工资料;②、审批荔枝树移植施工组织设计(方案)的可行性,督促施工单位做好技术交底、安全文明交底和成品保护交底等工作,检查安全明施工;③、种植穴的土壤应抽样检查,经监理见证取样,理化分析达到设计要求后方可使用;④、种植的基肥要报监理验收,符合要求予以签认;④、监理工程师对施工现场进行巡视、检查,发现并及时纠正施工中不符合质量要求的工艺和操作;⑤、专业监理工程师应根据承包单位报送的隐蔽工程报验申请表和自检记录进行现场检查,符合要求予以签认,对未经监理人中验收或者验收不合格的工序,监理人员应拒绝签认,并要求承包单位严禁进行下一道工序的施工;⑥、专业监理工程师应对承包单位报送的分项工程质量验评资料进行审核,符合要求予以签认,总监理工程师应组织监理人员对承包报送的分部工程质量验评资料进行审核和现场检查,符合要求后予以签认;⑦、对施工过程中出现的质量缺陷,专业监理工程师应及时下达监理工程师通知,要求承包单位整改,并检查整改结果。
浅谈绿化工程中树木迁移项目的监理【摘要】树木移植项目有其自身的特殊性,“树移死、人挪活”,景观树木其实是不可再生的环境资源,不完善的迁移施工必定造成树木的损伤甚至死亡,监理人员如何利用监理手段在质量、造价、安全等方面合理监控,是摆在工程监理人员面前的难题。
从施工技术角度与层面探讨树木移植技术进而保障施工质量的文章很多,而本文作者从整体移植项目的管理入手,根据实际工作经验,从树木迁移项目本身特点、探究实际工作存在的各种管理问题,调整监理思路、优化监理方法,初略地提出一些自己的看法。
【关键词】树木迁移;成活率;养护管理;监理方法前言(1)树木迁移项目引各方关注树木的迁移有时候社会关注度很高。
2011年初,南京地铁三号线“移植法桐”引起了市民和网友的广泛关注。
由黄健翔、孟非等多位知名人士通过微博发动“拯救南京梧桐树”活动,不少南京市民走上街头,为树木系上了绿丝带,表达自己的不舍和反对,媒体随后跟踪报道,将南京因修建地铁移植梧桐树事件推到了舆论的风口浪尖。
最终政府部门积极回应,邀请市民代表参与优化方案,做到了妥善处理。
(2)迁移树木在城市发展和建设中无法回避虽然人人知道“树移死,人挪活”的道理,但随着城市化进程加快,市政基础设施建设及房地产开发在各个城市方兴未艾,原本的城市绿地、道路或地块被重新规划,景观树木的迁移在所难免,绿化工程的从属地位使其必须服务于大的建设项目,树木的迁走另地种植无法避免。
因此实际工作中树木迁移项目逐渐增多。
(3)树木迁移项目应以“规范管理”、“措施保障”、“低损高效”为目标本文探讨的树木迁移项目是具有一定体量的树木移植,其施工质量和养护质量的好坏,直接影响了景观树木这种不可再生资源的价值,作为监理人员如何通过专业的监理手段,使整个项目的管理规范、措施保障到位、做到低损耗高效能是本文思考和探究的核心。
1树木迁移项目的特点绿化工程中的树木迁移项目是单指因各种原因将绿地中已经定植成活的树木移植到另外种植地载种的项目。
构成单一一个合同项目的迁移树木的数量应该有一定的体量,零星的移植本文不做探讨。
1.1施工难度大1.1.1表现之一:场地条件复杂开挖困难移植项目和新种项目场地条件不同,所需移植树木的地点环境各异,已经定植后的树木周边可能有各种建筑设施、市政铺装和地下管线。
定植成活后的树木比如行道树,树池边有硬质铺装,其下面各种管线较多,树木生长多年后根系发达,即使破拆路面后开挖空间有限,影响根坨泥球开挖携带、树木上部空间有高架的电线电缆,影响树木修剪吊装,实际工作中经常面临难以挖掘的情况。
1.1.2表现之二:恢复生长慢养护难度大除非苗圃地内或类似苗圃环境的树木移植,大部分已定植的绿地环境迁移出的树种,都面临着恢复生长缓慢养护成活困难的问题(尤其是大规格树木)。
1.1.3表现之三:移植时间紧多忽视季节性尤其是一些政府出资的项目往往要配合大的市政或拆迁任务,移植时间紧,经常忽视树种的适宜移植时间,这就增添了树木移植施工的难度。
同时由于忽视最佳时节,树木移植的成活率急剧下降。
1.2低成活率低利用率已经定植成活的树木恢复生长需要时日,即使生长多年的树木也会因再次移动受到伤害,移植树木势必进行修剪,树木根系受到破坏,移植的树木需要苗圃或场地恢复,移植季节即使当令,成活率亦无法保证100%,何况一些大规格树木和古树名木。
移植的树木一般不能马上作为定植的材料去新种于另一处,而且随着新种项目对树形树冠的要求,移植后的树木其二次利用的价值大大减小,其利用率很低。
除去小部分定植环境良好,适宜移载的树木能直接用于新种项目,大部分已经定植的树木不适宜马上移植用于新种项目。
实际工作中还存在二次甚至三次移植的特殊情况,因为定植地块又被用于他途,刚刚移植过来的树木又要被移走,最后的成活率难以保证,并给施工单位的最后结算工程款造成麻烦。
1.3移植树木造价构成与新种项目不同迁移项目树木造价构成与新种项目不同。
新种项目依据工程施工图编制工程量清单,综合单价中包含的苗木材料费用在迁移项目中并不存在,只考虑移植与养护相关的人工、机械等费用。
同时由于迁移树种如乔灌木花样繁多、规格尺寸各异,同一树种规格不同,移植的综合单价差别很大,苗木规格尺寸准确把控与否影响迁移项目的造价。
2目前树木迁移项目施工和管理中存在的问题尽管移植项目由专业绿化单位施工,但由于施工单位管理、施工水平参差不齐;或者对于移植项目重要性认识不够;表现在实际工作出现这样那样的问题就不足为奇了。
2.1施工过程中操作程序不规范的问题施工过程中操作程序不规范主要体现在以下几点:2.1.1所需移植树木未经清点即开挖;以前的实际工作存在着业主命令一下就立即开挖,未事先做好清点移交工作,造成产权单位和现行养管单位事后才知道2.1.2清点后未经相关各方确认;清点后的统计数据应得到相关单位如产权单位、现行养护单位、要求移植的单位、城管部门和监理单位等盖章确认。
未经相关单位确认造成管理混乱不利今后结算。
2.1.3未经开挖许可就进行移植开挖;清单得到各方盖章确认后,应及时到相关的如绿化主管部门、城市管理部门办理开挖许可证明,移植开挖时可将复印件交施工班组手里,便于解释,如今爱绿护率已成人们共识,可避免不必要的投诉和麻烦。
2.2施工过程中质量管理的问题。
2.2.1问题一:不合理野蛮修剪;移植树木修剪树冠树枝是确保移植成活的关键,但不能一味地重截重剪,应根据树种、规格、季节、移植要求等因素合理处置。
2.2.2问题二:野蛮开挖;不考虑树种习性、规格、季节,野蛮开挖,携带土球的直径过小,根系损伤过大,树身土球不作相应保护等情况在实际工作中时常出现。
2.2.3问题三:不及时种植;挖好的树木,不能及时运至种植地点种植,不能做到今天挖今天种,常常要等整个地块挖完才一起装运后去种植。
2.2.4问题四:养护管理粗放;定植后树木养护没专人养护,管理粗放、树木不能及时有效恢复生长,造成成活率下降,树木不死不活,不利树木今后的再利用。
2.3合同、信息管理的问题。
主要的问题表现在合同档案资料不及时不完整,因为整个迁移项目会由多个零散的项目构成,其清单及相关现场资料的不完整,直接造成今后工程档案的缺失。
3树木迁移项目监理人员应当着重监理的依据和内容3.1监理的依据:和其他园林绿化工程一样树木迁移项目的监理都应遵循国家的法律和法规、相对应专业的技术标准与施工及规范、设计文件和承包合同。
树木迁移项目的监理人员应根据《园林绿化工程施工及验收规范CJJ/T82-2012》和《园林绿化工程工程量计算规范GB50858-2013》以及施工图、施工承包合同、监理合同的要求实施监理。
3.2监理的内容:监理的内容其实也就是为建设单位服务的内容。
对应与树木迁移项目的监理含括了整个迁移项目从前期准备到施工阶段,养护阶段和验收结算阶段的三控、三管和一协调。
4树木迁移项目监理的方法和手段4.1质量控制的方法和手段4.1.1树木迁移项目的质量控制要点树木迁移项目的质量控制要点主要有三点。
移植施工质量控制;定植施工质量控制;养护管理质量控制。
4.1.2树木迁移项目的质量控制方法和手段4.1.2.1规范树木迁移操作程序:施工前将编制好的操作程序发给施工单位,讲解操作步骤,规范程序,属于事前控制范畴。
操作程序应结合本项目特点遵照相应技术规范编写,要具有可操作性。
实际施工过程是否认真执行操作程序和规范是直接影响移植施工质量的关键。
对于上述修剪、开挖、定植等存在的问题,应在操作程序中加以细致的规定,形成方便执行的措施,有利监理人员监管。
4.1.2.2 加强和利用现有的监理工作方法,对于大规格苗木或名木古树等移植施工应先审核方案,采用旁站监理,平时的施工也应加大巡视力度这样有利于对施工过程中不按操作程序的行为立即加以纠正。
4.1.2.3加强养护管理监管,迁移树木最后能否尽快成活恢复生长,取决于养护管理的正确实施。
尤其是浇水环节,对于第一次的定根水必须全部浇到位,其后还需两次浇足。
浇水时间的安排应根据移植时的气候灵活确定,但必须监理到位。
审核养护计划,尤其对于成活恢复生长后的复壮施肥要加强监管。
恶劣天气前后的抢险要安排到位。
大规格树木建立资料档案,重点加强养护管理。
4.1.2.4建立资料档案,在工程竣工移交前,应对成活率普查清晰。
对大规格、名贵树木、反季节移植的树木的成活生长加强监管。
4.2.投资控制的方法和手段4.2.1树木迁移项目工程量准确统计数据是投资控制的要点迁移树木的规格尺寸不同其单价就不同,对于树木规格尺寸、数量的统计和计量必须准确,这是树木迁移项目造价控制的重点和要点。
4.2.2树木迁移项目的投资控制方法和手段4.2.2.1 进场移植施工前,由施工单位对所需移植的乔灌木进行编号并用标签纸标注:树木名称、规格尺寸、移植单位、移植地点和将种植地点。
同时制作移植清单,监理人员按照清单对树木规格尺寸及数量进行抽样检查,也可以在施工单位进行标号打码清点的同时,进行巡视和抽检,对于大规格树木的如胸径20cm以上的乔木应逐一检测。
移植树木数量的清点也应准确。
所有乔木、灌木均应标注专门号码,以下以本人实际工作中采用的标列举例,如WFX0012-25,W为施工单位拼音代号(W代表吴江某施工企业),F为苗木开挖/移出地点拼音代号(F代表富士通厂区),X为树木名拼音代号(X代表香樟),0012为树木编号,-25为乔木胸径(25CM)。
WFY0008-08代表吴江某企业在富士通厂区开挖的第八棵樱花地径8CM.。
字母标号可根据实际地点和苗木名称标注,在移植清单中标明其含义。
实际操作中以方格标签纸上填写标号,黏贴在苗木树身,乔木的位置为1.5米处,灌木(以地径为规格的)位置为40Cm处,用宽条透明胶带纸环形缠绕固定。
对所需移植树木进行标号有利统计复核也同时有利于明示公众便于各方监管。
4.2.2.2 移植记录表格应规范统一,尤其是多标段多家施工单位的情况下,统计数据应及时准确。
苗木移植记录表暂分为2种,一种为当日移植情况记录,一种为某处苗木移植具体清单(每株均有标号和尺寸规格),按监理机构提供的2种表填写。
以下以本人实际工作中采用的表格为例说明:首先为得到建设主管部门的开挖/施工许可证而设置的申领表: a.表格中应对所需移植的所有乔灌木及各种色块植物的面积的规格尺寸与苗木标号加以统计;b.表格中应体现挖掘时间和地点、落圃定植时间和地点、整理清理绿地面积等信息。
c.申领表需盖施工单位项目章、监理单位项目章和发证单位章;其次为苗木移植工作量各方确认单:应对应上述的移植记录单汇总而成,a.表格中应体现相应规格树种的数量、整理清理场地面积等数据, b.申领表需经具体人员签字确认并盖施工单位项目章、监理单位项目章、相关单位章及主管单位章。
