杂物电梯安装过程记录文本
- 格式:doc
- 大小:286.50 KB
- 文档页数:9
杂物电梯安装过程记录记录杂物电梯安装过程的质量自检记录如下:1.开箱检查记录2.井道测量及放线记录3.安装质量自行检查记录4.电梯安全保护装置自检记录单位:XXX用途:XXX食堂工程编号:2013-6-1生产指令号:5.6米4/4/4落地式杂物电梯额定载重:300KG控制方式:微电脑提升高度:12米曳引比:1:1XXX高:1000mm层站数:梯种4门型式:单开门开门宽度:1000mm额定速度:1.0m/s轿厢尺寸(mm):1000*1000*1200安装质量自检记录:序号技术内容技术条件自检结论1 承重梁埋入承重墙内超过中心线≥20 合格2 承重梁埋入承重墙内深度≥75 合格3 承重梁两端必须用混凝土可靠固定。
设备备用无此项4 抱闸间隙。
200 ≤0.7 合格5 抱闸抱合时,紧密均匀,松开是动一致。
无此项无此项6 导向轮与曳引轮二端面的平行度公差。
200 ≤±1 合格7 导向轮的垂直度公差。
0.5 ≤0.5 合格8 曳引轮的位置偏差。
前后≤±2,左右≤±1 合格9 曳引轮的垂直度公差。
0.3 ≤0.3 合格10 曳引机减速箱内的润滑油质。
SYB1103----62S 齿轮油30#符合合格11 曳引机减速箱内油位。
GB443----64 油标中线合格12 曳引机、限速器上各轴承油杯及油量。
机械油30#油标中线符合合格13 电动机轴承位内的润滑油质。
无此项无此项14 电动机轴承位内的油位。
无此项无此项15 限速器绳轮的垂直度公差。
≤0.5 合格16 限速器绳索至导轨的距离(两个方向)的偏差。
≤±5 合格17 限速器绳索在电梯运行时不应触及夹绳钳。
是合格18 限速器张紧装置底面距底坑地平面的距离。
见备注栏符合合格19 抱闸松闸器应挂在机房墙上。
无此项无此项20 曳引机飞轮上应标出电梯上下行。
无此项无此项备注:限速器张紧装置底面距底坑地平面的距离应符合设计要求,具体数值见设计图纸。
电梯安装过程记录电梯安装是一个比较复杂的过程,需要按照严格的步骤和安全规范进行操作。
下面是对电梯安装过程的详细记录。
第一步:准备工作在开始电梯安装之前,首先需要进行一系列的准备工作。
这包括对安装地点进行测量和评估,确定电梯的类型和规格,制定电梯安装方案,准备必要的工具和设备。
第二步:施工准备在施工现场搭建起施工区域的临时围挡,确保施工区域的安全和隔离。
同时,还需进行施工的环境清理,确保施工区域干净整洁,以便开展后续的施工工作。
此外,还需要设置施工标识和警示牌,提醒他人注意施工区域的存在。
第三步:基础施工电梯的安装需要有一个坚固的基础支撑。
在进行基础施工之前,需要进行地面勘察,确定地面的承重能力和稳定性。
然后根据设计要求,在地面上进行基础施工,包括挖掘基坑、浇筑混凝土、埋设基础钢筋等。
第四步:井道施工电梯必须要有一个封闭的井道空间,以保证运行的安全和稳定。
在进行井道施工前,需要对施工现场进行合理划分和标记,确保施工的顺利进行。
井道施工包括:搭建钢结构框架、固定井道墙体、安装井道门架、设置井道道闸、铺设井道底坑和设置闭门器等。
第五步:轿厢安装在进行轿厢安装之前,需要进行轿厢的运输和组装工作。
首先需要将轿厢组装好,包括内部装修、控制系统和安全防护系统等。
然后,将组装好的轿厢吊装到井道内,并安装好导轨和滑块。
第六步:安装门系统电梯门系统是电梯运行中最重要的部分之一、在安装门系统之前,需要进行门套的安装和调整工作。
然后,将电梯门安装到井道内,并与轿厢门相对应,确保门的正常运行和关闭。
第七步:电气连接和调试电梯安装后,需要进行电气连接和调试工作。
这包括安装电气控制箱和控制设备,完成对电梯的电气连接,并对各个部件和系统进行测试和调试,以确保电梯运行的正常和安全。
第八步:试运行和验收在电梯安装完成后,需要进行试运行和验收工作。
首先进行各项功能和安全性测试,包括载重测试、速度测试、制动测试、救援测试等。
然后,对电梯进行全面检查和验收,确保电梯能够满足相关标准和要求。

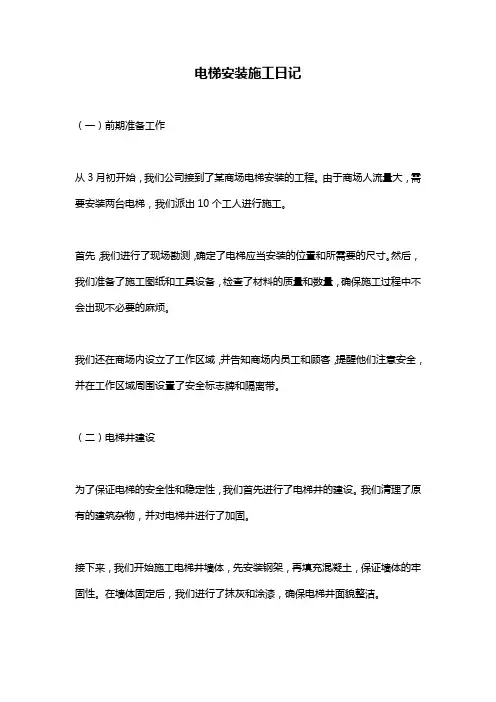

电梯安装施工日记(一)前期准备工作从3月初开始,我们公司接到了某商场电梯安装的工程。
由于商场人流量大,需要安装两台电梯,我们派出10个工人进行施工。
首先,我们进行了现场勘测,确定了电梯应当安装的位置和所需要的尺寸。
然后,我们准备了施工图纸和工具设备,检查了材料的质量和数量,确保施工过程中不会出现不必要的麻烦。
我们还在商场内设立了工作区域,并告知商场内员工和顾客,提醒他们注意安全,并在工作区域周围设置了安全标志牌和隔离带。
(二)电梯井建设为了保证电梯的安全性和稳定性,我们首先进行了电梯井的建设。
我们清理了原有的建筑杂物,并对电梯井进行了加固。
接下来,我们开始施工电梯井墙体,先安装钢架,再填充混凝土,保证墙体的牢固性。
在墙体固定后,我们进行了抹灰和涂漆,确保电梯井面貌整洁。
(三)电梯拼装电梯井建设完成后,我们开始电梯的拼装。
我们首先将电梯机房内的设备进行安装,包括电机、减速器、导轨等,然后进行电缆布线和接线。
接下来,我们开始安装电梯的吊轮和配重块。
我们按照施工图纸进行拼装,检查各个部件的质量和安装是否牢固。
最后,我们进行了电梯门的安装。
我们先进行门洞的开挖和墙体的加固,然后按照电梯门的尺寸进行切割和拼装。
(四)电梯调试电梯拼装完成后,我们进行了调试工作。
我们首先对电梯进行了负载测试,检查各个部件运行是否正常。
然后,我们进行了速度测试和运行测试,保证电梯的运行速度和平稳性。
最后,我们还进行了应急救援演练,检查电梯的安全性和可靠性。
我们与商场相关人员进行了通报和沟通,提醒他们日后使用电梯时的注意事项和维护方法。
(五)完工验收电梯的调试工作完成后,我们进行了完工验收。
我们邀请了商场有关人员进行现场查验,检查电梯的质量和性能是否符合标准要求。
验收合格后,我们进行了安全技术交底,并向商场有关人员提供了维护保养的建议和方法。
(六)总结这次电梯安装工程让我们更加深入地了解了电梯的建设和维护,锻炼了我们的技能和工程能力。
辽宁亿成杂物电梯安装过程记录1. 引言本文记录了辽宁亿成杂物电梯的安装过程。
辽宁亿成杂物电梯是一家专业生产电梯的公司,其产品广泛应用于商业建筑、住宅楼等各类场所。
本文将详细介绍辽宁亿成杂物电梯的安装步骤、安装过程中的注意事项以及安装完成后的验收工作。
2. 安装步骤2.1 准备工作在开始安装电梯之前,需要进行一系列准备工作,包括但不限于:•确定电梯安装位置:根据建筑设计和使用需求,确定电梯的安装位置,包括电梯井道的位置和尺寸等。
•准备施工材料和设备:根据电梯的规格和要求,准备所需的施工材料和设备,如电梯轨道、电梯门、控制系统等。
•安全措施:确保施工现场的安全,包括设置警示标志、搭建安全防护设施等。
2.2 井道施工在安装电梯之前,需要先进行井道的施工。
井道施工包括以下步骤:•打地基:根据电梯井道的尺寸和深度要求,在地面上进行打地基的工作。
•砌墙:在地基上进行砌墙,形成电梯井道的结构。
•安装井道门:井道砌墙完成后,安装井道门,确保电梯井道的封闭性。
2.3 电梯安装完成井道施工后,可以开始进行电梯的安装。
电梯安装包括以下步骤:•安装轨道:根据电梯井道的尺寸和设计要求,安装电梯轨道,确保轨道的平整和稳固。
•安装电梯底坑:根据电梯的规格和要求,进行电梯底坑的施工和安装,确保底坑的深度和平整度。
•安装电梯轿厢和门:将电梯轿厢和门安装到轨道上,确保轿厢和门的平稳运行和安全性。
•安装电梯机房设备:根据电梯的控制系统和动力系统要求,安装相应的设备,如电梯机、控制柜等。
•连接电源和控制系统:将电梯的电源和控制系统与建筑的电力系统进行连接,确保电梯的正常运行。
2.4 完工验收在电梯安装完成后,需要进行完工验收。
完工验收包括以下内容:•电梯性能测试:对安装完成的电梯进行性能测试,包括运行速度、载重能力、安全系统等方面的测试。
•安全检查:对电梯的各项安全装置进行检查,确保电梯的安全性能符合标准要求。
•文件整理:整理电梯安装的相关文件和资料,包括设计图纸、施工记录等。
杂物电梯安装过程安装质量自行检查记录1、电梯产品开箱检查记录。
2、井道测量及放线记录。

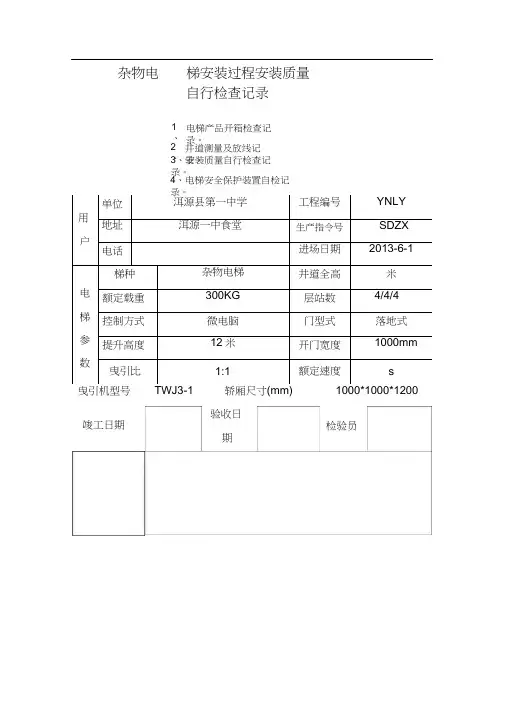

用户单位洱源县第一中学工程编号YNLY 地址洱源一中食堂生产指令号SDZX 电话进场日期2013-6-1电梯参数梯种杂物电梯井道全高米额定载重300KG层站数4/4/4控制方式微电脑门型式落地式提升高度12米开门宽度1000mm 曳引比1:1额定速度s3、安装质量自行检查记录。
4、电梯安全保护装置自检记录。
曳引机型号轿厢尺寸(mm)TWJ3-11000*1000*1200竣工日期验收日期检验员填表人:陈中杰安装质量自检记录日期:2013-6-4技术内容技术条件检验情况备注自检结论1、承重梁埋入承重墙内超过中心线> 2025合格2、承重梁埋入承重墙内深度> 75150合格3、承重梁两端必须用混凝土可靠固定。
200200合格 1 : 3 : 5混凝土、水泥425号以上4、抱闸间隙。
合格上下左右测量不少于8个点计5、抱闸抱合时,紧密均匀,松开是动一致。
是符合合格须全部合格6、导向轮与曳引轮二端面的平行度公差。
w±1合格7、导向轮的垂直度公差。
合格8、曳引轮的位置偏差。
前后w±2左右w±11合格9、曳引轮的垂直度公差。
合格10、曳引机减速箱内的润滑油质。
齿轮油30# 符合合格SYB1103----62S11、曳引机减速箱内油位。
油标中线符合合格12、曳引机、限速器上各轴承油杯及油量。
齐全充足符合合格13、电动机轴承位内的润滑油质。
机械油30 # 符合合格GB443——6414、电动机轴承位内的油位。
油标中线符合合格15、限速器绳轮的垂直度公差。
无此项---16、限速器绳索至导轨的距离(两个方向)的偏差。
<± 5无此项---17、限速器绳索在电梯运行时不应触及夹绳钳。
是无此项---18、限速器张紧装置底面距底坑地平面的距离。
见备注栏无此项梯速距离-1ms 400 ± 50—1.75m/s 550 ± 5019、抱闸松闸器应挂在机房墙上。
NO 杂物电梯安装过程质量自检原始记录制造单位使用单位安装单位设备名称设备类型施工类别内部编号告知书编号设备代码开工时间年月日竣工时间年月日江苏捷迅安装工程有限公司JIANGSU JIEXUN ENGINEENING CO,LTD目录一、主要信息及餐梯参数--------------2 七、设备安装质量自检记录---------------8二、杂物电梯安装验收条件及自检记录--3 八、承重梁的安装要求及质量自检记录----10三、设备开箱自检记录----------------4 九、曳引绳的安装要求及质量自检记录----10四、电梯机房、井道施工自检记录------5 十、层门的安装要求及质量自检记录------13五、安装样板放线自检记录------------6 十一、电梯安全保护装置自检记录--------15六、导轨支架安装隐检记录------------7 十二、导轨自检记录--------------------16 一、主要信息及餐梯参数:二、杂物电梯安装验收条件自检记录三、杂物电梯设备开箱自检记录1、产品名称、型号;2、额定速度;3、额定载重量;4、减速比;5、出厂编号;6、标准编号;7、质量等级标志;8、厂名、商标;9、出厂日期限速器、缓冲器、安全钳装置、上行超速保护装置、门锁等安全部件的标牌应标明:1、名称、型号及主要性能、参数;2、厂名;3、型式试验标志及试验单位。
六、导轨支架安装隐检记录七、设备安装质量自检记录八、承重梁的安装要求及质量要求记录:九、曳引绳的安装要求及质量要求记录:十、层门安装质量自检记录填表人:日期:十一、电梯安全保护装置自检记录填表人:日期:年月日十二、导轨自检记录填表人:日期:。
辽宁亿成杂物电梯安装过程记录摘要:一、引言二、辽宁亿成杂物电梯安装前的准备工作三、杂物电梯的安装过程1.安装基础的建设2.电梯主体的安装3.电气系统的安装与调试4.安全装置的安装与测试四、安装过程中的技术要求和注意事项五、安装完成后的验收与使用六、结语正文:一、引言辽宁亿成杂物电梯是一家专业从事电梯制造、安装、维修、保养的企业。
本文将详细记录一次杂物电梯的安装过程,展示辽宁亿成杂物电梯的专业技术和严谨态度。
二、辽宁亿成杂物电梯安装前的准备工作1.现场勘查:技术人员对安装现场进行勘查,评估电梯安装的可行性,制定合理的安装方案。
2.制定施工计划:根据勘查结果,制定详细的施工计划,包括安装时间、人员配置、材料准备等。
三、杂物电梯的安装过程1.安装基础的建设- 技术人员根据设计图纸,进行基础开挖,保证基础的尺寸和深度符合要求。
- 基础浇筑完成后,进行养护,确保基础强度符合安装要求。
2.电梯主体的安装- 技术人员将电梯部件运至现场,按照安装方案,进行电梯主体的组装。
- 电梯主体的安装要求精度高,技术人员需严格按照安装规范进行操作。
3.电气系统的安装与调试- 技术人员安装电气控制系统,接线并进行调试,确保电气系统正常运行。
- 技术人员安装电梯门控制系统,保证门的开关顺畅、安全。
4.安全装置的安装与测试- 技术人员安装限速器、安全钳等安全装置,并进行测试,确保安全装置在发生异常情况时能及时起到保护作用。
四、安装过程中的技术要求和注意事项1.严格按照安装规范进行操作,确保安装质量。
2.技术人员定期检查安装进度和质量,及时发现问题并解决。
3.注意安全,保证施工现场的清洁与秩序。
五、安装完成后的验收与使用1.安装完成后,进行验收测试,确保电梯各项功能正常。
2.对用户进行使用培训,确保用户了解电梯的使用方法和注意事项。
3.定期进行电梯维护保养,保证电梯的安全稳定运行。
六、结语辽宁亿成杂物电梯的安装过程严格遵循规范,注重安全与质量,为用户提供安全、便捷的垂直运输工具。
N0 电梯施工过程自检报告使用单位_______________________________单位地址_______________________________施工单位_______________________________制造单位_______________________________设备名称_______________________________设备类型_______________________________施工类别_______________________________内部编号_______________________________告知书编号_____________________________开工时间_______________________________竣工时间________________________________设备代码________________________________上海佳登曼电梯有限公司填写说明一、填写要求1、本施工自检记录适用于电力驱动的曳引式与强制式电梯(防爆电梯、消防员电梯、杂物电梯除外)安装过程自检,也适用于电梯的改造、重大维修工程的自检。
2、电梯安装、改造、重大维修工程的“施工方案”、“质量、安全技术交底”、“图纸会审记录”(如有)、“设计变更洽商记录”(如有)、“质量事故报告”(如有)等资料,应整理齐全,与本册资料合并存档,以保证施工技术资料的完整性。
3、原始记录中不应遗留空白表格,对于要求测试数据的项目,在“自检结果”栏中填写实测或者计算处理后的数据;对于未要求测试数据的项目,如果经检验符合要求,在“自检结果”栏中填写;如果经检验不符合要求,填写“ X”;对于需要说明情况的项目,在“自检结果”栏中做简要说明,难以表述清楚的,在检验原始记录中另加附页描述,“自检结果”栏中填写“见附页XX';对于不适用的项目,在“自检结果”栏中填写“ /”。
*****电梯有限公司****/ZJ-33-2010/0电梯安装施工记录工程名称:出厂编号:记录编号:施工负责:施工期间:说明1、本记录中的“检查结果”如有数据要求的则应填写具体数据,否则可用符号“√”、“×”、“/”分别表示“符合要求”、“不符合要求”和“无此项”。
2、检查所用计量器具均在计量检定合格或校准有效期内。
3、本记录应用黑色钢笔、签字笔填写,字迹应工整,如作修改,修改处应有修改人员的签章。
4、本记录若相关人员签审手续不全则无效。
电梯安装施工记录目录1、开箱缺件记录年月日建设单位代表:厂家代表:施工单位代表:2、土建验收确认记录3、安装样板架放线记录4、轿厢导轨安装质量记录注:以人站在候梯厅,面对层门判别轿厢导轨的左右。
A为顶面、B为侧面。
单位:mm5、对重导轨安装质量记录注:以人站在轿顶,面对对重判别对重导轨的左右。
A为顶面、B为侧面。
单位:mm6、曳引机安装质量记录7、对重装置安装质量记录注:以人站在候梯厅,面对层门判别立柱的左右。
2、啮合长度的左右以层门数多的一侧规定为左。
3、电气联锁的主副以主门电气锁规定为主,副电气联锁为副。
10、井道机械设备安装质量记录11、悬挂装置安装质量记录12、电气装置安装质量记录(1/3)12、电气装置安装质量记录(2/3)12、电气装置安装质量记录(3/3)13、绝缘电阻测试记录14、安全保护装置安装调试质量记录(1/2)14、安全保护装置安装调试质量记录(2/2)15、电梯试验记录(1/3)15、电梯试验记录(2/3)15、电梯试验记录(3/3)16、电梯主要使用功能测试记录17、隐蔽工程质量记录18、设计(技术)变更洽商记录。
电梯安装施工记录项目背景此项目为在某办公楼内进行电梯安装工程,本工程包括电梯安装、检测、验收等,施工周期为2个月,本记录将详细描述施工过程中的关键节点。
施工进度2019年9月1日:开始准备施工。
2019年9月2日:进行办公楼内电梯轮廓及电梯井尺寸测量。
2019年9月5日:设计图纸制作完毕。
2019年9月10日:与供应商确认电梯配送时间和安装工人的数量。
2019年9月15日:电梯配送到达现场,进行检查。
2019年9月21日:电梯安装开始。
2019年10月5日:电梯验收,并取得施工许可证。
施工过程准备工作在确认开始施工后,我们前往项目现场进行测量。
通过对办公楼内电梯轮廓及电梯井尺寸的精准测量,我们制作出了电梯设计图。
电梯配送与检查准备工作完成后,我们与供应商确认了电梯的配送时间和工作人员的数量。
在电梯到达现场后,我们进行了仔细的检查,比对了配件清单和实际物品清单,以确保所有配件均完整且符合要求。
安装工作在电梯配送完成后,我们紧接着开始了电梯的安装工作。
首先,我们进行了电梯轨道和井道吊装钢骨架的工作。
接着,我们安装了电梯控制器,并将其与轨道和井道吊装钢骨架进行连接。
在这个过程中,我们严格按照蓝图和设计方案进行了施工。
安装完成与验收经过了近两周的安装工作,我们成功的完成了电梯的施工。
接下来,我们对电梯进行了严格的验收工作,以确保电梯的使用安全。
在验收过程中,我们一项一项的检查电气和机械部件,测试了各个功能。
最后,我们取得了施工许可证,这个许可证代表着电梯已经满足了所有安全要求。
在这个项目中,我们通过精细的测量、设计和安装工作,成功的完成了电梯安装工程。
我们坚持严格按照设计方案进行施工工作,经过了79天的努力工作,最终成功完成了这个项目。
编号:电梯安装过程记录电梯型号 :工程名称 :安装单位 :安装日期 :上海中业电梯安装维修有限企业一、工程概略设施种类设备名称设施型号产权单位产权单位地点使用单位使用单位地点设施使用地点邮政编码制造单位制造单位制造年代出厂编号联系电话安装单位资格证书号安装负责人联系电话管理人员电梯额定速度电梯额定载荷层 /站 /门电梯提高升度顶层高度底坑深度备注二、电梯施工前土建工程检查记录序号检测内容自检结果监检结果机房(机器设备间)的结构应能蒙受预约的载荷1和力。
机房(机器设备间)的平面及高度等尺寸应能满2足电梯安装后作业人员安全操作空间的要求。
井道壁应有足够的机械强度,可以知足电梯各样3运行工况下的受力要求。
4钢井架构造的井道应有承载能力的查收证明。
井道平面尺寸应能保证轿厢、对重及导轨等安装5后,相应的安全间距知足要求。
井道顶部构造及顶层高度应能保证电梯安装后,6其顶部空间切合要求。
井道圈梁及预埋件等应知足导轨和层门等安装7工艺的要求。
电梯实际提高升度以及各层门、井道安全门及检8修门的井道张口应与参数及图纸符合并满足有关要求。
①底坑地面的强度应能满足GB7588-2003的5.3.2 条款规定的各样受力条件要求。
9② 假如轿厢与对重(或均衡重)之下确有人可以到达的空间,其设计受力强度还应不小于5000N/m 2。
3.2 底坑深度应能保证电梯安装后,其底坑空间10符合要求。
自检结论:自检人员:年月日监检结论:监检人员:年月日三、设施开箱状况记录包装箱数目包装箱外观状况及箱号零零件质量状况缺损零零件名称、规格、数目办理方法备注建设(监理)单安装单位位开箱人员开箱人员(署名 )(署名 )日期 :日期:四、电梯隐蔽工程记录搁机梁埋入图及尺寸导轨支架埋设图及尺寸曳引钢丝绳头及锥套间浇注巴氏合金的工艺和强度应符合安装说明书要求地坎埋设应符合安装说明书要求自检结论:自检人员:年月日监检结论:监检人员:年月日五、导轨安装记录序号检测内容自检结果监检结果1导轨安装地点一定切合土建部署要求。
重庆市捷迈机电有限公司
电梯安装过程记录
合同号:
梯号:
目录
1 安全 (2)
2 安装人员详细信息 (3)
3 电梯规格说明 (4)
4 土建交接检验 (5)
5 设备进场验收 (9)
6 机房安装 (10)
7 曳引机安装 (14)
8 导轨支架、导轨安装 (13)
9 隐蔽工程质量 (14)
10 层门安装 (15)
11 轿厢安装 (17)
12 门机安装 (19)
13 对重安装 (21)
14 悬挂装置、补偿装置、随行电缆 (22)
15 安全部件 (24)
16 电气装置 (26)
17 安装运行后检查项目 (29)
引用标准及参考文件:
安全
1.1所有进入施工现场人员,都必须持有操作证,穿好工作服、防护鞋,戴好安全帽,系好安全带。
注:所有在安装过程中参与施工人员均应被记录。
电梯规格说明。
杂物电梯安装过程安装质量自行检查记录1、电梯产品开箱检查记录。
2、井道测量及放线记录。
3、安装质量自行检查记录。
4、电梯安全保护装置自检记录。
单位洱源县第一中学工程编号YNLY20130601用洱源一中食堂生产指令号SDZX20122270地址户进场日期2013-6-1梯种杂物电梯井道全高15.6 米电300KG4/4/4额定载重层站数梯控制方式微电脑门型式落地式参12 米1000mm提升高度开门宽度数1:1 1.0m/s 曳引比额定速度曳引机型号TWJ3-1轿厢尺寸(mm)1000*1000*1200竣工日期验收日检验员期安装质量自检记录填表人:中杰日期: 2013-6-4序项检验情况号目技术容技术条件自检结论一机1、承重梁埋入承重墙超过中心线≥ 2025合格房2、承重梁埋入承重墙深度≥ 75150合格设3、承重梁两端必须用混凝土可靠固200200合格定。
备4、抱闸间隙。
≤ 0.70.3合格5、抱闸抱合时,紧密均匀,松开是动是符合合格一致。
6、导向轮与曳引轮二端面的平行度公≤± 10.5合格差。
7、导向轮的垂直度公差。
≤ 0.50.3合格8、曳引轮的位置偏差。
前后≤± 21合格左右≤± 10.59、曳引轮的垂直度公差。
≤ 0.50.3合格10、曳引机减速箱的润滑油质。
齿轮油 30#符合合格11、曳引机减速箱油位。
油标中线符合合格12、曳引机、限速器上各轴承油杯及齐全充足符合合格油量。
13、电动机轴承位的润滑油质。
机械油 30#符合合格14、电动机轴承位的油位。
油标中线符合合格15、限速器绳轮的垂直度公差。
≤ 0.5无此项---16、限速器绳索至导轨的距离(两个≤± 5无此项---方向)的偏差。
17、限速器绳索在电梯运行时不应触是无此项---及夹绳钳。
18、限速器紧装置底面距底坑地平面见备注栏无此项---的距离。
备注1︰3︰ 5 混凝土、水泥 425 号以上上下左右测量不少于8个点计须全部合格SYB1103----62SGB443----64梯速距离0.25-1m/s 400±501.5 — 1.75m/s 550±5019、抱闸松闸器应挂在机房墙上。
