河道整治工程各分部分项工程施工工艺及技术方案
- 格式:doc
- 大小:205.33 KB
- 文档页数:22
河道整治工程施工方案与技术措施. 4.1 前期施工4.1.1、工程测量本标段处于弧线段,测量控制相对较为复杂,测量人员在工程开工前,要熟读图纸,熟悉各个控制点的位置、坐标、高程,制定出施工放样方案,对每个施工控制点药反复核算,确保准确无误,工程结构放样误差控制在标准要求之内。
为确保建筑物的定位准确,在放线之前必须对四周的道路、场地控制点及控制线的坐标、标高位置、地面及地下设施关系,核实无误前方可放线定位。
在施工过程中,作业人员须严格按照工程测量标准〔GB50026—93〕的要求进行施工测量。
1、测量仪器及人员现场配置一个3人放线小组,配备南方测绘全站仪一台,经纬仪一台,水准仪一台,吊线锤2个,100m皮尺2把、5m卷尺2以及放线相关的标记等。
2、建筑物平面网的测设1〕由于该工程为弧线段,占地狭长,为便于施工放线,本工程总体定位以规划局划定的红线地形图为依据,用给定的定位座标轴交点采用直角坐标法测设出矩形轴线控制网,并用外控法加以控制测量。
2〕为了防止边坡滑动和施工对控制点的影响,将重要的控制点引到施工区外便于保护的地方用预制桩作定位点。
以便随时用以测量。
3、细部测量根据各主轴线的控制桩,按建筑平面关系尺寸测设出其它轴线,然后根据这些轴线进行根底开挖边线定位、根底定位及施工。
4、测设过程中的主要技术要求1〕在测设过程中,其测回归零差不大于12″,同一方向一测较差不大于12″。
2〕为防止施工过程中对施工控制网的影响,须把网线标志桩引测至施工影响区域外有利于保存和使用的地方,并设永久性桩点作为施工放线的后控点,标志桩应用木桩打牢周边用砼包裹,以防其位移。
3〕施工放线时以控制网为依据,置仪器于标志桩点,后视控制点,盘左〔盘右〕取中,将此轴线传至施工层,根据设计图轴线间相互位置放出所需轴线。
4〕为确保轴线控制网的测量精度,放样后的主控轴线点位,必须进行检测。
测角用南方测绘全站仪,检查直线度;测定交角的测角中误差不应超过1″,测距结果较差不超过1mm。

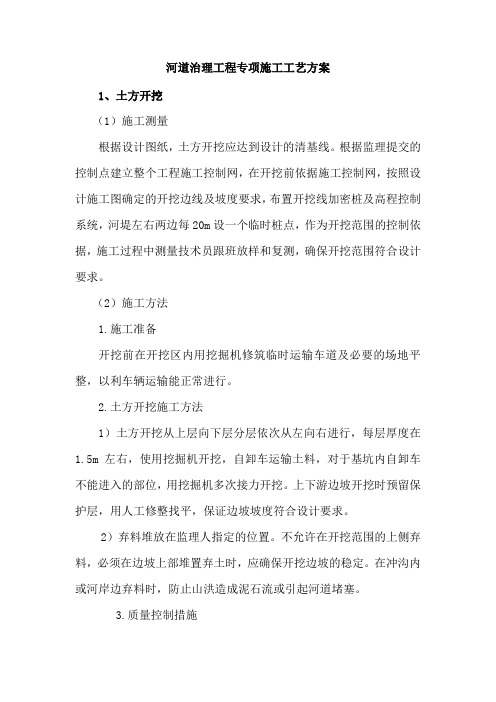

河道治理工程专项施工工艺方案1、土方开挖(1)施工测量根据设计图纸,土方开挖应达到设计的清基线。
根据监理提交的控制点建立整个工程施工控制网,在开挖前依据施工控制网,按照设计施工图确定的开挖边线及坡度要求,布置开挖线加密桩及高程控制系统,河堤左右两边每20m设一个临时桩点,作为开挖范围的控制依据,施工过程中测量技术员跟班放样和复测,确保开挖范围符合设计要求。
(2)施工方法1.施工准备开挖前在开挖区内用挖掘机修筑临时运输车道及必要的场地平整,以利车辆运输能正常进行。
2.土方开挖施工方法1)土方开挖从上层向下层分层依次从左向右进行,每层厚度在1.5m左右,使用挖掘机开挖,自卸车运输土料,对于基坑内自卸车不能进入的部位,用挖掘机多次接力开挖。
上下游边坡开挖时预留保护层,用人工修整找平,保证边坡坡度符合设计要求。
2)弃料堆放在监理人指定的位置。
不允许在开挖范围的上侧弃料,必须在边坡上部堆置弃土时,应确保开挖边坡的稳定。
在冲沟内或河岸边弃料时,防止山洪造成泥石流或引起河道堵塞。
3.质量控制措施1)土方开挖前根据施工详图及有关规范的规定,详细制订施工测量措施、施工方法与措施、出碴和弃碴措施、开挖计划等报监理工程师审批。
2)开挖时应通知监理工程师对土方开挖剖面的实地放样成果进行复核,经监理工程师批准后才能进行施工。
3)场地清理范围应延伸到离施工详图所示最大开挖边界线以外50m。
4)建基面以上需留20cm厚的保护层,该层只能人工开挖、整平、不得使用机械挖掘。
5)开挖出来的弃碴应运到指定地点堆放。
6)最终开挖轮廓均不得超挖和欠挖。
7)开挖完毕应及时通知监理工程师验基,合格后方能进行下道工序的施工。
2、石方开挖(1)小型石块一般采用挖机直接开挖。
(2)遇到较大石块挖机难以挖除时可采用先液压破碎机破碎,再用挖机进行挖除。
(3)挖除的石块可以利用的利用,不能利用的用挖机装车,自卸车运至指定弃渣场堆放。
3、土石方回填土方回填前应根据施工详图和相应的技术规范要求,提交一份土方回填施工方案,报送监理工程师审批。
河道综合治理施工方案与技术措施
河道综合治理施工方案主要包括河道整治、河岸绿化、水域清淤、土石方工程、河底反渗、堤防加固等内容。
首先是河道整治,包括对河道岸线、底床进行修剪、疏浚,整治河道的曲线走向和横纵断面形态,保证水流的畅通。
其次是河岸绿化,通过植被的引进和建设,增加河岸河道的自然景观和保护生态系统的平衡。
第三是水域清淤,清除河道底泥和水生植物,保持水域的深浅,防止水流受阻。
第四是土石方工程,主要包括河道护坡、挡土墙、護岸石等工程,保护河道河岸和岸坡不受侵蚀,并防止地质灾害的发生。
第五是河底反渗,通过地下注浆、加固河床,防止河道水资源的浪费和地下水的污染。
最后是堤防加固,在需要加固的区域进行土工布置以增加堤防的稳定性。
河道综合治理技术措施主要包括生态修复技术、水利工程技术、环境保护技术和智能监测技术。
生态修复技术是通过植被恢复、湿地重建、水生物种增补等手段,提高河道水生态系统的稳定性和可持续发展能力。
水利工程技术是指通过水坝、闸门、泵站等水利设施的建设和运行管理,调节河流水量和水质,保持河道的稳定。
环境保护技术是指对河道治理过程中排放的污水、垃圾等进行收集、处理和利用,减少对环境的污染。
智能监测技术是指通过遥感、卫星导航等技术手段,实时、准确地监测和控制河道的水质、水位和洪水等参数,提高治理的效果和成效。
综上所述,河道综合治理施工方案和技术措施是保护和修复河道环境的有效手段。
通过科学规划、合理设计和有效实施,可以达到提高河道水环境质量和生态系统稳定性的目的,为人们提供清洁的水源和良好的生态环境。
同时,需要注重保护和合理利用水资源,提高水资源的利用效率和生态系统的自我修复能力。
河道生态治理项目分部分项工程施工方案1.1施工测量1、测量控制系统拟以业主提交的测量控制基准点为基础,建立闭合导线控制网,再根据施工控制网测设各个细部。
开工前测量准备工作包括:检查和复核测量基准点,增设控制点和水准点、建立控制网、复测原地形、施工放样。
施工测量的精度按《工程测量规范》。
2、土石方施工测量根据己建立的平面和高程控制系统,放出边界桩,并在各边界设置横向及纵向控制桩,每1OOm设置一个,控制桩用混凝土浇筑,埋深在地面以下20cm,以控制边界以及控制高程。
测设40m×40m的方格网来实施施工放样,并且测出方格桩点的地面高程和设计高程,如果地面高程大于该点的设计高程则为挖方,反之则为填方。
将每一个桩的挖填高度用红铅笔写在桩上(侧面),填土用“+”号,挖土用“-”号。
为便于挂线找平,在方格网内再增设加桩,将方格分成1Om ×10m的小方格。
如为填方时,则根据填方的高度在桩上挂好线填土;如为挖方时,在桩点四周挖至所需深度。
根据现有场地标高,本工程土方以挖方为主。
在填挖过程中,以桩点为准,用尼龙线来检查,校正整个方格范围内标高,如下图所示:施工过程中,应对控制点进行保护,并经常进行复测,做到准确无误。
3、测量仪器平面测量的主测仪器为日产“拓普康GTS-602全站仪”,该仪器技术规格为:测角精度±2″,测程3000米,测距精度±(2mm+2ppm)。
可满足本项目的平面精度要求。
高程测量主测仪器为S3级自动安平水准仪。
4、放样方法使用拓普康GTS-602全站仪,仪器提供了极坐标放样等多种功能,因此可计算或从设计文件查出各待定特征要素的坐标值后,输入全站仪进行测量定位。
A.架设仪器于导线控制点,输入控制点坐标值;B.照准后视控制点,输入后视控制点坐标值或方位角;C.输入待定点坐标值;D.按照仪器所显示的角度和距离放样定位。
1.2土方工程1.2.1.1 开挖方法根据有关施工规范以及招标文件施工图纸对开挖的要求进行土方施工,在开挖的过程中采用机械开挖为主,辅助以人工开挖,开挖前,应根据测量资料用白灰撒出开挖线位置。
河道整治工程主要分部分项工程施工方案施工方案和技术措施是为了实行科学管理,组织均衡生产,在确保施工质量、施工工期、安全生产、文明施工的前提下,努力缩短工期,降低成本,力求做到分段施工、分段清场的要求。
1、前期准备1.1 组织准备为了优质高效按期完成本工程的施工任务,我公司选派曾经参加过相似工程的项目班子进行施工管理,由项目经理全面负责,另设施工员、质量员、安全员、材料员、资料员等管理人员,并建立相关的岗位责任制和工作制度。
下设3个施工队,在项目经理部的统一调度安排下,按质按期完成施工任务。
项目部设在施工现场搭设活动房内。
1.2 技术准备1.2.1项目部组建完成,开工前组织有关人员熟悉施工图纸,参加施工图会审,及时领会、理解设计意图,进一步明确施工技术要求和质量标准,编制施工组织设计报送业主和总监理工程师审批。
1.2.2工程开工前,根据业主或设计单位提供的座标控制点和水准控制点,结合设计图纸引测三角控制网和临时水准点。
测设的座标控制网控制点和临时水准点用砼浇筑固定,并用红白相间的护栏加以保护,测量成果提交监理工程师复核签证。
1.3 生产准备1.3.1平整场地,搭建好生产、生活所需的临时设施,如钢筋加工棚、水泥仓库、办公室、宿舍、厕所、食堂、工具间、值班室等,确定砂石料堆场和机械设备停放场所。
1.3.2将施工用电源、水源及时接入施工现场,按施工总平面图布置接入各用电点、用水点,设置施工现场范围内的排水沟,做好排水工作。
1.3.3及时与有关职能部门取得联系,求得他们的支持、理解、配合,做好便民、利民工作,以便顺利施工。
1.3.4在开工前协助业主做好工程范围内绿化、管线、房屋等动、拆迁工作。
1.4 物资准备1.4.1按设计要求确定本工程所需的主要材料,如商品砼、块石、水泥、黄砂、石子、木材等材料的规格、数量,及时联系货源,及时采购,制定进场和试验计划,并及时收取材料质保单准用证等。
1.4.2根据工程总体施工部署并结合施工顺序,尽早计划安排机械设备进行保养和调试,中小型施工机械设备根据实际需要合理配置。
某河道整治工程施工方案一、工程概述河道整治工程旨在提升河道治理水平,改善河道水质,增强河道自净能力,提高沿岸环境质量。
工程范围包括河道疏浚清淤、河床加固、河岸修复、污水入河口治理等方面。
二、工程进度安排1.前期准备工作:-制定工程施工组织设计,确定施工方案及施工计划。
-招募施工人员,并进行培训。
-准备必要的材料和设备。
2.河道疏浚清淤:-清理河道内的淤泥和垃圾,恢复河道通畅。
-利用挖掘机、抽泵及吸沙船等设备进行疏浚作业。
-清淤过程中,需要特别注意生态环境保护,尽量减少对生物的影响。
3.河床加固:-使用河石、水泥、混凝土等材料对河床进行加固。
-采用顶钢筋网和填土的方式,提高河床的抗冲击能力。
-应根据河床不同区域的情况,采取合适的加固措施。
4.河岸修复:-修复因河水侵蚀而受损的河岸,并加固河岸的护坡。
-对于河岸石块的破损或缺失,进行修复或更换。
-在河岸边种植适当的绿化植物,增强河岸的生态环境。
5.污水入河口治理:-对于河道附近的排污管道和污水处理厂进行维修和升级,确保污水处理能力达到标准。
-利用物理、化学和生物等方法对污水进行处理,降低其对河道水质的污染。
-河流生态修复,增加植物和微生物等可以吸附和分解污染物的物种。
三、质量安全控制1.施工质量监控:-制定详细的质量控制计划,确保施工质量符合相关标准。
-每个施工节点设立监控点,对施工过程进行实时监测和记录。
-完成施工后,进行质量验收,确保工程质量符合验收标准。
2.安全生产:-制定安全生产计划,明确责任分工和安全措施。
-进行安全教育培训,提高施工人员的安全意识。
-定期检查施工现场,发现隐患及时整改。
-配备必要的安全设备,如安全帽、防护服等,确保施工人员的人身安全。
四、环境保护措施1.水质保护:-在施工过程中,尽量减少对河水的污染。
-对沉积物进行妥善处理,避免再次进入河流。
-采用生态修复方法,促进河道水质的自我净化。
2.生物保护:-在施工区域设置警示标识,并设立生物保护区,禁止施工人员进入。
河道治理工程专项施工方案一、工程概述为了提高城市河道的治理水平,净化水质,改善河道生态环境,我们计划对某市区的XX 河进行治理工程。
本工程包括河道清淤、水质改善、生态恢复、岸线绿化等多个方面。
工程实施过程中需要充分考虑环保、社会稳定、降低对周边居民的影响等因素。
二、河道清淤工程1.清淤原则(1)严格按照环保部门的规定和要求进行清淤,防止污染物再次释放到水体中,确保清淤后的水质达到国家规定的标准。
(2)在清淤过程中,要注意保护水生态环境,避免对水生植物、水生动物等造成不良影响。
2.施工工艺根据河道水深、水量、地质情况等因素,采用机械挖掘、吊桥吊桶、抽水机等多种作业方式进行清淤。
同时,施工现场周边要设置围栏和警示牌,确保施工过程中人员和车辆的安全。
三、水质改善工程1.新设水质监测站为了对河道水质进行长期监测,我们将在河道上游、中游、下游等关键位置新设水质监测站,实时监测水质情况,及时采取相应的措施。
2.设置水生植物在河道中适当的位置,新植水生植物,如菖蒲、蒲草、芦苇等,以吸收水中的营养物质和有机物,净化水质。
3.净水设施在河道上游设置沉淀池、生物净化池等净水设施,对入河的废水进行预处理,减少对河道水质的影响。
四、生态恢复工程1.清理河道垃圾对河道中的垃圾进行清理,保持水面干净整洁,减少水体中的污染源。
2.恢复湿地在河道两岸或部分河段设置湿地,提高水生物种类的多样性,保护水中生物的栖息地。
3.引入优势水生动植物在治理工程中,适当引入适合当地环境的水生动植物,增加水生态系统的稳定性。
五、岸线绿化工程1.绿化种植在河道两岸设置适宜的植被覆盖,增加河道两岸的生态景观,吸收空气中的有害气体,净化空气。
2.岸线保护对河道两岸植被进行修剪和保护,防止植被的大量砍伐和破坏,加强岸线生态环境的修复。
六、工程安全保障1.人员安全在施工现场设置明显的警示标志和安全通道,对施工人员进行相关岗前培训,保证人员安全。
2.设备安全对施工所用的设备及机械进行定期维护和检查,确保设备的正常运行。
河道整治工程施工方案与技术措施一、施工方案:1.河道整治工程施工前,应进行详细的勘察和设计工作,制定出符合河道情况和整治要求的施工方案。
同时,需要与相关部门和社会各界进行沟通和协商,确保整治工程的实施顺利进行。
2.在施工前,应对河道进行清理,清除淤泥和杂草等杂物。
同时,在施工前期,需要向附近居民进行宣传和解释工程的目的和施工计划,以减少对居民生活的影响。
3.施工过程中,应优先考虑保护沿岸居民和河道周围的环境。
施工现场应实施严格的环境保护措施,如建立合理的施工场地布置,采取防尘、防噪声措施等。
4.在河道整治施工过程中,需要保护水资源和生态环境。
施工单位应遵守相关法律法规,严禁违规排污和破坏生态环境的行为,对造成的污染和损害要及时清理和修复。
5.合理安排施工进度和施工方法,确保施工进展顺利。
在施工过程中,应及时调整施工计划,适应不同的施工条件和情况的变化。
6.在施工过程中,要加强施工现场安全管理。
安全员要及时发现和处理施工现场的安全隐患。
同时,施工单位要加强对工人的安全培训和管理,确保施工过程的安全。
二、技术措施:1.在河道整治工程施工过程中,应采取合适的施工机械和设备,如挖掘机、砂石车等。
同时,要保证这些设备的正常运行和维护。
2.在施工过程中,要对河道的地质、水文等特性进行详细的研究和分析。
根据这些特性,合理选择与之相适应的施工方法和技术措施。
3.施工单位应配备合格的施工人员,进行专业的施工操作。
施工人员要熟悉施工图纸和工程要求,确保施工质量。
4.在施工过程中,要严格按照设计要求进行施工。
对每个施工作业环节,要进行质量检验和检查,及时发现和处理问题。
5.在整治河道时,要考虑到地面的坡度和排水情况。
根据河道的特性,合理设置排水系统,确保河道整治后的排水畅通。
6.在施工过程中,要注意保护现有的河道生态,如保护岸边的植被和鱼类栖息地等。
同时,在工程结束后,要进行环境的恢复和修复工作。
综上所述,河道整治工程的施工方案与技术措施至关重要。
河道整治工程施工方案一、工程背景近年来,随着城市化进程的不断加快,城市周边的河道水质和水环境逐渐受到污染,河道水位下降、随意倾倒垃圾等问题逐渐凸显。
为了改善城市河道的生态环境,保障城市防洪安全,提升城市品质,本次河道整治工程将对区域内的河道进行综合治理。
二、工程范围本次河道整治工程范围包括XX区XX河段,总长度约XX公里,涉及XX个村庄和XX个社区。
三、工程内容1.清淤疏浚:对河道内的淤泥、垃圾进行清理,保证河道通畅,恢复河道的原有容积。
2.河床加固:加固河道底部的坍塌、侵蚀等现象,保证河道底部的结构稳固。
3.生态恢复:结合当地实际情况,种植沿岸植被,改善水质,提升生态环境。
4.护岸修复:修复沿岸的护岸设施,增加整体稳定性,避免岸边坍塌。
5.污水处理:建设沿岸污水处理设施,保证河道水质达标。
6.设施更新:更新沿岸设施,如桥梁、路灯等,提升城市品质。
四、施工方案1.方案设计:根据工程实际情况,设计施工方案,并报相关部门审批。
2.施工准备:制定施工计划,确定施工队伍、材料、机械等,做好施工准备工作。
3.施工工艺:(1)清淤疏浚:采用机械挖掘、抽水等方法进行清淤工作,保证水泥造淤泥能够顺利进行。
(2)河床加固:在确定河道底部状态后,采用适当的加固方法进行处理,如灌注桩、砼浆封固等。
(3)生态恢复:根据当地气候、土壤等条件,选择合适的植物种植,保证植被能够生长良好。
(4)护岸修复:采用钢筋混凝土护岸等方式进行修复,保证护岸稳固。
(5)污水处理:建设生态湿地处理设施等方式进行处理,保证河道水质达标。
(6)设施更新:根据实际情况,更新沿岸设施,提升城市形象。
4.施工安全:严格遵守施工安全规定,加强安全生产管理,保障施工人员安全。
5.施工质量:严格遵守工程质量标准,确保工程质量达到要求。
六、工程进度本次河道整治工程计划工期为XX个月,具体进度如下:1.工程前期准备:XX个月2.清淤疏浚:XX个月3.河床加固:XX个月4.生态恢复:XX个月5.护岸修复:XX个月6.污水处理:XX个月7.设施更新:XX个月七、工程费用预算本次河道整治工程总投资预算为XX万元,具体费用预算如下:1.清淤疏浚:XX万元2.河床加固:XX万元3.生态恢复:XX万元4.护岸修复:XX万元5.污水处理:XX万元6.设施更新:XX万元八、工程效果本次河道整治工程完成后,将有效改善河道水质,提升河道周围生态环境,增加城市绿化面积,提升城市品质,保障城市防洪安全。
河道治理工程施工方案河道治理工程施工方案:一、工程概述本次河道治理工程旨在改善河道的水流状况,提高河道的通畅度和水质,为周边居民提供更好的生活环境。
主要工程内容包括河道疏浚、护岸修复、植被修复等。
二、施工步骤1.勘察设计:根据河道现状进行详细勘察,提出合理的设计方案,包括疏浚深度、护岸方式、植被种植等。
2.疏浚工程:采用挖掘机等设备进行河道疏浚,根据设计要求,清理淤泥、水草等,提高河道的运水能力。
3.护岸修复工程:针对河岸边坡进行护岸加固,使用石方等材料进行护筑,以增强边坡的稳固性,防止滑坡等灾害。
4.植被修复工程:根据设计要求,在河道两岸适当位置种植草坪、花卉等植物,通过植物的阻挡作用,减缓水流速度,提高水质。
5.环境保护:在施工中要严格遵守环境保护法律法规,采取必要的措施避免水土流失、水环境污染等问题的产生,确保施工过程对周围环境的损害最小化。
三、施工条件1.必须制定严格的安全措施,确保施工人员的人身安全。
2.施工过程中,要进行合理的排水和灌浆处理,以避免给周边居民带来负面影响。
3.施工现场要进行合理划分,设置工地标牌、警示牌等,确保施工区域的安全性。
4.施工过程中要密切配合相关部门的指导和监督,确保工程质量的达标。
四、工期和预算1.本次工程预计耗时3个月,具体时间根据实际情况进行调整。
2.工程预算为XXX万元,具体预算细节将根据工程设计和施工实际情况进行调整。
总结:本次河道治理工程将通过疏浚、护岸修复和植被修复等工程措施,改善河道的通畅度和水质,提升周边居民的生活环境。
在施工过程中,将严格遵守相关法律法规,确保施工安全和环境保护。
预计工期为3个月,预算为XXX万元。
同时,将密切配合相关部门的指导和监督,确保工程质量的达标。
河道整治工程各分部分项工程施工工艺及技术方案第一节截流第二节基础及重力式挡墙施工一、基槽开挖1、基槽土石方工程施工程序施工准备施工方案交底测量定位放线工程自检、竣工资料下道工序基槽土石方施工程序框图2、测量定位放线施工过程中要求用全站仪准确定位放线。
根据本工程的环境条件及特点,确定好管道开挖线和检查井、跌水井等具体位置。
并引测出检查点,用木桩或砼作好标记。
3、土石方开挖和凿打根据工程实际环境条件,为开挖创造良好的工作面。
为加快工程进度,开挖阶梯高层为2-3M,凿打和挖运作业相互交叉进行,采用挖掘机辅人工开挖沟槽,人工清底和平整沟槽底部。
工程尾期用土工和石工交叉作业对基底进行统按设计坡度要求平整,使之达到设计要求。
4、施工区排水措施:本工程施工期内如遇河水浸漏、雨天等水积,及时采取防、排水措施。
(1)施工区外有计划地另挖沟槽引导河水、地表水排出施工现场。
(2)施工区内的积水,应用集水坑用机械强制抽排水入引河道内用。
二、重力式挡墙砌筑(一) 一般规定1、石砌体采用的石材应质地坚实,无风化剥落和裂纹。
用于清水墙、柱表面的石材,尚应色泽均匀。
2、石材表面的泥垢、水锈等杂质,砌筑前应清除干净。
3、石砌体的灰缝厚度:毛料石和粗料石砌体不宜大于20mm;细料石砌体不宜大于5mm。
4、砂浆初凝后,如移动已砌筑的石块,应将原砂浆清理干净,重新铺浆砌筑。
5、砌筑条石基础的第一皮石块应座浆,并将大面向下;砌筑料石基础的第一皮石块应用丁砌层座浆砌筑。
6、条石砌体的第一皮及转角处、交接处和洞口处,应用较大的平条石砌筑。
每个楼层(包括基础)砌体的最上一皮,宜选用较大的条石砌筑。
(二) 砌筑条石重力式挡土墙应符合下列规定:1、每砌3~4皮为一个分层高度,每个分层高度应找平一次;2、外露面的灰缝厚度不得大于40mm,两个分层高度间分层处的错缝不得小于80mm。
3、料石挡土墙,中间部分条石砌时,丁砌料石伸入条石部分的长度不应小于200mm。
4、挡土墙的泄水孔当设计无规定时,施工应符合下列规定:(1) 泄水孔应均匀设置,在每米高度上间隔2m左右设置一个泄水孔;(2) 泄水孔与土体间铺设长宽各为300mm、厚200mm 的卵石或碎石作疏水层。
(3) 挡土墙内侧回填土必须分层夯填,分层松土厚度应为300mm。
墙顶土面应有适当坡度使流水流向挡土墙外侧面。
(4) 石砌体每天砌筑高度不宜超过1.2m。
(三) 作业条件1、根据图纸要求,做好测量放线工作,设置水准基点桩和立好皮数杆。
有坡度要求的砌体,立好坡度门架。
2、毛石应按需要的数量堆放于砌筑部位附近;料石应按规格和数量在砌筑前组织人员集中加工,按不同规格分类堆放、堆码,以备使用。
3、所需机具设备已准备就绪,并已安装就位。
4、基槽或基础垫层均已完成,并验收,办理隐检手续。
5、基础清扫后,在基层上弹出纵横墙轴线、边线、门窗洞口位置线及其他尺寸线,并复核其标高。
6、墙体石体砌筑前,应办理完地基基础工程隐检手续,回填完基础两侧及房心土方,安装好暖气盖板。
7、砌筑砂浆应根据设计要求,经试验确定配合比。
(四) 施工要点1)立皮数杆:在垫层转角处、交接处及高低处立好基础皮数杆。
基础皮数杆要进行抄平,使杆上所示底层室内地面标高与设计的底层室内地面标高一致。
2)基层表面清理、湿润:毛石基础砌筑前,基础垫层表面应清扫干净,洒水湿润。
3)砌筑前应对弹好的线进行复查,位置、尺寸应符合设计要求,根据现场石料的规格、尺寸、颜色进行试排,撂底并确定组砌方法。
4)试排、撂底:砌条石基础应双面拉准线。
第一皮按所放的基础边线砌筑,以上各皮按准线砌筑。
5)砂浆拌制:砂浆拌制宜采用机械搅拌,投料顺序为:砂→水泥→掺合料→水。
其他要求见本标准第4.3节的有关规定。
6)砌筑:(1)条石基础及墙体宜分皮卧砌,各皮石块间应利用条石自然形状经敲打修整使能与先砌毛石基础基本吻合、搭砌紧密;条石应上下错缝,内外搭砌,不得采用先砌外面石块后中间填心的砌筑方法,石块间较大的空隙应先填塞砂浆后用碎石嵌实,不得采用先塞碎石后塞砂浆或干填碎石的方法。
(2)每皮条石内每隔2m左右设置一块拉结石。
拉结石宽度:如基础宽度等于或小于400mm,拉结石宽度应与基础宽度相等;如基础宽度大于400mm,可用两块拉结石内外搭接,搭接长度不应小于150mm,且其中一块长度不应小于基础宽度的2/3。
(3)阶梯形条石基础及墙体,上阶的石块应至少压砌下阶石块的1/2,相邻阶梯条石应相互错缝搭接。
条石墙体最上一皮,宜选用较大的平毛石砌筑。
转角处、交接处和洞口处也应选用平条石砌筑。
(4)有高低台的条石挡墙,应从低处砌起,并由高台向低台搭接,搭接长度不小于基础高度。
(5)基础及挡墙转角处和交接处应同时砌筑,如不能同时砌又必须留槎时,应留成斜槎,斜槎长度应不小于斜槎高度,斜槎面上条石不应找平,继续砌时应将斜槎面清理干净,浇水湿润。
第三节、爆破施工方案在河道清理整治过程中,难免会遇到一些坚硬的岩石,需要采取人爆破施工。
一、施工准备爆破施工前,在全面熟悉设计文件和设计交底的基础上,进行现场核对和施工调查。
修建生活和工程用房,以及通讯、电力、供水设施时,其位置应考虑爆破作业过程的安全距离。
向爆破作业影响范围所涉及的部门通报爆破施工概况及可能造成的影响,并征询相关部门的意见,确保施工顺利进行。
二、爆破设计根据现场收集到的情况、核实的工程数量,按施工工期要求和人员、设备、材料等的准备情况,由地形的开挖标高,以及钻眼和挖装机械的情况确定梯段分层厚度、钻孔直径和钻孔倾斜角;由岩石性质、临空面等情况,确定爆破参数、起爆顺序和网路设计,编制实施性的施工方案,报现场监理工程师、业主以及公安部门批准,并及时提出开工报告。
三、爆破环境复查详细调查各石方爆破段空中、地面、地下构筑物类型、结构、完好程度及其距开挖界距离。
重要地段施工前,实测与地质、地形有关的爆破震动参数。
施工中发现问题及时处理并提出修改意见。
四、施工工艺过程开凿台阶作业面:先清除地表杂物和覆盖土层,施作小爆破形成台阶作业面。
布孔:根据设计要求放出开挖轮廓线,各炮孔孔位,予以编号并插木牌逐孔写明孔深、孔径、倾斜角方向和大小。
钻孔:钻孔是爆破质量好坏的重要一环,应严格按照爆破设计的位置、方向、角度进行钻孔,先慢后快。
钻孔过程中,必须仔细操作,严防卡钻、超钻、漏钻和错钻。
装药前必须检查孔位、深度、倾角是否符合设计要求,孔内有无堵塞、孔壁是否有掉块以及孔内有无积水。
如发现孔位和深度不符合设计要求时,应及时处理,进行补孔,严禁少打眼,多装药。
孔口周围的碎石、杂物清理干净,对于孔口岩石破碎不稳固段,应进行维护,避免孔口形成喇叭状,钻孔结束后应封盖孔口或设立标志。
装药:应严格按设计的炸药品种、规格及数量进行装药,不得欠装、超装,而影响爆破效果,并按设计装起爆装置。
预裂炮眼为空气柱间隔装药,主炮眼用散装炸药集中装在底部。
炮孔堵塞:预裂炮孔堵塞长度一般为口部1m左右,堵塞材料先采用草团堵住药串上部位置,然后用钻孔的石屑粉堵塞,主炮眼用土堵塞。
爆破网路敷设:网路敷设前应检验起爆器材的质量、数量、段别并编号、分类,严格按设计敷设网路。
网路敷设严格遵守《爆破安全规程》中有关起爆方法的规定,网路经检查确认完好,具有安全起爆条件时方可起爆,起爆点设在安全地带。
安全警戒:从开始装药,即设置安全警戒,防止非作业人员进入现场。
网路连接后,工作人员逐渐撤离,警戒员、防护人员在指定地点就位,实行区段临时封闭,防止人、车等进入施爆区。
起爆:在网路检测无误,防护工程检查无误,各方警戒正常情况下,在规定时间,指挥员即可命令起爆。
安全检查:爆破完成,在间隔规定时间后,经安全检查无误,即可拆除防护。
总结分析:爆破后应对爆破效果进行全面检查,综合评定各项技术指标量是否合理,进一步确认已暴露岩石结构、形状、地质构造,判断岩石物理力学性质,综合分析岩石单位耗药量作好爆破记录,聘请有经验的爆破专家进行分析、总结,对下一循环爆破作业进行优化设计。
装运作业:本合同段石方装、运充分利用机械施工,并提高机械化施工程度。
开挖后适合做填料的石方,运距小于50m时,选用装载机、推土机直接运输,运距大于50m时,采用挖掘机装石,自卸汽车运输至指定地点。
控制爆破要求:严格控制爆破飞石范围、空气冲击波强度、地震波效应,确保既有线、周围建筑物、人、畜、高压输电线的安全;维护边坡稳定,减少爆破对边坡的破坏及诱发滑坡的可能性;控制爆破块度,减少二次破碎工作量,提高装运效率;控制爆破嘈音和次数,减轻居民对爆破的恐惧和惊慌,提高施工速度。
第四节出渣、弃土和石料利用措施出渣、弃土和石料合理利用,在出渣过程中,采取石渣分离,对土质较好,能利用其恢复生产的,尽量将土质恢复生产,对其能用作回填料的土石,用作回填料,其它不能得用的土石运到指定地点堆放。
第五节护坡保护和加固措施一、本工程为浆砌条石重力式哲学博士挡土墙,砌条石时,应与碎石滤水层同时施工,即边砌筑挡墙边根据设计辅滤水层,宽度按设计,由下而上逐段施工,以保证碎石滤水层在铺设好后不会因抬运块石踩踏而破坏,起不到应有作用。
二、边坡加回采用块石辅砌沟缝处理,砌石时要对块石进行选择搭配,一则使块石密实、稳牢,使块石间的缝隙相互交错排列,避免出现通缝、直缝等现象,同时不得使用小块石砌筑,避免出现叠砌和浮塞,要从下到上,逐排辅放。
三、砌筑护岸时应备足材料,集中全部力量,在汛前完成,以防未完成段被洪水冲刷,导致前期所施工的砂、碎石垫层等分项工程被破坏,造成防洪隐患。
第六节地下管网工程施工第七节路(一)管网土石方施工方案针对本工程实际情况和施工招标文书要求,把管沟土石方开挖、支撑支护施工、土石方回填,保证工程质量的技术措施,保证工期技术措施,保证安全生产施工技术措施等在本投标方案中作为重点阐述,其它常规性技术措施及施工项目方法仅作了一般性阐述。
1、施工方案的选择由于本管网工程均在人口密集的菜园坝进行施工,有些管沟开挖周围有房屋不能放坡进行,除d400、d300以上管道沟槽按机械施工外,其它沟槽采取直壁开挖,视土质情况进行放坡处理。
由于本标段污水管全部为砼排污管,沟槽施工组织按以下程序进行。
(1)、编制工程施工组织设计。
(2)、提出原材料计划、半成品加工计划(3)、搞好施工现场平面布置规划。
(4)、组织施工技术人员及施工班组进行施工交底。
(5)、准备本工程需用的施工验收规范及技术标准及其标准图集。
(6)、准备本工程需用的施工仪器及通讯设备,并按时对施工仪器进行检验校核。
2、工准备(1)、本工程总体施工顺序流程图:线路测量(复核控制与放线)清除障碍(包括清除杂物)回填土夯实、整形支撑支护(2)、排水工程工艺流程○1、沟槽放线沟槽开挖基础处理施工管网吊装闭水试验管沟回填。
