移动基站土建铁塔施工标准化施工的思考
- 格式:docx
- 大小:8.59 KB
- 文档页数:3

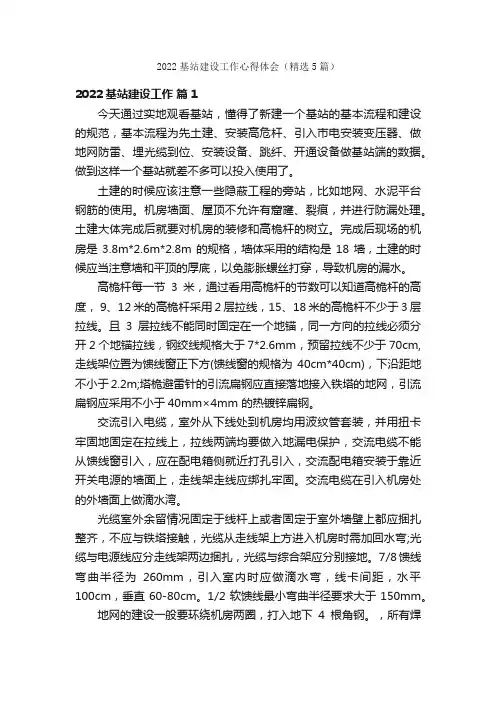

2022基站建设工作心得体会(精选5篇)2022基站建设工作篇1今天通过实地观看基站,懂得了新建一个基站的基本流程和建设的规范,基本流程为先土建、安装高危杆、引入市电安装变压器、做地网防雷、埋光缆到位、安装设备、跳纤、开通设备做基站端的数据。
做到这样一个基站就差不多可以投入使用了。
土建的时候应该注意一些隐蔽工程的旁站,比如地网、水泥平台钢筋的使用。
机房墙面、屋顶不允许有窟窿、裂痕,并进行防漏处理。
土建大体完成后就要对机房的装修和高桅杆的树立。
完成后现场的机房是3.8m*2.6m*2.8m的规格,墙体采用的结构是18墙,土建的时候应当注意墙和平顶的厚底,以免膨胀螺丝打穿,导致机房的漏水。
高桅杆每一节3米,通过看用高桅杆的节数可以知道高桅杆的高度, 9、12米的高桅杆采用2层拉线,15、18米的高桅杆不少于3层拉线。
且3层拉线不能同时固定在一个地锚,同一方向的拉线必须分开2个地锚拉线,钢绞线规格大于7*2.6mm,预留拉线不少于70cm,走线架位置为馈线窗正下方(馈线窗的规格为40cm*40cm),下沿距地不小于2.2m;塔桅避雷针的引流扁钢应直接落地接入铁塔的地网,引流扁钢应采用不小于40mm×4mm 的热镀锌扁钢。
交流引入电缆,室外从下线处到机房均用波纹管套装,并用扭卡牢固地固定在拉线上,拉线两端均要做入地漏电保护,交流电缆不能从馈线窗引入,应在配电箱侧就近打孔引入,交流配电箱安装于靠近开关电源的墙面上,走线架走线应绑扎牢固。
交流电缆在引入机房处的外墙面上做滴水湾。
光缆室外余留情况固定于线杆上或者固定于室外墙壁上都应捆扎整齐,不应与铁塔接触,光缆从走线架上方进入机房时需加回水弯;光缆与电源线应分走线架两边捆扎,光缆与综合架应分别接地。
7/8馈线弯曲半径为260mm,引入室内时应做滴水弯,线卡间距,水平100cm,垂直60-80cm。
1/2软馈线最小弯曲半径要求大于150mm。
地网的建设一般要环绕机房两圈,打入地下4根角钢。

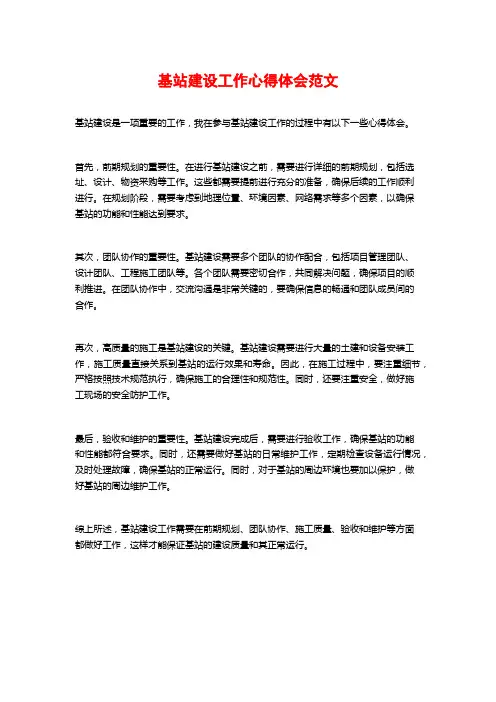

基站建设工作心得体会范文
基站建设是一项重要的工作,我在参与基站建设工作的过程中有以下一些心得体会。
首先,前期规划的重要性。
在进行基站建设之前,需要进行详细的前期规划,包括选址、设计、物资采购等工作。
这些都需要提前进行充分的准备,确保后续的工作顺利
进行。
在规划阶段,需要考虑到地理位置、环境因素、网络需求等多个因素,以确保
基站的功能和性能达到要求。
其次,团队协作的重要性。
基站建设需要多个团队的协作配合,包括项目管理团队、
设计团队、工程施工团队等。
各个团队需要密切合作,共同解决问题,确保项目的顺
利推进。
在团队协作中,交流沟通是非常关键的,要确保信息的畅通和团队成员间的
合作。
再次,高质量的施工是基站建设的关键。
基站建设需要进行大量的土建和设备安装工作,施工质量直接关系到基站的运行效果和寿命。
因此,在施工过程中,要注重细节,严格按照技术规范执行,确保施工的合理性和规范性。
同时,还要注重安全,做好施
工现场的安全防护工作。
最后,验收和维护的重要性。
基站建设完成后,需要进行验收工作,确保基站的功能
和性能都符合要求。
同时,还需要做好基站的日常维护工作,定期检查设备运行情况,及时处理故障,确保基站的正常运行。
同时,对于基站的周边环境也要加以保护,做
好基站的周边维护工作。
综上所述,基站建设工作需要在前期规划、团队协作、施工质量、验收和维护等方面
都做好工作,这样才能保证基站的建设质量和其正常运行。
通信铁塔基础常见施工问题及处理作者:邵博来源:《中国新通信》 2018年第8期引言通信铁塔是移动天线的支撑物,是保障天线稳定可靠的基础设施,在具体的施工中就要加强管理工作,避免出现使用后的质量问题出现。
在对通信铁塔基础施工的理论研究下,就能为实际问题的解决有着促进作用。
一、通信铁塔工程施工特点及主要问题1.1 通信铁塔工程施工主要特点通信铁塔工程的施工是配套工程,施工中涉及到无线通信收发信机天线架设,施工中是高空作业,一般要离地几十米高度进行施工,有的超过百米,施工存在着很大安全风险[1]。
施工中受到的因素影响也比较突出,对施工的安全要求是比较高的,施工中对施工人员的综合素质有着高要求,只有达到相应标准才能参与施工。
1.2 通信铁塔基础常见施工问题通信铁塔的基础施工常常会出现一些问题,这就影响了整体工程质量。
主要的问题体现在通信铁塔的施工质量参差不齐,进行招标价格的竞争方面厂家普遍是低价中标,所以在利润的空间上就相对比较小,这样在具体的施工中对材料的质量就很难得以保障。
厂家的质量关口没有把严,进行检验的环节形式化问题比较突出,有的进行基础处理不按照标准要求等,这就必然会造成通信铁塔的整体施工质量。
通信铁塔的基础施工中的质量问题也较为常见,主要就是桩芯偏移的质量问题,施工中由于操作人员的操没有按照要求执行,灌注桩成孔偏差已经超过最大的允许值,没有及时性对这一偏移的问题处理,从而造成偏离的范围愈来愈大,这就必然会影响上部铁塔结构的安全稳定。
还有是桩基成孔过程中没有做好机械设备固定工作,这也是出现桩芯偏移质量问题的重要原因[2]。
施工当中的桩身缺陷问题比较突出,主要是在比较特殊的施工环境中较为容易存在。
通信铁塔工程基础施工的质量问题还体现在连梁变形方面,这也是对基础的安全稳定产生影响的重要因素,对此就要加强重视。
二、通信铁塔基础问题处理措施保障通信铁塔基础施工质量,就要做好相应的基础工作,笔者就此提出几点措施:第一,做好准备工作。

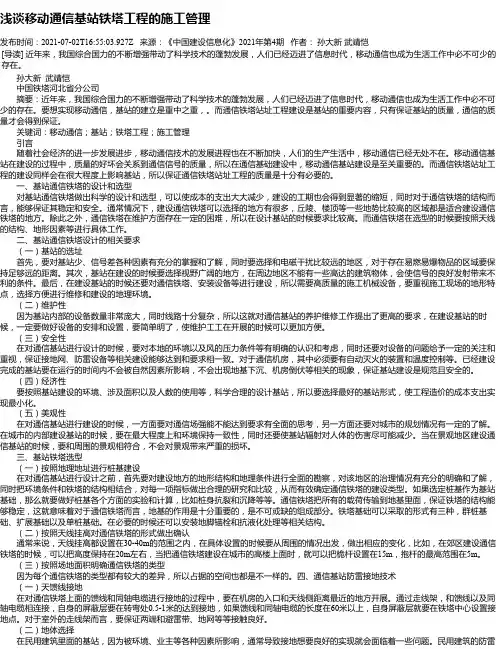

浅谈移动通信基站铁塔工程的施工管理发布时间:2021-07-02T16:55:03.927Z 来源:《中国建设信息化》2021年第4期作者:孙大新武靖恺[导读] 近年来,我国综合国力的不断增强带动了科学技术的蓬勃发展,人们已经迈进了信息时代,移动通信也成为生活工作中必不可少的存在。
孙大新武靖恺中国铁塔河北省分公司摘要:近年来,我国综合国力的不断增强带动了科学技术的蓬勃发展,人们已经迈进了信息时代,移动通信也成为生活工作中必不可少的存在。
要想实现移动通信,基站的建立是重中之重,。
而通信铁塔站址工程建设是基站的重要内容,只有保证基站的质量,通信的质量才会得到保证。
关键词:移动通信;基站;铁塔工程;施工管理引言随着社会经济的进一步发展进步,移动通信技术的发展进程也在不断加快,人们的生产生活中,移动通信已经无处不在。
移动通信基站在建设的过程中,质量的好坏会关系到通信信号的质量,所以在通信基础建设中,移动通信基站建设是至关重要的。
而通信铁塔站址工程的建设同样会在很大程度上影响基站,所以保证通信铁塔站址工程的质量是十分有必要的。
一、基站通信铁塔的设计和选型对基站通信铁塔做出科学的设计和选型,可以使成本的支出大大减少,建设的工期也会得到显著的缩短,同时对于通信铁塔的结构而言,能够保证其稳定和安全。
通常情况下,建设通信铁塔可以选择的地方有很多,丘陵、楼顶等一些地势比较高的区域都是适合建设通信铁塔的地方。
除此之外,通信铁塔在维护方面存在一定的困难,所以在设计基站的时候要求比较高。
而通信铁塔在选型的时候要按照天线的结构、地形因素等进行具体工作。
二、基站通信铁塔设计的相关要求(一)基站的选址首先,要对基站少、信号差各种因素有充分的掌握和了解,同时要选择和电磁干扰比较远的地区,对于存在易燃易爆物品的区域要保持足够远的距离。
其次,基站在建设的时候要选择视野广阔的地方,在周边地区不能有一些高达的建筑物体,会使信号的良好发射带来不利的条件。
浅论移动通信基站建设难的原因和解决思路摘要:本文针对目前移动通信基站建设难的问题,首先从相关法律法规、电磁辐射和城镇规划等3个方面分析了建站难的主要原因,结合实际从移动基站要争取法律法规支持依法设置、加强与业主的沟通、消除电磁辐射误解、由政府有关部门主导和协调将移动基站纳入城市规划、移动基站建设方案要融入社会环境、走移动基站建设的集约化道路及景观化方案、加快建站新技术研究并积极采用等6个方面提出解决问题的思路。
移动通信基站(以下简称移动基站)是移动通信网络的最基本元素,移动基站建设由最初的全社会大力支持,才经几年时间,到现在的举步维艰。
近年来,移动基站建设需要面对选址、辐射、保护等十分棘手的难题,主要表现为:移动基站设置没有政府部门的统一规划,比较随意、混乱,市民投诉日益增多;干扰、阻止移动基站建设;还出现正常运行移动基站日常维护受阻现象,甚至还发生了私拆、毁损移动基站设施等。
出现这些情况,除了对社会公众缺乏必要的电磁环境科学常识外,很重要的原因是政府主管部门缺少对移动基站设置的有效管理和安全保障,还有移动通信网络运营企业自身原因。
一、移动基站建设难的主要原因分析(一)《物权法》、《物业管理条例》对移动基站选址影响1.《物权法》对电信设施的建设不利的条款。
《物权法》第五十二条:“铁路、公路、电力设施、电信设施和油气管道等基础设施,依照法律规定为国家所有的,属于国家所有。
”因此,电信基础设施的国家所有或企业实用文档所有,必须依照法律进行确认,而不能依照条例及地方性法规认定。
《物权法》第七十条:“业主对建筑物内的住宅、经营性用房等专有部分享有所有权,对专有部分以外的共有部分享有共有和共同管理的权利。
”以上共有和共同管理的权利是业主对小区内移动基站建设许可的基础。
《物权法》第八十条:“建筑物及其附属设施的费用分摊、收益分配等事项,有约定的,按照约定;没有约定或者约定不明确的,按照业主专有部分占建筑物总面积的比例确定。

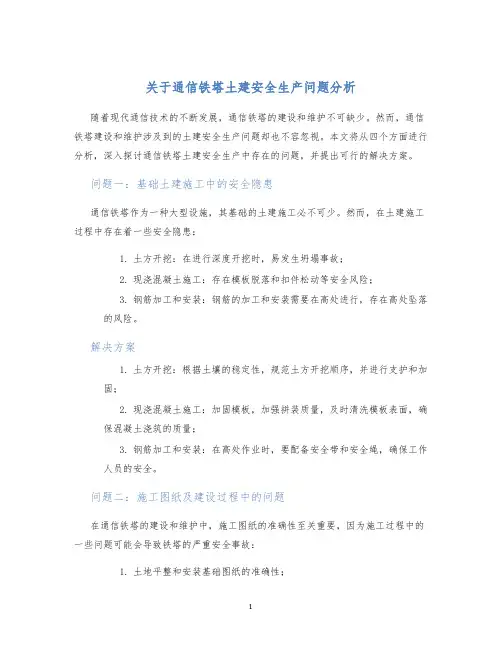

关于通信铁塔土建安全生产问题分析随着现代通信技术的不断发展,通信铁塔的建设和维护不可缺少。
然而,通信铁塔建设和维护涉及到的土建安全生产问题却也不容忽视。
本文将从四个方面进行分析,深入探讨通信铁塔土建安全生产中存在的问题,并提出可行的解决方案。
问题一:基础土建施工中的安全隐患通信铁塔作为一种大型设施,其基础的土建施工必不可少。
然而,在土建施工过程中存在着一些安全隐患:1.土方开挖:在进行深度开挖时,易发生坍塌事故;2.现浇混凝土施工:存在模板脱落和扣件松动等安全风险;3.钢筋加工和安装:钢筋的加工和安装需要在高处进行,存在高处坠落的风险。
解决方案1.土方开挖:根据土壤的稳定性,规范土方开挖顺序,并进行支护和加固;2.现浇混凝土施工:加固模板,加强拼装质量,及时清洗模板表面,确保混凝土浇筑的质量;3.钢筋加工和安装:在高处作业时,要配备安全带和安全绳,确保工作人员的安全。
问题二:施工图纸及建设过程中的问题在通信铁塔的建设和维护中,施工图纸的准确性至关重要,因为施工过程中的一些问题可能会导致铁塔的严重安全事故:1.土地平整和安装基础图纸的准确性;2.钢塔的强度设计;3.架线安装过程中线路的张力等参数。
解决方案1.土地平整和安装基础图纸的准确性:要对土地进行详细的勘测,以确保土地平整,同时要重视CAD软件的使用,从而更好的进行土建设计;2.钢塔的强度设计:钢塔的强度设计应符合国家标准,选用高质量的钢材、焊接工艺等,来保证钢塔的强度;3.架线安装过程中线路的张力等参数:在架线安装之前,需要确认各项参数的准确性,对于无法确定的参数要进行实验研究,以保证线路的安全性。
问题三:设备检修过程中的安全隐患通信铁塔设备的检修和维护是保证设备正常工作的重要措施。
但是,在检修过程中,存在着一些安全隐患:1.高空设备检修安全问题;2.上下司机维修设备安全问题;3.装卸工具和材料安全问题。
解决方案1.高空设备检修安全问题:配备安全带,确保人员的安全;2.上下司机维修设备安全问题:必须切断电源,待确保安全后检修设备;3.装卸工具和材料安全问题:在施工现场配备固定工具,确保各项工作的进行。

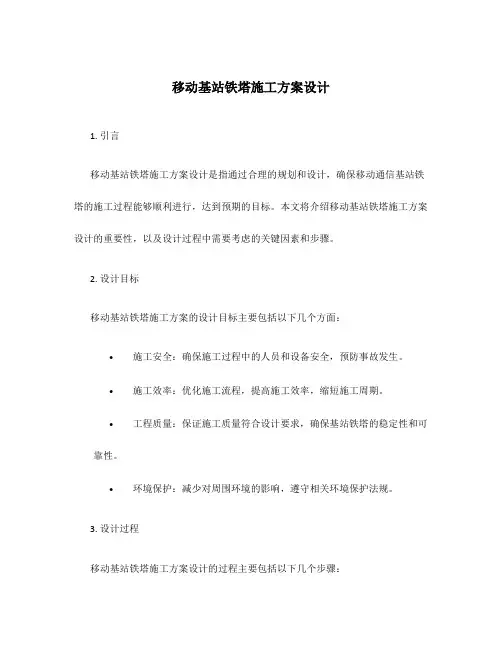

移动基站铁塔施工方案设计1. 引言移动基站铁塔施工方案设计是指通过合理的规划和设计,确保移动通信基站铁塔的施工过程能够顺利进行,达到预期的目标。
本文将介绍移动基站铁塔施工方案设计的重要性,以及设计过程中需要考虑的关键因素和步骤。
2. 设计目标移动基站铁塔施工方案的设计目标主要包括以下几个方面:•施工安全:确保施工过程中的人员和设备安全,预防事故发生。
•施工效率:优化施工流程,提高施工效率,缩短施工周期。
•工程质量:保证施工质量符合设计要求,确保基站铁塔的稳定性和可靠性。
•环境保护:减少对周围环境的影响,遵守相关环境保护法规。
3. 设计过程移动基站铁塔施工方案设计的过程主要包括以下几个步骤:3.1. 需求分析在设计施工方案之前,需要对移动基站铁塔的需求进行分析,包括基站的功能要求、信号覆盖范围、信号传输距离等。
根据需求分析的结果,确定基站铁塔的类型和规格。
3.2. 地勘和测量在施工前,需要进行地勘和测量工作,确定施工地点的地质状况和实际情况。
这个步骤的目的是为了判断基站铁塔的承载能力和稳定性,以便合理设计基站铁塔的结构。
3.3. 结构设计根据需求分析和地勘结果,进行基站铁塔的结构设计。
结构设计包括确定铁塔的高度、材料和结构形式等。
通过计算和模拟,确保铁塔的强度和稳定性满足设计要求。
3.4. 施工流程和方法设计在施工方案设计的过程中,需要规划合理的施工流程和施工方法。
施工流程包括施工前的准备工作、施工中的各个环节以及施工后的验收和整理工作。
施工方法包括各个施工环节的具体操作方法和安全措施。
3.5. 施工资源计划在施工方案设计中,需要合理安排施工资源,包括人力、材料和设备等。
根据施工流程和施工方法,确定所需资源的数量和使用时间,确保施工过程的顺利进行。
3.6. 环境保护和安全措施在移动基站铁塔的施工过程中,需要考虑到环境保护和施工安全。
设计方案时,应确定相关的环境保护措施和安全措施,例如合理处理施工废弃物、防止污染环境,以及设立安全警示标识等。
铁塔公司5G基站建设面临的挑战与分析随着5G技术的逐步成熟和商用,各个国家和地区纷纷开展了5G基站的建设工作。
作为5G网络的关键节点,5G基站建设对于通信行业以及整个社会都具有重要意义。
而在5G 基站建设中,铁塔公司作为提供基站建设服务的关键参与者,也面临着各种挑战和困难。
本文将分析铁塔公司在5G基站建设中所面临的挑战,并提出相应的解决方案。
一、技术挑战1.1 适配性5G基站的建设需要满足更高的频率和更快的传输速度,这对铁塔公司的基站建设技术提出了更高的要求。
铁塔公司需要不断提升自身的技术水平,确保基站建设能够满足5G网络的需求。
铁塔公司还需要不断调整和升级现有的设备和技术,以适应5G网络的发展。
1.2 空间利用由于5G基站的传输速度更快,信号的覆盖范围更广,这就需要铁塔公司在基站建设中更加注重空间的利用。
铁塔公司需要研究并开发更加紧凑和高效的基站建设方案,以确保在有限的空间内能够容纳更多的设备和天线,满足5G网络的传输需求。
1.3 能源供应5G基站的传输速度更快,表面积更大,这就需要更多的能源供应支持。
铁塔公司需要解决5G基站在能源供应上的需求,以确保基站的正常运行和信号的稳定传输。
铁塔公司还需要思考如何更好地利用可再生能源,减少对传统能源的依赖,实现5G基站的可持续发展。
二、环保挑战2.1 基站布局在5G基站建设中,铁塔公司需要更加注重基站的布局,以减少对环境的影响。
铁塔公司需要研究并确定更加合理和科学的基站布局方案,避免对周围环境和生态系统造成不必要的影响。
2.2 设备回收随着5G基站建设的不断推进,铁塔公司需要思考如何更好地回收和处理过时设备和废旧物资,减少对环境的污染。
铁塔公司需要建立并完善设备回收和再利用的体系,确保废旧物资得到合理的处理和利用。
2.3 辐射控制5G基站的传输频率更高,会产生更多的电磁辐射。
铁塔公司需要加强对基站辐射的监测和控制,确保基站的辐射水平符合国家的相关标准,避免对周围居民和环境造成不必要的影响。

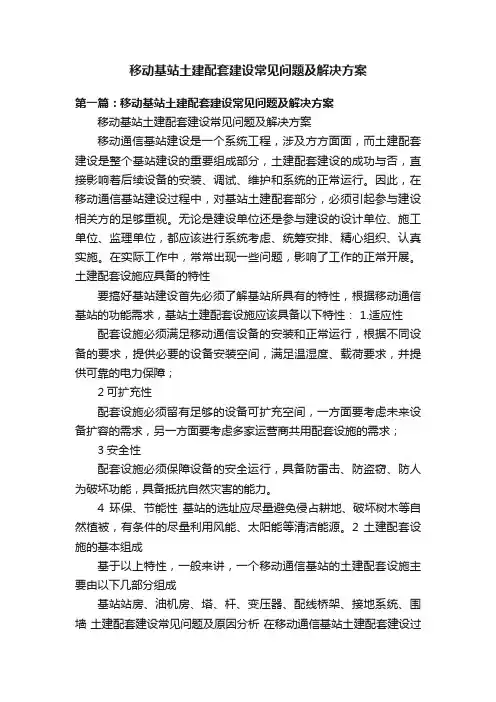

移动基站土建配套建设常见问题及解决方案第一篇:移动基站土建配套建设常见问题及解决方案移动基站土建配套建设常见问题及解决方案移动通信基站建设是一个系统工程,涉及方方面面,而土建配套建设是整个基站建设的重要组成部分,土建配套建设的成功与否,直接影响着后续设备的安装、调试、维护和系统的正常运行。
因此,在移动通信基站建设过程中,对基站土建配套部分,必须引起参与建设相关方的足够重视。
无论是建设单位还是参与建设的设计单位、施工单位、监理单位,都应该进行系统考虑、统筹安排、精心组织、认真实施。
在实际工作中,常常出现一些问题,影响了工作的正常开展。
土建配套设施应具备的特性要搞好基站建设首先必须了解基站所具有的特性,根据移动通信基站的功能需求,基站土建配套设施应该具备以下特性: 1.适应性配套设施必须满足移动通信设备的安装和正常运行,根据不同设备的要求,提供必要的设备安装空间,满足温湿度、载荷要求,并提供可靠的电力保障;2可扩充性配套设施必须留有足够的设备可扩充空间,一方面要考虑未来设备扩容的需求,另一方面要考虑多家运营商共用配套设施的需求;3安全性配套设施必须保障设备的安全运行,具备防雷击、防盗窃、防人为破坏功能,具备抵抗自然灾害的能力。
4环保、节能性基站的选址应尽量避免侵占耕地、破坏树木等自然植被,有条件的尽量利用风能、太阳能等清洁能源。
2 土建配套设施的基本组成基于以上特性,一般来讲,一个移动通信基站的土建配套设施主要由以下几部分组成基站站房、油机房、塔、杆、变压器、配线桥架、接地系统、围墙土建配套建设常见问题及原因分析在移动通信基站土建配套建设过程中,常常出现一些问题,影响项目的顺利实施,影响后期设备的安装、维护和正常运行,甚至会造成不可挽回的遗憾和缺陷。
经过调查,目前在工程项目实施过程中经常出现的问题有以下几个方面:(1)基站缺少土建配套总平面布置设计,基站站房、铁塔等配套设施详细定位不明确,给施工安装带来困难;(2)室外地坪、围墙等配套设施没有标注或没有明确设计做法,造成项目实施缺项,后续费用审计等环节缺乏设计依据,无法顺利实现资产转固;(3)通信铁塔直接包给厂家,无专门设计。
铁塔公司5G基站建设面临的挑战与分析1. 引言1.1 背景介绍近年来,随着5G技术的不断发展和普及,各个国家纷纷加快了5G基站的建设步伐。
作为5G网络的核心设施之一,铁塔公司在5G基站建设中发挥着关键作用。
铁塔公司在5G基站建设中面临着诸多挑战,这些挑战不仅来自技术上的困难,还包括资源调配困难、政策不确定性、安全风险以及建设成本高涨等方面。
如何应对这些挑战,成为了铁塔公司和整个5G行业发展的重要课题。
在此背景下,本文将深入探讨铁塔公司在5G基站建设中所面临的挑战与分析,旨在为相关行业提供参考和建议。
我们将从技术挑战角度分析,探讨铁塔公司在5G基站建设过程中可能遇到的技术难题。
接着,我们将剖析资源调配困难、政策不确定性、安全风险和建设成本高涨等问题,深入分析这些挑战对铁塔公司和整个5G行业发展的影响。
我们将展望未来,提出解决方法,探讨行业前景,为铁塔公司的未来发展指明方向。
愿本文能为读者带来启发和帮助,共同推动5G技术的突破与创新。
1.2 问题概述5G技术的发展是当前全球通信领域的热点,各国都在加快5G网络的建设步伐。
作为5G基站建设的主要承建方,铁塔公司在这一过程中面临着诸多挑战和困难。
问题概述如下:5G技术所带来的巨大技术挑战是铁塔公司面临的首要问题。
与4G相比,5G要求更高的带宽和更低的延迟,这意味着基站的密度和数量将会大幅增加,给铁塔公司的建设带来了更高的技术要求和挑战。
资源调配困难也是铁塔公司所面临的问题之一。
5G基站建设需要大量的物料和人力资源,而这些资源的调配并不是一件容易的事情。
铁塔公司需要在资源有限的情况下,合理分配资源,确保建设进度和质量。
政策不确定性也给铁塔公司带来了挑战。
5G技术的快速发展以及相关政策的频繁变动,使得铁塔公司在建设过程中需要不断调整策略,应对政策上的不确定性带来的影响。
安全风险和建设成本的高涨也是铁塔公司面临的挑战。
在5G基站建设过程中,安全问题一直备受关注,而建设成本的不断上涨也给铁塔公司带来了经济压力。
移动基站土建铁塔施工标准化施工的思考
一.移动基站土建施工的现状
宇夏移动基站的土建、铁塔部分参与建设的单位有:地勘、设计、施工、监理、设备安装等单位,每年都有大量的基站施工任务,如何使工程质量、安全得到有效的保证、提高,是我们参建单位,尤其是监理单位需要思考的问题,以下从监理的角度,从施工阶段分析目前基站施工中存在的问题。
LI前,基站建设任务繁重,每年需要建设大量基站,仅土建施工单位就要十儿家施工单位,儿十个施工队伍在同时施工,这些施工单位都是招投标入围的、资质符合要求的施工单位,但是在实际施工时,普遍存在施工单位投标人员与实际使用人员不符的现象,基站主体施工人员多为临时拼凑,整体素质、技术水平不高,施工管理不到位。
所施工的基站工程施工的质量、进度水准参差不一,与正规工地存在较大差距。
基站施工过程没有当地政府主管部门的监管,施工单位在人员配备、机械设备的投入、工地的标化等方面均达不到相应要求。
移动基站的施工也存在着实际的困难, 如:场地条件差,多数基站地处偏远地区,交通不便,三通一平得不到保证,施工过程中存在大量的协调工作。
作为建设方、监理方每年投入了大量精力,做了不少工作,每一年建设单位主管部门以及具体执行部门对基站的管控思路以及具体的实施细则都做了详细的要求,但施工单位在施工过程中大打“折扣”能省即省,很多要求没有落实,虽然基站工程的施工每年都有进步,但是总体来说基站建设工程质量仍有很大的提高空间。
二.标准化施工的意义
1.中国移动作为中国首屈一指的移动运营商和现代化上市公司,在人们心中有
着很好的形象,我们的基站建设是中国移动的基建工程,对外代表着中国移动的形象和建设水准,也应是中国移动形象建设的重要一环,与之相对应的施工过程应该是规范的、正规的,这就要求我们的施丄过程标准化作业,使工程的质量、进度、安全等各个方面达到国家和公司的要求,对中国移动的形象建设做出自己的贡献。
2.移动基站建设的标准化施工应与正规大工地标准化施工有所区别,应针对移动
基站建设的具体情况而确定,要能指导施工、规范行为,具有可操作性,便于推广、执行、检查。
我们基站施工的现状是施工条件差、施工力量弱、工期要求紧,工程的质量、进度、安全存在着众多不可预见的因素,标化工地的意义就是使这些不可预见的因素消除或减少。
三•移动基站建设标准化施工浅谈
1.施工单位所派人员的要求:
①.管理人员:在投标时明确施工单位的施工力量,例如:保证能同时施工儿个基
站的人员配备;所派主要管理人员如:项日经理、技术员、施工员、工长、安全员、资料员必须与投标一致,数量满足施工要求。
每个工地必须保证有一个施工员、技术员,其人员到位惜况应由建设方和监理负责检查,其技术水平及能力由监理考核,符合要求后上岗。
人员得到确认后,应固定不得随意更换,建立人员花名册被查;
②.施工人员:各个工程的主要工种人员配备应满足施工要求,施工单位施工前
将劳动力使用情况报监理核实,钢筋工、木工、瓦工、栓工等主要人员的技术水平应在得到监理认可后方可在工程中使用,人员得到确认后,应固定不得随意更换,建立人员花名册被查;
2.对施工机械、设备、材料的要求:
①.施匸机械设备:在投标时明确施工单位的机械设备投入情况,例如:能同时
投入儿套机械设备,保证儿个工地同时施工。
每个工地的施工必须保证有以下机械设备:搅拌机一台,发电机一台,电焊机一台,打夯机一台,钢筋加工机一台,振捣棒三条等,模板必须使用周转次数三次以内的竹胶模板,数量满足施工要求,这些机械设备山监理现场检查;
②.主要原材料:对于工程中使用的主要原材料,例如:钢筋、水泥、铁件、管
材等在开工前山建设单位确定选材范圉或品牌,例如钢筋可以确定八钢、酒钢等儿个大厂品牌供施工单位选择,确定选材范圉或品牌原则是釆购方便、保证材料质量。
3.施工现场标化:对所有的基站工程做统一规划要求,要求施工现场布置合理、整
齐划一、标识统一,经济安全。
①.现场施工人员要求统一着装,佩戴安全帽,安全用品齐备,配备灭火器材;
②.所有工地必须统一设置围挡,围挡材料、尺寸、颜色、宣传标语等由建设方
统一要求;
③.施匸现场应有工程概况牌、平面布置图、管理人员名单等图牌;
④.施工现场主要部位应悬挂人性化的安全警示用语牌,安全标志等;
⑤.配电箱:应统一制作符合要求的配电箱。
4.资料标准化
对于施丄资料应结合国家、地方及移动公司的规范要求,统一制定资料L1录, 各施工单位按照资料LI录记录施工资料,避免在以往的施工资料收集整理过程中
存在的不规范、不齐全、不统一现象的出现。
