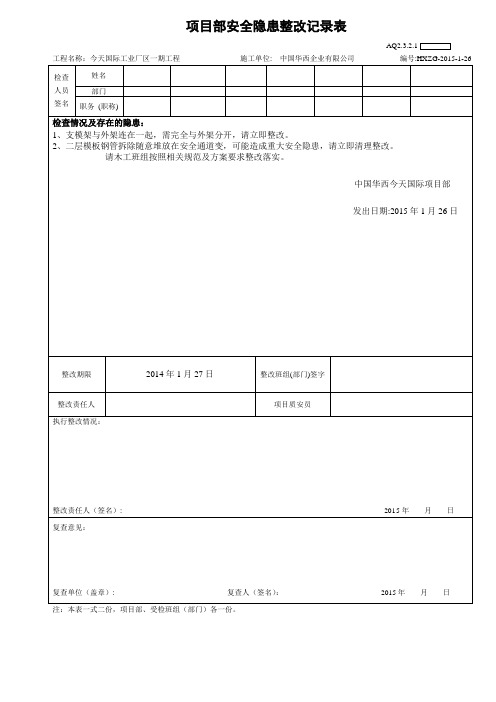

工程名称:今天国际工业厂区一期工程施工单位: 中国华西企业有限公司编号:HXZG-2015-1-26
检查人员签名
姓名
部门
职务(职称)
检查情况及存在的隐患:
1、支模架与外架连在一起,需完全与外架分开,请立即整改。
2、二层模板钢管拆除随意堆放在安全通道变,可能造成重大安全隐患,请立即清理整改。
请木工班组按照相关规范及方案要求整改落实。
中国华西今天国际项目部
发出日期:2015年1月26日
整改期限2014年1月27日整改班组(部门)签字
整改责任人项目质安员
执行整改情况:
整改责任人(签名): 2015年月日复查意见:
复查单位(盖章): 复查人(签名):2015年月日注:本表一式二份,项目部、受检班组(部门)各一份。
水西·幸福城一期工程项目部安全隐患整改通知单
编号:
隐患照片:
19#楼木工班组装运顶托时直接使用铁丝绑扎起吊
外架连墙件预埋高度不足,硬防护出现翘头板40cm以上,外架上堆放各类材料、工具箱
20#楼电梯井模板安装完成后,未及时清理电梯井内杂物
20#楼1层位置内架连接在外架上;梁底支撑系统钢管扣件未拧紧
20#楼配电箱倾斜、接线凌乱;配电箱无警示标牌、责任人及电话号
码
26#楼内架各小班组之间未连接贯通,未按要求隔一拉一,自由端高
度大于50cm。
项目部通知单

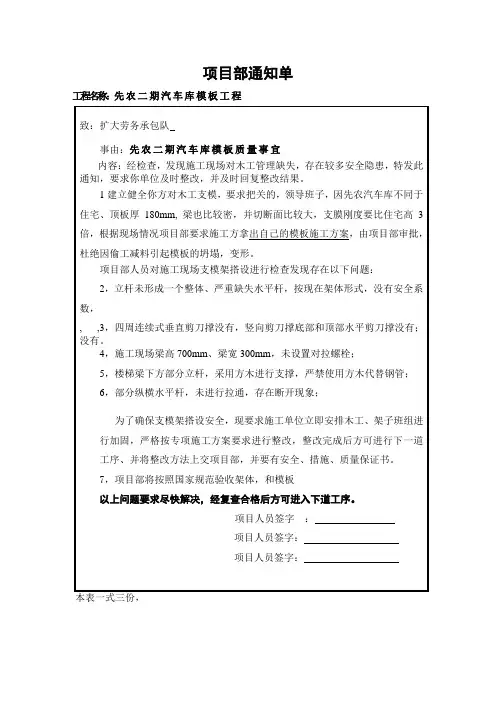

工程名称:先农二期汽车库模板工程
致:扩大劳务承包队
事由:先农二期汽车库模板质量事宜
内容:经检查,发现施工现场对木工管理缺失,存在较多安全隐患,特发此通知,要求你单位及时整改,并及时回复整改结果。
1建立健全你方对木工支模,要求把关的,领导班子,因先农汽车库不同于住宅、顶板厚180mm, 梁也比较密,并切断面比较大,支膜刚度要比住宅高3倍,根据现场情况项目部要求施工方拿出自己的模板施工方案,由项目部审批,杜绝因偷工减料引起模板的坍塌,变形。
项目部人员对施工现场支模架搭设进行检查发现存在以下问题:
2,立杆未形成一个整体、严重缺失水平杆,按现在架体形式,没有安全系数,
, ,3,四周连续式垂直剪刀撑没有,竖向剪刀撑底部和顶部水平剪刀撑没有;没有。
4,施工现场梁高700mm、梁宽300mm,未设置对拉螺栓;
5,楼梯梁下方部分立杆,采用方木进行支撑,严禁使用方木代替钢管;
6,部分纵横水平杆,未进行拉通,存在断开现象;
为了确保支模架搭设安全,现要求施工单位立即安排木工、架子班组进行加固,严格按专项施工方案要求进行整改,整改完成后方可进行下一道工序、并将整改方法上交项目部,并要有安全、措施、质量保证书。
7,项目部将按照国家规范验收架体,和模板
以上问题要求尽快解决,经复查合格后方可进入下道工序。
项目人员签字:
项目人员签字:
项目人员签字:
本表一式三份,。
工完场清整改通知单施工现场工完场清---基础、主体施工一、土方班组要求:①、土方开挖时,将土体运到指定位置堆放,严禁堆放在现场。
保持现场道路顺畅。
②、运土车装土均匀,不超载、不遗撒,造成现场砼路面及沥青路面的泥渣、土体要及时进行清扫。
③、土方回填时,材料及建筑垃圾清理干净后,方能开始回填作业。
同时,在回填作业中,回填土质中含有的建筑垃圾(塑料袋等)需进行清理。
二、木工班组要求:加工区域:材料(模板、木方)要整洁堆放,施工机械(圆盘锯等)保持清洁,做好防雨工作,其他设施要自觉保护。
在每日下班之前将下脚料、施工垃圾等及时清理。
材料堆放区域:模板、木方整洁堆放,取料有序,不可乱拉、乱扯,若出现材料堆放混乱,要随时摆放整齐支模现场:作业用的材料堆放要井然有序,不可堆高或斜堆,保持现场施工道路通畅。
现场运输材料时不可破坏安全防护措施。
木楔、钉子、铁丝不可到处堆放,要使用工具箱工具带。
下午下班之前将所有材料(钉子、铁丝、木楔、加固所用的钢管、步步紧、螺杆、模板、木方等)集中整理,整洁堆放。
现浇板模板内的木楔杂物必须清理干净。
拆除作业:模板拆除时要保证现场道路通畅。
在拆模完成后,整齐堆码所用的木方、周转使用的模板,并拔除木方、周转使用的模板上的钉子。
同时,将加固用的铁丝、木楔、钢管、步步紧、螺杆等材料进行清理,并整齐堆码。
木工班组在每天作业完成后,当天下班之前清理自身工作面所遗留的材料及垃圾;材料按照现场施工平面布置图整齐堆放,不能使用的废料、废渣及时清运出场到指定的地方倒运。
保证施工现场和作业面不留任何杂物。
三、钢筋班组要求:加工区域:半成品材料挂设产品标识牌(数量、规格、使用部位等)并整齐堆码。
下脚料及废料头需及时清理并按指定地点堆放。
每天下班之前进行检查钢筋加工所用的机械(调直机、弯箍机等)安全防护及电源防护并保持机械清洁。
区域内及周边卫生每日打扫,建立值班表,并落实人员进行卫生打扫。
原材堆放区域:材料堆放要整齐,不可卸车后随意堆放,要按型号、类别摆放整齐并挂物资标志牌,做好防雨、防潮工作。
整改通知单怎么写工地工人
根据现场检查情况,发现工地部分工人存在以下问题:
1. 操作不规范,存在安全隐患;
2. 个别工人工作懈怠,影响项目进度;
3. 部分工人未按要求佩戴安全防护用具。
为了保障工程施工安全和质量,确保工期进度,要求各位工人立即整改,做到以下几点:
1. 严格按照操作规程进行作业,保证操作安全;
2. 全员加强工作责任心,保证按时完成任务;
3. 每位工人必须佩戴相应的安全防护用具,做好个人安全防护。
请各位工人认真执行,配合工地管理人员的工作,严格要求工作纪律,确保整改工作有效进行。
如有不遵守规定或违反操作规程的情况发生,将依据相关规定进行处理。
特此通知,望全体工人听从,认真执行,确保工程施工顺利进行。

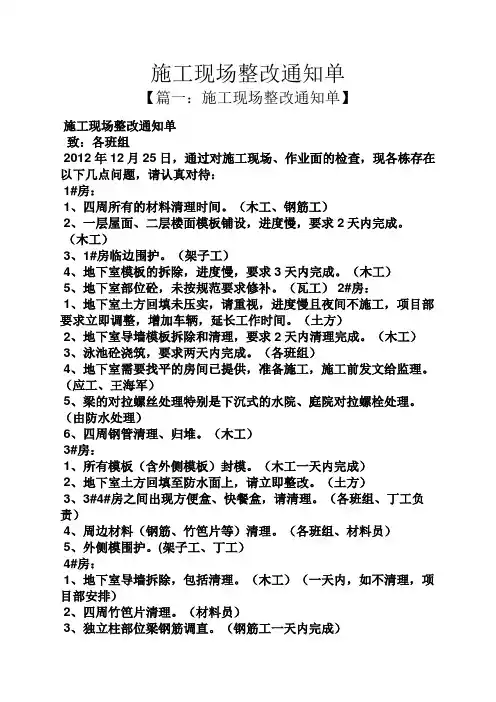

施工现场整改通知单【篇一:施工现场整改通知单】施工现场整改通知单致:各班组2012年12月25日,通过对施工现场、作业面的检查,现各栋存在以下几点问题,请认真对待:1#房:1、四周所有的材料清理时间。
(木工、钢筋工)2、一层屋面、二层楼面模板铺设,进度慢,要求2天内完成。
(木工)3、1#房临边围护。
(架子工)4、地下室模板的拆除,进度慢,要求3天内完成。
(木工)5、地下室部位砼,未按规范要求修补。
(瓦工) 2#房:1、地下室土方回填未压实,请重视,进度慢且夜间不施工,项目部要求立即调整,增加车辆,延长工作时间。
(土方)2、地下室导墙模板拆除和清理,要求2天内清理完成。
(木工)3、泳池砼浇筑,要求两天内完成。
(各班组)4、地下室需要找平的房间已提供,准备施工,施工前发文给监理。
(应工、王海军)5、梁的对拉螺丝处理特别是下沉式的水院、庭院对拉螺栓处理。
(由防水处理)6、四周钢管清理、归堆。
(木工)3#房:1、所有模板(含外侧模板)封模。
(木工一天内完成)2、地下室土方回填至防水面上,请立即整改。
(土方)3、3#4#房之间出现方便盒、快餐盒,请清理。
(各班组、丁工负责)4、周边材料(钢筋、竹笆片等)清理。
(各班组、材料员)5、外侧模围护。
(架子工、丁工)4#房:1、地下室导墙拆除,包括清理。
(木工)(一天内,如不清理,项目部安排)2、四周竹笆片清理。
(材料员)3、独立柱部位梁钢筋调直。
(钢筋工一天内完成)4、独立柱部位缺土处土方回填。
(土方)5、二层屋面模板节点时间,进度太慢。
(木工)6、墙体植筋、立即安排。
(苏工)7、所有土方下沉,必须平整到位。
(土方)8、地下室对拉螺栓处理。
(防水)9、地下室内泵管清理。
(瓦工)10、构造柱钢筋绑扎。
(钢筋工)11、地下室需要找平的房间开始找平,3天内完成。
(瓦工)12、泳池吊模砼成型气泡太多。
(瓦工须要修补)13、楼梯平台上钢筋要割掉。
(项目部)其他方面:1、地下室所有室内需照明,二级箱需安排下去。

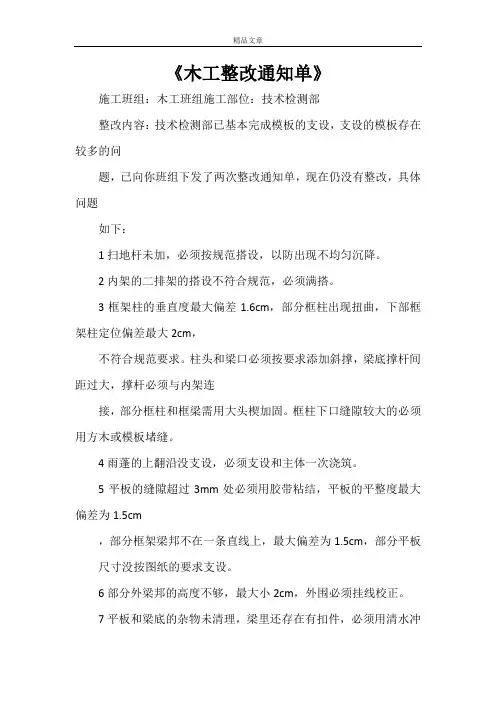

《木工整改通知单》施工班组:木工班组施工部位:技术检测部整改内容:技术检测部已基本完成模板的支设,支设的模板存在较多的问题,已向你班组下发了两次整改通知单,现在仍没有整改,具体问题如下:1扫地杆未加,必须按规范搭设,以防出现不均匀沉降。
2内架的二排架的搭设不符合规范,必须满搭。
3框架柱的垂直度最大偏差1.6cm,部分框柱出现扭曲,下部框架柱定位偏差最大2cm,不符合规范要求。
柱头和梁口必须按要求添加斜撑,梁底撑杆间距过大,撑杆必须与内架连接,部分框柱和框梁需用大头楔加固。
框柱下口缝隙较大的必须用方木或模板堵缝。
4雨蓬的上翻沿没支设,必须支设和主体一次浇筑。
5平板的缝隙超过3mm处必须用胶带粘结,平板的平整度最大偏差为1.5cm,部分框架梁邦不在一条直线上,最大偏差为1.5cm,部分平板尺寸没按图纸的要求支设。
6部分外梁邦的高度不够,最大小2cm,外围必须挂线校正。
7平板和梁底的杂物未清理,梁里还存在有扣件,必须用清水冲净且不得有积水。
8楼梯模板必须按照图纸上的尺寸支设,必须控制标高和尺寸。
鉴于以上问题,要求你班组在xx-5-29中午12点前必须完成整改,以确保工程质量和工程进度,望你班组对此引起重视,提高质量意识和进度第二篇:整改通知单整改通知单淼鑫家园项目部9#楼施工队:你队施工的淼鑫家园9#楼工程,屋面施工不符合规范要求:1、屋面基层建筑垃圾未清理已经铺设聚苯板保温层;2、没按设计要求做1:8水泥膨胀珍珠岩找坡层;3、未做砼烟道及排气孔;4、聚苯板铺设上下对缝,未相互错开。
望施工队接到通知后,立即进行整改落实,必须按规范要求施工。
整改合格后报公司复验。
河南省垄诚建设工程有限公司xx年5月24日第三篇:整改通知单整改通知单(华誉龙泽湾b区屋面防水)7#楼东单元1、西户南次卧室渗水。
2、东户南次卧室渗水。
西单元1、西户南次卧室渗水。
2、西户主卫生间管道处渗水。
8#楼东单元1、西户厨房、南阳台、北阳台、卫生间(2个)、主卧室、北书房大面积渗水。
整改通知单
施工班组:木工班组施工部位:技术检测部
整改内容:技术检测部已基本完成模板的支设,支设的模板存在较多的问
题,已向你班组下发了两次整改通知单,现在仍没有整改,具体问题
如下:
1扫地杆未加,必须按规范搭设,以防出现不均匀沉降。
2内架的二排架的搭设不符合规范,必须满搭。
3框架柱的垂直度最大偏差1.6 cm,部分框柱出现扭曲,下部框架柱定位偏差最大2cm,不符合规范要求。
柱头和梁口必须按要求添加斜撑,梁底撑杆间距过大,撑杆必须与内架连接,部分框柱和框梁需用大头楔加固。
框柱下口缝隙较大的必须用方木或模板堵缝。
4雨蓬的上翻沿没支设,必须支设和主体一次浇筑。
5平板的缝隙超过3mm处必须用胶带粘结,平板的平整度最大偏差为1.5cm
,部分框架梁邦不在一条直线上,最大偏差为1.5cm,部分平板
尺寸没按图纸的要求支设。
6部分外梁邦的高度不够,最大小2cm,外围必须挂线校正。
7平板和梁底的杂物未清理,梁里还存在有扣件,必须用清水冲净且不得有积水。
8楼梯模板必须按照图纸上的尺寸支设,必须控制标高和尺寸。
鉴于以上问题,要求你班组在2011-5-29中午12点前必须完成
整改,以确保工程质量和工程进度,望你班组对此引起重视,提高
质量意识和进度。
