建设变更通知单
- 格式:docx
- 大小:30.28 KB
- 文档页数:1
甲方洽商变更通知单
1、伪装房南立面四个欧式构件异形柱取消改80宽窗套(80宽窗套通到
檐口与150宽窗套水平线相接),四个异形柱改贴三色外墙面砖。
2、伪装房东立面花池两个柱原刷涂料改贴三色外墙面砖。
3、伪装房东、南、西三个立面,四个三色内挂白色塑料板改水泥抹面刷
菊黄色外墙涂料(注:用20宽分格缝分格)
4、甲方通知时,施工单位已完成项目:
①、1#——4#楼伪装房两个欧式构件平柱及四个异形柱已安装完成
(注:应拆除)其它6栋欧式构件平柱、异形柱已运到施工现场。
②、1#——4#楼东、南、西三立面四个三角内白色塑料挂板已安装完
成(注应拆除)
③、4#伪装房所有外墙粉刷已完成,且外墙脚手架已拆完,拆除4#欧
式构件平柱、异形柱、四个三角内白色塑料挂板及花池处的两棵
柱剔凿贴三色砖,以上项目应重新搭设脚手架。
5、伪装房南立面C12、C13窗两侧欧式构件平柱取消改80宽窗套(注:
80宽窗套上下窗通长),C12、C13窗两侧及600宽的墙面改贴三色外
墙面砖。
建设单位章施工单位章
年月日07年5月9日。
.XXXX建筑设计有限公司SHANGHAI YIMEI ARCHITECTURAL DESIGN CO.,LTD工程项目设计通知(联系)书建设单位XXXX有限公司工程编号15-T-09 顺序号项目名称新建厂房项目资料名称设计通知书设计通知单应业主方要求,做如下变更:1.北侧围墙加高至相邻围墙平齐。
2.设计图纸中屋面防水卷材上方的4cm厚细石混凝土内增加内置钢筋网和增加该混凝土面层的分隔缝数量。
3.配电箱预留回路N路,形成壳体增大(预留7路计);个别配电柜的移位。
4.车间5屋面增设两组太阳能设备基础、车间6屋面增设一个阳光房基础及五组空调设备基础。
5.车间6四层两侧减少墙体但增加铝合金通窗,参见白图(变更后原构造梁局部需凿除)。
6.车间6北侧外墙面砖取消,原设计图中贴面砖的部位改为刷白色涂料。
7.车间6一层、二层、三层地坪砂浆取消、一层地坪完成面降低60mm。
8.车间2卫生间墙面、地面不做,其它按图施工。
9.车间3卫生间墙面、地面不做,房间地坪不做,楼梯踏步、休息平台面层不做。
10.车间3、车间5和车间6做临时栏杆(能确保竣工验收即可,但窗护栏均按图施工)。
11.车间5、车间6全部卫生间、浴室的地砖及楼梯间踏步面、休息平台砂浆面层不做,但车间4卫生间普通PVC扣板吊顶、墙面瓷砖贴至吊顶、防滑地砖的敷设需要做。
12.车间6一层大门改为无框感应自动平移门,电机采用日本产的。
13.车间1~3钢结构厂房各卷帘门增加电源。
14.车间3东侧室内地坪做一个排水沟。
15.车间1~3钢结构厂房各增加一个自来水进户管及配套水表阀门井。
16.车间3室外污水管延伸至东侧室内排水沟处。
17.车间3一层、二层增加若干排水管及4个220V地插电源。
18.车间6底层配电柜移至工具间(位移距离约6~7米)。
修改人校对人审核人设计总负责人部分内容来源于网络,有侵权请联系删除!。
工程变更通知单(精选3篇)工程变更通知单篇1工程名称:编号:项目名称项目编码单项工程建设单位单位工程提出单位变更性质□小型设计变更□一般设计变更□重大设计变更:时间年月日变更费用万元(附预算对比表)变更原因□设计错误□设计漏项□专业配合□设计改进□设备材料变化□材料代用□其它:修改内容(附图或说明)设计人员校核审核批准造价人员校核审核监理单位意见专业监理工程师项目总监业主项目部意见项目经理建设单位管理部门负责人主管领导完工工程量确认监理单位业主项目部注:相关人员按设计变更性质对应的要求签署并盖公章。
本单一式五份,公司基建部、建设单位、监理单位、施工单位、设计单位各持一份。
工程变更通知单篇2_省水利厅:靖江市横港治理工程经省水利厅《关于靖江市横港治理工程初步设计的批复》(苏水计〔20__〕86号)批复实施。
初步设计批复工程主要建设内容为:疏浚河道27.5千米,加固堤防10.4千米,拆建挡洪闸4座、新建挡洪闸3座、闸站1座、涵洞1座。
工程于20__年12月12日开工,由于项目申报时间仓促,加之两岸地形条件复杂,单位工程小而分散,为保证实际施工更加符合实际情况需要,充分发挥工程效益,更好地为地方经济社会发展服务,靖江市水利局委托原初步设计单位对部分项目进行设计变更。
主要变更内容如下:一、河道工程1、施工方案变更初步设计采用全线挖泥船施工。
因部分河段挖泥机船无法通过,先夹港~界河段(21+300~27+500)采用泥浆泵进行河道疏浚。
2、堤防变更桩号(0+000~0+800)段堤防需结合滨江新城开发建设实施,为避免重复投资,取消河道南北两侧堤防;桩号(14+700~16+300)、(19+000~19+200)、(20+600~20+700)河道南侧及桩号(3+700~3+900)、(14+700~14+900)、(15+300~15+500)河道北侧结合当地实际情况取消堤防填筑。
二、建筑物工程1、美人港北闸:初步设计为老闸拆建,由于老闸港西侧房屋密集,施工降水对房屋影响较大,为避免地方矛盾,闸址向南移约40米。
工程联系单、工程变更单、工程签证单的使用一、工程联系单:工程联系单可以说几乎所有的参建单位都可能使用。
发包人、监理、承包人、材料设备供应商等,都会以工程联系单的抬头,向有关单位发文。
工程联系单是参与工程建设的建设、设计、监理和施工单位,在工程建设过程中,为协调处理各种工程事件,单方出具的书面联系文书,一般由出具方签字盖章。
其内容仅作为联系工作的情况表述,不作为最终事实的确认,如其内容实际成为施工事实的须另行办理签证单予以确认;如其内容涉及设计变更的须按规定另行办理设计变更通知单或者技术核定单。
工程联系单不作为工程事实确认的依据,也不作为办理竣工增减结算的依据。
工程联系单通常都是使用在不会产生工程费用或直接产生严重后果的场合。
比如通知承包人来开会,或者通知停水停电,提醒注意节假日的工作安排等等。
有时工程联系单也会通知产生费用的项目,比如上级领导要来视察,通知承建商“清水洒街”,这显然要产生费用,但这个时候工程联系单仍仅产生“通知”效用。
费用的确认与获得,必须走“工程签证”才会被确认。
没有走后面的流程,视为承包人没有费用要求,不论事实是不是产生了费用。
所以常规理解工程联系单都是不产生费用的日常事项。
如果产生了费用或其他联带事项,就会激活“工程签证”等相关流程。
二、工程变更单1、设计变更单和技术核定单统称为工程变更单1.1设计变更是指对原施工图纸和设计文件中所表达的设计标准状态的修改、完善和优化。
设计变更仅包含由于设计工作本身的漏项、错误等原因而修改、补充原设计的技术资料,是施工图纸的组成部分,也是编制竣工图纸的依据。
1.2技术核定单:在施工过程中,非图纸设计原因而发生的对原设计图纸的变更均须办理技术核定单。
技术核定单表述的内容是非设计原因造成的设计变更,所以首先必须根据设计变更产生的原因分清责任后,再按照合同有关规定明确其是否作为办理竣工增减结算的依据。
技术核定单仅作为技术资料予以办理,而其本身不作为办理竣工增减结算的直接依据资料,须由相关单位(包括承包人和发包人)根据技术核定单内容在技术核定单内容实施完成后,另行办理相应签证单予以确认。
建筑施工类范本:工程变更通知单一、背景介绍在建筑施工过程中,由于各种原因可能需要对工程进行变更。
工程变更通知单是一种正式的文件,用于向相关方面传达变更信息并征求相关人员的反馈和批准。
本文档旨在提供一份建筑施工类的工程变更通知单范本,以便在实际项目中使用。
二、通知单基本信息•项目名称:•变更编号:•发起单位:•接收单位:•发起日期:•批准日期:三、变更事项描述请详细描述需要进行的工程变更事项,包括具体内容、原因及影响等。
确保描述准确清晰,并提供相应的图纸或文件作为支持材料。
四、变更目的与效果评估说明该变更对当前工程进度、质量和成本等方面的影响。
同时,评估该变更对其他关联方面(如安全性、环境保护等)可能产生的影响,并提出相应措施以减少潜在风险。
五、相关责任方意见征询列出与该变更有关的各个责任方(如建设单位、监理单位等),征询他们对该变更的意见和批准。
确保相关方面都能得到通知并参与讨论。
六、时间安排制定一个详细的时间计划,包括变更的启动、审核、实施和验收等阶段的时间节点。
并说明是否需要调整原有工程进度计划。
七、成本影响评估根据变更事项的具体内容,计算并评估该变更对工程成本的影响,并列出可能涉及费用的明细清单。
八、风险控制措施根据前述风险评估结果,提出相应的风险控制措施,以减少潜在影响或阻止问题发生。
九、其他要点如果对于该工程变更还有其他特殊要求、限制或补充说明,请在此部分详细描述,并与相关责任方进行沟通和确认。
通过以上这些信息,我们可以制作一份合适的工程变更通知单范本。
请注意,在实际项目中使用时,根据具体情况进行修改和调整,并确保与所有相关方面进行充分沟通和讨论,以确保统一理解和批准。

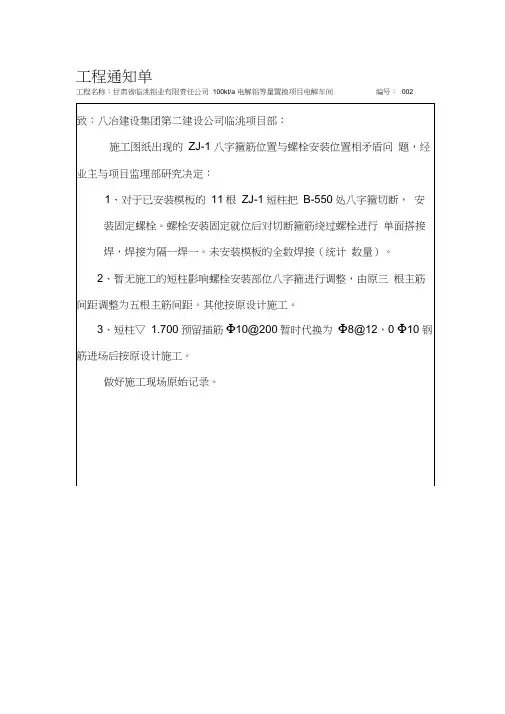

工程名称:甘肃省临洮铝业有限责任公司100kt/a 电解铝等量置换项目电解车间编号:002致:八冶建设集团第二建设公司临洮项目部:施工图纸出现的ZJ-1 八字箍筋位置与螺栓安装位置相矛盾问题,经业主与项目监理部研究决定:1、对于已安装模板的11根ZJ-1短柱把B-550处八字箍切断,安装固定螺栓。
螺栓安装固定就位后对切断箍筋绕过螺栓进行单面搭接焊,焊接为隔一焊一。
未安装模板的全数焊接(统计数量)。
2、暂无施工的短柱影响螺栓安装部位八字箍进行调整,由原三根主筋间距调整为五根主筋间距。
其他按原设计施工。
3、短柱▽ 1.700预留插筋Φ10@200暂时代换为Φ8@12,0 Φ10钢筋进场后按原设计施工。
做好施工现场原始记录。
工程名称:甘肃省临洮铝业有限责任公司100kt/a 电解铝等量置换项目电解车间编号:002工程名称:甘肃省临洮铝业有限责任公司100kt/a 电解铝等量置换项目电解车间编号:002工程名称:甘肃省临洮铝业有限责任公司100kt/a 电解铝等量置换项目电解车间编号:002工程名称:甘肃省临洮铝业有限责任公司100kt/a 电解铝等量置换项目电解车间编号:001工程名称:甘肃省临洮铝业有限责任公司100kt/a 电解铝等量置换项目电解车间编号:001工程名称:甘肃省临洮铝业有限责任公司100kt/a 电解铝等量置换项目电解车间编号:001工程名称:甘肃省临洮铝业有限责任公司100kt/a 电解铝等量置换项目电解车间编号:001工程通知单工程名称:甘肃省临洮铝业有限责任公司100kt/a 电解铝等量置换项目电解车间致:八冶建设集团第二建设公司临洮项目部:中国六冶冶金建设有限公司临洮工程部:现将地面、楼面面层施工相关事项通知如下:1、G5330-1Tb-2 地面-2 沥青砂浆地面取消,做法按地面-1 施工;2、▽2.550 楼面面层按设计要求标高施工,50厚C40细石砼改50厚C35 细石砼,施工时立面必须顺直;3、地面必须进行夯实并见证取样,楼面基层必须清理干净(浮浆、油漆、二次混凝土等),方可进行面层施工。
设计变更通知单四篇篇一:设计变更通知单
篇二:设计变更通知单
1、本表由建设单位、监理单位、施工单位和城建档案馆各保存一份。
2、涉及图纸修改的必须注明应修改图纸的图号。
3、不可将不同专业的设计变更办理在同一份变更上。
4、“专业名称”栏应按专业填写,如建筑、结构、给排水、电气、通风空调等。
篇三:设计变更通知单
第 19 页共 39 页
设计变更通知单
设计变更通知单
篇四:设计变更通知单
设计变更通知单鲁JJ-014
设计变更通知单鲁JJ-014
设计变更通知单鲁JJ-014
设计变更通知单鲁JJ-014。
