轻质隔墙板安装技术交底
- 格式:doc
- 大小:32.00 KB
- 文档页数:3
轻质隔墙板技术交底doc1#~4#楼轻质隔墙技术交底1.轻质隔墙1.1、机具切割机(手持切割机)可切割200mm厚以上;手撬棍前端须做成扁状,至少150mm长;墨汁;卷尺;靠尺;平抹刀与刮刀;铁锹;筛网;灰桶;托灰板;线锤;木楔。
1.2、材料①水泥:选用普通硅酸盐水泥,其水泥的各项指标应符合国家最新普通硅酸盐水泥标准的要求,水泥标号宜用32.5K以上等级。
②细河砂:含泥量不得大于2%。
③瓜米石:优先选用花岗岩石子,粒径不得大于20mm。
④胶水:选用791建筑胶水。
⑤轻质隔墙板:规格型号为:L×600×90 耐火极限≥2.5h,其放射性试验检测符合国家规范要求。
1.3、作业条件:1、结构框架已经施工完毕,且砼已达到设计标准强度。
2、楼层工作面处清理冲洗干净、楼板砼面密实坚固。
3、结构框架砼面密实,没有进行粗装修抹灰,楼地面面层没有施工,基层清理干净。
4、工程图纸中安装位置、标高明确,对现场施工工作人员交底清晰。
5、各特殊工种已经培训合格并持上岗证,用电及机械操作安全交底落实到人。
1.4、操作方法:1、一般隔墙板安装要求:板头:在板头与梁(板)连接处贴玻璃纤维网格布。
板间:墙板从砼墙(柱)边向门边的方向安装,若需补小板,则补在靠砼墙(柱)边或JQT板墙中间,不能补在门边。
板脚:板脚填塞前应把地面清理、淋水,当板脚下地面的间隙小于15mm时,应保证能堵塞密实,改用粗砂拌成的1:2水泥砂浆代替C20细石混凝土。
2、墙板固定:安装时要在墙板侧面的凹凸槽中间的上、下各打一根∮8钢筋头,以更好的固定墙体。
3、接板措施:由于楼层个高度不一致,往往需要接板,接板时必须错缝,错缝10-30公分,上梁底与板连接处,要打顶灰,接点要加足灰浆,凹凸槽内的上、下两端打钢筋头,与梁底连接,于楼面连接,增强墙体整体性能。
4、对于留孔洞、管线槽等部分的处理措施:当设计需要在JQT板上预留空调管洞时,应尽可能的在安板时即割留洞位,以减少安装好的墙板再打孔凿眼。
轻质隔墙施工方案技术交底一、施工前准备在进行轻质隔墙的施工前,需要对工程所需材料和工具进行准备,确保施工过程中的顺利进行。
具体准备工作如下:1.材料准备:轻隔墙施工常用的材料包括轻质砖块、石膏板、龙骨、挂件、膨胀螺栓等。
在选购材料时,需注意质量和规格是否符合要求,确保施工质量。
2.工具准备:施工所需工具主要包括切割机、电动螺丝刀、尺子、铅笔、搅拌机等。
确保工具的完好无损,并根据实际需要准备相应数量和规格的工具。
3.施工方案设计:根据实际需求设计轻质隔墙的施工方案,确定墙体的位置、尺寸、结构等各项参数,保证施工过程中按照计划进行。
二、施工步骤1. 龙骨安装1.根据设计方案确定龙骨的位置和间距,使用电动螺丝刀将龙骨固定在墙面和地面上。
2.龙骨的安装要水平、垂直,且间距要均匀,确保后续石膏板的固定牢固。
2. 石膏板固定1.根据设计要求,在龙骨上安装石膏板,使用螺丝将石膏板固定在龙骨上。
2.确保石膏板的拼接平整、密实,避免出现开裂和变形现象。
3. 墙体处理1.对墙体进行打磨、刷腻子等处理,使墙体平整光滑。
2.根据需要进行涂料处理或其他装饰工艺,提升隔墙的美观性和实用性。
三、施工注意事项1.安全第一:在施工过程中,保证施工人员的人身安全,使用工具和材料时要注意安全操作规范。
2.质量优先:保证施工质量是施工的首要任务,确保轻质隔墙的稳固性和美观性。
3.沟通顺畅:施工过程中要加强施工人员之间的沟通,协调各项工作,确保施工进度和效果符合预期。
结语轻质隔墙施工是建筑装饰的重要工程之一,正确的施工方案和技术交底对工程质量和效果具有至关重要的影响。
只有严格按照规范要求进行施工,才能保证隔墙的稳固性和美观性。
希望本文提供的轻质隔墙施工方案技术交底能为相关施工工作者提供一定的参考和帮助。

一、工程名称:[请填写工程名称]二、施工部位:[请填写施工部位]三、施工时间:[请填写施工时间]四、施工班组:[请填写施工班组]五、交底内容:1. 施工人员须知(1)施工人员必须身体健康,无恐高症、心脏病等不宜从事高空作业的疾病。
(2)施工人员应经过专业培训,熟悉轻质隔墙安装工艺和安全操作规程。
(3)施工人员必须佩戴安全帽、安全带、手套等个人防护用品。
2. 施工现场管理(1)施工现场应设置安全警示标志,明确施工区域、安全通道、危险区域等。
(2)施工现场应保持整洁,材料堆放整齐,不得随意堆放杂物。
(3)施工现场应设置临时消防设施,确保消防通道畅通。
3. 材料及工具管理(1)材料应按照规格、型号、批次分类堆放,并做好标识。
(2)工具应定期检查、维护,确保使用安全。
(3)施工过程中,不得使用损坏、老化、不符合安全要求的工具。
4. 施工工艺及安全操作(1)施工前,应对施工现场进行清理,确保无障碍物。
(2)搬运轻质隔墙板时,应使用专用设备,不得用手直接搬运。
(3)安装过程中,应确保墙体接缝严密,避免出现空鼓、裂缝等现象。
(4)高空作业时,施工人员应系好安全带,并做好安全防护措施。
(5)施工过程中,不得擅自改变施工方案,确保施工质量。
5. 施工现场消防及用电安全(1)施工现场应配备足够的消防器材,并定期检查、维护。
(2)施工现场用电设备应严格按照规定安装、使用,确保用电安全。
(3)施工现场不得乱拉乱接电线,不得在潮湿、有腐蚀性气体的环境下使用电器设备。
6. 施工现场环保及文明施工(1)施工现场应做到文明施工,不得噪音扰民。
(2)施工过程中,不得随意丢弃垃圾,应分类堆放并送至指定地点。
(3)施工结束后,应将施工现场清理干净,恢复原状。
六、交底人签字:[请填写交底人姓名及职务]七、安全员签字:[请填写安全员姓名及职务]八、接收人签字:[请填写接收人姓名及职务]九、注意事项:1. 施工过程中,如发现安全隐患,应立即停止施工,并报告相关管理人员。

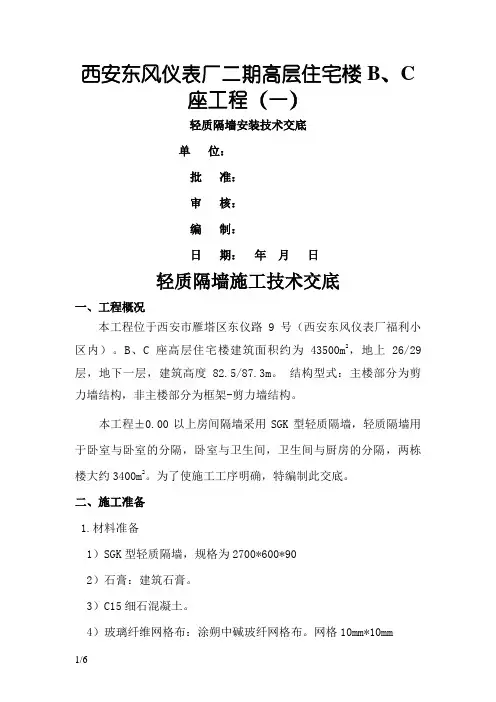

西安东风仪表厂二期高层住宅楼B、C座工程(一)轻质隔墙安装技术交底单位:批准:审核:编制:日期:年月日轻质隔墙施工技术交底一、工程概况本工程位于西安市雁塔区东仪路9号(西安东风仪表厂福利小区内)。
B、C座高层住宅楼建筑面积约为43500m2,地上26/29层,地下一层,建筑高度82.5/87.3m。
结构型式:主楼部分为剪力墙结构,非主楼部分为框架-剪力墙结构。
本工程±0.00以上房间隔墙采用SGK型轻质隔墙,轻质隔墙用于卧室与卧室的分隔,卧室与卫生间,卫生间与厨房的分隔,两栋楼大约3400m2。
为了使施工工序明确,特编制此交底。
二、施工准备1.材料准备1)SGK型轻质隔墙,规格为2700*600*902)石膏:建筑石膏。
3)C15细石混凝土。
4)玻璃纤维网格布:涂朔中碱玻纤网格布。
网格10mm*10mm5)玻纤布条:条宽60mm,用于板缝处理。
条宽200mm,用于墙面阴阳转角附加层。
2.施工条件准备1)基层清理干净,无污染。
2)砌体施工完成。
具备隔墙施工条件。
三、施工工艺隔墙条板底部安装→隔墙条板顶部安装→板面基层处理→墙面转角处处理→零星工程1.具备安装条件后,通过放线、定位确定隔墙条板的安装位置。
立板时下端留20-30mm缝隙,用木楔对楔背紧,在条板侧边企口槽内满刮石膏型粘结剂,挂线靠平将板揉挤密实,挤出的胶粘剂要及时刮平,板下端缝隙用C15细石混凝土塞填密实,当混凝土达到强度后,拆除小木楔,并将孔洞堵实。
单层条板平面以及与楼地面连接示意如下:2.隔墙条板顶端与顶板、梁底、混凝土墙、砖墙等主体结构连接,采取在两块条板顶端拼缝之间设u型钢板卡与主体结构连接用射钉固定,安装后顶缝内满用粘结剂填塞压实,两侧刮平,贴200宽玻纤。
示意图如下:3.条板拼缝处,先用粘结剂刮一道,贴60mm宽玻纤网布条一层,再用粘结剂压实。
饰面做法按图纸要求施工。
条板拼缝处施工如下图:4.墙面转角处,也必须贴200mm宽玻纤网布条一层,在门窗洞口、转角、墙顶也应加贴玻纤网布条。
一、交底目的为确保轻体隔墙板安装过程中的施工安全,预防安全事故的发生,特进行本次安全技术交底。
二、交底内容1. 施工人员安全培训(1)所有参与轻体隔墙板安装的施工人员必须经过专业培训,掌握轻体隔墙板安装的基本技能和安全操作规程。
(2)施工人员应熟悉本工程的施工图纸、技术规范和施工方案,了解施工过程中可能存在的安全隐患。
2. 施工现场安全措施(1)施工区域应设置明显的警示标志,提醒过往人员注意安全。
(2)施工人员应佩戴安全帽、安全带等个人防护用品,防止高处坠落。
(3)施工过程中,严禁酒后作业、疲劳作业和带病作业。
3. 施工工具与材料安全(1)施工工具应定期检查,确保完好、安全。
(2)施工材料应存放整齐,不得堆放过高,防止滑落伤人。
4. 轻体隔墙板安装安全要点(1)安装前,应检查墙板质量,确保无裂缝、变形等缺陷。
(2)安装过程中,墙板应水平放置,不得倾斜。
(3)墙板与顶板、地板及相邻墙壁、墙板之间的缝隙,应用专用胶塞满填实。
(4)安装过程中,严禁用力过猛,以免损坏墙板。
(5)墙板安装完毕后,应检查墙板与顶板、地板及相邻墙壁的连接牢固程度。
5. 应急预案(1)发生高处坠落事故时,立即启动应急预案,迅速组织救援。
(2)发生火灾事故时,立即报警,并组织人员疏散。
(3)发生触电事故时,立即切断电源,并采取相应措施进行救治。
三、交底要求1. 施工人员应认真听取安全技术交底,并签字确认。
2. 施工过程中,施工人员应严格遵守安全操作规程,确保施工安全。
3. 施工现场安全员应加强巡查,及时发现并纠正安全隐患。
4. 施工单位应定期组织安全教育培训,提高施工人员的安全意识。
四、交底时间本次安全技术交底时间为____年____月____日,由____(姓名)进行交底。
五、交底人签字交底人:____(姓名)备注:本安全技术交底模板仅供参考,具体交底内容应根据实际工程情况进行调整。

一、工程名称:________________________二、施工单位:________________________三、施工部位:________________________四、施工内容:轻质板墙安装五、交底内容:1. 安全意识教育(1)施工人员必须严格遵守国家有关安全生产的法律法规,增强安全意识,提高自我保护能力。
(2)加强安全生产教育培训,提高施工人员的安全操作技能。
2. 施工现场安全措施(1)施工现场必须设置明显的安全警示标志,提醒施工人员注意安全。
(2)施工现场应保持整洁、有序,防止杂物堆积,确保施工通道畅通。
(3)施工现场应设置临时安全防护设施,如安全网、安全带、防护栏杆等。
3. 施工人员安全要求(1)施工人员必须佩戴安全帽,进入施工现场必须正确佩戴安全帽。
(2)高空作业人员必须佩戴安全带,并系好安全带。
(3)施工人员不得酒后作业,不得在施工现场打架、斗殴。
4. 施工操作安全(1)轻质板墙安装前,应对施工现场进行清理,确保施工环境安全。
(2)安装轻质板墙时,应使用专用工具,严禁使用手直接搬运板材。
(3)搬运板材时,应注意平衡,防止板材倾倒,造成伤害。
(4)安装过程中,应注意观察周围环境,防止误伤他人。
5. 施工用电安全(1)施工现场应使用符合国家标准的电气设备,并定期检查、维护。
(2)施工现场严禁私拉乱接电线,使用电器设备时应遵守操作规程。
(3)施工现场应设置临时配电箱,并配备漏电保护器。
6. 施工材料安全(1)施工材料应按照规定堆放,不得超高、超宽堆放。
(2)施工材料应远离火源、热源,防止火灾事故发生。
(3)施工材料应避免受潮、受腐蚀,确保材料质量。
7. 环境保护(1)施工现场应做到文明施工,减少噪音、粉尘污染。
(2)施工垃圾应及时清理,不得随意堆放。
(3)施工过程中,应采取措施降低噪音、粉尘排放。
六、交底人:________________________七、接收人:________________________八、交底日期:________________________九、备注:1. 本交底适用于轻质板墙安装工程。

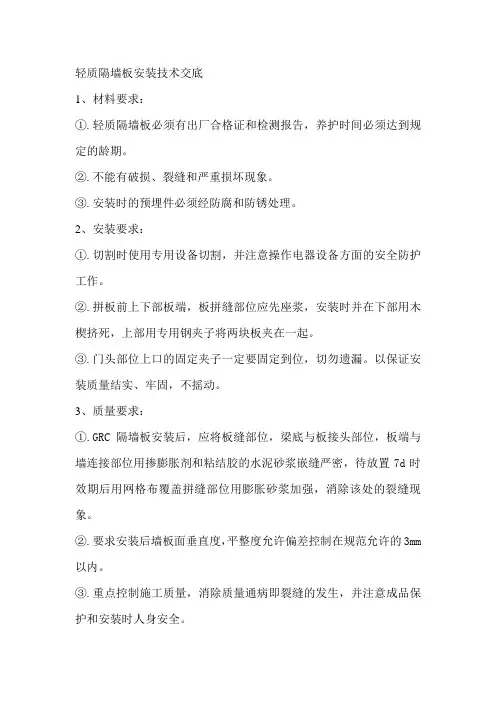

轻质隔墙板安装技术交底1、材料要求:①.轻质隔墙板必须有出厂合格证和检测报告,养护时间必须达到规定的龄期。
②.不能有破损、裂缝和严重损坏现象。
③.安装时的预埋件必须经防腐和防锈处理。
2、安装要求:①.切割时使用专用设备切割,并注意操作电器设备方面的安全防护工作。
②.拼板前上下部板端,板拼缝部位应先座浆,安装时并在下部用木楔挤死,上部用专用钢夹子将两块板夹在一起。
③.门头部位上口的固定夹子一定要固定到位,切勿遗漏。
以保证安装质量结实、牢固,不摇动。
3、质量要求:①.GRC隔墙板安装后,应将板缝部位,梁底与板接头部位,板端与墙连接部位用掺膨胀剂和粘结胶的水泥砂浆嵌缝严密,待放置7d时效期后用网格布覆盖拼缝部位用膨胀砂浆加强,消除该处的裂缝现象。
②.要求安装后墙板面垂直度,平整度允许偏差控制在规范允许的3mm 以内。
③.重点控制施工质量,消除质量通病即裂缝的发生,并注意成品保护和安装时人身安全。
空调铁艺栏杆安装安全技术交底一、材料要求:1、金属栏杆选型符合设计要求,造型美观大方。
2、焊接材料焊条应有出厂合格证。
二、安装要求:1、采用胀管螺栓可靠焊接联接,每焊接点处用两个胀管螺栓焊接牢固,焊缝宽度、高度符合要求。
2、每个焊点需经专业质检人员验收。
三、安装安全要求:1、高空作业必须戴安全帽,系好安全带,注意相互间交叉作业和协调配合。
2、有恐高症、高血压严禁进行该项作业活动。
3、临边作业时注意个人安全防护,小心脚下要站稳,站在安全可靠位置方可操作。
4、使用电钻打孔时要注意设备及电源线方面的破损检查,以免发生安全事故。
5、手中拿的工具及材料一定要拿稳、拿牢,避免高坠发生物体打击伤人的安全事故。
通风道安装技术交底一、材料要求:1、不合格产品不允许用于该工程,有缺楞掉角,破损严重的通风道严禁安装,应及时清退和更换。
2、通风道产品符合设计要求,规格、尺寸满足设计要求。
二、安装要求:1、严格按安装方案报批的施工安装方法进行安装,每层均用2Ф12以上钢筋与楼层结构可靠连接、支撑、固定。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
工程名称xxxxx四期公租房项目交底日期2015/3/17 施工单位xxxxx建筑有限公司分项工程名称轻质隔墙交底提要轻质隔墙板安装交底内容:审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。
2.当做分项工程施工技术交底时,应填写"分项工程名称"栏,其他技术交底可不填写。
1.本表由施工单位填写,交底单位与接受交底单位各存一份。
工程名称xxxxx四期公租房项目交底日期2014/11/14 施工单位xxxxx建筑有限公司分项工程名称轻质隔墙交底提要轻质隔墙板安装交底内容:六、接缝处理板缝处理应该在条板安装完毕7天后进行板缝处理,严禁随安装条板随处理板缝。
1、两板接缝处处理:两板接缝水泥粘接剂必须饱满挤紧,用水泥粘接剂填充和抹平两扳平面,然后粘贴5cm的纤维网格布。
注:1)1:1水泥砂浆制成的防裂护层,其粘结强度达到1.2kg/cm2,有效防止开裂。
2)防裂接缝带是50mm 宽专用接缝带。
3)转角处用胶粘结100mm宽接缝带。
4)水电管盒孔的留置处理:根据电盒线管的预定位置,在条板上精确标示位置线,用云石机切割立板,立板后将线盒固定,用豆石混凝土填平。
5)隔墙板中部的电盒管线开槽,严禁横向开槽及超大洞口,应在墙面上标示位置线后开槽,待电管安装完毕,填入混凝土。
6)如果隔墙板已安装好,需开槽补槽,开槽必须用云石机、角磨机,严禁随意剔凿。
2、顶板与板顶端的处理,两者的缝间用水泥粘接剂满刮平,用抹子将10cm的纤维网格布刮实一半与板面,另一半留至顶板刮腻子覆盖。
阴阳角同办法处理。
审核人交底人接受交底人1.本表由施工单位填写,交底单位与接受交底单位各存一份。
轻质隔断板安装技术交底
1. 引言
本文档旨在对轻质隔断板的安装技术进行交底。
轻质隔断板是一种常见的隔断材料,其轻便、耐用以及方便安装的特点使其广泛应用于建筑领域。
正确的安装技术对于确保隔断板的稳固性和效果至关重要,因此本文将对安装过程中的关键步骤和注意事项进行详细说明。
2. 安装前准备
在进行轻质隔断板的安装之前,需要进行以下准备工作:
- 确定隔断板的安装位置和尺寸,确保符合设计要求;
- 准备所需要的安装工具和材料,包括螺丝刀、螺丝、墙面固定件等;
- 检查安装现场的墙面和地面是否平整,如有不平整的地方需要提前处理。
3. 安装步骤
按照以下步骤进行轻质隔断板的安装:
1. 将隔断板放置在合适位置,并使用水平仪进行水平校准;
2. 使用螺丝刀将隔断板与墙面固定件相连接,确保连接牢固;
3. 检查隔断板安装的稳固性,确保其没有晃动或松动的现象;
4. 根据需要,安装相应的门和窗户。
4. 注意事项
在进行轻质隔断板的安装过程中,请注意以下事项:
- 确保隔断板的尺寸和安装位置符合设计要求;
- 使用适当的安装工具和材料,并按照说明进行操作;
- 定期检查隔断板的连接件和固定件,如有松动或损坏应及时修复;
- 如需更换或拆除隔断板,请谨慎操作,避免对周围结构造成损坏。
5. 结论
通过本文档的交底,我们详细介绍了轻质隔断板的安装技术。
正确的安装过程和注意事项将确保隔断板的稳固性和效果。
在进行
安装时,请遵循本文提供的步骤和建议,保证安全、高效地完成安装工作。
以上为轻质隔断板安装技术交底的文档内容。
最新轻质隔墙墙板的安装技术交底分析隔墙墙板是建筑设计中重要的一种构件,它不仅需要满足隔离、隔音、隔热等功能,还需要与装饰材料协调配合,形成完美的室内装饰效果。
近年来,以轻质、环保为特色的隔墙墙板越来越受到市场青睐。
本文将针对最新轻质隔墙墙板的安装技术进行分析。
一、材料准备1.1 隔墙墙板选择质量优良、符合国家建材标准的隔墙墙板。
常用材质有硅酸钙板、水泥板、木质板等。
此处以硅酸钙板为例进行分析。
1.2 隔离材料选用隔音隔热效果好、不易老化、不易腐蚀的材料。
常用材料有玻璃棉、岩棉、聚氨酯泡沫等。
此处以岩棉为例进行分析。
1.3 生产工具常用的生产工具有电钻、撬棍、工具箱、卡尺、量角器等。
二、安装步骤2.1 预处理工作检查施工现场是否达到要求,清理施工区域,保证周边环境无碍。
2.2 安置隔离材料在施工板两侧添加隔离材料,岩棉的长度应同时边界,至墙板顶部顶出。
2.3 计量尺寸利用卡尺、量角器等测量仪器度量好墙板的最佳纵向、横向位置,确保墙板稳定、垂直。
根据墙板尺寸,充分利用墙板尺寸调整布局,尽可能减小墙板切割等处理操作。
2.4 固定隔墙墙板在墙板角落处钻孔,之后用插头、木刻刀、螺丝等工具固定板。
2.5 加强固定为使墙板牢固,同时避免过度夹紧,应将螺丝间隔固定在墙板下端以实现更好的支撑。
2.6 处理细节问题在安装过程中,需要在穿孔处添加隔音条以消除共鸣。
此外,在孔等细节处,也需确保水平度和垂直度。
三、注意事项3.1 施工注意施工时要承担好搬运、安装、加固的全部工作。
3.2 牢固度判定需判断墙板与安装环境接触质量,并定期以观察是否松动。
3.3 安全问题施工过程中,需牢记安全。
装卸材料时需防止灰尘、破裂以及其他危险。
四、最新轻质隔墙墙板的安装技术交底分析,囊括了材料准备、安装步骤、注意事项三个部分。
此算法适用于硅酸钙板等材料的隔墙墙板。
施工人员必须配备先进的工具,并注意施工过程中的安全问题。
轻质隔板墙技术交底四篇篇一:轻质隔板墙技术交底技术交底记录编号表C2-1XXXX物流中心D地块D-8#、D-9#工程名称交底日期楼分项工程名轻质隔墙施工单位XX集团XX分公司XX项目部称交底提要轻质隔墙板安装编号表C2-1XXXX物流中心D地块D-8#、D-9#交底日期工程名称楼分项工程名施工单位XX集团XX分公司XX项目部轻质隔墙称交底提要轻质隔墙板安装交底内容:一、概述轻质隔墙板是以氧化镁、氯化镁、锯末、结、粉煤灰等材料为主原料,再配以适量辅料,经科学配方制成的具有防火、防水、防裂纹性能的中空隔墙板和夹芯隔墙板,该产品充分利用自然资源,变废为宝,既节约能源,又保护环境,有广泛的发展前途。
该墙板具有重量轻、强度高、表面只需刮少量腻子既可上色,施工安全简便,并具有贯通的空腔内,穿管安装等特点。
二、适用范围本图集适用于住宅和一般民用建筑的非承重内隔墙,阳台隔板,室内装饰壁柜隔断等。
三、物理力学性能轻体隔墙板的物理学性能符合国家建筑工业行业标准《住宅内隔墙轻质条板》JG.T169-20XX的规定。
编号表C2-1XXXX物流中心D地块D-8#、D-9#工程名称交底日期楼分项工程名轻质隔墙施工单位XX集团XX分公司XX项目部称交底提要轻质隔墙板安装接受交底审核人交底人人由交底单位填写,交底单位与接受交底单位保存。
当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写。
篇二:轻质隔墙技术交底一.施工材料及工具准备1.建筑用轻质隔墙条板(陶粒)1.1产品规格和尺寸600宽*90厚2.条板隔墙的主要配件及辅助材料2.1、U形卡:条板与顶面与地面的连接采用U形卡连接。
2.2.专用粘结剂:用于条板和条板之间、条板和主体结构之间二、施工工艺及安装方法1、施工流程测量放线—复核弹线—板墙安装—填塞板底砂浆—砂浆灌孔—线管开槽—板缝修补—墙面修补—最终验收2、安装方法(1)、第一块条板两侧涂抹足够的粘结剂,按照底部墨线的位置进行位置固定,然后检查其垂直偏差,方法是:靠尺竖直贴于板面,待吊锤稳定后,观察吊线偏离基线的程度,偏差不超过3mm。

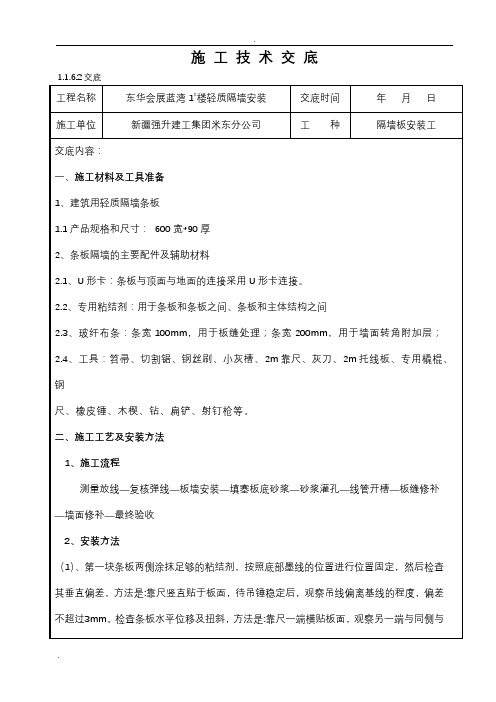

技术交底交底内容:一·质量标准及执行规范:轻质墙板施工执行《建筑轻质条板隔墙技术规程》JGJ/T157-2008轻质墙板验收执行标准《建筑装饰装修工程质量验收规范》(GB50210—2001)。
二·安全操作事项:(1)进入施工现场必须正确佩戴安全帽,严禁挪动安全防护设施。
(2)从事外墙面施工作业人员必须定期进行体格检查,对患病不适应高空作业人员,不准从事高空作业。
(3)外墙外架上施工作业必须系好安全带并挂在牢固处,不准挪动防护安全网及安全防护板,不准随意搭拆外架。
(4)严禁非专职电工拉闸和合闸或随意拉线安装临时照明,现场所有机械设备都需设置接地装置。
(5)凡带电作业的中、小型操作机械施工人员穿带安全防护用品方可上岗操作。
(6)服从现场甲方、监理、总包方安全管理,发现隐患及时消除,对违反安全操作规程的现象及时处理和纠正。
(7)不允许穿拖鞋,不允许在施工现场吸烟,遵守治安条例,不许打架斗殴。
三·施工工艺轻质墙板安装方法及技术措施轻质墙板安装2、与轻质墙板相接触的墙、砼柱等均用1:3胶水涂刷湿润,便于胶结。
如已抹灰,须先清除抹灰砂浆层,再清灰、涂刷。
3、与其它墙、柱接触处立面抹增强粘接胶浆。
4、按墙体净高选用不同长度的墙板,侧立、凹槽向上,用6寸毛刷蘸胶液湿润,抹上备制好的粘结胶浆(顶面、凹槽、侧面)。
有预留管线处应在墙板上先切割管槽。
为防止顶面胶浆掉入孔中,预先用泡沫棒堵墙板上端孔,增大胶浆接触面从而增强顶面与梁板的粘结力。
5、安装一板到顶的墙板采用下楔法:由两人将墙板扶正就位,一人拿撬棒。
就位后,由一人在一侧推挤,准确对线。
一人用撬棒将墙板撬起,边撬边挤,并通过撬棒的移动,使墙板移在线内,使粘结胶浆均匀填充接缝(以挤出浆为宜),一人准备木楔,拿好铁锤,待对准线的时候,撬棒撬起墙板不动,用木楔固定,铁锤敲紧。
∙木楔两个为一组,每块墙板底脚打两组,固定墙板时用铁锤(4磅)在板底两边徐徐打入木楔,木楔位置应选择在墙板实心肋位处,以免造成墙板破损,为便于调校应尽量打在墙板两侧。
