项目管理工作总结范文我于____年____月____日进入____集团置业公司,并于____月____日进驻百货大楼项目工地担任项目经理,至今已三个月有余。
在这____个月的工作中,项目部在集团置业公司的大力支持、指导下,克服了诸多困难,走到今天,极为不易。
目前工地正处于打桩阶段,现已完成桩基施工任务的____%,下一步的施工任务虽然异常艰巨,但还是有信心有能力完成各阶段工期目标。
下面我将____年____个月以来的工作情况及下一年的工作计划做以下汇报:一、前期施工准备阶段百货大楼工程作为____县的招商引资项目,只要有利于工程施工进度,基本上都能得到政府的支持与帮助,但开工之前还必须完成以下工作,才能顺利开工。
1、地下室控制边线放样。
2、建筑物放线。
3、规划部门进行验线工作。
4、将测绘部门提供的水准点、坐标控制点提交总包单位。
5、两次组织基坑支护施工图设计交底及图纸会审。
6、桩基施工图设计交底及图纸会审。
7、规划部门提供本项目周边市政管线图纸。
8、协助完成工地临时用电量不足扩容工作。
9、开工前去质安站办理质量监督手续事宜。
二、施工阶段打桩施工前,场地内基坑土方已开挖约两米五深,由于当时没有施工图纸,大部分地方均未开挖到位。
考虑到四周靠边一排桩施工有足够的工作面,需要土方开挖单位的配合将余土挖除。
土方开挖单位很长一段时间都不配合我司的工作安排,与我方保持对立情绪,甚至发展到来工地闹-事,工地工作一度无法开展。
经过我方耐心细致、不厌其烦地努力去沟通,同时了解到当地其他工地的土方开挖单价,最终通过奖励的方式才与土方开挖单位达成协议。
基坑土方开挖两米五后,给现场打桩带来很大的影响。
混凝土运输车根本无法开进工地,基坑表面为粉砂土,一旦下雨,粉砂土层承载力急骤下降,打桩施工难度很大。
总包单位将会以此为借口,施工场地三通一平不具备条件,将会产生费用及工期的索赔。
我方当机立断,积极组织当地施工单位进行场地内塘渣回填,确保了打桩施工对场地的需要。

项目进度管理总结汇报
尊敬的各位领导、同事们:
我很荣幸能够在这里向大家汇报我们项目的进度管理情况。
在过去的一段时间里,我们团队经过不懈的努力和合作,取得了一些显著的成绩。
以下是我们项目进度管理的总结汇报:
首先,我们在项目启动阶段制定了详细的项目计划和时间表,明确了每个阶段的目标和里程碑。
通过团队成员的紧密合作和高效沟通,我们成功地完成了项目规划和需求分析阶段,为后续工作奠定了坚实的基础。
其次,在项目执行阶段,我们严格按照计划进行工作,及时解决了一些技术难题和人力资源调配问题,确保了项目进度的顺利推进。
同时,我们也加强了对项目风险的管理和控制,及时调整了工作策略,避免了一些潜在的风险对项目进度的影响。
最后,在项目收尾阶段,我们对项目的成果进行了全面的验收和总结,及时修改了一些存在的问题和不足,确保了项目交付的质量和效果。
同时,我们也对项目的管理经验和教训进行了总结和归
纳,为今后类似项目的开展提供了宝贵的经验借鉴。
总的来说,我们项目进度管理取得了一定的成绩,但也存在一些不足和改进的空间。
我们将继续努力,不断提高团队的执行力和协作能力,确保项目的顺利完成。
同时,我们也期待各位领导和同事们能够给予更多的支持和指导,共同推动项目的成功实施。
谢谢大家!。
项目管理工作总结参考模板由于全体员工质量、安全意识的进一步提高,经过上下共同努力,一年来,公司所监工程项目质量、安全生产形势整体平稳,项目管理水平稳步提高。
为总结过去,更好地完成新一年的工作,现将____年度的工作总结如下:一、完善管理制度,进一步规范项目管理修订完善公司有关管理制度并要求____、执行公司原项目管理制度在实施过程中,由于部分条款不能适应现阶段公司项目的管理,有的制度条款需要补充完善,有的制度需要建立健全,为进一步完善项目管理制度,切实做好公司在监项目的质量安全管理工作,项目管理部修订一系列管理文件,并签发各分公司、各项目监理部,要求组织学习和认真____、执行。
由于公司实行抓大放小的经营理念和努力拓展外地市场等一系列的经营举措的实施,公司承接的大项目逐年增多,外地分公司的建设与发展也逐步走向规模。
随着近年来公司业务的不断拓展,因此公司项目管理工作必须实行“强化制度建设,实行分级管理”。
今年以来项目管理部着重强化落实各分公司的制度建设和项目管理工作,要求各分公司要依据总公司的纲领性文件和规章制度制定有针对性的切实有效的管理制度,分公司必须对所属的项目巡查督促到位,做到层层制度完善,人人责任明确,真正做到以制度管项目,把项目管理工作落到实处。
二、加强在建项目质量、安全巡查,强化监管力度对新开工项目及所有在建项目进行全面摸底排查,采取针对性检查排除安全质量隐患。
新开工项目做到摸底登记到位,对保障房项目及存在重大危险源项目跟踪督查到位。
根据公司的管理制度和有关文件,项目管理部分季度制定了质量安全工作检查计划,并成立检查组,明确检查内容及时间安排,重点检查:分公司对其所属项目的检查情况;总监履责及到岗情况;项目监理部人员配备、持证及履责情况;工程实体质量、安全及文明施工监理情况;监理资料的收集、整理情况。
三、存在的问题和不足部分工程项目存在监理人员配备数量不足。
部分项目大型设备存在安全隐患:塔吊、人货电梯未经过检测验收合格就运行使用,项目监理部对存在的问题不能及时督促整改到位。

项目汇报范本1.项目总结报告怎么写XX项目总结报告XX单位管理委员会(你要汇报的机构,不能针对个人):受领导指派,我于XX年XX月XXX日负责XX项目。
X个月来,在领导的大力支持及同志们的密切配合下,项目进展顺利。
于XX年XX月XX日圆满地完成了该项工作。
现将项目建设情况汇报如下:一、项目基本情况:这一段回顾一下项目立项的依据及意义。
二、建设中的工作情况(最好给每一个小标题都起一个煽情的名字)你是如何干的。
包括你的指导思想、工作方针、工作措施、工作实际。
可以加入一两个工作片断,以显得更加真实、感人。
其实主要目的应该是向领导邀功。
三、建成后的各项指标,要有具体数据,并以简要的分析做结语(这一段和二、建设中的工作情况调换也可以。
灵活掌握吧)。
四、存在的不足:(在这里矫情一下,比如发现了自身知识积累不足等)五、几点体会:(在这里你向领导表忠心。
以“总之,在领导的大力支持下,该项目取得了成功,你个人的业务素质也在工作中也得到了提高”结束本段)。
以上是XX项目工作情况。
请审阅。
XXX(这里是姓名,前面也可加公司名称和职务)年月日。
2.项目报告怎么写项目可行性报告范文一、基本情况1.项目单位基本情况:单位名称、地址及邮编、联系电话、法人代表姓名、人员、资产规模、财务收支、上级单位及所隶属的市级部门名称等情况。
可行性研究报告编制单位的基本情况:单位名称、地址及邮编、联系电话、法人代表姓名、资质等级等。
合作单位的基本情况:单位名称、地址及邮编、联系电话、法人代表姓名等。
2.项目负责人基本情况:姓名、职务、职称、专业、联系电话、与项目相关的主要业绩。
3.项目基本情况:项目名称、项目类型、项目属性、主要工作内容、预期总目标及阶段性目标情况;主要预期经济效益或社会效益指标;项目总投入情况(包括人、财、物等方面)。
二、必要性与可行性1.项目背景情况。
项目受益范围分析;国家(含部门、地区)需求分析;项目单位需求分析;项目是否符合国家政策,是否属于国家政策优先支持的领域和范围。

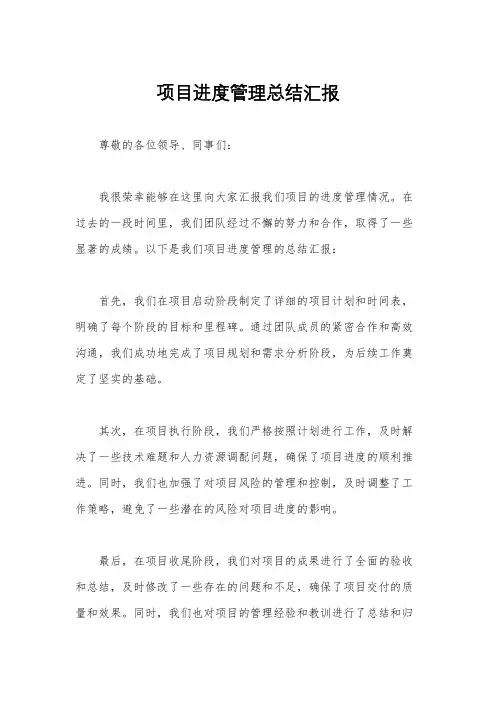

项目进度管理总结汇报
尊敬的各位领导和同事们:
我很荣幸能够在此向大家汇报我们项目的进度管理情况。
自从
项目启动以来,我们团队一直在努力推进项目进展,确保项目能够
按时高质量地完成。
以下是我们项目进度管理的总结汇报:
1. 项目目标和计划,在项目启动阶段,我们明确了项目的目标
和计划。
我们设定了清晰的项目目标,并制定了详细的项目计划,
确保每个阶段的任务都能够按时完成。
2. 进度跟踪和监控,我们建立了严格的进度跟踪和监控机制,
确保项目进度得到及时的反馩和调整。
我们每周举行项目进展会议,对项目进展情况进行全面的分析和评估,及时发现并解决问题。
3. 风险管理,在项目进行过程中,我们也积极进行风险管理,
针对可能出现的风险,我们制定了相应的风险应对方案,确保项目
进度不受不利因素的影响。
4. 沟通协调,我们注重团队内部和外部的沟通协调,确保每个
成员都清楚自己的任务和责任,并且能够有效地协作。
我们也与客
户和相关部门保持密切的沟通,及时反馈项目进展情况。
5. 成果展示,在项目进行过程中,我们也不断展示项目成果,
与客户和相关部门进行沟通和交流,确保项目的成果能够得到认可
和肯定。
总的来说,我们项目进度管理的工作取得了一定的成绩,但也
存在一些问题和不足之处。
在今后的工作中,我们将进一步加强项
目进度管理,不断优化工作流程,确保项目能够按时高质量地完成。
感谢各位领导和同事们对我们工作的支持和关心,我们将继续
努力,确保项目圆满成功。
谢谢!。

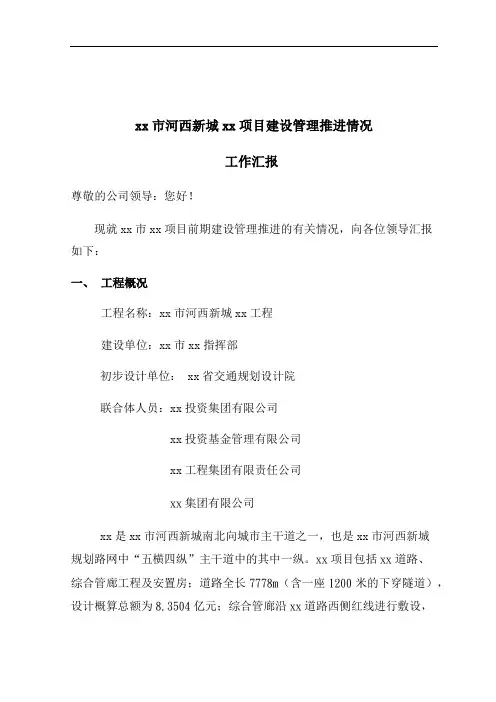

xx市河西新城xx项目建设管理推进情况工作汇报尊敬的公司领导:您好!现就xx市xx项目前期建设管理推进的有关情况,向各位领导汇报如下:一、工程概况工程名称:xx市河西新城xx工程建设单位:xx市xx指挥部初步设计单位: xx省交通规划设计院联合体人员:xx投资集团有限公司xx投资基金管理有限公司xx工程集团有限责任公司xx集团有限公司xx是xx市河西新城南北向城市主干道之一,也是xx市河西新城规划路网中“五横四纵”主干道中的其中一纵。
xx项目包括xx道路、综合管廊工程及安置房;道路全长7778m(含一座1200米的下穿隧道),设计概算总额为8.3504亿元;综合管廊沿xx道路西侧红线进行敷设,起点为为 309 国道,终点为规划十二路,全长 7783m,设计概算总额为10.8877亿元;征地拆迁及安置返迁房建设约9亿元,项目总投资为28亿元。
道路规划红线宽度64m,长7776.376m。
是该区南北方向的一条主干路。
道路断面为: 4.0m人行道+5.0m非机动车道+4.0m机非绿化隔离带+15.0m机动车道+8.0m中央绿化分隔带+15.0m机动车道+4.0m机非绿化隔离带+5.0m非机动车道+4.0m人行道。
道路横断面图综合管廊收纳电力、电信、燃气、给水、中水、污水、热力等 7种线。
管廊横断面外尺寸为10.6m×4.2m,管廊内部划分为三个舱室,分别为管道综合舱、缆线及污水舱、燃气舱。
管道综合舱净宽为 4.5m,收纳 DN600 热力、DN500 给水、DN400 再生水;缆线及污水舱净宽为3.0m,收纳 20 孔电力、30 孔电信以及 DN600 污水;燃气单独舱室,净宽为 1.7m,收纳 DN300 燃气管道。
地下管廊标准断面效果图二、项目近期工作开展情况(1)2015年9月xx市召开招商引资大会,我单位与xx集团共同参加,当日我单位与xx市政府签到框架协议。
(2)本工程我单位与xx投资基金管理有限公司,xx工程集团有限责任公司,xx集团有限公司联合体投标,于2016年7月15日开标,7月22日收到中标通知书,9月底完成与xx市政府的合同签订。

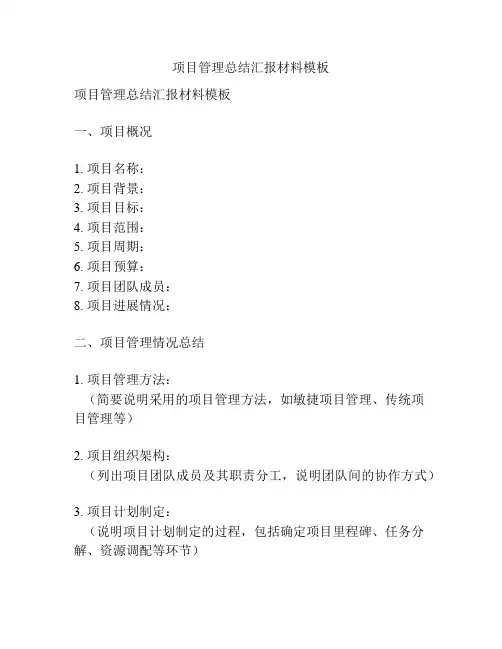

项目管理总结汇报材料模板项目管理总结汇报材料模板一、项目概况1. 项目名称:2. 项目背景:3. 项目目标:4. 项目范围:5. 项目周期:6. 项目预算:7. 项目团队成员:8. 项目进展情况:二、项目管理情况总结1. 项目管理方法:(简要说明采用的项目管理方法,如敏捷项目管理、传统项目管理等)2. 项目组织架构:(列出项目团队成员及其职责分工,说明团队间的协作方式)3. 项目计划制定:(说明项目计划制定的过程,包括确定项目里程碑、任务分解、资源调配等环节)4. 项目风险管理:(列举项目面临的风险,并说明项目组针对风险所采取的措施和应对策略)5. 项目沟通管理:(说明项目组内外部沟通渠道、频率以及所采用的沟通工具和方法)6. 项目质量管理:(说明项目质量管理计划、质量标准制定和质量评估措施)7. 项目变更管理:(说明项目变更管理制度和变更控制流程,包括变更请求的提出、评审和批准等步骤)三、项目成果与问题1. 项目成果:(简要列举项目已实现的关键成果,如交付的产品、达成的目标等)2. 项目问题:(列举项目执行过程中遇到的一些问题,如资源不足、进度延误等)3. 问题解决措施:(对于列举的问题,说明项目组采取的应对措施和解决办法)四、项目总结与反思1. 项目总结:(对整个项目的执行情况进行总结,评估项目目标的达成情况,以及达成目标的关键因素)2. 项目反思:(对项目执行过程中存在的不足和改进点进行反思,提出项目管理经验教训和改进建议)五、项目展望1. 项目下一步计划:(简述项目的下一步计划和目标,以及实现这些目标的关键措施)2. 项目前景展望:(简要展望项目的未来发展前景,分析项目的市场前景和竞争形势)六、项目管理干货分享1. 经验总结:(在项目管理过程中积累的经验和教训,分享给其他项目经理和团队成员)2. 持续学习:(鼓励团队成员继续学习和提升项目管理能力,推荐相关的学习资源和培训机会)以上模板仅供参考,实际编写时可以根据具体项目的特点和实际情况进行适当调整。

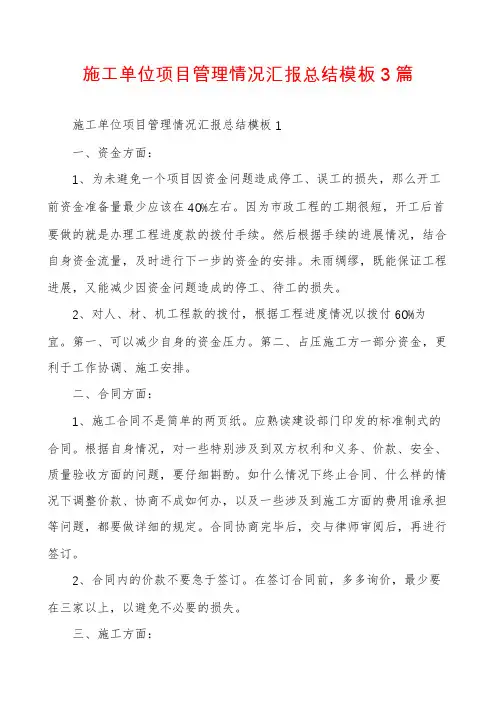

施工单位项目管理情况汇报总结模板3篇施工单位项目管理情况汇报总结模板1一、资金方面:1、为未避免一个项目因资金问题造成停工、误工的损失,那么开工前资金准备量最少应该在40%左右。
因为市政工程的工期很短,开工后首要做的就是办理工程进度款的拨付手续。
然后根据手续的进展情况,结合自身资金流量,及时进行下一步的资金的安排。
未雨绸缪,既能保证工程进展,又能减少因资金问题造成的停工、待工的损失。
2、对人、材、机工程款的拨付,根据工程进度情况以拨付60%为宜。
第一、可以减少自身的资金压力。
第二、占压施工方一部分资金,更利于工作协调、施工安排。
二、合同方面:1、施工合同不是简单的两页纸。
应熟读建设部门印发的标准制式的合同。
根据自身情况,对一些特别涉及到双方权利和义务、价款、安全、质量验收方面的问题,要仔细斟酌。
如什么情况下终止合同、什么样的情况下调整价款、协商不成如何办,以及一些涉及到施工方面的费用谁承担等问题,都要做详细的规定。
合同协商完毕后,交与律师审阅后,再进行签订。
2、合同内的价款不要急于签订。
在签订合同前,多多询价,最少要在三家以上,以避免不必要的损失。
三、施工方面:1、项目人员的组成与管理:①对于项目人员,要以精、强、能发挥主观能动性、恪职尽责的人员为主。
能力不强、业务不精、不适应工作的人员,要及时进行调整或清退。
②严格奖惩制度,事情要有安排、有落实、有反馈,建立2小时问题反馈制度,加强工作的事中控制,以便出现问题能够及时调整、解决。
③每周一召开一次列会,主要对一周的工作进行总结,安排本周的工作。
每日要召开施工碰头会,时间安排在晚饭后,由项目经理主持。
会上主要反映当天的施工进展情况、材料准备情况、以及出现的问题,然后由项目经理对第二天的事务进行安排。
特殊情况可安排施工方、材料方、机械方负责人参加。
④每日例会结束后,项目上所有工作人员进行施工日志的填写,做好每天的施工记录。
⑤完善财务制度,分级负责,严禁出现先买后报等情况。
工程项目管理工作总结报告模板硕果累累的____年已悄然过去,充满希望的____年已然来临,今天我们怀着激动的心情又迎来了这一年一度的年终总结大会,我们在这里总结过去、交流经验、畅想未来。
下面我向大家汇报我项目部____年的工作情况和____年的工作计划。
完成工程项目及产值:____年开工以来我项目完成了20#楼装修的收尾工作,按照公司制定的质量目标进行管理施工,厨厕间墙地砖均对缝铺铁,线盒居砖中或缝中设置,要求不同楼层同型号房间的插座位置均保持一致。
首层大厅装修效果图由公司设计室完成,墙地面均采用600____600仿石面砖进行镶贴,施工简单,装饰效果得到甲方和参加验收单位的好评。
屋面工程施工,我们在吸取外单位____工程的先进经验后,结合20#楼工程的实际特点,在细部节点上下功夫,得到了质量协会专家们的好评。
保证了20#楼工程结构和竣工两项____目标的顺利实现。
目前____院20#楼工程竣工结算已完成,结算总价____元,公司成本核算统计利润____元。
在下半年,经过项目部和公司的多方努力,终于拿下了____院21#住宅楼工程,本工程自____月____日开工,目前±0.00以下结构及回填土以全部完成,共完成产值____万元。
一、积极推进项目科学化管理科学是第一生产力,管理科学给我们带来的效益是不可估量的,不仅仅从经济效益上和社会荣誉上。
就21#楼工程而言,美化工作环境、提高工人的食宿条件、制定了评选先进个人的制度,不仅调动工人的积极性,而且使周围的居民对我们也有了新的看法,这使我们在____市建委外管处的评比中被评为“文明生活区试点”,这是社会对我们管理的一种肯定,我们将顺着这条路子坚定不移的走下去。
二、鼓励科技创新、提高劳动生产率1、钢筋扳手革新去年我项目在参观了____工程项目部的钢筋扳手,得到很大启发,回工地后经过反复摸索实践,试制出了从理论上能满足箍筋圆弧角度要求的扳手,得到了____市监理协会专家的认可。

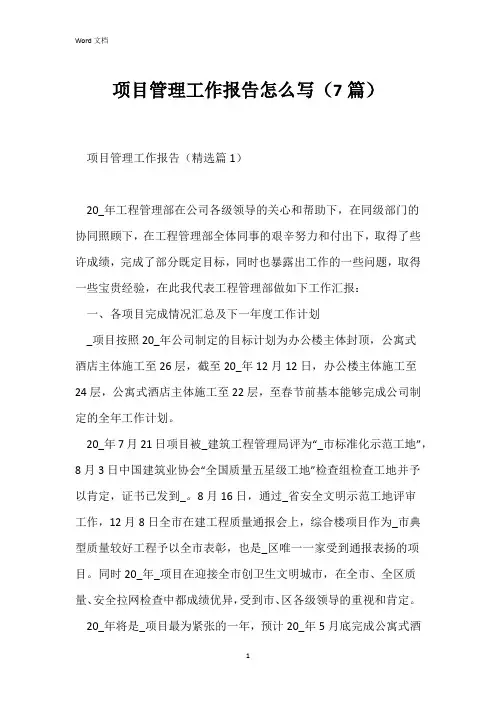

项目管理工作报告怎么写(7篇)项目管理工作报告(精选篇1)20_年工程管理部在公司各级领导的关心和帮助下,在同级部门的协同照顾下,在工程管理部全体同事的艰辛努力和付出下,取得了些许成绩,完成了部分既定目标,同时也暴露出工作的一些问题,取得一些宝贵经验,在此我代表工程管理部做如下工作汇报:一、各项目完成情况汇总及下一年度工作计划_项目按照20_年公司制定的目标计划为办公楼主体封顶,公寓式酒店主体施工至26层,截至20_年12月12日,办公楼主体施工至24层,公寓式酒店主体施工至22层,至春节前基本能够完成公司制定的全年工作计划。
20_年7月21日项目被_建筑工程管理局评为“_市标准化示范工地”,8月3日中国建筑业协会“全国质量五星级工地”检查组检查工地并予以肯定,证书已发到_。
8月16日,通过_省安全文明示范工地评审工作,12月8日全市在建工程质量通报会上,综合楼项目作为_市典型质量较好工程予以全市表彰,也是_区唯一一家受到通报表扬的项目。
同时20_年_项目在迎接全市创卫生文明城市,在全市、全区质量、安全拉网检查中都成绩优异,受到市、区各级领导的重视和肯定。
20_年将是_项目最为紧张的一年,预计20_年5月底完成公寓式酒店的主体封底,全面展开门窗、外墙、幕墙、电气、水暖、空调等大量土建、安装分部工程全面展开,结合室内精装修等也将全面展开施工。
确保20_年7月_世纪综合楼项目竣工验收。
高新区综合服务中心项目按照20_年公司制定的目标计划为施工全部完成,项目在公司领导的重视和帮助下,客服了典型园中区建设项目特点,开工施工手续滞后,边施工边出图,幕墙施工图纸和工序安排不通畅,部分材料组织不便和产地受限等原因,施工未能按计划完成。
20_年4月26日取得《建筑工程施工许可证》,9月10日完成A 座主楼主体结构封顶也是完成了全部主体结构施工,截至20_年12月12日,A座主楼幕墙施工完成2、3层,独栋商务别墅B、C3、C5幕墙施工基本完成,C1、C2、C4幕墙玻璃完成,剩余石材安装中。
[专题范文]项目进展情况汇报(范本6篇)项目进展情况汇报项目进展状况汇报(一):目前xx项目的建设在区委领导的关心帮忙下,经业主、设计、监理、地勘等单位的共同努力,各项工作正有序向前推进。
本项目已于6月15日正式开工建设,至今现场质量、安全、进度状况控制可控,工程开展整体顺利,现将近期工程进展状况以及下步年度计划、亟待解决问题作以下汇报:一、前期工程进展状况1、完成o区2#涵洞k0+段基坑坑顶挡水截水措施,坑内Φ800管道安装及沟槽砌筑,为后期堰塞湖排水做好准备。
2、完成o区2#涵洞k+段基坑开挖(尚未完毕),累计开挖总量70000方。
3、完成工程项目前期报建及施工许可证手续办理以及同各个监管部门的沟通协调等工程准备前期联系。
4、完成涵洞基坑开挖专项安全施工方案、涵洞人工挖孔桩专项安全施工方案、涵洞结构模板支架专项安全施工方案以及架空燃气保护专项安全施工方案专家评审及项目内部审批工作以及施工组织设计、五童立交桥下施工专项方案审批工作。
5、完成前期各项施工准备工作,包括机械成孔及人工挖孔等作业队伍比选及分包合同签订。
6、完成工程涉及两个补充协议(新增45根桩板挡墙及涵洞基坑渣土外运)的洽商、拟制以及各方协调确认工作,基本进入协议签字程序。
7、完成项目临时设施搭建、施工区域道路硬化、冲洗设备安装以及项目安全礼貌建设并实现验收合格。
8、完成工程进场后质检站首次工程质量交底以及第一次工地例会召开。
二、前期进度滞后原因分析主要因为前期涵洞基坑开挖渣土外运因《补充协议二》尚未签订,并未构成支付程序,计量仅计基坑开挖未计渣土外运,以致我司整个资金压力极大,现场整体运转艰难。
其次受外运渣场进场道路修建拒收来渣、连续暴雨天气造成现场暂停开挖、交通管制以致早上十点以前下午5点以后暂停外运以及晚间10点至早上6点作业时间停止施工等各种因素影响,整体进度稍显缓慢,以致造成后续工序进度滞后。
三、补救前期进度拟采取的措施1、现我司已增加现场作业机械,增加挖机至4台,渣车至30台,充分优化涵洞内部作业空间,实现最大可利用化。
项目管理总结与经验分享(工作汇报模板)一、项目简介本文旨在总结和分享我在项目管理方面的经验和教训,回顾项目的进展、成果和挑战。
通过分享,我希望能够提供一些建议和启示,帮助其他项目管理者更好地应对类似的挑战。
二、项目背景在此简要介绍项目的背景和目标,包括项目名称、起止时间、项目团队人员等基本信息。
同时,重点强调项目的重要性和挑战,为后续的经验总结做好铺垫。
三、项目管理实施情况这一部分主要总结项目的实施情况,包括项目计划、进度安排、资源调配等方面的实施情况。
同时,重点关注项目管理中的关键问题和解决方案,以及在实施过程中遇到的困难和挑战,并分享相应的经验和教训。
1.项目计划与控制详细描述项目计划的编制过程和执行情况,包括项目目标的确定、工作分解结构的制定、关键路径的分析等。
重点总结项目进展情况的监控和控制措施,并阐述其对项目成功的影响。
2.资源管理着重介绍项目资源的调配和管理情况,包括人力资源、物质资源、财务资源等。
分析资源的利用效率和调配策略,并分享一些提高资源管理效果的经验和技巧。
3.沟通和协作讲述团队内部和团队与外部利益相关者之间的沟通和协作情况。
强调沟通的重要性,并指出有效沟通对项目成功的推动作用。
同时,分享协作中的困难和挑战,并提出解决方案。
四、项目成果评估在这一部分,评估项目的成果和绩效,并分享一些项目评估和跟踪的方法和工具。
重点关注项目目标的达成情况、项目交付物的质量和效果,以及项目对组织整体的影响。
五、项目经验分享通过总结项目中的经验和教训,提供一些建议和启示,帮助其他项目管理者更好地应对类似的挑战。
可以结合具体案例或具体项目阶段,分享在项目管理中获得的宝贵经验和技巧。
1.风险管理分析项目中的风险因素,介绍风险识别、评估和应对的方法和策略。
分享在项目实施过程中如何应对风险,以及防患于未然的经验。
2.团队管理分享在项目中如何建立高效的团队,激发成员的工作积极性和创造力的方法和实践。
强调团队合作的重要性,并分享如何处理团队冲突和提升团队绩效的经验。
项目管理工作总结报告范文一个项目需要一名管理人员监督才能把事情做好,管理人员必须全称负责项目的进程,时时刻刻做好总结,不给工作出纰漏的机会。
今天小编在这给大家整理了项目管理工作总结报告范文,接下来随着小编一起来看看吧!项目管理工作总结报告【一】今天是我来XX工作整整一年时间了,在这一年中我学到了很多一技之长的知识,也让我明白了从一个金融行业职位,变成了在工程上担任项目管理这一职。
一开始我对工程管理这块的确很迷茫,从没想过自己会从事这个行业,慢慢的自己摸索着管理理念,随着项目不断发展壮大,我不仅对工程管理能力得到了全面的提升,并且在团队协作和沟通有了深层次的认识;我深知取得的这些进步和公司的培养是分不开的。
展望20XX年是机遇和挑战并存的一年,我将继续团结在公司领导核心周围,努力工作,艰苦奋斗,为公司向更高层次发展做出自己的贡献。
20XX年即将接近尾声了,回首20XX年,XX三期项目全面面临竣工,项目上的工作重点也从三期转入五期。
根据项目部继续安排我留在XX五期进行工程项目管理工作,在经过短暂的一年之后,马上进入自己的角色。
首先根据领导要求,主要完成以下五方面的工作:一、专业基础方面按照部门安排,结合专业实际特点,制定了专业的日常维护计划,建立了专业的工作常识,并收集大量有关消防工程方面的资料。
二、现场管理方面针对本专业所管辖的设备制定了个人的工作计划,每日跟踪重点项目,全身心投入,督促现场施工单位做好日常管理工作,重点监督完成整改等工作,协助完成了结构具体工作。
三、施工质量方面按照有关的质量管理标准和规范对全现场消防给排水系统进行了全面跟踪,从而使工程质量处于受控状态。
四、安全管理方面我个人做到每日对现场的巡查,坚持主要对安全文明施工进行反复的督促。
五、配合其他工程项目方面在做好专业工作的同时,我还积极完成领导交办的其他工作。
一年来为了做好工作,我主动收集资料,积极与其它部门配合,积极配合公司合约部完成项目结算工作。
项目推进情况汇报范例模板尊敬的领导、各位同事:我在此向大家汇报项目推进情况,以便大家了解项目的进展情况,共同商讨解决方案,推动项目顺利进行。
一、项目概况。
本项目是公司今年重点推进的项目之一,旨在开发一款具有创新性和竞争力的产品,以满足市场需求,提升公司的竞争力。
项目启动以来,我们克服了种种困难,取得了一定的进展。
二、项目进展情况。
1. 项目目标明确。
在项目启动阶段,我们明确了项目的目标和规划,确定了产品的定位和特色,为后续的工作奠定了基础。
2. 团队建设完善。
我们组建了一支专业的团队,团队成员技术过硬,各司其职,密切配合,为项目的顺利推进提供了有力保障。
3. 研发工作有序进行。
研发团队按照计划,有条不紊地进行产品研发工作,取得了一些阶段性的成果,为产品的最终完成打下了坚实的基础。
4. 市场调研深入开展。
我们对市场进行了深入的调研,了解了目标用户的需求和偏好,为产品的推广和营销提供了重要的参考依据。
5. 完善的营销策略。
我们制定了完善的营销策略,包括线上线下的推广渠道,活动策划等,为产品上市后的推广奠定了基础。
三、存在的问题和下一步工作计划。
1. 存在的问题。
尽管项目取得了一定的进展,但仍然存在一些问题,如研发进度有些滞后,市场推广策略还需进一步完善等。
2. 下一步工作计划。
为了解决上述问题,我们将采取以下措施,加强研发团队的管理,提高工作效率;进一步完善市场推广策略,提升产品的知名度和美誉度。
四、结语。
项目的推进离不开各位的支持和配合,希望大家能够共同努力,克服困难,推动项目顺利进行,为公司的发展贡献力量。
谢谢大家!。
项目推进情况汇报范例模板尊敬的领导:我是XXX,现就项目推进情况向您汇报如下:一、项目总体情况。
自项目启动以来,我们团队始终以高度的责任感和使命感,全力以赴推动项目的顺利进行。
在公司领导的正确指引下,我们按照计划和目标,积极开展各项工作,取得了一定的成绩。
二、项目进展情况。
1. 项目目标明确。
我们在项目启动初期,明确了项目的总体目标和具体目标,确保了项目的推进方向清晰明确。
2. 工作分工明确。
团队成员根据各自的专业特长和工作经验,合理分工,有效协作,确保了项目工作的高效推进。
3. 进度符合预期。
截止目前,项目的各项工作进展符合预期,各阶段的时间节点得到了有效控制和落实。
4. 风险控制有效。
在项目推进过程中,我们及时发现和解决了一些潜在的风险和问题,保障了项目的整体稳定性和可持续性。
三、存在问题及解决措施。
1. 人员调整。
由于某些原因,项目组出现了一些人员变动,我们已经采取了有效的措施,进行了合理的人员调整,保障了项目工作的正常进行。
2. 沟通协调。
在项目推进过程中,我们发现了一些部门之间的沟通协调问题,我们已经加强了沟通,加大了协调力度,确保了项目各项工作的顺利进行。
3. 资源调配。
在项目推进过程中,出现了一些资源调配不足的问题,我们已经进行了资源重新调配,确保了项目工作的正常进行。
四、下阶段工作计划。
1. 进一步优化项目管理流程,提高工作效率和质量。
2. 加强团队建设,提高团队凝聚力和战斗力。
3. 加大项目宣传力度,提高项目的知名度和影响力。
4. 积极应对各种风险和问题,确保项目工作的顺利进行。
以上就是本次项目推进情况的汇报,我们将继续努力,全力以赴,确保项目工作的圆满完成。
感谢领导对我们工作的支持和关心!谢谢!。
街道项目情况汇报范文模板尊敬的领导:我是XX街道的项目负责人,特向您汇报我街道的项目情况。
自从去年开始,我们街道在市政府的大力支持下,开展了一系列的改造和建设工作,取得了一定的成绩。
以下是我们街道项目情况的汇报:首先,我们对街道的道路和人行道进行了重新规划和改造。
在过去的一年里,我们共投入了XXX万元用于道路和人行道的改造工程。
现在,街道上的道路平整宽阔,人行道也更加宽敞舒适,大大提高了居民出行的便利性和安全性。
其次,我们对街道的绿化工作进行了全面升级。
我们在街道的主干道和重点区域增加了大量的绿化植被,种植了各种各样的花草树木,使得整个街道焕发出勃勃生机。
同时,我们还加强了对绿化的管理和维护,确保了绿化的长期美观和健康生长。
另外,我们还在街道的公共设施方面进行了一系列的改善和升级。
我们对街道上的公共厕所、垃圾桶、休息座椅等设施进行了重新布置和更新,提升了街道的整体环境卫生和市容市貌。
最后,我们还加强了对街道的社区管理和服务工作。
我们成立了社区志愿者服务队伍,开展了各种形式的社区活动,增进了居民之间的交流和互动,营造了和谐温馨的社区氛围。
总的来说,我们街道的各项工作都取得了一定的成绩,但也存在一些问题和不足。
比如,部分居民对于垃圾分类和环境保护意识还不够强,需要进一步加强宣传和教育;部分道路交通拥堵问题还没有得到有效解决,需要进一步完善交通规划和管理措施。
未来,我们将继续努力,进一步完善街道的基础设施建设,提升居民的生活品质和幸福感。
我们也希望得到领导和各部门的大力支持和指导,共同为创建美丽宜居的街道而努力奋斗。
谢谢领导们的关注和支持!衷心感谢!街道项目负责人,XXX。
日期,XXXX年XX月XX日。
管理情况汇报模板尊敬的领导:我是XX部门的XX,特此向您汇报本部门的管理情况。
自上次汇报以来,我们部门在各项工作中取得了一定的成绩,也存在一些问题和不足之处,现将具体情况如下:一、工作完成情况。
1. 项目进展情况,本月共完成了X个项目,其中X个项目提前完成,X个项目按时完成,X个项目延期。
项目延期的主要原因是人力不足和外部环境变化所致。
2. 人员培训情况,本月共开展了X次员工培训,涵盖了X个方面的内容,培训效果良好,员工整体素质有了明显提升。
3. 绩效考核情况,本月绩效考核结果显示,X%的员工绩效达到了预期目标,X%的员工绩效超过预期目标,X%的员工绩效未达到预期目标。
对于绩效未达标的员工,我们将采取相应的激励和改进措施,以提升整体绩效水平。
二、问题和建议。
1. 人力不足问题,随着项目数量的增加,人力不足成为了制约工作进展的主要问题。
建议招聘新员工或调整部门内部人员结构,以满足工作需求。
2. 沟通协调问题,部门内部沟通协调不畅,导致工作流程不畅、信息不畅等问题。
建议加强内部沟通,明确工作流程和责任分工,提升工作效率和质量。
3. 外部环境变化问题,外部环境的变化对部门工作产生了一定影响,需要及时调整工作计划和策略,以应对外部环境的变化。
三、下阶段工作计划。
1. 加强人力补充,招聘新员工或调整部门内部人员结构,以解决人力不足问题,保障项目进展。
2. 加强内部沟通,建立健全的内部沟通机制,明确工作流程和责任分工,提升工作效率和质量。
3. 关注外部环境变化,密切关注外部环境的变化,及时调整工作计划和策略,以应对外部环境的变化。
以上就是本部门的管理情况汇报,希望领导能够审慎评估,并给予指导和支持。
我们将继续努力,争取取得更好的成绩。
谢谢!。
项目管理情况发言材料模板尊敬的各位领导,各位同事们:大家好!我是XXX,负责本次项目的项目经理。
今天非常荣幸能够在这个重要的会议上向大家汇报我们项目的管理情况和进展。
首先,我想给大家简要介绍一下我们的项目背景。
本项目是XXX公司今年的核心项目之一,旨在开发一款全新的产品,以满足市场对于媒体与科技融合的需求。
项目启动以来,我们设定了明确的项目目标和阶段性里程碑,建立了完善的项目管理框架,确保项目进展符合预期。
一、项目管理情况1. 阶段性目标达成情况:我们按照项目计划,已经顺利完成了第一阶段的目标,并按时提交了相应的成果物。
目前我们已经进入第二阶段的开发工作,并且根据初步的评估,目前的进展与预期基本吻合。
2. 风险管理情况:在项目执行过程中,我们积极对可能出现的风险进行了评估和管理。
在第一阶段,我们的团队成功应对了一些技术难题,确保了项目按计划进行。
同时,我们也注意到了存在一些潜在的风险,包括供应商交付延迟、人员变动等。
我们已经制定了相应的应对措施,以最大限度地降低风险对项目进展的影响。
3. 成本和资源管理情况:在项目执行过程中,我们充分优化了资源配置,提高了工作效率,保证了项目按预算进行。
对于项目中遇到的特殊资源需求,我们提前进行了沟通和协调,并与相关部门保持密切的合作和沟通。
二、项目进展情况1. 团队协作情况:在项目执行过程中,我们注重团队建设和协作。
我们组建了高效的项目团队,并建立了项目交流和沟通机制,确保项目成员之间的信息流通和合作。
每周定期召开项目例会,及时解决团队成员遇到的问题,及时调整项目计划,确保项目进展顺利。
2. 进度控制情况:我们严格按照项目计划进行进度控制,设定了合理的阶段性目标和里程碑,并建立了监控机制来及时发现和解决项目进展中的问题。
目前,我们的项目整体进展良好,并且与相关部门的接口配合紧密,确保了项目整体进度的顺利推进。
在未来的项目执行过程中,我们将进一步优化项目管理,提高团队协作和沟通效率,全力以赴,确保项目高质量、高效率地完成。
项目管理执行情况总结汇报尊敬的各位领导和同事们:
我很荣幸能够向大家汇报我们项目管理执行情况的总结。
在过去的一段时间里,我们团队一直在努力推动项目的进展,取得了一些显著的成绩。
首先,我想强调的是我们团队在项目管理方面的执行力。
通过严格的计划和有效的沟通,我们成功地完成了项目的关键阶段,确保了项目的整体进度。
我们在项目执行过程中,严格遵守了项目管理流程,确保了项目的质量和进度得到有效控制。
其次,我们在团队协作和沟通方面取得了一定的进展。
我们建立了一个高效的团队合作机制,通过定期的会议和沟通,及时解决了项目执行中的问题和难题。
同时,我们也加强了与相关部门和合作伙伴的沟通,确保了项目的顺利推进。
最后,我要特别强调的是我们团队在风险管理和问题解决方面的表现。
在项目执行过程中,我们积极主动地识别和应对了各种潜在风险,确保了项目的顺利进行。
同时,我们也及时解决了项目执
行中的各种问题,确保了项目的整体进展。
总的来说,我们团队在项目管理执行方面取得了一定的成绩,但也存在一些不足之处。
我们将继续努力改进,提高项目管理的执行力,确保项目的圆满完成。
