屋面彩钢板安装工程施工组织设计方案
- 格式:doc
- 大小:148.00 KB
- 文档页数:22

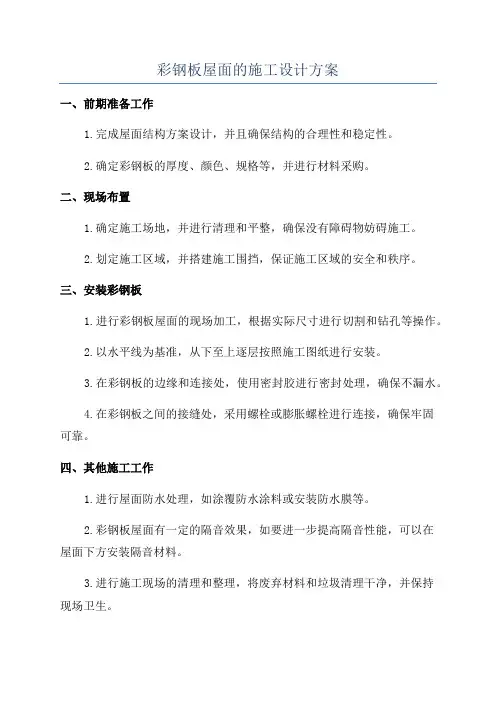

彩钢板屋面的施工设计方案
一、前期准备工作
1.完成屋面结构方案设计,并且确保结构的合理性和稳定性。
2.确定彩钢板的厚度、颜色、规格等,并进行材料采购。
二、现场布置
1.确定施工场地,并进行清理和平整,确保没有障碍物妨碍施工。
2.划定施工区域,并搭建施工围挡,保证施工区域的安全和秩序。
三、安装彩钢板
1.进行彩钢板屋面的现场加工,根据实际尺寸进行切割和钻孔等操作。
2.以水平线为基准,从下至上逐层按照施工图纸进行安装。
3.在彩钢板的边缘和连接处,使用密封胶进行密封处理,确保不漏水。
4.在彩钢板之间的接缝处,采用螺栓或膨胀螺栓进行连接,确保牢固
可靠。
四、其他施工工作
1.进行屋面防水处理,如涂覆防水涂料或安装防水膜等。
2.彩钢板屋面有一定的隔音效果,如要进一步提高隔音性能,可以在
屋面下方安装隔音材料。
3.进行施工现场的清理和整理,将废弃材料和垃圾清理干净,并保持
现场卫生。
五、验收和维护
1.对彩钢板屋面进行验收,并检查屋面安装质量和施工细节。
2.在屋面施工完成后,维护保养工作至关重要。
定期检查屋面的防水情况,及时修补损坏的部分。
3.如发现屋面出现严重问题,立即采取措施修复或更换,确保屋面的使用寿命和安全性。
总之,彩钢板屋面的施工设计方案需要考虑很多因素,如结构设计、材料选择、施工工艺等。
只有有全面的施工设计方案,才能确保彩钢板屋面的质量和安全性。
在施工过程中,要严格按照设计方案进行施工,并定期进行维护保养,以延长屋面的使用寿命。
厂房钢结构屋面及彩钢板施工方案一、项目背景厂房钢结构屋面是一种常用的建筑结构形式,具有轻质、刚性好、施工方便等特点。
彩钢板作为钢结构屋面的覆盖材料,具有优异的防水、防腐、隔热、隔音等性能。
本方案旨在通过详细的施工流程和方法,确保工程顺利进行。
二、施工准备1.人员准备:分配具有相关经验的施工人员,包括项目负责人、钢结构组装人员、电工、油漆工等。
2.材料准备:购买所需的钢材、螺栓、焊条、彩钢板等施工材料,并按需放置在施工现场,方便施工作业。
3.设备准备:使用吊车、叉车等相关设备进行起吊、运输,确保施工效率和安全。
三、施工流程1.基础准备:按设计要求进行基础施工,确保基础平整、牢固,以承受钢结构的重量。
2.钢结构组装:根据施工图纸和工艺要求,组装钢结构框架。
采用螺栓连接和焊接方法,确保结构牢固。
3.屋面安装:在钢结构框架上安装防水层,采用PVC塑料防水卷材。
同时考虑屋面的排水系统,确保屋面的防水效果。
4.彩钢板安装:先在屋面安装木质龙骨,并保证木质龙骨平整、均匀。
然后使用自攻螺钉将彩钢板固定在木质龙骨上。
每块彩钢板之间要有适当的交叉和重叠,确保屋面的防水效果。
5.彩钢板涂装:在彩钢板安装完毕后,进行涂刷工作。
先进行打磨处理,去除表面的锈蚀和污垢,然后通过底漆、面漆的施工,保证彩钢板的防腐和美观效果。
6.周边处理:对屋面边缘进行密封处理,使用密封胶固定,确保屋面的防水效果。
同时对屋面的漏水口进行设计和安装,对雨水进行收集和排水。
7.安全防护:在施工现场设置安全警示标识,制定安全施工措施,确保施工人员的安全。
四、施工注意事项1.安全第一:施工人员必须穿戴好安全防护装备,在高空作业时应系好安全带,确保施工人员的人身安全。
2.施工质量:严格按照施工图纸和规范要求进行施工,确保每个环节的质量。
如有问题及时与施工单位沟通解决。
3.合理施工:施工过程中,注意与其他施工工序的配合,协调好工程进度,确保工程的顺利进行。
本工程采用彩钢板作为建筑屋面及墙面材料,主要包括屋面彩钢板、墙面彩钢板、檩条、支撑等。
施工区域为某新建厂房,占地面积约5000平方米,屋面及墙面总面积约10000平方米。
二、施工方案1. 施工准备(1)人员准备:组织专业施工队伍,明确施工人员职责,进行施工技术培训和安全教育。
(2)材料准备:采购符合设计要求的彩钢板、檩条、支撑等材料,并确保材料质量。
(3)工具准备:准备电动切割机、钻床、扳手、螺丝刀、电焊机、水平尺、经纬仪等施工工具。
2. 施工工艺(1)放样:根据设计图纸,确定屋面及墙面彩钢板尺寸,并在现场进行放样,标明檩条位置。
(2)檩条安装:在屋面及墙面结构上,按照放样位置安装檩条,确保檩条水平、垂直。
(3)彩钢板安装:屋面彩钢板安装:1)将彩钢板按顺序吊运至檩条上,用自攻螺丝固定。
2)在檩条上安装专用固定支架,将彩钢板与支架固定。
3)在彩钢板波峰处,用密封膏填充缝隙,防止雨水渗入。
墙面彩钢板安装:1)在墙面结构上,按照放样位置安装檩条。
2)将彩钢板按顺序吊运至檩条上,用自攻螺丝固定。
3)在彩钢板波峰处,用密封膏填充缝隙,防止雨水渗入。
(4)收边处理:在屋面及墙面彩钢板边缘,安装收边材料,确保美观。
(5)检查验收:对安装完成的彩钢板进行检查,确保安装质量符合设计要求。
3. 施工注意事项(1)施工过程中,注意安全防护,确保施工人员人身安全。
(2)施工过程中,注意材料保护,避免损坏。
(3)施工过程中,注意测量控制,确保安装精度。
(4)施工完成后,及时清理施工现场,保持环境整洁。
三、质量保证措施1. 严格按照设计图纸和施工规范进行施工。
2. 选用优质材料,确保材料质量。
3. 加强施工过程质量控制,确保施工质量。
4. 施工完成后,进行质量检查,确保工程质量符合设计要求。
四、安全文明施工措施1. 施工现场设置安全警示标志,确保施工安全。
2. 施工过程中,注意文明施工,保持施工现场整洁。
3. 加强施工人员安全教育,提高安全意识。
厂房钢结构屋面及彩钢板施工方案一、前言在厂房建设中,钢结构屋面及彩钢板的施工是至关重要的一环。
正确的施工方案能够确保厂房的稳固和耐久性,同时也能提高施工效率。
本文将探讨厂房钢结构屋面及彩钢板的施工方案,包括施工前的准备工作、施工流程、施工注意事项等内容。
二、施工前准备工作1. 设计方案确认在开始施工前,首先要确认钢结构屋面和彩钢板的设计方案。
根据设计方案确定钢结构的规格、屋面坡度、彩钢板的种类和颜色等信息,以保证施工过程中的准确性。
2. 材料准备在施工前要充分准备所需的材料,包括钢结构材料、彩钢板、螺丝、密封胶等。
确保材料的质量和数量充足,以避免因材料不足而延误工期。
3. 施工人员培训在施工前,对参与施工的工人进行培训,确保他们熟悉施工流程、具备相关技能,并且能够遵守安全规定。
三、施工流程1. 钢结构屋面施工1.基础施工:在确认基础牢固的情况下,按照设计要求设置好支撑和基础结构。
2.屋面搭设:根据设计方案,搭设好钢结构框架,确保结构稳固。
3.屋面铺设:在钢结构框架上铺设防水层、保温层等,将其封闭。
4.屋面涂装:对已经封闭的屋面进行涂装,提高抗腐蚀能力。
2. 彩钢板施工1.测量定位:根据设计图纸,进行彩钢板的测量和定位,确定安装位置。
2.切割加工:对彩钢板进行必要的切割和加工,以适应不同位置的安装。
3.安装固定:将彩钢板安装到相应位置,并使用螺丝固定,确保牢固无松动。
4.密封处理:使用密封胶对彩钢板的连接处进行处理,增加密封性能。
四、施工注意事项1.施工过程中要严格按照设计方案进行操作,不得擅自更改结构。
2.在吊装和安装钢结构屋面和彩钢板时,要确保吊装设备和安全防护措施齐全。
3.在施工现场要保持整洁,及时清理施工垃圾,确保安全生产。
4.在施工过程中要随时检查施工质量,确保达到设计要求。
五、总结厂房钢结构屋面及彩钢板的施工是厂房建设中的重要环节,只有合理的施工方案和严格的操作流程才能确保施工质量和安全。
屋面彩钢板施工方案一、施工前准备。
在进行屋面彩钢板施工之前,首先需要对施工现场进行充分的准备工作。
包括但不限于清理施工区域,确保施工现场的整洁和安全;准备好所需的施工材料和工具,确保施工过程中不会因为缺少必要的材料而中断施工。
二、施工方案设计。
在进行屋面彩钢板施工之前,需要制定详细的施工方案设计。
这包括但不限于确定彩钢板的规格和数量,设计好彩钢板的安装方式和连接方式,确保施工过程中能够高效、安全地进行。
三、施工流程。
1. 安装支撑结构,在进行屋面彩钢板施工之前,首先需要安装好支撑结构,确保彩钢板能够稳固地安装在支撑结构上。
2. 安装彩钢板,根据设计方案,将彩钢板按照规定的方式安装在支撑结构上,确保彩钢板的安装牢固、平整。
3. 连接彩钢板,在安装彩钢板的过程中,需要对彩钢板进行连接,确保彩钢板之间的连接牢固可靠,不会因为外部因素而脱落或者移动。
4. 完成收尾工作,在彩钢板安装完成之后,需要进行一些收尾工作,包括但不限于清理施工现场、检查彩钢板的安装质量等。
四、施工注意事项。
1. 安全第一,在进行屋面彩钢板施工的过程中,安全永远是第一位的。
施工人员需要严格遵守施工现场的安全规定,佩戴好安全防护用具,确保施工过程中不会发生安全事故。
2. 质量保证,在进行屋面彩钢板施工的过程中,需要严格按照设计方案进行施工,确保彩钢板的安装质量符合相关标准和要求。
3. 环保施工,在进行屋面彩钢板施工的过程中,需要注意环保要求,确保施工过程不会对周围环境造成污染。
五、施工结束。
在屋面彩钢板施工结束之后,需要对施工质量进行检查,确保彩钢板的安装质量符合相关标准和要求。
同时,还需要对施工现场进行清理,确保施工现场的整洁和安全。
六、总结。
屋面彩钢板施工是一项复杂的工程,需要在施工前做好充分的准备工作,制定详细的施工方案设计,严格按照施工流程进行施工,同时要注意施工过程中的安全、质量和环保要求。
只有这样,才能确保屋面彩钢板施工的顺利进行,达到预期的效果。
钢结构屋面板安装施工组织设计方案一、工程概况本次项目为钢结构屋面板的安装工程,选用的屋面板为彩钢板,用于覆盖建筑物的顶部。
本工程的施工单位是XX建筑工程有限公司,负责整个工程的施工组织和施工管理。
二、施工组织设计1.项目组织结构本工程设立项目经理、施工班组经理、质量安全专员、技术员等相关职位,对施工过程进行全面管理。
项目经理负责整个工程的协调和安排,施工班组经理负责施工人员的管理和现场施工组织,质量安全专员负责施工质量和安全监督,技术员负责施工技术支持和资料的管理。
2.施工机具和设备2.1提前准备所需机具和设备,包括升降机、吊篮、手持电钻、焊机等。
2.2保证设备的完好性和安全性,定期检查维护设备。
3.施工人员及培训3.1人员配备:根据工程要求确定施工人员的数量和专业要求,确保施工进程。
3.2人员培训:对施工人员进行岗前培训,熟悉施工工艺和安全操作规范,提高工作效率和质量。
4.材料和采购计划4.1根据施工设计要求,制定材料清单,明确所需材料种类和数量。
4.2提前制定采购计划,确保材料的及时供应,减少施工等待时间。
5.施工方案和工期计划5.1制定详细的施工方案,包括施工工艺、施工流程和安全措施等。
5.2制定工期计划,合理安排施工进度,确保按时完工。
6.质量控制和安全管理6.1制定质量控制计划,对施工过程进行全面监控和检查,确保施工质量符合要求。
6.2制定安全管理措施和应急预案,提前安排好安全教育和培训,确保施工过程中人身安全。
7.进度与质量检查7.1制定进度计划,定期检查进度,对施工进程进行检查。
7.2制定质量检查计划,定期开展质量检查和评估,对施工质量进行把关。
8.竣工和验收8.1施工完成后,进行竣工验收,对施工质量进行评估。
8.2如有不合格项,及时整改,直到达到验收标准为止。
三、安全措施1.制定详细的施工安全措施计划,明确每一步操作的安全要求和注意事项。
2.在施工现场设置明显的安全警示标识和告示牌,指导工人注意安全。
彩钢板屋面安装施工方案彩钢板是一种由彩色涂层钢板制成的建筑材料,具有优良的耐腐蚀、防火、隔热、轻质、美观等特点。
彩钢板屋面安装施工是一项专业的工作,为确保施工质量和安全性,以下是一份彩钢板屋面安装施工方案。
一、施工准备工作1.确认设计图纸:施工前,需确认彩钢板屋面的设计图纸,包括尺寸、檩条位置等。
2.准备材料和设备:准备好彩钢板、檩条、螺丝等安装材料,以及灯具、安全网、脚手架等施工设备。
3.安全措施:确保工地安全,设置警示标志牌,遵守操作规程,配备必要的安全防护用品。
二、钢构件安装1.确定支撑结构:根据设计要求,安装支撑钢架,包括主梁、副梁、横梁等,确保结构牢固。
2.安装檩条:根据图纸确定檩条位置,用螺丝固定在主梁上,间距一般为600mm-800mm。
3.安装防水层:在檩条上铺设防水薄膜,用钢丝固定。
4.安装通风设施:根据设计要求,安装天窗、通风管道等。
5.安装隔热层:在檩条上铺设隔热层,一般采用玻璃棉或岩棉板材。
三、彩钢板安装1.测量和裁剪:根据实际长度和檩条间距,测量彩钢板的长度,并使用锯具将其裁剪成合适的尺寸。
2.安装边沟和天沟:根据设计要求,在檩条上安装边沟和天沟,用螺丝固定。
3.安装彩钢板:将彩钢板从边沟处开始按顺序安装,用螺丝将其固定在檩条上,保持平整且与边沟接缝处无缝连接。
4.处理板与板之间的接缝:使用密封胶填充板与板之间的接口,确保接缝处防水、防风。
5.完成屋面安装:按照图纸要求,将所有彩钢板安装完成,并确保整个屋面平整、美观。
四、施工验收与防护1.施工验收:施工完成后,进行验收,检查彩钢板的安装质量、边沟、天沟、接缝等是否符合要求。
2.辅助设施安装:安装必要的安全设施,如安全网、防护栏杆等,确保工作人员的安全。
3.清理工地:清理施工现场,将废弃物和杂物清理干净,保持工地整洁。
综上所述,彩钢板屋面安装施工方案包括施工准备、钢构件安装、彩钢板安装和施工验收与防护。
在施工过程中,要严格遵守操作规程,确保安全,同时保证施工质量和屋面的美观。
厂房钢结构屋面及彩钢板工程施工方案施工方案:厂房钢结构屋面及彩钢板工程一、项目概述该项目是一座厂房钢结构屋面及彩钢板的施工工程,属于轻型钢结构工程。
主要包括厂房屋面的搭建工作和彩钢板的安装工作。
二、施工前准备工作1.应向相关部门申请施工许可证,并进行必要的踏勘工作。
2.根据施工图纸和设计要求,编制详细的施工计划和进度表。
3.准备必要的施工设备和机械,如吊车、钢筋剪、切割机等。
4.配备专业的施工团队,包括工人、技术人员和管理人员。
三、厂房钢结构屋面搭建工作1.设计搭建方案,包括屋面结构的选材、梁柱间距、节点连接等。
2.按照设计方案进行开挖基坑,安装地脚螺栓,并进行精确的测量和定位。
3.安装厂房的主梁、次梁和屋面承重板,保证结构的牢固和稳定。
4.进行屋面防水处理,包括铺设防水材料、涂刷防水涂料等。
5.进行屋面的保温处理,根据设计要求铺设保温材料,保证厂房内温度的稳定。
6.安装屋面的瓦片或彩钢板,进行必要的连接处理,确保屋面的完整和美观。
7.完成屋面的验收工作,确保屋面的质量和安全。
四、彩钢板安装工作1.根据施工图纸和设计要求,进行彩钢板的加工和制作。
2.对彩钢板进行现场安装前的验收,确保质量和规格符合要求。
3.进行彩钢板的定位和定格,确定钢板的安装位置和数量。
4.对钢板进行压边和打孔处理,确保安装的稳固和牢固。
5.安装钢板时,要进行必要的固定和连接处理,采用螺栓或焊接的方式。
6.完成彩钢板的安装后,进行质量验收,检查板材的表面质量和连接处的牢固性。
7.清理工地现场,并进行必要的收尾工作,确保施工的安全和整洁。
五、施工安全措施1.严格执行施工安全管理制度,做好安全技术交底和安全教育培训工作。
2.确保施工现场的安全,设置警示标志,划定施工区域。
3.使用符合要求的施工设备和机械,避免人为操作不当导致的事故。
4.施工人员必须佩戴符合要求的安全防护用品,如安全帽、安全鞋等。
5.管理施工现场的电气设备,确保电气安全和消防安全。
一、工程概况本工程为新建房屋屋顶彩钢板安装工程,工程地点位于XX市XX区XX街道。
工程内容包括屋顶彩钢板材料采购、运输、安装、固定及验收等。
施工周期为30天。
二、施工准备1. 材料准备(1)彩钢板:根据设计要求,选用符合国家标准的彩钢板,厚度为0.8mm,颜色为灰色。
(2)螺栓、螺母:选用M12的螺栓和螺母,确保连接牢固。
(3)密封胶:选用中性硅酮密封胶,具有良好的耐候性和粘结性能。
(4)辅助材料:剪刀、扳手、螺丝刀、水平尺、墨线、墨斗等。
2. 人员准备组织一支经验丰富的施工队伍,包括施工负责人、技术人员、安装工人等。
3. 施工工具准备准备足够的施工工具,如切割机、钻机、电焊机、卷尺、水平尺等。
三、施工工艺流程1. 施工测量(1)根据设计图纸,使用经纬仪和墨线,确定屋面结构系统的方正。
(2)在山墙端部设立基准线及檐口平行线,确保基准线与平行线垂直方正。
2. 安装檩条(1)清除檩条上的杂物,确保檩条表面干净。
(2)使用切割机切割檩条,使其长度符合设计要求。
(3)将檩条固定在屋面梁上,确保檩条水平。
3. 安装彩钢板(1)将彩钢板运至施工现场,按照设计要求进行切割。
(2)将切割好的彩钢板依次铺设在檩条上,确保彩钢板与檩条紧密贴合。
(3)使用自攻螺钉将彩钢板固定在檩条上,注意螺钉间距和紧固程度。
4. 密封处理(1)在彩钢板接缝处涂抹密封胶,确保密封性能良好。
(2)使用切割机将密封胶切割成所需形状,使其与彩钢板接缝处贴合。
5. 工程验收(1)检查彩钢板安装质量,确保安装牢固、平整。
(2)检查密封胶填充情况,确保密封性能良好。
(3)验收合格后,进行工程移交。
四、质量保证措施1. 严格按照设计要求和施工规范进行施工。
2. 使用符合国家标准的材料,确保工程质量。
3. 施工过程中,加强质量监控,及时发现并解决问题。
4. 完成施工后,进行自检和验收,确保工程质量符合要求。
五、安全文明施工措施1. 施工现场设置明显的安全警示标志,确保施工安全。
屋面彩钢板施工方案
一、材料准备
1、彩钢板:本工程中采用聚氨酯聚合物涂层钢板、压型钢板或烤漆
钢板,其屈服强度应不小于280MPa,批准标志应符合国家标准GB/T2518-2024、JISG3312-2024及AISI、ASTM标准。
2、钢结构支架:采用焊接钢筋结构支架,其表面应清洁,无污物、
锈蚀或腐蚀痕迹。
3、涂料:选择符合国家标准的中性、耐候性优良的水性、聚氨酯涂
料或者中性、耐候性优良的烤漆涂料。
4、防水材料:采用符合国家标准的高聚物防水卷材或瓦楞状防水毡,其吸水率不大于5%;表面无油污、剥落、裂痕等缺陷。
5、木材:屋面维修时采用腐朽率低于8%、穿刺率不超过3%、板面平
整密实的新木材。
6、垫板:采用耐细菌、耐腐蚀性、强度及竖直抗拉性能较好的垫板。
7、其他相关材料:锚杆、螺丝、垫圈、压条、膨胀螺栓及密封材料等。
二、施工步骤
1、钢结构支架安装:
(1)检查施工现场,确认安全施工条件;
(2)绘制图纸,根据现场环境特点设计钢架;
(3)按照绘制的图纸安装钢架构件,焊接完善;
(4)安装完毕后,进行张力检测,并将支架完全固定;
2、铺设防水材料:
(1)在支架上铺设膨胀螺栓。
460高锅管内外磨产能提升项目新建厂房屋面瓦安装施工方案编制:审核:批准:2016年2月25日目录1.工程概况 (3)2.编制依据 (3)3.施工计划 (4)4.施工工艺技术 (5)5.安全保证措施 (26)6.劳动力计划 (40)1.工程概况1.1 本工程位于新冶钢厂区内原140料场,东面为古樟树、南面为空旷场地、西面为经十路,厂区道路交通方便。
湖北新冶钢公司钢管事业部460高锅管内外磨产能提升项目厂房从古樟树干中间往西13.5米,总长度243米,跨度33米,柱距9米,室内±0.00标高为26.8米。
本工程屋面系统采用0.8mm—750压型彩钢板,屋面板面积为8448㎡。
1.2 施工要求和技术保证1.2.1 屋面板,安装应严格按施工图纸要求及通过审查的专项施工方案确定的施工方法及顺序进行。
1.2.2 屋面板安装质量应符合《钢结构工程施工质量验收规范》(GB50205-2001)的要求。
1.2.3 根据屋面板安装施工方案的要求,配备起重机械、测量仪器等施工设备、机具,安排具有相应技术水平的人员进场施工,保证施工安全和质量。
2.编制依据2.1相关法律、法规、规范性文件、标准、规范3. 施工计划3.1 施工材料计划:彩钢板,按施工方案的施工顺序和进度计划要求依次运至施工现场。
3.2主要施工设备计划3.3.1材料运输及堆放⑴材料必须按照安装要求程序进行吊运,尽量考虑配套供应,确保现场顺利安装。
⑵在运输、吊装过程应尽量保护材料,避免材料在运输过程中受到损坏。
(3)材料堆放过程中,不应将重物堆放材料上,造成材料的受压变形。
(4)材料运输过程中应放置垫木,在用钢丝绳固定时应做好材料四角保护工作,防止材料变形和刻断钢丝绳,对不稳定的地方应采用支架稳定。
⑸做好现场的三通一平工作,保证安装道路畅通,安装作业面路基回填夯实,承载力达到设计要求。
⑹材料堆放场地应平整,场基坚实,无杂草,无积水。
构件下面应使用垫木,以便捆扎钢索,垫木必须上下对齐且留一定的坡度,以便于排水需要。
每堆材料堆放高度应视材料的情况分别掌握,一般不超过1m。
⑺每堆材料与材料之间,应留出一定的距离(为2m)。
⑻材料可按安装顺序及安装位置,在保证起重机械及运输车辆行走通畅的情况下,按各种材料分别堆放于安装位置附近。
表13.2-3压型金属板尺寸的允许偏差(mm)表13.2-3压型金属板安装的允许偏差(mm)4.1、安装顺序随着钢结构主体的逐跨安装,在安装完一跨檩条后将该跨屋面材料安到屋面檩条上开始进行屋面材料的安装。
屋面的彩钢板的安装采取由西而东的顺序由人工进行安装。
安装前梁面应清理干净,铺设中不允许产生下陷现象,注意保证横平竖直。
4.2 施工方法4.2.1.现场勘察及丈量1、勘查1)、屋面檩条,柱梁须安装完妥。
2)、屋面收边固定铁件须安装完妥。
3)、钢梁校正完毕且须含补漆完妥。
4)、天沟须安装完妥。
2、丈量(复核制造图)1)、屋面彩色钢板长度。
2)、各式收边泛水长度及规格尺寸。
3)、其他特殊材料之确认。
4.2.2.材料进场检验及安运1、材料进场检验(1)、材料进场厂商应附原厂(素材提供厂商)出厂材质检验证明并依规定办法取样送检。
(2)、检验成型板规格尺寸、厚度、数量、长度及宽度。
(3)、检验各式收边料规格尺寸、厚度、数量及形式是否符合料单。
(4)、检验零配件自攻螺丝及垫片、拉钉、止水胶、不锈钢线、天沟拉带、落水管、固定座等。
(5)、彩色钢板外观不得有刮伤磨损、扭曲、污染色差、翘角等现象。
a.安升过程中彩色钢板垂直弯带若有松脱应放下重新调整后再安升。
b.彩色钢板缓慢下降待安车手控制定位后依序放下。
(6)、材料安置屋架后,所有板肋须朝上,板面应朝同一方向(便于安装公母扣合)并应以尼龙绳或麻绳固定于钢构之主构件上,屋面板隔跨堆放,不得置于檩条中央。
2、吊运(1)、材料进场至指定地点前须分批分类安放,不立即使用时应整齐堆置并以帆布或塑胶布覆盖。
(2)、地面堆放材料时为保持干燥须铺设枕木(枕木高于6cm以上),材料不得接触地面,枕木间距不大于3M,且需安排倾斜放置,以利排水。
(3)、材料吊运屋面前应以钢带捆扎束紧。
(4)、材料吊上屋面施工要点。
a.放置钢板之屋面其屋面之排水坡度>1.5/10时,安放钢板前须先设置挡板防止钢板滑落。
b.钢板吊运至屋面时吊杆上系住彩色钢板之垂直系带间距不得大于6公尺,两端须加斜向吊带以防止滑落,如下图。
每捆重量不大于2吨。
c.保持平衡缓缓安升,吊车作业范围内非安装人员不得靠近。
d.吊运屋面板时,需用麻绳系于钢板另一端(一般系在板尾,靠近檐口端),以控制安升过程中,因风力使整束钢板在空中旋转,易发生危险。
4.2.3.彩色钢板铺设及固定彩色钢板铺设顺序原则是由常年风尾方向铺起。
安装方向1、屋面板a.1轴边作起点由西而东依顺序铺设(可参考施工时之风向,依顺风方向铺设)。
b.第一片钢板安置完妥后沿板下缘拉准线每片板依准线安装随时检查,不使发生偏离。
c.铺设面以自攻螺丝沿每一板肋中心固定于檩条上。
d.于铺设过程中应每隔一跨,复核一次钢板南、北檐口边是否平行。
4.2.4注意事项1、压型钢板吊到屋面,准备开始安装时,要确保所有材料正面朝上,且所有的搭接边朝向将要安装的屋面这边。
2、成捆的多板须安放在靠近或置于檩条支撑点上,而不能放有檩条的跨中,要因定第一块钢板之前,要确保其位置的垂直和方正,并将它正确地落在与其它建筑构件相关的位置上。
3、当第一块钢板固定就位后,在屋顶的较低端拉一根准线,这根线和第一块钢板做为引导线,便于后续钢板的快速安装和校正。
4、对每一屋面区域在安装期间要定期检测,以保证不出现移动和扇形。
在已固定宽度的好的钢板和底部各测量一次,看其误差是否超出规定要求。
5、对安装到一半时还要测量从已固定的钢板项部和底部到屋面远边的之间的距离,以保证整个屋面上压型钢板的平直度。
5.安全保证措施5.1 组织保障措施5.1.1安装组织领导小组:组长:李振同、纪晓波成员:于巨海、于乐彬、吕追鹏、祝佳5.1.2岗位安全责任制⑴起重工安全生产责任制①起重工必须经专业培训、取得特殊工种操作证后方可从事作业。
②起重操作时必须听从指挥人员的统一指挥,精力必须高度集中,严格按操作规程作业,严格遵守“十不安”准则。
③起吊前,应对起重机具、绳索、吊钩等进行全面严格检查,发现不符合规范要求者,要立即更换或报告施工现场负责人处理,不得草率从事。
④起吊时,应先进行试吊,严禁超负荷运行,要慢起慢放,严禁用起重机具拉拔其它物品。
⑤非排除故障时不允许从吊绳或悬臂等处上下攀爬,不得用起重设备上下运人。
⑥禁止任何人站在运送的物品上面或者在下面逗留和行走。
物体悬空的时候,驾驶人员不能离开现场。
⑵操作工人安全生产责任制①严格执行安全生产规章制度和岗位安全操作规程,遵守劳动纪律和职业道德,努力提高专业技能和自我防护意识。
②上岗时必须正确穿戴好劳动保护用品,保证岗位安全防护装置、设施齐全、完好、有效,设备、设施专人管理。
③熟练掌握岗位安全操作技能和故障排除方法,按规定巡回检查,及时发现和消除事故隐患,应立即向管理人员如实汇报。
④有权制止、纠正他人的不安全行为,有权拒绝违章作业的指令,有权越级反映违章指挥行为。
⑤有权批评、举报危害安全和身体健康的行为。
⑶电焊、气焊工安全生产责任制①必须经专业培训,持证上岗,坚守工作岗位,熟悉施工图,工艺等验收规范,严格执行安全技术操作规程。
②作业前,必须按规定办理动火手续。
③焊接前,对工具设备进行仔细检查,发现有不安全因素应及时排除。
④对所有使用的设备,工具要做到“四懂”(懂性能、结构、使用、防护),“三会”(会操作、保养、排除故障)。
⑤合理配料、下料,降低消耗,电焊头不超过25mm,气焊条要做到连续使用,不得浪费。
⑥工作场所周围及垂直作业面严禁堆放易燃、易爆物品,做好防火、防爆。
⑦焊接场地要合理安排,事后要进行清理,摆放整齐,搞好整洁文明施工。
⑧凡违章、违纪造成事故和经济损失者,应负直接责任。
⑨认真做好交接班,如实填写原始记录。
5.2 技术措施5.2.1 凡参加施工的全体人员都必须遵守安全生产“安全生产六大纪律”。
5.2.2安装前应对全体人员进行详细的安全交底,参加安装的人员要明确分工,利用班前会、小结会,并结合现场具体情况提出保证安全施工的要求。
上下交叉作业,要做到“四不伤害”,即:“不伤害自已,不伤害他人,不被他人伤害、不使他人受伤害”。
5.2.3安装作业人员都必须经安全教育合格后上岗,正确使用个人劳动防护用品,有熟练的钢结构安装经验;起重工必须经专门安全技术培训。
严禁酒后作业。
起重工应健康,两眼视力均不得低于1.0,无色盲、听力障碍、高血压、心脏病、癫痫病、眩晕、突发性昏厥及其他影响起重安装作业的疾病与生理缺陷。
作业前必须检查作业环境、安索具、防护用品。
安装区域无闲散人员,障碍已排除。
安索具无缺陷,捆绑、安挂正确牢固,被安物与其他物件无连接。
确认安全后方可作业。
起重机作业时必须确定安装区域,并设警戒标志,必要时派人监护。
大雨和六级以上(含六级)大风等恶劣天气,必须停止起重安装作业。
5.2.4 起重司机必须熟悉所操纵的起重机的构造和技术性能、使用范围、操作步骤,起重机安全技术规程、制度,起重量、变幅、起升速度与机械稳定性的关系,钢丝绳的类型、鉴别、保养与安全系数的选择,一般仪表的使用及电气设备常见故障的排除,钢丝绳接头的穿结(卡接、插接),安装构件重量计算,操作中能及时发现或判断各机构故障,并能采取有效措施,制动器突然失效能作紧急处理,熟悉使用范围,操作步骤,指挥信号。
同时应了解钢结构安装程序、安装方法。
指挥信号工应掌握所指挥的起重机的技术性能和起重工作性能,能配合司机检查,能熟练地运用指挥信号,并与司机配合默契。
了解钢结构重量、吊运就位方法、构件重心位置、安装程序、安装方法。
正确地使用吊具、索具,掌握起重机最大起重量和各种高度、幅度时的起重量,熟知安装、起重有关知识,具备指挥单机、双机作业的指挥能力。
司机与指挥人员安装前应相互熟悉指挥信号,包括手势、旗语、哨声等。
5.2.5挂钩人员必须服从指挥信号的指挥,熟悉指挥信号、起重机的技术性能和工作性能、构件的重心位置及就位方法,能正确使用吊、索具和各种构件的栓挂方法。
5.2.6吊机安装区域内,非操作人员严禁入内,把杆垂直下方不准站人。
安装时操作人员精力要集中并服从指挥号令,严禁违章作业。
严格执行“十不吊”原则。
即:一、超负荷不吊。
二、无专人指挥或指挥信号不明,重量不明,光线暗淡不吊。
三、安全装置,机械设备有异常或有故障不吊。
四、在重物上加工或埋入土中物件以及歪拉斜挂不吊。
五、物件捆绑不牢不平或活动零件不固定,不清除不吊。
六、吊物上站人或从人头上越过及垂臂下站人不吊。
