输电隧道工程和封堵工程单价分析表
备注:
1. 所有价格单位为人民币(元)。
2. 工程量根据具体项目情况填写,例如输电隧道工程可根据长度或体积来确定工程量。
3. 人工费用根据项目所需人天数来计算,可根据劳动力市场的平均日工资确定。
4. 材料费用可根据项目所需材料种类和数量来确定,可通过询价或市场价格来获取。
5. 机械费用根据机械使用小时数和租赁费用来计算,可通过租赁公司提供的价格确定。
6. 施工设备租赁费用根据工程需要使用的特殊设备来确定,可通过租赁公司提供的价格确定。
7. 其他费用根据工程项目的具体情况来确定,例如水电费、运输费等。
8. 合计栏为各项目费用的总和。
以上价格分析表是基于简单策略和没有法律复杂性的前提下提供的,如有需要准确合法的单价分析,请联系专业的法律咨询公司或相关专业人士以获取可靠信息。
请注意:以上信息不作为法律建议,如有需要,请咨询专业的法律顾问。

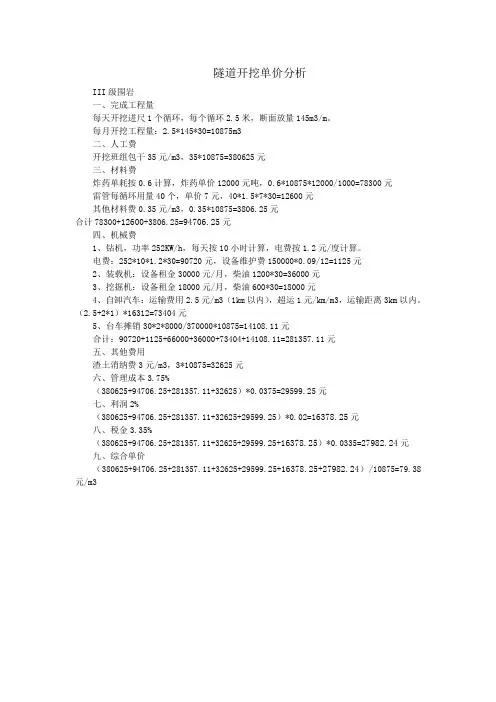

隧道开挖单价分析III级围岩一、完成工程量每天开挖进尺1个循环,每个循环2.5米,断面放量145m3/m。
每月开挖工程量:2.5*145*30=10875m3二、人工费开挖班组包干35元/m3,35*10875=380625元三、材料费炸药单耗按0.6计算,炸药单价12000元吨,0.6*10875*12000/1000=78300元雷管每循环用量40个,单价7元,40*1.5*7*30=12600元其他材料费0.35元/m3,0.35*10875=3806.25元合计78300+12600+3806.25=94706.25元四、机械费1、钻机,功率252KW/h,每天按10小时计算,电费按1.2元/度计算。
电费:252*10*1.2*30=90720元,设备维护费150000*0.09/12=1125元2、装载机:设备租金30000元/月,柴油1200*30=36000元3、挖掘机:设备租金18000元/月,柴油600*30=18000元4、自卸汽车:运输费用2.5元/m3(1km以内),超运1元/km/m3,运输距离3km以内。
(2.5+2*1)*16312=73404元5、台车摊销30*2*8000/370000*10875=14108.11元合计:90720+1125+66000+36000+73404+14108.11=281357.11元五、其他费用渣土消纳费3元/m3,3*10875=32625元六、管理成本3.75%(380625+94706.25+281357.11+32625)*0.0375=29599.25元七、利润2%(380625+94706.25+281357.11+32625+29599.25)*0.02=16378.25元八、税金3.35%(380625+94706.25+281357.11+32625+29599.25+16378.25)*0.0335=27982.24元九、综合单价(380625+94706.25+281357.11+32625+29599.25+16378.25+27982.24)/10875=79.38元/m3。
序号细目号细目名称单位工程量成本单价金额1502-1-a 洞口、明洞开挖土石方m 31641615.56255433成本分析1、直接成本:15.00元/m 32、管理成本:15.00元/m 3×3.75%=0.56元/m 33、成本单价:1500元/m 3+0.56元/m 3=15.56元/m32502-2-b 洞口M7.5砂浆砌片石截水沟m 3814.00130.04105853成本分析1、浆砌砌体直接成本:95.0元/m 3(参照边沟)2、截水沟基础挖方:15元/m3(市场价),每延米截水沟挖方1.8m3,即每立方米砌体挖方1.8/0.89=2.02m3, 成本价 2.02×15=30.34元3、管理成本:(95.0+30.34)元/m 3×3.75%=4.7元/m34、成本单价:(95.0+30.34)元/m3+4.7元/m 3=130.04元/m33502-2-c 无纺布m 22564.009.3423948成本分析4505-2-d 防水板m 21352.0020.7528054成本分析3502-3-b 洞口喷射C20混凝土坡面防护m 3362.00494.34178951成本分析1、直接成本:(1)材料费:a 、水泥:1.25×377Kg /m 3×0.506元/Kg×1.03(损耗)=245.6元/m 3b 、山砂(含瓜米石):1.07×1.25(回弹系数)×50.0元/m 3(含运费)×1.03=68.88元/m 3c 、水:0.25t/m 3×3.00元/t=0.75元/m 3d 、速凝剂:1.25×377×3%(掺量)×1.5=21.21元/m 3e 、其它费用:40.0元/m 3(含支架)(2)机械、人工费(市场价):100.0元/m32、管理成本:476.44元/m 3×3.75%=17.9元/m 33、成本单价:476.44元/m 3+17.9元/m 3=494.34元/m 35502-3-h 洞口锚杆(长3m以内)kg 16303.2014.002282451、直接成本:(1) 防水板工地采购价15.5元/m2。
隧道开挖单价分析III级围岩一、完成工程量每天开挖进尺1个循环,每个循环2.5米,断面放量145m3/m。
每月开挖工程量:2.5*145*30=10875m3二、人工费开挖班组包干35元/m3,35*10875=380625元三、材料费炸药单耗按0.6计算,炸药单价12000元吨,0.6*10875*12000/1000=78300元雷管每循环用量40个,单价7元,40*1.5*7*30=12600元其他材料费0.35元/m3,0.35*10875=3806.25元合计78300+12600+3806.25=94706.25元四、机械费1、钻机,功率252KW/h,每天按10小时计算,电费按1.2元/度计算。
电费:252*10*1.2*30=90720元,设备维护费150000*0.09/12=1125元2、装载机:设备租金30000元/月,柴油1200*30=36000元3、挖掘机:设备租金18000元/月,柴油600*30=18000元4、自卸汽车:运输费用2.5元/m3(1km以内),超运1元/km/m3,运输距离3km以内。
(2.5+2*1)*16312=73404元5、台车摊销30*2*8000/370000*10875=14108.11元合计:90720+1125+66000+36000+73404+14108.11=281357.11元五、其他费用渣土消纳费3元/m3,3*10875=32625元六、管理成本3.75%(380625+94706.25+281357.11+32625)*0.0375=29599.25元七、利润2%(380625+94706.25+281357.11+32625+29599.25)*0.02=16378.25元八、税金3.35%(380625+94706.25+281357.11+32625+29599.25+16378.25)*0.0335=27982.24元九、综合单价(380625+94706.25+281357.11+32625+29599.25+16378.25+27982.24)/10875=79.38元/m3。
二衬施工(月)成本编号项目内容单位数量单价(元)总价(元)
一人工费元273000
1管理人员人61100066000
2衬砌工人156********
3钢筋工人186500117000
二机械租赁及损耗元57350
1装载机租赁台12850028500
2电焊机租赁台34501350
3输送泵租赁台12200022000
4其他设备损耗元5500
三材料费元45155
1脱模剂桶 2.5260650
2端头木模板m3 1.832005760
3焊条件2135270
4电费度### 1.524000
5水费m3250 4.91225
6燃油费升###7.110650
7零星材料元2600
四合计375505
)成本分析表
备注
现场管理人员15人,其中6人用于二衬管理
混凝土浇筑工6人,模板安装4人,台车定位3人,防水板铺设2人
仰拱钢筋工6人,台车二衬钢筋12人
每台电焊机每天租赁费为15元
如:小型机具,爬焊机、射钉枪、电锯、风机
、洗车机、钢筋切断机、钢筋弯曲机、钢筋调
每桶18升
厚度5cm
E50型焊条
用于钢筋焊接、输送泵、照明等
用于施工缝、输送管、仰拱基面清理等
装载机
如:手套,眼镜,射钉、胶水、扎丝、铁丝等。
二衬施工(月)成本编号项目内容单位数量单价(元)总价(元)
一人工费元273000
1管理人员人61100066000
2衬砌工人156********
3钢筋工人186500117000
二机械租赁及损耗元57350
1装载机租赁台12850028500
2电焊机租赁台34501350
3输送泵租赁台12200022000
4其他设备损耗元5500
三材料费元45155
1脱模剂桶 2.5260650
2端头木模板m3 1.832005760
3焊条件2135270
4电费度### 1.524000
5水费m3250 4.91225
6燃油费升###7.110650
7零星材料元2600
四合计375505
)成本分析表
备注
现场管理人员15人,其中6人用于二衬管理
混凝土浇筑工6人,模板安装4人,台车定位3人,防水板铺设2人
仰拱钢筋工6人,台车二衬钢筋12人
每台电焊机每天租赁费为15元
如:小型机具,爬焊机、射钉枪、电锯、风机
、洗车机、钢筋切断机、钢筋弯曲机、钢筋调
每桶18升
厚度5cm
E50型焊条
用于钢筋焊接、输送泵、照明等
用于施工缝、输送管、仰拱基面清理等
装载机
如:手套,眼镜,射钉、胶水、扎丝、铁丝等。
通信隧道工程和封堵工程单价分析表
1. 介绍
本文档旨在提供通信隧道工程和封堵工程的单价分析表。
通过对相关数据的收集和分析,我们可以更好地了解这些工程的成本,为项目决策和预算制定提供参考。
3. 数据来源
以上单价分析表的数据来源于以下渠道:
- 历史项目数据统计和分析
- 合作伙伴提供的经验和报价
- 相关行业的市场调研
4. 单价解读和说明
- 通信隧道工程:该工程的单价按需计费,根据工程的具体需求而定,单位为米。
具体的单价可以根据项目的需求、难度和规模等因素进行调整。
- 封堵工程:该工程的单价为固定费用,单位为次。
具体的单价可以根据封堵工程的复杂性、所需材料以及工作量等因素进行确定。
5. 注意事项
- 本单价分析仅供参考,具体的工程预算和成本核算应根据实际情况进行调整。
- 在实施通信隧道工程和封堵工程时,建议与专业的工程团队和相关部门进行充分的沟通和协商,以确保工程的质量和安全。
以上是通信隧道工程和封堵工程单价分析表的内容,希望能为您的项目决策和预算制定提供一些参考。
如果有任何问题或需要进一步的信息,请随时与我们联系。
