2011专家答疑第六期(建筑垃圾外运解释)
- 格式:docx
- 大小:14.10 KB
- 文档页数:2
建筑废弃物清运方法简介建筑废弃物是指在建筑施工或拆除过程中产生的废弃物,包括建筑材料残渣、废弃建筑构件等。
合理清运建筑废弃物是保护环境、节约资源的重要措施。
本文档将介绍一些常用的建筑废弃物清运方法。
分类和处理建筑废弃物可以根据材料的性质进行分类和处理:1. 建筑材料废弃物:- 砖瓦石料:可以进行再利用,用于其他建筑项目。
- 木材:可以进行处理,比如制作木质板材或生物质燃料。
- 混凝土:可以进行破碎、再利用或回收。
- 钢材:可以回收再利用。
2. 废弃建筑构件:- 门窗、墙板、地板等可以进行拆解、分类处理,再利用或回收。
清运方法合理清运建筑废弃物可以最大限度地减少对环境的影响,以下是几种常用的清运方法:1. 分类收集:在施工或拆除过程中,建筑废弃物需要进行分类收集,将不同材料的废弃物分开储存。
2. 租借废弃物:根据废弃物的种类和数量,租借相应的废弃物,方便储存和运输。
3. 选择合适的运输方式:根据废弃物的性质和规模,选择合适的运输方式,如使用垃圾车、运输车或专门的废物运输工具。
4. 合作处理厂商:与合作的处理厂商合作,将建筑废弃物进行处理,如破碎、再利用或回收。
环境保护和法律法规在进行建筑废弃物清运时,需要遵守相关的环境保护法律法规,确保清运过程不对环境造成负面影响。
例如,禁止将建筑废弃物随意倾倒或焚烧,需选择正规的处理渠道。
结论合理清运建筑废弃物是保护环境、节约资源的重要措施。
通过分类和处理建筑废弃物,选择合适的清运方法,并遵守相关法律法规,可以有效减少对环境的影响,实现可持续发展。

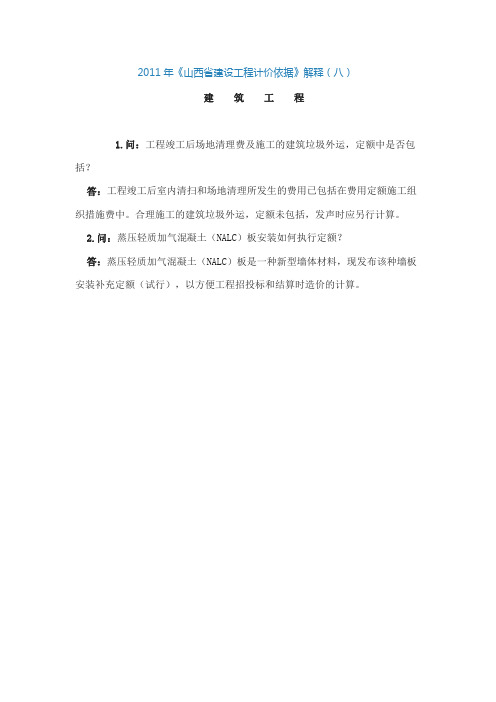

2011年《山西省建设工程计价依据》解释(八)
建筑工程
1.问:工程竣工后场地清理费及施工的建筑垃圾外运,定额中是否包括?
答:工程竣工后室内清扫和场地清理所发生的费用已包括在费用定额施工组织措施费中。
合理施工的建筑垃圾外运,定额未包括,发声时应另行计算。
2.问:蒸压轻质加气混凝土(NALC)板安装如何执行定额?
答:蒸压轻质加气混凝土(NALC)板是一种新型墙体材料,现发布该种墙板安装补充定额(试行),以方便工程招投标和结算时造价的计算。

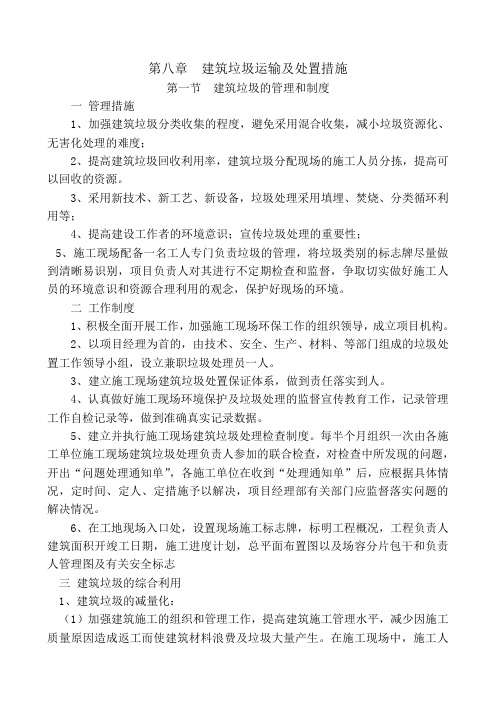

第八章建筑垃圾运输及处置措施第一节建筑垃圾的管理和制度一管理措施1、加强建筑垃圾分类收集的程度,避免采用混合收集,减小垃圾资源化、无害化处理的难度;2、提高建筑垃圾回收利用率,建筑垃圾分配现场的施工人员分拣,提高可以回收的资源。
3、采用新技术、新工艺、新设备,垃圾处理采用填埋、焚烧、分类循环利用等;4、提高建设工作者的环境意识;宣传垃圾处理的重要性;5、施工现场配备一名工人专门负责垃圾的管理,将垃圾类别的标志牌尽量做到清晰易识别,项目负责人对其进行不定期检查和监督,争取切实做好施工人员的环境意识和资源合理利用的观念,保护好现场的环境。
二工作制度1、积极全面开展工作,加强施工现场环保工作的组织领导,成立项目机构。
2、以项目经理为首的,由技术、安全、生产、材料、等部门组成的垃圾处置工作领导小组,设立兼职垃圾处理员一人。
3、建立施工现场建筑垃圾处置保证体系,做到责任落实到人。
4、认真做好施工现场环境保护及垃圾处理的监督宣传教育工作,记录管理工作自检记录等,做到准确真实记录数据。
5、建立并执行施工现场建筑垃圾处理检查制度。
每半个月组织一次由各施工单位施工现场建筑垃圾处理负责人参加的联合检查,对检查中所发现的问题,开出“问题处理通知单”,各施工单位在收到“处理通知单”后,应根据具体情况,定时间、定人、定措施予以解决,项目经理部有关部门应监督落实问题的解决情况。
6、在工地现场入口处,设置现场施工标志牌,标明工程概况,工程负责人建筑面积开竣工日期,施工进度计划,总平面布置图以及场容分片包干和负责人管理图及有关安全标志三建筑垃圾的综合利用1、建筑垃圾的减量化:(1)加强建筑施工的组织和管理工作,提高建筑施工管理水平,减少因施工质量原因造成返工而使建筑材料浪费及垃圾大量产生。
在施工现场中,施工人员大多数以民工为主,他们普遍素质不高,施工技术水平偏低,这对现场的施工管理提出了更高的要求。
加强现场管理,做好施工中的每一个环节,提高施工质量,将可以有效地减少垃圾的产生。
1.问题:2012年1月6日在一个DN500砼排水管施工项目中,根据图纸要求砼排水管用砼满包加固,现套用04市政计价表第六册6-37子目,该子目中每100米砼用量为25.81M3,根据图纸计算每100米砼用量为26.39M3。
在审计过程中我方认为只调整砼用量,其他不作调整。
施工单位主张调整6-37子目所有内容,包括材料、人工、机械费。
请问专家施工单位这样的主张是否合适。
解答:应当作相应调整。
2.问题:2012年1月6日老师你好,请问道路基础需要回填近5米深得素土,图纸要求素土每200mm分层夯实,请问如何套定额?2004市政定额1-366填土夯实是否考虑分层夯实的因素?解答:按回填土定额套用,1-366填土夯实已考虑密实度因素。
3.问题:2012年1月6日补充定额中“2—省补9面板(盖板)”指的是什么面板(盖板)?灯头盒上的铁盖板、过路盒上的铁盖板是否可以套此定额?解答:不是的,是白面板。
4.问题:2012年1月6日定额中桥架安装按桥架的(宽+高mm以下)划分,划分中的高是算1边还是2边都算?举例:如300*100槽式桥架宽300mm、高100mm,是套用300mm+100mm=400mm的定额2-543,还是300mm+100mm+100mm=500mm的定额2-544?梯式桥架、托盘桥架玻璃钢桥架等桥架的划分原则一样吗?解答:都是宽+高,不是两个高。
5. 问题:2012年1月6日请问:单独装饰工程中的安装项目的人工及各项取费是执行单独装饰工程还是安装工程解答:按投标报价。
控制价按照安装工程。
6.问题:2012年1月6日在执行08清单计价时,确定合同价过程中,定额里的辅材价能否调整。
如汽油,焊条,铁丝等。
解答:投标报价的时候可以调整的。
7. 问题:2011年12月22日你好,安装专业11册防腐保温中超高费的规定为以设计标高正负零为准,而审计单位坚持超高费应该以操作面(楼面)为基础,请问下到底怎么计算?解答:超高费应该以操作面(楼面)为基础.8.问题:2011年12月22日金属钢结构防腐刷高氯化聚乙烯漆计价表无相应子目,结算时该如何处理,套用什么子目?解答:根据高氯化聚乙烯漆的性质,套用相应的定额。

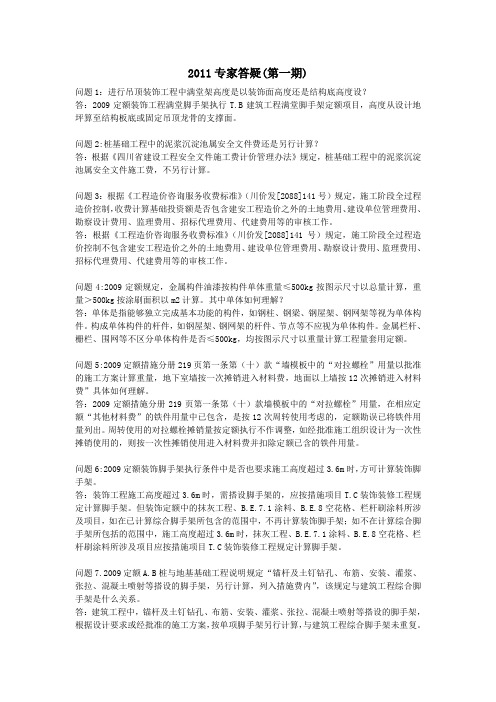

问题1:进行吊顶装饰工程中满堂架高度是以装饰面高度还是结构底高度设?答:2009定额装饰工程满堂脚手架执行T.B建筑工程满堂脚手架定额项目,高度从设计地坪算至结构板底或固定吊顶龙骨的支撑面。
问题2:桩基础工程中的泥浆沉淀池属安全文件费还是另行计算?答:根据《四川省建设工程安全文件施工费计价管理办法》规定,桩基础工程中的泥浆沉淀池属安全文件施工费,不另行计算。
问题3:根据《工程造价咨询服务收费标准》(川价发[2088]141号)规定,施工阶段全过程造价控制,收费计算基础投资额是否包含建安工程造价之外的土地费用、建设单位管理费用、勘察设计费用、监理费用、招标代理费用、代建费用等的审核工作。
答:根据《工程造价咨询服务收费标准》(川价发[2088]141号)规定,施工阶段全过程造价控制不包含建安工程造价之外的土地费用、建设单位管理费用、勘察设计费用、监理费用、招标代理费用、代建费用等的审核工作。
问题4:2009定额规定,金属构件油漆按构件单体重量≤500kg按图示尺寸以总量计算,重量>500kg按涂刷面积以m2计算。
其中单体如何理解?答:单体是指能够独立完成基本功能的构件,如钢柱、钢梁、钢屋架、钢网架等视为单体构件。
构成单体构件的杆件,如钢屋架、钢网架的杆件、节点等不应视为单体构件。
金属栏杆、栅栏、围网等不区分单体构件是否≤500kg,均按图示尺寸以重量计算工程量套用定额。
问题5:2009定额措施分册219页第一条第(十)款“墙模板中的“对拉螺栓”用量以批准的施工方案计算重量,地下室墙按一次摊销进入材料费,地面以上墙按12次摊销进入材料费”具体如何理解。
答:2009定额措施分册219页第一条第(十)款墙模板中的“对拉螺栓”用量,在相应定额“其他材料费”的铁件用量中已包含,是按12次周转使用考虑的,定额勘误已将铁件用量列出。
周转使用的对拉螺栓摊销量按定额执行不作调整,如经批准施工组织设计为一次性摊销使用的,则按一次性摊销使用进入材料费并扣除定额已含的铁件用量。
建筑垃圾外运处置方案建筑垃圾是指由建筑施工、拆除和维修过程中产生的废弃物。
随着城市化进程的推进和基础设施建设的不断增加,建筑垃圾的产量也逐年攀升。
然而,建筑垃圾的外运和处置问题一直是城市环境治理面临的重要难题。
为了解决这一问题,提高城市环境质量,我们需要制定一套科学有效的建筑垃圾外运处置方案。
首先,建筑垃圾外运方案需要从源头减少建筑垃圾的产生。
建筑垃圾的产生主要源自建筑施工活动,因此,通过加强建筑施工过程的管理,提高施工工艺的标准化和现代化水平,减少施工过程中的浪费和损耗是非常重要的。
此外,可以通过推广建筑垃圾分类回收的理念,引导施工单位和工人将可回收的建筑材料进行分类,减少可回收的材料被浪费和混入不可回收的垃圾中的情况发生。
其次,建筑垃圾外运方案需要加强建筑垃圾的分类处理和资源化利用。
建筑垃圾中包含的可回收和可再利用的材料很多,如混凝土、砖块、木材等,这些材料可以通过分类处理和再加工,转化为新的建筑材料或者其他革新产品。
因此,建立健全的建筑垃圾分类处置中心,采用先进的分类处理技术和设备,合理利用建筑垃圾中的各种资源,能够减少垃圾的外运量,降低环境影响,并且为社会经济发展带来新的机遇和动力。
再次,建筑垃圾外运方案需要合理规划建筑垃圾的运输路线和方式。
建筑垃圾的外运过程需要考虑到距离、交通、容量等因素的影响。
合理规划建筑垃圾的运输路线和方式,可以减少外运过程中的能耗和环境污染,降低运输成本。
为此,可以利用现有的城市道路网和交通设施,在保证施工过程的正常进行的同时,合理组织建筑垃圾运输,最大限度地减少对环境的影响。
最后,建筑垃圾外运方案需要加强相关法律法规的制定和执行。
建筑垃圾的外运和处置涉及多个环节和多个部门,因此,需要制定一系列相关法律法规,明确各个环节的职责和义务。
同时,建筑垃圾外运和处置过程中需要加强监管机制,建立健全的监管体系,对建筑垃圾外运和处置进行全程监管和督促,确保工作的顺利进行和有效实施。
建筑垃圾运输及处置措施建筑垃圾是指建筑施工、拆除、改建、装修过程中产生的废弃物,其中包括混凝土、砖瓦、木材、钢材、沙石等。
由于建筑垃圾具有体量大、密度大、构成成分复杂、污染性强等特点,因此建筑垃圾的运输和处置一直是一个十分重要的环保问题。
建筑垃圾的运输建筑垃圾的运输主要有以下几种方式:1.自行运输:对于小型工程,施工单位可以自己配备车辆将建筑垃圾运输到指定地点。
但是这种方式存在一些问题,如车辆数量不足、不能在繁忙的道路上堵塞交通、臭味扰民等。
2.目的地垃圾转运站:大型建筑工程可以选择将建筑垃圾送往垃圾转运站,再由垃圾转运站进行分类、压缩和运输,降低运输成本和减少交通堵塞。
3.专业建筑垃圾清运公司:建筑垃圾清运业已成为一种新兴的服务业,市场竞争也越来越激烈。
这种方式的优点是具备专业化设备、技术和经验,可以快速、高效、安全地处理大量的建筑垃圾。
建筑垃圾的处置建筑垃圾的处置需要根据垃圾的种类和性质进行分类和处理,目前常用的建筑垃圾处置方式有以下几种:1. 压缩处理:将建筑垃圾进行压缩处理,减少体积的同时可达到减少污染的目的。
压缩后的建筑垃圾可重新利用,例如用来填充建筑物的基础。
2. 粉碎处理:使用专业设备对建筑垃圾进行粉碎处理,再利用该材料予以回收利用。
3. 建筑垃圾填埋:建筑垃圾填埋是目前常用的处置方式之一,但是也存在一些问题。
填埋后的垃圾会排放有害气体,导致环境污染。
填埋也消耗大量的土地资源,影响城市的美观程度。
4. 建筑垃圾焚烧:建筑垃圾焚烧是可以将建筑垃圾转化为能源的一种方法,但这种方式也会产生有害物质的排放,会污染空气,对环境造成较大影响。
建筑垃圾的处理把握1.分类处理:建筑垃圾的种类和性质不同,处理方式也不同,一定要进行分类处理,确保环保的效果。
2.回收利用:建筑垃圾中很多是可以利用的,能够进行回收利用的建筑垃圾要尽量回收利用,减少浪费。
3.减少污染:建筑垃圾的处理过程中要尽量减少污染,防止有害物质的排放,影响人们健康。
建筑垃圾运输处理方案建筑垃圾是指建筑工程、装修、拆除等活动产生的废弃物,其种类繁多,包括混凝土、砖瓦、木材、金属、塑料等。
建筑垃圾的处理对于环境保护和资源利用至关重要。
因此,制定有效的建筑垃圾运输处理方案至关重要。
首先,建筑垃圾的分类是处理的第一步。
将建筑垃圾按照材料的不同进行分类,可以方便后续的处理和利用。
例如,混凝土可以用来再生投料或进行再生利用,砖瓦和木材可以进行破碎、燃烧或再生利用,金属可以进行回收利用,塑料可以进行回收再利用等。
因此,在运输和处理建筑垃圾时,应该根据不同材料的特点和处理方式,对建筑垃圾进行分类。
其次,建筑垃圾的运输是处理的重要环节。
根据建筑垃圾的种类和数量,选择合适的运输工具和设备进行运输。
对于需要进行大规模建筑垃圾运输的工程项目,可以考虑使用大型运输车辆,如垃圾车、自卸车等。
而对于小规模建筑垃圾运输,可以选择小型运输设备,如推车、手推车等。
在运输过程中,需要注意保护周边环境和道路,防止建筑垃圾溢出和二次污染。
同时,建筑垃圾的处理也需要综合考虑环境保护和资源利用。
对于可以进行再生利用的建筑垃圾,应该优先考虑回收利用和再生投料。
例如,可以通过破碎机将混凝土、砖瓦和木材破碎后再利用为再生投料,用于新的工程建设。
对于金属和塑料等可回收材料,应该进行分类回收,以减少资源浪费和环境污染。
对于不能进行再生利用的建筑垃圾,如固体废弃物、有害垃圾等,应该采取正确的处理方式,如填埋、焚烧等。
此外,建筑垃圾的处理还需要制定一套完善的管理机制和监管制度。
建立建筑垃圾处理站或垃圾转运站,对建筑垃圾进行集中处理,减少分散倾倒和随意处理的情况。
同时,加强对建筑垃圾处理企业的监管,确保其符合环境保护和资源利用的要求。
建立建筑垃圾处理信息平台,及时掌握和监测建筑垃圾的产生、运输和处理情况,以便及时调整和完善建筑垃圾处理方案。
总之,建筑垃圾的运输和处理是一个复杂的系统工程,需要从分类、运输、处理、管理等多个方面进行综合考虑。

建筑垃圾土外运方案建筑废弃物是指在建筑过程中产生的废弃物,包括砖块、混凝土、木材、玻璃、金属、塑料等。
这些废弃物若不被妥善处理,将对环境造成污染和资源浪费。
因此,建筑垃圾的有效外运方案显得尤为重要。
首先,采取分类收集的措施是建筑垃圾外运方案的基础。
对建筑废弃物进行分类收集,可以使不同类别的废弃物得到专门处理,最大限度地提高废弃物的资源利用率。
常见的分类包括可回收物、有害废物和其他垃圾。
可回收物如金属、塑料、玻璃等可以进行回收再利用;有害废物如电池、荧光灯等需要进行专门处理以防止有害物质泄漏;其他垃圾则需要进行填埋或燃烧处理。
其次,建立建筑废弃物运输网络也是提高外运效率的重要措施。
建筑废弃物需要定期运输到专门处理场所,因此建立一个高效且合理的运输网络至关重要。
可以考虑建立垃圾转运站,将不同区域的废弃物集中运输到专门的处理场所,从而降低了运输成本和能源消耗。
同时,应该合理规划运输路线,避免交通拥堵,降低对环境的影响。
另外,加强建筑垃圾处理设施建设也是提高外运效率的关键措施之一。
投资建设先进的建筑垃圾处理设施,如建筑垃圾再生利用场所、危险废物处理中心等,可以有效提高废弃物的处理效率和资源利用率。
同时,加强技术研发,推广先进的建筑垃圾处理技术,如生物降解、焚烧等,可以进一步提高废弃物的处理效果。
另外,政府的支持和监管也是建筑垃圾外运方案的重要组成部分。
政府可以加大对建筑垃圾处理行业的扶持力度,推动废弃物资源化利用的发展。
同时,政府应该建立健全的监管机制,对建筑垃圾的外运、分类、处理等环节进行监管,保障建筑垃圾的合法处理和环保效果。
对违法行为进行严厉打击,加大对违法企业的处罚力度,进一步促进建筑垃圾外运工作的规范化和高效化。
综上所述,建筑垃圾的外运方案需要采取分类收集、建立运输网络、加强处理设施建设以及政府的支持和监管等综合措施。
只有全面推进建筑垃圾的有效外运工作,才能最大限度地减少对环境的污染,推动资源的合理利用,实现可持续发展的目标。
建筑垃圾清运方略建筑垃圾是指在建筑施工过程中产生的各种废弃物和废料,如砖块、水泥、玻璃、木材等。
妥善处理建筑垃圾是保护环境和改善城市卫生的重要任务之一。
本文将探讨建筑垃圾清运的方略,以确保有效且可持续地处理这些废物。
一、分类和分拣建筑垃圾清运的第一步是对垃圾进行分类和分拣。
这有助于将可回收物资与不可回收物资分开,并减少不易降解的垃圾进入填埋场。
分类包括将废弃物按照不同材质进行分拣,如混凝土、木材、金属等。
分拣后的废弃物可以进行后续处理和利用,减少资源浪费。
二、资源化利用建筑垃圾中的某些材料可以进行资源化利用,降低资源消耗和环境压力。
比如,废弃的混凝土可以经过破碎、筛分等处理后再利用作为道路基础材料;废弃的砖块可以被破碎再制成新的建筑材料。
通过资源化利用,不仅可以减少对原始资源的开采,还能为社会创造更多的经济效益。
三、焚烧和发电对于无法分类和资源化利用的建筑垃圾,焚烧和发电是一种较为有效的处理方式。
采用先进的焚烧技术可以将垃圾燃烧成灰渣和烟气,再通过净化装置处理排放出来的有害气体。
同时,焚烧过程中产生的热能可以转化为电能,供应给周边居民和企业使用,实现能源的再利用。
四、填埋处理对于不能进行其他处理的建筑垃圾,填埋是一种常见的处理方式。
在进行填埋处理时,需要注意选择合适的填埋场地,并进行严格的管理。
合理的填埋可以减少环境污染和地质风险,如选择防渗漏材料、建设排水系统等。
同时,也要加强监测和后期管理,确保填埋场的稳定和安全。
五、加强监管和宣传教育建筑垃圾清运工作需要政府、企业和社会公众的共同参与。
政府应制定相关政策法规,加强对建筑垃圾清运工作的监管。
企业要加强内部管理,提高员工对建筑垃圾处理的意识和技能。
同时,通过宣传教育和公众参与,提高社会对建筑垃圾清运的重视度和参与度。
六、技术创新和研发建筑垃圾清运需要不断推进技术创新和研发,提高处理效率和降低处理成本。
比如,开发更高效的物料分拣设备、适用于建筑垃圾处理的环保设备等。
2011专家答疑第六期(建筑垃圾外运解释)
――摘自四川省2011年9期价格信息
问题1:天棚吊顶如纸面石膏板吊顶上安装灯具,2009定额装饰装修定额是否已经含其开孔费用,如果有安装单位开孔,是否应将装饰单位的开孔费用扣除?
答:安装工程定额未包含吊顶开孔费用。
装饰工程装修定额已包含按设计要求预留孔或开孔费用,如装饰施工图中未设计预留孔洞,在装饰承包人已完成的吊顶上开孔费用另行计算。
问题2: 2009定额或者安全文明施工费中是否包含了施工过程产生的建筑垃圾的清理、外运费用?
答:2009定额和安全文明施工费中已包含施工过程中产生的建筑垃圾清理费用,但未包含施工过程中产生的建筑垃圾外运费用。
问题3:、勘误:2009定额建筑工程916页计量单位改为“座”。
问题4:2009定额措施项目建筑工程中221页(二)综合脚手架:“……2、综合脚手架已综合考虑了砌筑、浇筑、吊装、抹灰、油漆、涂料等脚手架费用”。
此处的“抹灰、油漆、涂料”是指什么?
答:2009定额措施项目T.B建筑工程说明第三条第(二)款第2小条(221页)
2、该说明中“油漆、涂料”是指2009装饰装修工程定额B.E油漆、涂料、裱糊工程中B.E.7.1涂料及B.E.8空花格、栏杆刷涂料中的定额项目。
问题5:2009定额装饰工程中的B.F.8楼地面、墙面块料面层铲除是否包含块料面层水泥砂浆基层打底(找平)的拆除?
答:2009定额装饰装修工程B.F.8拆除、铲除中的楼地面、墙面块料面层铲除未包含其水泥砂浆找平层、打底层的拆除。
水泥砂浆的拆除套用2009定额装饰装修工程B.F.8拆除、铲除中水泥砂浆铲除相应定额项目。
