靶场改建施工方案
- 格式:doc
- 大小:141.00 KB
- 文档页数:24

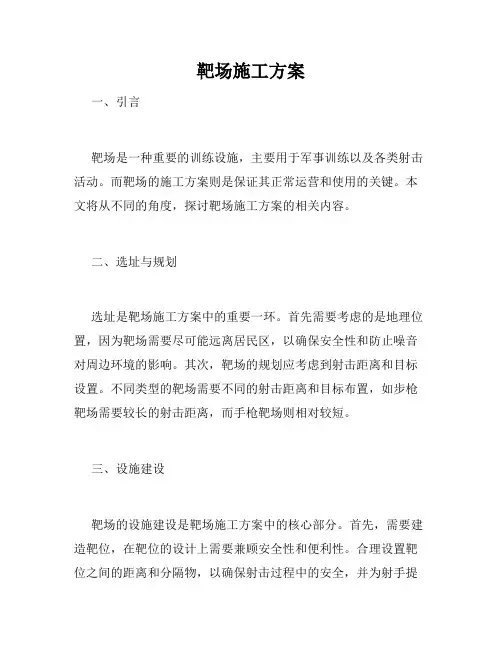

靶场施工方案一、引言靶场是一种重要的训练设施,主要用于军事训练以及各类射击活动。
而靶场的施工方案则是保证其正常运营和使用的关键。
本文将从不同的角度,探讨靶场施工方案的相关内容。
二、选址与规划选址是靶场施工方案中的重要一环。
首先需要考虑的是地理位置,因为靶场需要尽可能远离居民区,以确保安全性和防止噪音对周边环境的影响。
其次,靶场的规划应考虑到射击距离和目标设置。
不同类型的靶场需要不同的射击距离和目标布置,如步枪靶场需要较长的射击距离,而手枪靶场则相对较短。
三、设施建设靶场的设施建设是靶场施工方案中的核心部分。
首先,需要建造靶位,在靶位的设计上需要兼顾安全性和便利性。
合理设置靶位之间的距离和分隔物,以确保射击过程中的安全,并为射手提供足够的空间和隐私。
此外,在建造过程中,需要采用抗冲击和防弹的材料,以确保射击过程中的安全性。
除了靶位,靶场还需要其他基础设施,如观察台、保护墙、置物柜等。
观察台的设计应考虑射手的视野和便捷性,以提供最佳的观察和指导环境。
保护墙的设置可以减少子弹弹道的飞行距离,保障周边环境的安全。
至于置物柜,则能够提供射手方便而安全的存放个人物品和装备的空间。
四、环境保护靶场施工方案应注重环境保护。
在施工过程中,需遵循环保要求,妥善处理施工过程中产生的废弃物和污水,以防止对周边土壤和水源产生污染。
同时,靶场应设立专门的回收设施,如回收区域内的弹壳、空包壳等,提倡资源的再利用。
另外,靶场应配备足够的防护设施,如防护网和沙袋,以减少射击过程中的飞弹溅射范围,防止环境二次污染。
靶场周边也应合理种植植被,并进行定期维护和修剪,以减少土壤侵蚀和水源污染。
五、安全管理保障安全是靶场施工方案的重点之一。
靶场应建立健全的安全管理体系,包括制定详细的射击规则、指导员的专业培训、查验射手证件等。
此外,靶场应严格控制射击时间和人数,以确保每个射手都能得到充分的训练时间,并防止拥挤导致的安全隐患。
六、维护与更新靶场施工方案的长期维护也十分重要。

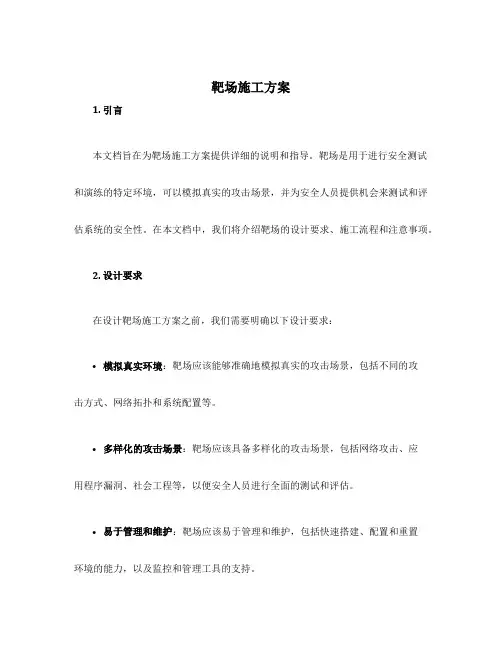

靶场施工方案1. 引言本文档旨在为靶场施工方案提供详细的说明和指导。
靶场是用于进行安全测试和演练的特定环境,可以模拟真实的攻击场景,并为安全人员提供机会来测试和评估系统的安全性。
在本文档中,我们将介绍靶场的设计要求、施工流程和注意事项。
2. 设计要求在设计靶场施工方案之前,我们需要明确以下设计要求:•模拟真实环境:靶场应该能够准确地模拟真实的攻击场景,包括不同的攻击方式、网络拓扑和系统配置等。
•多样化的攻击场景:靶场应该具备多样化的攻击场景,包括网络攻击、应用程序漏洞、社会工程等,以便安全人员进行全面的测试和评估。
•易于管理和维护:靶场应该易于管理和维护,包括快速搭建、配置和重置环境的能力,以及监控和管理工具的支持。
•保护环境安全:在搭建靶场时,需要采取措施来保护环境的安全,避免对现有系统和网络造成潜在风险或损害。
基于上述设计要求,我们可以开始进行靶场的施工。
3. 施工流程步骤一:规划靶场在规划靶场时,我们需要明确以下几个方面:1.目标和范围:明确靶场的目标和范围,确定需要模拟的攻击场景和涉及的系统组件。
2.网络拓扑:设计靶场的网络拓扑,包括主机、路由器、交换机和防火墙的位置和连接方式。
3.系统配置:配置靶场中各个系统的操作系统、应用程序和服务等,确保它们与真实环境一致。
4.攻击工具和技术:确定使用的攻击工具和技术,以便安全人员在测试过程中模拟不同的攻击场景。
步骤二:搭建靶场在搭建靶场时,我们可以按照以下步骤进行:1.准备硬件和软件资源:收集所需的硬件设备、服务器和虚拟机等资源,并安装所需的操作系统和应用程序。
2.配置网络环境:根据规划的网络拓扑,设置主机的网络配置,包括IP地址、子网掩码和默认网关等。
3.部署系统和应用程序:根据规划的系统配置,安装并配置靶场中的各个系统和应用程序。
4.配置防火墙和安全策略:设置防火墙和安全策略,以防止攻击对现有系统和网络造成风险。
5.安装监控和管理工具:安装并配置监控和管理工具,以便于对靶场进行管理和维护。
室内靶场建设实施方案一、前言。
室内靶场建设是为了满足射击爱好者的训练和比赛需求,同时也是为了提高射击运动的发展水平。
本文档将就室内靶场建设的实施方案进行详细介绍,以期为相关单位和个人提供参考和指导。
二、室内靶场选址。
室内靶场选址是室内靶场建设的第一步,选址的合理性直接关系到室内靶场后期的使用效果。
首先需要考虑的是选址的交通便利程度,尽量选择交通便利的地段,方便射击爱好者前来训练和比赛。
其次是选址的环境条件,要选择空气流通良好、环境安静的地段,以确保射击训练和比赛的安全性和舒适性。
三、室内靶场建设规划。
在选址确定后,需要进行室内靶场建设规划。
首先是对室内靶场的布局规划,包括靶位设置、射击道路设置、观众席设置等。
其次是对室内靶场的设施规划,包括靶位设备、安全设施、灯光音响设备等。
最后是对室内靶场的管理规划,包括人员配备、安全管理、场地维护等。
四、室内靶场建设施工。
室内靶场建设施工是室内靶场建设的重要环节。
在施工过程中,需要严格按照规划设计进行施工,确保室内靶场的建设质量。
同时需要加强对施工过程的监督和管理,确保施工安全和施工质量。
五、室内靶场设备采购。
室内靶场设备采购是室内靶场建设的重要环节。
在设备采购过程中,需要根据规划设计的要求,选择适合的设备进行采购。
同时需要考虑设备的质量和性能,确保设备的安全性和可靠性。
六、室内靶场使用管理。
室内靶场建设完成后,需要加强对室内靶场的使用管理。
首先是加强对室内靶场的安全管理,确保射击训练和比赛的安全性。
其次是加强对室内靶场的设备维护,确保设备的正常使用。
最后是加强对室内靶场的场地管理,确保室内靶场的整洁和美观。
七、室内靶场建设效果评估。
室内靶场建设完成后,需要对室内靶场的使用效果进行评估。
评估的内容包括室内靶场的使用情况、设备的使用情况、场地的管理情况等。
通过评估结果,可以及时发现问题并进行改进,提高室内靶场的使用效果。
八、总结。
室内靶场建设是一个系统工程,需要各个环节的密切配合和协同努力。
靶场施工方案1. 简介靶场是一种专门用于进行射击训练和测试的场所。
本文将介绍靶场施工方案,包括选址要求、施工流程、安全措施等方面的内容。
2. 选址要求2.1 地理条件靶场的选址应具备较为平坦的地理条件,以方便施工和使用。
同时,应避免选择临近居民区和公共交通要道等地方,以确保射击活动的安全性和环境的安宁。
2.2 靶场规模选址时需要考虑靶场的规模和射击活动的类型。
靶场的规模应能满足训练和测试的需求,同时要考虑到周边环境的影响,确保不会对周边居民和生态环境造成不良影响。
2.3 管理便利性选址时还需要考虑管理便利性,包括交通便捷程度、用水用电等基础设施的配备情况,以及后期管理的方便性等因素。
3. 施工流程3.1 前期准备在施工前,需要进行详细的项目计划和设计,明确靶场的布局、尺寸以及各项设施的安装位置。
同时,还需进行相关手续的办理,如选址及用地手续、施工许可等。
3.2 场地平整施工开始前,需要对选定的场地进行平整处理,包括清理杂草、填平凹坑等。
确保靶场场地的平整性,以便后续工作的进行。
3.3 设施安装随后进行设施的安装工作,包括安装各类射击靶位、声音传递设备、警告信号灯等。
在安装过程中,要确保设施坚固稳定并符合安全规范。
3.4 靶场标志标识安装设施后,需要在靶场内外进行标志标识的工作。
内部标识主要是为了方便射击训练和测试,如各个靶位编号、射击距离标识等。
外部标识主要是为了警示非相关人员,确保安全。
4. 安全措施4.1 周界安全防护靶场的周界应设置安全防护措施,如围墙或屏障,以防止射击活动对周边环境和人员造成伤害。
同时,周界应有明显的警示标识,提醒外部人员远离。
4.2 射击安全规范靶场应制定射击活动的安全规范,并对相关人员进行培训和指导。
规范包括射击动作规范、射击规则、紧急事态处理等,确保射击活动的安全性。
4.3 急救设施靶场应配备基本的急救设施,并设置急救站点。
在射击活动过程中,如有意外伤害发生,应立即进行急救处理,以保障人员的生命安全。

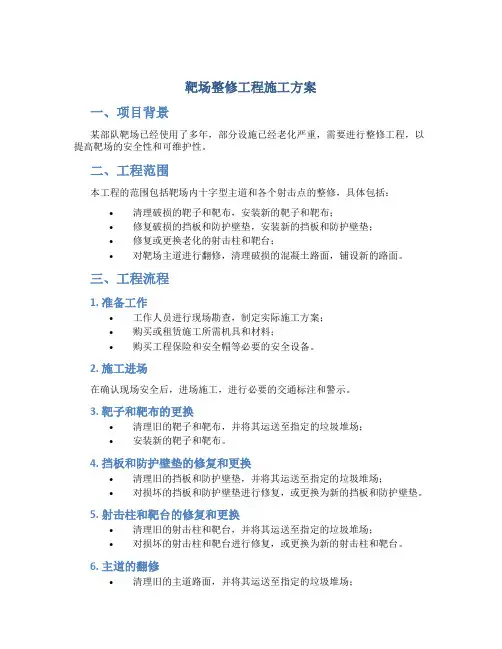

靶场整修工程施工方案一、项目背景某部队靶场已经使用了多年,部分设施已经老化严重,需要进行整修工程,以提高靶场的安全性和可维护性。
二、工程范围本工程的范围包括靶场内十字型主道和各个射击点的整修,具体包括:•清理破损的靶子和靶布,安装新的靶子和靶布;•修复破损的挡板和防护壁垫,安装新的挡板和防护壁垫;•修复或更换老化的射击柱和靶台;•对靶场主道进行翻修,清理破损的混凝土路面,铺设新的路面。
三、工程流程1. 准备工作•工作人员进行现场勘查,制定实际施工方案;•购买或租赁施工所需机具和材料;•购买工程保险和安全帽等必要的安全设备。
2. 施工进场在确认现场安全后,进场施工,进行必要的交通标注和警示。
3. 靶子和靶布的更换•清理旧的靶子和靶布,并将其运送至指定的垃圾堆场;•安装新的靶子和靶布。
4. 挡板和防护壁垫的修复和更换•清理旧的挡板和防护壁垫,并将其运送至指定的垃圾堆场;•对损坏的挡板和防护壁垫进行修复,或更换为新的挡板和防护壁垫。
5. 射击柱和靶台的修复和更换•清理旧的射击柱和靶台,并将其运送至指定的垃圾堆场;•对损坏的射击柱和靶台进行修复,或更换为新的射击柱和靶台。
6. 主道的翻修•清理旧的主道路面,并将其运送至指定的垃圾堆场;•铺设新的路面,保障路面的平整性。
7. 清理工作在施工完成后,清理施工现场和周围区域,以恢复原有的环境状态。
四、人员需求•工程项目负责人;•工程监理员;•挡板和防护壁垫修复人员;•射击柱和靶台修复人员;•主道翻修人员;•清理工人;•安全保障人员。
五、安全措施为保证工程安全,施工团队需严格遵守以下规定:•所有施工人员必须穿戴安全帽、安全鞋和其他必要的防护装备;•所有机具和设备必须检修完好,并经过使用人员培训后方可使用;•要对施工现场进行管控,确保人员和财产安全;•需建立施工现场的紧急预案,以应对突发事件。
六、施工安排•靶子和靶布的更换将在工程开工后的第一天进行;•挡板和防护壁垫的修复和更换将在靶子和靶布的更换后进行;•射击柱和靶台的修复和更换将在挡板和防护壁垫的修复和更换后进行;•主道的翻修将在射击柱和靶台的修复和更换后进行;•清理工作将在所有工程完成后进行。

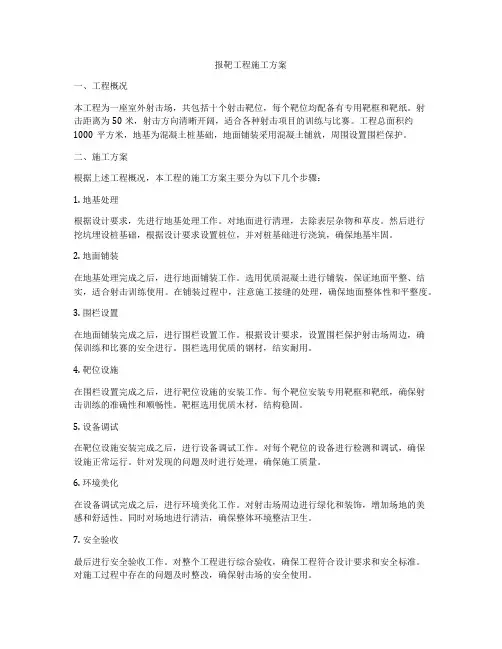

报靶工程施工方案一、工程概况本工程为一座室外射击场,共包括十个射击靶位,每个靶位均配备有专用靶框和靶纸。
射击距离为50米,射击方向清晰开阔,适合各种射击项目的训练与比赛。
工程总面积约1000平方米,地基为混凝土桩基础,地面铺装采用混凝土铺就,周围设置围栏保护。
二、施工方案根据上述工程概况,本工程的施工方案主要分为以下几个步骤:1. 地基处理根据设计要求,先进行地基处理工作。
对地面进行清理,去除表层杂物和草皮。
然后进行挖坑埋设桩基础,根据设计要求设置桩位,并对桩基础进行浇筑,确保地基牢固。
2. 地面铺装在地基处理完成之后,进行地面铺装工作。
选用优质混凝土进行铺装,保证地面平整、结实,适合射击训练使用。
在铺装过程中,注意施工接缝的处理,确保地面整体性和平整度。
3. 围栏设置在地面铺装完成之后,进行围栏设置工作。
根据设计要求,设置围栏保护射击场周边,确保训练和比赛的安全进行。
围栏选用优质的钢材,结实耐用。
4. 靶位设施在围栏设置完成之后,进行靶位设施的安装工作。
每个靶位安装专用靶框和靶纸,确保射击训练的准确性和顺畅性。
靶框选用优质木材,结构稳固。
5. 设备调试在靶位设施安装完成之后,进行设备调试工作。
对每个靶位的设备进行检测和调试,确保设施正常运行。
针对发现的问题及时进行处理,确保施工质量。
6. 环境美化在设备调试完成之后,进行环境美化工作。
对射击场周边进行绿化和装饰,增加场地的美感和舒适性。
同时对场地进行清洁,确保整体环境整洁卫生。
7. 安全验收最后进行安全验收工作。
对整个工程进行综合验收,确保工程符合设计要求和安全标准。
对施工过程中存在的问题及时整改,确保射击场的安全使用。
以上就是本报靶工程的施工方案,希望能够顺利完成。
感谢您的阅读和支持!。
射击场建设实施方案一、项目背景射击运动作为一项古老而广泛受众的运动项目,近年来在全球范围内呈现出快速发展的趋势。
为满足广大射击爱好者的需求,并促进射击运动的普及和发展,我公司决定开展射击场建设项目。
二、项目目标本项目旨在打造一座现代化、安全高效、环境友好的射击场,提供给射击运动爱好者一个理想的练习和比赛场所。
具体目标如下:1. 建设一个符合国家标准的射击场,满足不同射击项目的需求;2. 提供完善的设施和配套服务,提升射击场的使用体验;3. 强化安全管理意识,确保射击场运营安全可靠;4. 积极开展普及推广活动,促进射击运动的发展和普及。
三、建设方案1. 场地选址根据射击场的需要,应选择地势开阔、交通便利的地点。
场地面积应满足不同射击项目的要求,并考虑到周边环境和社会因素的影响。
2. 设施规划(1)射击训练区:根据射击项目的特点,划分不同的训练区域,包括靶场、高低位射击区、综合练习区等。
合理安排各个区域的距离和布局,以确保射击训练的安全性和顺畅性。
(2)观众席和媒体区:为观众和媒体提供一个良好的观赛和报道环境。
设立观众席,设置媒体区域,提供必要的视听设备和应急设备。
(3)训练设备和装备:配备符合国际标准的射击靶机、靶纸等设备,并配置必要的安全设备和保护措施。
3. 安全管理(1)建立完善的安全管理制度,并制定相应的规章制度,加强对工作人员和使用者的安全培训。
(2)合理设置警示标识、防护设施和紧急逃生通道,确保使用者的人身安全。
(3)定期进行场地维护和保养,确保设施和设备的安全和正常使用情况。
(4)加强安全意识宣传,普及射击运动安全知识,做好应对突发事件的紧急预案和演练。
四、预算和资金筹措根据射击场建设规模和设施需求,制定详细的预算方案。
同时,积极争取政府支持和各方合作方的赞助、投资等方式筹措资金,确保项目的顺利推进和落地。
五、项目推进计划明确项目的各个阶段和任务,合理安排时间和资源,建立项目管理组织和协调机制。
1. 引言本文档旨在提供一套靶场施工方案,用于指导施工人员在建设靶场时的具体操作步骤和安全注意事项。
靶场是用于进行武器测试、训练和模拟战斗的场所,因此在施工过程中需要高度重视安全性和实用性。
2. 施工准备2.1 环境评估在开始施工之前,需要对靶场场地的环境进行评估。
评估内容包括现有地形、土质状况、植被分布等,以确定靶场的布局和安全措施。
2.2 布局设计根据环境评估结果和施工需求,设计靶场的布局。
包括靶场射击区域、观察区域、控制室和交通道路等。
射击区域应合理划分,确保射击安全;观察区域应设在安全距离之外,以便观察和评估射击效果;控制室应设计合理,满足操作和监控需求;交通道路应便于人员和设备进出。
2.3 施工材料和设备准备根据布局设计确定所需的施工材料和设备清单,并进行采购准备。
材料包括钢筋、混凝土、围网等;设备包括挖掘机、起重机、混凝土搅拌机等。
2.4 操作人员安排根据施工需求,合理安排操作人员。
操作人员应具备相关证书和经验,了解靶场施工流程和安全操作规范。
3. 施工步骤3.1 场地准备首先对靶场场地进行清理,移除上面的植被、杂物和障碍物。
确保施工区域平整,并清理潜在危险物。
接下来,根据布局设计进行地面标志和标线的划定,以便施工过程中的定位和控制。
3.2 地基处理根据靶场的要求和土质情况,进行地基处理工作。
地基处理包括土方开挖、填筑和夯实等。
土方开挖时需注意地下管线存在,避免损坏。
3.3 结构建设根据靶场的设计,进行具体的结构建设工作。
包括基础施工、立柱和围墙的建设。
基础施工包括混凝土浇筑和钢筋焊接,确保靶场的稳定性和坚固性。
3.4 设备安装在结构建设完成后,对设备进行安装。
包括靶位、观察设备和控制设备等的安装。
安装过程中需注意设备的调整和校准,确保运行正常和精确。
3.5 安全措施落实靶场是一个危险场所,需要严格执行相关的安全措施。
包括设置告示牌、安装安全网和限制区域,保证施工和使用过程中的安全。

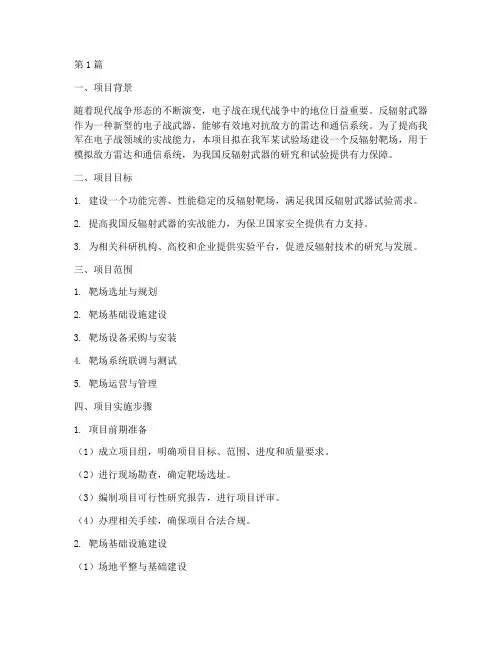

第1篇一、项目背景随着现代战争形态的不断演变,电子战在现代战争中的地位日益重要。
反辐射武器作为一种新型的电子战武器,能够有效地对抗敌方的雷达和通信系统。
为了提高我军在电子战领域的实战能力,本项目拟在我军某试验场建设一个反辐射靶场,用于模拟敌方雷达和通信系统,为我国反辐射武器的研究和试验提供有力保障。
二、项目目标1. 建设一个功能完善、性能稳定的反辐射靶场,满足我国反辐射武器试验需求。
2. 提高我国反辐射武器的实战能力,为保卫国家安全提供有力支持。
3. 为相关科研机构、高校和企业提供实验平台,促进反辐射技术的研究与发展。
三、项目范围1. 靶场选址与规划2. 靶场基础设施建设3. 靶场设备采购与安装4. 靶场系统联调与测试5. 靶场运营与管理四、项目实施步骤1. 项目前期准备(1)成立项目组,明确项目目标、范围、进度和质量要求。
(2)进行现场勘查,确定靶场选址。
(3)编制项目可行性研究报告,进行项目评审。
(4)办理相关手续,确保项目合法合规。
2. 靶场基础设施建设(1)场地平整与基础建设对靶场选址进行场地平整,建设必要的道路、排水、供电等基础设施。
(2)靶场围栏与防护设施根据靶场规模和周边环境,建设符合安全要求的围栏和防护设施。
(3)靶场通信设施建设满足靶场运行需求的通信设施,包括有线通信、无线通信和卫星通信等。
3. 靶场设备采购与安装(1)设备选型与采购根据项目需求和预算,选型合适的反辐射靶场设备,进行设备采购。
(2)设备安装与调试按照设备安装规范,进行设备安装和调试,确保设备性能满足要求。
4. 靶场系统联调与测试(1)系统联调将各个设备联接成一个完整的系统,进行系统联调,确保系统稳定运行。
(2)系统测试对靶场系统进行功能测试、性能测试和可靠性测试,确保系统满足项目要求。
5. 靶场运营与管理(1)制定靶场管理制度,明确管理职责和操作规程。
(2)建立靶场运行维护体系,确保靶场设备正常运行。
(3)开展靶场培训,提高操作人员技能水平。

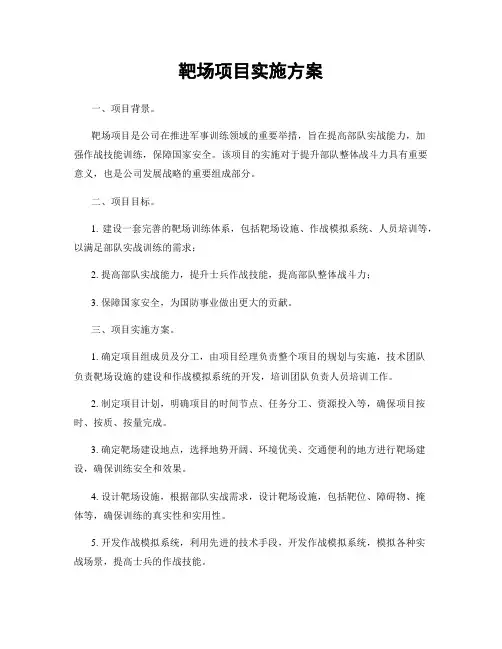

靶场项目实施方案一、项目背景。
靶场项目是公司在推进军事训练领域的重要举措,旨在提高部队实战能力,加强作战技能训练,保障国家安全。
该项目的实施对于提升部队整体战斗力具有重要意义,也是公司发展战略的重要组成部分。
二、项目目标。
1. 建设一套完善的靶场训练体系,包括靶场设施、作战模拟系统、人员培训等,以满足部队实战训练的需求;2. 提高部队实战能力,提升士兵作战技能,提高部队整体战斗力;3. 保障国家安全,为国防事业做出更大的贡献。
三、项目实施方案。
1. 确定项目组成员及分工,由项目经理负责整个项目的规划与实施,技术团队负责靶场设施的建设和作战模拟系统的开发,培训团队负责人员培训工作。
2. 制定项目计划,明确项目的时间节点、任务分工、资源投入等,确保项目按时、按质、按量完成。
3. 确定靶场建设地点,选择地势开阔、环境优美、交通便利的地方进行靶场建设,确保训练安全和效果。
4. 设计靶场设施,根据部队实战需求,设计靶场设施,包括靶位、障碍物、掩体等,确保训练的真实性和实用性。
5. 开发作战模拟系统,利用先进的技术手段,开发作战模拟系统,模拟各种实战场景,提高士兵的作战技能。
6. 进行人员培训,对部队人员进行针对性的培训,包括射击训练、战术训练、心理素质训练等,提高他们的实战能力。
7. 完善管理体系,建立靶场项目的管理体系,包括设施维护、安全管理、后勤保障等,确保项目的长期稳定运行。
四、项目实施保障。
1. 资金保障,公司将提供充足的资金支持,确保项目的顺利实施。
2. 技术支持,公司将提供技术支持,确保靶场设施和作战模拟系统的顺利开发和运行。
3. 人员支持,公司将提供专业的人员支持,包括项目经理、技术团队、培训团队等,确保项目的顺利实施。
五、项目实施效果评估。
1. 项目验收,在项目实施结束后,对项目的成果进行全面验收,确保项目达到预期的效果。
2. 效果评估,对项目实施后的实战能力提升、作战技能提高等进行评估,为项目的后续优化提供依据。
第1篇一、项目背景随着信息化技术的飞速发展,网络安全已成为国家安全的重要组成部分。
靶场作为网络安全人才培养、技术研究、应急演练的重要场所,其建设对于提升我国网络安全防护能力具有重要意义。
本方案旨在为某网络安全靶场提供一套科学、合理、高效的施工方案。
二、靶场建设目标1. 建设一个功能完善、技术先进、安全可靠的网络安全靶场。
2. 提供多样化的网络安全实验环境,满足教学、研究、演练等多方面需求。
3. 提升我国网络安全防护能力,为国家安全和经济发展提供有力保障。
三、靶场建设原则1. 安全性原则:确保靶场系统安全稳定运行,防止外部攻击和内部泄露。
2. 实用性原则:满足用户实际需求,提供便捷的操作界面和丰富的实验功能。
3. 先进性原则:采用先进的技术和设备,确保靶场始终保持领先地位。
4. 可扩展性原则:预留足够的扩展空间,方便未来升级和扩展。
四、靶场建设内容1. 靶场硬件设备(1)服务器:高性能服务器,用于运行靶场管理系统、实验环境等。
(2)网络设备:交换机、路由器等,构建稳定、高速的网络环境。
(3)安全设备:防火墙、入侵检测系统等,保障靶场安全。
(4)存储设备:高性能存储设备,用于存储实验数据、系统备份等。
2. 靶场软件系统(1)靶场管理系统:实现靶场资源的统一管理、分配和监控。
(2)实验环境:提供丰富的实验环境,包括操作系统、网络设备、应用程序等。
(3)实验工具:提供各种实验工具,方便用户进行实验操作。
(4)监控系统:实时监控靶场运行状态,确保系统安全稳定。
3. 靶场安全防护(1)网络安全防护:采用防火墙、入侵检测系统等,防止外部攻击。
(2)系统安全防护:定期更新系统补丁,加强系统安全防护。
(3)数据安全防护:对实验数据进行加密存储,防止数据泄露。
五、靶场施工步骤1. 需求分析对靶场建设目标、功能、规模等进行详细分析,明确靶场建设需求。
2. 方案设计根据需求分析结果,制定详细的靶场建设方案,包括硬件设备、软件系统、安全防护等内容。
射击场建设实施方案一、背景介绍随着社会的发展和人们生活水平的提高,射击运动在各个年龄段的人群中越来越受到关注。
为了满足人们对射击运动的需求,建设一座现代化、安全可靠的射击场势在必行。
本文将提出一份射击场建设的实施方案,以确保施工的顺利进行和场馆的高质量建设。
二、选址与规划1. 选址射击场的选址应基于以下因素进行考虑:地理位置、交通便利性、环境条件等。
优选位于城市周边开阔地带或者乡村地区,距离居民区较远,以确保安全和环境污染的最小化。
2. 规划射击场的规划应根据场地大小和功能需求确定,包括不同类型的射击场地、休息区、观众席以及必要的设施。
应确保射击场布局合理,便于工作人员管理和运动员实施训练。
三、设施建设1. 射击场地建设根据现代射击运动的要求,建设中、长、短程射击场,包括靶场、机枪射击场和飞碟射击场。
每个射击场地的设施应当满足安全、可靠的标准,并具备监控系统以确保活动的安全进行。
2. 休息区建设为了满足运动员的休息和卫生需求,建设舒适的休息区。
该区域应配备休息室、更衣室、洗手间等基本设施,并且应当简洁、时尚并符合人体工程学原理。
3. 观众席建设为了吸引更多的观众和提供观赏射击活动的机会,射击场应考虑建设观众席。
观众席应当有足够的容量,提供良好的视野和坐席,同时还要提供必要的保护设施,如围栏和安全通道。
四、安全管理1. 安全设施为了确保参与射击活动的人员安全,应在射击场周边设置围栏和安全警示标志,并且对每个射击场地进行高标准的安全设施设置,如防护墙和护栏,以避免误伤和事故发生。
2. 安全培训提供必要的安全培训和指导,确保每位运动员和管理人员了解射击场的安全规范和操作流程,减少事故风险,保障活动的顺利进行。
五、管理与运营1. 人员管理射击场应聘请经验丰富的管理人员,包括场地管理、教练、安全员等。
建立明确的管理体系和责任制度,确保射击场的日常管理有序进行。
2. 赛事组织射击场可以承办不同级别的射击比赛和训练营,增加场馆的知名度和利用率,同时提供给运动员更多参与和提升的机会。
靶场施工方案靶场施工方案一、工程概述靶场是进行射击训练和比赛的专门场地,本施工方案旨在建设一个安全、高效的靶场。
主要工程包括场地平整、靶区布置、靶位建设以及附属设施建设等。
二、工程内容1. 场地平整首先,需要对场地进行清理和平整,清除杂草、石块和其他障碍物。
然后,进行土方开挖和填充,确保靶场的地面平整、坚固,并合理排水,以防止积水。
2. 靶区布置根据射击训练和比赛的要求,确定靶区的布置方案。
根据靶场规模和需求,合理划定靶区的大小和分布,保证每个靶位之间的间隔和可视角度。
3. 靶位建设靶位是进行射击的核心区域,需要建设坚固、稳定的靶位。
靶位的建设主要包括靶座、靶牌和靶标等方面。
靶座应具备可调节高度和角度的功能,以适应不同射击训练和比赛的需求。
靶牌应采用防弹材料,确保人员安全。
靶标则根据需要设置,并确保其清晰可见。
4. 附属设施建设为了提供更好的射击训练和比赛条件,需要建设一些附属设施,如观察台、控制室和休息区等。
观察台应建设在靶区的安全区域,能够提供良好的视野,以便教练和观察员观察射击动态。
控制室应配备相应的设备和工具,方便射击训练和比赛的管理和控制。
休息区则提供给射击人员休息和集结的场所,能够提供舒适和便利的条件。
三、工程进度根据工程量和施工条件,初步估计施工周期为3个月。
具体施工进度如下:1. 第一阶段:场地清理和平整,耗时1个月;2. 第二阶段:靶区布置和靶位建设,耗时1个月;3. 第三阶段:附属设施建设,耗时1个月。
四、安全措施1. 施工期间,设置明显的安全警示标识,防止闲人和未经授权人员进入施工现场;2. 工人应佩戴相关防护装备,确保施工人员的人身安全;3. 禁止在施工现场吸烟和使用明火,以防火灾事故的发生;4. 施工现场应保持整洁,及时清理施工垃圾和杂物,防止跌倒和其他意外事故的发生。
五、质量要求施工过程中,应按照相关标准和规范进行施工,确保靶场的质量符合要求。
特别是靶位的建设,应采用防护材料和合理的结构设计,确保其稳定性和防弹性。
射击场建设实施方案一、项目概述射击场建设项目旨在提供一个安全、合法的射击练习场所,满足射击爱好者的训练和比赛需求,推动射击事业的发展。
本实施方案将对射击场的选址、建设流程、设施配置等进行详细规划。
二、选址原则1. 安全原则:射击场应远离居民区、高速公路等人口密集和交通繁忙的地方,避免可能的安全隐患。
2. 环保原则:射击场应尽量选择地势平坦、无生态破坏和环境污染风险的区域。
3. 便利原则:射击场应便于参与者前往,交通便利,且配套设施完善。
三、建设流程1. 立项审批:组织相关人员进行项目可行性研究和社会影响评估,获得审批机构的立项批复。
2. 地勘设计:聘请专业地勘团队对选址区域进行地质勘测和土地利用规划设计,确保施工安全和土地利用合理性。
3. 批地手续:申请相关行政部门办理土地使用权手续,确保合法使用选址。
4. 设计方案:根据选址和功能要求,委托设计单位进行场地平面布局、功能区划和建筑结构设计。
5. 施工招标:根据设计方案,发布施工招标公告,确定施工单位,签订合同并进行监督管理。
6. 设施建设:按照设计方案和施工合同要求,进行土建和设备安装等工程建设。
7. 运行测试:完成建设后,进行设备测试、安全评估以及设施调试工作,确保投入运行前的安全性和正常运行。
8. 运维管理:建立射击场设施和管理团队,制定相关管理制度和操作规范,开展运营维护和安全管理工作。
四、设施配置1. 射击场:包括射击领域和观众席,满足射击训练和比赛需求,并兼顾观赏性。
2. 靶位设施:提供不同距离和射击方式的靶位,满足射击者的不同需求。
3. 安全防护设施:设置符合要求的防弹墙、安全护栏和警示标识,确保参与者和观众的安全。
4. 休息区:提供休息室、餐饮区和卫生间等配套设施,满足参与者的休息和生活需求。
5. 运动装备:提供标准的射击器材和装备,确保参与者的射击体验和安全性。
6. 环保设施:配置废弹回收装置、环保排污系统等,减少对环境的污染。
靶场建设项目实施方案一、项目背景。
随着国防建设的不断发展和现代化水平的提高,靶场建设项目已成为国防建设中的重要组成部分。
靶场作为军事训练和试验的重要场所,对于提高军事训练水平、改进武器装备性能具有重要意义。
因此,本文将就靶场建设项目的实施方案进行详细阐述。
二、项目目标。
本项目的主要目标是建设一座符合军事训练和试验需要的现代化靶场,为部队提供高质量的训练和试验场地,提高部队的作战能力和武器装备性能。
三、项目内容。
1. 地理选址,选址要考虑地理位置、气候条件、周边环境等因素,确保靶场建设的可行性和实用性。
2. 设施建设,包括靶场布设、观察塔建设、通讯设施建设、安全设施建设等,确保训练和试验的顺利进行。
3. 技术支持,引入先进的靶场技术和设备,提高训练和试验的效果和安全性。
4. 环境保护,在建设过程中,要注重环境保护,采取有效措施减少对周边环境的影响。
四、项目实施步骤。
1. 立项阶段,确定项目的可行性和必要性,进行前期调研和论证工作。
2. 规划设计,制定靶场建设的详细规划和设计方案,包括选址、设施布局、技术支持等。
3. 建设施工,按照规划设计方案进行靶场建设,确保施工质量和进度。
4. 设备采购,引进先进的靶场技术和设备,提高靶场的训练和试验水平。
5. 环境保护,在建设过程中,注重环境保护,采取有效措施减少对周边环境的影响。
6. 试运行,完成靶场建设后进行试运行,测试设施的性能和安全性。
7. 正式投入使用,靶场建设项目完成后,正式投入使用,为部队提供高质量的训练和试验场地。
五、项目管理。
项目实施过程中,应建立科学的项目管理体系,包括项目组织架构、进度管理、成本管理、质量管理、安全管理等,确保项目顺利进行。
六、项目效果。
通过靶场建设项目的实施,将为部队提供高质量的训练和试验场地,提高部队的作战能力和武器装备性能,有力地推动国防建设的现代化进程。
七、总结。
靶场建设项目的实施方案需要充分考虑地理选址、设施建设、技术支持、环境保护等因素,确保项目的可行性和实用性。
靶场施工方案靶场施工方案一、施工目标靶场施工是为了满足射击训练的需求,为射击爱好者提供一个安全、舒适、科学的射击环境。
施工目标是建设一个符合国家标准和射击训练要求的现代化靶场。
二、施工内容1. 建筑施工:包括靶场主体建筑以及辅助设施的建设。
靶场主体建筑要符合射击场地的规模和要求,建筑材料选用钢材和钢筋混凝土,确保强度和防火性能。
根据射击项目的需求,设置射击桌、射击线、观摩区等功能区域。
辅助设施包括射击设备室、存储室、射击道具室等,根据实际需要进行设置。
2. 设备安装:包括射击设备、音响设备、监控设备等的安装。
射击设备是靶场的核心设备,按照国家标准进行选购,并严格按照使用说明进行安装和调试。
音响设备用于指挥员的指挥和射击指令的传达,监控设备用于监测射击过程,确保安全。
3. 标志标线的设置:包括靶位标志、距离标志、安全区标线等的设置。
靶位标志要根据射击项目的要求进行设置,标明射击的位置和方向。
距离标志要设置在射击区域的不同距离标志牌上,方便射击者进行调整和训练。
安全区标线要设置在射击场地的边缘,确保安全。
三、施工步骤1. 确定施工计划和安排,编制施工方案和施工图纸。
2. 组织施工人员进行靶场主体建筑的施工,包括土方、基础、框架、墙体、屋面等工程。
3. 进行室内装修工程,包括地面铺装、墙面粉刷、天花板装修等。
4. 安装射击设备、音响设备和监控设备,进行调试和联调。
5. 进行标志标线的设置,包括靶位标志、距离标志和安全区标线。
6. 进行验收和试运行,确保施工质量符合要求。
7. 完成后续的辅助设施设置和调试工作。
四、施工安全措施1. 施工现场要做好安全防护,设置安全警示标志,配备安全员进行监管。
2. 施工人员要进行专业培训,掌握基本的安全操作知识和技能。
3. 施工材料要严格按照相关标准进行选购,避免使用劣质材料。
4. 设备安装要由专业技术人员进行,确保设备安全稳定。
5. 在施工过程中,每个工序都要进行验收,避免工程质量问题。
射击场建设实施方案随着射击运动的日益普及和射击爱好者的不断增长,建设一个现代化、高标准的射击场显得尤为重要。
本文将从场地选择、设施建设、安全管理和环境保护等方面探讨射击场建设的实施方案。
一、场地选择1.1 场地条件射击场的选址应远离人口密集区和主要交通干道,以确保安全性和保护环境。
同时,射击场周围应无大型工厂、储存设施等,以避免噪音和污染对运动员和环境的影响。
1.2 地形地貌射击场最好选取坡度适中、地势平缓的地区,这有利于场地的规划和施工,并能减少地质灾害的风险。
1.3 周边环境场地周边应有良好的通风条件,远离酒店、餐馆等可能产生噪音和异味的设施,以减少对运动员的干扰和影响。
二、设施建设2.1 射击场布局射击场的规划应科学合理,包括各类射击靶位、射击训练区、弹药储存区、休息区以及辅助设施等。
2.2 射击靶位设置按照国际射击联合会的规定,射击靶位应在一个平面上平行排列,并设有适当的防护措施,以确保运动员的安全。
2.3 弹药储存区建设一个符合标准的弹药储存区至关重要,该区域应远离射击区和人员活动区,设有必要的隔离措施,确保弹药的安全存放和防火防爆。
2.4 辅助设施射击场还需要配备一系列辅助设施,如救护车、急救室、运动员更衣室、体能训练区等,以提供全方位的服务和保障。
三、安全管理3.1 运动员培训射击场应设专职教练和安全管理人员,对运动员进行必要的培训和指导,加强射击安全意识,提高运动员的技术水平。
3.2 安全标识在射击场的各个区域设置明显的安全标识和警示牌,以提醒和警示运动员和观众注意安全,遵守场地规则。
3.3 检查和维护定期进行射击场设施的检查和维护工作,包括靶位、弹药储存设施、辅助设施等,确保其正常运行和安全使用。
四、环境保护4.1 噪音控制射击场应采取有效的措施减少噪音污染,包括设置隔音屏障、选择低噪音的设备等,以免对周边居民和生态环境造成影响。
4.2 废弹壳处理射击场应设立专门的废弹壳收集和处理区,对废弹壳进行分类储存和回收利用,减少对环境的负面影响。
目录一、编制说明 (2)(一)编制依据 (2)(二)编制原则 (2)二、工程概述 (3)三、施工部署 (3)(一)质量目标 (3)(二)工程目标 (3)(三)安全、文明施工管理目标 (4)四、施工方案及技术措施 (4)(一)靶档施工 (4)(二)固定靶壕施工 (5)(三)射击地线及地勤通道施工 (9)(四)截水沟施工 (13)(五)围墙施工 (15)(六)防护栅栏施工 (18)五、安全质量管理措施 (18)六、雨季施工安全保证措施 (20)七、施工环保、水土保护目标及措施 (21)八、文明施工保证措施 (21)打靶场改建施工方案一、编制说明(一)编制依据1.业主及军区有关文件要求。
2.靶场设计图纸。
3.现场实际踏勘情况。
4.国家和地方现行相关工程施工技术规范、规程、质量检验评定标准(如下):《建筑边坡工程技术规范》GB 50330-2013《建筑地基基础工程施工规范》GB 51004-2015《建筑工程施工质量验收统一标准》GB50300-2013《混凝土结构工程施工质量验收规范》GB50204-2015《混凝土质量控制标准》GB50164—2011(二)编制原则根据本工程特点及军区方要求,本工程技术标重点考虑主要项目的施工工艺和施工方法及管理力量、劳动力安排、施工机械配置,结合本公司的施工经验和施工能力及资源、机具配备情况进行编制。
具体体现如下:1.调集我单位精锐管理人员和雄厚的施工技术力量及作业工班,加强施工现场的规范化、科学化、标准化施工作业管理。
2.充分考虑各种不利施工进度和质量、安全等因素,在工期安排、人员配置、施工方法等方面综合考虑,完成施工任务。
3.遵守施工规范、标准和操作规程及国家相关部门关于质量、安全生产规定,确保工程质量与施工安全。
4.遵守《中华人民共和国环境保护法》以及建设地人民政府有关环境实施细则,并切实按有关要求和规定来组织实施。
认真分析本工程各阶段具体情况,结合我公司的技术实力和施工管理水平,合理安排,在施工过程中,合理部署,狠抓重点。
切实做好技术、设备、材料的准备工作,制定合理可行的施工方案,保证工程按时、按量、按质完成。
二、工程概述项目位于***,紧邻***,主要包括靶档、靶场射击线、固定靶壕、地勤通道、截水沟、砖砌围墙、防护栅栏等工程。
靶档采用堆砌梯形土体,砖砌围墙高3m长246m;射击地线4道宽3m长66m;固定靶壕长85m宽1.4m 深2.5m;地勤通道长200m宽1.2m;80截水沟120m;50截水沟100m;防护栅栏约500m。
三、施工部署根据本工程特点,做到技术上高度重视、组织上全面落实,管理上先进。
为确保工程质量及工期、安全等主要技术指标的要求,特制定以下管理目标:(一)质量目标本工程施工的质量目标为:保证工程质量合格,有关职能部门及项目经理部全体人员,对本工程的施工质量,都必须高度重视。
运用科学的管理方法,制定严格的质量控制措施,做到精心组织,精心施工,保证工程100%合格。
(二)工程目标按要求工期完成工程。
根据工程特点,确保工程质量、安全生产的前提下,优化施工网络计划,合理组织,严格控制关键工作,确保按期完成施工任务。
(三)安全、文明施工管理目标1.安全安全目标:“零伤亡”、“零重伤”、“无重大违章指挥”。
严格执行安全政策、法规和操作规程,加强安全意识教育,搞好安全文明施工,增强安全监督,对关键部位及重要环节,应采取相应的防护措施,确保工程无重大安全及人身伤亡事故,创建安全文明工地。
2.文明施工按建设部《施工现场安全文明施工标准化工地》中的要求,达到企业文明施工标准,争创安全文明施工标准化工地。
四、施工方案及技术措施(一)靶档施工靶档采用原有山体填土正平修建1.施工准备(1)放样靶档基线相对于邻近基本控制点。
(2)靶档断面放样、填筑轮廓。
(3)机械、设备及材料准备。
2.施工工艺(1)靶档削坡在削坡前测量好断面,作好控制桩,按设计要求的坡度和高程清理多余的土方,并集中归堆,采用挖掘机配合自卸汽车就近运至需要回填的区段回填。
削坡使用挖掘机自上而下分层分段清除大堤多余断面土方,在施工中按照设计的坡比留出坡度。
在开挖过程中严禁超挖之后回填。
开挖之后的坡面应及时整压。
(2)靶档加培靶档填筑用土从划定取土区取土,根据土方平衡规则,分区分段进行靶档加固施工,土料运至填筑面后,用装载机平整并压实。
(二)固定靶壕施工1.施工准备(1)施工前应按照图纸标明的现况位置在施工。
(2)施工前,必须验槽,经签认合格后方可进行下道工序施工。
(3)根据设计图纸进行施工测量,定出靶壕中线、高程和宽度,确定变形缝的位置,并对控制桩进行加密和保护。
(4)对原材料和半成品进行检验、试验。
2.施工工艺(1)工艺流程混凝土垫层→底板钢筋绑扎→底板模板安装→底板混凝土浇筑→侧墙内模安装→侧墙钢筋绑扎→侧墙外模安装→侧墙混凝土浇筑(2)施工工艺2.1混凝土垫层2.1.1模板:垫层边模可采用10#槽钢或100mm×100mm方木模板,模板背后用钢钎或方木固定。
2.1.2垫层混凝土:采用平板振捣器振捣密实,根据标高控制线,进行表面刮杠找平,木抹搓压拍实,待垫层混凝土强度达到1.2MPa后方可进行下道工序施工。
2.2底板钢筋绑扎2.2.1钢筋的接头型式与位置:钢筋接头型式必须符合设计要求;当设计无要求时,混凝土结构中凡直径大于22mm的钢筋接头宜采用焊接或机械连接;其余钢筋接头可采用绑扎搭接,其搭接长度应符合设计及相应施工规范规定。
底板上、下层钢筋的接头位置应相互错开;其下层钢筋接头位置应在底板跨中1/3部位,上层钢筋接头位置应在底板端部1/3部位。
2.2.2底板钢筋绑扎:底板上、下层双向受力钢筋应逐点绑扎,不得跳扣绑扎。
底板上、下层钢筋间设钢筋马凳支撑,马凳间距应根据底板厚度不同而确定,一般为600mrn~1200mm。
钢筋保护层应用砂浆垫块或塑料卡扣固定,使保护层厚度符合设计要求。
2.2.3钢筋接头要求钢筋绑扎接头的位置,其搭接长度的末端至钢筋弯曲处的距离,不得小于钢筋直径的10倍,且不宜在最大弯矩处。
钢筋的连接,无论焊接或绑扎,设置在同一构件内的接头均应相互错开35倍钢筋直径(绑扎接头不小于30倍钢筋直径),但不得小于500mm。
2.3底板模板安装2.3.1模板选择:基础底板模板可采用组合钢模板或胶合板模板现场拼装。
对于周转次数多或有特殊要求的部位(变形缝、后浇带等),也可采用加工专用或组合式钢模板与钢支架,以适应特殊需要。
2.3.2底板吊模安装:墙体下部施工缝宜留于距底板面或梗斜以上不少于200mm~300mm的墙身上,该部位采用吊模处理,吊模底部应采用同强度等级细石混凝土垫块与钢筋三角架支顶牢固。
2.3.3变形缝橡胶止水带加固:当结构底板变形缝部位设计有橡胶止水带时,应特别注意橡胶止水带的加固与就位正确,在结构内的部分通过加设钢筋支架夹紧,结构外的部分可采用方木排架固定。
2.4底板混凝土浇筑2.4.1一般要求:底板混凝土应连续浇灌,不得留设施工缝;采取压茬赶浆的方法浇筑。
2.4.2结构变形缝部位的浇筑:当设有结构变形缝时,应以变形缝为界跳仓施工。
变形缝浇筑过程中应先将止水带下部的混凝土振实后再浇筑上部混凝土;振捣过程中不得触动止水带,振捣时间以混凝土表面开始泛浮浆和不冒气泡为标准。
2.4.3吊模部位的浇筑:吊模内混凝土需待其下部混凝土浇筑完毕且初步沉实后方可进行,振捣后的混凝土初凝前应给予二次振捣,以提高混凝土密实度。
2.4.4压光收面:混凝土浇筑完毕,及时用平板振捣器和刮杠将混凝土表面刮平,排除表面泌水。
待混凝土收水后用木抹子搓压平实,铁抹子收光,初凝后立即覆盖养生。
2.5侧墙内模安装2.5.1模板支架安装:模板与支架宜采用碗扣式脚手架或钢管扣件脚手架,支架方案经设计计算确定。
2.5.2内模安装l)内模安装时水平和垂直支撑采用可调支撑,控制侧墙、顶板标高。
2)侧墙模板宜采用胶合板或钢模板,钢带或木带间距经计算确定。
3)模板接缝处用细海绵胶条填实,防止漏浆。
4)直墙侧模,应用两侧带橡胶锥垫且带有套管的定型穿墙螺栓固定,安装螺栓的数量与布局应经过计算确定。
拆模后剔除橡胶锥垫,抽出螺栓用微膨胀水泥砂浆塞孔压平,或将螺栓留在混凝土中只将橡胶锥垫内的螺栓切除,用微膨胀水泥砂浆补孔压平。
5)直墙侧模不采用螺栓固定时,其两侧模板间应加设临时支撑杆,浇筑应随混凝土面接近撑杆时,将撑杆拆除。
6)模板表面应涂刷脱模剂。
7)模板接缝处应紧密吻合,可以用胶条嵌缝,如果缝隙过大应重新加工或修改模板尺寸。
8)固定模板的支撑不得与脚手架发生联系,侧墙模板与顶板模板的支设应自成体系,不得因拆除侧模影响顶板支撑。
2.6侧墙钢筋绑扎2.6.1墙体钢筋绑扎前,应将预留插筋表面灰浆清理干净,并将插筋校正到位,如有位移时应进行纠偏。
钢筋绑扎应严格执行设计与施工规范的要求。
2.6.2墙体双排钢筋的固定:墙体双排钢筋净距通过定位架立筋控制,架立筋的间距不宜超过l000mm,并成梅花状摆放,架立筋端头不得直接接触模板面。
2.6.3钢筋保护层的控制:墙体钢筋保护层厚度符合设计要求。
钢筋垫块绑扎时,每1中不得少于一块,并呈梅花形布置;对于结构拐角及腋角等边角部位应适当增加数量。
2.7侧墙、顶板外模安装参照2.5规定施工。
2.8侧墙混凝土浇筑2.8.1一般要求1)墙体混凝土浇筑前,应在底板接茬处均匀浇筑一层30mm~50mm厚与墙体混凝土同强度等级的水泥砂浆或减石子混凝土。
2)墙体混凝土应分层连续浇筑,采用插人式振捣棒振捣密实,每层浇筑厚度不大于500mm。
3)混凝土自由下落高度不得超过2m,否则应用串筒或溜槽的方法浇筑,防止混凝土浇筑过程中产生离析现象。
4)墙体分层浇筑时,上一层混凝土应在下一层混凝土初凝之前完成,两侧墙体应同步对称浇筑,高差不应大于300mm。
2.8.2混凝土从搅拌机卸出到次层混凝土浇筑压茬的时间不应超过2.5h,当超过时,应设置施工缝。
2.8.3养护:混凝土的养护应避免混凝土早期脱水和养护过程中缺水。
常温下,混凝土采用覆盖浇水养护,每天浇水次数应能保证混凝土表面始终处于湿润状态,养护时间对于普通混凝土不得少于7d,其他有抗渗要求的混凝土不得少于14d。
2.8.4模板拆除。
不承重模板应在混凝土强度能保证其表面及棱角不因拆除而受损时才能拆除侧墙模板。
(三)射击地线及地勤通道施工射击地线及地勤通道采用面包砖铺装施工。
1.施工工艺流程下承层准备→施工放样→砂垫层铺设→面包砖铺设→检测评定本工程施工工艺流程是施工准备、砂浆摊铺、路面砖铺贴、整型、灌缝。
⑴清理基层:将基层的积灰及杂物等清理干净。
如局部凹凸不平,应将凸处凿平,凹处补平。
⑵找平、弹线:按照设计好标高控制点内近引标高及平面轴线。
