水磨石地面施工质量的控制
- 格式:doc
- 大小:3.68 MB
- 文档页数:13

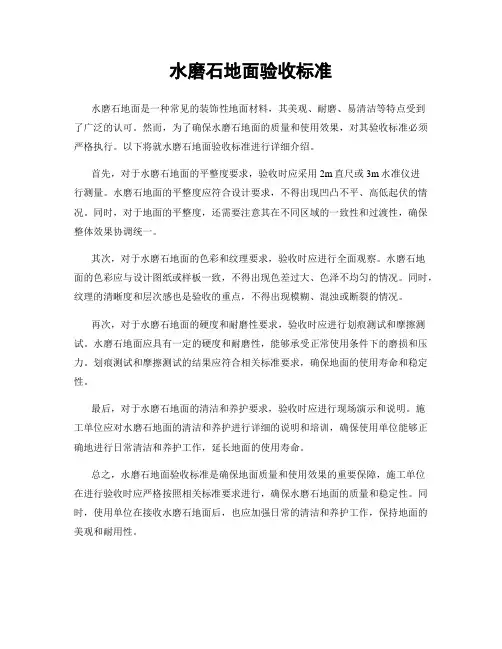

水磨石地面验收标准
水磨石地面是一种常见的装饰性地面材料,其美观、耐磨、易清洁等特点受到
了广泛的认可。
然而,为了确保水磨石地面的质量和使用效果,对其验收标准必须严格执行。
以下将就水磨石地面验收标准进行详细介绍。
首先,对于水磨石地面的平整度要求,验收时应采用2m直尺或3m水准仪进
行测量。
水磨石地面的平整度应符合设计要求,不得出现凹凸不平、高低起伏的情况。
同时,对于地面的平整度,还需要注意其在不同区域的一致性和过渡性,确保整体效果协调统一。
其次,对于水磨石地面的色彩和纹理要求,验收时应进行全面观察。
水磨石地
面的色彩应与设计图纸或样板一致,不得出现色差过大、色泽不均匀的情况。
同时,纹理的清晰度和层次感也是验收的重点,不得出现模糊、混浊或断裂的情况。
再次,对于水磨石地面的硬度和耐磨性要求,验收时应进行划痕测试和摩擦测试。
水磨石地面应具有一定的硬度和耐磨性,能够承受正常使用条件下的磨损和压力。
划痕测试和摩擦测试的结果应符合相关标准要求,确保地面的使用寿命和稳定性。
最后,对于水磨石地面的清洁和养护要求,验收时应进行现场演示和说明。
施
工单位应对水磨石地面的清洁和养护进行详细的说明和培训,确保使用单位能够正确地进行日常清洁和养护工作,延长地面的使用寿命。
总之,水磨石地面验收标准是确保地面质量和使用效果的重要保障,施工单位
在进行验收时应严格按照相关标准要求进行,确保水磨石地面的质量和稳定性。
同时,使用单位在接收水磨石地面后,也应加强日常的清洁和养护工作,保持地面的美观和耐用性。
浅谈现制水磨石地面的质量通病及防治措施现制水磨石地面,因它的坚固耐用、美观大方且能拼成各种各样的美丽图案,而深受人们的欢迎和拥护,在公共和民用建筑中已越来越多的被采用。
但是,现制水磨石地面,也有它的缺点,施工中稍有不慎,便会发生一些诸如空鼓、裂缝等质量通病,因此在施工中必须注意分析通病中产生的原因,并采取有效的措施,加以预防,才能做出优质合格的现制水磨石地面来。
通过多年以来的工作施工经验,我总结出了一些关于防治现磨石地的质量通病和防治办法。
《一》、空鼓、裂缝:一、原因分析1、不按施工工艺要求施工,基层清理不干净或浇水不够,找平层砂浆不实,或强度不够,在抹面层石子浆时至使风干硬结,造成面层和垫层一起空鼓。
2、做找平层前对垫层清扫不干净,或对吸水兴大的垫层没能提前浇水,致使找平层和垫层粘结不牢,待地面干硬后出现空鼓裂缝。
3、施工工期紧,结构沉降不均匀,垫层与面层工序跟的紧,垫层材料收缩不稳定。
二、防治办法1、在施工前必须认真清理基层粘结的砂浆及杂物,并要清洁干净,保证磨石面层、找平层与垫层相互粘结牢固。
2、找平层要用1:3干硬性水泥砂浆,稠度不大于3.5CM,面层之间要刷水泥素浆的结合层,水泥浆的水质以.0.4-0.5为宜。
3、在施工前,要根据各种垫层的吸水特点和特性,适当或提前浇水,满足基层所需的水分。
4、磨心回填土,应分层夯实,不得含有杂物和较大冻块,砼垫层浇注后,应有一定的养护期,使垫层基本收缩后再做面层。
《二》石子分布不均匀、不紧密一、原因分析1、石子浆配合不适当,水泥量多,石子少,虽然石子全磨出来了,但看上去不明显,由于水泥多,石子少,磨完后地面不光不亮。
2、铺设面层时,薄厚不一致,棍简液压时高度石子转动后大面向上,其表面石子均匀紧密,而坑处液压不上,石子尖向上,其表面石子不均。
3、石子不紧、不实,碾压不均、不实,石子排列不紧。
4、嵌分格条用的砂浆太高、太宽,使分格条两侧及十字搭接处,石子铺不上,出现石子稀少的现象。
水磨石地面施工质量的控制措施与技巧探究摘要:本文将详细介绍水磨石地面施工质量不佳的原因,针对施工质量问题,采取完善的质量控制措施,并提出科学选择水泥、合理搭配泥浆比例、铺设水泥石料及改进水磨石地面质量四项改善施工质量的工艺技巧。
基于水磨石自身特性,地面水磨石工程较多,施工人员需不断改进施工工艺,加强工程质量,从而保障地面平整,促进此类工程的整体发展。
关键词:水磨石地面;施工质量;调配泥浆比前言:由石英石、玻璃与碎石混合而成的混凝制品为水磨石,其主要包含有机磨石与无机磨石,水磨石的特征为无异味、耐污损、耐老化,且不发火等,经处理后其洁净度、硬度与耐磨性较好,因而在建筑工程中,其应用较为广泛。
但在实际施工过程中,受多种因素影响,其质量并不稳定,因此,技术人员经分析与研究后,采用先进的施工工艺,使水磨石较好地应用在此类工程中。
1 水磨石地面施工质量不稳定的原因造成水磨石地面施工质量不稳定的原因较多,其一,由于水磨石石子的分布并不均匀而引发施工质量,其原因在于石子的批号发生改变,且搅拌过程不均匀。
若水磨石磨光时间较短,也会因其强度太高而难以分辨分格条,从而引起分布问题。
其二,水磨石平整度差也会影响工程质量,在安装分格条的过程中,若不拉紧水平拉线,会影响分格条的水平度。
当水磨石浆料的配制不例不平衡时,由于干稀程度不同,在凝结时通过收缩变形也会产生平整度差值。
同时,若工作人员使用磨石机的方法不对,或速度掌控不佳而增加操作时间,会改变水磨石的平整度。
其三,水磨石在抛光上蜡的过程中,因光泽度不均匀也会降低工程质量。
造成光泽度不均的原因较多,如抹蜡不匀,会影响局部蜡层的厚度,形成光泽视觉差。
在抹蜡前,如果未将及时清理基层,其表面会附着较多的杂物与浮灰,进而改变视觉效果。
此外,若事先将拖布与抹布清洁干净,上蜡以后,其杂质会与蜡混合,降低光泽效果。
2 完善水磨石地面施工质量的控制措施2.1 改善水磨石的均匀度首先,完善水磨石地面施工的整体质量,施工人员应改进水磨石的均匀度,在石料的选择上需采用同一颜色、同一规格与同一批号,进而料场后应立即筛选,将带有石粉或小颗粒的石料去除,保障石料的尺寸始终处在15mm间。
水磨石地面施工质量的控制QC剖析引言水磨石地面是一种高档别致的装修地面材料,它的表面光滑平整,耐磨,防滑,防渗透,防腐蚀,防静电,易清洁等特点,使其成为近年来市场上最受欢迎的地面材料之一。
而要保证水磨石地面的施工质量,就需要进行严格的QC(Quality Control)管理,本文将由此展开探讨。
QC管理的基本要素QC(Quality Control)管理是现代建筑施工质量管理的基本要素。
QC管理是为了保证建筑施工的质量,控制施工工程质量,确保安全质量标准得到满足。
QC管理不仅是施工企业的管理工作,也是监理机构和业主单位对施工质量的监管,需要三方共同参与,建立质量检验档案并进行记录。
常见的质量检验工具包括知识技能、质量标准、工作程序、监控和管理方法、质量问题分析、监理等。
水磨石地面施工过程中应注意的QC管理要点1.施工前的QC管理在施工前,按照质量管理标准,确定材料、进度、工艺、施工要求等,并对施工现场进行预验收,确保施工前的准备工作得到充分的安排和组织。
此外,要建立施工质量验收档案,对施工过程进行备案并准备成档,以便后续查证。
2.施工中的QC管理在施工过程中,要对材料和工艺进行严格把关,确保施工工艺与设计要求相符合,并对各项热处理、冷处理工艺和密封度进行检测,保证水磨石地面的高质量施工。
同时,对施工现场进行检查,监控施工效果,并对施工人员进行技术培养、业务知识传授等,以提高工人的技能和知识水平。
3.施工后的QC管理施工后,要对水磨石地面进行检查,确认质量是否满足要求,并记录和贮存施工后的各项资料,建立完善的施工档案,以备查证。
水磨石地面施工中常见问题及其改进方法1.浇注不均匀浇注不均匀可能会导致施工后的地面出现颜色和质感不一致的情况,给后期的使用造成困扰。
这种情况需要在施工开始前制定严格的施工计划,并确保每个工人都能熟练掌握控制施工过程。
2.基础太弱基础太弱,地面易出现裂缝,影响使用寿命和美观度。
现浇水磨石楼地面工程质量控制要点分析及防范措施一、监理控制重点1、抓好材料质量,优选水泥。
(1)尽可能以一个批号的白水泥或普通水泥制作同一地面( 包括抹浆、修补用 ) ,力求颜色一致。
(2)精选石粒:水磨石面层应采用质地密实、磨面光亮但硬度不高的大理石、白云石,不宜采用方解石或硬度较高的花岗岩、玄武岩、辉绿岩等。
精选各种石粒并按不同的品种、规格、颜色分别存放,绝不互相混杂。
(3)细选颜料:颜料性能因出厂不同、批号不同,色光难以完全一致,因此在使用时,每一单项工程都按样板选用同批号颜料,以求得色光和着色力一致。
2、配合好水泥石粒浆。
水磨石面层的水泥石粒浆的配合比,要体现设计的装饰意图,并根据给定的石粒进行配合比设计计算。
水磨石的基本花色确定之后,方可进行石粒与石粒之间,石粒与色粉之间的调配。
应采用同色配合、相似色配合、对比色配合和极色配合等方法,使地面色彩既协调一致。
3、掌握好配合比。
(1)石粒间的比例。
水磨石面层中使用两种或两种以上的石粒,一般应以一种色调的石粒为主,其它色调的石粒为辅。
另外,还要注意石粒粒径大小的搭配,即要求较好颗粒级配,使其紧密度不低于60%,这样,才能具有较好的装饰效果。
(2)彩色水泥粉与石粒间的比例。
彩色水泥粉与石粒间的比例是否恰当,可通过搅拌后用肉眼观察 ( 要求塌落度为 2 至 3 厘米 ) 。
彩色水泥浆太少,未能填满石粒的空隙,易把石粒磨掉,影响工程质量;彩色水泥浆太多,石粒不易挤紧,则会增加研磨时的困难。
恰当的用量是彩色水泥浆正好把石粒间隙填满,或低于石粒表面0.5 至 1 毫米。
4、水灰比。
水磨石面层彩色石粒浆的用水量过多,会降低水磨石的强度和耐磨性,且多余水分挥发后,在表面留下许多微小气孔。
恰当的用水量是使石粒浆的塌落度达到6厘米为宜。
即水的重量约占干料( 水泥、颜料、石粒) 总重的11%至 12%,或占色粉重的38%至 42%。
5、精心施工。
(1)铺水泥砂浆找平层。
水磨石施工安全技术交底概述:水磨石是一种常用的室内地面装饰材料,具有美观、耐久、易清洁等特点,因此在商业建筑、居住区和公共场所中广泛使用。
然而,水磨石施工过程中存在一些潜在的安全隐患,如果不正确处理和管理,可能会导致工人受伤事故的发生。
为了确保施工过程的安全,本文将为施工人员提供水磨石施工安全技术交底,并介绍一些注意事项和安全措施。
一、施工前的准备工作1.1 工具和设备:在施工水磨石之前,需要确保所有工具和设备的完好状况。
必要的工具包括手工切割机、电动切割机、抹灰刀、平整仪等。
确保工具刀片锋利,机器设备正常运转,以减少施工过程中的事故风险。
1.2 施工现场准备:施工现场的准备工作至关重要。
首先,清理施工现场,确保有足够的空间供施工人员操作。
清除地面上的杂物和障碍物,确保施工过程中没有绊倒或碰撞的危险。
其次,检查地面的承重性能和平整度,确保地面能够承受水磨石的重量和压力。
二、施工过程中的安全控制2.1 穿戴个人防护装备:在进行水磨石施工之前,施工人员必须穿戴齐全的个人防护装备,包括安全帽、护目镜、耳塞、防滑鞋等。
这些装备可以保护施工人员的头部、眼睛、听力和脚部,减少施工过程中可能发生的危险。
2.2 切割和修整过程的注意事项:水磨石施工过程中,切割和修整是常见的工作环节,也是施工中最容易发生事故的环节之一。
在进行切割和修整时,施工人员应注意以下事项:- 使用合适的刀片进行切割,确保切割平整,并避免反弹;- 使用专业工具进行修整,避免过度力量,以免导致石板碎裂或损坏;- 避免长时间连续作业,适时进行休息,以减少疲劳带来的事故风险。
2.3 施工过程中的交通安全:在水磨石施工现场,常常有多位施工人员同时作业,因此需要合理安排交通,防止人员之间的碰撞和意外事件发生。
在施工现场设置可见的警示标识和隔离区域,提醒人员注意安全。
同时,要确保施工通道畅通无阻,避免材料和工具堆放在通道上。
三、紧急情况及事故处理3.1 紧急情况的预防和应对:在水磨石施工过程中,发生紧急情况是难以避免的。
平凉水磨石地坪施工标准一、施工前准备1、施工准备:根据现场条件,做好物资调配,人员调配和施工机具准备,确保施工的顺利进行。
2、检查基础:检查地基表面是否平整,坚硬,无明显裂缝和孔洞,有设计施工图纸,按照图纸要求确定地坪坡度及高程。
3、基础处理:地坪基础应进行除尘、清扫,防止下一步施工过程中尘埃堆积导致底层不均匀。
4、检查固化或分布等材料:水泥固化期或对分布离析等现象存在的材料应剔除,避免产生地坪起砂、起疙瘩等缺陷。
5、基层处理:根据需求可对基层进行打磨、批刮、拆除等。
二、工艺流程1、调配底涂料:将底涂料精确地按照配比比例混合均匀,将准备好的底涂料通过刷涂或滚涂进行施工。
2、底涂平整:底涂施工时需注意将底涂涂于地面上,使其能够完全渗透到基础中,避免空气孔隙。
3、磨石铺贴:将配制好的磨石均匀地洒于地面上,并使用石板器将石粒推平,使得石粒与基础能够完全吻合。
4、石子铺贴:将配制好的石子均匀地洒于地面上,通过加砂和扫平石材表面获取均匀的石子。
5、辊压:使用重量达到标准的辊机对地面进行压实,一遍不够时可进行二遍压实处理。
6、平打:在地面沙子、石头及空气等杂物被辊机辊压后,使用机器或者人工对地面进行平打处理。
7、漆面喷涂:施工漆面时需注意喷涂的厚度,方式和数量不能出现错误。
三、质量控制1、标准工程:施工过程需严格按照水磨石地坪标准执行,确保施工顺利进行。
2、质量把关:施工完毕后,应对地面进行检查,用楼刮刮地面观察是否存在起砂、出现缺陷及是否存在松散的石头。
3、验收标准:对施工完毕的地坪进行验收标准,依据标准评判其质量,达到合格率为100%。
验收合格后应及时清理现场。
四、施工注意事项1、隔离施工现场,避免施工过程中产生的杂物,尘土等物质落入地坪上。
2、施工前准备材料充足,确保施工过程中不会出现材料不够使用的情况。
3、施工过程中应避免进行慢工或拖工,确保工期能够按照计划完成。
4、施工前,应对地基进行充分检查,确保地基表面平整、稳定,无明显裂缝和孔洞。
浅谈水磨石施工开裂等原因分析及预防措施山东万得福装饰工程有限公司杨维永摘要:水磨石(也称新型高亮水磨石、晶魔石、磨石子):是指水磨石石子碎片嵌入水泥混合物中,经用水磨去表面而平滑的地面。
水磨石地面是一种以水泥为主要原材料的一种复合地面材料,其低廉的造价和良好的使用性能,在超大面积公共建筑里广泛地采用。
水磨石地面最大优点是防潮,但水磨石施工易产生开裂,现就开裂的原因及预防措施做如下汇总,以供其他项目施工中予以注意和借鉴。
关键字:水磨石、开裂、预防措施一、地面开裂问题的施工原因及预防措施(一)开裂原因1、土建结构的不均匀沉降造成水磨石地面的开裂。
土建结构的不均匀沉降有包含两种情况,一种情况是土建整体结构的不均匀沉降把地面拉裂,出现这种情况我们装饰施工单位属于躺着也中枪的情况,因为我们无法预知、控制该情况的出现和发生。
另一种情况为不是整体的土建结构不均匀沉降把地面拉裂,建议这种情况增加钢板网或附加筋处理。
2、混凝土垫层过薄或厚薄不均造成空鼓开裂。
3、混凝土垫层的配合比出现问题、水泥质量问题、石子和砂子含泥量大等问题出现空鼓开裂。
4、垫层表面清理不到位,容易与白水泥石子面层造成空鼓而导致开裂。
5、水磨石做在地暖之上极易造成开裂,尽量避免此类做法。
6、白水泥强度低,养护时间和养护方法要到位。
7、垫层表面过于光滑也易出现开裂,应先凿毛处理。
8、如果垫层中有较多的预埋线管,施工时需格外注意,很容易在线管处出现开裂。
9、冬季施工质量难以保证,注意采取保温等措施。
10、对现制水磨石地面的分格不当,形成狭长的分格带,容易在狭长的分格带上出现裂缝。
(二)开裂预防措施:1、对于首层地面房内回填土,应当分层填土和夯实,不得含有杂物和较大的冻块,冬季施工中的回填土要采取保温措施。
门厅、大厅、候车室等大面积混凝土垫层,应分块进行浇筑,或采取适量的配筋措施,以减弱地面沉降和垫层混凝土收缩引起的面层裂缝。
2、对于门口或门洞处的基础砖墙高度,最高不得超过混凝土垫层的下皮,保持混凝土垫层有一定的厚度;门口或门洞处做水磨石面层时,应在门口两边镶贴分格条,这样可避免该处出现裂缝。
水磨石地面施工方案(3)
背景
水磨石地面是一种美观、耐磨的地面装饰材料,常用于商业和住宅建筑的地面
装修中。
本文将介绍水磨石地面的施工方案,并探讨其施工步骤和注意事项。
施工步骤
第一步:基础处理
1.清理地面:首先需要清理地面,确保地面干净无尘。
2.处理裂缝:对地面上的裂缝进行修补,确保基础坚固平整。
第二步:底漆处理
1.涂刷底漆:在清理后的地面上涂刷底漆,增强水磨石与地面的附着力。
第三步:水磨石施工
1.涂刷混凝土腻子:将混凝土腻子均匀涂刷在地面上,形成基础层。
2.铺设水磨石料:将水磨石料均匀铺设在混凝土腻子层上,并用工具压
实。
3.研磨抛光:待水磨石干燥后,进行研磨抛光处理,使地面光滑、亮丽。
注意事项
1.施工环境:施工时需保持环境湿润,防止太阳直射。
2.施工工具:选择适当的工具进行施工,确保施工质量。
3.施工人员:需由专业人员进行施工,确保施工过程规范。
4.养护保养:完成施工后,需进行适当的养护保养,保持水磨石地面的
美观和耐用性。
通过以上施工步骤和注意事项,可以有效地完成水磨石地面的施工,为建筑物
增添美观的地面装饰效果。

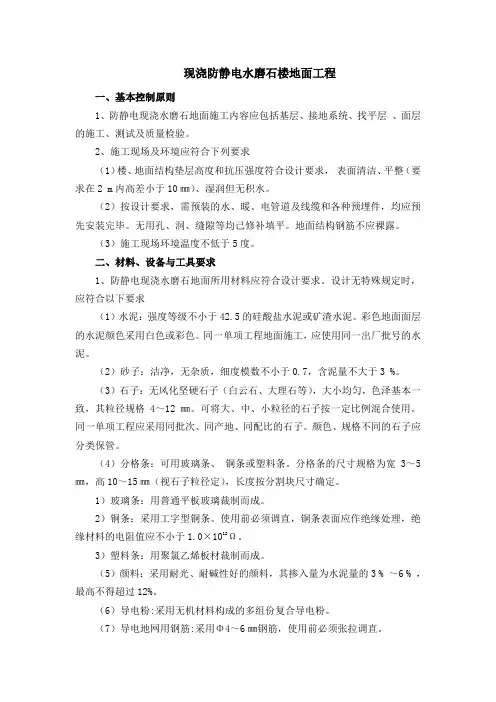

现浇防静电水磨石楼地面工程一、基本控制原则1、防静电现浇水磨石地面施工内容应包括基层、接地系统、找平层、面层的施工、测试及质量检验。
2、施工现场及环境应符合下列要求(1)楼、地面结构垫层高度和抗压强度符合设计要求,表面清洁、平整(要求在2 m内高差小于10㎜)、湿润但无积水。
(2)按设计要求,需预装的水、暖、电管道及线缆和各种预埋件,均应预先安装完毕。
无用孔、洞、缝隙等均己修补填平。
地面结构钢筋不应裸露。
(3)施工现场环境温度不低于5度。
二、材料、设备与工具要求1、防静电现浇水磨石地面所用材料应符合设计要求。
设计无特殊规定时,应符合以下要求(1)水泥:强度等级不小于42.5的硅酸盐水泥或矿渣水泥。
彩色地面面层的水泥颜色采用白色或彩色。
同一单项工程地面施工,应使用同一出厂批号的水泥。
(2)砂子:洁净,无杂质,细度模数不小于0.7,含泥量不大于3 %。
(3)石子:无风化坚硬石子(白云石、大理石等),大小均匀,色泽基本一致,其粒径规格 4~12㎜。
可将大、中、小粒径的石子按一定比例混合使用。
同一单项工程应采用同批次、同产地、同配比的石子。
颜色、规格不同的石子应分类保管。
(4)分格条:可用玻璃条、铜条或塑料条。
分格条的尺寸规格为宽3~5㎜,高10~15㎜(视石子粒径定),长度按分割块尺寸确定。
1)玻璃条:用普通平板玻璃裁制而成。
2)铜条:采用工字型铜条。
使用前必须调直,铜条表面应作绝缘处理,绝缘材料的电阻值应不小于1.0×1012Ω。
3)塑料条:用聚氯乙烯板材裁制而成。
(5)颜料:采用耐光、耐碱性好的颜料,其掺入量为水泥量的3 % ~6 % ,最高不得超过12%。
(6)导电粉:采用无机材料构成的多组份复合导电粉。
(7)导电地网用钢筋:采用Φ4~6㎜钢筋,使用前必须张拉调直。
(8)草酸:浓度为5%~10% 的水溶液,用于面层处理及去污。
(9)防静电地板蜡:体积电阻在 5.0×104~1.0×109Ω之间的专用防静电地板蜡。
现浇水磨石地面质量控制的技术措施1.基层处理:在施工前,对地面基层进行检查和处理,确保基层平整、无裂缝、无油污等缺陷。
如发现有不平整的地面,需要进行清理修整。
同时,还需要进行基层的强度检测,确认基层的承载能力能够满足地面使用的要求。
2.混凝土配料:选用优质的水泥和骨料,按照设计要求进行配料。
同时,要确保混凝土的配合比例准确无误,并且按照要求进行拌和,以充分发挥混凝土的性能。
3.现浇施工:在施工前,需要对施工现场进行清理,包括清除杂物、清理水泥及骨料的堆放等。
施工时,要保证现场的湿度适宜,避免质量受到环境干扰。
同时,要注意施工过程中的温度控制,避免太高或太低的温度影响地面的质量。
在浇筑混凝土时,应采取适当的浇注技术,保证混凝土的密实性和均匀性。
4.表面处理:在混凝土初凝后,需要进行表面处理。
主要有两种方式,一种是机械研磨,利用专业的水磨机进行研磨,可以获得平滑的表面效果;另一种是化学抛光,利用化学药剂进行抛光,可以获得光洁的表面效果。
无论采用哪种方式,都需要保证操作规范、技术熟练,以获得理想的抛光效果。
5.防水处理:水磨石地面经过表面处理后,需要进行防水处理,以提高地面的耐磨性和耐久性。
可以选择涂刷防水剂,或者使用防水地面蜡来进行防水处理。
同时,要注意防水处理的时间和方法,避免对地面质量产生不利影响。
6.养护:在施工完成后,需要对地面进行养护,以确保地面的质量和使用寿命。
养护的时间一般为7-14天,期间需要进行湿养护,避免干燥和开裂。
对于使用强烈化学药剂的场所,还需要进行额外的养护和保护措施,以防止地面被腐蚀或损坏。
总结起来,现浇水磨石地面质量的控制需要从施工前的基层处理到施工过程的操作掌握,再到施工后的处理和养护等方面进行综合把控。
同时,施工人员需要具备丰富的经验和专业的技术,能够熟练掌握各项技术措施,才能保证现浇水磨石地面的高质量。
环氧树脂水磨石地坪质量控制摘要:无缝艺术环氧磨石地坪是引进国外先进技术,经过研发人员工艺改进和技术提高,利用先进的“玻化”技术从根本上解决了水磨石地面的缺陷。
使其高雅华贵、晶莹剔透,表面光洁度能达到的镜面效果,并超过中高档大理石的装饰效果。
本地坪主要成膜物质采用低黏度环氧树脂和自制的环氧加成改性的环脂胺类无溶剂固化剂加磨石骨料精制而成;磨石骨料有:精选多种特质彩色陶瓷颗粒、金属颗粒、高透玻璃镜子、优质天然贝壳、马赛克、天然彩砂、玛瑙石等骨料。
高装饰性环氧磨石地坪的磨石集料是实现装饰性效果的主要载体,应该坚硬耐磨、色彩鲜艳、搭配得当,使创意呈现淋漓尽致。
关键词:环氧水磨石;质量控制一质量管理方案1)保证项目:材质、配比、强度、符合要求、无空鼓、裂纹。
2)基本项目:①表面光滑,无裂纹、砂眼、磨纹、骨料密实、显露均匀,分格条牢固;②面层坡度应符合设计要求,不倒流水;③踢脚线高度一致,出样厚度均匀,无空鼓;④表面平整度应在2m ±3mm以下。
二设备使用清单1)施工器械:地面研磨机、打磨机、抛光机、吸尘器、搅拌器等。
2)涂装器械:滚筒、刷子、镘刀、刮刀等。
3)消防器械:四氯化碳灭火器、泡沫灭火器等。
三施工配合事项1)施工前需配合事项:a、确认施工面积及施工规格(颜色、图案及施工区域);b、施工前需保持素地的环境清洁,尤其防止水浸泡;c、确定施工所需的电源接驳点及电源线长度;d、与其他净化、土建等工程互相作业进度;e、灯光及照明设备;f、材料及机具的存放区。
2)施工中需配合事项:a、施工中施工区域人员及进出管制;b、施工中废弃物的存放区;c、施工中现场监工人员及协调人员。
3)施工后需配合事项:a、养护区域人员进出管制;b、清理作业现场及调借物品的归还;c、实际施工面积丈量及验收。
四项目工程管理1)项目经理:带领各施工班组确保本小组的进度、质量、安全及各方协调工作。
2)安全员:配备二名安全员负责安全管理工作。
现浇水磨石楼地面工程监理控制措施水磨石楼地面工程是地面装饰的一种常见方式,具有耐磨、易清洁、美观等特点。
然而,由于施工过程中涉及到多个环节和细节,监理在工程进行过程中的控制措施尤为重要。
接下来,我将从施工前期、施工中期和施工后期三个方面,详细介绍水磨石楼地面工程的监理控制措施。
首先,在施工前期,监理应参与设计方案的评审,并对施工图纸进行仔细审查。
具体的监理控制措施包括:1.对设计方案进行全面的技术评审,确保方案合理、可行。
包括材料选择、基层处理、施工工艺等方面。
2.审查施工图纸中的细节要求,例如地面平整度、色彩搭配、花纹设计等,确保与设计方案一致,并能满足使用要求。
3.对施工过程中的质量检测计划进行审查,包括材料质量检验、地面平整度检测、强度测试等。
其次,在施工中期,监理需要对施工质量进行全程监控,确保施工符合规范要求。
具体的监理控制措施包括:1.对每一道工序的施工进行现场巡查,并记录施工问题和整改情况。
监测施工的合格率,及时发现、纠正和防止质量问题。
2.对施工材料的质量进行监督,确保材料符合规范要求,并及时对不合格材料进行处理。
3.对施工现场作业人员进行培训和指导,确保施工人员具备专业技能,严格按照施工要求进行作业。
最后,在施工后期,监理需要对竣工质量进行验收,并组织相关检测机构进行试验和检验。
具体的监理控制措施包括:1.对水磨石地面进行验收,核实施工质量是否符合规范要求,如地面平整度、强度等。
2.结合试验和检验结果,对施工质量进行评价和总结,并形成监理报告。
3.对竣工文件进行归档,包括施工图纸、验收报告、质量记录等,以备后续使用和维护。
综上所述,水磨石楼地面工程的监理控制措施主要涉及施工前期、施工中期和施工后期三个方面。
通过严格的监督和控制,可以确保水磨石地面工程的施工质量,从而保证该工程的使用寿命和美观度。
水磨石技术要求水磨石技术是一种常用于建筑装饰和室内装修的技术,它具有一系列的技术要求和特点。
本文将介绍水磨石技术的要求和相关知识。
一、材料准备水磨石是一种由水泥、石英砂、颜料等原材料制成的装饰材料。
在进行水磨石施工之前,需要将这些原材料进行准备。
首先是水泥的选择,应选用符合国家标准的优质水泥。
其次是石英砂的选择,应选用颗粒均匀、无杂质的石英砂。
此外,还需要准备适量的颜料和其他辅助材料。
二、施工准备在进行水磨石施工之前,需要对施工现场进行准备。
首先是地面的清洁和处理,确保地面平整、干燥、无灰尘和油污。
其次是对地面进行打磨处理,使其表面光滑。
然后是根据设计要求,确定水磨石的颜色和花纹,并做好相应的准备工作。
最后,还需要准备好施工所需的工具和设备。
三、施工工艺水磨石的施工一般分为底层处理、面层施工和抛光处理三个步骤。
1. 底层处理需要将混凝土地面进行打磨和清洁,以去除表面的杂质和瑕疵。
然后,根据设计要求,选择合适的底层处理材料,如水磨石底漆或底膜,进行刷涂或滚涂处理。
这样可以增强底层的附着力和密封性,提高水磨石的施工效果和使用寿命。
2. 面层施工面层施工是水磨石施工的核心环节。
首先,将事先准备好的水泥、石英砂和颜料按照一定的配比进行搅拌,制成水磨石砂浆。
然后,将砂浆均匀地涂抹在地面上,并利用抹刀或批刀进行整平。
在砂浆尚未干燥之前,可以根据需要进行花纹和装饰的刻画。
这样可以使水磨石的表面更加美观。
3. 抛光处理水磨石的抛光处理可以提高其表面的光亮度和硬度。
首先,要等待水磨石砂浆完全干燥,通常需要几天的时间。
然后,使用抛光机进行抛光处理,将水磨石的表面研磨至光滑。
在抛光过程中,要注意控制抛光机的速度和压力,以避免对水磨石造成损坏。
四、施工质量控制水磨石的施工质量直接关系到其使用效果和装饰效果。
因此,在施工过程中需要进行严格的质量控制。
首先,要对施工现场进行检查,确保地面的平整度和无瑕疵。
其次,要对材料进行检验,确保其符合相关标准和要求。
提高水磨石地面施工质量合格率宁波市华欣建设工程有限公司镇海炼化小学拆迁改造工程项目部。
小组一、工程概况工程位于镇海区蛟川街道俞范东路北侧,体育场路东侧,沿河路南侧。
总建筑面积为5898.63 平方米,包括教学楼、附属用房和水泵房。
其中教学楼建筑面积为5607.83平方米,框架结构,地上四层,建筑高度17.4米。
主要楼地面做法:现浇楼面上25厚1:2水泥砂浆找平层,普通水磨石面层。
普通水磨石面层,美观、经久耐用,耐擦洗,且防滑。
但开间跨度较大,平整度不易控制,易生产裂缝现象。
该工程为学校教学楼,属公共建筑,故对水磨石的外观质量提出较高的要求,外表必须光洁、平整,更不允许裂缝的出现。
如果存在外观质量缺陷的话,不但直接影响使用性能,还将影响到创优质工程,因此提高水磨石楼地面外观质量是工程的质量控制重点。
二、QC小组概况QC小组成立于2017年4月15日,由项目部管理层及施工班组长等主要人员参加,小组人员构成详见QC小组成员情况表(见表1)。
QC小组成员情况表表1制表人:史建红2017年7月27日三、选题理由1、质量要求高:本工程签订的施工合同已明确质量目标是确保宁波市“甬江建设杯”,属于公司重点要求的创优项目,而水磨石地面的施工质量将直接影响到整个工程在创优观感质量的评定。
2、工期紧张:工程为镇海区的重点工程,要求在300天内全部完成并交付使用。
地面建筑面积为2000平方米,在整个工程中占了很大比重。
且工程开间、跨度较大,柱网尺寸达6.9X9m, 水磨石的外观质量控制中平稳度、裂缝等不易把握。
施工质量的好坏将直接影响工程的使用功能和后道工序施工,是保证工期实现的重要前提。
3、成本要求:以往工程施工的水磨石地面一次施工合格率较低,且容易出现质量缺陷进行返工处理情况,因此通过提高耐磨地坪的施工质量可以减少因返工处理而投入的人力、物力,从而降低工程造价。
鉴于上述理由,本QC小组成员经共同研究确定,本次QC课题为:提高水磨石地面施工质量合格率。
水磨石施工质量控制摘要:现如今水磨石地面因为自身具有显著的优势,水磨石地面其强度高,表面平整光滑,易于保洁,且造价低廉,因此广泛应用于工业与民用建筑中,但如果使用材料不当,施工方法不规范,就容易产生裂缝、砂眼多、光亮度差、分格条明显不清、颜色深浅不一等常见的问题。
需要对质量问题进行有效的分析,本篇文章主要是对水磨石施工质量加强控制,采取相关措施来推动水磨石施工质量得到保障,并且希望给予相关人士一些帮助和借鉴。
关键词:水磨石;优缺点分析;质量控制引言水磨石作为建筑装饰材料目前得到了广泛的应用,作为一种人造石,在制作过程中需要用水泥做胶结料,然后参入其他的颜料来进行碎石材料的搅拌工作,通过对相关工序的不断推进,从而制作一种具有装饰效果的人造石材。
在相关环节方面需要针对水磨石施工情况进行质量分析,避免出现质量问题,影响观感效果。
1工程实例1.1某公共建筑装修工程在某公共建筑装修过程当中需要对楼地面和楼梯进行现制水磨石装饰。
主要的施工难点就是开间地面面积较大走道长,楼梯踏步和踢脚线磨石难,在进行水磨石施工过程当中存在一定的困难。
在设计过程中需要根据实际情况来制定有效的设计方案,主要是采用相关比例的水泥砂浆来进行找平工作的有效推进,对于水泥石子浆进行合理的控制,采用厚芝麻灰水磨石来进行相关操作。
对于大面积楼层地面水磨石装修施工过程中需要对整体质量进行合理的控制,对于找平过程当中可能存在一定的困难。
所以在水磨石面层施工质量控制方面需要认识到装修工程的难点和重点。
施工前需要对相关施工人员技术进行交底,严格按照施工要求,来推动施工全过程的相关发展,对于现场质量监控需要按照严格的操作要求来进行有效的推进。
2水磨石地面概述水磨石地面需要进行平铺和上铺工作,对于水泥和石子需要满足相应的比例,利用磨石机来进行磨光打蜡工作,保证水磨石地面效果的有序推进。
为了保证美观性,让白水泥代替普通水泥,彩色石子来代替普通石子。
通过相关工艺流程可以得知在进行水磨石施工过程中具有一定的复杂性,所以对水磨石质量需要进行严格的控制。
水磨石地面施工方案一、基础处理1.1确定施工区域:在施工区域内进行勘测和标注,确保施工范围的准确性。
1.2清理施工区域:清除施工区域内的杂物、灰尘和油污,保持地面整洁。
1.3对基础进行处理:检查并修复基础表面的裂缝、凹陷和不平整问题,确保基础面平整、牢固。
二、材料准备2.1水磨石材料:选用质量稳定、耐磨、美观的水磨石材料,根据设计要求购买足够的材料。
2.2基底涂料:选择适合水磨石施工的基底涂料,用于提高水磨石与基础的附着力。
2.3水磨石养护剂:选择具有保护、美化、防滑等功能的水磨石养护剂,用于保护水磨石表面。
2.4其他辅助材料:根据施工需要准备适量的专用胶水、清洁剂、铺贴工具等。
三、施工工艺3.1基底处理:施工前先将基底涂料均匀涂抹在基础表面,提高水磨石与基底的附着力。
3.2水磨石铺贴:将水磨石材料根据设计要求按照指定的方向、形状铺贴在基底上,注意留出适当的缝隙。
3.3缝隙填充:对铺贴完成的水磨石地面进行缝隙填充,使用与水磨石颜色相近的填缝剂填充缝隙,确保地面平整。
3.4打磨处理:使用专业的水磨石打磨机械对铺贴完成的水磨石地面进行打磨、磨光处理,提高地面的光滑度和光泽度。
3.5养护处理:使用水磨石养护剂对打磨完成的水磨石地面进行养护处理,提高地面的硬度、耐磨性和抗污性。
3.6防滑处理:使用专用的防滑剂对养护完成的水磨石地面进行防滑处理,提高地面的安全性。
3.7整理清洁:施工完成后,对施工区域进行清理,保持地面整洁,清除施工的残留物。
四、安全措施4.1施工现场安全:在施工期间设置明显的安全警示标志,确保施工现场的安全。
4.2防护措施:施工人员应佩戴相关的个人防护用品,包括安全帽、防护眼镜、防护手套等。
4.3施工工具安全:确保施工工具的安全使用,避免损坏和意外伤害。
4.4防火措施:施工区域内禁止吸烟、明火作业等,确保施工现场的防火安全。
五、质量检验5.1外观质量:对施工完成的水磨石地面进行合格评定,检查地面的平整度、光滑度、无色差等外观质量。
水磨石地面施工质量控制中匠园林建设有限公司永康实验学校食堂工程QC小组一、课题概况1、工程概况:本工程为永康市实验学校食堂建设项目工程,主体结构为框架结构,基础形式为桩基础,地下一层,地上五层,层高3.3-4.5米;建筑高度为20XXm,建筑面积9647.3平方米,其中地上7869.88平方米,地下1968.82平方米。
工程采用大面积水磨石地面,水磨石施工总面积:3520XX M²,占总面积的36.5%。
2、小组概况:项目部成立了以项目经理吕旬禄为组长的现场攻关型 QC 小组,专门针对水磨石地面的施工全程进行调研,确保水磨石地面的施工质量,满足使用要求。
小组由多年经验的精英工程师和年富力强思维活跃的骨干工程师组成,小组成员名单及基本情况如下表:QC 活动小组简介QC 小组活动课题: 水磨石地面施工质量控制安全第一安全。
4、课题目标4.1确定目标通过对样板施工质量的检查,提高水磨石地面的合格率,一次性验收合格率100%。
4.2目标可行性分析物资及材料优势长期合作的材料供应商与经过考察的可信赖的材料供应商我公司有类似施工经验公司总部可提供必要的技术支持公司及项目提供资金作人小组成员施工技术及为活动经费管理水平较高,部分其力成员有丰富的活动经目标可行资验,曾经在过往工程业主及监理大他合作,有团队合作的优源力支持及配合基础和优势优势势专业质检机构指导劳务工人为长期与我司合作的队伍,熟悉我公司的管理流程和方法新购金刚磨石机5台,其台秤、水平仪及橡皮他混凝土机械检修完毕锤等检测实验仪器配套齐全施工及检测设备优势235、小组活动计划二、PDCA 循环过程1、现状调查按照公司样板施工先行的指导思想,在现场大面积施工前,我们挑选了一间大约20XX的小型房间做施工样板。
QC 小组会同设计、业主、监理单位有关人员检查了“水磨石地面”样板施工质量,经过大家的讨论和分析,得出存在以下主要质量问题的结论:质量缺陷情况调查统计表(1)质量缺陷情况排列图(1)从以上频率排列图,可以看到占质量缺陷比例最大的是表面砂眼、掉石,降低了此缺陷的发生,质量的合格率就得到了很大的提高;其次占缺陷比例较高的质量问题有石粒显现不均、铜条不顺直、表面不平等,提高水磨石地面的成品合格率主要从这几方面问题的解决入手。
水磨石地面质量控制措施探讨刘钊发布时间:2021-08-24T07:09:45.267Z 来源:《建筑学研究前沿》2021年11期作者:刘钊王阳[导读] 大面积水磨石地面施工工程当中,存在着多种质量问题,这是由于施工过程中的细节把握不好造成的,本文对大面积水磨石施工中发生的施工质量问题及原因进行了分析,并给出了相关的解决措施,保证大面积水磨石地面施工的质量,避免水磨石质量不合格以及施工工艺不合格的情况。
所以,要严格的按照标准的操作方法进行施工,通过本文的总结,希望能够对同行起到借鉴和帮助的作用。
刘钊王阳中建二局第三建筑工程有限公司北京 100070摘要:大面积水磨石地面施工工程当中,存在着多种质量问题,这是由于施工过程中的细节把握不好造成的,本文对大面积水磨石施工中发生的施工质量问题及原因进行了分析,并给出了相关的解决措施,保证大面积水磨石地面施工的质量,避免水磨石质量不合格以及施工工艺不合格的情况。
所以,要严格的按照标准的操作方法进行施工,通过本文的总结,希望能够对同行起到借鉴和帮助的作用。
关键词:水磨石;地面质量;控制措施一、工程概况本工程为水磨石地面,水磨石地面面积约25500平方米。
楼地面做法为现制水磨石重载地面,厚度为12mm。
地面基层做法有1100mm厚钢筋混凝土重载地面;120mm厚钢筋混凝土重载地面。
二、水磨石特点(一)水磨石表面的坚硬度与花岗石表面的坚硬程度相当,可达到6级左右,因此,具有很强的耐磨性。
(二)水磨石的光滑程度比较高,其中光洁度可达到90度,有的光泽度能够达到102度之高,并且其品质与中高档次的进口大理石几乎无差别。
(三)水磨石高亮处理剂主要应用于水磨石地坪上,这种材料可以使水磨石不会返潮,具有很好的抗渗透能力,不会导致地面因为反潮而出现的打滑现象,从根本上解决了因为潮湿而产生的质量缺陷问题。
(四)水磨石的自然防护能力比较强,比时下所有的石材产品都有优势,具有抗酸、耐油、防水等很多优势。
水磨石地面施工质量的控制黑龙江省三建建筑工程有限责任公司科技创新大厦工程 QC 小组一、课题概况1、工程概况:哈尔滨工业大学科技创新大厦位于香坊区和兴路95号。
总建筑面积: 101014m2,地上建筑面积82444m2,地下建筑面积18569 m2。
建筑耐火等级:本工程建筑防火设计分类为一类科研楼,建筑物耐火等级为一级,各层均设有火灾自动报警和自动灭火系统。
抗震烈度:6度抗震设防烈度。
人防:本工程地下平时主要功能为停车场及设备用房;战时局部为甲类二等人员掩蔽所。
工程性质:地上:主要功能为科研实验用房;地下:和平时期主要功能为停车场及设备用房;战时局部为甲类二等人员掩蔽所,工程采用大面积水磨石地面,水磨石施工总面积:81047M²,占总面积的%。
2、小组概况:项目部成立了以项目经理于斌为组长的现场攻关型QC 小组,专门针对水磨石地面的施工全程进行调研,确保水磨石地面的施工质量,满足使用要求。
小组由施工经验长达十多年的精英工程师和年富力强思维活跃的骨干工程师组成,小组成员名单及基本情况如下表:3、选题理由4、课题目标质量现状质量现状通过对样板施工质量的检查。
确定目标通过对样板施工质量的检查,提高水磨石地面的合格率,一次性验收合格率100%。
目标可行性分析5、小组活动计划二、PDCA 循环过程1、现状调查按照我司样板施工先行的指导思想,在现场大面积施工前,我们挑选了一间大约20M2的小型房间做施工样板。
QC 小组会同设计、业主、监理单位有关人员检查了“水磨石地面” 样板施工质量,经过大家的讨论和分析,得出存在以下主要质量问题的结论:序号项目频数累计频数频率(%)累计频率(%)1表面平整度差222表面砂眼、掉石9113石粒显现不均匀2134铜分格条不顺直2155基层空鼓116100根据上述调查统计表制成频率排列图,做出如下频率排列图:质量缺陷情况排列图(1)从以上频率排列图,可以看到占质量缺陷比例最大的是表面砂眼、掉石,降低了此缺陷的发生,质量的合格率就得到了很大的提高;其次占缺陷比例较高的质量问题有石粒显现不均、铜条不顺直、表面不平等,提高水磨石地面的成品合格率主要从这几方面问题的解决入手。
2、原因分析QC 小组针对以上主要缺陷进行了因果分析,并利用因果分析图进行了总结:机人设备故障率高管理水平差保养不好培训少工人操作水平低检修不够施工技能差管理经验少操作不熟练设备运行不平稳技能培训少管理人员素质低操作经验少设备工效低投入的设备老化施工工人素质低责任心不强设备难以操作质量意识淡薄原材料不合格铜条布置设计不合理幕墙工程交叉施工的影响石屑颗粒过大检测方法不合理铜分格条加固措施不合理混合料配制不正确检测结果偏差大室内框架柱位置对施工的影响水泥掺入量不正确检测工具精度差料法环水磨石外观质量缺陷因果分析图水磨石地面质量合格率低3、要因分析针对因果分析图中的 17项末端因素,QC 小组进行了要因确认,分析结果如下:通过要因确认表,可以看出影响水磨石地面质量的主要原因:石子颗粒过大工人质量意识差影响水磨石地面质量的主要原因4、制定对策针对以上要因,制定一下对策表:序号要因对策目标措施时间场所负责人1石子颗粒过大严格控制石屑筛选将石子颗粒直径控制在4~12MM之间,同时保证筛选的石屑色泽一致1.明确石屑筛选方法和程序;2.保证石筛的准确性,及时更换施工中损坏的石筛;3.质量员施工过程控制2015 年7月~2016 年6月技术部施工现场于斌曾凡丰李楠楠周凯王龙2水泥掺入量不合理合理计算水泥的掺入量,正确掺入水泥量控制水泥的掺入量,保证地面不裂缝、不空鼓1.准确计算水泥掺入量;2.试验检验;3.施工过程控制2015 年7月~2016 年6月1.技术部2.施工现场曾凡丰李楠楠周凯陈曦3铜分格条加固措施不合理调整加固方式,做好现场成品保护工作保证铜分格条顺直贯通1.编制铜分格条安装加固及维护方案;2.加强施工过程中成品保护工作2015 年7月~2016 年6月1.技术部2.施工现场曾凡丰李楠楠周凯王龙4工人质量意识差建立一套科学的管理系统,从根源上解决生产出现的问题工作细致化到无法再细化1. 对关键的点及操作流程,实行标准化操作的管理模式;2. 提升团队质量意识,团队建设首先是带头人要有这种团队精神意识2015 年7月~2016 年6月1.技术部2.施工现场曾凡丰李楠楠周凯王龙5、对策实施铜分格条加固措施不当水泥掺入量不合理【实施一】:明确石子筛选方法和程序;保证石筛的准确性,及时更换施工中损坏的石筛;质量员施工过程控制。
1)筛网选择孔径 4mm 和 12mm 的不锈钢网筛对石屑进行筛选,先以孔径 12mm 网筛初筛,再以孔径 4mm 网筛复筛,得到颗粒直径在 4~12MM之间的石屑。
2)筛选前对不锈钢网筛孔径进行检验是否为标准孔径满足本工程施工需要。
3)对于施工中损坏的不锈钢网筛应及时更换,避免不符合要求的石子被选用。
4)施工前对施工人员进行详细交底。
5)质量员在筛选过程中进行监督控制与试验员随时抽检筛选后的石子,确保投入使用的石屑满足要求。
6)石子筛选除保证颗粒大小要求外,还要保证筛选出的石子色泽一致。
实施结果:通过以上措施的实施,筛选出来的石子直径被控制在一个合理的范围内,和其他原料拌和时易拌和且混合均匀,地面进行打磨时,掉石现象极少出现,石粒显现均匀,地面平整色泽一致美观,达到了本小组活动目标。
【实施二】:结合现场实施情况和设计要求,准确计算水泥的掺入量,严格控制拌合时下料过程,对拌合出来的混合料进行现场检查及验收,面层施工时精细打磨。
1)技术人员根据已有资料和现场样板调查情况,仔细对比,准确计算水泥的掺入量,水泥的掺入量与石子比(重量比)控制到约为 1:3 的合理比例。
2)对施工人员进行交底,掌握混合料称重、配料及拌合的方法,要求对每一罐原材料进行称重配料。
3)白水泥、细石等原材料进场必须送检,原材合格后方能投入使用。
4)质检员实时跟踪,严格控制下料比及拌合程序,确保混合料下料准确拌合均匀。
5)试验员随时抽检试验。
6)铺料时进行跟踪检查,及时调整。
实施结果:设定了合理了配合比,以及各步骤施工时实时跟踪监控,完成后的地面观感大大提高,表面检测合格率达 100%,达到了本小组活动目标。
【实施三】:铜分格条用白水泥砂浆满粘固定于基层表面,后续施工时安排专人进行保纠正。
1)铜条固定前,应拉设分格网线,沿网线安装铜分格条,铜条下铺满白水泥砂浆保证铜条与基层粘接牢靠,且铜条接口处要紧密连接。
2)施工面铜分格条安装完毕后,应安排专人进行保护,待固定铜分格条的白水泥砂浆达到一定强度后再进行下一道工序施工。
对在后续工序施工时被破坏或位移的铜条要即时更换或回复。
3)面层打磨时,注意控制打磨机不要打磨过度而损伤铜分格条。
4)面层施工完毕后,对地面表面进行检查,如仍有铜分格条不贯通的部位,要进行切割补设,补设的铜条必须与原铜条连接紧密,并确保其导电性。
实施结果:通过以上办法的实施,完成后的地面,铜条笔直顺畅、显现清晰、美观大方,实现了本小组活动目标。
【实施四】:工人进场施工前,我公司现场管理人员对其进行详细的技术交底和工程质量教育,宣讲本QC小组质量监控重点并在工程施工前接受再培训1)施工质量管理以数字为基础,对关键点及操作流程,实行标准化操作的管理模式。
2)在工程项目管理层及所有员工之间开展质量意识教育,作为直接操纵工程质量的管理人员,他们的引导将直接影响工程质量。
实施结果:提高了全体员工的质量意识及管理人员对质量和质量工作的认识和理解,有效的提高了质量管理行为,提高了员工的质量管理意识,从而提升质量管理水平。
6、效果检查及效益工程质量所有楼层水磨石地面施工完毕后,我们通过对地面质量进行了综合检查评定,按《建筑地面工程施工质量验收规范》(GB50209-2010)要求每层随机选择 300 ㎡进行抽查。
序号检查项目每批检查点数不合格点平均频数评定评定标准1表面平整度差全面合格GB50209-2010《建筑地面工程施工质量验收规范》2表面砂眼、掉石全面合格3石粒显现不均匀全面合格4铜分格条不顺直全面合格5基层空鼓全面合格(2)水磨石地面成品数据分析为方便同样板间统计的缺陷情况进行比较,我们以20 平方米面积为一个单位计算出的平均缺陷数量再与样板间统计缺陷数量进行比较,结果显示地面质量缺陷较之前样板情况得到明显改善,一个计算单位的缺陷情况统计如下表:序号项目平均频数累计频数频率(%)累计频率(%)1表面平整度差1515 2表面砂眼、掉石3石粒显现不均匀4铜分格条不顺直5基层空鼓100序号项目频数频率(%)实施前实施后实施前实施后1表面平整度差2152表面砂眼、掉石93石粒显现不均匀24铜分格条不顺直25基层空鼓1a)从抽检统计看各检验批次检查均合格,一次验收合格率为 100%,达到了本QC 小组设定的质量目标;b)可以看到相同施工面积各种缺陷发生的频数大大减少,表明我们所采取的措施对施工质量的改善起到了极大的作用;社会效益通过本次活动,我们得到了业主、监理、设计院和质检站的好评和信任,赢得了社会的好评。
其它效益通过 QC 活动,运用全面质量管理这一科学的方法,人人参与质量管理中来,培养和锻炼了人才,提高了小组成员的团队精神。
小组自我评价雷达图如下:QC工具运用技巧小组自评雷达图7、巩固措施通过这次QC小组活动,我项目人员对水磨石地面施工技术的一次深刻的学习、实践及攻关,总结了一定经验,为将来类似工程施工奠定了良好的基础,并将整个活动过程中的活动情况、技术、经验及相关数据整理齐全,编写了《水磨石地面施工工法》,并获得了公司技术部门的认同,并准备向公司申报《水磨石地面施工工法》。
8、总结及下一步打算本次QC小组活动在公司领导的大力支持下顺利展开,小组成员们深刻的了解到团队合作的重要性,也进一步加强了小组与各班组之间的交流与沟通,相互学习。
小组活动期间,大家各自发挥自己的特长,在自己擅长的领域献计献策,主动发现问题及解决问题。
通过活动,我们小组得到了锻炼,提高了自己的业务水品,为今后的施工工作打下了扎实的基础。
活动结果证明科学技术攻关不但是保证施工质量的前提,同时还能取得一定的经济效果。
小组下一步将在日后工作中更积极的开展类似活动,更好的保证我司施工质量的同时力求创造更多的经济效益。
