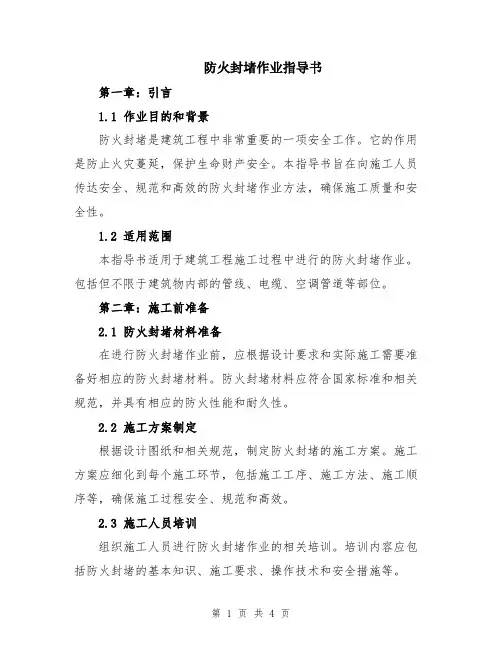

防火封堵作业指导书第一章:引言1.1 作业目的和背景防火封堵是建筑工程中非常重要的一项安全工作。
它的作用是防止火灾蔓延,保护生命财产安全。
本指导书旨在向施工人员传达安全、规范和高效的防火封堵作业方法,确保施工质量和安全性。
1.2 适用范围本指导书适用于建筑工程施工过程中进行的防火封堵作业。
包括但不限于建筑物内部的管线、电缆、空调管道等部位。
第二章:施工前准备2.1 防火封堵材料准备在进行防火封堵作业前,应根据设计要求和实际施工需要准备好相应的防火封堵材料。
防火封堵材料应符合国家标准和相关规范,并具有相应的防火性能和耐久性。
2.2 施工方案制定根据设计图纸和相关规范,制定防火封堵的施工方案。
施工方案应细化到每个施工环节,包括施工工序、施工方法、施工顺序等,确保施工过程安全、规范和高效。
2.3 施工人员培训组织施工人员进行防火封堵作业的相关培训。
培训内容应包括防火封堵的基本知识、施工要求、操作技术和安全措施等。
2.4 施工现场准备在施工现场进行必要的准备工作,包括清理作业区域、确保施工所需设备和工具的完好和可靠、设置必要的安全警示标志等。
第三章:施工过程3.1 施工流程根据施工方案进行施工,按照预定的顺序进行封堵作业。
确保每一道防火封堵层的施工完整、均匀和牢固。
3.2 施工要点3.2.1 清除杂物和灰尘在进行防火封堵作业前,应先清除作业区域的杂物和灰尘,确保施工面干净,并且能够粘贴封堵材料。
3.2.2 确保材料质量在施工前应检查防火封堵材料的质量,确保其符合标准和规范。
对于有瑕疵或损坏的材料应及时更换。
3.2.3 施工过程控制在施工过程中,要控制好施工速度和施工方法,确保防火封堵材料能够均匀且充分地覆盖施工面,形成完整的防护层。
3.2.4 施工现场安全施工现场应设置必要的安全警示标志,确保施工人员的安全。
严禁在无关人员的情况下进行防火封堵作业。
3.3 施工记录和验收每一道防火封堵层的施工完成后,应有专人记录施工情况,并确保记录真实、准确。

南方电网施工作业指导书目录DLGT-01 钢管杆、铁塔组立安装作业指导书DLGT-02 钢筋混凝土杆组立安装作业指导书DLGT-03 杆、塔拉线安装作业指导书PWJX-01 横担、金具及绝缘子安装作业指导书PWJX-02跨越设施安装与拆除作业指导书PWJX-03 导、地线展放作业指导书PWJX-04 导、地线连接作业指导书PWJX-05 紧线作业指导书PWJX-06金具及附件连接安装作业指导书PWDL-01 电缆支架安装作业指导书PWDL-02 电缆桥架安装作业指导书DLFS-01 电缆敷设工程作业指导书DLFJAZ-01 冷缩电缆终端接头制作安装作业指导书DLFJA2-02 热缩电缆终端接头制作安装作业指导书DLFJA2-03 冷缩电缆中间接头制作安装作业指导书DLFJA2-04 热缩电缆中间接头制作安装作业指导书DLFJA2-05 电缆终端头接地及保护管安装作业指导书DLFHFD-01 电缆防火封堵作业指导书DLBYQ-01 室内油浸式电力变压器安装作业指导书DLBYQ-02干式电力变压器安装作业指导书DLBYQ-03 箱式电力变压器安装作业指导书DLBYQ-04 台架式电力变压器安装作业指导书KGGAZ-01 固定式、手车式开关柜安装作业指导书KGGA2-02 环网开关柜安装作业指导书KGGA2-03 0.4kV低压开关柜安装作业指导书KGGA2-04 0.4kV低压硬(插接式)母线安装作业指导书HWDQSB-01 户外断路器、负荷开关安装作业指导书HWDQSB-02 户外隔离开关安装作业指导书HWDQSB-03 户外互感器安装作业指导书HWDQSB-04 户外避雷器安装作业指导书HWDQSB-05 跌落式熔断器安装作业指导书HWDQSB-06 高压计量装置安装作业指导书HWDQSB-07 线路故障指示器安装作业指导书DQSY-01 变压器试验作业指导书DQSY-02 高压开关柜试验作业指导书DQSY-03 环网柜试验作业指导书DQSY-04 户外断路器、负荷开关试验作业指导书DQSY-05 户外互感器试验作业指导书DQSY-06 户外避雷器试验作业指导书DQSY-07 电力电缆试验作业指导书DQSY-08 接地网试验作业指导书JDBH-01 直流屏安装及调试作业指导书JDBH-02 二次电缆敷设及结线作业指导书JDBH-03 继电保护调试作业指导书DLTX-01 通信架空光缆安装作业指导书DLTX-02 通信管道光缆安装作业指导书DLTX-03 通信设备安装作业指导书DLTX-04 通信电源装置安装作业指导书PWZDH-01 配网变压器监测计量终端安装作业指导书PWZDH-02户内开关(环网)配电自动化终端安装作业指导书PWZDH-03 配网架空线路开关配电自动化终端安装作业指导书PWZDH-04 负荷控制终端安装作业指导书PWZDH-05 配网自动化通信安装作业指导书TSFGC-01 一般土石方工程作业指导书TSFGC-02 泥水坑及流砂坑开挖作业指导书TSFGC-03 岩石开挖作业指导书TSFGC-04 掏挖基坑开挖作业指导书GTJC-01 杆塔基础工程作业指导书JDGC-01 接地工程作业指导书DLTJ-01 电缆沟、槽盒作业指导书DLTJ-02 电缆管道作业指导书DLTJ-03 电缆井作业指导书DLTJ-04 电缆盖板作业指导书DLTJ-05 非开挖电缆管道作业指导书PDFTJ-01 施工测量作业指导书PDFTJ-02 基础开挖作业指导书PDFTJ-03 地基处理作业指导书PDFTJ-04 钢筋混凝土基础作业指导书PDFTJ-05 基础防渗作业指导书PDFTJ-06 钢筋混凝土框架结构作业指导书PDFTJ-07 砌筑作业指导书PDFTJ-08 墙面抹灰作业指导书PDFTJ-09 门窗安装及其标识作业指导书PDFTJ-10 屋面防水作业指导书PDFTJ-11 预埋件制作与安装作业指导书PDFTJ-12 楼地面作业指导书..PDFTJ-13 外墙面装饰作业指导书PDFTJ-14 内墙面涂装作业指导书PDFTJ-15 排水作业指导书PDFTJ-16 通风与环境控制装置作业指导书PDFTJ-17 防雷与接地作业指导书PDFTJ-18 户内照明及开关、插座安装作业指导书PDFTJ-19消防、防火、防小动物封堵作业指导书。
A初版实施REV版次签名日期签名日期签名日期MODI.修改STATUS状态编写AUTH.审核CHK’DBY批准APP’DBY文件号DOCUMENT NO.GPEC/WCWP/OG/1DQ/012五彩湾工程项目部目录1..................................................................................................................................... 工程概况43. 作业准备和条件要求 (4)4.施工工艺 (4)4.2按电缆沟封堵、电缆竖井封堵、电缆埋管封堵、电缆穿墙封堵、电缆穿楼板封堵等要求设定。
(5)4.3对易受外部影响着火的电缆密集场所或可能着火蔓延而酿成严重事故的电缆回路,必须按设计要求的防火阻燃措施施工。
阻火墙上的防火门应严密,孔洞应封堵;阻火墙两侧电缆应施加防火包带或涂料。
(5)4.4.1 安装前应检查槽盒外观质量情况,检查产品合格证书;槽盒安装应总体平整、联接可靠、密封性好。
槽盒端头及每隔100MM用捆扎带和锁紧扣捆扎牢固; (5)4.4.2槽盒底与支(托)架之间用长度适合的螺栓固定牢固,螺栓的朝向一致,并采用专用垫片。
如托臂或交不整齐时,安装时应予校正; (5)4.4.3设置在槽盒内的隔热块应排列整齐,间距均匀,符合设计要求,不得将破损的隔热垫块安装在槽盒内; (5)4.4.4安装在户外含油设备下部的槽盒,卡条开口宜向下,端头采用防雨式安装;54.4.5用防火模块、有机防火堵料封堵槽盒端头和引出电缆孔洞时,应封堵严实,不等留有间隙; (5)4.5.1 安装前应检查隔板外观质量情况,检查产品合格证书; (5)4.5.2在每档支架托臂上设置两付专用挂钩螺栓,使隔板与电缆支(托)架固定牢固;并使隔板垂直或平行于支架,整体应确保在同一水平面上。
螺栓头外露不宜过长,采用专用垫片。
目录
1适用范围 (1)
2编写依据 (1)
3作业流程图 (1)
4安全风险辨析与预控 (2)
5作业内容 (3)
5.1作业前施工条件 (3)
5.2施工准备 (4)
5.3主要作业内容 (5)
5.4质量检验 (6)
1 适用范围
本节适用于35kV及以下配网工程配电房内的消防、防火、防小动物封堵安装。
2 编写依据
表2-1 编写依据
3 作业流程图
图3-1 灭火器安装作业流程图图3-2 封堵工程施工
作业流程图
4 安全风险辨析与预控
表4-1 工作前安全风险辨析及预控措施表
表4-1(续)
施工单位检查人:监理单位检查人:
日期:日期:
注:对存在风险且控制措施完善填写“√”,存在风险而控制措施未完善填写“×”,不存在风险则填写“—”,未检查项空白。
5 作业内容
5.1 作业前施工条件
表5-1 作业前施工条件
5.2 施工准备
表5-2 施工准备
表5-2(续)
5.3 主要作业内容
5.3.1 灭火器安装主要作业内容
表5-3 灭火器安装主要作业内容
表5-4 封堵工程施工主要作业内容
5.4 质量检验
5.4.1 灭火器安装质量检验
表5-5 灭火器安装质量检验
5.4.2 质量检验
表5-6 封堵工程施工质量检验。
示范工程样板点施工作业指导书防火封堵目 录1适用范围 (1)2编写依据 (1)3作业流程 (1)4安全风险辨析与预控 (2)5作业准备 (3)6作业方法 (4)7工艺质量控制措施及检验标准 (7)Q/CSG表2-7.7.1电缆防火与阻燃分项工程质量验收记录表 (9)8成品工艺要求 (10)9 成品展示 (10)1适用范围本作业指导书适用于110kV-500kV变电站内电缆防火封堵作业。
2编写依据表2-1 编 写 依 据序号 引用资料名称1 GB 50168 《电气装置安装工程 电缆线路施工及验收规范》2 DL 5009.3 《电力建设安全工作规程(变电所部分)》3 DL 5027 《电力设备典型消防规程》4 Q/CSG 10001 《变电站安健环设施标准》5 《10kV~500kV输变电及配电工程质量验收与评定标准 第二册:变电电气安装》6 Q/CSG 11105.2—2008《南方电网工程施工工艺控制规范》7 《中国南方电网公司反事故措施》8 《基建工程质量控制标准(WHS)》(2012版)3作业流程作业(工序)流程见图3-1。
图3-1 作业(工序)流程图4安全风险辨析与预控4.1防火封堵作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2 按《指南》中与防火封堵作业相关联的《电网建设安全施工作业票》(编码:BDDQ-ZW-17-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3 施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
4.4 安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。
国南方电网责任有限公司电网建设施工作业指导书第8部分:配网工程(2012板)-——---———------—--——----——-——-—--——-—-——-—-——-—-—--—--—----——-—-----—-----—-—-—-—-——-——---—-—--——-—--———-—---—--—-—--——------—----————--—-——-—-—--————-———---————---紧线作业指导书编码:PWJX—05国南方电网责任有限公司电网建设施工作业指导书第8部分:配网工程(2012板)-———-—-—--------———--—-———-—-—-—-—————-————-——-—----——-—-——---—————--—-——-—————--——-----——-———————--——-—————-——--—-———-———-——-————---—-—————-—-—-—-—-—————--——-——-——目次1、适用范围——-———--——--—-—--—---———--——-—-—-—-——--——-—-—---——--——--—-—--—-—-——-2、编写依据——--—--——-——--—-—----—--———-—---——-—-———-—--——-—-—-—-————---——-—-—--3、作业流程———-———--—---—-—--—-——--———---—---—-----—-———-—---————-—-——--—————--4、安全风险辨析与预控——----————-———--—--——-----—————-—-——---——-——---—————5、作业准备---—--—--——-———-—---—----————--—-———--—--—-—--———---—-—-——---—--——--6、作业方法—-—----—--—-—-—-———--———-—-——-—-———--————--—-—-——-—---———----——-—-—-—7、质量控制措施及检验标准-—--—-——————--—-—-———————--——-—————------—-——--—-附录安全施工作业票—---—---———-——----—--——-——-----——-——----—----—-—-——--———-1 适用范围1、1 电压等级35KV及以下配网工程1、2 电器类别架空线路工程的导、地线展放3 作业流程↓↓↓↓4、安全风险辨析与预控4、1 跨越设施安装与拆除作业前施工项目部应根据该醒目作业任务、施工条件、参照《电网建设施工安全基准风险指南(第2版)》(简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
防火封堵施工作业指导书编制:审核:审批:编制日期:防火封堵施工作业指导书一、阻火包的施工工艺1、施工前将封堵工作面清理干净,做到无油、无粉尘及其它异物,按电缆顺序梳理整齐。
2.将阻火密封包整齐排列叠放至贯穿孔洞的电缆周围,压实后依次码放。
对电缆贯穿孔洞的封堵要求为封严、封全、不留缝隙,用眼睛观不透光为止。
3.穿越楼层或设备的贯穿孔洞,应先将钢架或钢网固定在孔洞下端,刷阻火涂料,密封包码放厚度不得少于24厘米,上部可根据现场要求加盖板或其它防火装饰物(不得采用木板或其它易燃物作为支架或盖板)。
4.机房配电柜、控制柜的封堵应将设备下部地板空间全部封严,封堵周边应大于设备底座周边24厘米。
电缆在地板下转弯处或分线处,封堵体积应不小于24厘米×24厘米×24厘米。
施工注意事项:1.阻火密封包的使用码放厚度(h)标准:h≥240mm耐火达到一级(≥180min);240mm≤h≤200mm耐火达到二级(≥120min);h≥120mm耐火达到三级(≥60min)2.阻火密封包与电缆之间间隙,不得大于0.5厘米。
3.如阻火密封包着雨水后,应在干燥处阴干,不得在高温下烘烤。
4.阻火密封包应在阴凉、干燥处保存,贮存环境温度小于100℃。
·电缆穿墙孔洞1. 施工前将封堵工作而清理干净,做到无油、无粉尘及其它异物;按电缆顺序梳理整齐。
2. 阻火密封包码放完后,应在两侧扣5-8mm防火板,防火板内侧应与电缆1cm以上距离,3.封堵厚度不得小于24cm。
①电缆②阻火密封包③防火板④固定螺栓电缆穿楼层孔洞1.电缆贯穿楼层孔洞时,将电缆与钢挂架固定,防止电缆烧断下沉。
2.孔洞封堵的底部用5-8mm防火板固定,上部用非硬化堵料将表面1cm封面抹平。
3.楼板较薄时,应适当加高防水台高度以确保耐火等组。
①电缆②钢板③阻火密封包④固定螺栓⑤非硬化堵料⑥防水台·配电柜进出电缆封堵1. 施工前将配电柜内外工作面清理干净,按电缆进出顺序将电缆排列,在配电柜与电缆沟或地板下部空间应封堵严密,使其之间不留空隙。
消防、防火、防小动物封堵施工作业指导书一、前言为了确保建筑物内部人员和财产的安全,消防、防火、防小动物封堵施工是必不可少的措施。
在进行封堵施工前,必须要了解相关法律法规,掌握技术要领和施工规范,以确保操作的安全性、合法性和规范性。
本文将为你介绍消防、防火、防小动物封堵的基本知识和技术要领。
二、消防、防火、防小动物封堵的原因1.维护建筑物内部的安全消防、防火、防小动物封堵主要是为了防止火灾、气体泄漏、细菌、病毒、虫害等危害建筑物和人身安全的因素进入建筑物内部。
一旦这些危害因素进入建筑物内部,就会对内部的人员和财产造成威胁和损失。
2.消防、防火、防小动物封堵施工的法律法规消防、防火、防小动物封堵施工是为了保障人员和财产的安全,因此,在进行封堵施工时必须要遵守相关的法律法规。
3.省心省力通过封堵施工,不仅可以有效地防止一系列建筑物内部安全威胁,还能大大减少室内噪音和温度波动,更加舒适和安全。
三、消防、防火、防小动物封堵的种类1.消防、防火封堵消防、防火封堵是指在建筑物的墙体、天花板或地面等位置设置隔离层,以防火、气体泄漏等危害建筑物和人身安全的因素进入室内。
主要包括耐火板、耐火硅酸钙板、玻璃纤维网格布、石棉板等。
2.防小动物封堵防小动物封堵是指在建筑物边缘漏出或结构缝隙中设置屏障,以防止室内的小动物、细菌和病毒进入。
主要包括金属可伸缩屏障、防火材料封堵、防虫网等。
四、施工规范在进行消防、防火、防小动物封堵施工时,需要掌握以下规范:1.施工前应该对相关区域进行检查并确定施工方案。
2.施工前需要放置垃圾桶和工具箱,以保持现场整洁。
3.在进行施工前应准备必要的工具和材料,并保持良好的工作状态。
4.施工过程中要注意安全,规避火源。
5.施工人员必须要经过专业的培训并拥有相关的资格证书。
6.进行封堵施工时,必须选择优质的材料,并按照材料的要求进行施工。
7.施工人员必须对施工现场进行监控和记录,以确保施工质量。
五、消防、防火、防小动物封堵施工的步骤1.施工前的准备在进行施工前,必须要对施工现场进行检查和准备,并制定详细的施工方案。
. . . .
专注 专业
第8部分:配网工程
消防、防火、防小动物封堵
作业指导书
编 码:PDFTJ-19
目录
1适用范围 (639)
2编写依据 (639)
3作业流程图 (639)
4安全风险辨析与预控 (639)
5作业准备 (13)
6作业方法 (6)
7质量控制措施及检验标准 (9)
1适用范围
本节适用于35kV及以下配网工程配电房内的消防、防火、防小动物封堵安装。
2编写依据
表2编写依据
•3作业流程图
图3-1灭火器安装作业流程图图3-2封堵工程施工作业流程图
4安全风险辨析与预控
4.1消防、防火、防小动物封堵作业前,施工项目部根据该项目作业任务、施工条件,参照《电网建设施工安全基准风险指南》(下简称《指南》)开展针对性安全风险评估工作,形成该任务的风险分析表。
4.2按《指南》中与消防、防火、防小动物封堵作业相关联的《电网建设安全施工作业票》(编码:
PDFTJ-19-01/01),结合现场实际情况进行差异化分析,确定风险等级,现场技术员填写安全施工作业票,安全员审核,施工负责人签发。
4.3施工负责人核对风险控制措施,并在日站班会上对全体作业人员进行安全交底,接受交底的作业人员负责将安全措施落实到各作业任务和步骤中。
4.4安全施工作业票由施工负责人现场持有,工作内容、地点不变时可连续使用10天,超过10天须重新办理作业票,在工作完成后上交项目部保存备查。
表4.1作业任务安全基准风险指南
5作业准备
5.1作业前施工条件
5.2人员、主要工器具及仪器仪表配置
6作业方法
表6.2封堵工程施工主要作业内容
7质量控制措施及检验标准
7.1质量控制措施
7.1.1现场负责人应根据现场情况安排技术人员负责质量监控。
7.1.2作业人员必须熟悉工程作业流程和质量检验标准;技术岗位人员必须持有与作业相应、有效的上岗证。
7.1.3现场负责人在进行安全技术交底时必须详细介绍本作业质量控制要点、常见的质量通病及其防治措施。
7.1.4作业现场必须有经审核批准的设计图纸和施工方案,作业人员必须按图施工。
7.1.5施工质量检验一般按以下方式进行。
质量检验一般采用三级检验制,施工队(组)对所施工的分项工程应进行100%的质量自检;项目部对所负责施工的分部工程和单位工程组织质量检查,复检比例不宜低于50%;公司对单位工程组织检查,抽检比例不宜低于20%。
7.1.6隐蔽工程施工完成以及全部工序作业完成(转序)时,必须提前24小时通知监理现场验收。
7.2检验标准
质量检验按《10kV~500kV输变电及配电工程质量验收与评定标准第8册:配网工程》中的Q/CSG表
8-7.32要求执行。
●附件1安全施工作业票
编码:PDFTJ-19-01/01
说明:(一)本票由现场技术员填写,现场安全员审核,现场负责人签发生效。
现场负责人开工前核对风险控制措施并宣读。
(二)工作内容、地点、安全措施不变时本票最长可使用十天,否则应重新办票,用后上交备查;当人员发生变
更时,应在备注栏记录变更情况。
对新增人员进行交底,并签名确认。
(三)应根据现场条件、范围和环境,补充安全事项或平面布置图。
(四)当风险等级与基准风险等级不一致时,项目部应组织相关人员重新进行风险评估并制定措施。
(五)基准风险等级与风险控制措施在开工前现场打“√”。
(六)签名不齐全(含代签名的)均作废票处理。
