外架搭设技术交底大全
一、悬挑梁架设技术交底
1. 确定位置
在悬挑梁的位置上打上标记,指示出悬挑梁的范围。
2. 安装支架
在悬挑梁的位置上安装支架,支架的尺寸应符合设计要求,支架与地面应平整。
3. 安装悬挑梁底板
在支架上安装悬挑梁底板,底板应与支架连接紧密,底板与支架的连接应固定牢固。
在悬挑梁立柱上安装悬挑梁横梁,横梁应水平安装,横梁与立柱的连接应牢固。
7. 检查质量
对整个悬挑梁结构进行质量检查,确保悬挑梁结构牢固、稳定,符合设计要求。
3. 安装减震降噪设备
将减震降噪设备放置在支架上,减震降噪设备应与支架连接牢固。
4. 安装固定装置
在减震降噪设备的上部安装固定装置,固定装置应固定牢固,确保减震降噪设备不会发生移动。
5. 调试设备
调试减震降噪设备,确保设备工作正常。
调试前应先对设备进行检查,确保设备运行安全。
在托架上安装吊架,吊架应符合设计要求,吊架应与托架连接牢固。
5. 安装挂篮侧板和上部结构
在挂篮底板上安装挂篮侧板和上部结构,侧板和上部结构应与底板连接紧密,侧板和上部结构与底板的连接应牢固。
6. 安装卷扬机
在挂篮上安装卷扬机,卷扬机应与挂篮连接紧密,卷扬机与挂篮的连接应牢固。
7. 安装安全设备
在挂篮上安装安全设备,确保工人在挂篮内工作时的安全。
外脚手架施工技术交底一、工程概况本项目为某高层建筑外脚手架施工工程,位于城市中心区域,总占地面积约为20000平方米,建筑主体结构为钢筋混凝土框架结构,建筑高度为100米,共计30层。
本工程外脚手架施工范围包括建筑物的四周立面,涉及脚手架搭设面积约为5000平方米。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织施工人员学习本工程外脚手架施工方案,了解施工工艺及质量、安全要求。
2. 对脚手架施工人员进行技术培训,确保掌握相关操作技能。
3. 编制脚手架施工详图,明确脚手架搭设的平面布置、立杆、横杆、扫地杆、剪刀撑等构造要求。
4. 制定脚手架施工进度计划,确保施工进度与整体工程进度相协调。
5. 组织专家对施工方案进行评审,完善施工方案,确保施工安全、质量。
(二)、物资准备工作1. 根据施工图纸及工程量清单,计算主要材料需用量,如下:- 钢管:约30吨;- 扣件:约5万个;- 脚手板:约5000平方米;- 安全网:约5000平方米;- 钢丝绳:约1吨;- 连接件:约0.5吨。
2. 提前与材料供应商沟通,确保材料供应及时、质量可靠。
3. 对进场材料进行验收,检查产品质量合格证、检验报告等资料,确保材料符合国家标准。
4. 妥善保管材料,避免受潮、生锈、变形等影响材料性能。
5. 根据施工进度计划,提前准备好所需材料,确保施工顺利进行。
三、一般规定1. 本工程外脚手架施工应严格遵守国家和地方的相关法律法规,以及行业标准《建筑施工扣件式钢管脚手架安全技术规范》等规定。
2. 脚手架施工前必须编制详细的施工方案,并经审批合格后方可施工。
3. 脚手架施工应遵循安全第一、预防为主的原则,确保施工过程中的人身安全和工程质量。
4. 脚手架施工前应进行安全技术交底,确保所有施工人员了解施工方案、工艺流程、安全措施等。
5. 脚手架搭设过程中,应定期进行检查和验收,发现问题及时整改,确保脚手架结构安全可靠。
6. 脚手架搭设和拆除作业必须由具有相应资质的专业队伍进行,严禁无资质或非专业人员操作。
一、交底对象1. 施工单位:项目部全体施工人员2. 交底单位:项目安全管理部门3. 被交底单位:架子工、电工、材料员等相关人员二、交底时间(具体时间,根据实际情况填写)三、交底内容1. 施工工序中存在的环境因素和危险源(1)施工中的钢管扣件掉落,可能造成物体打击。
(2)操作人员从架体上意外坠落,可能造成人员受伤。
(3)施工过程中,由于操作不当或设备故障,可能引发触电事故。
(4)施工区域周边环境复杂,存在交通安全隐患。
2. 针对施工工序中存在的环境因素和危险源采取的具体防范措施(1)进入施工现场必须正确佩戴安全帽,施工人员必须按高处作业要求正确挂好安全带,做到高挂低用;穿防滑鞋,袖口和裤脚应扎紧并正确使用个人劳动防护用品;严禁进行上下交叉作业。
(2)搭设外脚手架的立杆放在木跳板和钢管钢底座上,保证脚手架所用钢管稳固。
操作人员必须经过专业训练,持证上岗。
施工区域设置警示区,设专人进行看护,禁止闲杂人员进入作业区域。
(3)钢管有严重锈蚀、弯曲、压扁或裂纹的不得使用,扣件有脆裂、变形、滑丝的禁止使用。
(4)不准往下或向上抛掷材料和工具等物件;材料应均匀放置,不得在外架上堆载任何主体施工的任何材料。
(5)脚手架作业层面上的脚手板必须满铺,不得留探头板,保证有3个支撑点绑扎牢固。
(6)外脚手架的连墙杆按每24平米进行至少一点抱柱,顶点进行拉设,拉顶材料。
(7)施工现场应设置安全警示标志,明确警示区域,并安排专人进行看护。
(8)施工现场应配备足够的消防设施,并定期进行检查和维护。
(9)施工过程中,如遇恶劣天气,应立即停止作业,确保人员安全。
(10)加强现场巡查,发现问题及时整改,确保施工现场安全。
四、交底要求1. 施工人员必须认真学习并掌握本安全技术交底内容,提高安全意识。
2. 施工单位应加强施工现场安全管理,严格执行各项安全措施。
3. 项目安全管理部门应定期对施工现场进行安全检查,确保施工安全。
五、附件1. 安全帽、安全带、防滑鞋等个人劳动防护用品的使用规范2. 脚手架搭设、拆除操作规程3. 消防安全知识六、交底记录1. 交底人签名:_________2. 被交底人签名:_________3. 交底时间:_________注:以上模板仅供参考,具体交底内容应根据实际情况进行调整。

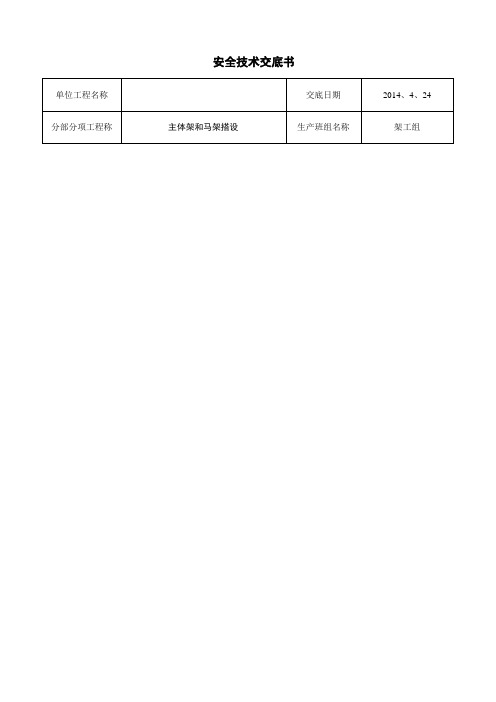

单位工程名称交底日期2014、4、24分部分项工程称主体架和马架搭设生产班组名称架工组架子工施工安全技术交底1. 架子工施工安全要求(1) 登高作业人员(架子工)必须经过安全技术培训并通过考核,持证上岗。
架子工学徒工必须办理学习证,在技工带领、指导下操作,高处作业人员,不得患有高血压、心脏病、贫血、癫痫病、恐高症、眩晕等禁忌症。
非架子工不得单独进行作业。
(2) 班组接受任务后,必须组织全体人员认真领会脚手架专项施工组织设计和技术措施交底,研讨搭设方法,明确分工,由一名技术好、有经验的人员负责搭设技术指导和监护。
(3) 严禁赤脚、穿拖鞋、穿硬底鞋作业。
严禁在架子上打闹、休息,严禁酒后作业。
正确使用安全防护用品,必须系安全带,着装灵便,穿防滑鞋。
作业时精力集中,团结合作,互相呼应,统一指挥,不得走“过档”和跳跃架子。
(4) 脚手架搭设前应清除障碍物、平整场地、夯实基土、做好排水,应符合脚手架专项施工组织设计(施工方案)和技术措施交底的要求,基础验收合格后,放线定位。
支搭脚手架作业前应对杆、扣件及其配件进行检查,包括杆件及其配件是否存在焊口开裂、严重锈蚀、扭曲变形情况,配件是否齐全,符合要求后方可使用。
(5) 作业中严格执行施工方案和技术交底,分工明确,听从指挥,协调配合;脚手架要结合进度搭设,搭设未完的脚手架,在离开作业岗位时,不得留有未固定的构件和不安全隐患,确保架子稳定。
(6) 作业场地应平整、坚实,无杂物。
夜间作业时,作业场所必须有足够的照明。
(7) 架子组装、拆除作业必须3人以上配合操作,必须按照程序支搭、组装和拆除脚手架。
严禁擅自拆卸任何固定扣件、杆件及连墙件。
(8) 应经常检查脚手架底部及近旁有无开挖沟槽等作业,如有影响脚手架基础稳定的情况,应及时向施工负责人汇报。
当脚手架下有车辆、行人通行时,必须设安全防护设施。
在河道中的施工支架,应充分考虑洪水和漂浮物的影响。
(9) 在带电设备附近搭、拆脚手架时,宜停电作业。
一、施工准备1.1材料准备:钢管:做到采用外径48毫米壁厚≥3毫米,且无严重锈蚀、弯曲、压扁或裂纹。
每根钢管最大质量不应大于25公斤,做为横向水平杆的钢管最大长度不大于2.2米。
钢管必须符合Q235级钢标准。
扣件:产品要有合格证,且应进展防锈处理;活动部位应能灵活转动,旋转扣件两旋转面间隙小于1mm。
在螺栓拧紧扭力矩到达65p.m时,不得发生破坏。
脚手板:脚手板宽度不小于200毫米,厚度不小于50毫米,两端用4毫米粗镀锌钢丝箍两道。
脚手板不得有通透疖疤、扭曲变形、劈裂等影响平安使用的缺陷,严禁使用腐朽的木脚手板。
平安网:施工现场使用的平安网、密目式平安网必须符合GB5725—2021、GB16909—1997国家标准。
平安网应从具有生产、经营许可证的单位购置,产品应有合格证。
使用前应做抗冲击实验。
平安网不得损坏和腐朽,平支平安网宜使用锦纶平安网;密目式阻燃平安网除满足网目要求外,其锁扣间距控制在300mm 以1.2人员准备:脚手架应由持有效证件的专业架子工搭设。
凡有高血压、心脏病、癫痫病、晕高、视力不够、年老体弱等不适合做高处作业的人员、未取得架子工特种作业上岗证的人员,均不得从事架子高空作业。
1.3根底准备:对脚手架根底采用夯机夯实,整平,无积水方可开场搭设脚手架。
二、操作工艺流程放线定位→基层夯实→铺设通长脚手板→双排摆放扫地杆→竖立杆→安第一步大横杆→安装第一步小横杆→第二步大横杆→第二步小横杆→刚性拉结点→作业层防护三、架体搭设具体节点构造要求3.1根底:脚手架搭设时,根底整平夯实,无积水,下垫通常脚手板,垫板厚度不小于5cm,长度不少于立杆纵距的2跨。
3.2立杆:双排脚手架均采用单立杆形式搭设。
对于立杆根底不在同一高度的情况,将高处的纵向扫地杆向低处延长两跨与立杆固定。
立杆在不高于200mm 高的部位加绑扫地杆。
立杆采用4m和6m两种长度错开布置,立杆接长采用对接扣件〔开口朝上或朝〕连接。
一、交底目的为确保外架工在施工过程中的安全,提高施工质量,预防事故发生,特进行本次安全技术交底。
二、交底内容1. 工作范围及责任(1)外架工负责搭建、拆除、维修各类外架工程,包括脚手架、脚手板、安全网等。
(2)外架工需严格遵守国家及行业相关安全法规、标准,确保施工安全。
2. 安全注意事项(1)施工前,外架工应检查所使用的工具、设备、材料是否符合安全要求,如有损坏或不符合要求,应立即停止使用。
(2)在施工过程中,外架工必须佩戴安全帽、安全带、防滑鞋等个人防护用品。
(3)高空作业时,必须系好安全带,安全带应挂在牢固可靠的位置。
(4)上下层同时作业时,下层作业人员应戴好安全帽,严禁站在上层作业人员下方。
(5)严禁攀登外架,严禁在架上行走、跳跃。
(6)施工过程中,外架工应随时检查外架的稳定性,发现异常情况应立即停止作业,并及时报告负责人。
3. 作业程序(1)施工前,外架工应了解施工图纸、施工方案、施工组织设计等相关资料,熟悉施工工艺和操作流程。
(2)搭建外架时,应从底部开始,逐层向上进行,确保每层外架搭设牢固。
(3)拆除外架时,应从顶部开始,逐层向下进行,确保每层外架拆除干净。
(4)在施工过程中,外架工应按照施工方案和操作流程进行作业,不得擅自改变。
4. 事故处理(1)发生安全事故时,外架工应立即停止作业,并迅速撤离现场。
(2)及时向项目负责人报告事故情况,并配合相关部门进行事故调查和处理。
(3)根据事故原因,采取相应的整改措施,防止类似事故再次发生。
三、交底要求1. 外架工应认真学习本安全技术交底内容,确保掌握各项安全规定。
2. 外架工在施工过程中,必须严格遵守安全规定,确保施工安全。
3. 外架工应积极参加安全培训,提高自身安全意识。
4. 外架工应主动发现安全隐患,并及时报告负责人。
四、交底时间本次安全技术交底时间为:____年__月__日。
五、交底人交底人:____(负责人)六、接受交底人接受交底人:____(外架工)七、附件1. 施工图纸2. 施工方案3. 施工组织设计4. 安全生产责任制5. 安全操作规程请接受交底的外架工认真学习本安全技术交底内容,确保在施工过程中严格遵守各项安全规定,共同营造一个安全、和谐的施工环境。
技术交底记录二、施工准备2.1、技术准备:(1)外架模型图已经画出;(2)外架搭设范围已确定(地下室至4层);(3)抄平点已标出。
2.2、材料准备劳务班组提供:扳手、固定外架的铁丝,安全带、安全绳等;项目部提供:钢管、角钢、扣件、塔吊、反光背心、黑黄漆、水准仪、塔尺等。
2.3、作业条件:(1)经过安全技术交底、搭设时必须佩带安全带;(2)外架基础已清理干净,无杂物。
2.4、作业人员:本工程为特殊作业,要求作业人员必须持证上岗,无证不得上岗,资质证书需提前交由项目安全员进行验证,要求人数不得少于10人,18-55岁之间,听从项目部管理,身体健康,无健康隐患。
员,不得进行高处作业。
三、施工进度要求四、施工工艺根据现场施工进度而定。
4.1、工艺流程落地架垫块布设f外架搭设f剪刀撑搭设f安全网挂设f拉结杆布设f首层硬防护铺设f安全平网铺设f硬防护钢笆铺设五、质量标准和施工工艺要求1、进入现场必须遵守安全生产纪律和操作规程。
2、严禁带病作业,严禁酒后作业,严禁工作时打闹。
3、严禁在楼层上大小便,严禁在楼层上抽烟玩火。
4、严禁乱拆乱动安全设施及配合线路配电箱柜。
5、进入施工现场操作人员必须身体健康,持证上岗。
6、正确使用个人劳动安全防护用品,系好安全带,戴好安全帽,穿反光背心;严禁穿拖鞋;所用的工具放入工具袋内。
7、认真检查所使用的材料,如扣件、钢管有无砂眼、裂缝,架板节疤处有无开裂、有无断裂、翘曲、变形。
8、钢管吊运严禁长短混吊、扣件的吊运必须放在吊笼内,吊运材料必须使用料斗,吊运材料下落到指定位置,确保平稳无散落隐患方可摘钩,吊运材料必须听从塔吊信号工指挥。
9、落地架立杆底部必须垫设方木,立杆间距不大于1.5米、步距为1.8米。
10、外架网片绑扎需面朝外(黄色边条一面),底部安装角钢找平。
11、外架使用定型化钢网片、固定的方管安装必须牢固(每张网片6个绑扎固定点)。
12、严禁使用扎丝固定、绑扎网片、方管,需使用16#及以上铁丝进行绑扎固定。
