抹灰工程施工专项方案
- 格式:docx
- 大小:328.59 KB
- 文档页数:18
一、施工前的准备工作1. 材料准备:根据设计要求,选用合格的水泥、砂、粘结剂等原材料。
水泥应选择32.5#普通硅酸盐水泥,砂应选用中砂以上,粘结剂应选用高强粘结剂,如JCTA-3。
2. 施工队伍:组建一支技术熟练、责任心强的施工队伍,确保施工过程中能够严格按照专项方案执行。
3. 脚手架搭建:根据施工要求,搭设符合安全规范的脚手架,确保施工人员上下方便,同时保证施工安全。
二、施工过程中的关键环节1. 基层处理:对墙面进行清洗、打磨,确保墙面平整、洁净。
对于凸出部分,应凿平;对于蜂窝、麻面、露筋等部位,应凿至实处,用1:2.5水泥砂浆分层补平。
2. 抹灰施工:根据设计要求,选择合适的抹灰厚度和配合比。
在抹灰过程中,应严格控制砂浆的稠度,确保砂浆均匀、密实。
3. 网格布设置:对于易开裂部位,如混凝土与砌块墙交接处、墙面剔凿部位等,应设置300mm宽的钢丝网,并用钢钉或射钉固定。
4. 网格布粘贴:在抹完底灰的墙面上,用同比例的水泥砂浆薄抹一层,然后将纤维网格布贴上去,用抹子将网格布压入水泥浆中,确保网格布平整、牢固。
5. 抹面灰施工:在抹面砂浆粉刷时,每遍厚度宜控制在5-8mm,分层分遍与灰饼齐平。
如抹灰层局部厚度超过35mm,底灰须满挂一层钢丝网,再用砂浆分层抹平。
三、施工过程中的质量控制1. 施工过程中,应定期检查墙面的平整度、垂直度、阴阳角方正度等指标,确保施工质量。
2. 对施工过程中出现的问题,应及时进行处理,避免影响整体施工质量。
3. 施工完成后,应进行验收,确保抹灰施工质量符合设计要求。
四、施工过程中的安全文明施工1. 施工人员必须正确佩戴安全帽,严禁穿戴拖鞋、短裤、施工。
2. 安全平网及密目网不得随意拆除,连墙件(拉节点)未经允许不得私自拆除。
3. 各班组在施工内外墙时,必须首先检查脚手板安全性,确定安全后方可施工。
4. 脚手板上放置的材料应稳,材料堆放不应过多,防止下落。
5. 所有照明的灯具及临时电必须找专人接、拆,严禁乱拉乱接。

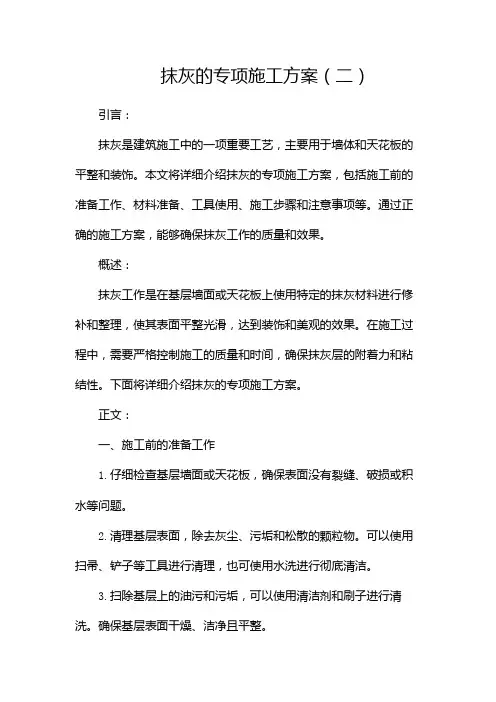

抹灰的专项施工方案(二)引言:抹灰是建筑施工中的一项重要工艺,主要用于墙体和天花板的平整和装饰。
本文将详细介绍抹灰的专项施工方案,包括施工前的准备工作、材料准备、工具使用、施工步骤和注意事项等。
通过正确的施工方案,能够确保抹灰工作的质量和效果。
概述:抹灰工作是在基层墙面或天花板上使用特定的抹灰材料进行修补和整理,使其表面平整光滑,达到装饰和美观的效果。
在施工过程中,需要严格控制施工的质量和时间,确保抹灰层的附着力和粘结性。
下面将详细介绍抹灰的专项施工方案。
正文:一、施工前的准备工作1.仔细检查基层墙面或天花板,确保表面没有裂缝、破损或积水等问题。
2.清理基层表面,除去灰尘、污垢和松散的颗粒物。
可以使用扫帚、铲子等工具进行清理,也可使用水洗进行彻底清洁。
3.扫除基层上的油污和污垢,可以使用清洁剂和刷子进行清洗。
确保基层表面干燥、洁净且平整。
二、材料准备1.选择合适的抹灰材料,通常使用的是水泥砂浆或石膏砂浆。
根据需要,还可以添加适量的外加剂来提高抹灰材料的性能。
2.根据施工要求,准备好适量的水泥、砂子和水等原材料,按照一定的比例进行配制。
3.对抹灰材料进行质量检验,确保其质量符合相关标准,并且没有杂质和有害物质。
三、工具使用1.根据施工的需要,准备好相应的工具和设备,如抹刀、抹子、抹板、刷子、把刀等。
2.确保工具的清洁和良好状态,以免影响抹灰层的质量和效果。
3.根据施工的要求,选择合适的工具尺寸和型号,以提高施工的效率和质量。
四、施工步骤1.在准备好的抹灰材料中适量加水,搅拌均匀,直至形成均匀的糊状物。
2.将混合好的抹灰材料倒入抹板或抹子中,用抹刀将其均匀地涂抹到基层墙面或天花板上。
3.按照所需的厚度和平整度,使用抹刀将抹灰材料压实、塑形并修整表面。
4.在抹灰层还未完全干燥之前,可以使用抹刀、抹子或刷子进行磨光和修整,以增加表面的光滑度和平整度。
5.在施工完成后,及时清除施工现场的杂物和残留材料,保持施工环境的整洁。
抹灰工程施工方案6一、施工准备1. 施工前,需对工地进行清理,确保施工环境干净整洁,移除所有障碍物,以确保施工顺利进行。
2. 检查施工设备和工具,确保其正常运转,如有损坏或问题需及时修理或更换。
3. 安排施工人员按照工作计划,保证施工进度和质量。
4. 对施工现场进行测量和定位,确保墙面平整、垂直。
5. 确保施工材料的质量达到标准,避免施工中出现质量问题。
二、混合抹灰材料1. 按照设计要求和工程要求,准备好抹灰材料,包括水泥、砂子、水等。
2. 使用搅拌机将水泥和砂子按比例混合均匀,确保没有任何团块或杂质出现。
3. 添加适量的水,搅拌成均匀的糊状,控制好水灰比,保证抹灰材料的粘结力和抗裂性。
4. 混合后的抹灰材料要在规定的时间内使用完,避免出现材料凝固或失去粘性的情况。
三、抹灰工艺1. 在进行抹灰工程前,首先要在墙面进行打磨处理,并确保基层干燥清洁,无任何杂物或油污。
2. 在施工前要做好基准线的标定,以确保抹灰层的平整度和垂直度。
3. 开始抹灰时,要先用刮板将混合好的抹灰材料均匀地涂抹在墙面上,成为底层。
4. 底层抹灰后,要进行二次抹灰,确保抹灰层的厚度和平整度。
5. 在抹灰过程中要及时修补墙面的凹坑和破损,确保抹灰层的完整性和平整度。
6. 抹灰完成后,要及时进行抹光处理,以提高墙面的光洁度和美观度。
四、验收和保养1. 施工完成后,对抹灰层进行验收,检查墙面的平整度、厚度和光洁度,确保符合设计要求和工程要求。
2. 若发现抹灰层有裂缝或空鼓等质量问题,要及时进行修补,确保质量和强度。
3. 对抹灰层进行保养,避免撞击和挤压,保持墙面的整洁和美观。
4. 做好抹灰工程的施工记录和档案,以备日后查阅和维护。
五、安全措施1. 确保施工人员佩戴好安全帽、手套和工作服,防止发生意外伤害。
2. 注意施工现场的通风和照明,保证施工人员的安全和健康。
3. 遵守工程施工规范和管理制度,严格执行施工程序,确保施工质量和安全。
抹灰施工方案(全面)一、项目背景抹灰是建筑施工中的重要工序之一,用于修饰墙面、地面以及天花板的表面。
它可以提高建筑结构的美观性和耐久性,并且具有隔热、防潮等功能。
本文档将介绍抹灰施工方案的全面内容。
二、施工准备在进行抹灰施工之前,需要进行以下准备工作:1.准备施工材料:–砂浆:一般使用的砂浆为水泥、石灰和砂的混合物,按照比例调配。
–添加剂:根据需要可以添加一定比例的添加剂,如增强剂、防水剂等。
–辅助材料:包括水、施工工具(刷子、刮刀等)等。
2.检查墙面:–检查墙面是否平整、干燥且无浮尘等问题。
–如有问题,需要进行相应的处理和修复。
3.施工环境准备:–确保施工现场的通风良好,保证水泥砂浆的干燥。
–确保施工现场的安全,如设置防护栏杆、警示标志等。
三、施工步骤抹灰施工一般包括以下步骤:1.预处理:–清理墙面上的灰尘和污垢,确保墙面干净。
–在墙面上涂抹一层薄薄的底漆,以增强粘接力和提高抹灰层的平整度。
2.整平墙面:–根据施工图纸或实际需要,使用水平仪和墙板尺等工具确定墙面的水平和垂直度。
–使用砂浆和刮刀等工具对墙面进行整平,填补墙面上的凹陷和不平整处。
3.抹灰层施工:–在整平后的墙面上,根据设计要求和施工图纸,按照砂浆的比例配制好的砂浆进行抹灰。
–使用刮刀将砂浆均匀地涂抹在墙面上,控制好抹灰的厚度和均匀度。
–注意抹灰层的厚度不宜过厚,以免影响墙面的美观和干燥时间。
4.抹灰层处理:–在抹灰层未完全干燥之前,使用抹光刀等工具对墙面进行抹光处理,使抹灰层表面更加平整光滑。
–如有需要,可以在抹灰层表面涂刷过渡层或饰面层,以提高墙面的装饰效果。
5.后续处理:–在抹灰层完全干燥后,对墙面进行检查,如有不平整或裂缝等问题,需要进行修复和处理。
–清理施工现场,确保墙面干净整洁。
四、安全措施抹灰施工过程中需注意以下安全事项:1.施工人员必须穿戴好安全鞋、安全帽等个人防护用品。
2.施工现场应设立警示标志,并设置防护栏杆以确保施工人员的安全。
抹灰工程施工专项方案一、项目概况抹灰工程是建筑施工中的重要环节,主要是对墙体、天花板等部位进行抹面处理,使其平整、美观。
本次施工涉及的主要材料为水泥砂浆、石膏砂浆等,施工范围包括室内和室外,工程难度较大,需要对施工过程进行严密监控。
二、施工准备2.1 施工前需要对施工现场进行彻底清理,清除杂物和尘土,并搭建脚手架、安装安全带等保障措施。
2.2 检查施工材料和设备是否齐全,确保施工过程中不会出现缺料或者设备故障的情况。
2.3 对施工人员进行技术培训和安全教育,确保他们具备施工所需的技能和知识,并严格执行安全操作规程。
三、施工工艺流程3.1 表面处理:在施工前,需要对待抹灰的墙体或者天花板进行处理,包括清扫、打磨、找平等工序,确保基层表面光洁平整。
3.2 挑灰:在墙面、顶面等基层表面完工后,即可进行挑灰。
指用水泥砂浆或石膏砂浆作为灰浆,将基层表面进行一层一层的抹平即为挑灰。
3.3 抹灰:在挑灰完工后,再进行涂抹,此时需要用到抹灰机,将砂浆均匀地涂在基层表面,再平整,此工序即为抹灰。
3.4 批刮:抹灰完成后,需等砂浆初凝,进行抹平、刮光等工序,使墙面或顶面平整光滑。
3.5 保护:施工完毕后,需及时进行保护,防止外力损伤或水分渗透。
四、质量控制4.1 砂浆比例需按照设计方案要求确定,严格控制水泥、砂、水的配比比例,确保施工砂浆的强度、粘结性以及耐久性。
4.2 施工环境需保持湿润,避免砂浆在施工过程中干燥过快,影响施工质量。
4.3 严格控制各个施工工序的厚度和垂直度,保持墙面或天花板的平整度和垂直度。
4.4 对施工过程中出现的质量问题,如裂缝、起鼓等情况,需要及时发现并进行处理,确保墙体、天花板的平整度和美观度。
五、安全措施5.1 施工现场需设置明显的安全警示标识,确保施工人员和外来人员能够清晰地辨认出危险区域和安全通道。
5.2 施工人员需严格遵守安全操作规程,佩戴好安全帽、防护眼镜、口罩等个人防护用具,并加强安全教育,提高安全意识。
抹灰工程施工方案外墙抹灰工艺及施工技巧一、施工方案外墙抹灰工程是建筑施工中重要的一项工程,它不仅能起到美化建筑外观的效果,还能保护墙体不受侵蚀和气候变化的影响。
因此,正确的施工方案对于确保墙体质量至关重要。
二、外墙抹灰工艺1. 材料准备:在进行外墙抹灰工艺前,需要准备好以下材料: - 抹灰砂浆:根据施工需要选择适宜的抹灰砂浆;- 外墙网格布:用于增加抹灰层的强度,防止开裂;- 抹灰工具:如抹刀、抹子等;- 水泥;- 水。
2. 基层处理:在进行外墙抹灰之前,需要对基层进行处理,包括清除杂物、修补裂缝以及打磨墙体。
只有处理好基层,才能确保后续抹灰施工的质量。
3. 抹灰工艺流程:抹灰工艺的流程一般包括以下几个步骤:①预涂砂浆:在墙体上涂抹一层厚度约为5mm的预涂砂浆,用于填平墙面不平整的部分;②贴网格布:将外墙网格布贴在预涂砂浆上,增加抹灰层的强度和稳定性;③抹灰砂浆:在网格布上抹上厚度约为10mm的抹灰砂浆,并进行充分的压实和抹平,以确保抹灰层的平整度;④铺刮抹灰砂浆:待上一层抹灰砂浆初凝后,再次进行一次抹灰,使墙面更加平整光滑;⑤抹灰饰面:最后一层抹灰砂浆称为抹灰饰面,需要使用较细的砂浆进行抹灰,使墙面达到装饰效果。
三、施工技巧1. 控制水灰比:水灰比是指抹灰砂浆中水和水泥的比例。
合理的水灰比能够提高砂浆的流动性和可塑性,但同时也需要控制适宜的水灰比,以免影响砂浆的抗裂性和强度。
2. 控制抹灰厚度:外墙抹灰的厚度一般控制在10mm左右,过薄会导致抹灰层不够坚固,容易脱落;过厚则会增加施工的难度和成本。
因此,需要合理控制抹灰的厚度。
3. 墙体湿润处理:在进行墙体抹灰之前,需要对墙体进行湿润处理,这样可以增加砂浆的粘结力和提高施工的效果。
4. 抹灰工具使用:在进行抹灰工艺时,需要选择合适的抹灰工具,如抹刀、抹子等。
使用时要注意力度和技巧,以避免抹灰层出现刮痕或不均匀的情况。
5. 施工环境控制:外墙抹灰施工需要在适宜的温度和湿度条件下进行,以确保抹灰层的质量。
抹灰工程施工专项方案(一)内墙面抹灰工艺流程施工准备→基层处理→贴灰饼→做护角→抹水泥窗台板→抹水泥踢脚板→墙面冲筋→抹底灰→修抹预留孔洞、电气箱、槽、盒→抹量面灰(二)施工准备1、原材料(1)石灰膏:应用块状生石灰淋制,必须用孔经不大于3mm×3mm的筛过滤,并贮存在沉淀池中。
熟化时间,常温下一般不少于15d;用于罩面灰时,不应少于30d。
使用时,石灰膏内不得含有未熟化的颗粒和其它杂质。
(2)磨细生石灰粉:其细度应通过4900孔/cm2筛,用前应用水浸泡使其充分熟化,其熟化时间应为7d以上。
(3)水泥:32.5强度等级的普通硅酸盐水泥;应有出厂证明和进场复验单;水泥避免受潮、结块;施工前必须送检合格。
(4)砂:中砂,平均粒径为0.35~0.5mm,使用前应过5mm孔径的筛子。
且不得含有杂质,送检合格后才能使用。
配合比牌:将重量换算成容器计量,便于操作2、作业条件(1)必须经过有关部门进行结构工程质量验收,合格后方可进行抹灰工程。
并弹好50cm水平线。
(2)抹灰前,应检查门窗框位置标高是否正确,与墙连接是否牢固,连接处缝隙应用1:3水泥砂浆分层嵌塞密实。
门口订设板条或铁皮保护。
铝合金门窗框边缝所用嵌缝材料应符合设计要求,且堵塞密实,并不得撕去保护膜。
(3)管道穿越的墙洞和楼板洞,应及时安装套管,并用1:3水泥砂浆或豆石混凝土填塞密实;电线管、消火栓箱,配电箱安装完毕,并将背后露明部分钉好钢丝网;接线盒用纸堵严。
(4)预埋铁活位置和标高应准确无误,并做好防腐、防锈处理。
(5)根据室内高度和抹灰现场的情况,提前搭好抹灰操作用的高凳和架子,架子要离开墙面及墙角200-250mm,以利操作。
(6)冬期施工应事先对基层采取解冻措施,待其完全解冻后,而且室内温度保持在5℃以上,方可进行室内墙抹灰,不得在负温度和冻结的墙抹灰。
(7)应将混凝土墙表面凸出部分剔平,对蜂窝、麻面、露筋等应剔到实处,然后用1:3水泥砂浆分层补平,把外露钢筋头或铅丝头等事先清除掉。
完整版建筑项目抹灰工程专项施工方案一、工程概述抹灰工程是指在墙体、天花板等建筑结构表面进行一层或多层抹面材料的施工工作。
本方案为建筑项目抹灰工程的专项施工方案,包括工程准备、材料配备、工序安排、施工要求等内容。
二、工程准备1.质量要求:抹灰层平整、光滑,无砂眼、裂缝等缺陷。
2.施工设备:腻子刀、抹板、批刀、石膏粉刮刀等。
3.施工材料:石膏粉、石膏胶粉、黄沙、石膏纤维网等。
4.安全要求:施工现场要设置安全警示标志,施工人员要佩戴安全帽、防护眼镜、防尘口罩等。
三、工序安排1.准备工作(1)清理墙体表面杂物;(2)检查墙体表面是否存在鼓包、空鼓等现象,必要时进行修复。
2.进行基层处理(1)墙体表面打湿,保持适宜的湿度;(2)对墙体表面进行腻子层处理,填补表面小凹陷,并磨平表面。
3.进行抹灰工作(1)按照设计要求,配制合适的抹灰糊;(2)先刮上一层薄腻子,将墙体表面充分湿润;(3)将抹灰糊均匀地涂抹在墙体表面,厚度控制在3mm以内;(4)用抹板将抹灰糊进行打磨,使其平整光滑。
4.后续处理(1)修补抹灰层的砂眼、裂缝等缺陷;(2)表面养护,保证抹灰层充分干燥。
四、施工要求1.施工过程中要保持墙体表面湿润,以提高抹灰层附着力。
2.抹灰糊的配制要按照设计要求,控制好水泥、砂浆等材料的比例。
3.施工人员要熟练操作,掌握抹灰糊的涂抹和打磨技巧,保证抹灰层的质量。
4.施工完毕后要进行养护,防止抹灰层干燥不均,出现开裂等质量问题。
五、安全措施1.施工现场要设置安全警示标志,提醒他人注意危险。
2.施工人员要佩戴个人防护装备,包括安全帽、防护眼镜、防尘口罩等。
3.施工人员要熟悉施工手册,了解相关安全规范,确保施工过程中不发生安全事故。
六、施工质量控制1.施工前要进行现场勘测,了解墙体情况,确保基层处理符合要求。
2.施工过程中要定期进行质量检查,及时修补墙体表面的砂眼、裂缝等缺陷。
3.施工完毕后要进行验收,确保抹灰层质量合格。
抹灰工程专项施工方案一、工程概述抹灰工程是建筑装修中非常重要的一项工程,它直接关系到建筑物的外观和质量。
抹灰的好坏直接影响到墙面的光洁度和平整度,对于墙面装饰材料的安装也有直接的影响。
因此,抹灰工程的施工方案是非常重要的。
本文将针对抹灰工程的施工方案进行详细的介绍。
二、施工准备1. 人员准备:抹灰工程所需的人员主要包括抹灰工、辅助工和监理人员。
抹灰工需要具备一定的工程经验,熟悉抹灰工艺,能够独立完成抹灰工作。
辅助工需要协助抹灰工进行材料搬运、墙面处理等工作。
监理人员需要对抹灰工程有一定的了解,能够监督施工现场,确保施工质量。
2. 设备准备:抹灰工程需要的主要设备包括抹灰机、石膏粉、抹灰板、抹灰刀、砂浆搅拌机等。
在施工前需要对这些设备进行检查和维护,确保设备的正常运转。
3. 材料准备:抹灰工程所需的主要材料包括水泥、砂浆、石膏粉等。
在施工前需要对这些材料进行检查,确保材料的质量符合要求。
4. 施工现场准备:在施工前需要对施工现场进行清理和整理,确保施工现场的安全和整洁。
三、施工工艺1. 墙面处理:在进行抹灰工程之前,需要对墙面进行处理。
首先需要清理墙面的杂物和灰尘,然后对墙面进行找平和处理。
找平处理是指使用水泥砂浆进行墙面找平,使墙面平整度符合要求。
处理完成后,需要等待找平层干燥后才能进行下一步操作。
2. 抹灰工艺:抹灰工艺是指将砂浆或石膏粉抹在墙面上,使墙面平整光滑。
在进行抹灰工艺时,需要注意以下几点:(1) 控制抹灰厚度:抹灰厚度要均匀,一般控制在3-5毫米。
(2) 抹灰规则:在进行石膏粉抹灰工艺时,需要遵循先抹一遍再振实的规则,保证墙面平整度。
(3) 抹灰质量检验:在抹灰完成后,需要对抹灰质量进行检验,确保墙面平整度和光洁度符合要求。
3. 防水处理:在抹灰完成后,需要对墙面进行防水处理,以确保墙面的抗渗能力。
防水处理的具体方法包括涂刷防水涂料或进行防水隔离层的施工。
四、施工注意事项1. 施工期间需要注意施工现场的安全,加强对施工人员的安全教育和施工现场的安全管理,确保施工过程中不发生安全事故。
★墙面抹灰施工方案_共10篇范文一:墙面抹灰工程施工方案中国投标网.tb51.抹灰工程施工方案1.施工准备1.1作业条件1.1.1抹灰部位的主体结构分部工程均经过有关单位(如建设、设计、监理、施工单位等共同验收并签认),门框窗及需要预埋的管线已安装完毕,并经检查验收合格。
1.1.2抹灰用的脚手架应先搭好,架子要离开墙面200-250mm,搭好脚手板,防止落灰在地面,造成浪费。
1.1.3将混凝土墙等表面凸出的部分凿平,对蜂窝、麻面、露筋、疏松部分等凿到实处,用1:2.5的水泥砂浆补平,把外露钢筋头和铅丝头清除掉。
1.1.4对于砖墙,应在抹灰前一天浇水湿透。
1.2材料要求1.2.1水泥:32.5级及其以上普通硅酸盐水泥或矿渣硅酸盐水泥。
1.2.2砂:中砂,平均粒径为0.35-5mm。
1.2施工机具砂浆搅拌机、磅秤、孔径5mm筛子、窄手推车,铁板、铁锹、平锹、大桶、灰槽、胶皮管、水勺、灰勺、小水桶、喷、托灰板、木抹子、铁抹子、阴(阳)角抹子,塑料抹子,大杠、中杠、2m 靠尺板,托线板、八子尺、5-7mm厚方口靠尺、软刮尺、方尺、铁制水平尺、盒尺、钢丝刷、长毛刷、鸡腿刷、笤帚、粉线包、小白线、錾子、锤子、钳子、钉子、钢筋卡子、线坠、胶鞋、工具包等。
2.质量要求基层处理套方、找规矩、贴灰饼墙面冲筋做护角抹纸灰抹中层灰抹水泥砂浆罩面灰(包括水泥踢脚板、墙裙等)抹墙面罩面灰养护4.1基层处理1:2.5水泥砂浆或水泥混合砂浆涂抹,并用磨板搓平带毛面,在砂浆凝固之前,表面用扫帚扫毛或用钢抹子每隔一定距离交叉画出斜线。
4.2抹水泥砂浆面层中层砂浆抹后第二天,用1:2.5水泥砂浆或按设计要求的水泥混合浆抹面层,厚度为5-8mm,操作时先将墙面湿润,然后用砂浆薄刮一遍使其与中层灰粘牢,紧跟着抹第二遍,达到要求的厚度,用压尺刮平待其收身后,用灰匙压实压光,为防止出现墙面花,施工过程中对于材料的配合比应注意,水灰比不宜过大,要按交底控制水灰比。
绿都褐石街区南地块项目抹灰工程专项施工方案编制人:审核人:审批人:河南隆基建设有限公司2017 年2 月14 日、编制依据根据绿都褐石街区南地块项目施工图纸、设计变更;1、《建筑装饰装修工程施工质量验收规范》GB50210-20012、12YJ系列建筑标准设计图集3、《工程建设标准强制性条文》房屋建筑部分2013版4、郑州市分户验收标准二、工程概况1、工程名称:绿都褐石街区南地块项目建设单位:郑州绿桓置业有限公司设计单位:河南徐辉建筑工程设计有限公司施工单位:河南隆基建设有限公司监理单位:河南海华建设工程监理公司建设地点:中牟县占杨路与迅达路交汇处东南角结构类型:框架剪力墙结构2、建筑概况建筑位置:本工程建设地点位于中牟县迅达路与占杨路交汇处东南角。
我公司承建的褐石街区项目南地块工程,包含19#、20#、21#、22#、23#、25#、26#、27#、28#楼及与28#楼相连接的地下两层车库工程,共计6栋高层,3栋多层;其中高层19#、22#、23#、28#楼为18层,20#、21#楼为16层;25#、26#、27#楼为6层。
下附工程概况一览表。
三、施工部署(一)施工工艺内墙面:1、内墙1:合用前室、走道、电井、水暖井、风井、厨房、卫生间、设备机房、非机动车库、储藏间、入户大堂、楼梯间、商业用房、电梯机房均为水泥砂浆墙面,分两遍抹灰,厚15mm 2、内墙3:客厅、卧室、餐厅、书房、玄关、物业用房均为混合砂浆墙面,分两遍抹灰,厚15mm。
3、乳胶漆墙面:地下一层走道、设备机房、非机动车库、地下一层至顶层楼梯、物业用房墙面为满刮2mm厚耐水腻子,乳胶漆面层。
4、地下室合用前室、入户大堂、合用前室、走道为贴面砖墙面,由精装修单位施工。
顶棚:1、除电井、水暖井、风井、公共走道、楼梯间和合用前室外,均为白水泥加胶浆顶棚,厚度2mm,抹灰砂浆取消。
2、地下室走道、设备机房、非机动车库、储藏间、地下一层楼梯间、高层楼梯间为改性酚醛泡沫板顶棚,厚度60mm ,外批柔性腻子,乳胶漆面层。
3、电井、水暖井、风井为钢筋砼顶板打扫干净。
4、地下室合用前室、入户大堂、合用前室、走道(含多层楼梯)为钢筋砼顶板打扫干净,其余按精装修。
5、外墙1:所有外墙和开敞阳台均为水泥砂浆墙面,厚度15mm,分两遍抹灰。
(二)准备工作1、主要机具:搅拌机、磅秤、筛子、手推车、铁板、铁锹、水桶、灰槽、托灰板、胶皮管、木抹子、铁抹子、阴阳角器、靠尺、方尺、钢卷尺、水平尺、线坠、激光投线仪等。
2、主要材料:抹灰前将本工程使用的原材料送中牟县实验室复验,并按设计要求做施工配合比。
(1)水泥:为郑州天瑞水泥厂生产的pc32.5 水泥,具有出厂合格证明并经复检合格。
(2)砂:为叶县优质沙河中砂,经试验含泥量不超过3%。
(3)石灰膏:采用经过充分熟化的并经实验室做砂浆配合比试配的石灰膏。
3、作业条件(1)抹灰前主体结构经检测中心检测并出具检测报告,并经五大责任主体联合验收合格。
(2)砂浆搅拌机、施工电梯等机械设备就位,安装调试完毕。
(3)外墙上的脚手孔洞、螺杆洞堵实严密,不得留有塑料套管;外墙砼缺陷修补完毕。
外墙螺杆洞先用聚氨酯发泡剂填充2/3,外墙面预留2~4cm 用1:2.5 水泥砂浆分两遍堵实;外墙砼蜂窝、麻面、露筋等缺陷剔到实处,用1:2.5 水泥砂浆分层找平,把外露的钢筋头、铁丝等清除干净。
(4)把基层用扫帚清理干净,并用清水充分湿润,喷浆养护,并经验收合格后方可进行抹灰工程。
(5)砌体与砼交接处处理:为了避免砌体与砼交接处抹灰后出现裂缝,该处必须进行处理(如下图),网宽250mm ,0.8厚9 ^25 孔镀锌铁丝网,保温钉间距400mm昔开布置,距缝距离不小于100mm。
荻体堵面与錨面艾按姻理图四、施工工艺(一)内墙抹灰施工工艺流程:制作马凳f基层处理f地面弹线、套方、找规矩f墙面打灰饼f抹底层砂浆f抹面层砂浆f养护1、制作马凳:标准层层高2.9m,采用1.2m高、0.7m宽、1.2m长的马凳抹灰;若层高超过3m将采用搭设钢管脚手架的方法。
2、基层处理:凸出墙面的砼剔除平整,铺贴交接处的铁丝网;墙面用扫帚清扫干净,并充分洒水湿润后喷浆养护。
3、地面弹线、套方、找规矩:依据主体结构控制线,弹出距结构墙面200mn控制线,并用钢卷尺拉对角线找方正,作为打墙面打灰饼的依据。
根据墙面基层平整度、垂直度情况,经检查后确定抹灰厚度,抹灰厚度控制在20mm之内,以免造成房间开间/ 进深偏差超出规定。
4、墙面打灰饼:依据地面控制线,用激光投线仪投出垂直激光线,用钢卷尺依据垂直激光线在距墙角300mn左右、距顶500mm 处用1:3水泥砂浆做成5cm见方的灰饼,距地500mm处灰饼用靠尺和线坠找垂直做出;中间灰饼用拉通线的方法做出,间距1.8m 左右。
5、抹底层砂浆:待做好灰饼一天后,墙面洒水湿润,抹8mm左右底层砂浆拉毛,并用靠尺检查是否高出灰饼厚度。
墙面抹灰应在管道安装前进行,抹灰面接茬应平整。
抹灰后应及时将散落的砂浆清理干净。
6、抹面层砂浆:底层砂浆抹好后第二天,先将墙面洒水湿润后,即可抹7mm厚面层砂浆。
先整面墙满刮面层砂浆使其与底层灰抓牢,然后用刮杠依据灰饼找直刮平,用木抹子搓平提浆,待面层砂浆七成干时,用专用抹子顺墙面水平方向拉毛,拉毛应平直。
7、面层砂浆完成后第二天洒水养护,每天不少于 3 遍,养护天数不少于3 天。
(二)外墙抹灰施工工艺流程:基层处理-挂网、喷浆-吊垂线、打灰饼f抹底层砂浆f抹面层砂浆f养护1、基层处理:凸出墙面的砼剔除平整,外墙上的脚手孔洞、螺杆洞堵实严密,不得留有塑料套管;外墙砼缺陷修补完毕。
外墙螺杆洞先用聚氨酯发泡剂填充2/3,外墙面预留2~4cm 用1:2.5 水泥砂浆分两遍堵实;外墙砼蜂窝、麻面、露筋等缺陷剔到实处,用1:2.5 水泥砂浆分层找平,把外露的钢筋头、铁丝等清除干净,墙面灰尘用扫帚清扫干净;2、挂网、喷浆:砌块墙和砼交接处敷贴钢丝网,墙面充分洒水湿润后喷浆养护;3、吊垂线、打灰饼:从外墙阴阳角处自上而下悬挂通长铁丝垂线,依据垂线在阴阳角处打上灰饼,竖向间距1.8 米左右;中间墙面灰饼用拉通线的方法做出,水平间距1.8 米左右;一面墙最上面灰饼打好后,用方尺套方找出相邻墙灰饼厚度。
4、抹底层砂浆:待做好灰饼一天后,墙面洒水湿润,抹低于灰饼7mm 厚底层砂浆拉毛,并用靠尺检查是否高出灰饼厚度,抹灰面接茬应平整。
抹灰后应及时将散落的砂浆清理干净。
5、抹面层砂浆:底层砂浆抹好后第二天,先将墙面洒水湿润后,即可抹7mn厚面层砂浆。
先整面墙满刮面层砂浆使其与底层灰抓牢,然后用刮杠依据灰饼找直刮平,用木抹子搓平,并及时补平砂眼。
注意抹灰面接茬的平整度。
6、面层砂浆完成后第二天洒水养护,每天不少于 3 遍,养护天数不少于3 天。
(三)楼梯抹灰施工工艺流程:加工焊接踏步护角钢筋-清理基层―依据标高线和定位线细分踏步-洒水湿润、涂刷界面剂-抹底层灰-压入踏步护角筋-抹面层灰-踏步板侧面涂刷界面剂 -抹底层灰-抹面层灰-施工板底滴水线-养护1、加工焊接踏步护角钢筋:依据图纸设计,踏步梯段宽度范围设置通长①8护角钢筋,具体尺寸及大样见下图:20楼擁踏艺护命轴测图2、清理基层:踏步平面、立面及踏步板侧面落地灰及流坠浮浆清理干净,并用扫帚把浮灰打扫干净;螺杆洞封堵严密,楼梯砼质量缺陷修补完毕。
砼蜂窝、麻面、露筋等缺陷剔到实处,用1:2.5水泥砂浆分层找平,把外露的钢筋头、铁丝等清除干净。
3、细分踏步:依据墙面上弹出的标高线和踏步定位线,根据图纸尺寸均匀细分踏步的高度、宽度,并在墙面上弹出抹灰位置线。
4、洒水湿润、涂刷界面剂:楼梯基层清理完毕后,洒水湿润并涂刷素水泥浆结合层,水灰比为1:0.5。
结合层必须满涂,不准使用干水泥面直接洒在基层上。
要随铺砂浆随涂刷,防止出现风干现象。
5、抹底层灰:抹底层灰前,先在楼梯井端部踏步上依据踏步抹灰线做好灰饼,并用水平尺检查水平度,注意留出护角筋位置。
底层灰厚度低于灰饼7mm左右并压实拉毛。
6、压入踏步护角筋:底层灰抹好后随即把焊接好的踏步护角筋依据灰饼厚度水平压入底层灰内。
7、抹面层灰:阳角以护角钢筋为筋、阴角以灰饼为筋,铺抹面层砂浆,用木抹子赶铺压实,然后搓平。
注意阴阳角方正和踏面水平度,随时用方尺和水平尺检查。
待反水后略撒1:1 干水泥沙子面,吸水后用铁抹子溜平。
待砂浆凝结,人踩上有印但不下陷时,用铁抹子压第二遍,要求不漏压,平而出光,阴阳角横平竖直。
待砂浆终凝前进行第三遍压光,人踩上稍有脚印,抹子抹上不再有抹纹时,用铁抹子把第二遍压光留下的抹纹压平、压实、压光,达到交活的程度。
注意第三遍压光应在砂浆终凝前进行。
梯段靠近楼梯井端部止水台位置不要压光,留出毛面,以利于止水台抹灰面的结合。
止水台宽度为80mm高度为20mm8、踏步板侧面毛化处理:楼梯踏步板侧清理干净后,洒水湿润,待表面无明水后用水泥掺胶和粗砂的1:1:0.1 的胶灰进行处理。
胶灰严禁掺水进行搅拌,胶灰搅拌成粥状,然后用笤帚或滚筒将胶灰拍滚在踢脚板侧面和板底滴水线范围内后垂直拉起,其拉毛点要均匀、严密。
第二天进行表面洒水养护,待有强度后(用手掰不动)再进行下一道工序。
9、抹底层灰:抹底层灰前,先在楼梯井顶部吊垂线并做好灰饼,并检查梯段的长度是否一致。
底层灰厚度低于灰饼7mm 左右并压 实拉毛。
侧面三防水处压光处理。
10、 抹面层灰:面层灰施工方法同踏步。
注意踏步板侧面三防水 处留出老鹰嘴。
11、 施工板底滴水线:梯板下滴水线构造为:宽度为 50mm 厚度为10~15mm 如下图:12、养护:养护方法同内墙养护。
(四)厨房排烟道抹灰施工工艺流程: 基层处理-套方、找规矩f 墙面打灰饼f 抹底层砂浆f 抹面层砂浆f 养护 1、基层处理:排烟道吊洞砼浇筑分两遍完成,砼内掺入微膨胀剂, 防止砼收缩产生收缩裂缝。
排烟道面层浮灰用扫帚清扫干净,烟道面 层满挂铁丝网并喷浆养护。
2、套方、找规矩:用方尺依据地面抹灰控制线定出烟道与墙面的方 正性并确定抹灰厚度后在烟道根部打好灰饼。
老愀朶坦昵曉r—v z'o o nOOmm j H J—V 150mm fl 00mm其余施工工艺流程同内墙面抹灰流程。
五、细部处理技术措施1、内墙门窗洞口:内墙面在面层砂浆完成后,及时在距门窗洞口边50mm 处用刮杠顺直切割多余的面层砂浆,切除时应注意留置斜槎,以便后期包口时不会出现通长裂缝。
2、洞口上梁与墙面处的平整度:洞口上梁面用拉斜线的方法打上灰饼,抹面层砂浆时刮杠须顺直到梁上灰饼。
3、内墙阴阳角顺直:内墙阴角在面层砂浆完成后,用刮杠上下搓拉几次,用木抹子收平毛碴,用自制阴角器顺直阴角;内墙阳角在刮平面层砂浆时,刮杠须伸到阳角部位,并用刮杠上下搓拉几次,保证阳角顺直,待面层收面完成后用自制阳角器顺直。
