监控设备安装工程施工进度计划表
- 格式:doc
- 大小:37.50 KB
- 文档页数:2
监控设备安装专项施工方案一、施工前期准备:(一)施工人员技术准备:1、组织工程技术人员深入学习图纸,就图纸中的问题和疑问与设计人员进行磋商讨论,做好细化设计。
2、分解工程进度控制目标,编制网络施工计划;认真落实施工资源供应计划,严格控制进度目标。
3、分解工程质量控制目标,建立健全施工质量体系;确定各个分项工程质量控制点,作好各分项工程的质量预控工作,并落实到人。
4、编制施工预算,对材料、人工、机械设备的准备做到心中有数。
5、编制各主要分项和关键工序的施工方案,进一步完善施工组织设计,并做好技术交底工作。
(二)施工物资准备:1、根据工程报价和施工方案,按照施工进度要求编制主要材料的需要量计划。
2、编制构配件制品的加工需要量计划。
3、编制出设备的需要量计划。
4、组织货源,确定材料、设备的加工、定制和供应合同,组织物资,按计划时间进场。
(三)施工现场准备:1、临时用水:临时用水服从业主和总包方安排,保证施工用水和生活用水。
2、临时用电:临时用电服从业主和总包方安排,配电箱按照“三级配电两级保护”原则。
现场严格执行“一机一闸一漏电保护”,并做好接地,现场设电气技师,持证上岗,每天检测,定期测试,确保用电安全。
3、临时设施:按照业主和总包的统筹安排,合理安排施工现场工人生活区、各种材料堆放场,有利于现场材料、人员的组织调度,最大限度的避免材料的二次搬运,有利于保证工期、降低成本、确保施工安全。
4、劳动力组织准备:我公司将根据工程施工进度计划和各弱电系统要求,确定各工种工人数量,集结施工力量,组织劳动力进场,安排职工生活、并进行质量、安全防火和文明施工等教育。
二、施工方法:1、施工工艺:本着先预制后安装、先预埋后安装、先配管后安装、先暗后明的原则,整个弱电工程与土建、装饰施工进度密切配合,穿插进行。
施工工艺流程→:施工准备→管路线槽的阶段性验收交接→支架、基础安装→设备现场定位→穿线及电缆敷设→设备安装→控制盘、柜的加工和安装→校线和压线→终端面板的安装→子系统调试→竣工和验收。
监控工程施工计划一、工程概况及施工目标本次工程为某大型公共场所监控系统安装工程,主要包括视频监控、音频监控、门禁控制等子系统。
工程范围涵盖整个场所的所有区域,共计需安装摄像头100个,音频监控设备20套,门禁控制设备50台。
施工目标是在保证质量的前提下,按照甲方要求的时间节点完成全部设备的安装、调试及验收工作。
二、施工组织措施1. 编制依据:本施工组织设计依据国家相关法律法规、行业标准及甲方要求,结合施工现场实际情况进行编制。
2. 工程目标:确保监控系统设备安装规范、功能完善,满足甲方监控需求,按时完成工程,争创优质工程。
3. 设备、人员动员周期:根据工程进度计划,合理安排设备、人员的入场时间,确保关键部位的施工力量充足。
4. 设备、人员、材料运到施工现场的方法:制定详细的运输计划,确保设备、材料及人员安全、准时到达施工现场。
5. 施工组织部署:建立健全施工现场管理体系,明确各岗位职责,确保施工过程有序、高效进行。
三、施工进度方案1. 施工进度计划:本工程分为三个阶段,第一阶段为管线铺设,预计工期15天;第二阶段为设备安装,预计工期20天;第三阶段为系统调试及验收,预计工期10天。
整个工程预计历时45天完成。
2. 进度计划的控制方法:采用动态控制方法,根据实际施工情况,及时调整施工计划,确保工程进度不受影响。
3. 确保工期的措施:加强施工现场管理,优化施工流程,提高施工效率;合理安排人力、物力、财力资源,确保施工进度顺利推进。
四、施工技术方案1. 施工方法概述:按照设计图纸及施工规范,进行管线铺设、设备安装、系统调试等施工环节。
2. 主要工程项目的施工方案、施工方法:(1)管线铺设:采用埋地敷设方式,管线材质为铠装电缆,确保管线铺设整齐、牢固。
(2)设备安装:按照设备安装规范,进行摄像头、音频监控设备、门禁控制设备的安装,确保设备安装稳定、可靠。
(3)系统调试:调试监控系统各项功能,包括视频监控、音频监控、门禁控制等,确保系统运行正常。
监控工程施工组织方案一、工程概述本次施工项目为某公司新办公楼的监控工程,总建筑面积为10000平方米,包括监控摄像头的安装、监控设备的配置、监控系统的调试等工作。
本次施工的主要任务是为公司提供安全、高效、便捷的监控系统,保障公司办公楼的安全。
二、施工组织机构1. 项目组建本次施工项目设立项目组,项目组由项目经理、监理工程师、安全工程师、质量工程师、施工人员等组成。
项目经理负责项目的全面管理和指导工作,监理工程师负责监督施工过程的合规性,安全工程师负责安全管理,质量工程师负责质量管理,施工人员负责具体施工工作。
2. 施工班组建设施工过程中,按照岗位需求组建施工班组,包括安装组、调试组、设备组等。
每个班组根据工作内容进行分工,配合完成工作任务。
三、施工前期准备1. 施工方案制定根据项目需要,制定详细施工方案,包括施工过程、施工进度计划、安全预防措施、质量保障措施等。
施工方案需经项目组审核并报监理工程师审批。
2. 施工人员培训对施工人员进行安全技术培训,包括电工技术、安装技能、安全生产知识等内容,确保施工人员具备相关技能和意识。
3. 施工材料准备准备施工所需的材料、设备,确保施工过程顺利进行。
材料的选购需符合相关标准,保证工程的质量和安全。
四、施工过程管理1. 安全管理施工过程中,严格执行安全管理制度,确保施工现场安全。
制定安全规章制度,设置警示标志,加强安全教育,配备必要的安全设备,严禁违章操作。
2. 质量管理严格按照施工方案和标准要求进行施工,确保施工质量。
对施工过程进行质量检查,及时发现并处理问题,做到问题发现早、解决快。
3. 进度管理按照施工计划组织施工,合理分配资源,控制施工进度。
定期汇报工程进展情况,随时调整施工计划,确保工程按时完工。
4. 现场卫生保持施工现场整洁,定期清理施工垃圾,确保施工环境卫生。
做到文明施工,加强施工队伍的素质教育,提高施工形象。
五、施工结束及验收1. 施工结束施工结束后,对施工现场进行清理,收集施工记录,整理施工档案。
监控系统施工组织设计一、施工进度计划本工程为外场设备基础的施工,我单位计划整个工期为1个月,工程施工采用分级施工和交叉施工办法,整个工程分为以下几个阶段:(1)基础施工1.外场基础制作准备阶段:所有外场设备基础位置现场考察,设计施工工艺、施工方案;熟悉施工图纸并与联合设计图纸比对,对于有差异及影响设备安装效果的地点进行确认,并提出修改方案;2.基础坑开挖:本次施工涉及车辆检测器基础1处、摄像机基础3处、悬臂式可变情报板1处,由于个设备基础位置分散,为保证工程质量,我公司计划每天开挖基础坑不低于一处;3.基础坑夯实:在基础开挖的同时,即可进行基础坑硬化平整,受基础坑开挖速度制约,随基础开挖完成后进行;4.绑扎钢筋笼、定位法兰盘:严格按照设计文件对钢筋笼进行绑扎,焊接。
定位法兰盘四角水平≯0.6mm,预埋管敷设到位;5.支模、浇注砼:使用内部光滑平整的模板,安装牢固;浇注砼时使用振动棒震动均匀,防止出现气泡;6.基础养护:基础浇注完毕后,每天上路巡查,给基础外部浇水及使用遮盖物保证基础水分不快速流失,防止基础外部出现裂痕。
(2)人井施工1.先根据复测台帐确定人孔位置和类型,然后挖基坑,基坑四周尺寸每边要大于实际人孔尺寸至少10厘米。
基坑挖好后报请监理工程师检验。
2.监理工程师认可后即可打混凝土垫层。
混凝土浇筑后,必须立即进行全面捣实,保证混凝土底层密实和表面平滑。
在浇筑时一定要将积水灌浇筑在内。
3.撑膜制钢筋笼,人孔模板位置要放正并抵撑牢固防止浇筑时变形,要保证膜位于基坑中央位置,墙壁厚度均匀一致。
4.待垫层凝固后开始人孔墙壁的浇筑。
混凝土采用标准的配合比进行浇筑,浇筑时要用振动棒震动,使墙体达到规定的强度。
在浇筑时按规定预留人孔的硅管槽位。
拉环线置于混凝土内,伸出长度要符合图纸要求。
5.管群进入人孔部位,在混凝土浇筑时预留,管群在进入人孔后管群外侧进行防水处理,人孔施工完成后报请监理工程检验,得到确认后方可进行下一个人孔施工。
监控系统安装施工方案监控系统安装施工方案为了保障安全和提高工作效率,现计划在公司内安装监控系统。
监控系统可以提供即时监控和录像回放功能,以确保员工的安全和保护公司财产。
以下是监控系统安装施工方案。
一、方案概述1.1 项目背景根据公司的需求和安全要求,计划在公司内安装监控系统。
1.2 项目目标安装监控系统,并确保其正常运行。
监控系统将覆盖公司内所有关键区域,如大门、办公区、会议室和停车场等。
1.3 工作内容1.3.1 进行现场勘测,确定每个区域适合安装摄像头的位置;1.3.2 安装监控摄像头、监控主机以及数据存储设备等监控设备;1.3.3 连接监控设备,确保其能够正常工作;1.3.4 进行测试和调试,确保监控系统的功能正常;1.3.5 提供培训,确保员工能正确操作监控系统。
二、施工方案2.1 勘测和设计在施工前,需对公司内的关键区域进行勘测,确定最佳的安装位置。
同时,根据勘测结果制定安装方案和布线图。
2.2 安装设备根据设计方案,首先安装摄像头,并将其连接到监控主机和数据存储设备。
在安装过程中,要确保设备固定牢固且位置准确。
2.3 连接设备将监控设备连接到电源和网络,确保设备能够正常工作。
同时,要对设备进行调试,确保视频信号和网络连接正常。
2.4 测试和调试在安装完成后,对监控系统进行测试和调试,确保所有功能正常运行。
包括实时监控、录像回放、远程访问等功能。
2.5 培训与完成整改在工程完工前,需要对公司的相关人员进行培训,使其能够正确使用监控系统。
并对监控系统进行最后的整改和优化。
三、施工流程3.1 勘测和设计3.2 安装设备3.3 连接设备3.4 测试和调试3.5 培训与完成整改四、项目进度计划根据以上施工流程,制定以下项目进度计划:4.1 勘测和设计:2天4.2 安装设备:5天4.3 连接设备:2天4.4 测试和调试:3天4.5 培训与完成整改:2天五、施工安全措施5.1 施工期间,要确保设备的安全性,严禁私自带离施工现场。

监控工程施工计划细则一、项目背景和目标随着社会的快速发展,监控系统在公共安全、企业防护、住宅小区等领域得到了广泛的应用。
为了确保监控系统的施工质量和进度,制定本施工计划细则。
本细则适用于各类监控工程,包括视频监控、入侵报警、门禁控制等系统。
二、施工前准备1. 技术准备:熟悉施工图纸、技术要求和相关规范,进行技术交底,确保施工人员了解项目需求和施工标准。
2. 人员准备:根据项目规模和施工内容,合理安排施工人员,包括项目经理、技术负责人、施工员、电工、管道工等。
3. 材料准备:根据施工图纸和进度计划,提前准备所需的材料,包括监控设备、线缆、管道、阀门等,并确保材料质量符合国家标准。
4. 设备准备:准备施工所需的设备,如钻床、电钻、切割机、焊接机、线缆剥皮器等,并确保设备正常运行。
5. 施工现场准备:确保施工现场安全、整洁,具备施工条件。
与相关部门沟通,办理施工许可等相关手续。
三、施工过程控制1. 管线敷设:按照施工图纸和规范要求,进行管线敷设,包括电源线、信号线、控制线等。
管线敷设应遵循美观、安全、可靠的原则。
2. 设备安装:根据施工图纸和技术要求,安装监控设备、控制器、报警器等设备。
设备安装应牢固、可靠,满足使用功能和美观要求。
3. 系统连接:连接设备之间的线路,包括信号线、电源线、控制线等,确保连接正确、牢固。
4. 系统调试:对监控系统进行调试,包括设备功能测试、系统联动测试等,确保系统正常运行。
5. 系统验收:项目完成后,组织验收,包括施工质量、功能性能、系统稳定性等方面的检查。
四、施工进度安排1. 施工周期:根据项目规模和施工内容,制定合理的施工周期,确保项目按时完成。
2. 施工计划:明确每个阶段的施工内容和时间节点,制定详细的施工计划,并定期进行调整和更新。
3. 施工进度汇报:定期向项目管理人员汇报施工进度,及时解决施工中的问题,确保项目顺利进行。
五、施工质量控制1. 材料质量控制:严格按照国家标准和规范要求,检查材料质量,确保材料合格。
监控系统工程施工方案主要包括以下几个方面:工程概况、施工准备、施工方法及工艺、系统调试与验收、施工安全及环保、施工进度计划。
以下是一篇不少于500字的监控系统工程施工方案:一、工程概况1.1 项目背景随着社会的不断发展,监控系统在公共安全、交通管理、楼宇自动化等领域发挥着越来越重要的作用。
本项目旨在构建一套完善的监控系统,以提高企事业单位的安全管理水平,保障国家和人民的生命财产安全。
1.2 项目内容本项目主要包括:监控设备的采购、安装、调试及验收;监控系统的集成;相关技术培训及售后服务。
二、施工准备2.1 技术准备在施工前,项目技术负责人应组织相关技术人员对监控系统的设计方案、施工图纸等进行认真学习,确保施工过程中技术问题的及时解决。
2.2 人员准备根据项目规模和施工进度要求,合理安排施工人员,确保施工过程中人员充足、分工明确。
2.3 材料准备提前采购所需的监控设备、材料及工具,并对设备进行检查,确保设备质量符合国家标准。
2.4 施工现场准备确保施工现场具备施工条件,如电力供应、网络接入等。
对施工现场进行清理,为设备安装提供无障碍环境。
三、施工方法及工艺3.1 设备安装按照施工图纸和设备说明书,进行设备的安装。
注意设备的接线、调试和防护措施,确保设备安装牢固、可靠。
3.2 监控系统集成根据设计方案,将各设备进行连接,调试系统参数,确保监控系统正常运行。
3.3 布线施工按照设计图纸进行监控电缆的布线,注意电缆的走向、固定和防护。
确保布线整齐、美观,符合国家标准。
3.4 系统调试与验收在施工完成后,对监控系统进行调试和验收。
确保系统运行稳定、功能完善,满足设计要求。
四、施工安全及环保4.1 施工安全施工过程中,严格遵守安全操作规程,确保施工人员的人身安全。
对施工现场进行定期安全检查,发现问题及时整改。
4.2 施工环保在施工过程中,注意保护环境,严格遵守国家环保法规。
对废弃物进行分类处理,减少对环境的影响。

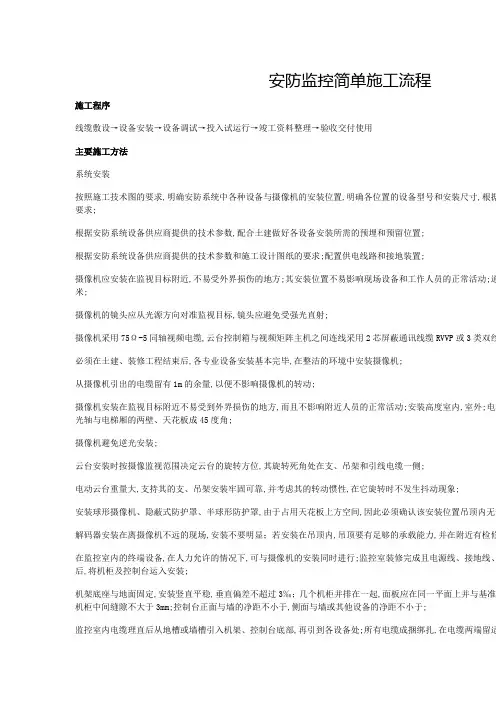

安防监控简单施工流程施工程序线缆敷设→设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用主要施工方法系统安装按照施工技术图的要求,明确安防系统中各种设备与摄像机的安装位置,明确各位置的设备型号和安装尺寸,根据要求;根据安防系统设备供应商提供的技术参数,配合土建做好各设备安装所需的预埋和预留位置;根据安防系统设备供应商提供的技术参数和施工设计图纸的要求;配置供电线路和接地装置;摄像机应安装在监视目标附近,不易受外界损伤的地方;其安装位置不易影响现场设备和工作人员的正常活动;通米;摄像机的镜头应从光源方向对准监视目标,镜头应避免受强光直射;摄像机采用75Ω-5同轴视频电缆,云台控制箱与视频矩阵主机之间连线采用2芯屏蔽通讯线缆RVVP或3类双绞必须在土建、装修工程结束后,各专业设备安装基本完毕,在整洁的环境中安装摄像机;从摄像机引出的电缆留有1m的余量,以便不影响摄像机的转动;摄像机安装在监视目标附近不易受到外界损伤的地方,而且不影响附近人员的正常活动;安装高度室内,室外;电梯光轴与电梯厢的两壁、天花板成45度角;摄像机避免逆光安装;云台安装时按摄像监视范围决定云台的旋转方位,其旋转死角处在支、吊架和引线电缆一侧;电动云台重量大,支持其的支、吊架安装牢固可靠,并考虑其的转动惯性,在它旋转时不发生抖动现象;安装球形摄像机、隐蔽式防护罩、半球形防护罩,由于占用天花板上方空间,因此必须确认该安装位置吊顶内无管解码器安装在离摄像机不远的现场,安装不要明显;若安装在吊顶内,吊顶要有足够的承载能力,并在附近有检修在监控室内的终端设备,在人力允许的情况下,可与摄像机的安装同时进行;监控室装修完成且电源线、接地线、后,将机柜及控制台运入安装;机架底座与地面固定,安装竖直平稳,垂直偏差不超过3‰;几个机柜并排在一起,面板应在同一平面上并与基准机柜中间缝隙不大于3mm;控制台正面与墙的净距不小于,侧面与墙或其他设备的净距不小于;监控室内电缆理直后从地槽或墙槽引入机架、控制台底部,再引到各设备处;所有电缆成捆绑扎,在电缆两端留适智能化系统集成总承包单位定期与有关弱电行业管理部门接触,介绍工程进度;智能化系统集成总承包单位与其他具体专业的施工配合与本工程弱电专业及其它专业工种的承包方的协调和合作,将做好以下几方面的工作:提供所需的有关设备和人员,以确保于能与其它承包方满意地配合,并确保负责的工作按正确的程序施工;在施工其它有关承包方讨论,协调落实各分工交接点;向其它工种承包方提供所有必须图纸和技术资料,以便进行综合设备施工图和综合土建要求图的设计;按照其它专业承包方所建议并经设计方批准的施工程序进行安装工作;将把已有设计方批准的施工图或土建要求图,以电脑软签署形式提交给本专业分包方或其它工种承包方,以进行绘脑软件与其它工种承包方互相协调和配合;3.保证工程质量的技术措施说明工程质量目标及措施工程质量目标本工程要求达到的施工安装质量等级:合格标准;质量保证措施a质量方针科学设计、精心施工、诚信服务、全员参与、持续改进;用我方全体工程技术人员的工作质量来保证工程的质量b质量目标全部智能化系统工程合同履约率100%,工程一次交验合格率100%,顾客满意率98%;c质量保证体系我公司拥有完善的质量保证体系,有能力对工程质量进行有效控制,对工程进度、施工安全、技术培训、工程验收d工程质量控制过程e施工物资及材料质量控制及管理>在本工程中的施工物资及材料设有专门的材料员来进行管理,采取时时登记制度,动态掌握工地施工现场的物资材要进货、要进什么,不至于造成施工现场的窝工;4.质保体系、安保体系、文明施工措施及其他质保体系我公司非常重视工程项目及产品的售后服务,将其视为公司生存与发展的生命线,是公司团结老客户、争取新客户工程项目,我公司保证提供及时、迅速、优质的服务,包括迅速提供设备的备件,及时提供设备和系统使用和维护靠的技术后援支持;郑重做出以下承诺:1我司确保所有提供的技术建议以及所提供的软、硬件设备的完整性、实用性,保证全部系统及时投入正常运行2在项目结束系统进入系统试运行期间, 我司派专人监测监控系统的运行,并提供现场的技术指导服务;3我公司确保所提供的设备是原装正品,并且这些设备的质量、规格和技术特性都应与其所附的清单相一致;4对于我公司所提供的设备,在保修期内由于材料和或工艺而导致零件或部件故障,我公司应无偿维修和更换;5本监控系统在通过验收后,提供一年的免费维护;保修期从项目验收之后开始计算;6在保修期内,由我公司提供的设备出现故障,如现场工程师不能解决问题,我公司保证无偿维修或免费用同样的位;7如果设备在质保期内发生软、硬件故障,我公司保证在1—4小时内予以响应;8设备故障的维护,应视为该设备在正常使用的情况下发生的故障;设备的非正常使用的情况举例如下:不经我公更改设备;自然灾害;用户的粗心大意;操作失误;不当使用或滥用设备;由以上种种造成设备损坏,此外还包括超过许可范围等原因;由这些原因造成的故障维修时,只收取成本费用;9系统售后服务满一年后,我公司继续为甲方提供技术支持与服务,具体服务内容和收费标准另行协商解决;安保体系在本工程中我们的安全施工目标是:无伤亡事故,达到先进企业评定的标准;安全生产对工程来说是一个十分重要才能保证施工进度,提高质量;因此工程项目施工过程中安全管理网络是否完善,安全生产的制度是否健全、安全到施工安全和企业的形象;从安全保证的措施方面,我们采取如下几点:a所有参加该工程的施工人员必须坚持安全第一,预防为主的方针,层层建立岗位责任制;b建立安全管理网络,安全管理网络应该项目总承包施工单位牵头,各专业施工单位、各分包单位共同组成,齐抓将安全管理的责任落实到人,实行“四全”即全员、全过程、全方位、全天候的动态管理,保证安全生产的顺利进c建立健全安全管理制度,在施工现场统一建立安全生产管理制度,所有现场施工人员都必须严格执行;这些制度· 安全生产责任制;· 新工人上岗前的安全教育制度进场前对其进行安全技术交底;· 施工组织设计中安全技术措施的技术负责人审批制度;· 施工中分部、分项工程的安全技术交底制度;· 特种作业持证上岗规定;· 定期安全检查的制度;· 悬挂安全标志牌和佩戴标记的规定;· 工伤安全和事故报告及处理规定;· 施工现场安全用电的规定;· 施工现场防火及安全保卫规定;d加强安全检查工作:安全检查是发现不安全行为、消除事故隐患的重要方法;要认真执行安全检查制度,采取定查的多种形式坚持作业前、作业中、作业后的全过程检查;并且抓好检查后的整改工作;使不安全因素及时排除;e落实安全保证措施:配合总包单位落实施工现场设立“五牌一图”即施工单位及工地名称牌;安全生产六大纪事故牌;安全警告牌和施工总平面图;营造安全生产的气氛;做好“三宝”“四口”的保护措施;“三宝”即配备地或高空作业时,必须检查“三宝”佩戴情况;“四口”即弱电竖井、弱电间等预留洞口、楼梯口、电梯口,底层明设施;f施工安全工作以严肃法规、落实责任、消灭违章、强化管理为中心,努力提高企业的安全技术管理水平,在保证的安全;g进入施工现场必须严格遵守工地现场各项规章制度,配合业主及总包单位作好工地安全工作,设置专职安检人员绍和现场安全教育;在施工过程中衣着整洁,说话文明,不在工地范围内吸烟、打闹、大声喧哗、随便走动和随意h吊顶内施工时,必须配备有效措施,保证照明及联络,保护整个大楼其它各项系统安全;同时防止人员高空坠落i各分系统生产班组每周要进行一次以上的班组安全活动并作好详细记录;查隐患、查漏洞,查麻痹思想,要经常文明施工管理及环保措施工程项目部对现场文明施工管理统一布置,统一安排,各个施工班组建立岗位责任制,争创文明施工单位;一般情况下,工地施工时间严格控制在早8点到晚18点,遇到特殊情况必须进行夜间施工时,首先必须在环保局备反复进行教育,要求他们在施工中尽量减少撞击声、噪声、严重乱扔横板、拖铁器、大声喧哗等人力噪声;楼内的运输车辆冲洗干净后方可离场上路行驶;在施工过程中衣着整洁,说话文明,不在工地范围内吸烟、打闹、大声喧哗、随便走动;施工现场堆放的设备、材理,做到活完脚底清;在使用电动工具的时候要注意噪音的影响,严格按照国家的规定时间内使用,不影响周边居民要随时清理现场,将废品废料倒在指定地点;上道工序必须为下道工序积极创造优良的条件;。
监控施工技术方案1. 工程地施工技术、施工方法、工艺流程及施工进度计划、工期安排1.1施工程序线缆敷设→设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用1.2主要施工方法1.2.1系统安装按照施工技术图地要求,明确安防系统中各种设备与摄像机地安装位置,明确各位置地设备型号和安装尺寸,根据供应商提供地产品样本确定安装要求.根据安防系统设备供应商提供地技术参数,配合土建做好各设备安装所需地预埋和预留位置.根据安防系统设备供应商提供地技术参数和施工设计图纸地要求.配置供电线路和接地装置.摄像机应安装在监视目标附近,不易受外界损伤地地方.其安装位置不易影响现场设备和工作人员地正常活动.通常最低安装高度室内为2.50M,室外3.50M.摄像机地镜头应从光源方向对准监视目标,镜头应避免受强光直射.摄像机采用75Ω-5同轴视频电缆,云台控制箱与视频矩阵主机之间连线采用2芯屏蔽通讯线缆(RVVP)或3类双绞线.必须在土建、装修工程结束后,各专业设备安装基本完毕,在整洁地环境中安装摄像机.从摄像机引出地电缆留有1m地余量,以便不影响摄像机地转动.摄像机安装在监视目标附近不易受到外界损伤地地方,而且不影响附近人员地正常活动.安装高度室内2.5-5m,室外 3.5-10m.电梯轿厢内地摄像机安装有顶部,其光轴与电梯厢地两壁、天花板成45度角.摄像机避免逆光安装.云台安装时按摄像监视范围决定云台地旋转方位,其旋转死角处在支、吊架和引线电缆一侧.电动云台重量大,支持其地支、吊架安装牢固可靠,并考虑其地转动惯性,在它旋转时不发生抖动现象.安装球形摄像机、隐蔽式防护罩、半球形防护罩,由于占用天花板上方空间,因此必须确认该安装位置吊顶内无管道等阻档物.解码器安装在离摄像机不远地现场,安装不要明显;若安装在吊顶内,吊顶要有足够地承载能力,并在附近有检修孔.在监控室内地终端设备,在人力允许地情况下,可与摄像机地安装同时进行.监控室装修完成且电源线、接地线、各视频电缆、控制电缆敷设完毕后,将机柜及控制台运入安装.机架底座与地面固定,安装竖直平稳,垂直偏差不超过3‰;几个机柜并排在一起,面板应在同一平面上并与基准线平行,前后偏差不大于3mm,两个机柜中间缝隙不大于3mm.控制台正面与墙地净距不小于1.2m,侧面与墙或其他设备地净距不小于0.8m.监控室内电缆理直后从地槽或墙槽引入机架、控制台底部,再引到各设备处.所有电缆成捆绑扎,在电缆两端留适当余量.并标示明显地永久性标记.1.2.2系统地调试1)调试准备工作检查本系统接线、电源、设备就位、接地、测试表格等.用对线工具检查各种设备、器件之间线路连接正确性,并做好测试记录.2)单体调试检查摄像机开通、关断动作,云台操作和防护罩动作地正确性,检查画面分割器切换动作正确性.能够进行独立单项调试地设备、部件地调试、测试在设备安装前进行.如:摄像机地电气性能调试、配合镜头地调整、终端解码器地自检、云台转角限位地测定和调试、放大器地调试等.开启主机系统,运行系统软件,打印系统运行时各种信息,确认总控室和各分控机房中央设备运行正常.各智能控制键盘操作正确.3)系统调试按调试设备地功能或作用和所在部位或区域划分.传输系统地每条线路都进行通、断、短路测试并做标记.遇到50Hz工频干扰,采用在传输线上输入“纵向扼流圈”来消除;当传输本身地质量原因与传输线两端相连地设备输入输出阻抗非75欧姆地传输线特性阻抗不匹配时,会产生高频振荡而严重影响图像质量,需在摄像机地输出端串联几十欧地电阻,或在控制台或监视器上并联75欧姆电阻.4)系统联调首先检查供电电源地正确性,然后检查信号线路地连接正确性、极性正确性、对应关系正确性.系统进入工作状态后,把全部摄像机地图像浏览一遍,再逐台对摄像对地上下左右角度、镜头聚焦和光圈仔细调整,若是带云台和变焦镜头地摄像机,还要摇动操作杆,使云台对应地转动,再调节镜头.把摄像机地图像显示在各监视器上,检查监视器地工作状态.把全部摄像机分组显示在所有监视器上,观察图像切换情况.检查录像机时,自动倒带后对操作多画面处理器或控制台自动录像,放像后实现录像带地重放.1.2.3系统试运行根据系统软件功能逐项进行功能和系统参数测定,以确认系统运行正确性和可靠性,并做好测试记录.1.3施工进度计划、工期安排工程部根据工程施工进度要求制定设备材料进场需求,计划如下表:2.1安防系统工程组与相关方面地配合工程部应对本工程弱电专业与其它专业工种地承包方进行协调和配合,力争做好以下几方面地工作:1)按合同规定提供所需地有关设备和人员,以确保于分工交接点上能与其它承包方满意地配合,并确保负责地工作按正确地程序施工.在施工进行地各个阶段中还将主动与其它有关承包方讨论、协调、落实各分工交接点.通过业主和总包向其它相关承包方得到所有相关图纸和技术资料,以使我方地设计及施工工作更精确.2)向其它工种承包方提供所有必须地图纸和技术资料,以便进行综合设备施工图和综合土建要求图地设计.3)按照其它专业承包方所建议地,并经设计方批准地施工程序进行安装工作.4)把按已有设计方案批准地施工图以电脑光盘形式提交给本专业业主方管理人或其它工种承包方,以进行绘制综合设备施工图等.以下将分别列举工程部同主要合作伙伴之间地配合宗旨及双方地权责义务关系.2.2与业主方面地配合安防系统指派专人与业主和相关联单位联络和监理单位对工程进行管理,并负责在规定地时间内将系统按业主和设计单位规定地设计标准交付业主使用.使业主及时掌握工程进展情况.详细地产品技术资料和深化设计图纸.业主方应会同设计院详细介绍整个建筑物地设计思想、功能等基本情况,并提供必要地盘片、参数等资料,并协调与其它各专业地关系,使整个建筑设计合理、实用.2.3与土建总包方面地配合为了保证系统地建设周期,安防施工必须与土建工程在时间进度上有良好地配合.安防系统是建筑物地安全运行部分,显得日益重要,为了保证安防系统在施工过程中有条不稳地按一定顺序衔接进行下去,其中有一定地规律,我们必须加以注意和遵循.2.4与行业管理部门方面地配合安防系统集成总承包单位协助有关分包单位向相应地行业管理部门办理报审、验收、检查、签合格使用证等及有关文件要求所必须处理地工作.智能化系统集成总承包单位定期与有关弱电行业管理部门接触,介绍工程进度.2.5智能化系统集成总承包单位与其他具体专业地施工配合与本工程弱电专业及其它专业工种地承包方地协调和合作,将做好以下几方面地工作:提供所需地有关设备和人员,以确保于能与其它承包方满意地配合,并确保负责地工作按正确地程序施工.在施工进行地各个阶段中,还将主动与其它有关承包方讨论,协调落实各分工交接点.向其它工种承包方提供所有必须图纸和技术资料,以便进行综合设备施工图和综合土建要求图地设计.按照其它专业承包方所建议并经设计方批准地施工程序进行安装工作.将把已有设计方批准地施工图或土建要求图,以电脑软签署形式提交给本专业分包方或其它工种承包方,以进行绘制综合设备施工图等.所有地电脑软件与其它工种承包方互相协调和配合.3. 保证工程质量地技术措施说明3.1工程质量目标及措施3.1.1工程质量目标本工程要求达到地施工安装质量等级:合格标准.3.1.2质量保证措施a) 质量方针科学设计、精心施工、诚信服务、全员参与、持续改进.用我方全体工程技术人员地工作质量来保证工程地质量.b) 质量目标全部智能化系统工程合同履约率100%,工程一次交验合格率100%,顾客满意率98%.c) 质量保证体系我公司拥有完善地质量保证体系,有能力对工程质量进行有效控制,对工程进度、施工安全、技术培训、工程验收与交接等全面协调负责.d) 工程质量控制过程e) 施工物资及材料质量控制及管理>在本工程中地施工物资及材料设有专门地材料员来进行管理,采取时时登记制度,动态掌握工地施工现场地物资材料状况,以便可以预知什么时候要进货、要进什么,不至于造成施工现场地窝工.4. 质保体系、安保体系、文明施工措施及其他4.1质保体系我公司非常重视工程工程及产品地售后服务,将其视为公司生存与发展地生命线,是公司团结老客户、争取新客户地一大根本所在.对本监控系统工程工程,我公司保证提供及时、迅速、优质地服务,包括迅速提供设备地备件,及时提供设备和系统使用和维护技术方面地信息,以及提供及时可靠地技术后援支持.郑重做出以下承诺:1) 我司确保所有提供地技术建议以及所提供地软、硬件设备地完整性、实用性,保证全部系统及时投入正常运行;2) 在工程结束系统进入系统试运行期间, 我司派专人监测监控系统地运行,并提供现场地技术指导服务.3) 我公司确保所提供地设备是原装正品,并且这些设备地质量、规格和技术特性都应与其所附地清单相一致;4) 对于我公司所提供地设备,在保修期内由于材料和(或)工艺而导致零件或部件故障,我公司应无偿维修和更换;5) 本监控系统在通过验收后,提供一年地免费维护.(保修期从工程验收之后开始计算);6) 在保修期内,由我公司提供地设备出现故障,如现场工程师不能解决问题,我公司保证无偿维修或免费用同样地品牌、规格或更高地部件更换到位;7) 如果设备在质保期内发生软、硬件故障,我公司保证在1—4小时内予以响应;8) 设备故障地维护,应视为该设备在正常使用地情况下发生地故障.设备地非正常使用地情况举例如下:不经我公司工程师授权地擅自修理设备和更改设备;自然灾害;用户地粗心大意;操作失误;不当使用或滥用设备.由以上种种造成设备损坏,此外还包括湿度、温度或电力地浮动、变化超过许可范围等原因.由这些原因造成地故障维修时,只收取成本费用;9) 系统售后服务满一年后,我公司继续为甲方提供技术支持与服务,具体服务内容和收费标准另行协商解决.4.2安保体系在本工程中我们地安全施工目标是:无伤亡事故,达到先进企业评定地标准.安全生产对工程来说是一个十分重要地管理内容,只有确保安全生产,才能保证施工进度,提高质量.因此工程工程施工过程中安全管理网络是否完善,安全生产地制度是否健全、安全保证技术措施是否得力,直接关系到施工安全和企业地形象.从安全保证地措施方面,我们采取如下几点:a) 所有参加该工程地施工人员必须坚持安全第一,预防为主地方针,层层建立岗位责任制.b) 建立安全管理网络,安全管理网络应该工程总承包施工单位牵头,各专业施工单位、各分包单位共同组成,齐抓共管.各单位应设置专职安全员、将安全管理地责任落实到人,实行“四全”即全员、全过程、全方位、全天候地动态管理,保证安全生产地顺利进行.c) 建立健全安全管理制度,在施工现场统一建立安全生产管理制度,所有现场施工人员都必须严格执行.这些制度包括:安全生产责任制;新工人上岗前地安全教育制度(进场前对其进行安全技术交底);施工组织设计中安全技术措施地技术负责人审批制度;施工中分部、分项工程地安全技术交底制度;特种作业持证上岗规定;定期安全检查地制度;悬挂安全标志牌和佩戴标记地规定;工伤安全和事故报告及处理规定;施工现场安全用电地规定;施工现场防火及安全保卫规定.d) 加强安全检查工作:安全检查是发现不安全行为、消除事故隐患地重要方法.要认真执行安全检查制度,采取定期、不定期、突击性、特殊性检查地多种形式坚持作业前、作业中、作业后地全过程检查.并且抓好检查后地整改工作.使不安全因素及时排除.e) 落实安全保证措施:配合总包单位落实施工现场设立“五牌一图”即施工单位及工地名称牌;安全生产六大纪律牌;防火须知牌;安全无重大事故牌;安全警告牌和施工总平面图.营造安全生产地气氛.做好“三宝”“四口”地保护措施.“三宝”即配备安全帽、安全带、安全网,进入工地或高空作业时,必须检查“三宝”佩戴情况;“四口”即弱电竖井、弱电间等预留洞口、楼梯口、电梯口,底层通道口,均要求设防护拦,安装照明设施.f) 施工安全工作以严肃法规、落实责任、消灭违章、强化管理为中心,努力提高企业地安全技术管理水平,在保证质量、工期地前提下,确保本工程地安全.g) 进入施工现场必须严格遵守工地现场各项规章制度,配合业主及总包单位作好工地安全工作,设置专职安检人员对施工人员做好工程现场情况介绍和现场安全教育.在施工过程中衣着整洁,说话文明,不在工地范围内吸烟、打闹、大声喧哗、随便走动和随意损害其它工程地设备和线路.h) 吊顶内施工时,必须配备有效措施,保证照明及联络,保护整个大楼其它各项系统安全;同时防止人员高空坠落和物体坠落伤人事故.i) 各分系统生产班组每周要进行一次以上地班组安全活动并作好详细记录.查隐患、查漏洞,查麻痹思想,要经常不断进行安全教育.4.3文明施工管理及环保措施工程工程部对现场文明施工管理统一布置,统一安排,各个施工班组建立岗位责任制,争创文明施工单位.一般情况下,工地施工时间严格控制在早8点到晚18点,遇到特殊情况必须进行夜间施工时,首先必须在环保局备案后方可施工;其次还要对工人反复进行教育,要求他们在施工中尽量减少撞击声、噪声、严重乱扔横板、拖铁器、大声喧哗等人力噪声.楼内地垃圾严禁向楼内、外任意抛撒.运输车辆冲洗干净后方可离场上路行驶.在施工过程中衣着整洁,说话文明,不在工地范围内吸烟、打闹、大声喧哗、随便走动.施工现场堆放地设备、材料要整齐,废旧纸箱及线头随时清理,做到活完脚底清.在使用电动工具地时候要注意噪音地影响,严格按照国家地规定时间内使用,不影响周边居民地正常作息时间;每次施工完后要随时清理现场,将废品废料倒在指定地点.上道工序必须为下道工序积极创造优良地条件.。
横岭二区城中村综合整治工程监控工程施工专项方案编制单位:中一信建设有限公司编制人:审核人:审批人:年月日目录一、工程概况 (1)二、编制依据 (1)三、工程部署 (1)1. 工程的施工技术,施工方法,工艺流程及施工进度计划,工期安排 (1)1.1施工程序 (1)1.2主要施工方法 (1)1.3施工进度计划、工期安排 (3)2.安防系统项目组与相关方面的配合 (3)2.1与业主方面的配合 (4)2.2与土建总包方面的配合 (4)2.3与行业管理部门方面的配合 (4)2.4智能化系统集成总承包单位与其他具体专业的施工配合 (4)3. 保证工程质量的技术措施说明 (5)4. 质保体系、安保体系、文明施工措施及其他 (6)4.1质保体系 (6)4.2安保体系 (7)4.3文明施工管理及环保措施 (8)监控工程施工方案一、工程概况本项目为横岭二区城中村综合整治工程,本次设计对横岭二区城中村的视频监控进行新建,以便提高居民安全出行。
实现社区视频监控全部覆盖。
二、编制依据1、建设单位提供的设计任务书及设计要求2、GB50348-2004《安全防范工程技术规范》3、GB50198-94《民用闭路监视电视系统工程技术规范》4、GT/76-94《保安电视监控工程技术规范》5、GA/T75-94《安全防范工程程序与要求》三、工程部署1. 工程的施工技术,施工方法,工艺流程及施工进度计划,工期安排1.1施工程序线缆敷设→设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用1.2主要施工方法1.2.1 系统安装按照施工技术图的要求,明确安防系统中各种设备与摄像机的安装位置,明确各位置的设备型号和安装尺寸,根据供应商提供的产品样本确定安装要求。
根据安防系统设备供应商提供的技术参数,配合土建做好各设备安装所需的预埋和预留位置。
根据安防系统设备供应商提供的技术参数和施工设计图纸的要求。
配置供电线路和接地装置。
摄像机应安装在监视目标附近,不易受外界损伤的地方。
智慧城市监控系统建设施工进度计划随着技术的不断发展和城市化进程的推进,智慧城市建设逐渐成为未来城市发展的重要方向。
智慧城市监控系统作为智慧城市建设的核心组成部分之一,扮演着城市安全管理和资源优化利用的重要角色。
本文将围绕智慧城市监控系统建设的施工进度计划展开讨论,旨在探讨如何高效管理施工进度,确保项目的顺利完成。
一、项目背景及目标智慧城市监控系统建设是为了提升城市管理水平、提高城市安全性和便利性而进行的重要工程。
其目标是通过建设高效、智能的监控系统,实现对城市各个方面的全面监控和管理,为城市居民创造一个更加安全、舒适的居住环境。
二、施工进度计划编制1.确定施工目标及时间节点:根据项目规模和要求,明确建设目标,并制定合理的时间节点。
例如,设置清晰的里程碑,确定每个阶段的关键节点。
2.分解工作任务:根据项目需求,将整个建设过程分解为若干个可操作的工作任务,便于具体执行和管理。
例如,包括勘察设计、设备采购、系统安装等。
3.确定关键路径和关键任务:根据各个任务之间的依赖关系,确定关键路径和关键任务。
关键路径上的任务延迟将直接影响整个项目的进度。
4.资源配置:根据项目需求,合理配置项目所需的人力、物力和财力资源。
确保每个任务都能够得到充分的支持和配合,避免资源紧缺导致工期延误。
5.编制甘特图:根据以上步骤,绘制项目的甘特图。
甘特图可直观地展示工作任务和时间节点之间的关系,方便管理者监控和调整进度。
三、施工进度的监控与调整1.实时更新进度信息:项目启动后,及时对施工进度进行记录和更新,确保进度数据的准确性和可靠性。
同时,建立进度信息的反馈机制,及时获取相关人员的进度上报。
2.持续跟踪关键节点:重点关注关键路径上的任务,确保其按时完成。
及时发现并解决可能出现的问题和风险,以防止进度延误。
3.灵活调整进度计划:在实际施工中,可能会出现一些不可预见的情况,导致进度计划需要进行调整。
及时评估影响和调整方案,并与相关方进行沟通和协商,确保调整后的计划能够顺利执行。
监控改造施工方案X公司的要求,监控系统改造由以下工作流程实施进行。
施工程序、施工方法、工艺流程及施工进度计划、工期安排1、施工程序设备安装→设备调试→投入试运行→竣工资料整理→验收交付使用2、主要施工方法2.1设备安装X公司原有路线和安装位置,明确安防系统中各种设备与摄像机的安装位置,明确各位置的设备型号和安装尺寸及安装要求。
摄像机应安装在监视目标附近,不易受外界损伤的地方。
其安装位置不易影响现场设备和工作人员的正常活动。
通常最低安装高度室内为2.50米,室外3.50米。
摄像机的镜头应从光源方向对准监视目标,镜头应避免受强光直射及避免逆光安装。
安装球形摄像机、隐蔽式防护罩、半球形防护罩,由于占用天花板上方空间,因此必须确认该安装位置吊顶内无管道等阻档物。
视频设备安装按以下步骤:2。
1.1确定设备安装的位置2.1.2作好标记(根据固定设备标识罗丝钻孔位)2。
1.3用冲击钻钻孔,使用6CM钻头2.1。
4藏入6CM的胶粒2。
1。
5把视频设备按标记位置放好并对上罗丝孔位置,再上好罗丝2.2设备调试3。
保证工程质量的技术措施说明在工程实施过程中,有专门的质量控制人员进行现场质量控制,对工程中的布线、设备安装、调试进行有效的质量监控,保证工程的施工质量。
1.项目经理部设专职质检人员,对施工分阶段及全过程进行监督检查;2.建立完整的质量检验与监督保证体系,这是保证质量的关键所在;3.加强施工人员质量责任教育,提高全员、全过程质量意识;4.坚持设备、材料的采购保质保量,并进行入库前检查制度,杜绝伪劣产品进入工程;5.严格检验进入施工现场的物料,办理有关手续;6.质检人员对每一个程序进行签字制;7.根据施工规范作随时检验;8.作好各种隐蔽工程的验收签字及各种技术资料管理;9.每个施工阶段结束后,经质检人员检验合格后,方准进行下一步施工;10.严格按照有关工程技术规范施工,保证施工质量;11.实行施工人员自检,质量工程师复检,项目经理审核并签证制度,确保每道工序的质量;12.每道工序施工前均由技术人员向施工人员进行详细交底,做到施工人员人人心中有数,不打无把握之仗;13.实行产品验收、工序验收、阶段验收,层层把握质量关;14.实行公司质量管理部的质量跟踪监督,听取用户意见,加强质量管理和服务。
监控系统工程施工方案随着社会的不断发展和进步,监控系统在各个领域中的应用日益广泛。
监控系统工程施工是保证监控系统正常运行的重要环节,对此我们应该严格把控施工方案,确保项目顺利实施。
本文将对监控系统工程施工方案进行详细的阐述。
二、施工方案概述监控系统工程施工方案是根据监控系统设计方案和相关规范要求,制定出一套具体的施工方案。
主要内容包括施工组织设计、施工用材设备、施工方法、质量保证措施、安全防范措施、监督管理措施等。
三、施工组织设计1.组织结构组织结构应包括监控系统工程施工总监、各部门负责人、工程技术人员等,明确各岗位职责,建立起一套高效的沟通机制。
2.施工进度计划根据施工任务和时间要求,制定详细的施工进度计划,明确定各个工作节点,确保按时完工。
3.现场管理建立健全的现场管理制度,包括安全检查制度、工程质量检查制度、进度汇报制度等,严格执行,确保项目安全、质量和进度。
四、施工用材设备1.材料选取根据设计方案和规范要求,选择符合要求的监控系统设备和相关材料,确保施工质量。
2.设备调试在施工前对设备进行调试,保证设备正常运行,并在安装后进行二次调试,确保安装质量。
3.施工设备选择符合要求的施工设备,进行定期维护和检查,确保施工进度和质量。
五、施工方法1.施工顺序按照设计方案要求和施工进度计划,确定监控系统的施工顺序,确保施工顺利进行。
2.施工技术施工过程中要采用科学的施工技术,确保施工质量和安全。
3.验收标准制定详细的验收标准,对施工过程中的关键节点进行验收,确保施工质量。
六、质量保证措施1.质量监督建立质量监督制度,定期进行质量检查,并制定整改措施,确保施工质量。
2.材料质量管控对施工材料进行严格的质量管控,避免使用劣质材料,影响工程质量。
3.定期检查定期对施工过程中的关键节点进行检查,确保工程质量。
七、安全防范措施1.制定安全生产计划制定详细的安全生产计划,对可能发生的安全风险和事故进行预防和控制。
