劳动力需求、主要材料设备构件用量计划及保证措施1。
劳动力投入计划及保证措施1。
1劳动力计划表本工程施工劳动力投入平均在500人左右,高峰期达到600人。
1。
2劳动力计划保证措施(一)、根据本工程工程量情况,结合工期确定需要的劳动力数量,为此,我们将选择足够多的、长期合作的有实力的、人员众多的优秀施工队伍进场,做好劳动力的储备,以保证施工现场劳动力的需要。
(二)、根据施工进度和劳动力需求计划,以公司目前所使用的劳务合格分包商、顾客推荐或指定的劳务分包商、自荐的分包商作为评审和选择对象,由企业劳务主管部门对其营业执照、经营历史、现状,资质等级证书等进行审查,对其合作经历,业绩和信誉的正式资料进行核查,并采用招标形式选择出合格的229劳务施工队伍。
(三)、根据工程项目的作业要求和劳务分包商的技术、质量、施工管理等能力,由劳务主管部门拟定合同文本,经与劳务分包商洽谈协商后,确定合同的标的和施工措施,以满足工程项目的要求。
经审核认定后,由劳务主管部门正式签订合同。
(四)、按月对劳务分包商的作业签发《工程结算单》,并以任务书的形式不定期安排施工任务,并检查监督分包商作业队的操作质量,安全生产和现场用料等情况,并依据相关资料进行核查,做出补充调整劳务分包商的决定。
(五)、对劳务施工人员的农忙季节和春节长假等可能出现减员的情况提前进行预测预控,从既有的劳务基地提前进行组织,确保施工进度需要。
(六)、对所需生活、后勤作充分的考虑,包括可能遇到的农忙季节和节假日等劳务施工人员的生活、后勤,保证施工需要。
(七)、按照需要组织劳动力分批进场,并建立相应的领导体系、培训和管理制度.(八)、劳动力进场安排好生活的同时,必须进行入场教育培训工作.包括:规章制度、安全施工、操作技术规程、质量标准和文明施工五个方面的教育。
要求进入施工现场的参建人员,必须进行施工前的安全和质量培训,并对施工人员进行强制性规范的学习和考核。
组织学习各种管理制度,以提高参建人员的素质和管理水平,确保工程的进度和质量。
材料需用量计划

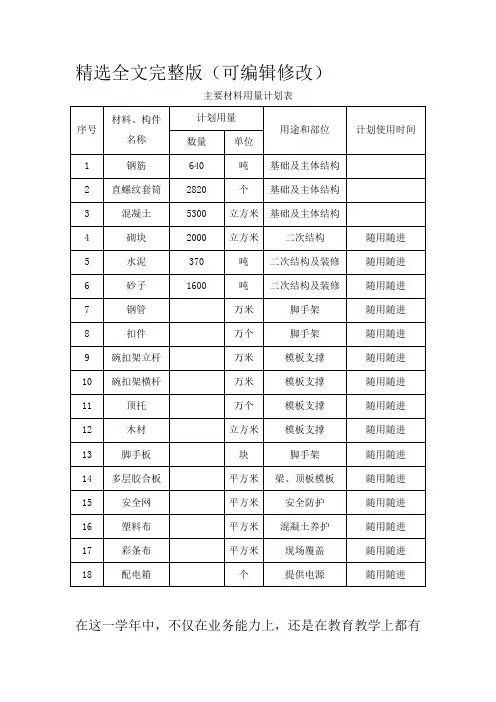

一、主要施工材料需要量计划
为保证工程的施工进度和质量,并且遵照建筑安装工程施工
规范的规定,各种建筑材料采购必须按照设计和规范的要求且
严格按现行国家环保标准进行控制,采用“绿色”装饰材料。
及时掌握材料质量、价格、供货能力的信息,采购材料前征得
发包人、监理方、设计方同意后选择好供货厂家,就可获得质
量好、价格低的材料货源,从而确保工程质量,降低工程造
价,以期获得良好社会效益、经济效益、提高市场竞争能力。
对进场材料进行严格的质量检验,主要材料必须具备正式的
出厂合格证和材质化验单。
施工现场要加强各种材料进场的检
验工作和堆放管理工作,各种材料进入仓库后要分规格、分型
号、分楼层按施工使用情况挂牌堆放。
主要材料(除甲方定买材
料)外在订货前,先送样本,材料的质量、价格必须由甲方认可
后订货进料,同时必须持有产品合格证书和产品质量保证书,
改用产品应有国家有关部门的鉴定证明书,以保证工程的施工
质量。
我们对采购的材料(设备)的制作方法是:开工前首先根据施工
组织设计编制工程用的材料计划,编制计划按工程施工的顺
序,分阶段陆续组织建筑材料进入施工场地。
水电材料计划汇总表1. 引言本文档旨在汇总水电项目的材料计划,确保项目材料的准时供应,以保证项目进度和质量的顺利进行。
本文档包含了水电项目所需的各项材料的详细信息,包括名称、规格、数量、供应商等内容。
2. 计划表格序号材料名称规格数量供应商1 水泵5HP 10 XXX公司2 PVC管道50mm 200m XXX公司3 电线 2.5mm²500m XXX公司4 开关插座16A 50 XXX公司5 灯具40W 100 XXX公司6 水龙头DN20 20 XXX公司3. 材料说明3.1 水泵•规格: 5HP•数量: 10 台•供应商: XXX公司水泵是水电项目中不可或缺的设备,主要用于将水从起始位置输送到目标位置。
根据设计需求,我项目需要使用规格为5HP的水泵。
总共需要采购10台水泵,供应商为XXX公司。
请注意,水泵的品质和可靠性对项目运行起着重要的作用,因此我们需要确保选购到高质量的产品。
3.2 PVC管道•规格: 50mm•数量: 200m•供应商: XXX公司PVC管道是水电项目中常用的管道材料,用于输送水和其他流体。
根据项目需求,我们需要采购直径为50mm的PVC管道。
总共需要200米的材料,供应商为XXX公司。
PVC管道具有耐腐蚀、使用寿命长等特点,能够满足项目的技术要求。
3.3 电线•规格: 2.5mm²•数量: 500m•供应商: XXX公司电线是水电项目中的重要材料,用于电力输送和分配。
项目需要采购规格为2.5mm²的电线,总共需要500米。
供应商为XXX公司。
电线的品质对电力系统的安全和可靠性至关重要,我们将严格选购符合相关标准的产品。
3.4 开关插座•规格: 16A•数量: 50个•供应商: XXX公司开关插座是水电项目中用于电力接入的设备。
根据项目需要,我们需要采购16A的开关插座。
总共需要50个,供应商为XXX公司。
开关插座的品质和可靠性直接影响到电力系统的使用和维护,因此我们要确保选购到符合标准的产品。
材料需用量计划
HUA system office room 【HUA16H-TTMS2A-HUAS8Q8-HUAH1688】
材料需用量计划
一、主要施工材料需要量计划
为保证工程的施工进度和质量,并且遵照建筑安装工程施工规范的规定,各种建筑材料采购必须按照设计和规范的要求且严格按现行国家环保标准进行控制,采用“绿色”装饰材料。
及时掌握材料质量、价格、供货能力的信息,采购材料前征得发包人、监理方、设计方同意后选择好供货厂家,就可获得质量好、价格低的材料货源,从而确保工程质量,降低工程造价,以期获得良好社会效益、经济效益、提高市场竞争能力。
对进场材料进行严格的质量检验,主要材料必须具备正式的出厂合格证和材质化验单。
施工现场要加强各种材料进场的检验工作和堆放管理工作,各种材料进入仓库后要分规格、分型号、分楼层按施工使用情况挂牌堆放。
主要材料(除甲方定买材料)外在订货前,先送样本,材料的质量、价格必须由甲方认可后订货进料,同时必须持有产品合格证书和产品质量保证书,改用产品应有国家有关部门的鉴定证明书,以保证工程的施工质量。
我们对采购的材料(设备)的制作方法是:开工前首先根据施工组织设计编制工程用的材料计划,编制计划按工程施工的顺序,分阶段陆续组织建筑材料进入施工场地。
二、材料计划表。
工程项目名称:施工单位名称:计划接收部门:拟制时间:年月日到货地点:编号:注:1、工程管理中心应在每月15日前提交下月上、下半月甲供材料用量计划到成本控制中心。
表格不够可添加。
工程项目名称:A3#栋施工单位名称:浙江衢州建工集团有限公司计划接收部门:成本控制中心拟制时间:2010 年 4 月30 日到货地点:澜湾国际一期A3#栋编号:QZCA-002注:1、工程管理中心应在每月15日前提交下月上、下半月甲供材料用量计划到成本控制中心。
表格不够可添加。
工程项目名称:A1、A5#栋施工单位名称:浙江衢州建工集团有限公司计划接收部门:成本控制中心拟制时间:2010 年 5 月 1 日到货地点:澜湾国际一期A1、A5#栋编号:QZCA-003注:1、工程管理中心应在每月15日前提交下月上、下半月甲供材料用量计划到成本控制中心。
表格不够可添加。
工程项目名称:A2、A4#栋施工单位名称:浙江衢州建工集团有限公司计划接收部门:成本控制中心拟制时间:2010 年 5 月 1 日到货地点:澜湾国际一期A2、A4#栋编号:QZCA-004注:1、工程管理中心应在每月15日前提交下月上、下半月甲供材料用量计划到成本控制中心。
表格不够可添加。
工程项目名称:B1-B、B1-D#栋施工单位名称:浙江衢州建工集团有限公司计划接收部门:成本控制中心拟制时间:2010 年 5 月 1 日到货地点:澜湾国际一期B1-B、B1-D#栋编号:QZCA-005注:1、工程管理中心应在每月15日前提交下月上、下半月甲供材料用量计划到成本控制中心。
表格不够可添加。
工程项目名称:B1-C、B1-E#栋施工单位名称:浙江衢州建工集团有限公司计划接收部门:成本控制中心拟制时间:2010 年 5 月 1 日到货地点:澜湾国际一期B1-C、B1-E#栋编号:QZCA-006注:1、工程管理中心应在每月15日前提交下月上、下半月甲供材料用量计划到成本控制中心。
附件8 主要物资需用限(定)额数量总计划表注:本表根据《主要物资需用数量明细表》及月度施工生产计划编制,书面移交给物资部门,用于编制月度物资采购(申请计划)。
篇二:拟投入的主要物资计划园林物资材料、设备、人员进场、总工期、资源安排计划一、材料的进场计划由我单位采购的材料,将从我单位合格材料供应商中选择供货商,采购时报请业主和监理进行价格比选或认质认价。
采购程序概括为:材料计划申请→材料选样→建设、监理单位样品确认→进场报验→现场使用(绿化苗木进场前应提供图片)。
在采购材料之前将不少于3家厂商报请业主考察确认,确保实现对业主工程质量的承诺.主要材料及设备在使用前考虑材料的生产、运输及送审检验提前定货,在使用过程中根据堆放场地情况分批进场,以保证施工需要。
1、主材的进场计划第一批水泥、石板材、钢筋、苗木等主材应在施工人员入驻前进场,在施工前1—2天完成材料交付与甲方的审核、检查、审查等工作,甲方检验合格后将材料运至施工现场的临时仓库内,作好开工前的准备工作。
2、线缆、管道等材料进场计划由于现场施工工序采用流水作业的方式进行施工,因此个系统基础工程完工时间不一致.在个系统管道、线缆敷设时,根据施工现场的实际施工情况分批将各系统使用的管道、线缆投入施工工地,按照施工工程的计划表进行工程的实施。
在基础工程完工前5天左右,预先按照合同书或投标书内选定的管道、线缆材料品牌、型号、规格定货,并进行管道、线缆材料的审核、检查、审查等工作。
保证施工工地现场施工工程按照施工进度顺利进行,防止误工现象的发生.3、水电设备的进场计划阀门等需早期预埋的设备必须于第一批主要材料同期到场。
喷头、探测器、模块、灯具等必须配合安装工程的施工进度提前采购、检测及时安装。
采购员应按照施工合同或投标书中设备清单要求的品牌、型号、规格及产地向供货商定货,进场后负责人应及时会同甲方与监理对各设备进行审核、检查,符合要求后方可安装施工.在施工期间材料员须每月向项目经理递交材料进度报告,物资进度发生延误的应及时制定补救措施,对紧急情况随时向业主及监理报告。
